2017公路工程施工组织设计

合集下载

公路工程施工组织设计

公路工程施工组织设计

第一章总体施工组织布置及规划第一节施工组织机构我单位接到中标通知书,将选派具有丰富经验的人员组成精干高效的项目经理部,负责全部工程施工。

安排年富力强有较强管理能力的业务的技术人员组成一线管理队伍,配备足够的业务尖子担任技术主管、质监、安检、测量、试验工程师和各项业务主管,靠科学的项目管理、周密的施工计划和合理的劳动组织,确保项目顺利实施。

项目经理部设项目经理、项目总工、试验室主任、财务负责人,项目经理部下设:工程管理部、材料设备部、财务人事部、安全保卫部、工地试验室及综合办公室等业务部门进行各项管理.全标段生产单位拟设道路工程施工队、桥涵工程施工队、附属工程施工队。

第二节管理部门岗位职责1、工程管理部:负责生产管理、质量管理、技术管理等工作;2、材料设备部:负责物资材料管理、机械设备管理等工作;3、财务人事部:负责资金管理、成本管理、费用管理、人事劳资管理等工作;4、安全保卫部:负责项目部驻地和施工现场的安全保卫工作;5、工地试验室:负责工程质量检测、材料试验等工作;6、综合办公室:负责行政管理、拆迁外协、后勤保障、宣传报道等工作;负责农民工的安置、转移、遣送等问题。

7、道路工程施工队:负责本标段内路基、路面工程的施工.8、桥涵工程施工队:负责本标段内桥梁、涵洞结构工程的施工。

9、附属工程施工队:负责本标段内防护、排水工程的施工。

10、项目经理:(1)处理与项目有关的外部事务,协调与顾客,友邻单位和地方政府的关系,签署有关文件,按时参加有关会议。

(2)对项目的施工进度,质量,成本,安全服务等全面负责。

制定项目质量,技术管理,安全生产的管理规章制度,全面负责项目的施工经营活动。

组织实施工程施工组织设计,施工计划,物资材料计划的批准与贯彻,制定并监督行政管理,成本控制,安全生产,文明施工与规章制度的落实情况.(3)负责组建现场管理机构,任命各部门及施工队主要负责人,加强项目管理及班组建设。

(4)监督,检查财务管理状况,组织人员填报工程进度计划表,审核签发工程进度款报告,负责向业主收取进度款项.11、技术负责人:(1)负责本工程的施工技术管理工作.组织编制本项目施工组织设计,报监理工程师审批。

山区公路建设施工组织设计

山区公路建设施工组织设计

施工组织设计第一章总体施工组织布置及规划一、总体施工布置及规划(一)工程概况及主要工程数量公路全长 30 公里,其中主线长 16.824 公里,起点位于,终点位于;支线全长 13.176 公里。

全线按三级公路技术标准设计,设计时速 30 公里/小时。

路基宽 7.5 米,路面宽 6.5 米。

路面结构采用 5 厘米沥青碎石面层+18 厘米水泥稳定砂砾基层+16 厘米水泥稳定砂砾底基层。

主要施工内容及工程数量:1、路基土石方:路基挖土方 838.0 m3;路基填方 838.0m3(利土),187347.0 m3(借土);2、路面:水泥稳定砂砾底基层 137325.0m2;水泥稳定砂砾基层115333.0m2;级配砾石底基层 750m2;中粒式沥青碎石面层 105885m2;过水路面 3471 m2;培土路肩 21910㎡;C20 混凝土预制块镶边 489㎡。

3、涵洞:钢筋混凝土圆管涵 11.5 横延米;钢筋混凝土盖板涵 542.5 横延米;4、防护排水及其它工程:M7.5 浆砌片石加固排水沟 745.65 m3;土排水沟 663.0 m3;M7.5 浆砌片石加固拦水坝 8531.4 m3;5、安全设施及预埋管线:波形钢板护栏 2063m;单柱式交通标志 18 个;公路界碑 168 个;里程碑 17 个;百米桩 152 个;热熔型涂料路面标线16824。

0 m2。

(二)组织准备如有幸中标,在接到中标通知后 3 天内,项目经理、副经理和项目总工程师到场开展工作,其余人员在 1 周内到位。

根据本标段的实际情况,结合我司的管理经验,组建本项目合同段项目经理部,负责该合同段的施工管理,确保“安全、优质、按期、低耗”完成本合同段工程任务。

项目部设项目部设经理 1 人、总工程师 1 人。

项目经理部下设工程管理部、生产计划部、物资设备部、安质环保部、财务合同部、实验室、综合办公室七大职能部门,总计 22 人。

项目经理部下设 1 个路基施工队、1 个路面施工队、1 个桥涵施工队、1 个防护排水施工队、1 个安全设施施工队、1 处水稳拌合站及 1 处材料厂,总人数约 400 人。

公路工程总体施工组织方案

公路工程总体施工组织方案

公路工程总体施工组织方案一、工程概况本工程是XX省一条重要的省道改扩建工程,全长50公里,线路沿途经过多个城市和乡镇。

工程起点为XX市,终点为XX乡,主要包括路基工程、路面工程、桥梁工程、隧道工程、交通安全设施等。

工程地势复杂,包括山地区、平原地区和水域地区,同时还有部分交通繁忙的老旧路段需要改造。

二、施工组织原则1. 安全第一,质量为重要。

2. 施工周期紧,要求高效3. 环境保护与节约资源。

4. 合理规划,科学施工三、施工组织方案1. 总体施工组织根据工程路线和施工地点的特点,将工程路线分为若干个标段,每个标段分别进行施工。

同时,根据工程特点,以自然的地貌、内部场地等为依据,划分出若干个施工单元。

每个施工单元的施工进度应该相对独立,互不影响。

2. 施工方案(1)路基工程首先进行路基土石方开挖,再进行路基填筑、压实和边坡保护等工序。

在山区路段进行爆破作业时,需要严格遵守爆破作业管理办法,确保安全施工。

(2)路面工程根据路段特点,选择适宜的路面材料和施工工艺,确保路面平整、耐磨。

同时,应根据交通量和路段等级确定路面施工时间,减少对交通的影响。

(3)桥梁工程桥梁工程施工应根据河流水位、季节、施工方法等因素,制定桥梁施工方案。

需特别注意桥梁支撑、墩台施工的安全性和稳定性。

(4)隧道工程在进行隧道工程施工时,要合理选择施工方法,确保施工进度和质量。

(5)交通安全设施在施工过程中,应不断完善交通安全设施,包括临时交通标志、警示标志、护栏等,确保施工和通行交通的安全。

3. 施工进度计划根据施工组织方案,编制施工进度计划,并根据实际情况进行动态调整。

4. 安全保障措施在施工过程中,严格执行有关安全生产管理制度,加强安全教育,落实安全保障措施,确保施工过程中的安全。

5. 环境保护措施在施工过程中,按照国家相关环境保护法律法规,采取有效的环保措施,减少对周围环境的影响。

6. 资源节约措施在施工过程中,合理利用资源,降低能耗,减少浪费,实现资源的最大化利用。

浅谈公路工程施工组织设计编写与管理要点

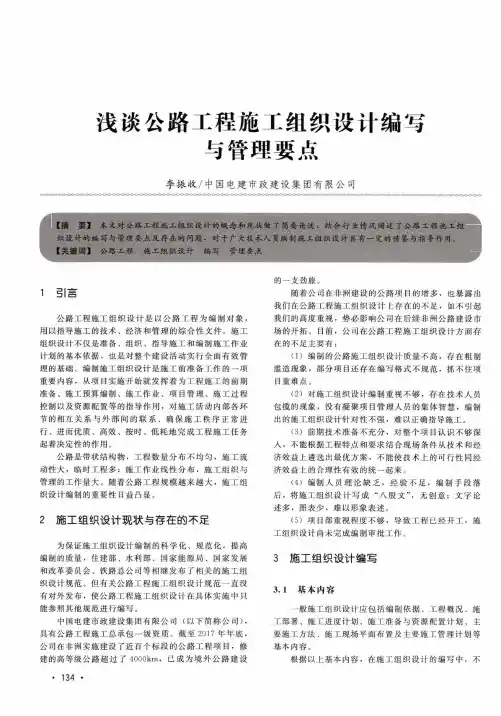

浅谈公路工程施工组织设计编写与管理要点

浅谈公路工程施工组织设计编写与管理要点李振收/中国电建市政建设集团有限公司【摘要】本文对公路工程施工组织设计的概念和现状做了简要论述,结合行业情况阐述了公路工程施工组织设计的编写与管理要点及存在的问题.对于广大技术人员编制施工组织设计具有一定的借鉴与指导作用。

【关键词】公路工程施工组织设计编写管理要点1引言公路工程施工组织设计是以公路工程为编制对象, 用以指导施工的技术、经济和管理的综合性文件。

施工 组织设计不仅是准备,组织、指导施工和编制施工作业 计划的基本依据,也是对整个建设活动实行全面有效管 理的基础。

编制施工组织设计是施工前准备工作的一项 重要内容,从项目实施开始就发挥着为工程施工的前期 准备、施工预算编制、施工作业、项目管理、施工过程 控制以及资源配置等的指导作用,对施工活动内部各环 节的相互关系与外部间的联系、确保施工秩序正常进 行、进而优质、高效、按时、低耗地完成工程施工任务 起着决定性的作用。

公路是带状结构物,工程数量分布不均匀,施工流 动性大,临时工程多;施工作业线性分布,施工组织与 管理的工作量大。

随着公路工程规模越来越大,施工组 织设计编制的重要性日益凸显。

2施工组织设计现状与存在的不足为保证施工组织设计编制的科学化、规范化,提高编制的质量,住建部、水利部、国家能源局、国家发展 和改革委员会、铁路总公司等相继发布了相关的施工组 织设计规范。

但有关公路工程施工组织设计规范一直没 有对外发布,使公路工程施工组织设计在具体实施中只 能参照其他规范进行编写。

中国电建市政建设集团有限公司(以下简称公司), 具有公路工程施工总承包一级资质。

截至2017年年底, 公司在非洲实施建设了近百个标段的公路工程项目,修 建的高等级公路超过了 4000km ,已成为境外公路建设的一支劲旅。

随着公司在非洲建设的公路项目的增多,也暴露出 我们在公路工程施工组织设计上存在的不足,如不引起 我们的高度重视,势必影响公司在后续非洲公路建设市 场的开拓。

道路施工组织设计方案

道路施工组织设计方案

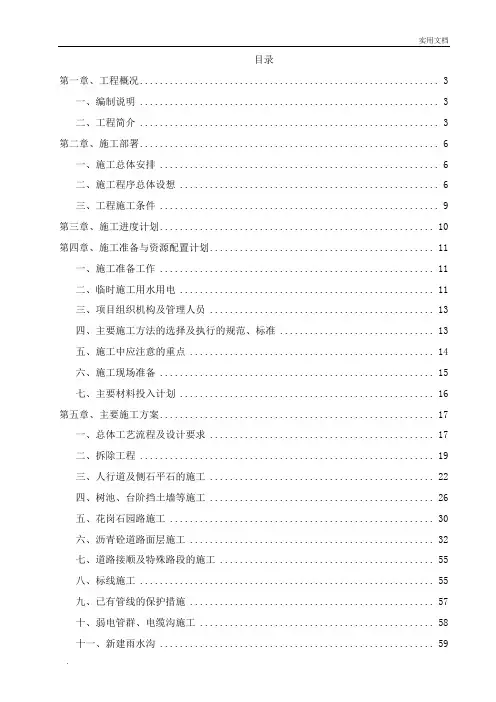

目录第一章、工程概况 (3)一、编制说明 (3)二、工程简介 (3)第二章、施工部署 (6)一、施工总体安排 (6)二、施工程序总体设想 (6)三、工程施工条件 (9)第三章、施工进度计划 (10)第四章、施工准备与资源配置计划 (11)一、施工准备工作 (11)二、临时施工用水用电 (11)三、项目组织机构及管理人员 (13)四、主要施工方法的选择及执行的规范、标准 (13)五、施工中应注意的重点 (14)六、施工现场准备 (15)七、主要材料投入计划 (16)第五章、主要施工方案 (17)一、总体工艺流程及设计要求 (17)二、拆除工程 (19)三、人行道及侧石平石的施工 (22)四、树池、台阶挡土墙等施工 (26)五、花岗石园路施工 (30)六、沥青砼道路面层施工 (32)七、道路接顺及特殊路段的施工 (55)八、标线施工 (55)九、已有管线的保护措施 (57)十、弱电管群、电缆沟施工 (58)十一、新建雨水沟 (59)十二、挂三维网喷播植草护坡 (60)十三、绿化栽植工程 (60)十四、交通协调 (63)第六章、施工现场平面布置 (65)一、临时设施说明 (65)二、施工总平面布置 (65)第七章、主要施工管理计划 (67)一、进度管理计划 (67)二、质量管理计划 (69)三、安全管理计划 (77)四、环境管理计划 (82)五、成本管理计划 (86)六、其他管理计划 (87)(一)治安管理计划 (87)(二)合同管理计划 (88)(三)组织调协管理计划 (89)(四)创优质工程管理计划 (89)(五)成品保护管理计划 (94)(六)质量保修管理计划 (94)(七)对现场人力资源、施工机具、材料设备等管理计划 (94)附表一:拟投入本工程的主要施设备表 (96)附表二:拟配备本工程的试验和检测仪器设表 (97)附表三:劳动力计划表 (98)附表四:计划开、竣工日期和施进度网络图 (99)附表五:施工总平面图 (100)附表六:临时用地表 (101)第一章、工程概况一、编制说明1、编制依据峰火创新谷园区道路综合改造工程招标文件及工程量清单。

2017-7-7 施组及专项方案编制

2017-7-7 施组及专项方案编制

第11章
第12章 第13章 第14章 第15章 第16章
第3章 第二篇 施工 部署 第4章 第5章 第6章 第7章 第8章
第17章
目录
要求: 一、二级标题 明确,错落有致,上下关 联,以示方案中考虑了哪 些因素,为便于查阅,标 题后均需附上页数。 目录采用小二号宋体加粗。 内容及页码采用10号宋 体,第一级加粗。 实施性施组目录到二级标 题,投标施组到三级标题
指导性施工组织设计(标前)
应起到“项目管理规划大纲”的作用,应满足编制投标书 和签订施工合同的需要。 标前设计的编制是为了使标书具有竞争力而实现中标,故 其应突出“竞争性到“项目管理实施规划”的作用,满足施工
准备和施工的需要。
标前施组与标后施组区别
严格遵守 合理的 季节性 施工 合同要求 保质保量 遵循技术规 律,利用时 间和空间
连续性、均衡 性、协调性、
原 则
科学合理
经济性施工
的选择施
工方案 提高施工机 械化、装配
合理安排 施工顺序
化施工
1、招标文件、投标文件及合同文件或上级指令性任务的要求
2、设计文件及工程勘察和技术性资料
3、类似工程的有关资料、现行规范、规程和有关技术规定
缺失此部分。 明确分工职责、 落实施工责任、 形成规章制度。
明确项目主要 成员的姓名、 职务、职称或 执业资格。
项目管理人员职责和权限
序号 项目职务 姓名 职责和权限
施工方法 确定 平面 机具设备 选择
布置
施工 方案
合理
进度
科学 组织
顺序
安排
工序 24页,2万字 工序
工艺
工程特点
工程概况
图示或图片 只有浇筑组织,没有浇 筑方法、设备、顺序

公路初步施工设计

公路初步施工设计

初步施工组织设计第一章施工组织机构及人员配备相关保证措施我公司有幸通过资格预审并中标后,立即组建项目经理部,着手开展开工前的各项准备工作,为工程开工做好充分准备,待工程师下达开工令后即可开工。

建立健全组织机构:项目部下设四科一室和二个施工队:详见本节后面拟为承包本合同工程设立的组织机构图。

第二章施工总体平面布置图施工临时设施本着施工便利、安全可靠、物流顺畅、减少干扰、经济实用、永临结合、节约用地、保护环境的原则进行布设。

后附《施工总体平面布置图》。

第三章主要工程项目的施工方案、施工方法一、路基施工方案1、挖方路基施工方法A.复测路基纵断面,绘制路基横断面图报监理工程师确认。

实施时,确定土石方分界线,指导路基施工队施工。

B.清理及掘除:用人力配合机械清理路基红线范围内的现场(包括砍伐树木,挖树根,割草皮,草根覆盖层,挖除旧路面等),将清除出来的废弃物运至指定的弃土场废弃。

并同时对弃土场进行隔断,避免污染地下水,其上加铺腐殖土,恢复原有地貌。

场地清理完成后,应全面进行填前碾压,使其密实度达到规定的要求。

C. 土方开挖:土方开挖应按图纸要求自上而下的进行,不得乱挖或超挖。

严禁采用爆破法施工或掏洞取土。

准确放出路基边坡开挖线,采用单斗挖掘机,挖至土石分界线后,及时调整边坡坡比。

土石方要即挖即用并做好排水截水措施,防止泥石流的产生。

D. 石方开挖:石方开挖段先用推土机剥离表土,待石方全部表露后,测出土石分界线,确定土石比例,再用人工配合空压机和凿岩机打眼爆破,最后清渣。

石方爆破要专人负责安全管理,专业炮工放炮,采取各种保护措施,保证人、畜、民房、电力、其它建筑物的安全。

爆破方案由监理工程师批准实施。

E.边坡清刷和路基面检平:挖土方地段的边坡,按设计坡比随土方开挖用人工配合挖掘机进行清刷。

挖石方地段的边坡,按设计坡比,采用光面爆破,爆破后进行清刷,做到整齐、顺直、美观、无凹凸现象,达到设计要求。

路基面用平地机配合人工检平路拱,用水平仪控制标高,用3m直尽控制平整度,严格检查,达到设计要求。

道路工程施工组织设计方案2017年修订版

道路工程施工组织设计方案2017年修订版

道路工程施工组织设计方案目录第一章编制依据及工程概况第二章施工准备第三章施工现场平面总布置第四章进度计划安排第五章施工机械配置第六章项目组织管理机构及劳动力配置第七章主要工程施工方法第八章质量保证措施第九章工期保证措施第十章安全生产措施第十一章文明施工措施第十二章环境保护管理体系及措施第十三章综合管理水平第一章编制程序及工程概况一、编制依据1、板仓工业园区东一路道路工程设计招标文件;2、本工程地质勘察报告和施工图;3、现场踏勘调查资料;4、我单位编制的《质量手册》、《程序文件》;5、我单位施工技术力量、现场周边条件及类似工程施工经验。

二、规范、标准、规程、法律法规(一)、主要法律法规1)、《中华人民共和国合同法》2)、《中华人民共和国建筑法》3)、《中华人民共和国安全生产法》4)、《中华人民共和国环境噪声污染防治法》5)、《中华人民共和国标准法》6)、《工程建设强制性条文》三、国家和行业现行的施工及验收规范1)、《工程测量规范》GB50026—932)、《城市测量规范》CJJ8-993)、《土方与爆破工程施工及验收规范》GBJ201—834)、《公路路基施工技术规范》JTJ033-955)、《给水排水管道工程施工及验收规范》GB50268-976)、《市政排水管渠工程质量检验评定标准》CJJ3-907)、《公路桥涵施工技术规范》JTJ041-20008)、《粉煤灰石灰类道路基层施工及验收规程》CJJ4-97 9)、《公路路面基层施工技术规范》JTJ034-200010)、《市政道路工程质量检验评定标准》CJJ1-9011)、《道路交通标志和标线》GB5768-199912)、《城市道路照明工程施工及验收规程》CJJ89-2001 13)、《城市绿化工程施工及验收规范》CJJ/T82-9914)、《公路工程集料试验规程》JTJ058-200015)、《混凝土和钢筋混凝土排水管》GB/T11836-199916)、《预拌混凝土》GB/T14902-200317)、《建设工程文件归档整理规范》GB/T50328—2001三、工程概况(一)、总体概况1、建设地点:起于北一路,止于北二路。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2017年某某工程标段施工组织设计有限公司2017 年7 月25第一部分总体施工组织布置及规划(交通组织计划,对项目部驻地、拌和场、预制场等临时设施布置和建设要进行详细说明)第二部分主要工程项目的施工方案、方法与技术措施(重点、关键、难点工程的施工方案、方法及其措施)第三部分工期保证体系及保证措施第四部分工程质量管理体系及保证措施第五部分安全生产管理体系及保证措施第六部分环境保护、水土保持保证体系及保证措施第七部分文明施工、文物保护保证措施及保证措施第八部分雨季施工保证措施第九部分项目风险预测与防范,事故应急预案第十部分其他应说明的事项附表1施工总体计划表附表2分项工程进度率计划(斜率图)附表3工程管理曲线附表4分项工程生产率和施工周期表附表5施工总平面布置附表6劳动力计划表附表7临时占地计划表附表8外供电力需求计划表第一部分总体施工布置及规划、编制依据1、《施工图设计》;2、2017年某某工程标段《招标文件》、《工程量清单》;3、国家和行业相关《技术规范》、《检验试验规范》、《质量检验评定标准》;4、我单位工地现场勘察情况;5、有关设计、施工、验收规程及有关法律、法规和我公司的《程序文件》、《质量手册》等有关文件;6、我单位现有的技术、设备、人员素质、管理模式、施工经验和施工能力等施工要素情况。

二、工程简介本项目某某工程标段内容为等约14.4km需改造农村公路范围内的路基、路面工程等的施工以及为实施上述施工所必须的临时工程及缺陷修复等。

改造方案如下:①道路平面全线沿老路走向,根据现场实际情况选取采用单侧加宽或双侧加宽方式,改造后道路路基宽度为 6.5m,路面宽度为5.5m,道路等级为四级公路,设计速度为20km/h,全线采用水泥混凝土路面。

②新建路面:18c m水泥混凝土板块面层+16cmC15水泥混凝土基层+20cm6的石灰土底基层;③老路改建:对损坏的面层进行修复处理。

④其他一般路段:根据板块破损情况分类进行维修,以恢复路面使用功能。

破碎板:将水泥混凝土板块破碎挖除后,根据原路面基层成型状况采用C15素混凝土补强调平后重新浇筑与原路面等厚的水泥混凝土面层。

裂缝:轻微裂缝采取扩缝灌浆处理;对于贯通性的严重裂缝,采取全深度补块处理。

板角断裂:采取全深度补块处理。

本项目计划工期:2017年8月10日至2017年12月10日三、施工组织机构项目部领导班子由2人组成,即项目经理1人,技术负责人(即总工程师)1人。

项目经理部内设工程技术部、办公室、质检实验部、合同部、财务部、工程部、机材部等职能部门。

经理部下设3个施工队完成全线工程项目的施工说明:项目经理:负责本合同全部项目管理及工程全部日常工作管理。

项目技术负责人:负责本合同全部项目技术、计量、合同、计划、统计的管理工作。

工程部、技术部:负责本合同全部施工项目的施工及技术交底、施工方案、测量、放线、资料管理等工作。

财务部:负责工程款的接受与支付。

合同部:负责工程计划、合同管理、计量支付、变更洽商等工作。

办公室:负责后勤、拆迁、安全保证、对外关系等工作。

质检、实验部:负责质量检查、配合监理检查工作、负责实验检测工作。

计财部:负责机械设备调配,材料采购。

四、项目部场地建设情况㈠项目经理部设置如果本公司中标,决定整租下施工现场附近一栋四层民宅。

计划项目部进驻后,对房间重新分配,分配方案如下:一楼为项目部大厅,大厅内设置信息栏、宣传栏、企业简介及安全、质量保证体系、安全、质量目标等挂图;原已停业舞厅改为餐厅,餐厅可容纳三十人同时就餐,餐厅内设有洗碗池、碗柜等。

餐厅旁设有厨房、厨房储物间以及小餐厅,完全满足就二楼为办公区,原大厅隔为会议室,会议室约80平方米,能够满足30人以上开会的要求,会议室悬挂组织机构框图、形象进度图、晴雨表,安全、质量管理规定、廉政制度、总体工期安排网络图等,工程总体平面布置图按计划做成立体沙盘,置于会议桌中间,使用方便、美观、形象。

按照规划,会议室还将配备投影仪、写字板等,以供需求。

二楼办公区另设四间办公室,分别为施技科、安质科、测量班;环保办公室、办公室;计划科、物资科以及财务科,各科室分别悬挂本部门职责、主要负责人职责以及科员职责。

科室职责框图按照要求(90cm^ 60cm)的尺寸制作,排列整齐,美观。

会议室及办公室都安装了空调及窗帘,以满足工作需要。

一楼与二楼之间有两间大房,房内设有卫生间,空调等,可供十人居住。

三楼和四楼为生活区,房间共计十七间,供职工住宿。

职工宿舍内设有卫生间、洗澡间和衣柜,设置空调、电视供职工使用,满足职工生活和娱乐需要。

二楼和三楼拐角设有公共厕所,一楼设置公共洗澡间,并有专人打扫,以保证其整洁卫生。

三楼与四楼拐角处设保卫室。

按照规划,项目部楼顶及两侧都将安装醒目的项目部名称及标识。

民宅院子比较大,可作为项目部停车场使用。

按照规划,对场地将进行美化、硬化等以确保在施工期间舒适、安全的正常工作。

㈡工地试验室设置实验室准备在工地附近租用荒地临时建设,根据项目特征及设计施工图纸要求,项目部工地试验室计划建设情况如下:(1)试验室包括切割室、现场检测室、样品室(10.17m2),砼砂浆室、土工室、集料室、水泥室、力学室(20.34m2)养护室、办公室(23.15m2),试验室总面积为179.伽2。

(2)建有专用沉淀池用于废水处理,废料间用于堆放废料(3)房屋采用活动板房,检测室门前及两侧修建花坛,为做好试验室安全工作,专门配备消防设备及防盗设施。

五、拌和场、预制场建设方案㈠场地设置:拌合站选择原则为交通便利、靠近施工工地现场、合理的运距、便于施工管理与协调。

对水泥混凝土采取外购,我单位如有幸中标,我们将对混凝土采用邀请招标法对灌南县境内的几家混凝土公司进行招标,择优选用。

在料场位置确定以后,根据征地面积及具体位置,作出施工范围石灰边线,然后进行清表,并整平场地,对需要换填的地方进行局部处理,对挖方处岩石进行爆破处理,根据现场实际情况,清表完成后进行压路机碾压处理,上面进行C20混凝土硬化,场区主要道路混凝土厚度为20cm其余地方厚度为15cm。

㈡供水:接入市政供水管网,通过试验检测、化验,满足施工拌和质量要求,在混凝土拌和站、办公生活区等地方设置临时蓄水池,水池采用长宽均为4米、深为3米的红砖砌体结构,池底及四周皆为水泥砂浆抹面(生活池用瓷砖装饰)。

㈢用电:施工及生活用电均采用国家电网,在场区内架设一个630KVA变压器,另外配设两台200KVA勺发电机,以防停电使用。

㈣料仓布置:拟设2个砂石料仓,一个钢构件存放仓,每个料仓加设顶棚且料仓之间采用砖墙分割,舱内地面设4观度以利排水。

㈤场地围墙:均采用红砖基础,上部设置彩钢板的结构形式,高度为2米。

㈥场内排水1、对原有水沟进行改移与修复处理,尽量减少对原有水系的影响。

2、在场区道路边上,设置排水明沟,主要汇集地表水。

3、排水暗沟、明沟联通,最终与地方排水系统相接,形成闭合的排水体系。

第二部分主要工程项目的施工方案、方法与技术措施(特别是重点、关键、难点工程的施工方案、方法及措施)第一章主要工程项目的施工方案、施工方法与技术措施一、主要分项工程施工方法及技术措施1、测量放线施工工艺⑴、准备工作:如我公司在此工程中一旦中标,立即派遣先头测量人员、仪器和检测设备及机械设备进场。

开展临时设施的搭建和施工技术准备工作,定位测量、回填土样的试验和现场的清理工作。

⑵、测量设备进场:本工程中配备一组测量人员,配备的测量仪器有水准仪1台,经纬仪1台,红外线全站仪1台。

⑶、设置坐标控制网水准点:首先根据设计图纸及建规划委提供的坐标控制点放出红线范围。

施工时,由专业测量工程师测量放线定位。

测量放线前,对业主提供的控制点进行复核,然后引测坐标水准点,并报业主及监理审核,确认无误后方可使用。

保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。

根据设计图坐标控制点,用全站仪敷设三组坐标控制点并与已交的坐标控制点联网做闭合测量,闭合角度在允许的范围内平差分配得各控制点坐标。

这些桩点设置在施工现场外浇筑砼保护,用钢筋桩面刻十字丝保存。

每60〜100米设一水准点并闭合导线测量,闭合差在允许范围内平差分配得各水准点高程。

设置坐标控制网及各水准点每隔一月左右做一次复核测量,防止各点大幅沉降或碰动。

引测的坐标水准点,要设在易于通视的地方及不下沉、能固定设置的坐标处。

2、道路工程施工2.1旧路挖除2.1.1交通管制施工现场的保通人员依据既定的保通方案和保通措施对施工现场进行交通标志牌的设立和封道,做好交通管制工作,为施工和道路车辆的顺利通告做好准备。

2.1.2放样根据砼板的损坏类型、程度划定修补范围,视情况放线位置至少应距破损处10cm以上。

当裂缝较长且位置靠近板中央时,可放样凿除半块板进行修补。

2.1.3切割按放样的标定线用切割机切割成规则的修补区。

对于水泥砼修补材料,采用有限元分析发现,切割深度宜大于5 cm,对于修补区域的面积宜大于40 cmx 40 cm且最好采用矩形的修补区域,不宜采用三角形修补区域,这样的修补区域在轮载作用下的受力情况更有利。

2.1.4冲击破碎、清除用风镐等破碎机具对切割后的修补区路面板进行破碎,使其成为碎片,以便于清除。

经冲击破碎后,路面板已成碎片、碎屑,用修补工具将其清除干净,并用自卸汽车运至业主指定的弃土场2.1.5界面处理开凿的基坑要避免出现薄边断面,周边宜垂直表面切除,下部呈向内扩展状。

基坑四壁要避免过于平整,宜凿成粗糙不平的接口,以利于新老砼更好的粘结。

基坑清理好后,将已拌好的界面剂涂刷在基坑四壁和基层面上,注意基层表面不得有积水。

2.2路基施工2.2.1路基挖方施工:在原有路基清除15cm表土后,路基挖土方利用挖掘机挖装,自卸汽车运输,推土机配合,开挖边坡时,预留30cm左右由人工刷坡清除,保证坡度符合设计要求1)土方开挖应按设计自上而下地进行,不得乱挖或超挖,2)村镇附近开挖应采取有效措施,以保证村民与施工人员的安全。

3 )土方地段的挖方路基施工标高,考虑因压实而产生的下沉量,下沉量的数值由试验室确定。

路基顶面以下300mnm勺压实度,要求达到95%严格按《公路土工试验规程》击实法进行检验。

如不符合要求,采取压实或其它措施进行处理,并报监理工程师批准。

4)当气候条件使挖出的材料无法按照规范的要求用于填筑路基和压实时,应停止开挖,直到气侯条件转好。

施工原则本路段考虑施工保畅要求,以“宁填勿挖”为基本原则,结合沿线地形情况,注意纵、横向排水平衡,充分进行优化,尽量满足平纵组合设计要求。

一般原则:在路基挖方开工前将开挖断面图提交监理工程师批准,否则不得开挖;所有挖方作业均严格符合图纸或监理工程师的要求。
