新老路基拼接施工
公路改扩建工程新旧路基拼接施工技术研究

公路改扩建工程新旧路基拼接施工技术研究发布时间:2021-10-08T06:41:50.953Z 来源:《建筑实践》2021年14期作者:王梓旭1 张丙琪2[导读] 随着公路交通流量的逐步增加,很多老旧干线公路路段由于道王梓旭1 张丙琪21,身份证号:37032119951006****2,身份证号:37078419970108****摘要:随着公路交通流量的逐步增加,很多老旧干线公路路段由于道路规模、设计速度等因素限制,已无法满足当下交通需求。
为促进社会经济发展,提升道路的承载运输能力,可以对一些无法满足交通需求的干线公路进行拓宽扩建。
新旧路基搭接施工是公路扩建项目施工的重点和难点,直接影响工程交付后的抗裂性能和稳定性。
基于此,本文结合某路扩建工程实例,从该项目老路基土质检测结果出发,分析和总结了路基拼接施工技术要点,主要施工措施包括边沟处理、开挖台阶、重型压路机强振补强、液压夯实机强夯、铺设钢塑格栅、堆载预压等。
关键词:干线公路;改扩建工程;路基拼接;台阶开挖1路基拼接施工质量控制的必要性通过对公路改扩建工程项目的分析,为了提高路基拼接的整体效果,施工单位需要结合工程项目的特点,细化施工管理及施工规范,并通过各项施工项目的审查及质量控制方案的确定,保证各项施工工序的正常进行。
一般情况下,在路基拼接施工中的质量控制中,要明确以下要求∶第一,在扩建路基中,施工单位要对原有的路基进行改扩建处理,避免新旧路基沉降度不足问题的出现,提高路基的稳定性,同时也可以避免路基施工中裂缝问题的出现;第二,在公路扩改建中,施工单位要对原有的公路情况及地质情况进行研究,明确路基拼接的施工目的。
路基拼接处理中,施工人员要对路基进行科学、有效的处理,增强路基的沉降性能,避免旧路路基沉降问题的出现,提高路面施工的稳定性;第三,新旧路基拼接处理中,可以提高新旧路面的契合度,同时也可以增强新旧日路面的契合度,避免施工时间延长问题的出现,稳步提高工程项日的施工质量;第四,在新旧路面施工中,施工单位要进行路基工程项目的处理,通过排水系统的设置及完善,避免雨水渗漏问题的发生,提高道路工程的整体质量。
运营状态下新老路基拼宽施工工法(2)

运营状态下新老路基拼宽施工工法运营状态下新老路基拼宽施工工法一、前言随着经济的发展和城市交通路网日益完善,对现有道路进行拓宽成为一项重要任务。
然而,在已经投入使用的路基上进行拓宽工程面临着施工条件恶劣、工期较短、交通量大等一系列挑战。
因此,开发适用于运营状态下的新老路基拼宽施工工法具有重要的理论和实践意义。
二、工法特点新老路基拼宽施工工法是指在运营状态下,通过采取一系列措施,将已有的旧路基与新的道路拓宽部分进行拼接,形成一个连贯、平整的路面。
该工法的特点包括:施工周期短、交通影响小、施工工序简化、施工成本相对较低。
三、适应范围新老路基拼宽施工工法适用于运营状态下的老旧道路拓宽以及需要增加车道的路段。
特别适合于城市主干道、高速公路等交通压力较大的路段。
四、工艺原理新老路基拼宽施工工法的原理是通过在路基上开挖和填筑,使新老路基之间实现结构的连续性。
具体工艺包括:1. 现场调查与设计:根据实际情况进行现场勘测,确定施工方案和设计参数。
2. 旧路基处理:对旧路基进行清理、碎石加固及破碎处理,提高其承载力和稳定性。
3. 挡板设置与交通管制:设置挡板和交通标线,保障施工区域的工作安全,同时对交通进行合理的管制。
4. 新路基施工:进行挖土、填筑、夯实等工序,使新路基与旧路基达到平齐,并满足设计要求。
5. 地面基层施工:进行石灰土处理、碎石加固和水泥稳定层施工,保证道路基层的均匀性和稳定性。
6. 路面层施工:进行沥青混凝土面层施工,形成平整、稳定的路面。
五、施工工艺1. 施工准备:清理施工现场,确保施工区域清洁。
2. 旧路基处理:清理旧路基表面垃圾、杂草,并进行碎石加固和破碎处理。
3. 挡板设置与交通管制:根据施工范围,设置挡板和交通管制措施,确保交通安全与施工进度的协调。
4. 新路基施工:根据设计要求进行挖土、填筑和夯实,确保新路基的平齐和稳定。
5. 地面基层施工:进行石灰土处理、碎石加固和水泥稳定层施工,保证道路基层的均匀性和稳定性。
新旧路基拼接施工方案

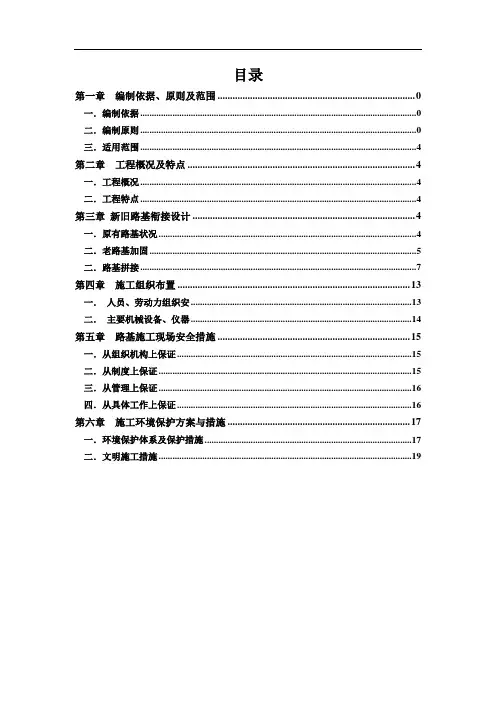

目录第一章编制依据、原则及范围 0一.编制依据 0二.编制原则 0三.适用范围 (4)第二章工程概况及特点 (4)一.工程概况 (4)二.工程特点 (4)第三章新旧路基衔接设计 (4)一.原有路基状况 (4)二.老路基加固 (5)二.路基拼接 (7)第四章施工组织布置 (13)一.人员、劳动力组织安 (13)二.主要机械设备、仪器 (14)第五章路基施工现场安全措施 (15)一.从组织机构上保证 (15)二.从制度上保证 (15)三.从管理上保证 (16)四.从具体工作上保证 (16)第六章施工环境保护方案与措施 (17)一.环境保护体系及保护措施 (17)二.文明施工措施 (19)第一章编制依据、原则及范围一.编制依据(1)泉州至南宁高速公路柳州(鹿寨)至南宁段改扩建工程招标图纸。
(2)国家有关方针政策和国家,交通部有关规范、规程和质量验收标准等.(3)施工现场调查所了解、掌握的情况和资料。
(4) 适用于本工程的施工规范.(5)国家和建设部有关安全、质量、验收等方面的规范、标准、法规文件等。
(6) 我单位现有的施工技术水平、施工管理水平、机械设备配备能力及多年类似高速公路工程的施工经验。
(7)《标准化施工技术指南》二.编制原则1.符合性原则满足招标文件要求的工程质量目标和标段总工期及阶段工期要求,符合施工安全、环境保护、水土保持、文明施工等方面的规定,严格遵守建设工程施工合同、协议条款及补充协议内容。
2.坚持科学性、先进性、经济性、合理性与实用性相结合的原则结合本标段工程特点,采用成熟的施工技术,应用科学的施工组织方法,合理地安排施工顺序、优化施工方案.搞好劳力、材料、机械的合理配置,采用国内成熟可靠、先进的施工方法和施工工艺,力求施工方案的合理性、适用性、先进性相结合,做到施工方案科学、技术先进,确保实现设计意图.3.节约资源、合理利用土地,贯彻可持续发展的原则珍惜土地、合理利用,对施工临时用地进行合理规划、科学设计、因地制宜,尽量少占土地,保护耕地、林地。
高速公路扩建工程新旧路面拼接施工技术控制

高速公路扩建工程新旧路面拼接施工技术控制摘要:公路改扩建工程中,所涉及内容较多,其中路基拼接施工是改扩建工程的重中之重,路基拼接质量不达标,将产生严重的差异沉降,使路面产生开裂,影响改扩建后公路的正常使用与安全通行。
因此,必须加强公路改扩建中的路基拼接,采取合理可行的拼接技术,该文结合实例项目针对公路改建工程路基拼接施工技术进行以下探讨。
关键词:新、旧路面拼接;相错设置;改善工艺;提高质量引言高速公路是现代社会当中的重要组成部分,其质量的好坏直接关系到现代社会的发展。
对于部分高速公路来说,由于使用时间较长,加之路面上长期处于较高的荷载状态,由此导致高速公路出现明显缺陷,存在一定的安全隐患。
部分高速公路较为狭窄,当车流量较多时很容易出现拥挤的问题。
针对这一情况,若将原有高速公路完全拆除并重新修建,需要投入较高的资金。
为了改善现有高速公路缺陷的同时,降低工程施工成本,通常采用改扩建的方式予以处理。
其中,最关键的环节就是采取合理的方式将新旧路基路面拼接到一起。
1本项目路面拼宽施工工艺本项目路面拼宽施工工艺为:施工区域安全封闭→旧路路肩拆除→旧路搭接台阶铣刨→铣刨台阶清洗及处理→拼宽路面施工→旧路大修→整体罩面加铺→改扩建完成。
其中,旧路肩上附着物较多,包含土路肩填筑物、土工布等防水措施、波形护栏、波形护栏基础混凝土及可能存在的修补措施;旧路搭接部位与路面结构层的使用年限、施工单位的切除工艺及现场环境因素等影响也较大,旧路路肩拆除和旧路搭接台阶铣刨2道工序对旧路拼接部位的处治以及对新旧道路搭接质量起着关键性的作用,在施工条件下,如何处理好这两个阶段的工艺及质量控制对后续成型的路段质量起着至关重要的影响。
2改扩建设计思路及原则全方位考虑该高速公路改扩建过程中涉及的控制因素,因地制宜地选取具体实施方案,“应分则分、应合则合”,合理布置改扩建路线,并尽可能地充分考虑利用原有高速公路资源,保障实施安全,强化服务作用,并确保整体建设和谐统一。
新旧路基拼接施工标准化手册0101

一、项目工程概况青银高速公路宁东至银川段为改扩建工程第2合同段,起讫桩号为K1453+100~K1465+000,路线长度11.9km,路线自起点向西依次经过东湾村、回民巷村、磁窑堡镇、古窑子镇。
主要工程内容包括:主线和鸳鸯湖互通的路基、桥涵、路面、交通安全设施及路基附属工程。
主要工程量:1、路基工程:挖方134.3万方;填方44.47万方;土工格栅、格室291654.1平米;挖除、铣刨面层192.177千平米;挖出基层、底基层144.27千平米等。
2、路面工程:底基层360.276Km2;基层355.1Km2;下面层345.85Km2;中面层456.996Km2;上面层456.991Km2;水泥混凝土面板1.13Km2;透层、粘层、封层1795.274Km2;路肩23.156Km;页脚内容1路缘石23.256Km。
3、桥梁、涵洞工程:拼宽大桥211.59m/一座;拆除重建中桥44.5m/一座;拆除重建小桥24.5m/一座;涵洞19道,通道12道,其中拆除重建9道,拼宽22道;新建分离式立交1处,新建互通式立交1处。
4、交通安全设施及预埋管线:波形梁护栏44918m;电焊网隔离栅30538m;交通标志661个;热熔标线17658m2;收费岛9个。
拆除原有交通安全设施。
二、项目管理理念工程优质、干部优秀、成果优异三、项目管理目标创建交通运输部“五化”示范项目,创建交通运输部“平安工地”示范项目。
四、项目质量目标创建精品工程,交工验收合格率100%,交工验页脚内容2收优良率95%以上,且无外观质量缺陷。
五、项目安全目标安全生产零伤亡,创建平安工地六、新旧路基拼接工程概况青银高速旧路宽度为26m,采用“两侧直接拼宽”的加宽方式,扩建后路基宽42m,每侧加宽8m。
加宽前对旧路路基边坡清坡及基底的清表处理,采用重型压路机压实。
拼接施工时自上而下开挖宽0.9m,高0.6m台阶,最下一层铺设一层土工格室,铺设宽度9.35m。
新旧路基拼接施工方案

新旧路基拼接施工方案在道路施工中,遇到新旧路基拼接的情况是比较常见的。
如何有效地进行新旧路基的拼接施工,对于确保道路质量和安全具有重要意义。
本文将介绍针对新旧路基拼接的施工方案,包括施工前的准备工作、拼接施工的具体步骤和注意事项。
一、施工前的准备工作在进行新旧路基拼接施工之前,必须进行充分的准备工作,以确保施工的顺利进行和施工质量的保障。
主要的准备工作包括:1.必须对新旧路基的结构和材料进行全面的检查和评估,确保新旧路基在拼接位置的结构和荷载承载性能符合要求。
2.清理新旧路基拼接位置的表面,确保干净平整,没有积水、杂物等。
3.准备好符合要求的拼接材料,如沥青混凝土、道路基础材料等,确保材料质量符合标准要求。
二、拼接施工的具体步骤新旧路基的拼接施工分为以下几个具体步骤:1.切割边缘首先,对新旧路基拼接位置的边缘进行切割,确保边缘整齐平直,以便后续施工接口的对接和密封。
2.涂抹粘结剂在新旧路基拼接位置涂抹粘结剂,确保新旧路基的粘接牢固。
粘结剂应根据具体情况选择,应符合标准要求。
3.铺设拼接材料将拼接材料(如沥青混凝土)铺设在新旧路基拼接位置上,并进行压实,保证材料的牢固性和平整性。
4.养护在拼接完成后,对拼接位置进行养护,确保拼接材料完全凝固和固定。
三、注意事项在新旧路基拼接施工过程中,需要特别注意以下几个问题:1.温度控制拼接施工时需要根据环境温度合理控制拼接材料的温度,避免过高或过低温度影响施工质量。
2.压实质量在铺设拼接材料后,必须进行充分的压实,确保材料牢固、紧密,避免出现空鼓等质量问题。
3.施工人员技术水平施工人员必须具备专业的技术水平和丰富的施工经验,确保施工操作规范、准确。
结论通过以上的介绍,可以看出新旧路基拼接施工是一个细致复杂的过程,需要在施工前做好充分准备工作,并在施工过程中严格按照要求执行,以确保新旧路基的拼接质量和道路使用的安全性。
希望本文提供的施工方案可以为相关道路施工工作提供一定的参考和指导。
新旧路基拼接施工组织设计

新旧路基拼接施工组织设计一、项目概况该项目城市道路改造工程,包括了新路基的建设和旧路基的拆除,其中新旧路基之间需要进行拼接施工。
新路基的总长度为1000米,旧路基的总长度为500米。
二、施工方法1.拆除旧路基:首先,需要对旧路基进行拆除。
采取机械拆除方法,利用挖掘机和破碎机进行作业。
首先,使用挖掘机将旧路基表面的沥青层和石料层进行剥离,将其装入卡车中运输至渣土填埋场。
然后,使用破碎机将旧路基的砼层进行破碎,再由挖掘机进行清理,将破碎后的砼层碎料装入卡车中运输至回收厂。
最后,进行旧路基土方回填,并进行压实。
2.新旧路基拼接:在旧路基拆除之后,进行新旧路基的拼接施工。
首先,需要进行新路基的开挖工作,将旧路基的边缘进行修整,保证与新路基连接的平整。
然后,进行新路基石方填筑,使用振动压路机进行压实。
接下来,使用合适的材料进行拼接,将新旧路基连接起来。
最后,对新旧路基的连接处进行压实,确保连接处的平整和稳固。
三、施工方案1.施工队伍组织:根据工程的要求,组织专业的施工团队。
施工队伍包括项目经理、工程师、技术人员、施工人员等,确保施工过程的顺利进行。
2.施工设备准备:根据施工工艺的要求,准备各种所需设备和机械,包括挖掘机、破碎机、卡车、振动压路机等设备。
3.施工过程:(1)拆除旧路基:根据现场情况,利用挖掘机将旧路基表面的沥青层和石料层进行剥离,将其装入卡车中运输至渣土填埋场。
然后,使用破碎机将旧路基的砼层进行破碎,再由挖掘机进行清理,将破碎后的砼层碎料装入卡车中运输至回收厂。
最后,进行旧路基土方回填,并进行压实。
(2)新旧路基拼接:在旧路基拆除之后,进行新路基的开挖工作,将旧路基的边缘进行修整,保证与新路基连接的平整。
然后,进行新路基石方填筑,使用振动压路机进行压实。
接下来,使用合适的材料进行拼接,将新旧路基连接起来。
最后,对新旧路基的连接处进行压实,确保连接处的平整和稳固。
4.安全措施:(1)在施工过程中,严格遵守安全操作规程,保证施工人员的人身安全。
新老路搭接专项施工方案

新旧路基搭接处理专项施工方案一、工程概况库拜玉项目为G579线一期工程,本项目第二合同段位于阿克苏地区拜城县境内。
本合同段共有1段主线长12。
655km、2条连接线合计为12.976km(包括化工业园区连接线、大桥乡连接线),主要包括路基工程、路面工程、桥梁与涵洞工程、交叉工程、交通安全设施工程等。
主线位于拜城县以西30km,路线大部分路段穿越荒漠戈壁,没有经过城镇。
主线拜城段起点K113+083.199接于克拉苏石油公路k95+883处,从起点向西南方向向左偏出,路线在中段避让大宛齐油田。
终点接于S307线K121+180处,终点桩号为K125+587.82(K115+546。
103处设149。
85m 长链一处, K123+392.130处设长3。
147m短链一处),路线全长12.655km。
公路等级为二级公路,设计速度80km/h,路基宽度12m.大桥乡连接线为G579线与大桥乡之间的连接线,位于拜城县西侧约20km大桥乡境内。
大桥乡连接线起点从G579线k118+883.52处岔出,沿农村公路Y414线向南布设,直至接于大桥乡北侧绿洲区边缘,改造路段全长4。
4km。
本段道路为老路改建工程,k0+000—k3+800段长3.8km老路为8.5m 宽砂砾路,k3+800-k4+400段长0.6km为7.5m宽的沥青路,公路等级三级,设计速度为30km/h.本项目新旧路基衔接的主线段落为K113+083-K113+330右侧,处理方式为挖除旧路面层,重新铺设基层面层;K113+150—K113+350右侧,处理方式为路床超挖回填,挖台阶并铺设土工格栅。
大桥乡连接线LK3+785—LK4+400段为挖除原有路面结构层,重新铺设基层面层。
二、施工准备1、严格遵守《公路路基施工技术规范》(JTG F10-2006)以及现行相关质量验收标准的有关施工规范、规程.坚持实事求是,力求技术先进、方案科学可行、经济合理的原则,确保旧路现状交通流量和行车安全,确保对主体工程工期的要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新老路基拼接施工
新老路基拼接:将老路基挖成宽度≥1m,向内侧倾斜3%的台阶,分层填筑、逐层碾压新加宽的路基。
搭接处,每隔40cm左右铺设一层土工格栅,以加强新老路基的整体性和连接效果。
纵向分幅新路基的之间拼接:为使纵向分幅新路基成为一个较好的整体,避免或减少纵向裂缝的发生,在填筑一幅新路基前在已填筑好的路基纵向边坡上开挖台阶1M宽、向内倾斜4%,施工中自下而上逐层开挖台阶,逐层碾压新路基,开挖一阶及时填筑一级。
路基铺筑至不同结构物附近的地方,或铺筑到无法采用压路机压实的地方,应使用机夯、夯锤或其它有效夯具予以夯实。
