路基加宽拼接施工工艺流程及操作要点
铁路既有路基帮宽施工工艺和施工方法

铁路既有路基帮宽施工工艺和施工方法一、工艺流程:1.前期准备:确定加宽段的范围、长度,编制设计图纸,确定施工计划及工期。
2.搬迁、保护:如有需要,对加宽段的周边建筑、设施进行拆迁或保护,以保证施工的顺利进行。
3.清理土方:首先要将原有铁路上的轨道、石块等设施拆除清理,然后对路基进行挖土、填方,以形成加宽后的路基。
4.新增路基处理:加宽段的路基采用挖土填方法,根据设计要求,对路基进行加高加宽,以满足新线路的需要。
5.土方整平:对新挖土方进行平整,保证路基的水平度和坡度,确保路基的稳定性。
6.加固处理:对加宽后的路基进行加固处理,常见的方法有夯实、加设土工格栅、土工织物等,以提高路基的承载能力和稳定性。
7.路基面层处理:选用合适的材料进行覆盖,如石灰土、碎石等,以形成平整的路面。
8.返填、修整:对既有路基加宽段的两侧进行返填平整,恢复原有地貌。
9.安装轨道:重新安装轨道、轨枕,使其与加宽后的路基相适应。
10.放样调试:对新铺设的轨道进行放样调试,以确保线路的准确性和稳定性。
11.完工验收:完成加宽工程后进行验收,确保施工的质量和安全。
二、施工方法:1.挖土填方法:通过挖掘机、装载机等设备进行土方的挖掘和运输,然后进行填方,形成加宽后的路基。
2.夯实加固法:采用压路机对土方进行夯实,以提高路基的密实度和承载能力。
3.土工格栅法:在路基上铺设土工格栅,利用其抗拉强度和尺寸稳定性来加固路基。
4.土工织物法:在路基上铺设土工织物,可以有效地分散荷载,提高路基的稳定性。
5.其他加固方法:如使用灰渣、砂浆等材料进行加固,以增加路基的强度。
6.轨道安装法:通过起重机等设备进行轨道的安装,保证轨道与路基的连接牢固。
总结:铁路既有路基加宽施工工艺及施工方法是一个复杂的工程,需要合理安排施工流程,选择合适的施工方法。
工程施工中要严格按照设计要求进行加宽处理,并加强对施工质量的控制和验收,以确保加宽后的路基稳定、可靠。
同时,在施工过程中要重视施工现场的安全管理,保障施工人员的人身安全。
路基加宽拼接施工工艺流程及操作要点

路基加宽拼接施工工艺流程及操作要点1.1施工工艺流程图1.2主要施工操作要点1.2.1施工前准备(1)按照规范要求对沿线导线点和水准点进行复测和加密。
如果是两侧拼接加宽,由于旧路基两侧导线点无法通视,需在旧路基两侧各布设一条附合导线,并且两条附合导线应闭合。
(2)路基开工前每隔20 m用全站仪准确放出旧路基外边缘点,并在老路基护栏上用喷漆标上桩号。
(3)每隔20m对旧路基和加宽路基原地面进行复测,核对或补充横断面,发现和设计图纸不符时,查明原因及时处理。
(4)加宽路基施工前,对旧路基填料和加宽路基基底土进行相关试验。
每千米每侧至少取2个点;土质变化大时,视具体情况增加取样点数。
(5)按照规范要求对计划的路基填料进行相关试验,特别是对不同来源、不同性质的填料进行相关试验。
填料尽量选取和旧路基填料性质相近的材料,避免和减少因新旧路基填料性质差异引起的不均匀沉降,确保新旧路基衔接处的施工质量。
1.2.2原地面清表、回填(1)严格按照设计和规范要求将加宽路基基底范围内的树根全部清除,并将坑穴填平夯实。
加宽路基基底范围内的水井和墓穴用优质填料换填处理。
(2)按照设计和规范要求的清表厚度,对加宽路基范围内原地面表层的腐殖土、草皮、表土等进行清理。
(3)按照设计和规范要求将加宽路基范围内的边沟、池塘等地段清淤要干净、彻底,然后按设计的地基处理方案施工。
(4)场地清理的范围为高速公路原路基坡脚至新加宽工程路基坡脚外1m的范围内。
(5)原地面清表的同时,将旧路的边沟和隔离栅等相关设施拆除。
(6)加宽路基基底清表完成后,按照设计要求进行原地面填前压实处理,压实度不小于90%,然后回填至原地面。
(7)对于部分基底含水量较高,清表后不易压实的路段,基底可采用翻挖、晾晒或掺灰处理,也可采用换填一定厚度的砂砾处理。
1.2.3台阶开挖(1)台阶开挖前,先对老路基边坡进行清坡处理,清坡不易一次全部清理完成,应边挖台阶边清坡,以保证旧路基的稳定。
公路路基加宽工程注意事项和工艺

公路路基加宽工程注意事项和工艺公路在经多年的通车后路基沉降基本完成,路基加宽段由于新旧路基的不均匀沉降,必然产生以纵向裂缝为代表的裂缝,从而对公路产生破坏。
为次,必须加强公路路基加宽时设计优化及施工质量,使沉降量减为最少,以保证公路的质量。
下面小编为您介绍下关于路基加宽相关知识:一、施工准备旧路路基加宽,首先要对旧路的状况进行调查,并对原路基的病害进行处理。
调查内容包括旧路路基的填筑材料、使用和损坏等病害情况,分析病害的种类、规模、状态、原因等,并在施工前或施工期间,对路基不同类型的病害要进行彻底地处理。
二、基底处理旧路两侧一般为排水边沟和碎落台,边沟经长期的雨水侵蚀,其下部已基本变得相当软弱;平台由于绿化其底部实际也为腐质土。
对于上述情况地基必须作彻底清除,对于地下水丰富区域,须铺设透水性材料。
基底压实度一般比规范要求高出1~2%;施工时必须严格按设计要求进行,保证基底承载力,减少新老路基剪切变形。
三、路基加宽1、台阶由于原路基边坡坡率一般为1∶1.5,必须将原边坡挖成台阶,台阶使新旧路基有效得交错结合,是衔接的重要组成部分,施工时必须引起足够的重视。
台阶宽度应满足摊铺和压实设备操作的需要,以便有利于机械施工,一般不少于2.0m,如受环境限制可适当放窄,但宽度不得小于1m,并作成2%~4%的内倾斜坡。
由于原路基边坡部分填土由于原来施工的忽视、现施工的挠动及其他原因,填土压实度实际上一般都未达到设计要求。
2、填筑材料填筑材料经自重、路面和车辆等荷载的作用,老路基已经基本被压实,而新路基的填料虽经严格压实,仍存在后期变形。
为此,填筑材料的选择将很大程度影响路基的有效沉降。
所有填料宜与旧路堤相同或选用透水性较好的材料,相关单位在综合考虑工程造价和施工实施的问题上,尽量使用碎石土或石渣等沉降量较少的材料进行填筑,并控制好填筑材料的液塑限、承载比(CBR)和击实试验等各项指标。
3、路基碾压路基填筑前,须根据规范要求做好试验段,必须严格控制材料的最佳含水量、松铺厚度、压实设备的类型、zui佳组合方式、碾压遍数及碾压速度等(建议配备天玑科技-智能压实系统),使各项指标达到zui优状态,保证压实度达到设计要求。

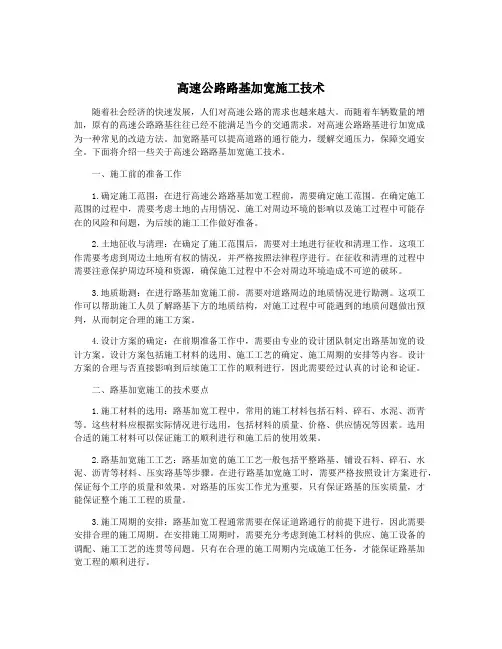

高速公路路基加宽施工技术

高速公路路基加宽施工技术随着社会经济的快速发展,人们对高速公路的需求也越来越大。
而随着车辆数量的增加,原有的高速公路路基往往已经不能满足当今的交通需求。
对高速公路路基进行加宽成为一种常见的改造方法。
加宽路基可以提高道路的通行能力,缓解交通压力,保障交通安全。
下面将介绍一些关于高速公路路基加宽施工技术。
一、施工前的准备工作1.确定施工范围:在进行高速公路路基加宽工程前,需要确定施工范围。
在确定施工范围的过程中,需要考虑土地的占用情况、施工对周边环境的影响以及施工过程中可能存在的风险和问题,为后续的施工工作做好准备。
2.土地征收与清理:在确定了施工范围后,需要对土地进行征收和清理工作。
这项工作需要考虑到周边土地所有权的情况,并严格按照法律程序进行。
在征收和清理的过程中需要注意保护周边环境和资源,确保施工过程中不会对周边环境造成不可逆的破坏。
3.地质勘测:在进行路基加宽施工前,需要对道路周边的地质情况进行勘测。
这项工作可以帮助施工人员了解路基下方的地质结构,对施工过程中可能遇到的地质问题做出预判,从而制定合理的施工方案。
4.设计方案的确定:在前期准备工作中,需要由专业的设计团队制定出路基加宽的设计方案。
设计方案包括施工材料的选用、施工工艺的确定、施工周期的安排等内容。
设计方案的合理与否直接影响到后续施工工作的顺利进行,因此需要经过认真的讨论和论证。
二、路基加宽施工的技术要点1.施工材料的选用:路基加宽工程中,常用的施工材料包括石料、碎石、水泥、沥青等。
这些材料应根据实际情况进行选用,包括材料的质量、价格、供应情况等因素。
选用合适的施工材料可以保证施工的顺利进行和施工后的使用效果。
2.路基加宽施工工艺:路基加宽的施工工艺一般包括平整路基、铺设石料、碎石、水泥、沥青等材料、压实路基等步骤。
在进行路基加宽施工时,需要严格按照设计方案进行,保证每个工序的质量和效果。
对路基的压实工作尤为重要,只有保证路基的压实质量,才能保证整个施工工程的质量。
高速公路加宽改造工程路基拼接施工工艺

②要进行改扩建的高速公路一般多为我 国早
期修 建 的 高速 公路 ;由于 当时 的历 史 条 件所 限 , 存
在设 计 技 术标 准偏 低 , 施 工 质 量有 缺 陷等 问题 。特
①通过地基处理 , 减少新加宽路基 的工后沉降
量, 控 制新 老路 基 的沉 降差 , 防止 纵 向裂缝 的产 生 ; ② 通 过新 老 路基 结 合 部位 的处 理 , 加 强新 老 路

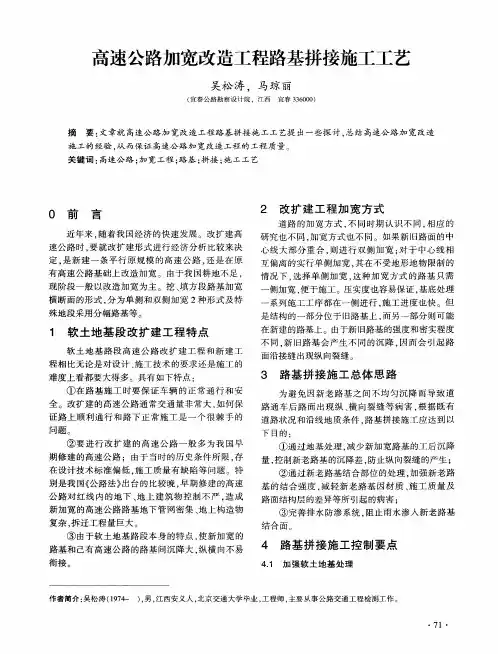

高 速公路加宽改 造工程路基拼接施工工艺
吴松 行 天松 涛. 马 琼 丽
( 宜春公路勘察设计院 . 江 西
宜春 3 3 6 0 0 0 )
摘
要: 文 章就 高速 公路 加 宽 改造 工程路 基 拼接 施 工工 艺提 出一 些探 讨 , 总 结 高速公 路加 宽改造
施 工 的经验 , 从 而保证 高速公路 加 宽 改造工程 的工程质 量 。
横 断 面 的形 式 , 分 为单 侧 和双 侧 加宽 2种形 式及 特
一
殊地段采用分幅路基等。
是结 构 的一 部 分位 于 旧路 基 上 , 而另 一部 分 则 可能 在新 建 的路基 上 。由于新 旧路 基 的强 度 和密实 程度
1 软 土 地 基 段 改 扩 建 工 程 特 点
研 究 也不 同 。 加 宽方 式也 不 同 。如 果 新 旧路面 的 中
心 线 大部 分 重 合 。 则进行双侧加宽 ; 对 于 中心 线 相
定, 是 新 建 一 条 平行 原 规 模 的高 速 公 路 , 还是 在 原 有 高 速公 路 基础 上 改造 加 宽 。 由于 我 国耕 地不 足 ,
新 加宽 的 高 速公 路 路基 地下 管 网密集 、 地 上构 造物 复杂 。 拆 迁 工程 量 巨大 。
路基拼宽施工方案

路基拼宽施工方案1. 引言在公路建设中,路基是公路基础工程的重要组成部分。
随着交通流量的增加,原有路基宽度往往不能满足交通需求,此时需要进行路基拓宽工程。
本文将介绍路基拼宽施工方案。
2. 路基拼宽概述路基拼宽是指在现有路基基础上,对路基进行宽度的扩展。
拼宽的方法主要有两种:填方拼宽和翻跨式拼宽。
填方拼宽是指通过对路基侧填土进行加固扩宽;翻跨式拼宽则是通过对路基进行横向移位,实现拓宽效果。
拼宽施工的具体方案需要根据路段的实际情况来确定。
3. 路基拼宽施工流程3.1 前期准备工作在进行路基拼宽施工前,需要进行充分的前期准备工作。
首先,需要对路段进行勘测,获取路段的宽度、长度、土质等信息,以确定拼宽的施工方案。
同时,还需要进行现场踏勘,了解路段的地理环境,确定施工的可行性和安全性。
3.2 拼宽设计方案根据路段的具体情况和需求,设计拼宽方案。
根据填方拼宽和翻跨式拼宽的方法,确定相应的施工方案。
拼宽方案应考虑安全、经济和环保等因素。
3.3 施工准备工作在施工前,需准备好所需的材料和设备。
根据拼宽方案,准备好所需的土方、填料、设备等,确保施工的顺利进行。
3.4 拼宽施工过程拼宽施工的具体过程包括以下几个步骤:3.4.1 路面开挖根据拼宽方案,对原有路基进行开挖,以便进行填方工作。
3.4.2 填方加固根据拼宽方案,对路基进行填方加固。
填方材料应符合相应的规范,以保证路基的稳定性和承载能力。
3.4.3 路基加固在填方过程中,需要对路基进行相应的加固措施,以保证路基的稳定性。
加固方式可以采用加设护坡、扩大排水沟等方法。
3.4.4 路面铺装在路基加固完毕后,进行路面铺装工作。
根据需要进行沥青铺装或者水泥混凝土铺装,在铺装过程中,需要保证路面的平整和质量。
3.5 完工验收路基拼宽施工完成后,进行完工验收。
验收包括对填方和路面质量的检查,以确保施工质量符合要求。
如有不达标的情况,需要进行相应的整改工作。
4. 总结路基拼宽施工是提高公路通行能力的重要手段。
公路改扩建路基加宽施工工艺流程

公路改扩建路基加宽施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!公路改扩建路基加宽施工工艺流程详解公路改扩建是城市化进程中的常见工程,其中路基加宽是关键环节之一。
路基施工工艺流程及施工要点

路基施工工艺流程及施工要点路基施工工艺流程及施工要点路基是道路工程中的重要组成部分,是整个道路的基础。
路基施工工艺流程及施工要点的正确执行,对于道路工程的质量和寿命具有决定性的影响。
本文将详细介绍路基施工工艺流程及施工要点。
一、工艺流程1. 基础准备:在进行路基施工之前,需要对工作面进行清理,清除杂质和障碍物。
同时,还需要对地基进行检查和测试,以确保地基质量合格。
2. 路基压实:路基压实是为了提高路基的承载力和稳定性。
压实可以采用机械压实和人工压实两种方法。
机械压实主要通过振动轮、压路机等设备进行,而人工压实则是通过人工利用压路工具进行。
3. 过水工程:在需要经过水域的路段,需要进行过水工程。
过水工程包括架设暗挖涵洞、加固河床等工作,以保证水流的通畅和路基的稳定。
4. 边坡施工:边坡的施工是为了保障道路的安全和稳定。
在进行边坡施工时,需要根据地质情况选择合适的边坡类型,并进行坡度和坡高的合理设计。
5. 排水工程:排水工程的目的是确保道路在降雨后能够迅速排水,防止道路受损。
排水工程包括设置排水沟、排水管道等措施,以确保道路畅通无阻。
二、施工要点1. 细心的测量:在进行路基施工之前,需要进行精确的测量,确定地面高度和坡度。
只有精确的测量数据,才能保证路基施工的准确性和质量。
2. 牢固的基础:路基施工的基础是地基,地基质量的好坏直接影响到路基的稳定性。
因此,在进行路基施工之前,要对地基进行仔细的检查,确保地基质量合格。
3. 合理的压实: 在路基施工过程中,要根据地质和设计要求,选择合适的压实设备和方法进行压实。
同时,还要注意压实的次数和压实的力度,以保证路基的承载力和稳定性。
4. 边坡的设计:边坡在路基施工中起到了重要的作用,对于边坡的设计要合理,考虑到地质条件和施工方便性,不仅要满足安全和稳定性的要求,还要注意边坡的美观性。
5. 防水工程:在进行路基施工时,要考虑排水系统的设置,确保道路在降雨后能够迅速排水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路基加宽拼接施工工艺流程及操作要点
1.1施工工艺流程图
1.2主要施工操作要点
1.2.1施工前准备
(1)按照规范要求对沿线导线点和水准点进行复测和加密。
如果是两侧拼接加宽,由于旧路基两侧导线点无法通视,需在旧路基两侧各布设一条附合导线,并且两条附合导线应闭合。
(2)路基开工前每隔20 m用全站仪准确放出旧路基外边缘点,并在老路基护栏上用喷漆标上桩号。
(3)每隔20m对旧路基和加宽路基原地面进行复测,核对或补充横断面,发现和设计图纸不符时,查明原因及时处理。
(4)加宽路基施工前,对旧路基填料和加宽路基基底土进行相关试验。
每千米每侧至少取2个点;土质变化大时,视具体情况增加取样点数。
(5)按照规范要求对计划的路基填料进行相关试验,特别是对不同来源、不同性质的填料进行相关试验。
填料尽量选取和旧路基填料性质相近的材料,避免和减少因新旧路基填料性质差异引起的不均匀沉降,确保新旧路基衔接处的施工质量。
1.2.2原地面清表、回填
(1)严格按照设计和规范要求将加宽路基基底范围内的树根全部清除,并将坑穴填平夯实。
加宽路基基底范围内的水井和墓穴用优质填料换填处理。
(2)按照设计和规范要求的清表厚度,对加宽路基范围内原地面表层的腐殖土、草皮、表土等进行清理。
(3)按照设计和规范要求将加宽路基范围内的边沟、池塘等地段清淤要干净、彻底,然后按设计的地基处理方案施工。
(4)场地清理的范围为高速公路原路基坡脚至新加宽工程路基坡脚外1m的范围内。
(5)原地面清表的同时,将旧路的边沟和隔离栅等相关设施拆除。
(6)加宽路基基底清表完成后,按照设计要求进行原地面填前压实处理,压实度不小于90%,然后回填至原地面。
(7)对于部分基底含水量较高,清表后不易压实的路段,基底可采用
翻挖、晾晒或掺灰处理,也可采用换填一定厚度的砂砾处理。
1.2.3台阶开挖
(1)台阶开挖前,先对老路基边坡进行清坡处理,清坡不易一次全部清理完成,应边挖台阶边清坡,以保证旧路基的稳定。
(2)边坡清理完成后,按照设计要求准确放样出每层台阶的开挖线,保证开挖台阶线型直顺、位置准确。
(3)旧路基台阶开挖针对老路不同的路基填料采用不同的台阶尺寸.对于老路基填料为黏土、亚黏土和卵砾石土时,拼接处的台阶高宜为1.0m。
宽为1.5m;对于老路基填料为砂土、粉砂土时,拼接处的台阶高宜为0.4 m,宽为0.6 m。
(4)开挖拼接至路床底面的台阶时,根据路基填筑高度确定其台阶高度和位置,台阶面距离路床底面小于130 cm时作为一个台阶开挖,距离路床底面大于130 cm时分成100 cm和>130 cm两个台阶高度开挖。
路床部位作为一个台阶开挖,开挖位置为距离旧路硬路肩内侧向外30 cm处,台阶高度为80 cm。
(5)开挖过程中如出现土体较大位移时,应立即停止开挖,分析原因,采取措施防止塌方。
(6)对老路基结构物台背及砂砾石等透水性材料填筑的路基,在开挖时应根据具体情况,采取钢板支撑、钢木结合支撑、砼护壁支撑、砌砖等必要的防护措施。
1.2.4路基填筑
(1)路堤填料选择。
加宽路基填料原则上应与老路基填料保持一致,
并尽量采用砂砾等强度高、水稳定性好的材料填筑,禁止采用不符合规范要求的材料填筑路基。
为节约工程造价和保护环境,对于老路基开挖台阶的土方及老路基边坡拆除的圬工和拆除的路面基层、底基层等材料,经改善处理,符合设计要求的也可用于路基填筑,但老路基的清坡土和基底清表土不得用于路基填筑。
为使路基获得足够的强度、稳定性和抵抗路面荷载下产生的变形能力,保证路基、路面的综合服务水平,路基压实采用重型击实标准,路基压实度及填料强度应符合要求。
(2)施工放样。
在路堤填筑前,测量人员首先应根据加宽路基设计宽度及其边坡坡度放样出加宽路基坡脚线,并用石灰撒出路堤填筑边线。
为使路堤边缘压实度也能满足规范要求,路堤填筑边线应比加宽路基坡脚线超宽50 cm。
(3)路基填筑材料铺筑。
施工时,施工人员事先根据运输路基填料车辆的运载量,路基试验段得出的填筑材料松铺厚度,计算出每车路基填筑材料的卸料间距。
现场施工人员根据卸料间距在下承层上用白灰标示上土网格,并指挥运输车辆按照上土网格卸料。
运至路基上的填筑材料首先由推土机粗平,粗平后应对路基填筑材料的含水量测定和调整。
(4)含水量调整。
施工中,填筑材料摊铺后,及时安排试验技术人员对填筑材料的含水量进行检测,当填筑材料的含水量在试验确定的最佳含水量±2%以内时,可进行下道工序施工。
如果路基填筑材料的含水量超过试验确定的最佳含水量的2%以上时,可采用犁靶翻晒等
方法降低路基填筑材料含水量,直至路基填筑材料含水量降至最佳含水量的2%左右以内时,才可以开始下道工序施工。
如果路基填筑材料的含水量小于试验确定的最佳含水量的2%以上时,可采用洒水车洒水的方法增加路基填筑材料含水量,直至路基填筑材料升至试验确定的最佳含水量的2%以内时,才方可开始下道工序施工。
(5)精平。
路基填筑材料碾压前按照计算的摊铺标高,每隔10 m做出标高台,用平地机进行精平,精平后路基填筑材料应保持整体平整,表面平整度应满足规范要求。
精平时应使路基横坡向加宽路基外侧倾斜,以利于路基排水。
(6)路基填筑材料的碾压。
施工前,通过试验段确定适宜的压实设备和合理的碾压方案。
施工时严格按照试验段总结的碾压组合顺序和碾压方式进行碾压。
压路机碾压时最大行驶速度不宜超过4 km/h;碾压时直线段由加宽路基边缘向老路基拼接处碾压,超高段时由低处向高处碾压;压路机碾压时一般重叠1/2轮;碾压时应遵循先轻后重、由慢到快的原则;碾压遍数应不少于路基试验段确定的碾压遍数;严禁在未成型的路段急转弯或调头;碾压时安排专人负责,确保碾压均匀。
无漏压、无死角。
新旧路基拼接处,需适当提高压实度,台阶处死角部分采用吨位较大的钢轮配合小型冲击夯密实处理。
