第一篇技术标编制综合说明第一章投标前言上海XXX房地产发展有限公司:非常感谢贵公司给予的信任,使我司有幸参与“碧云公馆工程”(以下简称“本工程”)的投标活动。

多年来我司分别承建了上海地区的卢湾区政府大楼(白玉兰奖)、晶采世纪大厦(白玉兰奖)、上海希望大厦(白玉兰奖)、上海德宏大厦(白玉兰奖)、香榭丽花园(白玉兰奖)、中原两湾城(白玉兰奖),积累了丰富的类似工程总承包施工经验,在业内树立了极高的声誉。

我们将在本工程施工过程中贯彻本公司质量保证方针,总结众多获奖工程的管理经验,扬长避短,充分发挥我公司的技术和管理优势,为业主提供质量好、安全好、管理好、服务好、配合好、价格低的服务。

通过认真学习和研究投标文件及有关图纸资料,并踏勘施工现场,分析了在承建本工程过程中各种影响施工的重要因素及工程特点、难点后,我们有充分的信心保证优质、快速、安全完成本工程投标文件所规定的承包范围内的施工总承包任务。

我司坚持“管理上一流、质量处精品、服务创信誉”的质量方针,坚持“您的需求就是我们的追求、打造一站式服务的航母”的经营理念,坚持“奉献、务实、诚信、奋进”的企业精神。

我们将依靠公司管理技术的优势,遵循设计,信守合同及投标承诺,精心组织施工。

另外,我们将与建筑师、监理等相关参建单位保持良好的沟通、合作和协调,并积极配合他们的工作,从业主的角度出发,以市场高端产品为背景来完善设计图纸,从而从设计角度来保证本工程施工进度、质量、成本目标的顺利实现。

1.1编制依据1)XXX公馆工程招标文件;2)XXX公馆工程建筑与结构图纸;3)XXX公馆工程岩土工程勘察报告;4)国家、地方政府现行的技术标准、施工及验收规范、建筑工程施工质量验收统一标准等有关文件。

1.2承包范围第二章投标承诺2.1总承包管理承诺我司将遵守投标文件的所有条件和投标书全部内容,并将这些条件和内容作为合同条件以全面履行总承包责任与义务,真正站在业主的立场上协调、照管各专业分包方、分供方的工作。

住宅楼工程技术标

住宅楼工程技术标

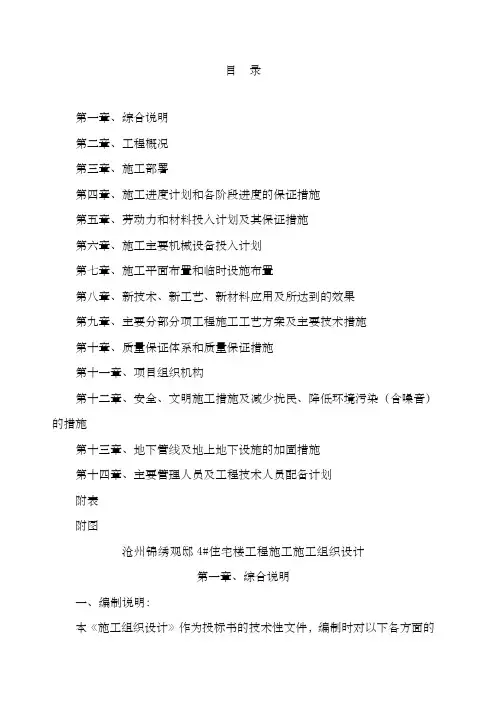

目录第一章、综合说明第二章、工程概况第三章、施工部署第四章、施工进度计划和各阶段进度的保证措施第五章、劳动力和材料投入计划及其保证措施第六章、施工主要机械设备投入计划第七章、施工平面布置和临时设施布置第八章、新技术、新工艺、新材料应用及所达到的效果第九章、主要分部分项工程施工工艺方案及主要技术措施第十章、质量保证体系和质量保证措施第十一章、项目组织机构第十二章、安全、文明施工措施及减少扰民、降低环境污染(含噪音)的措施第十三章、地下管线及地上地下设施的加固措施第十四章、主要管理人员及工程技术人员配备计划附表附图沧州锦绣观邸4#住宅楼工程施工施工组织设计第一章、综合说明一、编制说明:本《施工组织设计》作为投标书的技术性文件,编制时对以下各方面的内容给予了充足的考虑:1.以满足招标文件及业主的全部要求为基本原则,突出绿色环保施工新理念,充分发扬我单位优质、安全、高效、有序的施工特色。

2.坚持在实事求是的基础上,力求技术先进、科学合理、经济实用的原则。

3.紧密结合本工程的特点,依靠先进的管理理念和先进的技术手段,实现项目动态管理与静态管理的完美结合。

4.施工中将根据业主和设计单位提供的设计资料进一步优化本工程施工组织设计及具体方案措施,以先进科学的施工管理技术,合理地调动各种资源,保证以优良的质量、快捷的施工、先进的施工管理水平和优质的服务,按时交出令业主满意的工程。

5.本施工组织设计是我公司为指导工程施工而编制的设计文件,是我公司施工管理的重要文件,是保证按期、优质、经济的完成工程施工的重要措施。

为此我公司在充分考虑了本工程特点的同时结合自身施工管理模式,本着“质量为本、规范施工,用户至上、持续改进”的质量方针来编制施工组织设计。

二、编制依据:本施工组织设计作为指导该工程施工的依据,编制时对该工程施工组织机构设置、施工劳动力、材料、机械组织、施工现场总平面管理、施工进度计划控制、施工各项准备工作安排、主要分部分项工程施工方法及技术措施、工程质量保证及控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、季节性施工措施等诸多因素尽可能充分考虑,突出工程施工的科学性、可行性及高效性。

房建工程技术标样板

房建工程技术标样板

第一章编制依据及工程概况第一节编制依据工程施工组织设计根据以下最新资料及相关信息组织编写:1、《工程岩土工程勘察报告》(详勘)2、《建筑结构可靠度设计统一标准》3、《建筑结构荷载规范》4、《建筑地基基础设计规范》5、《混凝土结构设计规范》6、《砌体结构设计规范》7、《建筑设计防火规范》、《全国民用建筑工程设计技术措施》8、《民用建筑设计通则》9、《住宅建筑设计规范》10、《建筑设计防火规范》11、《工程建设标准强制性条文》房屋建筑部分12、《民用建筑工程设计技术措施》13、《公共建筑节能设计标准》14、《浙江省公共建筑节能设计标准》15、其他国家现行有关建筑设计规范、规程16、其它专业提供的相关设计资料第二节工程概况我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。

工程,地上五层,建筑面积xxxx平方米,钢筋混凝土框架结构。

建筑设计等级Ⅲ级,抗震不设防,耐火等级二级,建筑结构安全等级二级,设计使用年限xx年,屋面防水合理使用年限10年,防雷等级三级。

本工程混凝土结构部分均使用商品泵送砼(混凝土强度等级),基础垫层为C15,现浇结构为C25和C30;砌体结构部分:0.000m以下墙体采用MU10烧结页岩普通砖,0.000m以上墙体采用MU10烧结页岩多孔砖,均为实砌。

本工程主要建筑设计如下:1、涂料外墙面:聚氨酯防潮底漆;混凝土与砖墙相交处附加200宽钢丝网片;10 厚1:2.5水泥砂浆(拉细毛处理);界面剂;20厚聚合物Ⅱ型保温浆料;抹3厚ZL轻质抗裂砂浆;耐碱玻纤网(锚固钉);真石漆仿块材分割。

2、毛面花岗岩台阶20厚毛面花岗岩面层,水泥浆擦缝;1:1水泥砂浆结合层;20 厚1:3水泥砂浆找平层;纯水泥浆一道;60厚C20混凝土(厚度不包括踏步三角部分);台阶面向外坡1%;80厚压实碎石;素土夯实。

房建工程设计方案技术标

房建工程设计方案技术标

房建工程设计方案技术标一、项目概述本项目为XX市房建工程,位于市中心区域,占地面积XX平方米,总建筑面积XX平方米,包括地上XX层和地下XX层。

建筑内容包括住宅、商业、办公、停车场等。

本技术标重点介绍房建工程的设计方案,包括建筑、结构、给排水、电气、暖通等方面的技术要求。

二、设计原则1. 符合国家及地方建筑设计规范和标准,确保建筑安全、可靠、经济、合理。

2. 充分考虑建筑的使用功能和业主需求,注重提高居住舒适度和商业价值。

3. 注重建筑外观和景观设计,打造城市地标性建筑。

4. 提倡绿色建筑,注重节能、环保、可持续发展。

5. 合理规划建筑空间,提高空间利用率和灵活性。

三、设计方案1. 建筑方案本项目采用现代简约风格,线条流畅,造型简洁。

建筑主体为矩形,南北向布置,东西向宽度适中。

建筑立面采用玻璃、金属板、石材等材料,形成丰富的光影效果。

屋顶为退台式设计,增加绿化空间,提高建筑整体品质。

2. 结构方案本项目结构体系采用框架-剪力墙结构,具有良好的抗震性能和空间灵活性。

地下室采用全现浇混凝土框架结构,地面以上采用钢筋混凝土框架-剪力墙结构。

建筑主体结构安全等级为一级,使用年限为永久。

3. 给排水方案本项目给排水系统采用分区设计,地下室设雨水泵站,地上设生活给水泵站和消防给水泵站。

给水系统采用环状管网,排水系统采用分区汇流排管,设置污水处理设施,实现废水回收利用。

4. 电气方案本项目电气系统设计遵循国家相关规范,采用双电源供电,设置自备发电机,确保供电可靠性。

低压配电系统采用放射式和环式相结合的供电方式,高压配电系统采用单母线分段方式。

建筑内设智能家居系统、安防系统、通信系统等,实现智能化管理。

5. 暖通方案本项目暖通系统采用集中供暖和空调系统,地下室和裙楼采用独立供暖系统。

供暖方式为热水供暖,空调方式为变频多联机。

通风系统采用自然通风和机械通风相结合的方式,确保室内空气质量。

四、技术指标1. 建筑高度:XX米2. 建筑密度:XX%3. 绿地率:XX%4. 抗震设防烈度:XX度5. 设计使用年限:永久五、结论本项目房建工程设计方案充分考虑了建筑的安全、功能、美观、经济和环保等方面,符合国家及地方规范要求。

已经中标建筑技术标样本

已经中标建筑技术标样本

第一章投标标书总阐明我公司为能参加临港泥城社区DE07-P-1地块工程投标而感到荣幸,同步也感谢建设方予以我公司参加竞争机会。

通过认真学习和研究招标文献及关于图纸资料,分析了各种影响施工因素和工程特点,我公司有充分信心保证优质、如期、安全完毕本工程招标文献规定承包范畴内施工承包任务,为此,我公司将以积极态度,齐心合力,全力以赴,抓住机遇,迎接挑战。

第一节工程概况本工程为上海乾耀置业有限公司开发新建上海临港泥城社区DE07-P-1地块工程。

建设地点位于上海市临港新区霞光路与规划路DEY6交叉口。

本工程涉及13幢5层多层住宅楼、5幢11层高层住宅楼、6幢13层高层住宅楼、1幢2层配套用房以及一种地下人防汽车库。

本工程规划建设用地面积: 63029.00m2,总建筑面积:107882.76m2,其中地上建筑面积:90418.4m2,地下建筑面积17464.34m2(含地下人防车库5695m2)。

建筑构造形式:住宅为剪力墙构造,配套公建为框架构造。

抗震设防类别为丙类,使用年限为 50年,安全级别为二级,抗震设防烈度为7度。

本工程建筑类别地下室,汽车库耐火级别为一级。

多层住宅,高层住宅,配套用房为二类建筑,耐火级别为二级。

第二节编制根据1. 招标文献1.1临港泥城社区DE07-P-1地块工程招标文献及招标答疑。

1.2施工总平面图及建筑构造施工图(电子版)。

2. 工程应用规范、质量原则2.1国家颁布现行关于规程、规范及验评原则。

2.2上海市关于地方规程、规定。

2.3我公司《质量手册》、《质量管理程序文献》。

第三节施工核心问题分析1. 本工程施工中,各专业配合协同施工多,外墙装饰、消防、电梯、电视电话、防火防盗门、铝合金门窗等分项工程较多,在施工各个阶段都要有专业施工技术上和管理上协调配合办法。

2.环保及施工现场排污解决:在施工过程中从废水污水排放,噪声排放,扬尘,渗漏等方面实行全面控制,以营造一种良好生活、生产环境。

房屋建筑工程技术标

房屋建筑工程技术标

一、施工方案1.工程概况1.1 简介工程名称:德山廉租房二期工程1#、3#、4#楼工程建设单位:常德市城市建设投资开发有限责任公司1.2 建筑概况建设地点:德山开发区德山北路建筑面积:6200.78平方米栋、层数:3栋,6层1.3 结构概况1)工程结构设为底部框架-抗震墙结构和砖混结构。

2)工程基础采用DN400长螺旋钻孔灌注桩基础。

3)砼强度等级:基础垫层为C10,基础为C25,一层梁板、柱、墙为C30,其他为C20。

4)砌体:砌体施工质量控制等级为B级,±0.000以下MU10砼空心砖,M10水泥砂浆砌筑,±0.000以上MU10砼空心砖,一、四、五层采用为M5、二、三层M10、六层M7.5混合砂浆砌筑。

5)钢筋:Ⅰ级钢:HPB235、Ⅱ级钢:HRB335。

1.4建筑装饰外墙饰面:40厚胶粉聚苯颗粒保温,外墙面砖。

内装饰:楼地面:厨卫和管理用房采用防滑地砖,其余均为水泥砂浆地面。

内墙面:厨卫为面砖墙面,其余为仿瓷涂料。

顶棚:均为仿瓷涂料。

门窗工程:塑钢普通中空窗、卷闸门、门洞。

屋面:砖红色水泥瓦坡屋面。

给排水设计概况:管材:给水管主横干管及立管采用内筋嵌式衬塑给水管,卡环式连接,其他支管采用PPR管,采用热熔连接,排水管采用污、废水合流制,室外管采用埋地式PVC-U双壁波纹管,橡胶圈接口,室内采用PVC-U螺旋排水管,专用胶粘接。

电气安装工程设计:电力照明配电线路的配电电压为220V/380V,接地系统为TN-C-S系统,接地装臵与防雷共用。

1.5现场条件1)现场提供施工用水电有接点设于施工现场边缘。

2)施工范围场外道路可通行运输材料车辆,供施工设备及材料进场。

3)水文气候条件:本地区属中亚热带向北亚热带过渡的季风湿润气候区,受季风影响比较明显。

年内气候温和,冬寒夏热,四季分明,热量充足,光照较足,雨水充沛;年平均相对湿度78%;年平均气温16.3℃,年平均最高气温21.6℃,年平均最低气温13.3℃,历年年均降雨量1382.1mm,日最大降雨量为185.9毫米,降雨多集中在春夏两季,常年主导风向东北风,频率15%,年平均风速1.5m/s。

房屋建筑技术标

房屋建筑技术标

目录第一章技术标综合说明 (01)第二章施工总体部署 (02)第三章分局部项施工技术方案 (12)第四章施工总进度及保证进度主要措施 (47)第五章工程质量保证措施 (50)第六章平安施工保证措施 (62)第七章文明施工措施 (73)第八章环境保护措施 (76)第九章附件 (79)附件一、施工现场总平面布置图附件二、施工进度方案表附件三、公司(营业执照、资质证书、平安生产许可证、诚信手册)附件四、公司历年来获得的荣誉证书附件五、现场管理人资质证书第一章技术标综合说明首先感谢贵院对本公司的信任,诚意邀请本公司参加金卫幼儿园〔绿地园区〕工程的投标。

本公司作为房屋建筑工程总承包二级、建筑装修装饰工程施工二级、金属门窗工程施工二级、市政公用工程施工三级、防腐保温工程施工三级、机电设备安装工程施工三级的施工企业对承建贵工程具有极大的兴趣,对与贵方的合作充满诚挚的意愿。

我们诚恳地表示,我们完全接受招标文件中提出的有关质量、工期、平安和文明施工、安装配合、总包管理等各项要求,并落实各项方案和措施,与业主、监理单位、设计院、设备供给方一起以高度的责任感共同建设好贵工程。

我公司认真学习和研究了工程招标文件、有关图纸资料,并踏勘了施工现场,在分析了本工程的特点、难点和各种影响施工的因素后,我公司对以高质量、高速度全面完成该工程的建设任务充满了信心。

现将本工程施工组织设计呈送贵方,供你们审阅。

一、工期目标确保本工程以180个日历天完成全部竣工施工任务。

如有幸中标,所报工期即为合同工期,并做到一接到通知,第二天立即进场。

我公司一定精心组织施工、周密安排,千方百计做好开工前的施工准备工作,让业主放心满意。

如因我公司原因造成工期拖延,愿接受合同总价每天万分之五的罚款。

二、质量目标确保金卫幼儿园〔绿地园区〕工程到达一次验收合格与区优质结构工程。

针对本工程特点,我公司将以先进的技术、科学的管理落实措施,确保本工程到达质量目标。

房屋建筑技术标

房屋建筑技术标

副本六盘水市第二实验中学新建教学楼(项目名称)施工招标投标文件投标文件内容:技术标投标人:(盖单位章)法定代表人或其委托代理人:(签字或盖章)2015 年 3 月 9 日目录一、施工方案与技术措施 (1)二、质量保证措施和创优计划 (35)三、施工总进度(包括施工进度计划横道图、网络图)及保证措施 (48)四、施工安全措施计划 (52)五、文明施工措施 (63)六、施工场地治安保卫管理计划 (67)七、施工环保措施计划 (69)八、冬季和雨季施工方案 (74)九、施工现场总平面布置图 (78)十、现场组织管理机构 (79)十一、与发包人、监理及设计单位的配合 (83)一、施工方案与技术措施根据本工程质量要求,施工现场的特点以及我公司长期形成的管理制度,在该工程施工过程中,公司将在人、财、物上合理组织,科学管理。

第一章工程管理机构1、公司对本工程项目施行“项目法”施工,建立以公司经理总体控制工程施工,项目经理全权负责该工程的经营、技术、质量、进度和安全等管理工作,由公司总工程师及有关科室组成项目保证机构,直接对项目部进行对口管理。

2、项目部劳务层公司拟定项目经理具体管理,采用操作能力强,技术高,精干的施工队伍作为项目部的劳务层,项目部所有作业班组在持证上岗,优化组合的基础上,实行整建制调动,以增强施工实力。

第二章工程概况、工程名称及有关单位1)、工程名称:六盘水市第二实验中学新建教学楼工程2)、工程地点:六盘水市第二实验中学校园内3)、计划工期:300日历天4)、建设规模:新建教学楼1栋,建筑面积5588平方米,局部六层第三章施工条件及特点、施工条件1)、合同施工工期为300日历天,其计划开工日期以合同为主。

2)、根据本公司经济、技术、资金等实力和该工程的建设要求,人员、物质、设备均能满足施工需要,可随时进场施工。

3)、该工程项目开工所需的各项许可证及相关文件准备齐全。

4)、“三通一平”条件基本具备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、施工组织设计 (2)1、确保工程质量的技术组织措施; (3)2、确保安全生产的技术组织措施; (7)3、确保文明施工的技术组织措施及环境保护措施; (11)4、确保工期的技术组织措施; (13)5、施工方案和项目经理部组成人员; (15)6、施工机械配备和材料投入计划; (31)7、施工进度表或施工网络图; (32)8、劳动力安排计划及劳务分包情况表; (33)9、施工总平面布置图 (34)10、新技术、新产品、新工艺、新材料应用。

(35)(二)施工组织设计除采用文字表述外应附下列图表,图表及格式要求附后。

(36)1、拟投入的主要施工机械设备表 (37)2、劳动力计划表 (38)3、计划开、竣工日期和施工进度网络图 (39)4、施工总平面图 (41)5、临时用地表 (43)二、项目管理机构配备情况 (44)1、项目管理机构配备情况表 (45)2、项目经理简历表 (47)3、项目技术负责人简历表 (48)4、项目管理机构配备情况辅助说明资料 (49)5其他人员简历表 (50)三、主要材料设备表 (65)四、其他材料 (66)五、近年发生的诉讼及仲裁情况 (67)六、履约保函格式 (68)一、施工组织设计投标人应有详尽的、切实可行的技术措施、组织计划措施及经济处罚措施,并提供与承诺工期相应的工期网络图。

(一)、投标人应递交完整的施工组织设计,说明各分部分项工程的施工方法和布置,提交包括临时设施和施工道路的施工总布置图及其他的图表、文字说明书等资料:1、确保工程质量的技术组织措施;一、施工部署(一)树立明确的目标本工程本着“严抓质量、塑造精品”的企业质量方针,强化目标管理,落实具体措施,精心组织施工,按照我公司既定的IS09002程序文件严格执行。

1、质量标准:合格工程。

2、安全目标:杜绝一切安全事故。

3、工期目标:确保120日历天竣工。

4、标准化管理目标:创市级文明工地。

(二)施工阶段的划分本施工部署方案,自挖土至竣工验收交付使用为止。

按施工总承包的原则考虑,整个施工过程大致可分为七个施工阶段:1、土方工程2、基础工程(垫层、地梁部分)3、主体结构工程(包括管、线、盒、预埋、预留)4、屋面及、外装饰工程5、门窗工程6、楼地面工程7、水电消防安装及室外配套工程以上七个施工阶段,既自成体系,又相互联系,因此,在施工过程中,应采用平面流水、立体交叉的作业方式组织施工,使相关的施工阶段做到衔接紧密,穿插有序,以确保工程质量和工期。

(三)施工工艺的选择根据本工程的结构特点、质量和工期要求,经多方案的比较、论证,拟定采用以下施工工艺体系:1、模板(1)基础以小钢模为主,辅助木模;(2)圈梁、构造柱全部采用18mm厚的复合木模板;(3)现浇楼面板部位采用酚醛胶合板模板(4)支撑采用Ф48 钢管。

2、钢筋(1)钢筋Ф小于20mm采用绑扎接头,钢筋的冷搭接满足45d;(2)钢筋的焊接以闪光对焊和电弧焊为主;(3)箍筋为135度弯钩。

3、混凝土本工程砼主要采用现场搅拌砼,现场设置2台砼搅拌机,以便现场搅拌砼,塔吊吊运,振捣采用插入式振动器和平板振动器,根据设计和施工的要求掺外加剂,以达到改善砼的和易性,降低水泥用量,提高早期强度和防渗抗裂的要求。

4、脚手架本工程脚手架采用双排钢管扣件式脚手架,铺满双层竹笆,外挂绿色安全网防护,并验收挂牌。

5、周转材料和运输机构的配置(1)周转材料的配置:主体结构按10天一层,模板及支撑材料按下列用量配置:a、梁、柱模板1层套;b、Ф48 钢管支撑1层套;以上周转材料的配置仅作备料参考,具体用量待木工翻样后按实配备。

(2)运输机械的配置a、土方工程反铲挖土机1台,翻斗车3辆,运距100m;b、配备2台QTZ-60塔吊作垂直水平运输;c、现场配备手推车20辆。

(四)主要材料准备计划主要材料是施工的基础,必须在施工前做好准备,以保障施工顺利进行,待中标后将所需的建筑材料、构件、周转材料等。

根据施工图预算和施工总进度计划表,编剧出各种主要材料需用量计划,落实组织货源,签定供应合同,确定运输方式、运输计划,进场时间和堆放地点,材料进场后,应检查、验收、登记入库并建立各项管理制度,以确保各类材料按计划保质保量进入施工现场。

(五)施工现场准备工作计划1、临时设施的搭设在大批施工人员进场前,完成宿舍、食堂、厕所的搭建,解决吃住问题,根据工程预算总工日和计划工期测算,正常劳动力50人,高峰达100人,计划建宿舍6间,搭设工地办公室5间以及木工间,钢筋加工间、机修间、水泥仓库、保管室等应先期完成。

2、施工用水、电与业主达成一致意见,按施工现场平面布置图的既定方案实施,同时施工场地和道路应硬化,按文明工地“八条标准”执行。

2、确保安全生产的技术组织措施;能否安全施工是工程顺利开展的前提,本工程安全生产的目标:无重大机械、火灾事故,无人员伤亡,确保安全达标并创优。

1、安全管理的组织系统本工程平面施工围广,立体交叉施工多,各工种穿插作业,这一切给安全生产带来一定的难度。

能否安全文明施工,是整个工程能否顺利进行的关键。

是反映施工企业精神面貌的关键,工程中建立以项目经理为挂帅,自上百上、专人负责、层层落实的安全卫生管理组织系统,并提出具体措施。

安全施工的关键在于施工作业人员的安全意识问题。

应定期进行安全教育,建立安全卫生活动制度。

每天上班前进行晨会,晨会上由工程队长安排各班组工作,提出安全注意事项,工长向工作交待清楚今天的作业容,与其它业交叉情况,并重点提出今天可能遇到哪些危险以及相应的安全措施。

每周一次安全例会,由项目经理检查各工程队一周来安全情况,一旦发现事故苗子,及时做出整改。

每月一次公司巡回检查,全面检查工地现场在安全方面的不足之处。

建立完整的安全奖惩制度,对班子及各级领导的责任制奖惩都与安全挂钩,对违反规定者,安全员有权提出,令其立即改正,并在必要时,有权令其停止作业及给予处罚,对始终坚持安全生产并且不发生安全事故的个人或集体另行嘉奖。

加强施工人员的健康管理。

上岗前必须作身体检查,危险作业、特殊工程的施工人员尤其是注意身体状况,比如对高血压、旋晕症患者不得让其进入高空作业等等,上班前严禁饮酒,上班时不得在禁烟处吸烟。

工程中针对不同施工阶段,有针对性地悬挂安全标语,并作为该阶段口号,布置在醒目处。

专职安全员应做好安全日记,注意事故苗头,分析原因,协助项目经理做好安全教育。

2、安全管理制度⑴安全技术交底制:根据安全措施要求,各级管理人员需亲自逐级进行书面交底。

⑵班前检查制:区域责任工程师和专业监理工程师必须督促检查施工方、专业分公司对安全防护措施是否进行了检查。

⑶高大外脚手架、大中型机械设备安装实行验收制,凡不是经验收的一律不得投入使用;⑷周一安全活动制,经理部每周一要组织全体工人进行安全教育,对上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项作必要的交底,使广大工人能心中有数,从意识上时刻绷紧安全这根弦。

⑸定期检查与隐患整改制:经理部每周要组织一次安全生产检查,对查出的安全隐患必须定措施、定时间、定人员整改,并作好安全隐患整改消项记录。

⑹管理人员和特种作业人员实行年审制,每年由公司统一组织进行,加强施工管理人员的安全考核,增强安全意识,避免违章指挥。

⑺实行安全生产奖罚制与事故报告制。

⑻危急情况停工制:一旦发现危及职工生命财产安全险情,要立即停工排除险情,同时报告公司。

⑼持证上岗制:特殊工程必须持有上岗操作证,严禁无证操作。

3、安全管理工作⑴项目经理部负责整个现场的安全生产工作,严格遵照施工组织设计和施工技术措施规定的有关安全措施组织施工;⑵专业监理工程师要检查分包方、专业分公司,认真做好分部分项工程安全技术书面交底工作,被交底人要签字认可;⑶在施工过程中对薄弱部位、环节要予以重点控制,特别是分承包方自带的大型施工设备如塔吊等从设备进场检验、安装及日常操作要来回控制与监督。

凡设备性能不符合安全要求的一律不准使用。

⑷防护设备的变动必须经项目经理部安全总监理批准,变动后要有相应有效的防护措施,作业完后按原标准恢复,所有书面资料由经理部安全总监理保管;⑸对安全生产设施进行必要的、合理的投入,重要劳动防护用品必须购买定点厂家的认定产品;⑹分析安全难点,确定安全管理难点。

在每个大的施工阶段开始之前,分析该阶段的施工条件、施工特点、施工方法,预测施工安全难点和事故隐患,确定管理点和预控措施。

在结构施工阶段,安全难点集中在:①施工防坠落,立体交叉施工防物体打击;②基坑周边的防护,预留孔洞口,竖井处防坠落;③脚手架工程安全措施等;④各种电动工具用电的安全等;⑤现场消防等工作;⑥起吊安全措施等。

4、制订施工现场安全防护基本标准制订施工现场安全防护基本标准,如:基坑防护标准;脚手架搭设及使用防护标准;各类洞口及临边地带的防护标准;施工临时用电安全防护标准;各类施工机械和设备的安全防护标准;施工现场消防工作管理标准等。

3、确保文明施工的技术组织措施及环境保护措施;(一)总则1、文明施工是一系统工程,贯穿于项目施工管理的始终。

它是施工现场综合管理水平的体现,涉及项目每一个人员的生产、生活及工作环境。

我公司结合以往的施工经验,并遵照市有关规定,把该工程建成市文明样板工程。

2、在施工过程中,自觉地形成环保意识要创造良好的生产工作环境,最大限度地减少施工所产生的噪声与环境污染,本次参与施工的设备噪音均控制在国家和市规定允许的围。

(二)实施责任1、现场经理是施工管理的第一责任者,基础上工程管理部制订出文明施工计划;2、区域责任工程师直接负责责任区域的文明施工。

3、设专职文明施工管理人员、专门负责现场文明施工。

(三)文明施工管理要点1、总平面图管理(1)分结构、装修阶段合理安排现场总平面布置;(2)明确表示临电、临水、半成品等总平面图划分位置分类整齐存放,每天作到工完场清。

2、按形象策划要求标准统筹对施工现场进行设计和规划,以确保文明施工的实现。

3、严格遵守有关消防、保卫方面的法令、法规,制定有关消防保卫管理制度,完善消防设施,消除事故隐患。

(四)环境保护措施1、施工现场临时道路用碎石铺设,这既给雨季施工带来很大的便利,给工人提供了良好的工作环境,又防止了尘土、泥浆被带到场外,保护了周边环境,很大程度上加强了现场文明施工。

2、运输散装材料,车厢后封闭,避免撒落;混凝土罐车撤离现场前,派人用水将下料斗及车身冲洗干净。

3、设立专门的垃圾通道;派专人进行现场洒水,防止灰尘飞扬,保护周边空气清洁。

4、建立有安排设施,如二级沉淀池,保证现场和周围环境整洁文明。

5、合理安排作业时间,在夜间避免进行噪音(<55分贝)较大的工作;采用德国进口低噪音振动器等先进工具,减少噪音。
