第十二章进度计划及工期保障措施

合集下载

施工进度的保证措施

施工进度的保证措施

施工进度的保证措施为实现工期目标,按项目法组织施工,成立高效运行的项目经理部。

项目经理部主要施工人员和管理人员均由参加过地铁工程施工的人员组成,以充分利用丰富的地铁施工经验组织施工,在现场行使指挥职能,对建设单位负责。

在工程施工中将投入足够的人力、物力、财力,加强管理,精心组织,确保工期目标的实现。

信守合同,服从监理,协调施工,确保本标段施工任务的按期完成。

编制实施性施工组织设计时,总体方案及分项工程方案要优先考虑工期的要求,在满足工期的前提下选择最佳方案。

1 前期准备进度保障措施专门成立前期协调工作组,配备精干高效、经验丰富的协调、技术管理人员,加大各项投入,提前进行项目策划,前期做好周边环境评价、施工组织和工作协调的基础工作,配合政府部门尽快完成各项方案的审批。

尽力尽快做好围挡占地、园林拆迁、管线保护、场地移交与交通疏解、降水配合等前期工作,加强与交管、市政、管线单位、周边单位及居民的沟通、协调,并取得其支持与配合,为施工取得最佳的外围环境。

极编制车站及区间围挡占地掘路方案、绿地树木迁移方案,上报交管、路政等诸多管理部门的支持和配合。

结合现场实际调查,制定详细的施工组织计划,合理安排,统筹考虑,尽量缩短占路时间,减小占用范围,并制定出落实措施。

积极进行现场勘查,对所有需通过附近地下管线或建(构)筑物进行详细的探查,拍摄声像资料,取得管线、建(构)筑物的第一手资料,并且邀请产权单位及管线原设计单位共同制定合理、可行的保护、悬吊、拆除、改移方案,报规委审批。

积极调查施工范围内电力、上水等市政管线,加强与相关管线管理单位的协调,尽快解决相关水源、电源等问题。

2 工期组织管理措施成立精干的项目经理部,实行项目经理负责制,项目经理部内设置强有力的工程管理系统,实施工程的全面管理。

根据工程情况和工期要求,进场的各专业施工队,强化一线组织领导和指挥。

项目部建立工期岗位责任制,确保实施性施工组织设计的实现;发扬光荣传统和作风,群策群力开展好目标管理;制定详细、科学合理的施工作业计划,保持均衡生产,全面实现计划目标。

工期进度计划及保证措施(3篇)

工期进度计划及保证措施(3篇)

工期进度计划及保证措施施工进度计划总体思路1、减少设计更改,提前准备材料,拓宽加工渠道,做好准备工作。

2、加大管理力度,做到层层把关,防止材料错位,做到条理清楚。

3、施工区各自独立,各区间平行施工,区段间流水作业。

工程施工前的准备施工准备的条件:1、在中标后就要求甲方尽早签订施工合同,以便及时进行预埋配合设计和安装工作。

2、合理安排施工图深化设计顺序,在施工图完成后呈报业主及监理公司,得到认可后即进行材料采购。

3、施工图在正式出图前在公司内部组织施工图预审,由公司总工程师进行技术交底,各部门会审,安排有经验的项目经理和施工人员参加,领会设计意图,将施工中可能遇到的矛盾提前解决。

工期进度计划及保证措施(二)(一)合理组织、科学管理工程项目施工1、实行项目管理,推行项目法施工,实行项目经理负责制。

使项目管理成为能协调各方面关系的高度指挥机构,配备素质高、能力强,有管理水平的项目经理部,使用经济和行政手段,确保施工进度。

2、强化项目部管理人员工期责任制和激励机制。

3、强化劳务层的合同管理制度和工期、质量激励机制,提高劳务层的积极性。

4、实施每周例会制度,发现问题及时解决。

5、全面计划管理,控制工程进度,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法,确保总进度计划实施。

利用计算机技术对工程的人力、物力、资源等因素进行科学合理控制,保证进度的实施。

6、严管理、细控制、消除质量隐患,确保各分项、分部工程一次验收通过,减少返工,加快进度。

7、合理组织施工。

工程分为两个独立的施工段施工,以加快施工进度。

组织协调好人行道、车行道的交叉作业和分段流水施工。

8、克服季节性对施工的影响,加强与气象台联系,提高预见性,提前做好准备工作,确保综合进度的实现。

9、项目经理组织各专业技术、测量、放线、质安检查等人员尽快熟悉图纸,并编写分部分项工程技术交底资料,及时进行技术交底。

10、对图纸中的有关问题及时整理汇总,提交给设计单位和业主,尽早完成图纸会审工作。

工程施工进度计划及工期保障措施

工程施工进度计划及工期保障措施

工程施工进度计划及工期保障措施1.1一、施工进度计划的编制原则(1)充分做好施工准备工作。

保证“进场快、安装快、开工快”,确保工程尽快开工。

(2)投入配套机械设备,提高设备利用率、完好率和机械化作业程度,节约时间,确保工期。

(3)备足建筑材料。

采取超前思维,提早介入材料的采购、运输和储备,不因缺料而影响工期。

(4)精心编制实施性施工组织设计。

采用网络计划技术原理,及时调整各分项工程的进度计划和劳力、机械设备投入,注入足够资金,保证施工需要。

(5)严格按设计要求、施工规范组织施工,严格工序管理,保证各工序施工完全合格,坚决杜绝返工现象。

(6)技术组及时指导施工桩位的寻找、复测等工作,以免影响桩机就位,防止返工现象出现。

(7)技术人员随时抽查单机单桩成桩时间,研究单机单桩应缩短的工序时间。

(8)做好原始施工记录,保证资料的准确性,以便及时发现事故隐患或其他信息,提高施工速度。

(9)明确目标控制点。

充分利用网络技术,分析各工作的总时差和自由时差,确定并遵守循环作业的要求,安排各工点水平推进、立体交叉作业。

(10)施工中充分发挥“科技是第一生产力”作用。

对重、难点过程实施科技攻关,创出一流速度。

二、施工进度计划的优化措施(1)组织管理水平高,施工经验丰富、有敬业精神的项目管理人员组成强有力的项目部。

(2)强化施工调度与协调工作,超前布局谋势,密切监控落实,及时解决问题。

重点项目或工序采取垂直管理,横向强制协调的手段,减少中间环节,提高工作效率。

(3)施工人员全部选择熟练的工人,足量到位,重要岗位人员做到持证上岗。

(4)组织性能良好的钻机足量到位,关键设备开二备一,保证机具发挥最大的效率,并根据施工进度及时调整设备型号和数量。

(5)运行经济杠杆,落实经济责任制,奖优罚劣,奖快罚慢,在保证施工质量的前提下,加快施工速度。

(6)加强施工调度,优化工序安排,努力提高成桩的连续作业水平,满足施工要求。

(7)加强场内主要运输通道的维修,保证运输车畅通无阻,不能因为道路影响正常施工。

工期保证措施

工期保证措施

工期保证措施一.施工组织措施为确保工程按期甚至提前完成,在施工组织上采取下列措施:L组织高效精干的项目管理班子,实施项目法施工,充分发挥项目班子的计划、组织及调控功能,充分发挥项目全体成员的主观能动性。

2、对项目进行四级管理,即总进度计划管理、阶段性进度计划管理、月进度计划管理和周进度计划管理。

通过确保周进度计划完成来保证月计划、阶段性计划直至总进度计划完成。

3、施工进度计划的控制结果作为我单位对项目的重点考核指标以月度进行全面检杳,并与经济指标相挂钩的手段,确保工期按各节点要求准时或提前完工。

同时明确项目经理主管并落实阶段计划的实施,项目副经理主管与落实周计划的实施,各工长主管并落实各工序日计划的实施。

项目副经理及专职生产调度员负责对施工生产的整个过程实行控制,并进行动态管理,及时掌握现场情况,并进行调整。

4、组织技术过硬,素质高的施工作业队伍,加强施工过程中的组织管理,平衡调度,必要时实行两班作业,制定合理的工期目标。

5、在管理制度上,推行我单位在其它项目上的成功经验,如建立生产例会制度,严格奖罚条例,落实进度目标、质量目标责任制等。

6、加强各专业的协调力度,根据土建及各专业的施工情况适时调整进度计划,关键线路上工序进行严密监控,遇工期紧张时,进行24小时连续作业。

7、做好后勤保障服务,解决项目管理人员和作业人员的后顾之忧。

二、技术措施L尽量推行工厂化预制,多出半成品,尽量避开施工交叉,待施工作业面具备条件时,全面展开安装施工。

2、精心进行施工管理,协调与其他专业标高、交叉、间距等关系,把问题解决在施工之前,避免不必要的返工和修改。

3、各专业班组推行样板化施工和工序作业指导书,做到施工有依据,检验有标准,减少整改,争取时间。

4、做好风、雨季施工物质准备,制定冬雨季施工措施,加强与气象部门的联系。

尽量减少施工间断时间。

5、做好停电、停水时施工的准备,确保在停电停水8小时以内能维持施工。

6、详细编制施工准备计划,根据"平面分区作业、分层交叉施工"的原则,充分利用空间来换取时间。

施工进度施工工期保证要求措施

施工进度施工工期保证要求措施

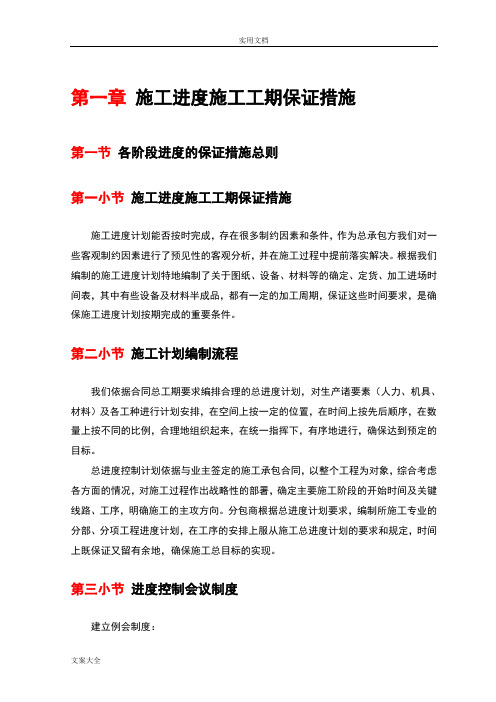

第一章施工进度施工工期保证措施第一节各阶段进度的保证措施总则第一小节施工进度施工工期保证措施施工进度计划能否按时完成,存在很多制约因素和条件,作为总承包方我们对一些客观制约因素进行了预见性的客观分析,并在施工过程中提前落实解决。

根据我们编制的施工进度计划特地编制了关于图纸、设备、材料等的确定、定货、加工进场时间表,其中有些设备及材料半成品,都有一定的加工周期,保证这些时间要求,是确保施工进度计划按期完成的重要条件。

第二小节施工计划编制流程我们依据合同总工期要求编排合理的总进度计划,对生产诸要素(人力、机具、材料)及各工种进行计划安排,在空间上按一定的位置,在时间上按先后顺序,在数量上按不同的比例,合理地组织起来,在统一指挥下,有序地进行,确保达到预定的目标。

总进度控制计划依据与业主签定的施工承包合同,以整个工程为对象,综合考虑各方面的情况,对施工过程作出战略性的部署,确定主要施工阶段的开始时间及关键线路、工序,明确施工的主攻方向。

分包商根据总进度计划要求,编制所施工专业的分部、分项工程进度计划,在工序的安排上服从施工总进度计划的要求和规定,时间上既保证又留有余地,确保施工总目标的实现。

第三小节进度控制会议制度建立例会制度:项目部定期召开计划会议,会议由项目经理主持,业主指定专业分包和劳务作业主管生产的负责人参加。

主要是检查计划的执行情况,提出存在的问题。

分析原因研究对策采取措施。

业主、监理、项目部随时召集并提前下达会议通知单。

业主指定专业分包和各作业单位必须派符合资格的人参加,参加者将代表其决策者。

业主指定分包单位和各作业单位派出参加会议者不得随意迟到、早退或缺席,如有特殊情况,应提前请假,并委派相应资格人员参加。

会议内容:工程进度分析:计划管理人员定期进行进度分析,掌握指标的完成情况是否影响总目标。

劳动力和机械设备的投入是否满足施工进度的要求,通过分析、总结经验、暴露问题、找出原因、制定措施,确保进度计划的顺利进行。

施工进度计划和施工进度、施工工期的保证措施

施工进度计划和施工进度、施工工期的保证措施

第四章、施工进度计划和施工进度、施工工期的保证措施第一节施工总体进度计划及保障措施以招标文件中发包人给定的总工期,以及节点工期为目标,结合各专业所要求达到的阶段性工期目标,坚持统一协调、统筹安排、分区组织、密切配合的原则。

编制了总体进度计划,并从资源需求到工期保障措施分别叙述总进度计划实现的可行性.一、施工总体进度计划施工进度计划是施工组织设计的核心内容,在施工组织设计中起着主导作用.施工进度计划设计编制合理与否,直接影响到工程质量、安全和工期,同时对各种资源的投入、成本控制亦产生重要影响。

本工程体量较大、结构复杂、质量要求高,为了向业主交付一个满意工程,我们将站在总承包的立场,根据工程招标文件的要求、工程的实际情况,充分利用本单位的相关资源,切实策划好工程的总体部署、工期进度计划安排、总承包管理、质量、安全、文明施工、成品保护等方面的内容,统筹协调好各分包的工作。

二、施工总进度计划施工总进度计划是对本工程全部施工过程的总体控制计划,具有指导、规范其它各级进度计划的作用,其它所有的施工计划均必须满足其控制节点的要求。

我们在施工进度计划的安排上研究了各方面的情况,根据工程特点、现场情况、社会环境及单位实力等综合因素,编制出本工程施工总进度计划.具体施工时根据关键线路,编制相对应的各阶段进度计划,并根据各阶段的计划,实施确保各工期目标实现的保障措施.第二节工期管理措施一、项目法施工1、严格按照项目法施工管理,实行项目施工负责制,对本工程行使计划、组织、指挥、协调、控制、监督六项基本职能,对本工程实行全方位全过程的有效管理。

2、立足于项目部地位,发挥综合协调管理的优势.本单位将立足于项目部的地位,以合约为控制手段,以总控计划为准绳,调动各业主指定分包单位的积极性,发挥综合协调管理的优势,确保各项目标的实现。

二、计划编制1、总承包依据合同总工期编制相应进度计划;2、空间上按一定的位置,在时间上按先后顺序,在数量上按不同的比例,合理地组织起来,在统一指挥下,有序地进行,确保达到预定的目的;3、总进度计划由总承包依据施工承包合同,以整个工程为对象,综合考虑各方面的情况,对施工过程作出战略性的部署,确定主要施工阶段(结构、装修、机电设备安装调试、验收等)的开始时间及关键线路、工序,明确施工的主攻方向;4、分包商根据总进度计划要求,编制所施工专业的分部、分项工程进度计划,在工序的安排上服从施工总进度计划的要求和规定,时间上保障留有余地,确保施工总目标(合同工期)的实现。

工期保证体系及保证措施(5篇)精选全文

可编辑修改精选全文完整版工期保证体系及保证措施-第1篇1、工期的保证体系(1)工期目标:本工程的计划工期为20日历天,计划开工日期为2022年11月10日,计划完工日期为2022年11月30日。

(2)工期保证体系由组织保证、资源保证、技术保证、制度保证、经济保证五大部分组成,各个部分再将指标要求分解至各职能部门、施工队、班组及个人,分部门、分层次逐一落实,保证总体计划实现。

具体内容见《工期保证体系框图》。

(3)为了保证保证工程的工期进度,成立以项目经理为组长、项目总工为副组长的工期保证领导小组,确保总工期和阶段目标的实现。

2、工期的保证措施(1)从组织管理上保证工期本工程实行项目法施工,为便于管理和组织施工,我公司将组织充足精干人员,调集精良设备投入到本工程项目之中,并成立由项目经理任组长,项目总工为副组长,各职能部门负责人及施工队队长为组员的劳动竞赛领导小组,以各施工作业组为生产实施对象,开展劳动竞赛,提高施工人员劳动积极性,从而提高劳动效率。

建立以项目为核心的责权体系,定岗、定人、授权、各负其责。

每月由项目经理主持工地例会,总结上个月的施工进度情况,安排下个月的施工任务;及时解决工程施工内部矛盾,协调各队伍之间和各职能部门之间的关系;对施工机械设备、生产物资和劳动安排计划;并对资金进行合理分配,保证施工进度的落实和完成。

(2)从计划安排上保证工期在工程开工前,必须严格按照《工程施工承包合同》的总工期要求,提出工程施工总进度计划,并对其科学性、合理性,以及能否满足合同工期的要求并有所提前等问题,进行认真审查。

在工程施工总进度计划的控制下,坚持逐月(周)编制出具体的工程施工计划和工作安排。

制定周密详细的施工进度计划,抓住关键工序,对影响到总工期的工序和作业给予人力和物力充分保证,确保总进度计划的顺利完成。

认真进行优化组合、动态管理。

灵活机动地对人员设备、物质进行调度安排,及时组织施工所需的人员、物质进场,保障后勤供应,满足施工需要,保证连续施工作业。

施工进度计划及施工工期保证措施

施工进度计划及施工工期保证措施第一节施工进度计划见本章后附图第二节施工进度保证措施一、建立完善的计划保证措施建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。

本项目的计划体系将以日、周、月和总控计划构成。

以工期计划为主线,并由此派生出设计进度计划、分包方施工计划和机械进场计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划。

在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。

二、人、财、物的保障在本工程上,本企业将严格按照招标文件要求,委派具有同类工程总承包经验和能力的项目经理和从事项目承包管理的各类专业人员组成项目经理部,调配综合技术能力强的各类施工技术人员投入到本工程,以最大程度地满足工程的需要,确保工程实现质量目标,按期竣工。

我们除具备强大的企业总部对项目实施和管理进行支撑、服务和控制外,还具有门类齐全、实力强大的专业化企业所形成的施工保障能力,同时具备组装和组合社会优良资源的经验和能力。

我们具备良好的资信、资金状况和履约能力,具备丰富的工程项目策划、管理、组织、协调、实施和控制的经验和水平,在该工程上不折不扣地实行专款专用,多年来,我们所形成的项目管理和运作模式广为业主和用户认可。

我们本身拥有强大的施工机械设备资源,包括门类齐全、性能先进的各类施工机械设备、测量仪器设备、检验试验设备,能满足大型复杂工程的需要。

按“劳动力需用计划”及时组织施工人员进场,施工高峰期间,企业劳动工资部积极做好劳动力协调和调配工作,保证劳动力满足施工进度需要。

三、农忙季节、节假日保障措施:成立现场领导小组,及时与建设单位和相关部门协商解决施工人员的困难和生活问题。

当劳动力不足时,选用本企业劳务公司所管理的劳务人员,作为劳力补充,确保劳力不减,必要时组织昼夜两班施工,确保施工计划的完成。

加强施工人员思想教育,充分认识完成工期目标的重要意义,调动施工人员的积极性,发挥经济杠杆作用。

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施在进行施工项目时,施工进度计划和各阶段进度的保证措施是非常重要的。

一个合理的施工进度计划可以帮助项目团队合理安排时间和资源,提高施工效率,确保项目按时完成。

同时,各阶段进度的保证措施可以有效地应对各种可能出现的问题,确保项目顺利进行。

本文将从施工进度计划和各阶段进度的保证措施两个方面进行详细探讨。

首先,施工进度计划的制定非常关键。

在制定施工进度计划时,需要充分考虑项目的实际情况,包括施工的复杂程度、资源的供给情况、人力的配备等。

同时,还需要考虑到可能出现的不可预测因素,如天气变化、材料供应延迟等。

因此,制定施工进度计划时需要进行充分的调研和分析,确保计划的合理性和可行性。

此外,还需要与相关部门和供应商进行充分的沟通和协调,以确保施工进度计划的顺利执行。

其次,各阶段进度的保证措施也是至关重要的。

在施工项目中,往往会出现各种各样的问题,如材料质量不合格、施工工艺不规范、人力资源不足等。

为了应对这些问题,需要在各个施工阶段制定相应的保证措施。

例如,在施工前期,可以加强对材料质量的检查和监控,确保材料符合标准要求;在施工中期,可以加强对施工工艺的管理和监督,确保施工质量达标;在施工后期,可以加强对人力资源的调配和管理,确保施工进度不受影响。

通过这些保证措施的制定和执行,可以有效地保证各阶段的施工进度。

综上所述,施工进度计划和各阶段进度的保证措施对于项目的顺利进行至关重要。

只有制定合理的施工进度计划,并在各个施工阶段采取相应的保证措施,才能确保项目按时完成,达到预期效果。

因此,项目团队需要高度重视施工进度计划和各阶段进度的保证措施,不断完善和优化,以确保项目的顺利进行。

施工进度和施工工期保证措施

施工进度施工工期保证措施第一节技术措施(1)首先必须组织工程技术人员和作业班长熟悉施工图纸,优化施工方案,为快速施工创造条件;制定各分部分项工程施工工艺及技术保障措施,提前做好一切施工技术准备工作,从而保证严格按审定的进度计划实施。

(2)落实施工方案,在发生问题时,及时与设计、甲方、监理沟通,根据现场实际,寻求妥善处理方法,遇事不拖,及时解决,加快施工进度。

(3)施工面积大的有利条件是作业面宽敞,在保证足够劳动力的前提下,进行作业分区管理,通过作业分区来缩小工程规模,每个区段中合理组织、流水作业,主体施工时,各个作业区同时组织钢筋、模板、砼三个作业组,齐头并进。

(4)建立准确可靠的现场质量监督网络,加强质检控制,保证施工质量,做好成品保护措施,减少不必要的返工、返修,以质量保工期,加快施工进度。

(5)施工班组人员多,所以每道工序施工前必须做好技术质量交底,制定详细而实施性强的保证各工序顺畅衔接,减少窝工,提高工效。

(6)针对交叉作业多的情况,施工中统筹安排,合理安排工序之间的流水与搭接。

(7)实行进度计划的有效动态管理控制并适时调整,使周、月、季计划更具有现实性。

以工程总体进度网络为纲,编制各施工阶段详细的实施计划,包括季度、月度、周计划,明确时间要求,据此向各作业队、班组下达任务。

在安排施工进度时,各分部分项工程工作安排将根据实际情况,分别予以提前5%~10%,以确保工期目标的实现。

并根据不同施工阶段及专业特点,把握施工周期中关键线路,决不允许关键线路上的工作事件被延误,对于非关键线路的工作,则可合理利用时差,在工作完成日期适当调整不影响计划工期的前提下,灵活安排施工机械和劳动力流水施工。

做到重点突出,兼顾全局,紧张有序,忙而不乱。

第二节经济措施(1)落实实现进度目标的保证资金,根据施工实际情况编制月进度报表,工程款做到专款专用,使之合理分配于人工费、材料费等各个方面,公司财务定期检查核实,从资金上保证工作能够顺利进行。
