进度计划和工期保证措施
进度计划及工期保证措施

进度计划及工期保证措施1工期目标根据施工文件的要求,经研究,本工程计划在总工期为500日历天内完成全部招标范围的内容。
2总体控制方法保证措施2.1产要素控制(1)选调有类似工程施工经验、技术水平高、善于打硬仗队伍。
根据本工程的特点,我们将选调优秀的专业化施工队伍,按结构、防水、设备安装、装修装饰等专业用既分工又合作的方式统一组织,备足劳力、加快工程进度。
(2)科学应用机械设备,提高机械化程度,满足施工需要。
加强机械设备的维修保养,充分发挥机械设备的使用效率,加快施工进度。
(3)通过招标选择合格材料供应商及成品、半成品供货商,严格考察其生产能力、供货能力、技术实力。
提前做好材料、成品、半成品翻样、提料及委托加工。
加强对材料的入场检验,严禁不符全要求的材料应用于工程,杜绝返工。
加强进场材料的管理,合理规划存放场地及调剂材料使用,避免材料倒运及停工待料。
(4)坚持科学技术是第一生产力的指导思想,大力推广新技术、新材料、新工艺。
施工中确保技术方案、技术措施超前意识,做到清晰视角、总揽全局,为施工管理提供有力的技术保障。
1(5)将施工作业队分成相对自力的若干班组,在各作业段,班组之间进行劳动竞赛,完成计划好的进行奖励,完成差的赐与批评和经济制裁,充分发挥经济杠杆作用。
(6)在有限的工期内,提高机械化施工程度,提高工效,缩短工期。
(7)利用先进的支模方法,加快模板周转,提高工效。
2.2进程控制(1)加强进程进度、质量控制,坚持施工工序旁站制、三检制、样板制的实施。
施工进程中引入“下一道工序是用户”服务理念,做到不返工,一次成优。
(2)加强管理人员的工程预见性。
根据设计图纸、规范、**地区的气候条件以及同类工程的施工经验,提前做好预见预控工作,安排足够的劳动力、配备先进的施工机械,强化施工管理,保证主导工序保质保量按期完成。
(3)加强施工班组质量意识及劳动定额意识教育,定期组织管理人员进行现场巡查,提出问题,发现矛盾,召开分析会制定对策,调整策略解决矛盾,使施工生产顺利进行。
施工进度计划及工期保障措施

施工进度计划及工期保障措施一、施工进度计划在保证质量前提下,本工程实行快速流水作业,争取按期限完成是编制计划的指导思想。
由于本工程工期短、强调充分利用时间与空间,合理按排、流水段,进行平行流水立体交叉作业,确保施工中主次结合,以扩大施工面,实现平等施工和缩短工期,并确保质量满足设计要求。
对于工序、工种、人员相对集中,施工进度计划安排对施工安全、防火、用水、用电、二次运输、垃圾外运等问题必须作详细的安排。
本工程为一有机整体,必须统筹考虑,为了便于管理控制工期,我们列出的工期进度表,在进场时,以此为依据安排详细月施工进度计划,以期达到动态管理,发现问题及时解决,以保施工按期进行。
二、本工程施工进度编制依据根据初步设计图纸计算的工作量;根据各工种难易程度用环境设计要求用施工规范的要求;根据季节性施工和气候响工期的因素进行安排;根据可投入的机械设备、劳动力、技术状况进行安排。
三、进度安排措施1、管线必须提前施工;2、全部临时设施、材料、堆场、机械停放到位,减少二次搬运;3、严格控制各项计划的实施加强检查及时调整;4、严格很高行各项规章制度确保计划安期完成。
5、在工期进度的基础上,对施工进度计划作出有效的动态管理,我们具体作出安排,详细编制施工协调计划,以便对照,适时检查调整,有效控制工期和有序的资源供应。
四、工期保障措施1、组织保证实行项目经理负责制,实施分项项目负责人制施工和职能分工,对本工程行使、计划、组织、指挥、协调、监督等基本职能,并在项目部系统选择建制,用施工专业队伍组成作业层,定任务、标准、时间完成施工。
2、制度保证建立生产例会制度,利用动态管理实行滚动计划,每星期至少一次工程例会,检查上一次例会以来的计划执行情况,布置下一次例会前的计划内安排,需要重新安排是能快速处理并作日程处理控制,即工程进度实况来解决施工中滞后的措施,落实到实处。
准时参加监理组织的周工程例会。
对于滞后进度要求找出原因,并及时采取有效措施保证计划完成。

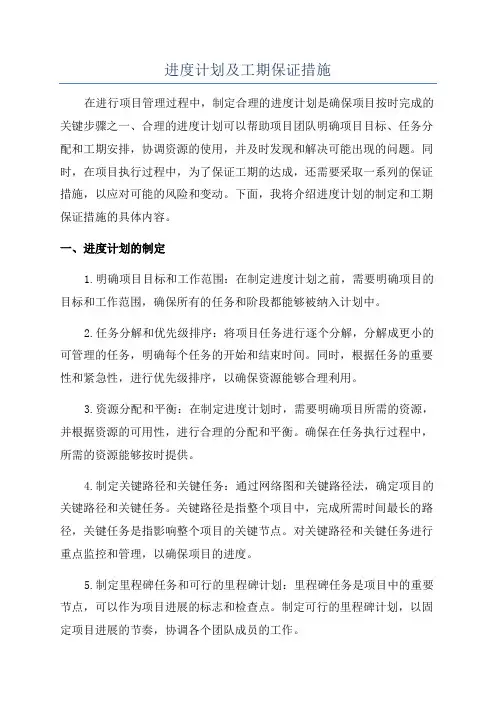

进度计划及工期保证措施

进度计划及工期保证措施在进行项目管理过程中,制定合理的进度计划是确保项目按时完成的关键步骤之一、合理的进度计划可以帮助项目团队明确项目目标、任务分配和工期安排,协调资源的使用,并及时发现和解决可能出现的问题。
同时,在项目执行过程中,为了保证工期的达成,还需要采取一系列的保证措施,以应对可能的风险和变动。
下面,我将介绍进度计划的制定和工期保证措施的具体内容。
一、进度计划的制定1.明确项目目标和工作范围:在制定进度计划之前,需要明确项目的目标和工作范围,确保所有的任务和阶段都能够被纳入计划中。
2.任务分解和优先级排序:将项目任务进行逐个分解,分解成更小的可管理的任务,明确每个任务的开始和结束时间。
同时,根据任务的重要性和紧急性,进行优先级排序,以确保资源能够合理利用。
3.资源分配和平衡:在制定进度计划时,需要明确项目所需的资源,并根据资源的可用性,进行合理的分配和平衡。
确保在任务执行过程中,所需的资源能够按时提供。
4.制定关键路径和关键任务:通过网络图和关键路径法,确定项目的关键路径和关键任务。
关键路径是指整个项目中,完成所需时间最长的路径,关键任务是指影响整个项目的关键节点。
对关键路径和关键任务进行重点监控和管理,以确保项目的进度。
5.制定里程碑任务和可行的里程碑计划:里程碑任务是项目中的重要节点,可以作为项目进展的标志和检查点。
制定可行的里程碑计划,以固定项目进展的节奏,协调各个团队成员的工作。
6.建立项目进度控制机制:在制定进度计划的同时,建立合理的项目进度控制机制,包括制定进度检查计划、制定进度报告的内容和频率,并明确进度分析和调整的方法。
1.风险管理:在项目进行过程中,及时发现和评估项目可能遇到的风险,并制定相应的应对措施。
通过建立风险库,制定风险应对策略和风险应急预案,提前预测和应对可能影响项目工期的风险。
2.资源管理:合理安排和分配资源,包括人力资源、物资和设备资源等,确保所需资源能够按时提供,避免资源不足或闲置的情况发生。
工期进度计划及保证措施

工期进度计划及保障措施一、进度计划的实施工期:满足贵方的总体工期计划需求。
二、工期保障措施(1)收到中标通知后,按指定的开工时间,公司立即组织人员做好施工准备,确保生产顺利进行。
工作人员于2日之内全部组织到位,按工期进度按时进行各种施工作业。
(2)材料采购:根据工程计划做好材料采购计划,并定期了解供货商的生产进度情况,原材料应在达到库存安全量之前到货。
(3)根据工程情况:编制网络计划,抓住关键路线,解决主要矛盾,优化网络运行,工作安排以大局为重,局部服从全局,确保施工过程按计划运行。
三、施工工期保障措施(1)加强质量控制,强化质量管理,使整个工程施工全过程、全方位地受ISO9001质量保障体系的控制,不出现质量返工现象。
(2)及时收听当地气象台站的天气预报,提前做好风、雨、暑的施工措施,加强不可抗力的预防措施,使不可抗力造成的损失降到最小。
(3)与监理工程师密切配合,协调好各方面的关系,保障工序的正常施工。
(4)加强设备的管理工作,严格执行设备的三级保养日常保养、一级保养、二级保养制度,提前做好的设备保养措施,确保设备处于良好的运行状态。
四、确保工期的组织措施(1)针对本项工程,做好前期准备工作,精心组织施工队伍,设备材料检验进入,结合甲方的工期需求,实施工程进度计划,在总进度控制下,制定各分期工程的目标工作,进行班组承包,限时完成,充分估计到可能影响工程进度的主客观因素,安排好交叉施工,必要时根据甲方的统筹安排及现场情况,增强机械设备及施工人员来加快进度,保障在甲方需求的工期内保质、保量的完成本项工程施工,力争提前完成。
(2)标定施工区域,挂牌施工。
按施工进度表及施工流程图进行分区作业,避免生产力的浪费。
(3)参加本工程的各级领导与管理人员,要有步骤地进行组织安排,提前为下一道工序做人力、物力、机械设备的准备工作,保障一环扣一环,顺利施工。
(4)认真做好施工计划,要提前编好周、日进度计划,且认真落实,每天要检测落实情况,随时调整,灵活安排施工。

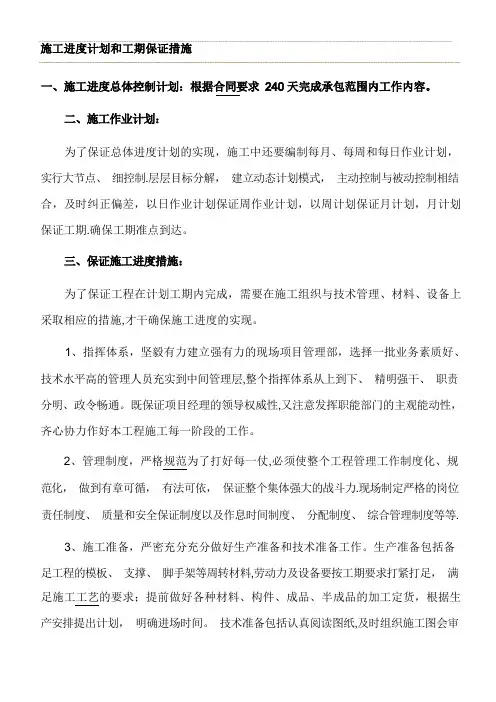

施工进度计划和工期保证措施

保证工期.确保工期准点到达。
1、指挥体系,坚毅有力建立强有力的现场项目管理部,选择一批业务素质好、技术水平高的管理人员充实到中间管理层,整个指挥体系从上到下、精明强干、职责分明、政令畅通。
既保证项目经理的领导权威性,又注意发挥职能部门的主观能动性,齐心协力作好本工程施工每一阶段的工作。
2、管理制度,严格规范为了打好每一仗,必须使整个工程管理工作制度化、规范化,做到有章可循,有法可依,保证整个集体强大的战斗力.现场制定严格的岗位责任制度、质量和安全保证制度以及作息时间制度、分配制度、综合管理制度等等.3、施工准备,严密充分充分做好生产准备和技术准备工作。
生产准备包括备足工程的模板、支撑、脚手架等周转材料,劳动力及设备要按工期要求打紧打足,满足施工工艺的要求;提前做好各种材料、构件、成品、半成品的加工定货,根据生产安排提出计划,明确进场时间。
技术准备包括认真阅读图纸,及时组织施工图会审和技术交底工作;施工前研讨并明确各分部项工程的具体施工方法,需翻样的提前做好翻样工作;制定好各分项工程的施工实施方案,为下一道工序的施工创造条件。
4、工艺安排,合理紧凑认真合理的组织施工,安排好每一个工艺、每一个专业工种的平行流水和立体交叉作业.各分部项之间、作业班组之间要统筹兼顾,均衡施工,按照施工组织设计的要求,在各工种、各工序的投入时要严格控制,紧紧环绕主要的工期控制线安排施工。
5、施工协调,统筹得当施工过程中的协调工作,量大面广,包括生产计划协调、材料协调、劳动力协调、机具设备协调、作业面之间的协调、专业之间的协调、以及与外部的协调等等,做好协调工作才干保证进度。
此项工作项目经理应作为头等大事来抓,进行全面协调,每周一要召开施工协调会(或者生产会) ,进行一周工作的布置,安排任务, 明确目标,落实措施;每天下午下班前召开半小时的工程例会(或者称碰头会),解决当天施工过程中存在的问题,协调好下一步工作。
6、施工计划,有条不紊计划是龙头,加强计划的指导作用是控制进度的必要手段。
施工进度计划和施工进度、施工工期的保证措施

施工进度计划和施工进度、施工工期的保证措施1、保证工期方案科学合理地安排施工工序和施工进度,并在实施过程中及时调整进度计划;加强组织管理及协调;保证技术、人、材、物、机供给;积极推广“四新”技术和建立竞争机制。
2、保证工期的技术组织措施1.发挥优势,全力保障施工生产发挥我公司实力雄厚、施工机械化程度高的优势,选配合理配套的施工机械,建立合理的机械保养、维修体系,保证施工机械的完好率;同时,建立强有力的后勤保障体系,保证各种物资、设备按时足额到位;搞好工作和生活环境建设,全方位保障施工生产。
2.加强网络计划管理对工程的重点、难点和控制工期的工序,应用网络技术,认真研究,抓住关键线路。
对施工重点优先安排,增加设备、人力、物力、财力的投入,确保分项分部工程按期完成。
使施工计划做到日保旬,旬保月,月保年的高效完成。
同时,在保证质量、安全的前提下,尽可能开展多工序同步施工、平行作业,控制作业循环时间,合理安排作业层次,减少雨季等不利因素对施工的影响,利用有利时机加快施工进度。
3.科学组织,加强协作随着施工情况的不断变化,及时分析控制工期的关键线路,合理调剂人力、物力、财力和机械配置,使施工进度紧跟计划。
加强调度统计工作,减少各道工序间的衔接时间,充分利用各个工作面,避免出现窝工现场。
协调好各业务科室的工作,加强协作配合,为现场施工提供有力的经济技术保障,避免出现门难进、脸难看、事难办、相互踢皮球的现象。
理顺上下关系,对施工现场的需求和需解决的问题及时反映、及时解决,避免影响施工进度。
解决好雨季施工问题,合理安排施工生产。
4.抓好资金管理,确保资金投入管理利用好工程资金,保证各项施工活动得以正常进行;确保资金投入,提供强有力的资金保障;确保建设资金专款专用。
5.搞好对外关系,确保施工生产顺利进行施工对外涉及面广,处理好方方面面的关系对工程建设的顺利进行至关重要。
因此,在施工中切实理顺与甲方、监理、地方的工作关系,对保证工期起着重要的作用。
工期进度计划及保证措施(3篇)

工期进度计划及保证措施(3篇)为了保证工期进度计划的顺利实施,我们需要采取以下措施:首先,我们要尽可能减少设计更改,提前准备材料并拓宽加工渠道,以做好施工前的准备工作。
同时,加大管理力度,层层把关,防止材料错位,保证条理清晰。
其次,我们要实行项目管理,推行项目法施工,实施项目经理负责制。
此外,我们还要强化项目部管理人员工期责任制和激励机制,以提高劳务层的积极性。
第三,我们要全面计划管理,控制工程进度,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法,利用计算机技术对工程的人力、物力、资源等因素进行科学合理控制,确保进度的实施。
第四,我们要严格管理、细控制、消除质量隐患,确保各分项、分部工程一次验收通过,减少返工,加快进度。
同时,合理组织施工,分段流水作业,以加快施工进度。
第五,我们要克服季节性对施工的影响,加强与气象台联系,提高预见性,提前做好准备工作,确保综合进度的实现。
此外,还要组织协调好人行道、车行道的交叉作业和分段流水施工。
最后,我们要加强施工协调工作,项目经理组织各专业技术、测量、放线、质安检查等人员尽快熟悉图纸,并编写分部分项工程技术交底资料,及时进行技术交底。
同时,对图纸中的有关问题及时整理汇总,提交给设计单位和业主,尽早完成图纸会审工作。
材料部也要尽早做出工料分析资料,编制材料采购计划,机械设备进场计划提交有关部门及时落实,确保计划的实施。
最后,编制更为详尽完善的施工方案,使各种工序安排更为合理。
1、为了确保工程进度的顺利进行,需要充分协调业主、监理、设计等与工程相关部门之间的工作关系,同时获取相关机构对工期管理工作的支持。
2、在施工过程中,需要与交通管理部门保持良好的协调工作,服从其管理,以确保施工过程中不会对交通造成不必要的影响。
3、在施工过程中,需要与受施工影响的群众进行充分的协调与沟通,以减少不必要的纠纷。
4、为了及时解决工程出现的问题,需要实施每周例会制度,由建设单位、监理单位、设计单位参加。
进度计划及保证措施

进度计划及保证措施一、工期目标工期目标:本工程工期目标为150日历天。
二、进度计划保证措施(一)、组织措施1、组织保证措施①、从施工计划编排上保证A、按照工期要求,分阶段制定施工计划和实施方案,合理安排各分项工程的施工顺序,充分利用本公司施工经验丰富的有利条件,缩短流水作业的流程,努力加快每个环节的施工进度,确保总体工程进度。
B、加强计划管理,实行流水作业,详细编制施工计划,并用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个职工,使每个职工心中有数.在确保质量的前提下快速施工,因地制宜,根据工程的实际情况发挥职工的积极性集思广益,应用和研究新技术、新工艺,促进工程的顺利进行.C、正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工积极性。
②、从资金落实上保证公司财务划拨工程启动资金进入“工程项目专用帐户”,作为工程前期费用和前期备料款,确保工程顺利启动和进度计划有效落实.对其中业主支付的工程进度款,实行专款专用,业主支付给承包人的工程进度款项是材料周转和工程实施的重要保证,是广大职工生产斗志的有力保证,必须做到专款专用,不得挪作他用。
③、从机械配备和人员落实上保证A、抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,加强管理,统一指挥协调整个工程的施工;选派技术力量较强=机械设备先进的施工队伍投入本工程的施工,从人员落实到机械配备上保证工程按期完成。
B、在科学合理进行施工安排的基础上,发扬艰苦奋斗的精神,最大限度地保证本工程施工的技术管理现场施工人员的需要,并在规定的时间内组织到位,以优势的力量,抢时间,争速度,争取提前实现进度目标。
C、施工过程中,要定期做好机械设备的维修保养,备足配件,提商、高机械设备的完好率,保证正常运转。
④、从材料供应上保证:A、项目部统一安排材料的采购、运输、保管,领导和协调材料供应。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程进度及保证措施一、施工进度计划根据招标文件的总工期,我公司计划2010年10月开工,工程到2011年2月竣工,总工期不超过100日历天。
具体进度计划及施工安排详见附表:计划开、竣工日期和施工进度表。
本工程主要为农田水利,施工较困难,影响控制性进度的施工内容为渠道防渗,施工速度慢,又受天气条件的影响。
1、开工日期:2010年10月28日(具体开工日期以监理下达的开工令为准)。
2、2010年11月6日,施工准备工作的水、电、施工道路、砂石料系统、砼系统等临时设施等逐渐完成。
3、2011年1月25日前完成所有建筑工程。
4、2011年2月4日本工程建完竣工。
二、进度计划保证措施进度控制的措施包括组织措施、技术措施、合同措施、经济措施和信息管理措施及机具材料、物质供应措施、施工配合措施以及进度计划的组织管理措施等。
一)进度控制组织措施1、实行严格的项目责任制,落实项目班子中进度控制部门的人员,具体控制任务和管理职责分工,将责权利落实到每个人。
2、进行项目分解,按项目结构分,按项目进展阶段分,按合同结构分,并建立编码体系。
3、建立现场施工协调组,进行统一调度、统一指挥。
确定进度周协调工作制度,包括协调会议举行的时间,协调会议的参加人员。
协调会由项目经理主持,有关单位参加,并邀请建设、监理等人员参加。
4、实行现场每晚工作会议制度。
每天晚上下班后,项目经理组织有关管理人员和全体班组长,集中召开工作会议,总结当天质量.进度.安全等方面的情况,详细部署第二天的工作,并就有可能发生的人员、机具、材料、质量、安全、进度等方面的困难提出具体解决办法。
二)进度行政控制方法利用领导的行政权力,通过发布进度指令进行指导、协调、考核,利用激励手段,监督、督促进行进度控制。
三)信息管理每周将计划进度与实际进度的动态比较,向建设单位提供比较报告。
将动态比较的结果进行分析,找出进度偏差原因,进行进度动态调整。
已经确定的技术问题.技术文件,必须及时通知施工工长和施工班组;临时性的修改,要立即制定相应的技术处理措施;四)资源保证1、资金保证。
我单位对本工程的资金实行专款专用,一定保证工程需用资金。
在施工期间,项目部不向上级单位上交管理费,保证工程款全部有效地用于工程建设。
当建设单位短期不能按时拨付进度款时,我单位将向项目经理部注入流动资金以确保工程施工能正常进行。
2、周转材料、设备保证1)我单位选择机械性能优良、保养良好的机械进入施工现场。
2)材料供应保证。
三材、设备供应计划,在合同签定后5天内提出;地方材料供应计划,提前10天按月提出。
项目部机电物资部门确保按计划供应。
3)劳动力保证。
确保按质、按时、按计划提前落实调配劳动力。
五)技术保证1、合同签定后,与甲方商定及时组织施工图纸会审。
尽量把施工图中的问题解决在会审中。
2、优化施工方案。
使施工工艺先进,施工流水合理。
加强工序配合,减少交叉污染和对成品半成品的损坏。
3、建立统一的成品保护制度,统一的成品保护方法,确保成品不污染、不返工。
4、对进度目标实现的干扰和风险因素进行分析。
风险分析要有依据,主要是根据许多统计资料的积累,对各种因素影响进度的概率及进度拖延的损失值进行计算和预测,并应考虑有关项目审批部门对进度的影响等。
5、利用梦龙项目进度控制软件,对工程计划进行工期、资源优化,并严格按计划施工。
总工期采用“分阶段节点控制法”。
即总工期经过测算,采用倒计时分阶段后,形成几个关键节点,依据施工总进度计划横道图与网络图互相覆盖、补充,形成周密、仔细的季度、月、周等计划,无论哪一个关键路线,主导工序,因任何原因造成该计划滞后,必须采用有效措施,在本节点内追回失去的时间(如采用增加作业人数,采用双班作业制等),绝不允许工期管理出现失控局面,并制定工期管理与项目全体员工收入直接挂钩的奖罚措施。
六)施工配合措施1、以道路为龙头,以统一制度的约束措施来管理现场。
凡进入现专业单位,必须遵守现场管理制度,服从道路统一规划、平衡。
在生活、生产加工、施工库房、施工用电、施工用水等方面划分区域,建立施工现场统一指挥协调小组负责协调各专业单位之间的施工程序。
建立现场协调会制度,及时解决土建、专业单位施工中存在的问题及矛盾,并以会议纪要形式,各单位签字、盖章即具备法律效力,对各方均有法律约束效力。
2、以统一的施工计划、施工程序规划为指导,确保整个工程优质、高速,按期交付使用。
3、统一的技术管理手段及配合措施,强化各专业单位的技术管理及配合意识。
4、单位在本工程中使用计算机以实现整个工程的系统管理。
1)采用微机控制总工期及各阶段、各专业单位控制工期的动态管理。
2)采用微机实现立体交叉作业的工作量模块控制形象管理。
3)采用微机实现整个工程的质量控制计划,并实现全方位监督指示。
4)采用微机提高现场协调小组的工作效率和信息传递。
5、采取统一资金控制手段和奖惩手段协调、监督、控制施工各单位的协调配合及工作完成进度、质量状况。
经济手段是最根本、最现实、最有力的手段,其它手段、措施的落脚点在于经济手段与技术手段的有效运用。
1)单位当月完成量应统一交由现场协调小组审核,最后交建设单位校准批示,作为拨付进度款的依据。
2)根据工作完成计划,检查各专业单位是否按总进度计划要求及总控制质量计划要求完成统一规划工作面上的工作内容,并在拨进度款时按一定比例于下月补拨,作为下月工作计划成的保证措施。
3)对完成工作较好,质量、进度保证,与其它作业队伍配合较好的作业单位,给予一定奖励,对于完成较差的单位给予一定惩罚,对特别差的单位采取强制手段或作为合同违约并与合同配套执行。
4)在物质奖励的同时,现场建立评比专栏,公布各单位质量、进度、配合评比打分情况,开展作业竞赛活动,此方法是相当行之有效的。
6、建立半成品、成品保护制度和施工服务制度,各参战单位共同遵守,达成共识。
1)各作业单位均在进场时接受统一的入场教育,并分别进行作业人员的成品保护意识教育,互相尊重劳动成果。
2)大型设备安装,特殊设备应积极配合、互相协商,竖立服务第一的观点,确保施工工序的衔接紧凑。
3)施工现场设置统一的监督员,发现有人违章作业,破坏成品应及时阻止,并交现场协调小组处理。
4)采取必要的成品保护措施(参见成品保护措施内容)。
5)所有参战单位主要负责人,施工人员均应按时参加协调会,并建建立统一指挥、通讯、联络体系,打成表格,人手一份。
6)除以上配合措施外,建立协调的合作关系和树立互相服务、支持工作的良好作风是整个工程顺利完成、达到预定目标的前提,所以,各单位应互相尊重、互相学习、取长补短、共同进步,以实现共同目标。
加强配合管理。
实行工种穿插书面交接制。
以土建为龙头,每周统一编制日工作计划,发送各方,各专业均按日作业计划施工穿插。
七)各部门进度管理责任为使工程进度能有效的得到控制,项目部每星期对各部门下达一次星期进度计划和月度调整计划,明确进度管理责任,使进度目标责任分解到各部门、各科室、各班组直至每名职工。
建立每个部门进度管理责任制,并结合工程质量、成本,在项目经理领导下,对各部门、各单位、各班组进行检查、考核,使考核结果与职工利益挂钩。
1)施工科进度管理责任①制定合理的施工方案,结合工程的具体情况全面组织施工,避免出现不合理的二次装卸、二次倒运等现象。
②合理调度施工机械、人员配备,优化施工路线和作业方式,使机械、人员发挥最大潜能。
③加强监督、检查,防止怠工现象发生。
④加强施工质量控制,减少返工引起的工期延误。
2) 技术科进度管理责任①监控每天进度的实际情况,认真分析工期超前和滞后的原因,为调整施工方案提供合理的建议。
②加强施工技术管理,杜绝因技术问题而引起的工期拖延。
③根据项目部碰头会,每天调整进度计划,并将计划以书面形式传达到各部门。
3) 财供科进度管理责任加强与施工部门的联系,了解施工中对各种材料规格、性能的要求,保证材料供应及时、准确,避免因材料供应不及时或不使用而停工。
4) 办公室进度管理责任①积极协调与地方政府部门及当地群众的关系,确保工程顺利进行。
②做好后勤保障,强化工地纪律。
③做好职工的思想工作,解决好职工的后顾之忧。
5) 财务部进度管理责任确保资金回收和保证生产资金的及时到位,保证生产的连续性。
6) 施工队(生产班组)进度管理责任①根据项目部下达的生产任务,合理组织人员、设备,确保施工进度。
②搞好施工现场管理,优化施工方案,组织各工种的协调配合,加强工序间的衔接。
遇到施工难度大、工期紧的工程任务,要及时研究对策,采取有效措施,必要时组织人员加班加点进行突击,保证工程任务的顺利完成,但必须是在保证质量的前提下。
③及时提供工程统计资料等工程信息,找出影响工程进度的薄弱环节和制约因素,使项目部能够对工程进度的变化迅速做出调整。
三、进度计划的组织管理措施一、总施工进度计划计划开、竣工日期和施工进度网络图:见附表5。
月施工进度计划月施工进度计划应按下列主要内容和要求编写:1、月施工进度计划的编制依据和原则要符合总进度计划的要求;2、按总进度计划提取本月指定完成的分项工程内容、工程数量及建安指标;3、根据总进度计划和上月进度计划的实施情况,对各分项工程进度详细说明;4、主要工种劳动力、主要施工设备和材料、构件供应计划;5、完成各分项工程形象进度所采取的具体措施;二、进度计划审批的控制措施一)严格履行进度计划报审时限工程管理部应在规定时限内,按照统一的制作格式,以书面文件形式,向工程技术部提交一式四份,供技术负责人审查并上报监理及甲方审批。
1、单位工程施工总进度计划报审时限工程管理部应在合同协议书签署后的3天内,提交单位(分部、分项)工程施工总进度计划给工程技术部,工程技术部应在收到计划后即组织核实汇总并上报项目经理。
项目经理组织会审,做出会审纪要。
如需修改,工程管理部应根据会审纪要明确的修改内容进行修改,并在开工前2日内将修改完善后的施工总进度计划报工程技术部,送监理审核、甲方审批。
2、月度施工进度计划报审时限工程管理部应在总进度计划中提取当月所指定的工作项目和工作内容,并结合上月进度计划完成情况,编制当月施工进度计划,在当月初报技术负责人核实,并报项目经理审核,然后下达施工班组执行,送甲方备案。
3、周施工作业计划报审时限应根据监理批准的月度施工进度计划,将工作内容分解到各工序和部位,编制周施工作业计划,每周报计划工程师和驻地监理工程师,并报甲方代表。
二)严格履行进度计划的审查与审核技术负责人根据提交的进度计划,应按规定步骤和要求进行审查或审核,并在规定的报审时限内审查或审核完毕,签署审查或审核意见,上报监理、甲方审批。
1、严格执行进度计划审查(核)步骤:1)阅读进度计划文件,提出存在的问题;2)提交问题与工程管理部讨论或澄清;3)对存在问题提出修改意见,进度计划据此进行修改;4)审阅修改后的进度计划,签署审查或审核意见。
