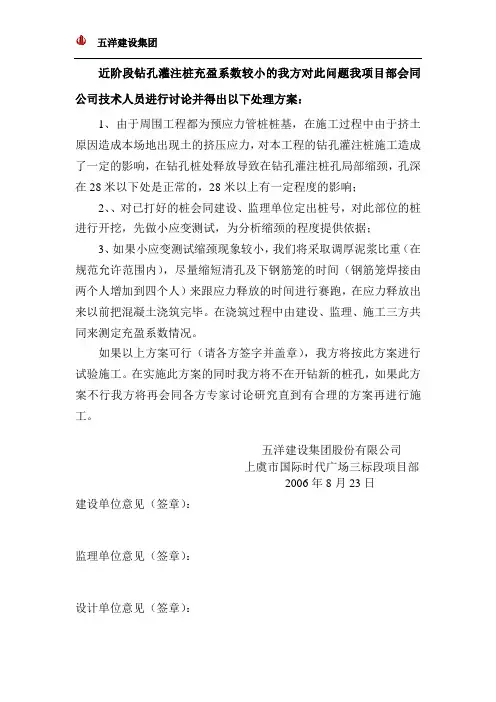

近阶段钻孔灌注桩充盈系数较小的我方对此问题我项目部会同公司技术人员进行讨论并得出以下处理方案

近阶段钻孔灌注桩充盈系数较小的我方对此问题我项目部会同公司技术人员进行讨论并得出以下处理方案

近阶段钻孔灌注桩充盈系数较小的我方对此问题我项目部会同公司技术人员进行讨论并得出以下处理方案:1、由于周围工程都为预应力管桩桩基,在施工过程中由于挤土原因造成本场地出现土的挤压应力,对本工程的钻孔灌注桩施工造成了一定的影响,在钻孔桩处释放导致在钻孔灌注桩孔局部缩颈,孔深在28米以下处是正常的,28米以上有一定程度的影响;2、、对已打好的桩会同建设、监理单位定出桩号,对此部位的桩进行开挖,先做小应变测试,为分析缩颈的程度提供依据;3、如果小应变测试缩颈现象较小,我们将采取调厚泥浆比重(在规范允许范围内),尽量缩短清孔及下钢筋笼的时间(钢筋笼焊接由两个人增加到四个人)来跟应力释放的时间进行赛跑,在应力释放出来以前把混凝土浇筑完毕。

在浇筑过程中由建设、监理、施工三方共同来测定充盈系数情况。

如果以上方案可行(请各方签字并盖章),我方将按此方案进行试验施工。

在实施此方案的同时我方将不在开钻新的桩孔,如果此方案不行我方将再会同各方专家讨论研究直到有合理的方案再进行施工。

五洋建设集团股份有限公司上虞市国际时代广场三标段项目部2006年8月23日建设单位意见(签章):监理单位意见(签章):设计单位意见(签章):函上虞市国际时代广场置业有限公司:经过上次8月20日的会议,虽然解决了桩的充盈系数不足的因数,但是桩的缩颈现象仍然存在。

现希望你方通知监理、设计等各方对这一问题进行研究讨论并出一个合理可行的处理方案。

否则以后桩都将存在缩颈现象对工程质量存在影响,对以后工程的评杯也存在着很大的影响。

望建设单位进行考虑并组织此会议。

五洋建设集团股份有限公司上虞市国际时代广场三标段项目部2006年8月29日。

钻孔灌注桩工艺中充盈系数的分析

钻孔灌注桩工艺中充盈系数的分析

钻孔灌注桩工艺中充盈系数的分析摘要在工程中我们需要事先根据充盈系数数值范围的作出合理的预算报价,并在施工中随时监控以便及时调整施工方法以保证施工质量。

所以我们需要在平时的工程施工中勤于量测、统计,以便得出一系列针对相应工艺、相应岩土性质下的充盈系数大小范围,为以后的工作作出合理的指导。

关键词充盈系数影响因素分析方法直方图密度点分布做过钻孔灌注桩施工预算的朋友大多都有这种体会,钻孔灌注桩工艺造价中混凝土材料费占总造价将近一半,有时甚至更多,而充盈系数却是与混凝土使用量息息相关的一个参数。

大家在灌注桩的设计中一般都是要求充盈系数不得小于1.0,但在施工中为保证桩体符合要求,实际的充盈系数肯定是大于1.0,对于软土地区,充盈系数超过1.3是很正常的,各地的工程预算耗材定额也都根据本地区的实际情况给出了相应的范围。

1、在工程中我们应该如何对待这个指标在实际工程中,成桩时为保证桩体质量(桩径不得小于设计值、桩身不能夹泥或断桩),我们需要控制的是混凝土料应始终高于孔内混凝土顶面一定的高度,提供足够的压力来平衡孔内混凝土面上的泥浆压力①以及避免桩周土体塌落而造成夹泥或缩径的现象。

这个高度必须根据土层性能确定,自身稳定性强的土层预留较小的高度而容易塌落的土层则预留较大的高度。

另外,在灌注过程中如果遇到土体有裂缝(杂填土经常碰到)或者性能差的淤泥等,可能会出现一根桩要消耗预算中2-3根桩的材料,有时甚至更多。

这也就限定了我们在施工过程中不得为控制混凝土用量而随意加快提钻速度,也就不能人为地去控制充盈系数了,所以我们在施工过程中只能根据其值来进行成桩质量的自查工作。

2、探讨充盈系数的意义在施工中我们不能人为地去控制充盈系数,但是这并不表明我们因此就不需要研究充盈系数。

从施工角度来看,在灌注完成后首先应该参照该桩的充盈系数来检查提钻速度是否合适,并在第一时间判断出是否出现塌孔、夹泥、断桩等情况。

从预算方面来看,在实际工程中,不管是对于建设方还是施工方,虽然可以事先根据定额估算大致工作量以预计工程造价,但因行业竞争激烈,施工中往往会出现各种各样的纠纷,比如在进行试验桩时施工单位有意减慢提钻速度以加大混凝土灌注量,或者建设单位要求按进尺报价而导致中标单位做出不合理施工组织。

卵石层钻孔灌注桩的充盈系数分析与探讨

卵石层钻孔灌注桩的充盈系数分析与探讨

卵石层钻孔灌注桩的充盈系数分析与探讨摘要:通过本项目钻孔灌注桩施工实践对混凝土灌注充盈系数进行了统计、分析与研究,为今后类似工程项目施工管理提供借鉴,以达到为相关决策的盈利分析策划与成本预算提供有据可依、有据可循、有据可参。

关键词:充盈系数灌注桩旋挖钻1.工程概况1.1 本施工项目为水利工程倒虹吸防洪加固施工项目,该倒虹吸为东西走向与拒马河河道基本呈正交,从西向东分为进口导流堤段、右岸滩地段、主槽段、左岸滩地段、出口导流堤段。

倒虹吸下游侧左、右岸滩地段及主槽段增设一排与倒虹吸平行走向的钢筋混凝土灌注桩,按照设计要求在下游侧设钢筋混凝土灌注桩一排,成孔方式为旋挖钻机泥浆护壁成孔方式。

1.2 钢筋混凝土灌注桩,桩径φ1500mm,桩长22.5m,桩中心距1.8m,桩顶高程50.15m(嵌入上部冠梁150mm),共341根;进、出口导流堤段各增设一排钢筋混凝土灌注桩,桩径φ1200mm,桩长16.5m,桩中心距1.5m,桩顶高程58.65m(嵌入上部冠梁150mm),共40根,灌注桩混凝土等级为C30。

1.3 施工地层地质为卵石层,卵石粒径大于20cm者占48%以上,在不同深度可见到大漂石,最大直径60cm以上,含量约10%。

卵石磨圆度较好,主要成分为安山岩、斑岩、砂岩、灰岩等,卵石层的渗透系数约为460m/d,属强透水层,地下水埋深高程42~43m。

1.4 本次勘探地下水位在42~43m,下游河道水位高程39m左右。

卵石层的渗透系数约为460m/d,属强透水层,一般枯水期地下水位在35m以下,雨季水位上升较快,可达50.0~52.0m高程。

只要避开汛期或上游放水,工程土方开挖时不受地下水位影响;进、出口导流堤段直径φ1200mm灌注桩底高程42m,也不受地下水位影响;左、右岸滩地段及主槽段直径φ1500mm灌注桩底高程27.5m,约15m桩身位于地下水位以下,钻孔时需经过干湿交界面。

2.施工重难点2.1 该段地层为砂卵石地层,粒径大于20cm卵石占48%以上,大于60cm大漂石占10%,此地层钻孔易塌孔,如何让保证低塌孔率和降低充盈系数是技术难点之一。

钻孔灌注桩工程结算关于充盈系数的争议处理及分析(苏亚金爱国)

钻孔灌注桩工程结算关于充盈系数的争议处理及分析(苏亚金爱国)

钻孔灌注桩工程结算关于充盈系数的争议处理及分析江苏苏亚金诚工程管理咨询有限公司金爱国一、工程概况大唐南京发电厂生产科研及调度指挥综合楼桩基工程,设计为Φ900㎜钻孔灌注桩143根,Φ1000㎜钻孔灌注桩161根,桩长为65m~70m,桩端入岩深度均为3m。

设计对桩身灌注混凝土充盈系数的要求是:在灌注混凝土过程中分土层检测,任何段都不得小于1.0。

本工程采用工程量清单计价模式进行招标,钻孔灌注桩分项的清单项目特征描述中未对充盈系数作出描述,招标文件中也未对充盈系数的取值作出约定。

施工方在投标时按照土孔灌注混凝土的充盈系数取值为1.2,岩孔灌注混凝土的充盈系数取值为1.1(岩孔量很少,约占土孔的4.5%)进行报价。

招投标结束后,双方签订了固定单价合同,合同中对充盈系数在结算时是否按实调整以及如何调整也均未作约定。

根据施工过程中的现场打桩记录,本工程钻孔灌注桩施工的充盈系数实际测算下来平均约为1.06。

由于现场灌注采用商品混凝土,灌注成桩的速度快,且受现场其他条件限制,无法按设计要求分土层检测充盈系数,但每根桩灌注混凝土的充盈系数均不小于1.0。

施工完成后,通过第三方检测机构对灌注桩进行静载荷试验和桩身完整性检测,试验和检测结果均符合设计与规范要求。

二、争议焦点本工程在进入竣工结算阶段时,甲、乙双方就灌注混凝土的充溢系数是按投标口径结算还是按施工中实际发生的1.06来调整投标单价展开激烈辩论。

建设方认为:投标时施工方按土孔1.2和岩孔1.1(岩孔的量很少,约占土孔的4.5%)的充盈系数取值进行报价,这是施工方承诺的灌注混凝土用量标准,也是施工质量的重要保证措施,在施工中应该得到严格执行。

不过,实际施工中的充盈系数只有1.06,即实际施工中的灌注混凝土用量比投标时的预计用量少了约12%,远小于投标承诺的混凝土用量,如果按照投标口径进行结算,等于施工方向建设方额外多要了这12%的混凝土费用;所以,结算中应考虑实际发生的情况,按照实际施工的充溢系数来调整投标单价。

钻孔灌注桩工程结算关于充盈系数的争议处理及分析苏亚金爱国

钻孔灌注桩工程结算关于充盈系数的争议处理及分析苏亚金爱国

钻孔灌注桩工程结算关于充盈系数的争议处理及分析苏亚金爱国 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】江苏苏亚金诚工程管理咨询有限公司金爱国一、工程概况大唐南京发电厂生产科研及调度指挥综合楼桩基工程,设计为Φ900㎜钻孔灌注桩143根,Φ1000㎜钻孔灌注桩161根,桩长为65m~70m,桩端入岩深度均为3m。

设计对桩身灌注混凝土充盈系数的要求是:在灌注混凝土过程中分土层检测,任何段都不得小于1.0。

本工程采用工程量清单计价模式进行招标,钻孔灌注桩分项的清单项目特征描述中未对充盈系数作出描述,招标文件中也未对充盈系数的取值作出约定。

施工方在投标时按照土孔灌注混凝土的充盈系数取值为1.2,岩孔灌注混凝土的充盈系数取值为1.1(岩孔量很少,约占土孔的4.5%)进行报价。

招投标结束后,双方签订了固定单价合同,合同中对充盈系数在结算时是否按实调整以及如何调整也均未作约定。

根据施工过程中的现场打桩记录,本工程钻孔灌注桩施工的充盈系数实际测算下来平均约为1.06。

由于现场灌注采用商品混凝土,灌注成桩的速度快,且受现场其他条件限制,无法按设计要求分土层检测充盈系数,但每根桩灌注混凝土的充盈系数均不小于1.0。

施工完成后,通过第三方检测机构对灌注桩进行静载荷试验和桩身完整性检测,试验和检测结果均符合设计与规范要求。

二、争议焦点本工程在进入竣工结算阶段时,甲、乙双方就灌注混凝土的充溢系数是按投标口径结算还是按施工中实际发生的1.06来调整投标单价展开激烈辩论。

建设方认为:投标时施工方按土孔1.2和岩孔1.1(岩孔的量很少,约占土孔的4.5%)的充盈系数取值进行报价,这是施工方承诺的灌注混凝土用量标准,也是施工质量的重要保证措施,在施工中应该得到严格执行。

不过,实际施工中的充盈系数只有1.06,即实际施工中的灌注混凝土用量比投标时的预计用量少了约12%,远小于投标承诺的混凝土用量,如果按照投标口径进行结算,等于施工方向建设方额外多要了这12%的混凝土费用;所以,结算中应考虑实际发生的情况,按照实际施工的充溢系数来调整投标单价。

冲孔砼灌注桩充盈系数异常原因和处理措施

冲孔砼灌注桩充盈系数异常原因和处理措施

四、地质因素充盈系数控制措施
(2)在淤泥、流沙等软弱土层中
充盈系数异常的主要原因: 在淤泥层、流 沙层等软弱土层冲孔过程中,如护壁泥浆 性能不妥或软弱层的侧向压力大于孔内泥 浆的侧向压力时,将发生孔壁坍塌或缩颈 ; 施工措施:1、在软弱土层中冲孔时,适当 加大泥浆泵量,泥浆相对密度控制在1.3-1.5之间。利用向孔内投粘土或加清水调整 泥浆相对密度,这样能加强孔壁的稳定性 ; 2、当发生塌孔现象时,可往孔内灌填粘土 与小块石,填至软弱土层顶上或塌孔部位 至少1--2米以上。采用低锤密击的方法使 土石被挤入孔壁内,增强孔壁的稳定性; 3、当软弱土层较厚且埋藏不深时,可采用 较长的钢护筒,以减少塌孔和颈缩的现象 发生,可避免浇捣砼时造成扩径现象。
冲孔砼灌注桩充盈系数异常主要原因 及施工主要措施


一、前言 二、什么是充盈系数 三、充盈系数异常的主要原因 四、地质因素充盈系数控制措 施 五、施工因素充盈系数控制措 施
一、 前 言
随着集团不断状大与发展,所拿地块许多位于溶 岩、淤泥和大量挖山回填区域(且回填深达30~40米 ),致使桩基工程施工难度较大,并且造成冲、钻、 旋挖等工程桩施工充盈系数严重异常(过大),造成 桩径变大、桩基成本严重增加。
为了保证工程质量、降低桩基工程成本,通过技 术措施和方法降低砼桩充盈系数,特编此课件。
二、什么是充盈系数
充盈系数:
是冲、钻、旋挖砼灌注 桩的实际砼灌注量与桩设 计砼用量的体积之比,充 盈系数值必须大于1,叫 充盈系数。
三、充盈系数异常的主要原因 (一)地质原因:
(1)、杂填土 (2)、软弱土(淤泥、流砂
五、施工因素充盈系数控制措施
工程9、一在、桩工芯程混概凝况土 一、工程概况一、工程概况

钻孔灌注桩中影响充盈系数的因素分析及对策

钻孔灌注桩中影响充盈系数的因素分析及对策

钻孔灌注桩中影响充盈系数的因素分析及对策摘要:分析钻孔灌注桩施工时影响充盈系数的因素,充盈系数较大影响钻孔灌注桩的成本控制,而探讨降低充盈系数的措施,为今后钻孔桩施工中控制充盈系数、创造良好的经济效益提供了较为可靠的参考方法。

关键词:钻孔灌注桩充盈系数降低措施控制成本Abstract: analysis of bored pile construction influence coefficient factor when filled with, filling coefficient great influence on control the cost of the cast-in-place pile, and discusses the measures of reducing filling coefficient, and for the future of bored pile construction control and create good coefficient filled with economic benefit provides more reliable reference method.Keywords: cast-in-place pile coefficient reducing cost control measures abound1.充盈系数概述及作用充盈系数一般用于地下工程的钻孔灌注桩浇灌混凝土,也可用于人工挖孔桩。

灌桩的混凝土充盈系数是指一根桩实际灌注的混凝土方量与按桩管外径计算的桩身体积之比。

在实际施工过程中成孔有偏差大于设计尺寸部分,以及由于土壤不密实,就会发生实际灌入量大于理论计算量。

所以对灌注桩充盈系数的合理控制,以降低混凝土浪费的方量是最为重要和直接取得经济效益的手段之一。

充盈系数是判定成桩质量的一个依据,若充盈系数小于1,则说明实际灌入混凝土量小于理论计算量,说明桩身质量存在一定的缺陷。

钻孔灌注桩充盈系数的确定方法

钻孔灌注桩充盈系数的确定方法

钻孔灌注桩充盈系数的确定方法说实话钻孔灌注桩充盈系数的确定这事儿,我一开始也是瞎摸索。

我就知道充盈系数就是实际灌注混凝土量与按桩径理论计算的混凝土量之比。

可真要确定这个系数,可不像听起来那么简单。

我试过好多方法呢。

最开始的时候啊,我就按照图纸上给的桩径和桩长去计算理论混凝土量,然后在灌注的时候,就看着实际用了多少混凝土。

那我想这相除一下不就得到充盈系数了嘛。

但是实际操作起来,问题可太多了。

就比如说,在计算理论混凝土量的时候,桩径这个数值虽然图纸上有,但实际施工里面桩径可能会有点小变化。

我当时没注意这个,结果算出来的充盈系数就偏差很大。

还有一次,灌注的时候没有考虑到混凝土在灌注过程中的一些损耗情况。

这混凝土不像水,可以丝毫不差地按照你的想法去填充。

它在灌注的时候会跟孔壁有一些黏附啊什么的,这部分混凝土在计算理论量的时候就容易被忽略。

有时候也会因为孔底沉渣清理不干净,这又让实际灌注量增加了不少,原因就是那些沉渣会占据一部分空间,混凝土得把这部分空间也填满。

这些情况我当时没考虑周全,算出来的充盈系数就离谱得很。

后来我就慢慢总结经验。

要想准确确定充盈系数,首先现场测量桩径一定要多测量几个点,不能只按照图纸上的那个数值。

就好比给人做衣服,你得量准身体各个部位的尺寸,不能光看个大概的尺码。

根据实际测量的桩径然后精确去计算理论混凝土量。

在灌注前呢,一定要确保孔底的沉渣清理得足够干净。

就像打扫屋子一样,里面要是有很多垃圾,那你往里放东西的时候就会多占用空间。

灌注的时候,也要仔细记录混凝土的灌注量。

而且我觉得多次测量灌注量取平均值是个挺好的主意。

因为灌注过程可能有抖动啊或者计量误差之类的,取平均值能让结果更准确。

可这方法也不是说百分百完美的,比如说在大直径或者深桩灌注的时候,这种误差还是很难完全消除。

但这已经比最开始那种瞎算准确多了。

反正这充盈系数确定啊,一定要细致,把各个方面可能影响它的因素都尽可能考虑进去。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

精心整理
江苏苏亚金诚工程管理咨询有限公司金爱国
一、工程概况
大唐南京发电厂生产科研及调度指挥综合楼桩基工程,设计为Φ900㎜钻孔灌注桩143根,Φ1000㎜钻孔灌注桩161根,桩长为65m~70m,桩端入岩深度均为3m。

设计对桩身灌注混凝土充盈系数的要求是:在灌注混凝土过程中分土层检测,任何段都不得小于1.0。

本工程采用工程量清单
,岩孔

1.06。

的充盈
在施
实际施工的充溢系数来调整投标单价。

施工方认为:合同是固定单价合同,招投标过程中不存在违规现象,施工过程中也未发生有关充盈系数方面的设计变更,清单项目特征描述无变化。

虽然在实际施工中灌注混凝土的充盈系数小于投标取值,混凝土实际用量的确比投标预计用量减少,但这是因为施工方通过加强施工管理和成本控制而节约下来的,并未影响到工程施工质量,工程质量经检测机构试验和检测后结果是合格的。

而且,充盈系数在实际施工中的数值与投标取值不一致,属正常现象,由此带来的风险和收益均应归于施工方。

所以结算中充盈系数不应该调整,而应按照投标口径进行结算。

三、问题分析
灌注桩的混凝土充盈系数,是指一根桩实际灌注的混凝土方量与按桩外径计算的理论方量之间的比值。

在实际施工中,一般成孔的直径尺寸大于或等于设计直径尺寸,以及由于施工过程中可能会出现桩孔侧壁裂缝、孔洞及塌孔等原因,导致实际灌入量大于理论计算量,所以充盈系数需大于或等于1.0,否则桩身质量就存在缺陷,但充盈系数只能在成桩后才能根据实际灌注混凝土用量准确确定。

本工程在实际施工中出现充盈系数与投标时预计值存在较大偏差的现象,对此,结算中的灌注桩施工价格是按投标口径执行还是按实测的充盈系数调整,需结合本工程的实际情况来进行分。
