钢丝绳芯输送带的配置与接头
钢丝皮带接头

钢丝绳芯输送带接头工艺目录一、输送带接头用工具及辅助材料 (1)二、硫化胶接用胶料与胶浆 (2)三、硫化胶接工艺流程 (2)四、胶接工艺规程 (3)五、具体胶接形式及操作 (9)钢丝绳芯输送带的连接,主要是靠将接头处钢丝绳埋入带体中,经加压加热硫化来实现的,其连接有如下要求:一、输送带接头用工具及辅助材料带头都做成斜角,斜度为带宽30%;2.中心线要对正无误;3带头剥开:先用刀将钢丝绳带两侧边胶割掉,按画好的尺寸先割开一角,用导链吊起用力拉,另一个人开始割除上覆盖胶,直至将上覆盖胶全部剔除完毕;用同样的方法将下覆盖胶也剔除完,然后将钢丝绳上的胶也全部易除完毕;用这种方法剥带头的最大优点是将带头全部剥离后,被剥出的钢丝绳不会出现弯曲现象,不影响接头的强度;4钢丝绳输送带接头分为一阶接头、二阶接头、三阶接头、四阶接头四种搭接型式;钢丝截断首先按下面所列四种搭接型式提供的尺寸,预先画线或作好标记,然后将钢丝截断成各要求的长度;一阶接头:二阶接头: 带强度规格ST1600 ST2000 ST2500 ST3150 最小阶梯长度L st600 650 750 900 接头长度Lv 1550 1650 1850 2150 三阶接头:带强度规格ST3500 ST4000 ST4500 最小阶梯长度L st950 1050 1100 接头长度Lv 3250 3550 3700带强度规格ST630 ST800 ST1000 ST1250 最小阶梯长度L st450 500 500 550 接头长度Lv750 800 800 850四阶接头:带强度规格ST5000 ST5400 最小阶梯长度L1250 1350st接头长度Lv5450 58505切割斜坡面:按下图所示将覆盖胶切割成斜坡面;6打磨:用粗砂布逐根打毛剥出的钢丝绳,在不使钢丝绳绳受损的前提下,最大限度的将附在钢丝绳表面的残余胶打掉,钢丝根部的橡胶,斜坡面及邻近斜面的覆盖胶表面宽度约30mm以内用砂轮机细致地打磨成粗糙面;打磨完毕后,将带头和钢丝绳上的胶沫清除干净,并将硫化机、工作台清理干净;7胶接成型:A.将两带头钢丝绳平铺在硫化机下热板上,并且要对放,对放位置必须使最长的钢丝绳端头与另一带头钢丝绳根部离开间距100mm;B.重新检验两带头中心线,调整成一条直线为止;C.将两带头用卡子固定定位;D.将两带头的钢丝绳翻向两边,放在预先铺有干净的布上面;E.用干净机布蘸120汽油,涂擦干净打磨过的橡胶表面,待汽油挥发后,再均匀涂2~3遍胶浆,使钢丝绳表面均被胶浆覆盖;每次在涂下遍胶浆时,上遍胶浆必须已凉干;F.将已复合好的覆盖层胶片的一头裁成与带体斜坡面相一致的斜接头,并对正带体的覆盖胶斜坡面上缘,铺平且放置在硫化机的下热板上;在这之前,下热板预先铺平面积足够的干净白布或玻璃纸;用机布蘸120汽油将已放妥的覆盖层胶片擦净,凉干;注意分清复合胶片的覆盖胶与芯胶面,使其粘合作用的芯胶面向钢丝绳,切勿贴反;G.将带头及钢丝绳放在芯胶上;H.再找校一次中心线、调整或无错时将两带头的中间一根或两根钢丝绳定位;I.从带头中间向两侧逐根拉紧、拉直、摆放、排列均匀所有钢丝绳,并保持各绳不得变位、弯曲、拱起等;J.再在已铺入达到要求的全部钢丝绳上涂胶浆一至二遍,凉干;K.各胶接型式的接头结构图共分四种,分别为一、二、三、四级搭接;L.依照以上要求和作法,将上层复合胶片铺贴在钢丝绳上;同时注意芯胶面向钢丝绳贴合;M.在胶带两侧放出边线,将带接头部宽出原带体的胶料割去;N.在上下覆盖胶与硫化机热板间铺放平整足够面积的白布或报纸等,完成成型,等待硫化8硫化工艺A.平板硫化机热板对带头的定长,是在纵向两端皆应长出接头长度LS 值至少100mm为宜;B.盖上上热板,两人同时将对角螺栓拧紧,安放上横梁,用水泵开始加压,使其达到规定的压力;C.接通电路:当热板温度至150℃时,开始计算硫化时间;D.硫化条件及方法:<1>温度: 151±2℃<2>时间:普通钢丝绳输送带a.上、下覆盖胶总厚≤15mm者,按下式计算:T=27+ A-6b. 上、下覆盖胶总厚>15mm者,按下式计算:T=28+ A-6阻燃钢丝绳带:T=34+ A-6式中: T——正硫化时间 A——上、下覆盖胶总厚mm 说明:1、垫铁厚度比原带体厚度薄;2、接头部胶带总厚度大于原胶带厚度;。
《钢丝绳芯输送带硫化接头标准》

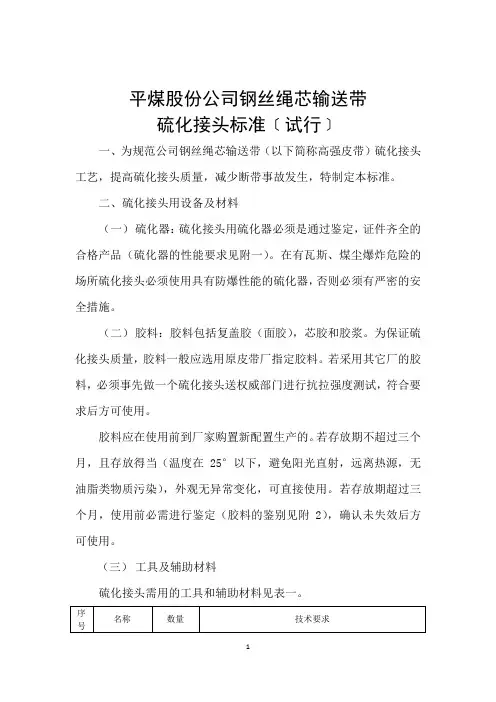

平煤股份公司钢丝绳芯输送带硫化接头标准﹝试行﹞一、为规范公司钢丝绳芯输送带(以下简称高强皮带)硫化接头工艺,提高硫化接头质量,减少断带事故发生,特制定本标准。
二、硫化接头用设备及材料(一)硫化器:硫化接头用硫化器必须是通过鉴定,证件齐全的合格产品(硫化器的性能要求见附一)。
在有瓦斯、煤尘爆炸危险的场所硫化接头必须使用具有防爆性能的硫化器,否则必须有严密的安全措施。
(二)胶料:胶料包括复盖胶(面胶),芯胶和胶浆。
为保证硫化接头质量,胶料一般应选用原皮带厂指定胶料。
若采用其它厂的胶料,必须事先做一个硫化接头送权威部门进行抗拉强度测试,符合要求后方可使用。
胶料应在使用前到厂家购置新配置生产的。
若存放期不超过三个月,且存放得当(温度在25°以下,避免阳光直射,远离热源,无油脂类物质污染),外观无异常变化,可直接使用。
若存放期超过三个月,使用前必需进行鉴定(胶料的鉴别见附2),确认未失效后方可使用。
(三)工具及辅助材料硫化接头需用的工具和辅助材料见表一。
三、硫化接头前的准备工作(一)硫化场地的选择硫化接头地点要选择在峒室(巷道)宽敞平坦、运输便利、风速小、空气中湿度小、温度低、煤尘少的地方。
硫化接头前一班应对硫化点前后20米的巷道进行冲尘处理,并尽可能的在硫化点上方搭建一掩棚。
严禁在顶板破碎、淋水、煤尘大、风速大、湿度大的地方硫化接头。
(二)固定皮带、搭建工作台若对使用中的皮带重新做头,应将待硫化接头的皮带移至硫化点,先用皮带卡子将一侧皮带固定好,然后提皮带,使接头处存在有足够接头用的富裕皮带。
最后再将另一侧皮带固定好。
固定皮带的卡子要足够多,确保皮带不会滑动。
皮带固定好后即可拆除硫化点皮带机上托辊,搭建工作台,并将硫化器底座和下热板放在工作台上。
四、硫化接头作业程序及工艺(一)接头搭接形式和长度的的确定接头形式和接头长度的选择可遵从胶带厂家提供的形式和参数,也可根据胶带系列和胶带抗位强度从表二或表三中查得。
钢丝皮带接头

钢丝皮带接头钢丝绳芯输送带接头工艺钢丝绳芯输送带的连接,主要是靠将接头处钢丝绳埋入带体中,经加压加热硫化来实现的,其连接有如下要求:一、输送带接头用工具及辅助材料序号名称数量技术要求1 工作台2 木制,厚度≥50mm,宽度>带宽500mm,长度>接头长度0.6米2 垫铁 2钢质,比待接胶带薄0.50-1.0mm,宽为50-100mm,长度>接头长度400-500mm3 夹板4 临时制作4 水银温度计 1 测温范围200℃5 活扳手 2 10寸-20寸6 游标卡尺 1 刻度范围0-250mm7 钢卷尺 2 长度范围10米8 不锈钢板尺 2 长度范围1.0-1.5米9 直角尺 1 400*500mm10 螺丝刀 2 14//-16//11 断丝钳 2 规格20//12 软轴砂轮机1-3 砂轮片直径150mm13 树脂切割片10 直径150mm14 电工钳 2 规格8//15 油石 2 粗、细两种16 板刷 4 6//17 粗砂布46# 12018 线绳20m ф1-3mm19 橡皮耐油手套820 线手套821 新毛巾22 水盆2个23 白细布32米24 120#溶剂汽油若干25 白铁皮 5 厚度0.5mm,宽度- 1 -- 2 - 100mm ,长度比接头短50~60mm 26 壁纸刀 20把 27 壁纸刀片 5盒 28 可降温接头硫化机 3台 29 机布 10Kg 30 导链 2个 1吨 31 打磨机 1个 32 钉子 1公斤 33 手锤 1把二、硫化胶接用胶料与胶浆1.GX系列与ST系列钢丝绳芯输送带胶接用覆盖胶、芯胶的编号、规格、数量全部按厂家提供为准。
2.胶浆的配制:配制时用芯胶破成碎块,放入120#溶剂汽油浸泡搅溶。
配比,胶料:汽油=1:4~5(重量比)胶浆一般在使用前三天备制。
3.配制方法:将胶料剪成小碎块放入汽油中,经常搅拌至完全溶解成为均匀的糊状为止。
每次搅拌后,要将盛胶浆的桶盖好,防止汽油过量挥发。
钢丝绳芯输送带胶接接头技术及长度参考样本

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
YINHE DEPREUX培训教材3月钢丝绳芯橡胶输送带接头胶接技术中法合资银河德普胶带有限公司钢丝绳芯输送带胶接标准及银河德普胶接工艺输送带与接头常见的胶接角度: 0°、 16°42′、 22°、 25°。
一、接头过渡区二、接头与硫化机关系硫化工作温度: 145℃、硫化工作压力: 1.6——1.8Mpa。
三、 银河德普钢丝绳芯输送带胶接标准主要数据 A 、 一阶( 一段) 搭接胶接接头数据输送带型号( Type) ST800 ST1000ST1250 级数最小长度Lst( mm) 600 800 900 接头长度 Lv( mm)90011001200B 、 两阶( 两段) 搭接胶接接头数据输送带型号( Type) ST1600 ST 级数最小长度Lst( mm) 600 800 接头长度 Lv( mm)15501950运行方向运行方向C、三阶( 三段) 搭接胶接接头数据输送带型号( Type) ST ST2500ST3150级数最小长度Lst( mm) 550 600 700 接头长度Lv( mm) 2050 2200 2500D、四阶( 四段) 搭接胶接接头数据输送带型号( Type) ST4000 ST4500级数最小长度Lst( mm) 900 1000接头长度Lv( mm) 4150 4550运行方向运行方向四、银河德普胶接工艺:1、安放硫化机和胶接操作所需工作平台。
2、接头部分画中心线、垂直线。
3、接头部分按照胶接长度画线。
4、切割过渡边线。
钢丝绳芯输送带硫化接头

山东康迪泰克工程橡胶有限公司钢丝绳输送带接头硫化操作规程前言钢丝绳输送带是一种现代化运输工具,具有连续化和高效化的显著优点。
所以输送带为现代物流系统广泛采用,大量用于钢铁、煤炭、建材、化工、机械、港口、矿山、货场等。
输送带的接头是胶带使用过程中一个十分重要的环节,它决定着胶带能否正常运转,关系到用户的经济效益和生命财产安全。
我公司为了更好的服务于广大客户,根据钢丝绳输送带胶接的实际情况,并借鉴了德国DIN22131标准及Goodyearde标准,特制定了钢丝绳输送带现场胶接规程和胶接技术。
钢丝绳接头胶接工艺要求图:接头长度和制作接头的长度B-胶带的宽度;l v-接头的长度;l u-制作接头的长度;斜度:La —16.7°=带宽×0.320°=带宽×0.36422°=带宽×0.4备注:国内硫化机的斜度大多数是20°。
接头长度和几何结构的设计取决于钢丝绳直径d;钢丝绳间距t;钢丝绳的拉伸强度F bs;钢丝绳粘合强度F a。
为了胶带在辊筒上弯曲时,减轻胶带接头处的应力,钢丝绳端部应错位。
通常采用斜接头,但也允许直接头。
接头长度l v中包含以下几种长度(见图A):-钢丝绳偏移长度l q;-不同组阶梯的错位长度l p;-最小的阶梯长度l st。
-胶带接头中钢丝绳对接间隙l s≥3×d。
图A山东康迪泰克工程橡胶有限公司钢丝绳芯输送带胶接标准:A、一阶(一段)搭接胶接接头数据备注:1、无钢丝绳错位。
2、过渡段距离为100mm。
3、不用胶条,采用原盖胶、芯胶的尺寸标准执行。
运行方向上图:一级接头结构示意图B、二阶(二段)搭接胶接接头数据备注:1、有钢丝绳错位。
2、过渡段距离为150mm。
3、采用贴胶条的方法,盖胶、芯胶的尺寸按标准执行。
运行方向上图:二阶接头结构示意图C、三阶(三段)搭接胶接接头数据备注:1、有钢丝绳错位。
2、过渡段距离为150mm。
DIN_22131普通用途钢丝绳芯输送带

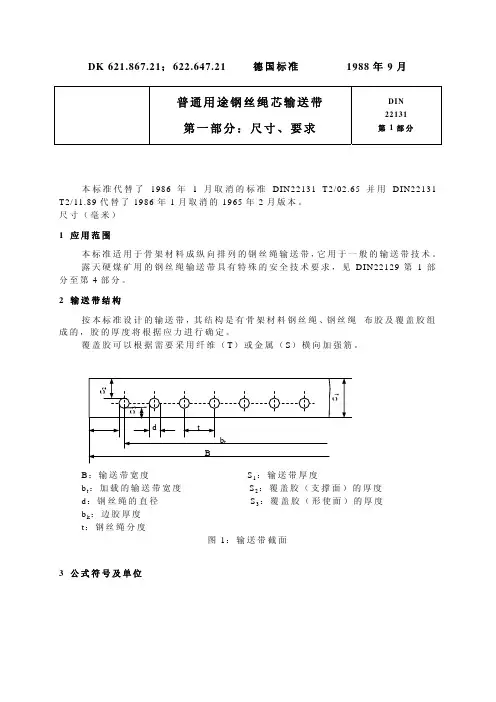

第 1 部分 第 1 部分 第 1、 3、 4 部 分 第 1、 3 部 分 第 4 部分 第 4 部分 第 4 部分
第 4 部分
第 4 部分
第 4 部分 第 4 部分 第 4 部分 第 4 部分
第 1 部分 第 4 部分 第 4 部分
第 1、 3 部 分 第 1、 3 部 分 第 1、 3 部 分 第 1、 3、 4 部 分
公式符号及单位公式符号含义单位引用din22131标准abfafbstbkbtbdflalanblplqlslstlulvnbnsnstsgs1s2s3ttmirr覆盖胶的磨耗输送带宽度钢丝绳扯断力输送带内的硫化过的钢丝绳的断裂力撕裂强度边棱宽度输送带负荷宽度钢丝绳边缘的外棱间距钢丝绳的直径挠度成槽性倾斜长度钢丝绳接头长度钢丝绳两个端头错位搭接接头级的部分长度用于钢丝绳偏转的接头的部分长度钢丝绳两个端头相互对接的间距最小级数的长度搭接长度接头长度在一级数顺序内的接头的数目钢丝绳的数目级数运输接头时在接头中的钢丝绳之间的橡胶的厚度输送带的厚度覆盖胶支撑面的厚度覆盖胶行驶面的厚度钢丝绳的分度平均的钢丝绳分度测定的单个值szi与中间值szi之差覆盖胶的扯断伸长覆盖胶的抗撕裂强度为规定实际的钢丝绳扯断力的系数立方毫米毫米牛顿毫米钢丝牛顿毫米钢丝牛顿毫米钢丝毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米毫米牛顿毫米钢丝第1部分第3部分第134部分第134部分第134部分第4部分第13部分第1部分第1部分第134部分第13部分第4部分第4部分第4部分第4部分第4部分第4部分第4部分第4部分第4部分第1部分第4部分第4部分第13部分第13部分第13部分第134部分第3部分第3部分第1部分第1部分第4部分4尺寸41输送带的型号表2表示选择最常用的输送带的型号
高强度(钢丝绳芯)输送带接头硫化标准[详]
![高强度(钢丝绳芯)输送带接头硫化标准[详]](https://img.taocdn.com/s3/m/d1cd643352ea551811a68715.png)
Word格式高强度阻燃(钢丝绳芯)输送带硫化接头标准一、为规范公司钢丝绳芯输送带(以下简称高强皮带)硫化接头工艺,提高硫化接头质量,减少断带事故发生,特制定本标准。
二、硫化接头用设备及材料(一)硫化器:硫化接头用硫化器必须是通过鉴定,证件齐全的合格产品(硫化器的性能要求见附一)。
在有瓦斯、煤尘爆炸危险的场所硫化接头必须使用具有防爆性能的硫化器,否则必须有严密的安全措施。
(二)胶料:胶料包括复盖胶(面胶),芯胶和胶浆。
为保证硫化接头质量,胶料一般应选用原皮带厂指定胶料。
若采用其它厂的胶料,必须事先做一个硫化接头送权威部门进行抗拉强度测试,符合要求后方可使用。
胶料应在使用前到厂家购置新配置生产的。
若存放期不超过三个月,且存放得当(温度在25°以下,避免阳光直射,远离热源,无油脂类物质污染),外观无异常变化,可直接使用。
若存放期超过三个月,使用前必需进行鉴定(胶料的鉴别见附2),确认未失效后方可使用。
(三)工具及辅助材料硫化接头需用的工具和辅助材料见表一。
三、硫化接头前的准备工作(一)硫化场地的选择硫化接头地点要选择在峒室(巷道)宽敞平坦、运输便利、风速小、空气中湿度小、温度低、煤尘少的地方。
硫化接头前一班应对硫化点前后20米的巷道进行冲尘处理,并尽可能的在硫化点上方搭建一掩棚。
严禁在顶板破碎、淋水、煤尘大、风速大、湿度大的地方硫化接头。
(二)固定皮带、搭建工作台若对使用中的皮带重新做头,应将待硫化接头的皮带移至硫化点,先用皮带卡子将一侧皮带固定好,然后提皮带,使接头处存在有足够接头用的富裕皮带。
最后再将另一侧皮带固定好。
固定皮带的卡子要足够多,确保皮带不会滑动。
皮带固定好后即可拆除硫化点皮带机上托辊,搭建工作台,并将硫化器底座和下热板放在工作台上。
四、硫化接头作业程序及工艺(一)接头搭接形式和长度的的确定接头形式和接头长度的选择可遵从胶带厂家提供的形式和参数,也可根据胶带系列和胶带抗位强度从表二或表三中查得。
钢丝绳芯输送带硫化接头制作指南.

钢丝绳芯输送带硫化接头操作指南接头搭接,钢丝绳芯胶带接头搭接形式有一级、二级、三级和四级四种,其中前两者适用于钢丝绳根数少、直径小、间隙大的胶带,后两者适用于高、中强带。
选择接头形式要根据皮带的带型、带强、钢丝绳根数、钢丝绳直径、钢丝绳间距等诸多因素综合比较而定。
为了提高接头硫化质量,保证接头两端不起皮不开口,防止水份及杂质渗入接头内部腐蚀钢丝绳,在开口线处的坡口一般做成阶梯状,以利胶料与母带牢固粘接,确保接头的强度及使用寿命。
硫化时间,在一定温度下以一定的时间硫化后,胶料的综合物理机械性能达到最高,使用寿命最长,此时的硫化程度是正硫化,硫化时间过长(工艺上称过硫)或过短(工艺是称欠硫),都会使胶接达不到性能要求。
、硫化温度,硫化温度可以加快硫化速度,缩短硫化时间。
硫化温度每提高或降低100C,基本硫化时间可缩短1/2或延长1倍。
硫化温度一般为140-1500C为宜,温度过高会有损带芯强度或导致胶带内外硫化不均,过低则需时间长或硫化不彻底。
硫化压力,压力的作用在于使胶料紧密并充满模型和带芯纤维中,以提高钢丝绳的附着力和胶料的紧密程度以及接头的抗挠曲性能。
一般为1.8MPa左右,加压时应使压板两边同时受压,以保证胶带接头处受力均衡。
、在选用胶带接头时,一般来说,应保证满足以下几个方面:(1)接头强度应满足要求,并且达到胶带强度的90%以上。
(2)钢丝绳平均有效间距应大于钢丝绳直径的0.25倍。
(3)硫化设备应能满足硫化长度的需要,即接头应一次硫化成型.(4)目前接头型式有斜口和垂直平口两种。
根据生产实践运行情况看,我们一般宜采用斜口型式。
2 操作方法钢丝绳芯胶带接头硫化主要有以下几道工序:安设硫化器(操作平台)、清理接头、找中、刷胶浆、铺下胶、摆绳、铺上胶、安装上加热板、紧固、加热、打压、计时、起模、修整。
2.1、作业前准备1、人员要求:班前熟悉操作程序及工艺要求,四位一体、互联保到位,并有3--5名技术熟练工把关操作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢丝绳芯输送带的配置与接头
钢丝绳芯输送带如今已广泛应用于井下作业,带体强度大,阻燃,性能优越。
今天小编介绍的是钢丝绳芯输送带的配置与接头。
1.1 钢丝绳的配置
带芯的左捻钢丝绳和右捻钢丝绳应交替配置,钢丝绳的根数应符合表1的规定。
1.2钢丝绳的接头
在带的制造长度内,带芯中钢丝绳的接头应符合如下规定。
1.2.1 两边部分各1根钢丝绳不得有接头。
1.2.2 有接头的钢丝绳根数不得多于总根数的2%。
1.2.3 一根钢丝绳的接头,不得多于一处,且应距带端10m以上。
1.2.4 任意两根钢丝绳的接头,在长度方向上的距离不得小于10m。
1.3 尺寸偏差
1.3.1 带的长度和宽度的偏差应符合GB/T 4490的要求。
1.3.2 覆盖层厚度,下偏差为0.5mm。
1.3.3 带厚度的极限偏差及均匀性。
1.3.3.1 带厚度的极限偏差,只规定下偏差;厚度不大于20mm的带,为-1.0mm,厚度大于20mm的带,为-1.5mm。
1.3.3.2 带厚度的均匀性,即带厚度的最大测定值与最小测定值之差不大于平均厚度的10%。
1.3.4 单个钢丝绳间距超出间距极限偏差1.5mm的钢丝绳根数,不大于总根数的5%。
1.3.5 带芯钢丝绳在带厚度方向的偏心值不得大于1.5mm。
偏心值大于1.0mm但不大于1.5mm的钢丝绳根数不得超过总根数的5%。
1.3.6 带的边胶宽度应不小于15mm。
1.4 物理性能
1.4.1 覆盖层物理性能应符合表2要求。
热空气老化试验(70℃*168h)后覆盖层拉伸强度变化率和拉断伸长率变化率为-25%-+25%。
1.4.2 覆盖层与带芯层粘合强度应不小于12N/mm,横向增强体与纵向钢丝绳之间、横向增强体与覆盖层之间的粘合强度不得低于10N/mm。
1.4.3 钢丝绳的拉伸强度不小于表3的规定。
1.4.4 钢丝绳的粘合强度应符合表4的规定。
1.4.5 阻燃性能,带的阻燃性能分为二级,阻燃性能等级要求见表5.
1.4.6 成槽度:带的成槽度应符合表6的要求。
1.4.7 直线运行性带在安装有完善的对准装置的输送机上运行时,在空载和中等的负荷下,带的跑偏量应符合以下要求:带宽小于或等于800mm者
,跑偏量不得超过40mm;带宽大于800mm者,跑偏量不得超过带宽的5%或者75mm(取较小者)。
中博工矿机械有限公司主要从事输送带的研发、制造、销售。
主导产品有普通、耐热(高温)、耐酸碱、耐油、耐寒、耐磨、一般难燃等不同性能的棉帆布(CC)、尼龙(NN)、聚酯(EP)等平型输送带和大倾角档边带、花纹带、等异型输送带。
以及托辊、滚筒、支架、电动滚筒等输送机配套产品。
