基本建设项目竣工决算审计心得

合集下载

竣工决算审计发现问题与建议

竣工决算审计发现问题与建议

竣工决算审计发现问题与建议干这行这么久,今天分享点竣工决算审计发现问题与建议的经验。

我在做竣工决算审计的时候啊,那真是遇到好多事儿。

首先呢,资料不齐这个事儿就特别让人头疼。

我感觉好多项目方,就像是没经验的小厨师做菜,手忙脚乱地把菜都端出来了,才发现配料单没写全。

比如说我上次审计一个小建筑工程,决算资料里居然没有一部分关键材料的采购合同。

这就导致审计的时候,材料价格的真实性都没法核实。

我觉得项目方就应该像整理家庭相册一样,从项目开始就要把所有相关资料有条有理地整理好,不要到最后东拼西凑。

还有啊,超概算的问题也很常见。

有些施工单位啊,就像那种爱冲动消费的人一样,看见啥新鲜玩意儿都往项目里加。

像我遇到一个装修项目,开始预算是50万,结果决算的时候超到了65万。

深入一看,好多额外增加的设计和装饰都是没有经过谨慎考虑的。

我的建议就是,项目在实施过程中,每一步变动都要像去商场买东西对比三家一样,要严格评估它对总成本的影响。

而且相关部门也要对超概算部分严格审核。

当然我知道,在实际操作中有很多突发情况,可能不是人为能够完全控制住的哦。

但是总不能一出问题,就随便超概算吧。

如果真的有必要超概算,那得像打报告申请经费那样,走正规的审批流程。

再有啊,工程量计算错误。

这个就像是小学数学题都能算错一样让人无奈。

一些施工方为了能多拿到钱,故意多算工程量。

哦对了还有,重复计算也有。

我检查过的一个道路工程,马路牙子那个混凝土浇筑的量啊,居然在好几个分项里重复计算了。

这肯定不行啊。

我觉得审计人员就得像侦察兵一样,仔细核对每一项。

那对于施工方呢,自己计算工程量的时候要像数数自己的手指头一样,数清楚了,不要觉得混在一堆数字里面就可以蒙混过关。

竣工决算审计真不是一个简单的事儿,这里面的门道可多着呢。

像我也是一直在摸索学习的状态。

还有计价方面,定额套用错误也是会经常出现的地方,不同的施工工序用到的定额不一样,结果他们就胡乱套用。

我就想啊,这就好像穿衣服乱搭配一样,看着就别扭。

基本建设项目竣工财务决算审计工作的思考

基本建设项目竣工财务决算审计工作的思考

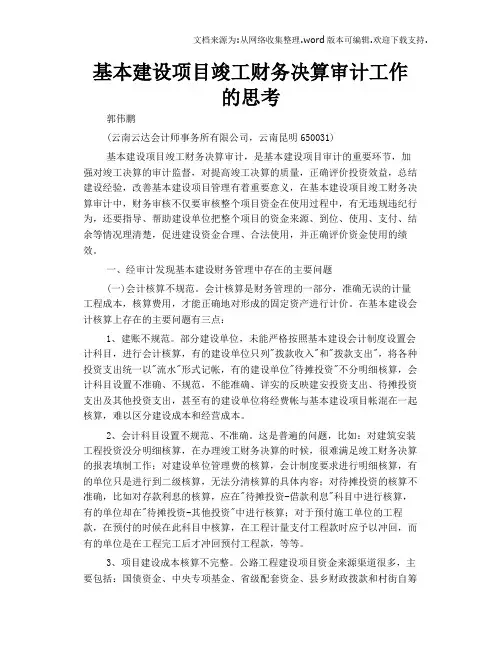

基本建设项目竣工财务决算审计工作的思考郭伟鹏(云南云达会计师事务所有限公司,云南昆明650031)基本建设项目竣工财务决算审计,是基本建设项目审计的重要环节,加强对竣工决算的审计监督,对提高竣工决算的质量,正确评价投资效益,总结建设经验,改善基本建设项目管理有着重要意义,在基本建设项目竣工财务决算审计中,财务审核不仅要审核整个项目资金在使用过程中,有无违规违纪行为,还要指导、帮助建设单位把整个项目的资金来源、到位、使用、支付、结余等情况理清楚,促进建设资金合理、合法使用,并正确评价资金使用的绩效。

一、经审计发现基本建设财务管理中存在的主要问题(一)会计核算不规范。

会计核算是财务管理的一部分,准确无误的计量工程成本,核算费用,才能正确地对形成的固定资产进行计价。

在基本建设会计核算上存在的主要问题有三点:1、建账不规范。

部分建设单位,未能严格按照基本建设会计制度设置会计科目,进行会计核算,有的建设单位只列"拨款收入"和"拨款支出",将各种投资支出统一以"流水"形式记帐,有的建设单位"待摊投资"不分明细核算,会计科目设置不准确、不规范,不能准确、详实的反映建安投资支出、待摊投资支出及其他投资支出,甚至有的建设单位将经费帐与基本建设项目帐混在一起核算,难以区分建设成本和经营成本。

2、会计科目设置不规范、不准确。

这是普遍的问题,比如:对建筑安装工程投资没分明细核算,在办理竣工财务决算的时候,很难满足竣工财务决算的报表填制工作;对建设单位管理费的核算,会计制度要求进行明细核算,有的单位只是进行到二级核算,无法分清核算的具体内容;对待摊投资的核算不准确,比如对存款利息的核算,应在"待摊投资-借款利息"科目中进行核算,有的单位却在"待摊投资-其他投资"中进行核算;对于预付施工单位的工程款,在预付的时候在此科目中核算,在工程计量支付工程款时应予以冲回,而有的单位是在工程完工后才冲回预付工程款,等等。

基建工程项目结算审计工作心得体会.doc

基建工程项目结算审计工作心得体会.doc

基建工程项目结算审计工作心得体会2020年4月基建工程项目结算审计工作心得体会本文关键词:审计工作,基建,心得体会,工程项目,结算基建工程项目结算审计工作心得体会本文简介:摘要:开展基建工程项目结算审计工作,往往需花费较长的时间周期,其中有可能会造成干扰的因素众多且工作量较大,因此其难度较大。

一般工程预决算审计前与审计后常常会出现不小的差距,差异较大者甚至会高达50%以上,因而如何加强工程预决算的合理性,便是广大业主与施工人员极为关注的一项问题,这也与工程造价控制有着基建工程项目结算审计工作心得体会本文内容:摘要:开展基建工程项目结算审计工作,往往需花费较长的时间周期,其中有可能会造成干扰的因素众多且工作量较大,因此其难度较大。

一般工程预决算审计前与审计后常常会出现不小的差距,差异较大者甚至会高达50%以上,因而如何加强工程预决算的合理性,便是广大业主与施工人员极为关注的一项问题,这也与工程造价控制有着极为密切的联系。

文章通过事前、事中与事后三个阶段来展开对基建工程审计的控制分析,以期能够为有关基建工程项目结算审计提供一些参考。

关键词:基建工程;项目结算;审计;有效控制开展基建工程审计工作,是实现基建工程项目资金有效把控的一项重要举措。

伴随着我国市场经济体制的快速发展,工程项目在投资主体方面日渐趋向于多元化,由此所产生的后果便是利益格局的多样化,这对于工程项目审计自然也就提出了更为严苛的要求。

对此,文章就提出了开展全过程化的动态跟踪式审计模式,具体包括事前、事中与事后三阶段的审计工作来加强审计成效,提升监督力度。

1事前审计是前提1.1设计阶段要确保工程造价的合理性,开展好对设计阶段的审计工作至关重要。

科学化的项目设计是保障工程建设质量的核心与关键,合理化的项目设计是工程建设项目明确定位的前提与基础。

对于工程造价的统计与计算往往在设计阶段就要作出初步的确定,因此所制定出的设计方案是否合理,质量水平是否合格均将会对最终的工程造价产生出直接性的影响。

工程决算审计工作总结个人

工程决算审计工作总结个人

工程决算审计工作总结个人

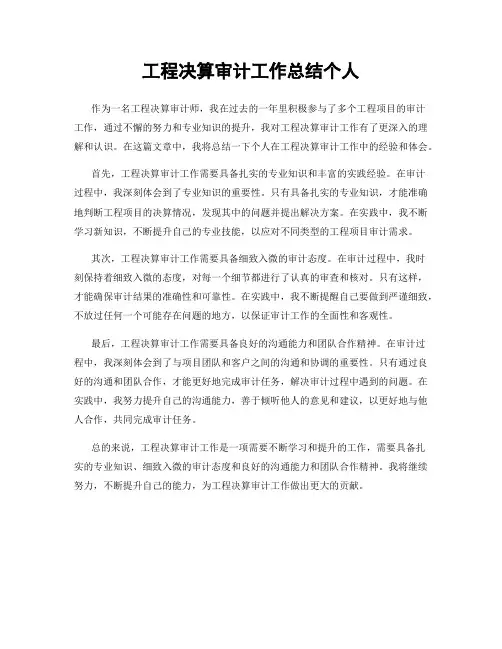

作为一名工程决算审计师,我在过去的一年里积极参与了多个工程项目的审计
工作,通过不懈的努力和专业知识的提升,我对工程决算审计工作有了更深入的理解和认识。

在这篇文章中,我将总结一下个人在工程决算审计工作中的经验和体会。

首先,工程决算审计工作需要具备扎实的专业知识和丰富的实践经验。

在审计
过程中,我深刻体会到了专业知识的重要性。

只有具备扎实的专业知识,才能准确地判断工程项目的决算情况,发现其中的问题并提出解决方案。

在实践中,我不断学习新知识,不断提升自己的专业技能,以应对不同类型的工程项目审计需求。

其次,工程决算审计工作需要具备细致入微的审计态度。

在审计过程中,我时
刻保持着细致入微的态度,对每一个细节都进行了认真的审查和核对。

只有这样,才能确保审计结果的准确性和可靠性。

在实践中,我不断提醒自己要做到严谨细致,不放过任何一个可能存在问题的地方,以保证审计工作的全面性和客观性。

最后,工程决算审计工作需要具备良好的沟通能力和团队合作精神。

在审计过
程中,我深刻体会到了与项目团队和客户之间的沟通和协调的重要性。

只有通过良好的沟通和团队合作,才能更好地完成审计任务,解决审计过程中遇到的问题。

在实践中,我努力提升自己的沟通能力,善于倾听他人的意见和建议,以更好地与他人合作,共同完成审计任务。

总的来说,工程决算审计工作是一项需要不断学习和提升的工作,需要具备扎
实的专业知识、细致入微的审计态度和良好的沟通能力和团队合作精神。

我将继续努力,不断提升自己的能力,为工程决算审计工作做出更大的贡献。

基本建设项目竣工决算审计心得

基本建设项目竣工决算审计心得

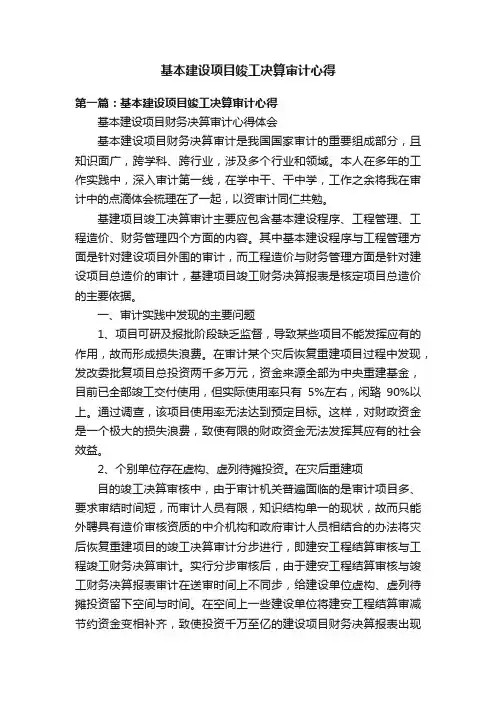

基本建设项目竣工决算审计心得第一篇:基本建设项目竣工决算审计心得基本建设项目财务决算审计心得体会基本建设项目财务决算审计是我国国家审计的重要组成部分,且知识面广,跨学科、跨行业,涉及多个行业和领域。

本人在多年的工作实践中,深入审计第一线,在学中干、干中学,工作之余将我在审计中的点滴体会梳理在了一起,以资审计同仁共勉。

基建项目竣工决算审计主要应包含基本建设程序、工程管理、工程造价、财务管理四个方面的内容。

其中基本建设程序与工程管理方面是针对建设项目外围的审计,而工程造价与财务管理方面是针对建设项目总造价的审计,基建项目竣工财务决算报表是核定项目总造价的主要依据。

一、审计实践中发现的主要问题1、项目可研及报批阶段缺乏监督,导致某些项目不能发挥应有的作用,故而形成损失浪费。

在审计某个灾后恢复重建项目过程中发现,发改委批复项目总投资两千多万元,资金来源全部为中央重建基金,目前已全部竣工交付使用,但实际使用率只有5%左右,闲臵90%以上。

通过调查,该项目使用率无法达到预定目标。

这样,对财政资金是一个极大的损失浪费,致使有限的财政资金无法发挥其应有的社会效益。

2、个别单位存在虚构、虚列待摊投资。

在灾后重建项目的竣工决算审核中,由于审计机关普遍面临的是审计项目多、要求审结时间短,而审计人员有限,知识结构单一的现状,故而只能外聘具有造价审核资质的中介机构和政府审计人员相结合的办法将灾后恢复重建项目的竣工决算审计分步进行,即建安工程结算审核与工程竣工财务决算审计。

实行分步审核后,由于建安工程结算审核与竣工财务决算报表审计在送审时间上不同步,给建设单位虚构、虚列待摊投资留下空间与时间。

在空间上一些建设单位将建安工程结算审减节约资金变相补齐,致使投资千万至亿的建设项目财务决算报表出现项目下达资金与项目建设成本完全吻合、决算无结余资金的财务状况;在时间上建设单位利用建安工程结算已审而财务决算报表未审的空闲时间虚构票据增加投资成本。

工程结算审计心得(精选五篇)

工程结算审计心得(精选五篇)

工程结算审计心得(精选五篇)第一篇:工程结算审计心得结算审核心得从毕业到现在也有一年余载,这期间可以总结为二个阶段:第一阶段:是从理论到实践的过程,即从课本知识到实际工作转化的阶段,这段时间最煎熬,实际工作一无所有,但在工作中,往往体现出的是才华和能力,而理论知识是很难锻炼出来的,只有在工作中不断去总结经验。

第二阶段:理论与实践相结合的过程。

在这过程中工作证明理论,理论是工作的基础,同时也要善于思考,只有这样才能不断进步。

下面就针对我这一年多对结算的审计从以下四点谈起。

一、对合同、补充协议、招投标文件的审核进行工程价款的审核,首先要仔细研究合同、补充协议、招投标文件,确定工程价款的结算方式。

合同依据计价方式的不同,可分为总价合同、单价合同和成本加酬金合同。

其中,总价合同又分为固定总价合同和调价总价合同;单价合同又分为估计工程量单价合同、纯单价合同和单价与包干混合式合同。

先确定合同的计价类型,再仔细研究其中的调价条款,在此价款调整上说说我自己碰见的一个案例:双方价款约定的其他调整因素为:1.图纸会审纪要、工程联系单、工程设计变更、现场经济签证、承包人按实际增减,经发包人和监理工程师审核确认后,列入工程结算。

2.根据省市工程造价管理部门公布的价格调整文件进行调整。

3.执行法律行政法规和国家及地方有关政策性调整。

根据施工合同约定“其他价款调整因素包括省市造价管理部门公布的价格调整文件(包括人工费调整文件、机械费调整文件、新定额的执行)”,但图纸变更送审结算中装饰工程套用了新定额《建筑与装饰工程预算定额2013》,2013建筑与装饰工程预算定额实施日期为2014年1月1日。

经审查相关资料,其合同竣工日期是2014年1月2日,竣工验收报告中2014年3月20日施工单位进行了自检,是否将装饰工程所有项目均执行2013定额标准有待进一步落实。

此案例告诉我们应该根据结算调价条款进行工程价款审核。

二、工程量的审核工程量的审核是重中之重。

由建设工程竣工结算审核工作反思全过程造价控制

由建设工程竣工结算审核工作反思全过程造价控制

由建设工程竣工结算审核工作反思全过程造价控制建设工程竣工结算审核工作是确保工程项目的造价控制和合法合规的重要环节。

在这个过程中,我从中得到了一些经验和教训,让我对造价控制有了更深入的认识。

我意识到了建设工程竣工结算审核工作是一个复杂的过程。

这个过程涉及到许多不同的方面,包括工程量的计算、材料的选择、施工过程的合理性等等。

在进行审核工作时,我需要了解每个方面的要求,并全面地进行考虑。

这让我意识到,做好建设工程竣工结算审核工作需要多方面的知识和技能的综合运用。

我发现了建设工程竣工结算审核工作的重要性。

只有合理地进行审核工作,才能确保工程项目的造价控制。

通过细致入微地对竣工结算文件进行审核,我能够发现并纠正一些可能存在的问题,从而避免工程造价超支或浪费。

这让我意识到,建设工程竣工结算审核工作是确保工程项目顺利进行的关键所在。

我也认识到了建设工程竣工结算审核工作的困难之处。

审核工作需要耗费大量的时间和精力,而且要求我对细节有高度的敏感性。

有时,我需要查阅大量的资料和文件,对各个项目进行排查,以确保审核工作的准确性和完整性。

这让我意识到,做好建设工程竣工结算审核工作需要我具备强大的执行力、细致入微的观察力和坚韧不拔的毅力。

我体会到了建设工程竣工结算审核工作的价值。

通过对竣工结算文件的审核,我能够及时发现并解决问题,提高工程项目的经济效益和质量水平。

这不仅对于我个人而言是一种成就感,更对于整个社会而言是一种推动经济发展和社会进步的重要作用。

这让我意识到,我所从事的建设工程竣工结算审核工作是很有意义的。

建设工程竣工结算审核工作反思全过程让我对造价控制有了更深入的认识。

我意识到了这个工作的复杂性和重要性,也认识到了其中的困难之处和价值所在。

我会在今后的工作中继续努力,不断提高自己的能力和水平,为工程项目的顺利进行和社会发展做出更大的贡献。

基本建设项目竣工决算审计心得 (2)

基本建设项目竣工决算审计心得 (2)

基本建设项目竣工决算审计心得 (2)
通过对基本建设项目竣工决算审计的实际操作和体验,我深刻生疏到了审计工作的重要性和简单性。

以下是我在竣工决算审计中的部分心得体会:
一、审计前要做好充分的预备工作,包括深化了解项目建设单位财务状况、项目实施进展状况等,以及细心制定审计方案,确保审计工作有的放矢,高效有序。

二、在审计过程中,需要对项目的各个环节进行全面的监督和检查,发觉问题准时提出,并认真梳理相关资料,以便后续查证。

三、审计工作需要高度的责任心和严谨的态度,要求审计员在审计过程中严格依据相关法律法规、规范和标准进行审计,确保审计结论的精确性和可信度。

四、在与项目建设单位沟通和沟通过程中,需要具备较好的沟通技巧和语言表达力量,以便更好地理解和解答建设单位提出的疑问和意见。

五、在审计结束后,需要以客观、公正、透亮的原则,认真撰写审计报告,对审计结论进行精确阐述,明确指出问题存在的缘由和应实行的整改措施。

总之,基本建设项目竣工决算审计是一项格外重要的工作,需
要审计员具备专业学问和较强的实际操作阅历,通过不断学习和积累,不断提高审计工作的质量和水平。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基本建设项目财务决算审计心得体会
基本建设项目财务决算审计是我国国家审计的重要组成部分,且知识面广,跨学科、跨行业,涉及多个行业和领域。

本人在多年的工作实践中,深入审计第一线,在学中干、干中学,工作之余将我在审计中的点滴体会梳理在了一起,以资审计同仁共勉。

基建项目竣工决算审计主要应包含基本建设程序、工程管理、工程造价、财务管理四个方面的内容。

其中基本建设程序与工程管理方面是针对建设项目外围的审计,而工程造价与财务管理方面是针对建设项目总造价的审计,基建项目竣工财务决算报表是核定项目总造价的主要依据。

一、审计实践中发现的主要问题
1、项目可研及报批阶段缺乏监督,导致某些项目不能发挥应有的作用,故而形成损失浪费。

在审计某个灾后恢复重建项目过程中发现,发改委批复项目总投资两千多万元,资金来源全部为中央重建基金,目前已全部竣工交付使用,但实际使用率只有5%左右,闲置90%以上。

通过调查,该项目使用率无法达到预定目标。

这样,对财政资金是一个极大的损失浪费,致使有限的财政资金无法发挥其应有的社会效益。

2、个别单位存在虚构、虚列待摊投资。

在灾后重建项
目的竣工决算审核中,由于审计机关普遍面临的是审计项目多、要求审结时间短,而审计人员有限,知识结构单一的现状,故而只能外聘具有造价审核资质的中介机构和政府审计人员相结合的办法将灾后恢复重建项目的竣工决算审计分步进行,即建安工程结算审核与工程竣工财务决算审计。

实行分步审核后,由于建安工程结算审核与竣工财务决算报表审计在送审时间上不同步,给建设单位虚构、虚列待摊投资留下空间与时间。

在空间上一些建设单位将建安工程结算审减节约资金变相补齐,致使投资千万至亿的建设项目财务决算报表出现项目下达资金与项目建设成本完全吻合、决算无结余资金的财务状况;在时间上建设单位利用建安工程结算已审而财务决算报表未审的空闲时间虚构票据增加投资成本。

由于时间紧迫的缘故虚构、虚列的待摊投资给审计查证带来了很大的困难,往往难以准确定性。

3、建设单位没有有效控制概算,部分项目出现超概算、超工程量的现象。

当前,西部不发达的市县(区)政府审计机构,在工程造价审核方面主要借助于社会中介机构,由于灾后恢复重建项目审计要求时间紧,中介机构造价审核不能与财务审计统一编组进点,造成审计衔接上的不畅,中介机构只注重送审结算价的核实,而不关心其工程量是否控制在招标范围或概算之内,财务人员也只是简单的引用报告数
据。

常见的问题是中标价(合同价)低而送审结算价很高,大量的签证都在项目概算之外,有的甚至出现签证的工程量与招标工程量相仿的现象,出现了大额超概算的现象,加之财务人员对结算审核报告内容缺乏了解而无法进一步分析项目的超概算原因或投资节约资金。

4、项目自筹资金不能到位,项目形成资金缺口或无法完成设计内容。

财务管理方面常发现一些项目建设单位自筹资金不到位,而且落实自筹资金意识差,认为落实项目自筹资金对行政、事业单位来说是空话,形成资金缺口是政府的事情。

从这一点也可以反映出建设单位在项目前期工作中项目建议书及可行性研究编制上态度不够严肃,缺乏责任心,以致形成资金缺口而无法支付部分项目款,继而引发一些社会矛盾。

5、建设单位管理费控制不严,存在套取现金的现象。

在管理费用开支上,项目建设单位容易出现虚假列支,套取项目资金的现象。

一些项目建设单位为了获取资金在项目概算管理费总额控制数以内虚列支出,套取现金。

虽说财务制度规定建设单位管理费实行总额控制,但必须据实列支,绝不允许总额范围内出现与项目无关的其他支出。

但是,部分建设单位缺乏项目建设的绩效意识,不能本着节约的原则搞建设,列支项目以外的支出,而是将建设单位管理费花光花尽。

6、项目支出中存在与该项目无关的费用。

在项目财务决算的各项支出中,按照基本建设财务管理规定,财务决算中各项支出的归类核算要以项目概算为依据,不能有概算以外的其他支出。

而实践中有的建设单位将项目建设概算外的“三通一平”、旧建筑拆迁费都列入了建设成本,这种做法貌似正确,实则不然,项目实施前的“三通一平”、旧建筑拆迁费往往都不在新项目概算中列支,审核时一定要紧扣概算,并以此为依据展开财务审计。

7、在项目竣工决算的编制上,财务人员把关不严。

在当前各单位财务集中核算实行报账制的财务管理体制下,编制竣工决算的财务人员应该按照基建项目报账须知及基建财务管理制度严格把关,而在实践中有的财务人员对一些有明显逻辑错误的票据附件计入账中,有时对概算中项目单列而建设单位又未实施的情况视而不见,仍然按正常程序出具项目竣工决算报表,对此财务集中核算管理单位应予以重视。

8、监理不到位,存在虚假监理资料等等。

在审计时发现,我区大多数项目监理制度不健全,按规定,一个项目总监最多只能监理2个项目,但事实是往往承担多个项目监理,甚至是数十个项目,故而出现了审计时才补救监理资料,更有甚者,监理资料与施工资料驴唇不对马嘴,监理日志抄袭施工日志等严重问题。

9、项目管理不规范,招投标流于形式。

目前建设市场普遍存在施工企业出借资质,让不具备施工能力的个人施工,导致项目建设进度缓慢,工程工期、工程质量无法保证。

甚至存在非法转包等问题。

10、施工企业肆意多报工程造价,无形中增加项目投资。

我区工程造价审核只能依靠中介机构来完成,审计核减金额势必要收费,核减金额越高收费越高,某些施工企业肆意高报工程造价,这样一来,给本来就有资金缺口的项目增加了成本。

总的来说在基建项目审计中,财务管理主要是服务于工程管理的,审核的重点应该是基本建设程序、工程造价、工程管理方面的内容。

只有严格执行基本建设程序,紧扣设计及项目概算核实工程造价,加强招标、监理等方面的工程管理才能使有限的财政资金发挥应有的社会效益及经济效益。

二、改进工作的措施及建议
1、在实践中我们要充分利用有限的审计资源,扩大审计成果,使社会中介的工程造价审核与财务审计有效地结合,尽可能的使工程造价审核人员与财务审计人员同时进点,有效衔接,预防分开审计可能形成的盲点,而且财务审计人员应在基建审计中起主导衔接的作用。

2、政府要积极协调审计与其他职能部门的联系,抓好审计意见的整改落实,落实问责制度。

审计整改的成果是审计
作用的集中体现,我们的目的不仅是揭示问题,更重要的是完善和改进被审计单位内控制度,提高被审计单位管理水平,规范项目的日常管理工作,通过抓好审计意见的整改落实要逐步实现被审计单位屡审屡犯等共性问题的消失。

3、基建审计需要更为宽广的知识结构,而且所涉领域知识跨度大,审计机关要加强审计队伍建设,从实际需求出发,采取研讨、交流学习、考察、影像培训、材料培训等多种形式培养审计人员,拓展审计人员的知识结构和层次,提升对基建投资项目的分析能力,提高其发现问题、分析问题及对相应问题提出合理化建议的能力。

4、为了准确核定项目总造价,建安工程结算审核务必要在财务决算报表编制完成后进行,而不能财务决算报表编制完成前先期进行。

为了协调审计机关人员有限、造价审核需外聘中介的现状,进行建安工程结算审核时必须要求建设单位先行完成财务决算报表的编制,将建安工程的送审价纳入财务决算报表。

这样可以避免建设单位在空间与时间上虚构债务增加建设成本。

另外审计人员要严格审核支出票据的真实性、完整性,认真核实相关票据材料的附件证明,剔除与项目无关的其他支出。

5、为了有效遏制恶意虚报工程送审金额,应出台相应的处理处罚制度。

施工企业为了追求企业利益最大化,个别施工企业恶意虚报工程结算价款,对于施工企业送审金额较审
定金额过高的企业,给予适当的处罚,让其承担相关的审计费用,并在以后的几年内不得参与项目招投标的规定。

6、为了避免投资损失和盲目投资,所有政府投资项目应从其可研论证阶段开始审计。

建设项目的固定不可转移性特点要求审计工作超前发挥作用,要从决策、勘探选址、设计、招投标到施工过程开始之前即开展审计。

虽然大部分项目具有合理性、科学性,审计的余地不大,但还是存在项目可研做的不够认真细致,出现了投资项目闲置,形成投资损失。
