沥青混凝土心墙堆石坝施工方案
堆石心墙坝碾压式沥青混凝土心墙的施工技术

碾压式沥青混凝土心墙碾压施工时 , 要 采用 1 . 5 t 双轮振
似, 总体 而言施工条件较好 。但施 工 中考虑 到该 库 区位 于高 纬度地 区。因此 , 冬季气温过 低可能会导致混凝 土面板堆石 坝面层结 构出现开裂和冻胀破坏问题。土工膜斜墙堆石坝在
土工膜铺设过程 中 , 极有可能 受到人为因素影 响而导致土工
S T R AB A G专用 联合摊 铺机 , 总宽度 为 3 . 5 m, 摊 铺行 走速度 为】 3 m / m i n ; 铺筑 过渡 料时 , 利 用反铲 将其转 送至 过渡料
将常 态混凝 土表层浮浆 、 粘着 物和废物 全部清理干净 ; 同时 ,
采用钢丝 刷处 理水泥表层的乳皮 。人工凿 毛 , 将其处 理为凹
过渡料 ; 静碾压 1 — 2遍 沥青混合料 , 停动 1 O~ 2 0 ai r n , 动碾 8
心墙堆石 坝结 构 , 采 用碾压式沥青混凝 土心墙施工 技术 展开
作业 。 2 施 工技 术要点
2 . 1沥 青混凝土摊 铺
遍; 过渡料 离开心墙 1 m外 补碾压 , 然后 再动碾 2遍 ; 沥青混 合料 收仓 , 静碾 1 2遍 。
水利水电
Sh u i l i Sh u i d i a n 1 ' .
堆石 心墙坝碾压 式沥青混凝土 心墙 的施工 技术
沈 云龙
( 甘肃省水利水 电工程局有限责任公 司, 甘肃 兰州 7 3 0 0 4 6 )
摘 要: 堆石心墙坝是水库工程 中的一种结构形式 , 碾压 式沥青混凝土心墙施工技 术 目前 已广泛应 用于我 国高严寒及 高纬
膜破损 。所 以 , 这种型式的堆石坝施工质量难以控制 ; 而 沥青 混凝土 心墙堆石坝 由于心墙质 量易于控制 , 且在冬 季不易 出 现冻胀 破坏问题 。故本工程最终通 过 比选 , 选择沥青 混凝土
水利工程沥青混凝土心墙施工方案

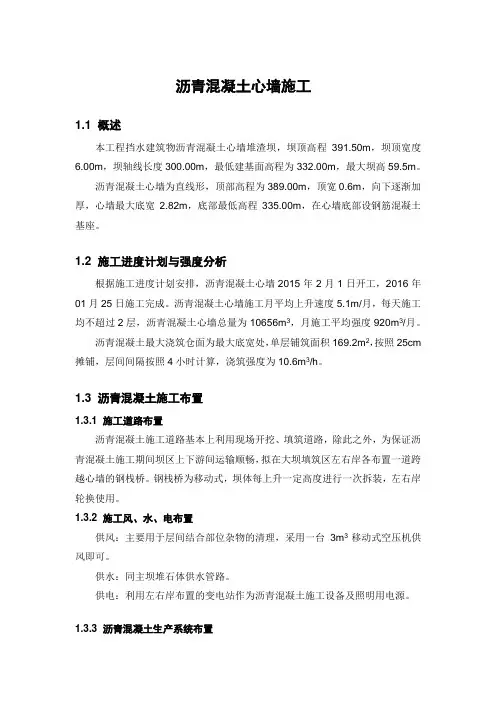

沥青混凝土心墙施工1.1 概述本工程挡水建筑物沥青混凝土心墙堆渣坝,坝顶高程391.50m,坝顶宽度6.00m,坝轴线长度300.00m,最低建基面高程为332.00m,最大坝高59.5m。
沥青混凝土心墙为直线形,顶部高程为389.00m,顶宽0.6m,向下逐渐加厚,心墙最大底宽2.82m,底部最低高程335.00m,在心墙底部设钢筋混凝土基座。
1.2 施工进度计划与强度分析根据施工进度计划安排,沥青混凝土心墙2015年2月1日开工,2016年01月25日施工完成。
沥青混凝土心墙施工月平均上升速度5.1m/月,每天施工均不超过2层,沥青混凝土心墙总量为10656m3,月施工平均强度920m3/月。
沥青混凝土最大浇筑仓面为最大底宽处,单层铺筑面积169.2m2,按照25cm 摊铺,层间间隔按照4小时计算,浇筑强度为10.6m3/h。
1.3 沥青混凝土施工布置1.3.1 施工道路布置沥青混凝土施工道路基本上利用现场开挖、填筑道路,除此之外,为保证沥青混凝土施工期间坝区上下游间运输顺畅,拟在大坝填筑区左右岸各布置一道跨越心墙的钢栈桥。
钢栈桥为移动式,坝体每上升一定高度进行一次拆装,左右岸轮换使用。
1.3.2 施工风、水、电布置供风:主要用于层间结合部位杂物的清理,采用一台3m3移动式空压机供风即可。
供水:同主坝堆石体供水管路。
供电:利用左右岸布置的变电站作为沥青混凝土施工设备及照明用电源。
1.3.3 沥青混凝土生产系统布置沥青混凝土生产系统布置在大坝上游右岸高程367.0m处,具体位置见《施工总布置图》。
根据沥青混凝土心墙施工高峰强度结合工程附近具体情况,选择LB1000型沥青混凝土拌和设备,其生产能力为60~80t/h,生产能力完全满足施工强度要求。
1.4 沥青混凝土原材料1.4.1 沥青混凝土设计参数沥青混凝土主要设计参数:容重大于2.37t/m3,孔隙率≤3%(芯样)或孔隙率≤2%(马歇尔试件),渗透系数不大于1×10-8cm/s,水稳定性不小于0.9,沥青混凝土骨料最大粒径为19mm,沥青混凝土设计参数详见下表。
沥青混凝土心墙堆石坝的施工

【 要 ]洗筑武辨青混曩 土心墙堆石坝在低 温季 节可 正常施工 、 摘 施工导漉费用低 . 东北被 广进采用。本 文 阻山口水利枢虹 在
薪青混曩 土 墙堆石埂为斜 . 绍了施工埒地的布 王 建筑材料选择 , 厦施工中的技术措施 . 介 井指出了施工 中应注意的问题 。
殖、 发电 、 供水 、 游等综 合利用 的水 利枢纽 。 旅
l 沥青混凝土制备场地 的布置及制备
沥青 混 凝 土拌 和设 各 比较 简单 .占地 面 积小 ,
外 线加热器加 热 , 温度 7 其 =8 0~10 0 ℃拌制 沥青
混凝 土 的加料次序 以先粗后 细为宜 ,骨料 与填料干
Байду номын сангаас
以正 常施 工 、 工期 长 、 施 汛期允 许过水 等优 点 , 7 自 0 年代 以来 . 在东 北 已兴 建十余 座 。黑 龙江 省五大连 池 山 口水 利枢 纽 拦河 坝就 是 近年 修建 该 坝 型 的大
型水 利工程 。山 口水 利枢 纽工程 位于嫩 江左 岸支 流 讷谟 尔河 上游 , 距五 大连 池市 5 m。 0k 总库 容 9 8亿 .
离 。场地 与易 燃品 仓库应 留有安 全距 离 . 不受 洪 且
2 心 墙 施 工
2 1 心墙支护 结构 , 心 墙 支护 可 分 为 临时 支 护结 构 和 永 久 支 护结
构 。临时 支护结 构可重 复 利用钢模 板 ,板 内侧 设脱
水威 胁 ,场地 排水 条件 良好 ,有 足够 的备 料存放及
维普资讯
三座店水库堆石坝沥青混凝土心墙施工技术

烤焦老化。 .
3 沥青 混凝 土心墙 施 工
31混凝 土 基 面 与 沥青 混凝 土 结合 面 处 理 . 在 底 梁基 础 面 或 其 它 部位 水 泥 混 凝 土 面 清 理
因故停 止心墙 浇筑 的横 向接茬 ,应做 成缓于
工程施工
[ 文章编号 】 02 02 ( 0 0 0 —0 3 —0 10 - 6 4 2 1 ) 4 o4 2
东北水利水 电
2 1 年第 4 00 期
三座店水库堆石坝沥青混凝土心墙施工技术
姜 长杰 , 玉 , 颖 , 晓波 何 张 杨
( 辽宁 省 白石 水 库 管理 局 , 辽宁 朝 阳 1 2 0 ) 200
称量 的沥青搅拌 4- 0s出机后的沥青混凝土应 5 6 ,
3 ・ 4
2 1年程施 工
具有 良好 的粘稠度 , 拌和 物掺配均 匀 , 无花 白料和 分离现 象 , 出机 温度要求控 制在 10 10 沥青 5 ̄ 7 ̄ C, 混凝土拌合物通过提升料斗送入储存保温罐 中。 () 5 沥青混 凝土运 输。采 用 1 农 用运输 车 .t 6
合格后 , 于干燥 的混凝土表层涂刷两道冷底子油 , 冷底子油配 制按 沥青 : 汽油= : 37 涂刷均匀 , 4 6或 :,
待 冷底 子 油 干 涸 后 ( 6h , 工 用 刮 板 涂 抹 1 2 约 )人  ̄
1 的斜坡 , : 3 上下层的横缝相互错开 , 错距大于 2 m。
以外为堆石体。20 年 9 主坝开工 ,0 9 1 05 月 20 年 O 月主体工程基本建成。
2 沥青混凝土 拌制及运 输
() 1 沥青脱水与加温。储存罐内的沥青 由 30 2
沥青混凝土心墙坝工程坝体填筑施工方案

新疆xxxx水电站沥青混凝土心墙坝工程坝体填筑施工方案1.概述xx水电站工程位于新疆xx县境内的xx河一级支流xx河上,是xx河流域xx水力发电规划中“三库六级”中的第五个梯级电站。
xx水电站水库坝址距xx河汇合口18.36km,距xx县20km,距xx市139km。
工程建设任务是发电和承担上游xx水电站的发电反调节,电站建成后能向北疆电网提供3.50亿kW•h的电量,承担电力系统的基荷。
xx水电站工程为Ⅱ等大(2)型工程。
建筑物级别:大坝、溢洪洞、泄洪洞、发电引水洞进口为2级建筑物;发电洞及电站厂房为3级建筑物;临时建筑物为4级。
枢纽工程在河床布置沥青混凝土心墙坝,右岸布置导流兼泄洪洞、表孔溢洪洞,发电引水洞及厂房。
本工程沥青混凝土心墙坝坝顶高程1307.60m,防浪墙顶高程1308.80m,建基面高程1216.5m,最大坝高91.1m。
坝顶宽度为10m,坝长439m。
上游坝坡1:2.25,下游坝坡1:1.8,下游坡设10m宽、纵坡为8%的“之”字形上坝公路。
下游坝坡设预制网格梁,网格梁内填种植土种植草皮护坡,预制网格外框为正方形,边长为4.5m,外框预制梁横断面尺寸为:250×140mm(宽×高),内部预制网格梁横断面尺寸为:70×140mm(宽×高),长度为1m,拼成棱形状,棱形边长为1m。
上游坝坡采用素混凝土护坡,护坡厚0.25m,混凝土标号:C25,护坡范围由坝顶至1282m高程,其下采用抛石护坡,厚1.0m。
坝体填筑分区从上游至下游分为:上游砂砾料区、上游过渡料区、沥青混凝土心墙、下游过渡料区、下游砂砾料区、下游利用料区、下游排水棱体区。
⑴上、下游砂砾料区采用C4砂砾料场填筑,最大粒径小于600mm,级配连续。
⑵上、下游过渡料区位于沥青混凝土心墙上、下游侧,起到一定的支持和保护沥青混凝土心墙的作用,上、下游过渡层水平宽度均为3m,等宽布置,过渡层填筑至心墙顶部,底部填筑在建基面上。
凤庆县大摆田水库沥青混凝土心墙堆石坝设计

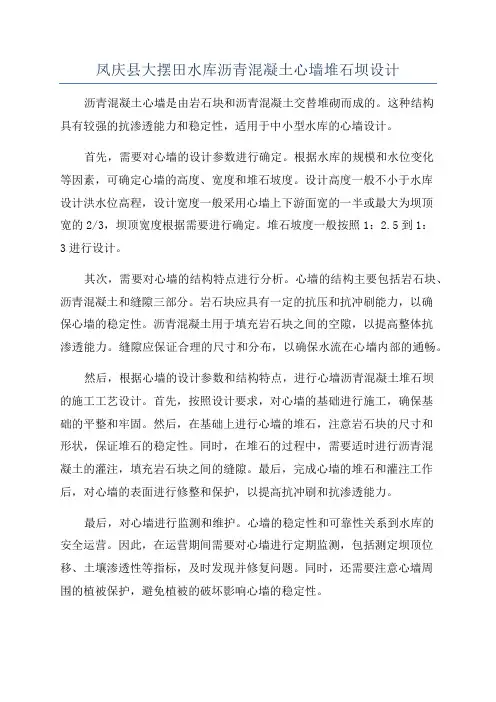

凤庆县大摆田水库沥青混凝土心墙堆石坝设计沥青混凝土心墙是由岩石块和沥青混凝土交替堆砌而成的。
这种结构具有较强的抗渗透能力和稳定性,适用于中小型水库的心墙设计。
首先,需要对心墙的设计参数进行确定。
根据水库的规模和水位变化等因素,可确定心墙的高度、宽度和堆石坡度。
设计高度一般不小于水库设计洪水位高程,设计宽度一般采用心墙上下游面宽的一半或最大为坝顶宽的2/3,坝顶宽度根据需要进行确定。
堆石坡度一般按照1:2.5到1:3进行设计。
其次,需要对心墙的结构特点进行分析。
心墙的结构主要包括岩石块、沥青混凝土和缝隙三部分。
岩石块应具有一定的抗压和抗冲刷能力,以确保心墙的稳定性。
沥青混凝土用于填充岩石块之间的空隙,以提高整体抗渗透能力。
缝隙应保证合理的尺寸和分布,以确保水流在心墙内部的通畅。
然后,根据心墙的设计参数和结构特点,进行心墙沥青混凝土堆石坝的施工工艺设计。
首先,按照设计要求,对心墙的基础进行施工,确保基础的平整和牢固。
然后,在基础上进行心墙的堆石,注意岩石块的尺寸和形状,保证堆石的稳定性。
同时,在堆石的过程中,需要适时进行沥青混凝土的灌注,填充岩石块之间的缝隙。
最后,完成心墙的堆石和灌注工作后,对心墙的表面进行修整和保护,以提高抗冲刷和抗渗透能力。
最后,对心墙进行监测和维护。
心墙的稳定性和可靠性关系到水库的安全运营。
因此,在运营期间需要对心墙进行定期监测,包括测定坝顶位移、土壤渗透性等指标,及时发现并修复问题。
同时,还需要注意心墙周围的植被保护,避免植被的破坏影响心墙的稳定性。
综上所述,凤庆县大摆田水库心墙的沥青混凝土堆石坝设计需要确定设计参数、分析结构特点、施工工艺设计和监测维护等步骤。
通过科学的设计和施工,可以保证心墙的稳定性和可靠性,为水库的正常运营提供保障。
沥青砼心墙堆石坝工程施工组织设计方案

沥青砼心墙堆石坝施工组织设计目录1、引用标准 (4)2、工程概况 (5)2.1工程概况 (5)2.2工程水文、气象 (6)2.2.1气象 (6)2.2.2水文基本资料 (6)2.3工程地质 (9)2.3.1河谷地貌、地层岩性、地质构造 (9)2.3.2坝址岩溶发育特征 (10)2.3.3坝址水文地质特征 (13)2.3.4物理地质现象 (13)2.3.5软弱夹层 (14)2.3.6岩石(岩体)物理力学性质 (14)2.3.7岩体基本质量 (15)2.3.8主要工程地质问题 (15)3、单位工程施工方案 (17)3.1施工流程规划 (18)3.3施工主要材料及水、电的供应方案 (21)4、施工布置 (23)4.1块石、碎石、砂场 (23)4.2混凝土拌和站 (26)4.3模板与金属加工工厂 (29)4.4施工营地 (29)4.5施工道路布置 (30)5、施工进度计划 (37)5.1施工进度总进度计划要求 (37)5.2本单位工程施工进度计划 (38)5.3保证施工进度的工期安排要求 (39)5.3施工总进度计划图与网络图说明 (40)6、单位工程施工导流 (43)6.1设计导流及渡汛标准与导流建筑物 (43)6.2导流建筑物 (43)6.3基坑排水 (44)6.4临时渡汛与建设期防汛安全 (46)7、主体工程施工方法 (48)7.1施工测量 (48)7.2土石方明挖工程 (48)7.2.1土方、砂砾石开挖 (48)7.2.2石方明挖 (50)7.2.3可能地质缺陷预处理方案 (53)7.3支洞与灌浆平洞开挖 (54)7.4边坡与洞身溶洞锚杆钻孔与植筋 (59)7.5边坡混凝土喷护 (63)7.6固结灌浆与帷幕灌浆 (65)7.6.1灌浆工作简述 (66)7.6.2灌浆试验 (70)7.6.3固结灌浆 (75)7.6.4帷幕灌浆 (85)7.7堆石坝填筑 (99)7.8混凝土工程 (102)7.8.1水泥混凝土工程 (102)7.8.2沥青混凝土心墙 (106)7.9砌体工程 (113)7.9.1浆砌石 (113)7.9.2预制块护坡 (114)7.10预埋件埋设及金属结构设备制安 (116)7.10.1预埋件制作与安装 (116)7.10.2观测设备安装 (118)8、施工质量保证措施 (122)9、安全文明施工保证措施 (131)9.1安全生产 (131)9.2文明施工 (135)10、施工期间环境保护措施 (139)11、工期保证措施 (140)1、引用标准(1)《水利水电工程施工组织设计规范》SL303—2004;(2)《水利水电工程施工测量规范》SL52—93;(3)《爆破安全规程》GB6722—86;(4)《水工建筑物岩石基础开挖工程施工技术规范》SL47—94。
沥青砼心墙坝施工方案_secret

沥青砼心墙坝施工方案一、工程概况:xxxx县哈日不呼镇境内,地理坐标介于东经81°36′—81°40′,北纬45°01′—45°15′,坝址距离哈日不呼镇以北约15km,距离温泉县约45km,距离博乐市约69km,距离乌鲁木齐市596km。
水库总库容323.25 万m3。
大坝坝顶高程1227.9m,坝顶长度550.0m,最大坝高36.0m。
沥青砼心墙长度220 m,宽度0.3 m,小(1)型四等工程。
工程区有道路通往温泉县,对外交通较为方便。
主要施工内容包括:沥青砼心墙坝、导流灌溉洞工程、溢洪道工程、房屋建筑工程、供电线路工程、观测设施、大坝安全监测及水情测报系统、机电设备采购及安装、金属结构设备采购及安装等。
二、施工方案:1.设计要求:包括沥青砼心墙支座、沥青砼心墙放大角、沥青砼心墙、过渡料填筑、坝体砂砾石填筑等。
1.1沥青砼心墙支座:标号C25F200W6,底宽4 m,坡度1:0.5,厚度0.8 m,固结灌浆,2排,孔距2 m,孔深2 m。
1.2沥青砼心墙放大角、沥青砼心墙:沥青砼心墙放大角与沥青砼心墙支座交接处刷砂质沥青瑪蹄脂一道,宽度 1.2 m。
沥青砼心墙放大角每台收0.1 m,共收两台,第一台沥青砼心墙放大角宽度为0.7 m,高度0.3 m,第二台沥青砼心墙放大角宽度为0.5 m,高度0.3 m,再收成沥青砼心墙宽度为0.3m,高度至防浪墙底部1225.90m高程处用紫铜片止水连接。
侧面也用紫铜片止水与防渗墙连接。
1.3过渡料填筑:过渡料最大粒径小于200mm,小于5mm粒径含量为25.40%,小于0.075mm粒径含量为5%,Dr≥0.85,采用料场筛分料。
过渡料填筑宽度为沥青砼心墙每边1.5m,高度填至高程为1227.70m处。
1.4坝体砂砾石填筑:采用砂砾料填筑,最大粒径小于600mm,级配连续,碾压层厚度为0.8m,Dr≥0.85。
坝体砂砾石填筑高度填至高程为1227.70m处,前坝坡坡度1:2,后坝坡坡度1:1.8,在1215.9m高程处设置一道2m马道。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沥青混凝土心墙堆石坝填筑施工方案宁夏回族自治区水利水电工程局古蔺县观文水库一标项目部2016年2月批准:审核:校核:编制:目录一、编制依据 (1)二、工程概况 (1)1、概述 (1)2、水文气象 (2)3、大坝主要工程量 (3)三、施工平面布置 (3)1、施工布置 (3)四、施工程序及作业区划分 (4)1、总体施工程序 (4)2、坝体分层填筑程序 (4)3、作业区划分 (5)五、施工方法 (5)1、基础面处理及验收 (5)2、填筑工艺流程 (6)3、坝料填筑 (6)4、垫层料施工 (7)5、大坝上下游护坡砌筑 (7)6、沥青混凝土和过渡料填筑 (7)六、质量检查 (10)七、资源配置 (10)1、机械设备配置 (10)2、劳动力配置 (11)八、大坝填筑进度计划 (12)九、质量控制措施 (12)1、沥青混凝土心墙施工质量控制 (12)2、坝体填筑质量控制 (13)十、安全保证措施 (13)沥青混凝土心墙堆石坝填筑施工方案一、编制依据1.《碾压式土石坝施工规范》DL/T 5129-20131、依据《古蔺县观文水库工程枢纽及干渠项目》招标文件。
2、依据国家有关规程、规范的要求。
2.《四川省古蔺县观文水库工程施工图(第一批)枢纽部分》YBY-SS-183S.1-20125169-20133.根据碾压试验成果参数。
4.根据现场条件。
二、工程概况1、概述观文水库位于赤水河左岸一级支流菜板河的右岸支流白泥河上游,坝址地处四川省古蔺县观文镇五桂村和复兴村交界处,距古蔺县城50km,控制集水面积26.lkm2,多年平均年径流量1302万m3。
观文水库为中型水库工程,开发任务是以农业灌溉为主,兼顾乡村供水等综合利用。
观文水库工程供水范围为观文、白泥、椒园、金星4个乡(镇),设计灌溉面积5.43万亩(其中新增灌面4.20万亩、改善灌面1.23万亩),乡村供水人口4.43万人,灌溉设计保证率70%,供水设计保证率95%。
水库多年平均供水量1075万m3,其中灌溉762万m3,乡镇供水235万m3,农村生活供水78万m3。
观文水库校核洪水位1092.85m,总库容为1338万m3;正常蓄水位1090.OOm,相应库容1049万m3;死水位1071.50m,死库容105万m3;兴利库容944万m3。
本工程由水库枢纽工程和灌区渠道工程组成。
枢纽工程主要由拦河大坝、溢洪道、取水(导流、放空)隧洞等建筑物组成。
拦河大坝布置于主河槽,溢洪道布置在大坝左岸,取水(兼放空)隧洞布置于大坝左岸山体内。
拦河大坝采用碾匝式沥青混凝土心墙堆石坝,大坝坝顶高程1094.OOm,坝顶轴线长168.68m,坝顶宽7.Om,最大坝高46.OOm。
大坝上游设计坝坡1:1.6,在高程1071.50m处设一2.5m宽马道;下游坝坡坡比1:2.0,在高程1085.OOm、1076.OOm处分别设一马道,马道宽均为2.5m。
溢洪道位于大坝左岸,总长194.OOm,为侧槽开敞式无闸控制溢洪道。
溢流堰为WES 实用堰型,侧槽长20.Om,堰顶高程1090.Om,末端挑流消能,鼻坎反弧半径13.Om,挑角为15°,鼻坎后设置15.0m长护坦。
取水(导流、放空)隧洞布置在大坝左岸,采用塔式进水口,由进口段、进水塔段、洞身段和出口消能段等组成,全长332.90m。
进口底高程1068.50m,平洞段底坡1/40,断面净尺寸为2.5m×3.75m(城门洞型),取水隧洞出口设节制闸,配合总干渠输水灌溉。
进水塔内设事故检修闸门及工作闸门各1套,取水隧洞出口节制闸设工作闸门1套,干渠进水闸设工作闸门1套。
枢纽主要用电负荷为水库枢纽取水隧洞闸门启闭机、库区管理所负荷、照明负荷、视频监控系统负荷等,永久性用电总负荷95.7kW。
供电负荷高压侧为lOkV电压,低压侧为0.4kV。
箱式变电站及柴油发电机组布置在管理所内,箱式变电站至各用电设备电缆通过电缆沟、埋管等方式敷设。
在lOkV电源进线终端杆上装设1组氧化锌避雷器,建筑屋顶设避雷网带保护。
2、水文气象观文水库地处古蔺县观文镇五桂村土灰坝,位于白泥河上游,坝轴线位于东经105°55′25″,北纬27°51′59″。
白泥河是赤水河左岸一级支流菜板河的右岸支流,坝址以上集水面积26.lOkm2.河道长9.24km,河道平均比降14.3‰。
古蔺县系四川省东部盆地区纬度最南的县份,虽属山区,亚热带气候仍极显著。
由于古蔺县地形地貌自西北.东南。
东北逐渐降低,西北面的笋子山、箭竹坪一线的大山构成了天然屏障,加上古蔺河、赤水河河谷切割很深,形成了古蔺县从北、南两个方向向中部河谷地带降雨逐渐减少的趋势。
据气象站实测资料统计:多年平均气温17.5℃,极端最高气温40.7℃(1961年6月21日),极端最低气温-3.0℃(1968年2月4日)。
冬季长三个半月左右,夏季长五个月以上。
多年平均降水量774.5mm,4至10月为雨季。
冬少霜雪,春末夏初多雨,盛夏多连晴高温伏旱。
流域内降水量年内分配极不均匀,5月~9月雨多,强度大,平均雨量为586 mm,约占全年降水量的75.7%。
多年平均相对湿度76%;历年平均风速1.6m/s;最大风速16 m/s,相应风向SSW;多年平均雾日2.2天;无霜期358天:多年平均日照1313.7小时。
观文水库入库泥沙:悬移质年沙量1.70万t,推移质年沙量为0.17万t,合计多年平均年入库泥沙1.87万t。
水库运用30年入库总沙量为56.1万t。
观文水库规址以上流域面积上水利年多年平均年径流深499.Omm。
观文水库坝址断面径流各频率设计值计算成果:丰水年(P=10%)年平均流量0.593m3/s,年径流量1870万m3;中水年(P=50%)年平均流量0.402m3/s,年径流量1268万m3;枯水年(P=90%)年平均流量0.257m3/s,年径流量810万m3。
3、大坝主要工程量大坝坝体主要工程量见下表:大坝坝体主要工程量表三、施工平面布置1、施工布置1)施工道路布置1#路:布置于大坝上游,路宽7m,道路最大坡度8%,用以填筑1050~1072m高程段大坝工程施工。
围堰缺口在4月中旬封闭,上坝料由围堰顶道路进入。
2#路:布置于大坝上游,路宽7m,道路最大坡度12%,用以填筑1072~1082m高程段大坝工程施工。
3#路:布置于大坝下游,路宽7m,道路最大坡度12%,用以填筑1075.5~1083m高程段大坝工程施工。
4#路:利用3#路或2#路在坝面上形成上坝道路,用以填筑1083m或1082m以上坝体。
2)施工水电布置 (1)施工供水采用2吋潜水泵从基坑上游取水,作为填坝用水。
位置在大坝坡脚距围堰坡脚3m 之间。
(2)施工排水在填坝期间,在基坑上游安装型号1007W100-20自吸式水泵各2台,将围堰渗水及施工用水排至河道路。
(3)施工供电由布置在左岸800KV A 变压器取电,在坝上设置2个配电箱。
配置1台TZH2-30柴油发电机以解决停电时应急用电。
平面布置见后附:沥青混凝土心墙堆石坝填筑施工平面布置图。
四、施工程序及作业区划分 1、总体施工程序总体按照坝体全断面平起上升的原则进行填筑施工,依次进行上料、铺筑、洒水(坝料如需要)、碾压各工序施工。
2、坝体分层填筑程序设计共有3种不同坝料(1A 、5A 区料特性相同),各种料的分层厚度按碾压试验所确定的进行分层。
坝料分区见下图:坝区填料典型断面图。
各区材料特性见下表:坝料分区材料特性表。
上游堆石料区1A过渡料区2A 过渡料区2A沥青砼心墙反滤料5B 排水区5A 老坝垫层料下游堆石料区1A坝区填料典型断面图坝料分区材料特性表各种坝料填筑顺序为:由上游道路进入时:上游堆料区—上(下)过渡料—沥青混凝土—下游堆料区分层循环。
由下游道路进入时:下游堆料区—下(上)过渡料—沥青混凝土—上游堆料区分层循环。
3、作业区划分按照坝体填筑高程工作面的大小进行坝面作业区划分,划分为4~6个作业区。
各工序平等施工,形成流水作业局面。
4、流水作业坝面作业分为铺料、整平、压实三个主要工序。
为了不使各工序之间相互干扰,按流水作业进行组织。
(1)将填筑坝面划分为4~6区,工作区域平行坝轴线,以减少垂直坝轴线方向的交接,区域的平面尺寸适应于压实机械工作条件的需要。
(2)施工时,各作业区之间划线作为标志,并保持平起上升,避免出现超压或漏压的情况。
上游混凝土预制块护坡和下游干砌石护坡施工可穿插进行,以不影响主要工序施工为原则。
五、施工方法1、基础面处理及验收在坝体填筑前,按照设计及监理要求,将坝基挖至强风化层,并清除草根、淤泥、杂物等。
经监理验收合格后方可进行填坝施工。
边坡清理应分层进行,1058.5m以下部位在填坝前一次性完成,1058.5m以上每次应清理4~5m高,以满足填筑进度、机械性能等条件为原则。
2、填筑工艺流程3、坝料填筑(1)取料和运输坝料由开采料场或堆存料场取料,在开采料场用360型挖掘机装车,自卸汽车运输。
装料要均匀,所选料的级配要和试验时基本相同。
(2)铺料与平料设计对坝基础没有平整度要求,故第一层铺料进行找平。
铺料平行坝轴线进行,铺料厚度要均匀,局部超径料需用破碎头破碎,杂物要清除。
自卸汽车卸料采用进占法或后退法。
220型推土进行平料,主堆料铺料厚度为80cm,反滤料铺料厚度控制在38cm (由试验确定)。
坝体应采取全断面平起铺筑,平起高差不应大于1层,特殊需要时应经监理人批准。
(3)碾压采用与碾压试验相同的25.5T振动碾进行碾压,碾压方式采用进退错距法。
错距宽度为碾滚净宽比设计碾压遍数。
主堆石区(排水区)、反滤料先静压1~2遍,然后振压10遍。
边角部位用小型夯实机夯实。
接头处理在坝体填筑中,层与层之间分段接头要采用错台法,台阶宽度应不小于1m。
靠岸坡难以碾压到的地方,应用小振动碾或其它小型压实机具进行压实。
(5)削坡在填筑坝体过程中,随着坝体的上升对下游边坡进行削坡,高度由挖掘机的臂长决定,一般为3~4m。
削坡前布置削坡桩,每隔10m布置一道。
削坡时,施工人员及测量人员现场监控。
4、垫层料施工垫层料可采用两种施工方法,第一种:与上游堆石料同时上升,上游堆石料铺筑完成并按设计分界线削坡后进行铺料,铺料宽度超出设计边线20~30cm,碾压与堆石料同时进行;第二种:采用滞后的方式进行,即在坝体上升到一定高度后(如达到马道时)铺筑垫层料,采用自卸汽车由上向下倒料,挖掘机配合下人工向下摊铺,在进行坝面预制块施工时用小型机具夯实。
5、大坝上下游护坡砌筑坝体上游面设计为六面体混凝土预制块护坡,下游面设计为设计为50cm厚干砌块石。
预制块在预制场预制,干砌石由于料场选取。
预制块和干砌石用自卸汽车运至坝面,然后下放至砌筑处。
