恒大绿洲环网柜基础施工方案
环网柜安装施工方案

环网柜安装施工方案环网柜安装施工方案一、工程概况环网柜安装施工是指将环网柜按照设计要求进行组装、安装,并与电力系统进行连接、接地等作业的过程。
本施工方案适用于环网柜的基础施工、安装调试等工作。
二、施工准备1. 确认环网柜的型号、规格和数量,购买所需的材料和工具;2. 准备施工所需的人员,包括工程师、技术人员、劳动工和管理人员等;3. 检查环网柜的包装是否完好,如有损坏及时更换;4. 确保施工现场的安全设施完备;5. 确定施工计划,并进行施工图纸的复核。
三、基础施工1. 根据施工图纸,确定环网柜的位置和尺寸,进行基坑的挖掘和基础的施工;2. 按照设计要求,进行土方回填、压实和排水等作业;3. 进行基础验收,确认基础质量合格后,进行下一步工作。
四、组装安装1. 参考环网柜的组装图纸,进行组装工作,首先安装柜体,然后安装门、槽道、支架等配件;2. 保证组装的准确度和牢固性,使用扭力扳手进行紧固,确保螺栓的紧固力符合要求;3. 安装柜内的隔板及配电设备,根据设计要求进行接线,保证线缆的质量和连接的可靠性;4. 安装环网柜的外壳,进行防腐处理和防盗装置的安装;5. 进行环网柜的接地,确保接地电阻符合规定的要求。
五、安装调试1. 对已完成的环网柜进行全面检查,确认设备的安装质量和接线是否正确;2. 进行环网柜的电气测试和功能调试,确保设备的正常运行;3. 对环网柜的开关机械特性、保护设备的参数进行调整和测试;4. 进行环网柜的图纸和档案归档,确保施工和验收的资料完备。
六、施工安全1. 在施工现场设置醒目的安全标志和警示牌,确保工人和施工设备的安全;2. 工人必须佩戴合格的安全帽、安全鞋和防护眼镜等个人防护装备;3. 施工期间,必须提供安全监护人员进行现场指导和管理,确保施工安全;4. 严禁在安装过程中使用损坏或过期的设备和工具;5. 在施工现场设置消防器材,确保火灾事故的防范和应急处置能力。
七、施工质量与验收1. 施工过程中,每个工序必须按照规范要求进行施工,确保施工质量;2. 施工结束后,对环网柜进行全面检查和测试,确保设备各项指标符合规定的要求;3. 按照设计要求和规范进行环网柜的验收,确保施工质量合格;4. 对施工过程中出现的问题和不合格项,及时进行整改和处理。
环网柜基础垒砖施工方案

环网柜基础垒砖施工方案1. 引言环网柜是电力系统中重要的配电设备之一,用于接入和分配电力。
为了确保环网柜的稳定性和安全性,基础垒砖是非常重要的一步。
本文档将详细介绍环网柜基础垒砖的施工方案,包括施工前的准备工作、垒砖材料准备、施工步骤和注意事项等。
2. 准备工作在进行环网柜基础垒砖施工之前,需要做好以下准备工作:•清理基础:清除基础上的杂物、尘土和油污等,确保基础表面平整干净。
•建立基准线:根据设计要求,在基础四周设置基准线,以确定垒砖的高度和水平位置。
•搭建脚手架:根据施工需要,搭建脚手架以方便施工人员的操作。
3. 垒砖材料准备在进行环网柜基础垒砖施工之前,需要准备以下材料和工具:•砖块:选择质量好、均匀、尺寸规整的耐火砖。
•砂浆:选择符合强度要求的砂浆,根据环境条件和设计要求选择适合的砂浆配合比。
•砖刀:用于切割和修整砖块。
•手锤、水平仪、测量工具等。
4. 施工步骤4.1 基础底层砌筑1.在基础四周设置基准线,确定垒砖的高度和水平位置。
2.按照基准线的位置,在基础上涂抹一层砂浆。
3.将第一层砖块按照设计要求和基准线水平放置在涂抹的砂浆上。
4.检查砖块的水平度和垂直度,调整砖块的位置,确保其水平垂直。
5.砖块之间使用砂浆进行粘结,注意砂浆的均匀分布。
6.在第一层砖块上再次涂抹一层砂浆,为下一层砖块的铺设做好准备。
4.2 上层砖块砌筑1.在上一层砖块的砂浆上涂抹一层砂浆。
2.将下一层砖块按照设计要求和基准线放置在涂抹的砂浆上。
3.检查砖块的水平度和垂直度,调整砖块的位置。
4.砖块之间使用砂浆进行粘结,确保砖块之间的间隙均匀。
5.重复以上步骤,逐层砌筑,直至达到所需的高度。
4.3 修整和养护1.砌筑完成后,使用砖刀修整砖块的表面,确保砖面平整。
2.检查砖块的水平度和垂直度,调整砖块的位置。
3.进行养护,对已砌筑的砖块进行湿润保护,防止裂缝的产生。
5. 注意事项•施工前要确保基础清洁、干燥和平整。
•砖块的选择要符合要求,并且均匀分布尺寸规整。
环网柜 施工方案

环网柜施工方案1. 引言本文档旨在提供环网柜施工方案的详细说明,包括施工准备、施工步骤、工具材料准备等内容,以确保施工进程顺利进行。
2. 施工准备2.1 工具材料准备环网柜施工所需的工具材料如下:•打孔机•测量工具•钢筋切割机•打磨机•螺丝刀•绝缘胶带•绝缘手套•安全帽•工程车辆•环网柜组件2.2 施工人员准备确保施工人员具备以下能力和要求:•熟悉环网柜的施工要求和流程。
•具备相关施工经验。
•具备操作工具的技能。
•遵守安全施工规范。
2.3 施工区域准备在施工区域进行以下准备工作:•清理施工区域,确保工作空间整洁。
•铺设防尘布或塑料薄膜,以保护地面和周边设备。
3. 施工步骤3.1 安装环网柜基础首先,根据设计要求在施工区域进行环网柜基础的安装,包括以下步骤:1.测量基础位置并进行标示。
2.使用打孔机在标示位置打孔。
3.安装环网柜基础,确保稳固。
3.2 安装环网柜组件1.使用螺丝刀将环网柜组件固定在基础上。
2.根据设计要求连接环网柜组件和配电设备。
3.使用绝缘胶带进行绝缘处理。
3.3 连接电源线路1.根据设计要求,连接环网柜的电源线路。
2.使用绝缘胶带包裹电源线路连接处,确保电路安全可靠。
3.4 检查和测试1.检查施工结果,确保环网柜的安装和连接正确。
2.进行电气测试,确保环网柜的工作正常。
4. 施工安全注意事项在环网柜施工过程中,务必遵守以下施工安全注意事项:•使用个人防护装备,包括安全帽和绝缘手套。
•遵守电气安全操作规范,确保操作安全。
•禁止使用损坏或有缺陷的工具。
•避免在恶劣天气条件下进行施工。
•在施工现场设置警示标志,提醒他人注意。
•遵守施工现场管理规定,保持施工区域整洁。
5. 结束语通过本文档,您已经了解了环网柜施工方案的准备步骤、施工步骤和施工安全注意事项。
在施工过程中,务必确保施工人员具备相关经验和技能,并遵守安全规范,以确保施工工作的顺利进行。
如有疑问或需要进一步的支持,请随时与相关人员联系。
环网柜施工方案

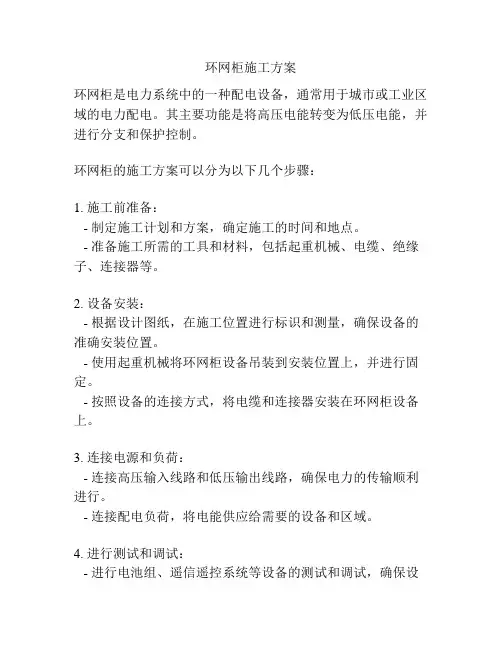

环网柜施工方案环网柜是电力系统中的一种配电设备,通常用于城市或工业区域的电力配电。
其主要功能是将高压电能转变为低压电能,并进行分支和保护控制。
环网柜的施工方案可以分为以下几个步骤:1. 施工前准备:- 制定施工计划和方案,确定施工的时间和地点。
- 准备施工所需的工具和材料,包括起重机械、电缆、绝缘子、连接器等。
2. 设备安装:- 根据设计图纸,在施工位置进行标识和测量,确保设备的准确安装位置。
- 使用起重机械将环网柜设备吊装到安装位置上,并进行固定。
- 按照设备的连接方式,将电缆和连接器安装在环网柜设备上。
3. 连接电源和负荷:- 连接高压输入线路和低压输出线路,确保电力的传输顺利进行。
- 连接配电负荷,将电能供应给需要的设备和区域。
4. 进行测试和调试:- 进行电池组、遥信遥控系统等设备的测试和调试,确保设备正常工作。
- 进行电气参数的测试,包括电压、电流和频率等。
- 检查配电保护装置的设置和功能。
5. 进行试运行和验收:- 对环网柜进行试运行,观察设备的运行情况,并进行必要的调整和修正。
- 进行环网柜的验收测试,包括运行试验和安全性能测试等。
- 完成施工记录和验收报告,以便后续的管理和维护工作。
在环网柜的施工过程中,需要注意以下几点:- 保证施工过程中的安全,包括防止触电、火灾等意外事故的发生。
- 严格按照设计要求进行施工,确保设备的合理布置和连接。
- 根据现场实际情况进行必要的调整和改进,确保设备的正常运行和安全使用。
总结起来,环网柜的施工方案需要进行前期准备、设备安装、电源和负荷连接、测试和调试以及试运行和验收等步骤,保证环网柜设备的正常工作和安全使用。
同时,在施工过程中需要注意安全和质量的控制,确保工程质量。
环网柜的施工方案

环网柜的施工方案1. 引言环网柜是一种用于中压配电网络的设备,具有分隔、隔离和保护电力系统的功能。
在环网柜的施工过程中,需要考虑多个因素,包括选择适当的位置、安装和连接设备以及进行必要的测试和验收。
本文将介绍环网柜的施工方案,对施工过程中的各项工作进行详细说明。
2. 环网柜施工前准备在施工环网柜之前,需要进行一些准备工作,以确保施工的顺利进行。
2.1 确定安装位置首先,需要对环网柜的安装位置进行确定。
安装位置应符合相关的设计要求,并且要考虑到电力系统的拓扑结构和周围环境的因素。
2.2 准备施工材料和设备在开始施工之前,需要准备好必要的施工材料和设备。
这包括环网柜本身、连接电缆、绝缘材料、接地装置等。
2.3 制定施工计划制定施工计划是确保施工的顺利进行的关键。
在制定施工计划时,需要考虑到施工所需的时间、人力资源和设备资源等因素。
3. 环网柜施工步骤3.1 安装环网柜第一步是安装环网柜本身。
根据设计要求,将环网柜放置在预定的位置上,并使用螺栓或焊接等方式进行固定。
3.2 连接电缆安装环网柜后,需要进行电缆的连接工作。
首先,根据设计要求,将电缆引入环网柜内部,并固定在相应的接线端子上。
然后,使用绝缘材料对电缆进行绝缘处理,以确保电缆的安全运行。
3.3 安装绝缘材料在连接电缆完成后,需要安装绝缘材料,以保护电缆和环网柜免受外界环境的影响。
根据设计要求,安装绝缘材料的位置和数量,并确保其良好地固定在环网柜上。
3.4 安装接地装置接地装置的安装是环网柜施工的重要步骤之一。
根据设计要求,选择适当的接地装置,并将其安装在环网柜上。
确保接地装置与地面之间的接触良好,并通过测试验证接地效果。
4. 环网柜施工测试与验收在完成环网柜的安装和连接后,需要进行相应的测试和验收工作,以确保环网柜的功能和安全性达到设计要求。
4.1 功能测试进行环网柜的功能测试,包括对其分隔、隔离和保护功能的测试。
通过对电力系统进行模拟或实际操作,验证环网柜在正常和异常情况下的运行效果。
环网柜施工方法.

环网柜施工方法摘要:环网柜是电力系统中常用的电气设备,它用于对中压电力进行分支、分配、终端供电和保护。
本文将介绍环网柜的施工方法,包括前期准备工作、基础施工、设备安装和接线调试等环节,以帮助施工人员正确高效地完成环网柜的安装工作。
一、前期准备工作1. 施工准备:施工前要做好施工计划和施工方案,确定施工人员、工地设备和所需材料,并保证施工现场的清洁和整齐。
2. 安全措施:施工现场要设置安全标志牌,并做好安全防护工作。
施工人员要戴好安全帽、短袖工作服、耐酸碱手套等,并遵守工地安全操作规程。
3. 环境检查:施工前要对环境进行检查,确保没有水源渗漏、线缆破损等情况,以保证施工的顺利进行。
二、基础施工1. 测量标定:根据设计图纸,在施工现场确定环网柜的位置,并进行测量标定,确保环网柜的安装位置准确无误。
2. 基础处理:清理施工区域,保证基础平整、干燥,施工前要进行合理的基础处理,如加固基础、填充松土等,以保证环网柜的稳定性和安全性。
3. 基础浇筑:按照设计要求进行基础浇筑,选择适合的混凝土和配比,并确保浇筑质量符合标准要求。
三、设备安装1. 线缆引入:根据设计要求,将进入环网柜的电力线缆穿过基础,并做好密封处理,确保线缆的安全性和防水性。
2. 柜体安装:将环网柜的主体柜体按照设计图纸进行组装,并进行固定,安装时要注意柜门的方向和柜体的平整度。
3. 配电设备安装:根据设计要求将变压器、断路器、熔断器等配电设备按照正确的位置进行安装,并做好连接和固定。
四、接线调试1. 电力接线:根据设计要求,将环网柜内的电力线缆进行接线,确保接线准确无误,并做好标识和整理。
2. 调试测试:完成接线后,进行环网柜的调试测试工作,包括电流、电压等各项参数的测试和校准,以确保环网柜的正常运行。
3. 安全检查:完成调试后,进行安全检查,包括线路的绝缘性、接触器的动作可靠性等,确保环网柜的安全可靠性。
结论:环网柜的施工方法是确保环网柜安装质量的重要环节。
环网柜基础施工方案

环网柜基础施工方案1. 引言环网柜是电力系统中承载各种中压设备的重要基础设施。
一个成功的环网柜施工方案可以确保环网柜的稳定性和安全性。
本文档旨在提供一份详细的环网柜基础施工方案,以帮助工程人员顺利进行环网柜的施工。
2. 施工准备在正式开始环网柜的施工之前,需要进行一系列的准备工作,包括但不限于:•确定施工地点和环网柜的布置方案。
•准备施工所需的工具和设备,包括挖掘机、基础灌浆设备等。
•安排施工人员并提供必要的培训和指导。
3. 施工步骤3.1 基础开挖首先,需要进行环网柜基础的开挖工作。
按照设计要求,确定基础的准确位置和尺寸。
使用挖掘机进行开挖,并确保开挖的尺寸和深度满足设计要求。
开挖完成后,对开挖面进行清理,并检查是否存在下水道、管线等障碍物。
3.2 基础处理在将环网柜放置于基础中之前,需要进行基础处理工作。
首先,对开挖的底部进行夯实和平整,以确保基础的均匀承载能力。
然后,对基础进行灌浆处理,以提高基础的强度和稳定性。
灌浆材料可以根据设计要求选择。
3.3 环网柜安装在基础处理完成后,开始进行环网柜的安装工作。
先将环网柜放置于基础的准确位置,并使用水平仪进行校准,以确保环网柜的水平度。
然后,使用螺栓将环网柜与基础固定。
固定螺栓的数量和尺寸应根据设计要求确定,确保环网柜的牢固性。
3.4 环网柜接地环网柜的安全接地是非常重要的,可以确保电流的正常传输和安全运行。
在环网柜安装完成后,需要进行接地工作。
首先,通过铜排或者接地线将环网柜与地网进行连接。
然后,测试接地的质量和电阻,并记录相关数据。
接地的电阻值应符合设计要求,一般不应大于指定的范围。
3.5 环网柜保护层施工最后一个施工步骤是进行环网柜的保护层施工。
保护层可以保护环网柜免受外部环境的影响,延长其使用寿命。
保护层材料可以选择水泥浆或者防腐涂料,根据环境条件和设计要求进行选择。
首先,对环网柜进行清洁处理,并涂覆底漆。
然后,进行保护层的施工,确保覆盖均匀、无漏涂。
环网柜基础施工方案(3篇)

第1篇一、工程概况本工程为某市某区域10kV环网柜基础施工项目,主要包括环网柜基础开挖、垫层铺设、混凝土浇筑、模板拆除等工序。
工程地点位于某市某区域,占地面积约为50平方米,环网柜基础采用现浇混凝土结构,基础尺寸为:长3.0m,宽2.0m,高0.6m。
二、施工准备1. 施工图纸:熟悉环网柜基础施工图纸,明确施工要求、技术规范和质量标准。
2. 施工材料:根据设计要求,准备混凝土、钢筋、模板、水泥、砂、石子等材料。
3. 施工设备:准备挖掘机、搅拌机、运输车辆、振捣器、水准仪、线锤等施工设备。
4. 施工人员:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
5. 施工现场:清理施工现场,确保施工环境整洁、安全。
三、施工工艺1. 施工测量(1)根据设计图纸,确定环网柜基础位置。
(2)使用水准仪、线锤等测量工具,进行基础位置测量,确保基础位置准确。
2. 基础开挖(1)使用挖掘机进行基础开挖,挖至设计深度。
(2)清除土方,确保基础开挖质量。
3. 垫层铺设(1)在基础底部铺设垫层,垫层材料为C15混凝土。
(2)垫层厚度为100mm,使用平板振动器进行振捣,确保垫层密实。
4. 钢筋绑扎(1)根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。
(2)检查钢筋绑扎质量,确保钢筋位置准确。
5. 混凝土浇筑(1)混凝土配合比按照设计要求进行配制,确保混凝土强度、耐久性。
(2)使用搅拌机将混凝土搅拌均匀,使用运输车辆将混凝土运输至施工现场。
(3)使用振捣器进行混凝土振捣,确保混凝土密实。
6. 模板拆除(1)混凝土养护期满后,进行模板拆除。
(2)拆除模板时,注意保护混凝土表面,避免损伤。
四、施工质量控制1. 材料质量:严格按照设计要求,选用合格的材料,确保材料质量。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
3. 混凝土强度:按照设计要求,进行混凝土强度试验,确保混凝土强度达到设计要求。
4. 钢筋保护层厚度:按照设计要求,控制钢筋保护层厚度,确保混凝土结构安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临沂市恒大绿洲配电工程环网柜基础施工方案山东厚德建筑安装工程有限公司日期: 2019年3月28日目录一、工程概况 (2)二、施工部署 (2)2.1工程目标 (2)2.2施工组织 (3)2.3施工准备 (4)三、施工材料 (3)3.1石子 (3)3.2水泥 (3)3.3砂 (3)3.4 钢筋 (3)3.5水 (3)3.6砌筑砂浆 (3)四、施工方法 (3)4.1施工流程 (3)4.2施工要点 (4)五、质量标准 (4)5.1砌体质量标准 (4)5.2抹灰质量标准 (5)六、安全要求 (6)七、文明施工及环保措施 (6)一、工程概况本工程为临沂市恒大绿洲配电工程,位于河东区香港路与华夏路交汇处,施工内容包括环网柜基础2个,施工地点处于绿化带内,施工绿化带应妥善移植,施工完成后及时恢复绿化带,施工时使用三轮车进行材料转运。
二、施工部署2.1施工目标2.1.1工期目标本子工程于2019 年2 月28日开始施工,2019 年3月9 日完成施工任务。
2.1.2质量目标确保工程按《混凝土结构工程施工质量验收规范》(GB50204-2015)和国家电网规范要求一次性验收合格,检验批中允许偏差项目合格率90%。
2.1.3职业健康安全目标杜绝死亡和重伤事故,因工月负伤频率控制在0.5‰以内,确保安全生产。
对本工程中有关的运行与活动进行风险分析,采取针对性的控制措施,并使其处于受控状态,消除或降低施工现场的职业健康安全风险。
2.1.4文明施工目标材料按规划位置堆放整齐,施工操作面做到工完料净场清。
2.2施工组织由薛念刚负责环网柜基础工程施工,作好相关方面的施工现场管理和日常协调工作;对施工进行技术检查、指导和质量检验、把关。
设现场负责人1名,施工操作人员7名。
根据项目部施工进度计划要求配备1辆三轮车进行材料转运。
2.3施工准备2.3.1技术准备(1)组织项目经理部相关管理人员和作业班组现场管理人员进行劳务合同交底,分工到人,明确职责。
(2)相关责任人在工程施工前依据审批的安全技术交底文件对作业班组进行安全技术交底。
(3)施工作业人员、机械设备、材料需用计划的编制与审批。
2.3.2生产准备(1)施工作业人员按审批的劳动力需用计划按时进场。
(2)主要施工机具(3)按进度计划组织材料进场,对进场材料进行见证取样检测。
三、材料3.1石子采用优质石子。
3.2水泥选用32.5普通硅酸盐水泥,对进场水泥进行抽样检验,检验批按同一生产厂家、同一编号为一批。
当在使用中水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,按其结果使用。
3.3砂采用河砂(中砂),砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。
3.4水采用自来水。
3.5 模板模板采用15mm厚木胶板,次龙骨选用50×100木方间距250,主龙骨为100×100间距1200,支撑系统采用φ48×3.5满堂扣件式钢管脚手架,支撑间距为1000×1000。
3.6钢筋钢筋材料进场后,首先要检验材料的牌号、等级、规格、生产厂家是否与合同相符,产品外观是否受损;检查无误后再检验其出厂质量合格证书和质量检验报告单。
无合格证书和质量检验报告单的应不予验收。
四、施工方法(1)施工流程:施工准备----绿化苗木移植-----放线定位——基坑开挖——垫层施工——底板模板、钢筋施工——底板浇筑——墙板钢筋、模板施工——墙板混凝土浇筑——模板拆除——基坑回填土------绿化恢复-----现场清理(2)施工要点:1)在施工前首先要充分熟悉图纸,在此基础之上根椐施工图在图上指定位置进行基础位置的定位放线。
2)绿化苗木挖出后,运至指定地点后搬运要仔细,排布均匀,布置得当。
施工完成后清理现场。
3)在位置定位以后,按排人工挖土时,按现场放线位置时行基坑开挖,开挖完成后进行自检,在自检合格的前提下,请监理工程师到现场验收。
开挖时要注意下列几点:a、操作人员之间的间距,并不得面对面进行操作,以防间距过小在挥锹时发生互相伤害事故。
b、开挖时要按交底要求将弃土放置到尽可能离坑边较远或指定位置,如基坑较深的,要充分考虑放坡系数,以防重力压垮侧壁发生塌方事故。
c、在挖土要到距图纸标高位100mm时,要注意不得超挖,余下部分的泥土用小铲清除,以利于坑底的成型和保持坑底的强度。
4)在基坑挖土完成后,由木工进场按图纸要求制垫层混凝土模板,完成后有钢筋的由钢筋工进行配筋,要模板施工过程中要注意模板制作时的机械作业安全、用电安全等。
5)在模板施工完成并验收后,进行垫层混凝土浇筑的施工,这此过程中,应先浇水湿润模板,由于本工程的混凝土板较薄(200mm)且为素混凝土,故可直接一次成型,在成型后,应用棒式震动器沿模板中心呈“棉花型”震动并向底板边缘拖动完成施工。
6)在底板垫层完成后,进行墙板模板的施工,方法同底板模板施工。
7)墙板混凝土施工方法略同于底板混凝土施工。
8)墙板混凝土浇筑完成后,在满足强度要求的前提下,进行模板拆除,并将浇筑时的流淌和残渣清理干净。
9)按图纸要求的配比,进行砂浆的搅拌,在清理干净后的坑壁上,进行抹灰,要注意抹灰的质量。
10)施工完成后,对施工现场进行清理,力争做到“工完、料尽、场地清”。
11)土方回填a回填土密实度要求,密实度≥95%。
b回填土方时应注意以下事项:①回填时应无积水,不得回填杂填土、腐植土和建筑垃圾。
②沟槽两侧应同时回填,两侧高差不得超过30cm,回填土铺土厚度不得超过30cm,并分层夯实,两层回填土搭接,应将夯实层成阶梯状。
③土方回填必须达到设计及施工规范要求,经抽样,密实度试验合格后,方可继续填筑上层土方,达不到规范要求应停止处理,不准回填。
12)绿化恢复施工完成后,及时进行绿化苗木恢复工作。
五、质量标准5.1模板质量标准5.1.1模板安装允许偏差和检查方法差应符合附表的规定。
5.2混凝土质量标准5.2.1容许偏差和检查方法(1)混凝土原材料必须符合施工规范及有关标准的规定,检查出厂合格证或试验报告必须符合质量要求。
(2)本工程地下部分混凝土结构的环境类别是二a类环境,混凝土的最大碱含量应小于3.0kg/m³。
(3)混凝土的最大氯化物总含量不得大于0.3kg/m³。
(4)检测混凝土在浇筑地点的坍落度为160±20mm,混凝土坍落度损失值控制在规范允许的范围内。
(5)混凝土应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。
六、安全要求1、施工人员进场后及时组织进行安全技术交底,施工作业班组确定安全员或兼职安全员,落实安全检查制度。
2、严禁施工人员酒后施工。
3、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用品。
4、在操作之前必须检查操作环境和机械设备是否符合安全要求,经检查符合要求后方可施工。
5、三路车进行物料转运时,严格遵守交通规则,注意路上行车安全。
6、施工现场做好围栏、围挡工作,并做好警示标识。
7、作业前检查使用的工具是否存在隐患。
8、作业前应检查所用工具、设备,确认安全后方可作业。
9、必须按模板技术交底和安全技术交底的要求支模,不得盲目操作。
10、严格用电管理,现场临时电线路按《施工临时设施用电安全技术规范》要求布设,必须由持证的专职电工上岗操作,不得任意拉接电线和电器设备,各类电器设备均安设安全保险装置,严格执行一机一闸保护,对电力线路。
电器设备经常检查、维修、调整并做好测试、检查、维修记录。
11、焊接物和金属工作台离开地面有接地装置,施焊前检查设备和电线是否漏电。
七、文明施工及环保措施1、文明施工:(1)、施工现场不喧哗斗殴,以保持良好的施工环境。
(2)、材料进场后按规定位置堆放整齐,作好保护措施。
当天调用材料如不能用完,应及时堆放整齐,禁止随处乱堆乱放。
(3) 、做到工完料尽场地清。
对落地的砂浆、碎砖等应及时清理回收或运送至指定地点。
(4) 、注意不要随地扔烟头等;严禁随地大小便。
(5) 、砂浆运输时,不应装得过满,以免洒落,每天下班前,操作班组必须对通道进行清理。
(6)、与当地村民保持良好沟通,严禁村民拨打95598投诉电话。
2、环保措施⑴在施工现场平面布置和组织施工过程中都要执行国家、地区、行业和企业有关防治空气污染、水源污染、噪声污染等环境保护的法律、法规和规章制度。
⑵加强检查要加强检查,加强对施工现场粉尘、噪声、废气的监测和监控工作。
要与文明施工现场管理一起检查、考核、奖罚。
及时采取措施消除粉尘、废气和污水的污染。
⑶保护和改善施工现场的环境,要进行综合治理一方面施工单位要采取有效措施控制人为噪声、粉尘的污染和采取技术措施控制烟尘、污水、噪声污染。
⑷取措施防止大气污染a. 施工现场垃圾渣土要及时清理出现场。
b. 运输细颗粒材料时,要采取遮盖措施,防止沿途遗洒、扬尘。
c. 车辆不带泥砂出现场措施。
d. 除设有符合规定的装置外,禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树叶、枯草、各种包皮等以及其他会产生有毒,有害烟尘和恶臭气体的物质。
⑸防止水源污染措施禁止将有毒有害废弃物作土方回填。
⑹防止噪声污染措施a. 严格控制人为噪声,进入施工现场不得高声喊叫、无故甩打模板、乱吹哨,限制高音喇叭的使用,最大限度地减少噪声扰民。
b. 凡在人口稠密区进行强噪声作业时,须严格控制作业时间,一般晚10点到次日6点之间停止强噪声作业。
c. 从声源上降低噪声。
