建设工程项目目标的动态控制

合集下载

建设工程项目管理中三大目标控制

建设工程项目管理中三大目标控制

浅谈建设工程项目管理中的三大目标控制摘要:随着工程建设项目逐步向大型化和复杂化发展,工程项目管理在项目建设中起到越来越重要的作用,甚至关系到项目建设的成败。

项目建设的成败决定着项目目标能否成功实现,项目目标的成功实现受很多因素的影响,而成本、进度、质量三大目标则是项目目标成功实现的关键。

关键词:建设工程项目管理、成本控制、质量控制、进度控制一、建设工程项目管理1、建设工程项目管理的内涵建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。

2、建设工程项目管理的任务建设工程项目管理的任务包括成本控制、质量控制、进度控制、安全管理、合同管理、信息管理和组织协调,简称“三控三管一协调”,而“三控”则是建设工程项目管理的核心任务。

二、成本控制1、工程项目成本控制的含义工程项目成本控制是指在项目成本的形成过程中,对影响项目成本的各种因素加强管理,并采取各种有效的措施,将实际发生的各种消耗和支出严格控制在成本计划范围内,保证成本目标的实现。

2、工程项目成本控制的措施为取得成本控制的理想效果,通常可以从组织措施、技术措施、经济措施和合同措施四个方面来加强成本管理。

①组织措施组织措施是从成本管理的的组织方面采取的措施。

成本控制是全员的活动,落实项目经理责任制,落实成本管理的组织机构和人员,明确各级成本管理人员的任务和职能分工、权利和责任;同时,应编制成本控制工作计划,确定合理箱子的工作流程。

组织措施是其他各类措施的前提和保障。

②技术措施降低成本的技术措施包括:制定最佳的施工方案、选择最优的施工机械及设备使用方案达到缩短工期、提高质量、降低成本的目的,在施工中运用提高功效、降低成本的新工艺、新技术、新设备、新材料。

③经济措施通过编制资金使用计划,确定、分析成本管理目标;通过分析成本目标的管理风险,定防范风险对策;通过偏差分析,发现潜在增加施工成本问题并及时采取预防措施,从而达到降低成本的目的。

建设工程项目目标的动态控制

建设工程项目目标的动态控制

建设工程项目目标的动态控制1.项目目标动态控制方法在项目实施过程中必须随着情况的变化进行项目目标的动态控制。

项目目标的动态控制是项目管理最基本的方法论。

项目目标动态控制的工作程序:第一步,项日目标动态控制的准备工作:将项目的目标进行分解,以确定用于目标控制的计划值。

第二步,在项目实施过程中项目目标的动态控制:(1)收集项目目标的实际值,如实际投资、实际进度等。

(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较。

(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。

第三步,如有必要,则进行项目目标的调整,目标调整后再回复到第一步。

项目目标动态控制的纠偏措施主要包括:(1)组织措施。

分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等。

(2)管理措施(包括合同措施)。

分析由于管理的原因而影响项目目标实现的问题,并采取相应的措施,如调整进度管理的方法和于段,改变施工管理和强化合同管理等。

(3)经济措施。

分析山于经济的原因而影响项目目标实现的问题,并采取相应的措施,如落实加快工程施工进度所需的资金等。

(4)技术措施。

分析由于技术(包括设计和施工的技术)的原因而影响项目目标实现的问题,并采取相应的措施,如调整没计、改进施工方法和改变施工机具等。

项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项日目标偏离时采取纠偏措施。

为避免项目目标偏离的发生,还应重视事前的主动控制。

2.进度动态控制方法工程进度目标的逐层分解是从项目实施开始前和在项目实施过程中,逐步地由宏观到微观,由粗到细编制深度不同的进度计划的过程。

对于大型建设工程项目,应通过编制工程总进度规划、工程总进度计划、项日各子系统和各子项日工程进度计划等进行项目工程进度目标的逐层分解。

比较工程进度的计划值和实际值时应注意,其对应的工程内容应一致。

建设工程项目目标的动态控制练习题及答案

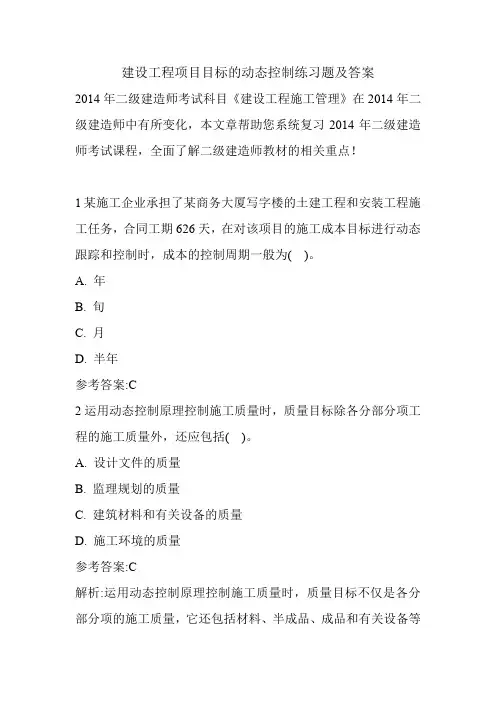

建设工程项目目标的动态控制练习题及答案

建设工程项目目标的动态控制练习题及答案2014年二级建造师考试科目《建设工程施工管理》在2014年二级建造师中有所变化,本文章帮助您系统复习2014年二级建造师考试课程,全面了解二级建造师教材的相关重点!1某施工企业承担了某商务大厦写字楼的土建工程和安装工程施工任务,合同工期626天,在对该项目的施工成本目标进行动态跟踪和控制时,成本的控制周期一般为()。

A. 年B. 旬C. 月D. 半年参考答案:C2运用动态控制原理控制施工质量时,质量目标除各分部分项工程的施工质量外,还应包括()。

A. 设计文件的质量B. 监理规划的质量C. 建筑材料和有关设备的质量D. 施工环境的质量参考答案:C解析:运用动态控制原理控制施工质量时,质量目标不仅是各分部分项的施工质量,它还包括材料、半成品、成品和有关设备等的质量。

设计文件的质量是由设计单位控制的,监理规划质量是由监理单位控制的,施工环境不是施工质量控制的内容。

3调整项目管理人员职责,明确各项管理工作流程,属于项目目标动态控制纠偏措施中的()。

A. 组织措施B. 管理措施C. 技术措施D. 经济措施参考答案:A解析:项目动态控制的纠偏措施中,涉及组织结构、工作职能分工、工作流程的是组织措施;涉及管理思想、方法、手段、合同管理等的是管理措施;涉及资金、激励等的是经济措施;涉及技术、施工方案等的是技术措施。

因此,选项A正确。

4某施工企业承担了某项施工任务,在进行施工成本控制时,为及时了解该施工项目的盈亏情况,需要与实际施工成本进行比较的成本项是()。

A. 施工成本规划中的相应成本项B. 工程合同价中的相应成本项C. 工程投标价中的相应成本项D. 工程款支付中的相应成本项参考答案:B解析:在进行施工成本控制时,为及时了解该施工项目的盈亏情况,实际施工成本应和工程合同价中的相应成本项进行比较,故选B。

和选项A比较反映的是成本规划完成情况,和选项C、D 比较,则没有实际意义。

工程项目管理第4章 建设项目目目标控制基本原理

工程项目管理第4章  建设项目目目标控制基本原理
目的,目标实际值是进行目标控制的基础,纠偏措施是实 现目标的途径。
目标控制中的纠偏措施
项目目标动态控制的纠偏措施主要包括组织 措施、管理措施(包括合同措施)、经济措施和 技术措施等。
目标控制中的纠偏措施
(1)组织措施 组织措施,分析由于组织的原因而影响项目目标实现的问 题,并采取相应的措施,如调整项目组织结构、任务分工、管 理职能分工、工作流程组织和项目管理班子人员等。 (2)管理措施(包括合同措施)
动态控制原理在进度控制中的应用
一、工程进度目标的逐层分解
在项目实施全过程中,逐步地由宏观到微观,由粗到
细应编制深度不同的进度计划,包括项目总进度纲要(在
特大型建设项目中可能采用)、项目总进度规划、项目总 进度计划以及各子系统和各子项目进度计划等。
项目总进度 规划 项目总进度 计划 各子系统和 各子项目进 度计划
动态控制原理在进度控制中的应用
三、如有必要,则调整工程进度目标
当发现原定的工程进度目标不合理,或原定的工程进 度目标无法实现时,要调整工程的进度目标。
动态控制原理在进度控制中的应用
为实现工程进度动态控制,项目管理人员的工作包括: (1)收集编制进度计划的原始数据; (2)进行项目结构分解; (3)进行进度计划系统的结构分析; (4)编制各层(各级)进度计划; (5)协调进度计划执行过程中的问题; (6)采集、汇总和分析实际进度数据; (7)定期进行进度计划值和实际值的比较; (8)如发现偏差,采取进度调整措施或调整进度计划; (9)编制相关进度控制报告。
按项目不同阶段投资分解结构
可行性 研究
设计准 备阶段
方案 设计
初步 设计
施工图 设计
工程招 标阶段
工程 施工

项目目标的动态控制方法

项目目标的动态控制方法

项目目标的动态控制方法项目目标的动态控制是项目管理的最基本的方法论。

项目目标的动态控制的工作程序:第一步,准备工作:将项目的目标进行逐层分解,以确定用于目标控制的计划值;第二步,实施过程中动态控制:(1)收集项目目标的实际值;(2)定期进行项目目标的计划值和实际值的比较;(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。

第三步,如有必要,则进行项目目标的调整。

项目目标的动态控制的核心:定期进行项目目标的计划值和实际值比较,项目目标偏离时采取纠偏措施。

对于大型建设工程项目,应通过①编制施工总进度规划,②施工总进度计划、③项目各子系统和各子项目施工进度计划等进行项目施工进度目标的逐层分解。

一般的项目控制周期为一个月;对于重要的项目,控制周期一般为一旬或一周等。

施工成本目标的分解指的是通过编施工成本规划,分析和论证施工成本目标实现的可能性。

动态控制在投资控制中的应用★施工计划值和实际值的比较:1.投标价2.工程合同款3.施工成本规划4.实际施工成本5.工程款支付前是后的计划值,后是前实际值质量目标不仅是各分部分项工程的施工质量,它还包括材料、半成品、成品和有关设备等的质量。

2Z101050施工方项目经理的任务和责任1.大、中型工程项目施工的项目经理必须由取得建造师注册证书的人员担任;但取得建造师注册证书的人员是否担任工程项目施工的项目经理,由企业自主决定。

2.(国内)建筑施工企业项目经理是指受企业法定代表人委托对工程项目施工过程全面负责的项目管理者,是建筑施工企业法定代表人在工程项目上的代表人。

项目经理是保证(质量、工期、安全)的重要岗位。

建造师是一种专业人士的名称,项目经理是一个工作岗位的名称。

3.项目经理应是承包人正式聘用的员工,承包人应向发包人提交项目经理与承包人之间的劳动合同,以及承包人为项目经理缴纳社会保险的有效证明。

4.项目经理应常驻施工现场,且每月在施工现场时间不得少于专用合同条款约定的天数。

建设工程项目目标控制的动态控制原理

建设工程项目目标控制的动态控制原理

建设工程项目目标控制的动态控制原理
1.目标设定阶段:在项目启动阶段,确定项目的目标和规划,明确项
目的目标和范围,同时制定相应的项目计划和时间表。

目标设定应该具有
合理性、可测性、可达成性,确保项目目标与组织战略的一致性。

2.监测阶段:在项目执行过程中,通过建立合理的监测机制和指标体
系来监控项目的进展和变化情况。

监测内容包括项目进度、成本、质量、
安全等方面的数据和信息。

监测的频率和方式可以根据项目的复杂性和紧
急性来确定。

3.分析阶段:根据监测数据和信息,对项目的实际情况进行分析,识
别可能存在的问题和潜在风险。

通过分析,可以及时发现和解决问题,以
保证项目目标的顺利实现。

分析可以使用各种工具和方法,如趋势分析、
贡献度分析、风险分析等。

4.调整阶段:根据分析的结果,对项目目标进行必要的调整和优化。

调整可以包括项目计划、资源配置、风险管理等方面的调整。

调整应该符
合项目目标的基本要求,并且能够确保项目能够按照新的目标继续进行。

5.反馈阶段:根据调整后的项目目标,及时向项目成员和相关方提供
反馈信息,明确项目的新目标和要求。

同时,要与相关方保持沟通和协调,以便及时解决可能存在的问题和矛盾。

反馈和沟通是保证项目目标控制的
重要环节。

以上是建设工程项目目标控制的动态控制原理的主要内容。

通过对项
目目标的动态调整和控制,可以确保项目按照预期目标有序、高效地推进,最终实现项目的成功。

动态控制在建设工程项目进度控制中的应用

动态控制在建设工程项目进度控制中的应用

动态控制在建设工程项目进度控制中的应用为了有效的控制工程项目的施工进度,避免因未按照制定的施工进度计划执行而使施工方被动的施工,从而延误合同工期,增加施工成本,我们需要掌握进度控制的基本内容、方法、措施手段等进行工程项目的动态控制。

本文通过介绍动态控制的原理及其在建设工程项目进度控制中的应用,并提出相应的纠偏措施,以促进施工管理科学化。

标签:动态控制;建设工程项目进度控制一、项目目标动态控制工作程序项目管理最基本的方法论是项目目标的动态控制。

动态控制工作程序:第一步,制定工程项目的控制目标,确定目标控制的计划值,做好项目动态控制的准备工作。

第二步,工程项目目标控制的核心内容:(1)收集项目目标的实际值;(2)定期进行项目目标计划值和实际值比较;(3)通过项目目标的计划值和实际值比较,如有偏差,则采取纠偏措施进行纠偏。

为避免发生项目目标的偏离,应加强事前的主动控制,分析影响目标偏离的各种因素,并采取有效的预防措施。

第三步,如有必要,则进行项目目标的调整,目标调整后再回复到第一步。

二、动态控制在进度控制中的应用由于一些项目工期要求十分紧迫,施工方的工程进度压力非常大,整个建设工程项目由多个单位工程、多个分部分项工程组成,某个关键工作出现问题,延误施工有可能导致整个项目不能按既定的施工计划进行,造成施工成本的增加和资源的浪费。

成本增加也有可能导致施工质量和安全问题的产生。

因此,施工进度控制不仅关系到施工进度目标能否实现,还直接关系到工程的质量和成本。

建设工程项目进度控制的任务包括业主方和项目设计方、施工方(总包方、分包方)、物资采购等各参与方。

由于各个参与方进度控制的范围和目标不相同。

在整个项目的施工过程中,最主要的还是施工方进度控制。

施工方依据施工合同对施工进度的要求进行控制。

随着工程项目的施工,进度计划也需要不断的调整。

(一)工程进度计划的编制为确保工程施工在合同約定的期限内完成,尽快的发挥资金效益,在确保工程质量的前提下节约成本,保证施工的连续性。

建设工程项目进度控制的目标和任务

建设工程项目进度控制的目标和任务

工程管理最基本(jīběn)的原则:在确保工程质量的前提下,控制工程的进度。

1.建设工程项目总进度目标的概念建设工程项目总进度目标指的是整个项目的进度目标,2.项目总进度目标的控制时业主方项目管理的任务。

在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。

3.项目实施阶段的项目总进度包括的内容:(1)施工进度;(2)设计前准备阶段的工作进度;(3)设计工作进度;(4)招标工作进度;(5)施工前准备工作进度;(6)工程施工和设备安装工作进度;(7)工程物资采购工作进度;(8)项目动用前的准备工作进度等。

二、建设工程项目总进度目标的论证大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。

1.总进度纲要的主要内容:(1)项目实施的总体部署;(2)总进度规划;(3)各子系统进度规划;(4)确定里程碑时间的计划进度目标;(5)总进度目标实现的条件和应采取的措施等。

2.建设工程项目总进度目标论证的工作步骤:(1)调查研究和采集资料;(2)进行项目结构分析;(3)进行进度计划系统的结构分析;(4)确定项目的工作编码;(5)编制各层(各级)进度计划;(6)协调各层进度计划的关系和编制总进度计划;(7)若所编制的总进度计划不符合项目进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。

1.进度规划、项目子系统进度规划、项目子系统中的单项工程进度计划。

2.制性、指导性、实施性进度计划。

3.型4.5.进度控制的环节:进度目标的分析和论证、编制进度计划、跟踪检查。

P114)练习(liànxí)题目一、单项选择题1.进度控制的主要工作环节包括( )的分析和论证、编制进度计划、定期跟踪进度计划的执行情况、采取(cǎiqǔ)纠偏措施以及调整进度计划。

A.进度管理任务B.进度目标C.进度计划D.进度规划提示:参见教材P113【答疑(dá yí)编号911301101】答案:B2.在工程施工实践中,必须树立和坚持一个最基本的工程管理原则,即在确保( )的前提下,控制工程的进度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

※2Z101040 建设工程项目目标的动态控制分值统计
命题点题型2012

2013

2014年2015年
建设工程项目目标的动态控制单项选择题 2 1 1 3 多项选择题 1 1 0 0
分值4分3分1分3分
备注:节均分:3.75分
2Z101041 动态控制方法
项目目标的动态控制是项目管理最基本的方法论。

一、动态控制原理
1.项目目标动态控制的准备工作:
将对项目的目标进行分解,以确定用于目标控制的计划值。

2.在项目实施过程中对项目目标进行动态跟踪和控制:
(1)收集项目目标的实际值,如实际投资/成本、实际施工进度和施工的质量状况等;
(2)定期(如每两周或每月)进行计划值和实际值的比较;
(3)比较,如有偏差,则采取纠偏措施进行纠偏。

如有必要(即原定的项目目标不合理,或原定的项目目标无法实现),进行项目目标的调整,目标调整后控制过程再回到上述的第一步。

二、项目目标动态控制的纠偏措施
1.组织措施,分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等;
2.管理措施(包括合同措施),分析由于管理的原因而影响项目目标实现的问题,并采取相应的措施,如调整进度管理的方法和手段,改变施工管理和强化合同管理等;
3.经济措施,分析由于经济的原因而影响项目目标实现的问题,并采取相应的措施,如落实加快工程施工进度所需的资金等;
4.技术措施,分析由于技术(包括设计和施工的技术)的原因而影响项目目标实现的问题,并采取相应的措施,如调整设计、改进施工方法和改变施工机具等。

三、项目目标的事前控制
项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。

为避免项目目标偏离的发生,还应重视事前的主动控制,即事前分析可能导致项目目标偏离的各种影响因素,采取有效的预防措施。

本节经典习题:
1.关于项目目标动态控制的说法,正确的是()。

A.动态控制首先应将目标分解,确定目标控制的计划值
B.当目标的计划值和实际值发生偏差时应进行纠偏
C.在项目实施过程中对项目目标进行动态跟踪和控制
D.目标的计划值在任何情况下都应保持不变
E.动态控制首先应将目标分解,确定目标控制的实际值
答案:ABC
2.下列属于项目目标动态控制的组织措施的是()。

A.调整项目组织结构
B.调整设计方案
C.工作流程组织的调整
D.合同管理
E.落实加快工程施工进度所需的资金
答案:AC
3.为避免项目目标偏离的发生,应重视(),分析可能导致项目目标偏离的各种影响因素,并针对这些影响因素采取有效的预防措施。

A.事中控制
B.事前主动控制
C.过程控制
D.事后控制
答案:B
知识点小结:
1-19:动态控制的基本程序:准备(计划值与实际值的由来)、跟踪控制(定期比较和纠偏)。

1-20:纠偏的四大措施及每种措施的事例识别。

1-21:项目目标动态控制的核心:定期比较后的纠偏。

2Z101042 动态控制方法在施工管理中的应用
一、运用动态控制原理控制施工进度
(一)施工进度目标的逐层分解
对于大型建设工程项目,应通过编制施工总进度规划、施工总进度计划、项目各子系统和各子项目施工进度计划等进行项目施工进度目标的逐层分解。

(二)在施工过程中对施工进度目标进行动态跟踪和控制
1.收集施工进度实际值。

2.定期对施工进度的计划值和实际值进行比较。

进度的控制周期一般的项目控制周期为一个月,对于重要的项目,控制周期可定为一旬或一周等。

比较的成果是进度跟踪和控制报告,如编制进度控制的旬、月、季、半年和年度报告等。

3.如发现进度的偏差,则必须采取相应的纠偏措施进行纠偏。

(三)调整施工进度目标
如有必要,则调整施工进度目标。

二、运用动态控制原理控制施工成本
(一)施工成本目标的逐层分解
施工成本目标的分解指的是通过编制施工成本规划,分析和论证施工成本目标实现的可能性,并对施工成本目标进行分解。

(二)在施工过程中对施工成本目标进行动态跟踪和控制
1.按照成本控制的要求,收集施工成本的实际值。

2.定期对施工成本的计划值和实际值进行比较。

成本的控制周期应视项目的规模和特点而定,一般的项目控制周期为一个月。

施工成本的计划值和实际值的比较包括:
(1)工程合同价与投标价中的相应成本项的比较;
(2)工程合同价与施工成本规划中的相应成本项的比较;
(3)施工成本规划与实际施工成本中的相应成本项的比较;
(4)工程合同价与实际施工成本中的相应成本项的比较;
(5)工程合同价与工程款支付中的相应成本项的比较等。

3.比较,如发现进度的偏差,则必须采取相应的纠偏措施进行纠偏。

(三)调整施工成本目标
如有必要,则调整施工成本目标。

三、运用动态控制原理控制施工质量
在施工活动开展前,首先应对质量目标进行分解,也即对上述组成工程质量的各元素的质量目标作出明确的定义,它就是质量的计划值。

在施工过程中则应收集上述组成工程质量的各元素质量的实际值,并定期地对施工质量的计划值
和实际值进行跟踪和控制,编制质量控制的月、季、半年和年度报告。

通过施工质量计划值和实际值的比较,如发现质量的偏差,则必须采取相应的纠偏措施进行纠偏。

本节经典习题:
1.进度的控制周期一般的项目控制周期为一个月,对于重要的项目,控制周期可定为()等。

A.一天
B.一月
C.一季
D.一周
答案:D
2.关于运用动态控制原理控制施工成本的方法,错误的有()
A.相对于工程合同价而言,施工成本规划的成本值是计划值
B.施工成本的计划值和实际值的比较,是定量的比较
C.如果原定施工成本目标无法实现,则应采取特别措施及时纠偏,以免产生严重的不良后果D.在进行成本目标分解时,要分析和论证其实现的可能性
E.成本计划值和实际值比较的成果是成本跟踪和控制报告
答案:AC
知识点小结:
1-22:进度控制的步骤和周期。

1-23:成本控制的步骤以及施工成本计划值和实际值比较的内容。

1-24:质量动态控制的理解和步骤。
