离心式压缩机安装施工方案

合集下载

20501 离心式压缩机主机安装施工工艺标准

20501 离心式压缩机主机安装施工工艺标准

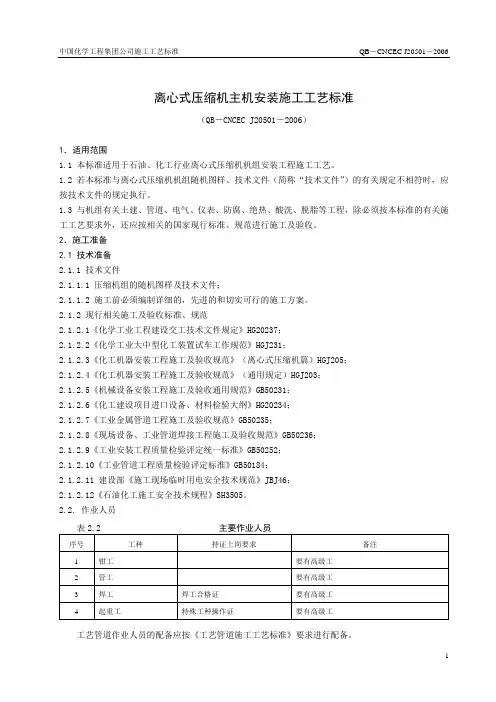

离心式压缩机主机安装施工工艺标准(QB-CNCEC J20501-2006)1.适用范围1.1 本标准适用于石油、化工行业离心式压缩机机组安装工程施工工艺。

1.2 若本标准与离心式压缩机机组随机图样、技术文件(简称“技术文件”)的有关规定不相符时,应按技术文件的规定执行。

1.3 与机组有关土建、管道、电气、仪表、防腐、绝热、酸洗、脱脂等工程,除必须按本标准的有关施工工艺要求外,还应按相关的国家现行标准、规范进行施工及验收。

2.施工准备2.1 技术准备2.1.1 技术文件2.1.1.1 压缩机组的随机图样及技术文件;2.1.1.2 施工前必须编制详细的,先进的和切实可行的施工方案。

2.1.2 现行相关施工及验收标准、规范2.1.2.1《化学工业工程建设交工技术文件规定》HG20237;2.1.2.2《化学工业大中型化工装置试车工作规范》HGJ231;2.1.2.3《化工机器安装工程施工及验收规范》(离心式压缩机篇)HGJ205;2.1.2.4《化工机器安装工程施工及验收规范》(通用规定)HGJ203;2.1.2.5《机械设备安装工程施工及验收通用规范》GB50231;2.1.2.6《化工建设项目进口设备、材料检验大纲》HG20234;2.1.2.7《工业金属管道工程施工及验收规范》GB50235;2.1.2.8《现场设备、工业管道焊接工程施工及验收规范》GB50236;2.1.2.9《工业安装工程质量检验评定统一标准》GB50252;2.1.2.10《工业管道工程质量检验评定标准》GB50184;2.1.2.11 建设部《施工现场临时用电安全技术规范》JBJ46;2.1.2.12《石油化工施工安全技术规程》SH3505。

2.2. 作业人员工艺管道作业人员的配备应按《工艺管道施工工艺标准》要求进行配备。

2.3 机组、材料的接收、检验及保管2.3.1 主机、辅机、材料的接收、2.3.1.1 主机、辅机、材料的接收应按下列要求进行:(1)根据工程合同中明确的责任方,组织吊车和人员进行卸车;(2)按送货清单进行清点箱件数量;(3)对包装的箱件进行外观检查,并在送货清单作记录,经各方签字确认。

沈鼓离心式压缩机施工计划

沈鼓离心式压缩机施工计划

沈鼓离心式压缩机施工计划下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!沈鼓离心式压缩机是一种常用的空气压缩机,广泛应用于工业生产中。

离心式压缩机安装方案

离心式压缩机安装方案

一、概述大庆石化分公司120万吨/年加氢装置及制氢装置中有1台循环氢压缩机K-3102,这台压缩机为离心式压缩机,采用背压式气轮机驱动。

压缩机的输送介质为氢气(氢含量95.6%),流量为25000Nm3/h,机组轴功率为1936KW。

建设单位是大庆石化公司;施工单位是中国石油天然气第一建设公司;监理单位是;本措施不包括单机试运方案。

二、编制依据2.1《石油化工设备安装工程质量检验评定标准》SHJ514-902.2《化工机器安装工程施工及验收规范》(离心式压缩机)HGJ205-922.3《化工机器设备安装施工及验收规范》(通用规定)HGJ203-832.4《机械设备安装工程施工及验收通用规范》GB50231-98三、施工方法3.1 施工前应具备下列技术资料:3.1.1 离心式压缩机组出厂合格证书。

出厂合格证书必须包括下列内容:●重要零、部件材质合格证书;●随机管材、管件、阀门等质量证书;●机壳及附属设备水压试验记录;●转子制造质量检验证书;●转子动平衡及叶轮超速试验记录;●机器装配记录;●机器试运转记录。

3.1.2 机组安装平、立面布置图,基础图、装配图、系统图及配管图,安装、机组组装顺序图使用、维修说明书;3.1.3 机组的装箱清单;3.1.4 基础中间交接资料;3.1.5 有关的规范、技术要求、施工方案等。

3.1.6 施工前必须组织图纸会审及技术交底,并应有相应的记录。

3.2 开箱验收及保管设备到货后,由业主、监理、施工单位等共同进行开箱检验。

检验项目包括:包装箱的保护情况,包装箱编号、数量是否与装箱单一致,核对机器及附属设备的品种、规格、数量,检查其外观质量,专用工具及随机技术文件是否齐全,根据装箱单核查备品、备件及专用工具。

供货清单应与设计施工图的要求相吻合。

检验完毕后,填写设备检验记录,办理设备移交手续3.3 施工现场应具备的条件3.3.1 基础必须具备安装条件,基础附近的地下工程及地坪应完成,运输、消防道路应畅通。

离心压缩机组施工方案(精选、)

离心压缩机组施工方案(精选、)

02汽轮机驱动的离心式压缩机组施工方案1施工基本程序2施工准备3开箱检验4基础验收处理5设备就位、找正、找平6汽轮机的拆检、组装6.1轴承拆检6.2转子检查6.3隔板、隔板套、密封套等通流设备拆检6.4汽缸检查:6.5汽轮机组装、扣缸7压缩机的拆检、组装7.1轴承拆装7.2密封拆装7.3转子检查7.4机体内部各部件的拆检7.5机壳检查7.6机体闭合8增速齿轮箱的拆检、组装8.1齿轮箱体检查8.2转子检查8.2齿轮检查9机组联轴器对中10机组二次灌浆10.1二次灌浆应具备的条件10.2二次灌浆的要求11调节、保安系统安装12附属设备安装13附属管道安装13.1机组连接的工艺管道安装13.2油系统管道安装14机组试运行14.1试运前应具备的条件及准备工作14.2油系统试运行14.3汽轮机调节、保安系统静态调试14.4汽轮机试运转14.5机组无负荷试运转14.6机组负荷试运行1施工基本程序汽轮机驱动的离心式压缩机组施工基本程序见图1-12施工准备⑴技术准备,根据施工图纸、规范及有关资料编制施工方案、技术措施和安装材料预算。

⑵施工人员准备,按施工组织设计和施工方案的要求合理组织、调配施工人员。

在施工前对参加施工的人员进行施工技术和安全交底,使其了解装置的工艺特点、设备的性能及操作条件,熟悉施工技术方案和设备的结构,掌握施工程序、施工方法及特殊工序的操作要点。

⑶施工机具、材料准备,包括安装工具(吊装工具、拆装工具、检测工具)、垫铁及安装消耗材料准备齐全。

⑷施工场地的准备,施工现场具备安装条件,道路畅通,设备拆检场地能蔽雨雪、挡风沙,且照明充分、通风良好。

——压缩机厂房内的建筑施工作业基本结束,脚手架、杂物和垃圾清除干净;——施工用水、电、气和照明具备使用条件;——厂房内桥式起重机安装调试完;——施工现场配备必要的消防设施。

3开箱检验⑴设备开箱检验应由工程管理单位(业主或监理)、施工单位的相关人员共同进行。

压缩机安装施工方案

压缩机安装施工方案

压缩机安装施工方案一、前言压缩机是一种常用于工业生产中的设备,用于将气体压缩成高压气体,以满足生产中的需求。

为确保压缩机的安装施工顺利进行,并保证其正常运行和使用,本文将就压缩机安装施工方案进行详细的介绍和说明。

二、安装前准备工作1. 安装位置选择在安装压缩机之前,首先需要合理选择安装位置。

安装位置的选择应基于以下几点考虑:- 场地布局合理,方便维护和操作。

- 声音和振动不会对周围环境和设备产生过大的影响。

- 有良好的通风条件,以保证压缩机正常散热。

2. 安装环境准备在安装压缩机前,需要对安装环境进行准备。

这包括:- 清理安装位置,确保无杂物和障碍物。

- 检查地面平整度,如果不平整需要进行修整。

- 确保安装位置无水和湿气浸润。

3. 确定安装方式根据压缩机的类型和特点,选择适合的安装方式。

常见的安装方式包括地面安装和墙壁安装。

根据实际情况进行合理选择。

三、安装施工步骤1. 准备安装工具和材料在进行安装施工之前,需要准备好所需的工具和材料。

简单的压缩机安装工具包括电钻、起重工具、扳手等。

而材料方面可能需要螺栓、螺母、密封垫片等。

2. 安装基座根据实际情况,选择合适的基座材料,如混凝土或金属板。

将基座放置在预定的安装位置上,并根据压缩机的尺寸和定位脚孔位置进行固定。

确保基座牢固、平整。

3. 安装压缩机将压缩机放置在预定的基座上,并通过螺栓将其固定。

根据压缩机的安装手册和安装需求,注意安装的细节和要求,确保安装正确。

4. 连接管路根据设计要求,将压缩机的进气管路和出气管路与系统管道连接。

在连接过程中,需要注意管道的布局、管道材质和管道密封。

确保管道连接紧密、牢固,并进行必要的密封处理。

5. 连接电源根据压缩机的电源要求,将电源线连接到压缩机的电源接口上。

确保电源线连接正确,并进行必要的绝缘和接地措施,以确保安全使用。

6. 安装附件根据需要,安装和连接压缩机的相关附件,如水冷却器、气缸等。

在安装过程中,需按照设备说明书和相关标准进行操作,并确保附件的连接牢固可靠。

离心式压缩机方案

离心式压缩机方案

6.2.7离心式压缩机安装方案(一)、工程概况220万吨/年蜡油加氢装置有循环氢压缩机组一台,为离心式压缩机,构造型式为径向剖分筒形离心式压缩机,单段压缩;压缩机由3.5MPa背压式蒸汽轮机驱动,汽轮机调速器采用电子调速器,为指导该压缩机旳施工,特编制此原则方案。

(二)、编制根据1、《化工机器安装工程施工及验收规范(离心式压缩机)》(HGJ205-92);2、《乙烯装置离心压缩机组施工技术规程》(SHJ519-91)3、《压缩机、风机、泵安装工程施工及验收规范》(GB50275-1998);4、《机械设备安装工程施工及验收通用规范》(GB50231-1998)5、《石油化工设备基础施工及验收规范》(SH3510-);6、《石油化工设备安装工程质量检查评估原则》SH3514-;7、《石油化工施工安全技术规程》SH3505-1999;8、《石油化工工程建设交工技术文献规定》SH3503-;(三)、施工准备1、设备开箱完并报检合格,随机带资料文献齐全;2、基础验收、交接完,有关施工资料齐全;基础上安装基准线、定位线及标高线已标定,麻面已铲凿,垫铁窝已处理;3、厂房范围内地下工程完毕,场地平整,地面已硬化;4、压缩机棚施工完,吊车满足使用规定;6、临时用电、用水已具有,消防设施符合规定;7、工具准备齐全、性能满足安装规定;8、安装、检查使用旳测量及检查用仪表、仪器准备齐全,精度符合原则,检查合格并在有效有效期内。

(四)、施工工艺环节及控制1、施工工艺环节(见下页)2、施工工艺及控制(1)施工图纸会审设计图纸到位后,由监理单位、总承包单位、设计单位、施工单位进行设计交底和图纸会审。

设计交底规定设计单位将图纸旳设计规定及所执行旳原则、规范加以明确,保证设计规定与实际施工紧密结合;图纸会审规定各方将设计图纸中存在旳问题及早暴露,及时加以修改、纠正,从而防止在现场实行中导致障碍,影响工程进展,使得质量目旳无法实现。

离心机施工方案

离心机施工方案

中国石油化工股份有限公司镇海炼化分公司制氢原料结构调整改造离心式压缩机安装施工方案业主名称中国石油化工股份有限公司镇海炼化分公司工程编号文件编号工程名称制氢原料结构调整改造0531文件类别□重大□专项□一般工程类别□新建□扩建□改造□检修版本日期页次说明送审稿报批稿批准稿√审批表工程名称:制氢原料结构调整改造方案名称类别离心式压缩机安装施工方案一般施工技术方案程序职务/部门签名日期项目部审核专业责任工程师会签施工部QA/QC部HSE部控制部审批项目技术负责人中石化镇海炼化制氢原料结构调整改造项目安装工程(三标段)离心式压缩机安装施工方案编制:审核:批准:中国化学工程第四建设有限公司2018年04月10日目录1、概述 (1)2、编制依据 (2)3、压缩机安装程序 (2)4、安装前的准备工作 (3)4.1技术资料 (3)4.2材料准备 (4)4.3施工机工具准备 (4)4.4开箱检验 (4)4.5安装条件 (4)4.6基础验收及处理 (5)5、压缩机组安装 (6)5.1凝汽器 (6)5.2机组安装 (6)5.3汽轮机初找平 (8)5.4汽轮机轴承安装 (9)5.5与压缩机初对中 (9)5.6压缩机支撑轴承 (11)5.7压缩机止推轴承 (12)5.8精找平找正、对中 (13)5.9二次灌浆 (14)5.10其他部位的组装与检测 (14)5.11保护装置安装 (14)5.12汽轮机附属管道安装 (15)5.13串联式干气密封安装 (15)5.14压缩机油系统安装 (16)5.15压缩机附属管道安装 (17)6、进度计划 (18)6.1、编制依据 (18)6.2、进度计划安排 (18)7、主要资源需求计划 (18)7.1劳动力安排 (18)7.2机组施工量具一览表 (18)7.3施工机具及手段用料 (19)8、质量保证措施 (19)8.1质量保证体系及主要人员管理职责 (19)8.2质量管理控制措施 (20)8.3其他质量控制措施 (21)8.4质量控制点的设置 (21)9 安全保证措施 (24)9.1安全管理体系及主要人员职责 (24)9.2技术交底 (28)9.3高处作业 (28)9.4交叉作业 (29)9.5吊装作业 (29)9.6安全工作分析(JSA) (30)10、雨季及台风施工措施 (30)11、成品保护措施 (31)12、应急预案 (31)12.1、应急救援组织机构 (31)12.2、事故急救 (32)12.3、事故处理 (32)12.4、具体事故应急措施 (32)12.5、应急终止 (36)1、概述1.1 项目概述:中石化镇海炼化制氢原料结构调整改造项目三标段制冷单元(2400)共有丙烯压缩机(位号24K001)一台,设备形式为离心压缩机、机型3MCL456、蒸汽透平功率:3560kw、转速9600rpm、设备单重132吨。

压缩机安装施工方案

压缩机安装施工方案

压缩机安装施工方案一、引言压缩机是现代工业中常见的设备之一,主要用于将气体或蒸气压缩成高密度气体,以供各种工业生产、制冷系统和空气动力设备等使用。

压缩机的安装施工对其正常运行和使用起着至关重要的作用。

本文将详细介绍压缩机安装施工方案。

二、安全措施1.在安装压缩机前,必须明确地划定工作区域,并确保工作区域内没有其他人员非法闯入。

2.在安装过程中,所有的电源必须切断,并进行有效的电气接地。

3.进行安装的所有人员必须穿戴好必要的个人防护装备,如安全帽、护目镜、防护手套等。

4.在压缩机安装完成后,必须对其进行彻底的检查和试运行,并确保所有的备件、工具等杂物已被清除。

三、安装步骤1.选择合适的安装地点:首先需要选择一个平坦、无阻碍和通风的场所来放置压缩机。

同时还要确保该地点有足够大小的安装空间和承重能力。

2.安装基础支撑:根据压缩机的规格和重量,在安装地点上进行合适的基础支撑的设计和施工。

基础支撑必须牢固、稳定,并能够承受压缩机在运行中产生的震动和负荷。

3.安装压缩机本体:将压缩机正确地放置在基础支撑上,并确保其与基础支撑之间没有任何松动或偏移。

同时还要注意相应的安全距离和通风要求。

4.检查和安装相应管路:在压缩机的入口和出口位置上,安装相应的管路和阀门,以保证气体的流通和控制。

同时还要确保管路的通畅和无泄漏。

5.接通电源和信号线:安装好所有的电缆和信号线,并确保其正确地接通到压缩机的相应接口和电源。

6.检查和调试:在安装完成后,必须对压缩机进行仔细的检查和调试。

首先要检查所有的接口、管路和电源是否连接正确,然后进行空载试运行,最后进行全负荷试运行。

7.编写安装报告:在安装完成后,必须详细记录下安装的各项工作内容和情况,并编写安装报告。

报告中应包括安装的日期、施工人员、安装地点、压缩机规格和型号、安装步骤和检查结果等。

四、验收和交付1.验收:在试运行完成后,必须进行压缩机的验收。

验收时要根据相关标准和规范,对压缩机的各项性能、功能和安全性进行检查和测试。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.1 离心式压缩机安装施工方案
1.1.1编制说明
由于图纸资料未提供,本方案仅供投标使用,待中标后将根据施工图纸具体细化本方案以指导施工。

1.1.2编制依据
《招标文件》
《化工机器安装施工及验收规范》(通用规定)HGJ203—83
《化工机器安装施工及验收规范》(离心式压缩机)HGJ205—92
1.1.3施工程序
离心式压缩机及其驱动机(背压式汽轮机)的安装可分为整体安装和解体安装两种情况,将根据制造商提供设备的状态和具体要求进行,本方案以解体安装的情况进行说明。

具体施工程序如下:
1.1.4施工前的准备
1.1.4.1施工技术准备
1)编制详细的施工方案,并报业主、监理审核批准。

2)制造商提供的机器出厂合格证明及装箱清单。

3)制造商提供的机器装配图纸及安装使用说明书。

4)制造商提供的制造装配、质量检验及试运行记录。

1.1.4.2 4.2 设备验收
1)开箱验收应和业主、监理、制造商共同进行,开箱前检查箱子有无破损并记录。

2)根据装箱单验收设备,检查其型号、规格、数量及其质量情况并记录。

3)检查随机资料及专用工具是否齐全,并妥善保管。

4)开箱验收后,不及时安装的机件重新包箱或标识后进仓库放置。

1.1.4.3现场准备
1)场地平整,基础具备安装条件。

环境卫生良好。

2)压缩厂房已封闭,起重运输设备具备使用条件。

3)施工运输通道畅通,配备必要的消防器材。

4)现场具有机器、机件放置和保护的条件。

1.1.5压缩机安装施工工艺
1.1.5.1基础验收及处理
1)基础办理交接手续,并根据土建专业提供的技术资料进行验收。

主要检查基础的轴线、标高标识是否清晰明显。

基础的几何偏差是否符合规范的要求。

(基础的尺寸及位置允差见下表)
2)基础外观不得有裂纹、蜂窝、空洞、露筋等缺陷。

不得有疏松层、油污。

3)基础铲麻。

麻点深度不小于10mm,密度3—5点/平方分米为宜。

放垫铁处铲平,水平度小于0.5mm/m,与垫铁接触面积大于50%。

4)中心线、标高基准移置到明显处,备机器安装复验时用。

1.1.5.2机器及附件的检查
1)下机壳的煤油渗透检查,进行8小时以上的渗透,以无渗漏为合格。

2)箱体检查,箱体外观不得有气孔、裂纹、未浇满、夹层等缺陷。

3)机壳中分面应光滑、无沟槽、划纹、锈蚀等缺陷。

4)上下机壳接触应严密,自由状态时局部间隙不应大于0.05mm。

5)轴径的圆度、圆柱度、径向跳动均不得大于0.01mm。

6)隔板铸件不得有裂纹、气孔、未浇满、夹层等缺陷,扩压器和回流器的导流叶片应完整无损,隔板装入机壳时能自由落入槽中,无卡涩现象。

7)转子应无锈蚀、损伤、变形、裂纹等缺陷。

8)迷宫密封、浮环密封、轴承、轴瓦均应符合规范要求。

1.1.5.3机组底座安装
1)垫铁布置。

按规范和强度计算布置垫铁组,使垫铁组的垫铁块数、组数足够,位置合理,接触面积良好。

2)机组安装时应预先提高机组高度以满足地脚螺栓的顺利装入。

3)调整机组中心使之与基础中心重合,允差5mm。

4)找正找平机组底座。

1.1.5.4压缩机及汽轮机就位
1)依次将压缩机、汽轮机吊装就位,兼顾基础、底座中心进行安装。

利用顶丝进行调整。

2)调整底座标高使压缩机、汽轮机的标高满足设计要求,然后找正找平压缩机、汽轮机,调整采用紫铜皮,用0.03mm的塞尺进行检查机体与底座间
的贴合程度。

3)找正找平的要求。

横向水平度0.05mm/m,轴向水平度0.03mm/m。

1.1.5.5二次灌浆
1)找正找平后的机组共检后,进行垫铁点焊,24小时内进行灌浆处理。

2)灌浆采用无收缩或微膨胀混凝土,其标号高于基础1—2号。

3)灌浆时注意气温的变化,并采取保护措施。

注意养护。

4)灌浆一定要捣固良好,使混凝土充分紧密与底座结合。

1.1.5.6压缩机、汽轮机的拆洗组装
1)检查下机壳供油孔有无堵塞情况,清除吹净后,把轴承装入轴承座孔中。

2)隔板安装时,隔板刨分面应与机壳同一平面,两隔板结合面应结合良好,结合面的局部间隙应小于0.08mm,隔板最终装配时应在各结合面涂防咬合剂。

3)可倾瓦轴承安装时,用涂色法检查瓦背与轴承座孔应紧密均匀贴合,接触面积不应小于80%,轴径与轴瓦接触均匀,轴向接触长度不应小于80%,轴瓦与轴承座和轴承盖的过盈量为0.00—0.02mm,其与轴的间隙应符合图纸的要求。

4)止推轴承安装时,推力轴承与推力盘应均匀接触,用涂色法检查,其接触面积不应少于75%,瓦块摆动要灵活,无卡涩现象,然后推动止推盘,用百分表测量移动量,检查其间隙应符合图纸的要求。

5)转子安装以止推轴承定轴向位置,以支撑轴承定径向位置,并测定径向、轴向跳动值符合图纸的要求。

6)各轴承在最后安装时,应涂以润滑油。

7)迷宫密封安装时,检查其间隙符合图纸要求。

8)浮环密封装配后应活动自如,不得有卡涩现象,其装配间隙符合要求,一般先装迷宫密封试车,试车后再把浮环密封换上。

9)机壳闭合前,应检查机内各部间隙,并确认机壳内部清洁无异物,机壳内的紧固或定位螺栓应拧紧、锁牢,各部零部件均已安装,然后在中分面上涂密封胶,装上导向杆,将上机盖平稳的闭合,安装定位销,检查轴封部位不得有错口现象,再按图要求的顺序把紧螺栓,先用60%的扭矩初步把
紧,然后用100%的扭矩把紧。

10)盘动转子应转动灵活,无异常响声。

11)汽轮机的拆装类似压缩机的安装。

1.1.5.7联轴器的对中
1)以图纸规定的基准轴心为基准,找正机组。

2)用千分表来测量联轴器的轴向、径向跳动量。

找正时同时盘动两轴,相隔90°位置测量一次,需要调整时,用斜铁或顶丝调整其同轴度、平行度。

调整时松开气缸下部的定位块,以便移动机组。

3)找正完毕后,定位块复位。

4)配管结束后,复查对中情况,合格后安装联轴器及其护罩。

1.1.5.8附属设备的安装
附属设备及油站设备的安装位置及标高,应按照图纸施工。

并符合设备安装规范的要求。

主要技术要求如下:
注:H——立式设备两端点距离
L——卧式设备两端点距离
D——卧式设备的壳体外径
1.1.5.9油系统管路的安装
油系统管路在下料后应进行人工清理,清除管内灰尘及其它异物,磨去切割时产生的毛刺等,对不锈钢管,还可以进行蒸汽吹扫,清理后方可进行焊接工作。

焊接工艺采用氩弧焊打底、手工盖面的工艺(或采用全氩弧焊),保证焊口内壁平滑,已预制并清理干净的管段应及时将起端口封闭,防止进入异物。

油系统管段安装时,应保证各管段、阀门、过滤器等清洁。

油系统管路试验、清洗后,转入试车阶段。

(先进行管路油循环,合格后进行压缩机系统油循环,具体实施时编制出详细的施工方案。


1.1.6设备的现场保护
1)进入现场的设备必须全过程进行保护,施工间隙要保证包扎、覆盖好,以保证设备的内部清洁。

2)设备吊装过程中,要充分考虑机索具的保护,防止损伤设备,考虑设备重量、规格,保证安全吊装和防止碰击。

3)作好现场的防火工作。

1.1.7质量保证措施
1)压缩机安装前,施工部门必须编制专用施工方案,参加施工的人员必须按照规范和施工方案施工。

2)划分A、B、C三级质量控制点,严格工序控制。

3)在保管中根据零部件规格、型号及材料品种不同,应分别设置防潮,防水,防冻,防挤压变形(成型制品)、防尘等设施,挂牌摆放。

4)加强现场施工技术管理工作,认真贯彻各项技术管理制度,严格技术交底制度,组织有关人员认真审阅图纸,掌握设计意图和图纸技术要求。

5)认真做好“三检一评”工作,严禁不合格产品进入下一道工序,并做好各项施工记录及原始检查记录,保证技术资料齐全,并与工程同步。

6)加强现场文明施工管理,为提高施工质量提供环境保证。

7)教育职工牢固树立“质量第一”的意识,认真开展全面质量管理活动和争创优质工程活动。

成立质量保证体系,全过程强化质量管理。

1.1.8安全技术措施及环境保护
1)参加压缩机安装的全体人员,施工前必须进行安全技术教育,必要时进行
安全技术考试,考试不合格者不得独立操作。

2)设备清洗区内严禁烟火,并应通风良好;安装现场设置防火用品。

3)机组及零部件安装和吊运时,应与起重工密切配合,吊装曲轴、活塞等
部件时,所用绳扣应加胶皮管或用棕绳扣。

4)拆装设备的零部件时,应放稳垫平。

装配时,严禁用手插入零部件的连接面或探摸螺孔。

取放垫铁时,手指应放在垫铁堆的两侧。

5)行车的操作必须设专人负责,在运行和起升过程中,必须有专人指挥。

6)施工完毕或告一段落时,要将工机具及施工场地清理干净,将设备、物品覆盖,防止尘埃侵袭。

7)作好施工现场的安全保卫工作,防止物品的损坏或丢失。

8)施工现场必须有足够的消防水源,消防道路保持畅通。

9)牢固树立‘‘安全第一,预防为主”的思想。

10)及时清理施工垃圾、易燃.有毒物品要移至规定场所。

11)注意环境保护,油循环、试车时减少油品的跑冒滴漏及施工机械造成的大气污染。
