报规报建主要工作流程
报建工作流程免费

报建工作流程免费1.项目立项阶段:-编制项目建议书和可行性研究报告。
-上报项目立项申请,并经过审批机构的审查和批准。
-开展前期调研和勘察工作,确定建设项目的基本情况和可行性。
2.准备报建材料:-编制工程项目概算,明确项目需求和投资预算。
-编制工程设计任务书,明确设计要求和范围。
-预备用地规划许可、环境影响评价等相关审批文件。
3.开展工程设计:-编制建筑、结构、给排水、暖通、电气等相关专业设计方案。
-通过招标等方式选择设计单位进行承担工程设计任务。
-设计单位按照要求编制施工图纸和工程技术文件。
4.提交报建申请:-准备好所有需要的报建申请材料,并按照要求进行登录和提交。
-核实材料的真实性和完整性,并补充完善缺失的文件和资料。
-缴纳相应的报建审批费用,并取得缴费凭证。
5.审查和审批:-报建部门对提交的申请材料进行审核和审查。
-审查过程中,可能需要对现场进行踏勘和勘查。
-如审查通过,报建部门进行审批,并签发相应的建设工程规划许可证。
6.办理施工许可:-拿到建设工程规划许可证后,向施工单位发放施工许可证。
-施工单位按照施工许可证的要求进行工程施工。
7.工程竣工备案:-工程施工完成后,施工单位进行工程竣工验收。
-验收合格后,办理工程竣工备案手续,并向报建部门进行备案登记。
8.环境保护及安全验收:-根据工程性质,进行环境保护验收和安全验收。
-对工程的环境影响进行评估和监测,并向相关部门上报。
9.报建监督和管理:-对报建项目进行监督和管理,确保施工符合规范和要求。
-如发现问题,对施工单位进行整改和处理。
报规报建基本流程与时间

报规报建基本流程与时间近年来,随着经济的高速发展,城市化的不断加深,建筑业的市场也正在加快扩大。
报建是各地国家政府规定的行业必须遵循的程序,而报规报建工作也是建筑企业投资建设或扩建项目必不可少的一部分。
了解报规报建工作的基本流程和时间,不仅有助于建筑企业更加科学地进行建设准备,也有利于广大建设群众对报规报建工作的理解。
一、报规报建工作的基本流程1、申报预审:在准备报建之前,建筑企业首先需要做的是经过地方规划部门的预审,以确定报建项目在该地区是否可行,以及报建的项目内容符合规定。
2、报建申请:在经过申报预审之后,建筑企业需要向地方规划部门提交报建申请书,并提交相关材料,包括但不限于项目报建申请表、经营许可证、营业执照、房屋拆迁审批文件等。
3、工程验收审查:建筑企业在提交完报建申请书之后,需要将该项目的施工情况进行审查,以确认工程施工资料是否符合当地规定的要求。
4、现场验收:在工程验收审查通过之后,建筑企业需要对施工项目的报建场地进行现场验收,以确保项目各项施工工作是否符合国家规定的标准。
5、核发报建文件:如果项目通过了现场验收,建筑企业就可以申请核发报建文件,文件包括土地使用权证和建筑设计文件等,这些文件是建筑企业本次工程施工的重要凭证。
二、报规报建的时间节点1、报规报建的总体时间:报规报建的总体周期一般需要1-3个月时间,具体时间要视具体项目的情况而定。
2、申报预审的时间:通常情况下,申报预审的时间为1-2个月,需要提交的材料包括但不限于项目报建申请表、经营许可证、营业执照等等。
3、工程验收审查的时间:通常情况下,工程验收审查的时间为1-2个月,要求提交的材料包括但不限于项目施工图纸、工程报建文件、现场照片等等。
4、现场验收的时间:通常情况下,现场验收的时间为1-2个月,现场验收的要求主要是施工场地是否符合当地规定的要求。
5、核发报建文件的时间:在现场验收之后,建筑企业需要向地方规划部门提交申请,以便地方规划部门对项目进行核发,一般情况下,核发报建文件的时间为1-2个月。
报规报建手续及所需资料

报规报建手续及所需资料规划手续办理流程及所需资料一、办理项目选址意见书1.提交书面建设项目选址申请(2份);2.提供现状地形图纸及电子文件(需有测绘资质章);3.提供项目的可行性研究报告(原件、复印件);4.提供环境评估报告及市环保局的批复文件(原件、复印件);5.提供土地权属证明(土地预审文件:原件、复印件);二、办理建设用地规划许可证一)设计方案审查阶段:1.提交方案审查书面申请(1份,附格式样本);2.提供现状图(测绘院盖章蓝图1份,附电子版文件);3.提供总平面图(蓝图,叠成A4大小、手风琴样式,留出装订线及露出图标,盖单位公章;附电子版文件);4.提供规划文本(包括彩色平面图、鸟瞰图及单体工程设计方案等内容及电子版文件);5.提供计委批文(立项批文,原件1份,复印件1份);6.提供土地预审文件或建设用地成交确认书(原件出示,留复印件1份);7.根据项目性质及情况提供环评报告及批复原件(留复印件1份)。
二)许可证办理阶段1.提交建设用地规划书面申请(1份,附格式样本);2.提供总平面图、竖向规划图、定位图、管线综合图、停车规划图;(总平面图、定位蓝图各6份,成套的蓝图2份,全部叠成A4大小、手风琴样式,留出装订线及露出图标,盖单位公章;附电子版文件);3.提供彩色平面图、鸟瞰图(打印A4彩图各一份,附电子版文件);4.提供土地出让合同(原件出示,留复印件1份);5.提供环评报告及批复原件(原件出示,留复印件1份);其它材料根据要求提供。
三、办理建设工程规划许可证一)设计方案审查阶段:1.提交方案审查书面申请(1份,附格式样本);2.提供土地权属证明(出示土地证原件,留复印件1份);3.提供计划批文(复印件1份);4.提供建筑施工方案图(平、立、剖面图电子文件);5.提供所报单体效果图(电子文件);6.提供批准的总平面规划(电子文件);7.提供彩色平面图及鸟瞰图(电子文件)。
二)许可证办理阶段1.提交建设工程规划书面申请(1份,附格式样本);2.提供建筑施工图(平、立、剖面图各2份,并全部叠成A4大小、手风琴样式,留出装订线及露出图标,盖单位公章;附电子版文件);3.提供所报单体效果图(A4彩图1份);4.提供批准的总平面规划图(1份);5.提供彩色平面图及鸟瞰图A4彩图1份);四、办理建设工程开工验线1.提交开工验线申请书;2.提供《建设工程规划许可证》及附图(含复印件)。
建设工程施工报建工作主要程序介绍

建设工程施工报建工作主要程序介绍一、前言建设工程施工报建工作是建设工程最基本和最重要的环节之一,是建设工程的进入点,涉及到施工图设计、工程量清单、材料选用、技术规范、安全要求、质量标准、交工验收等多个方面,是影响建设工程质量和安全的重要因素之一。
本文将对建设工程施工报建工作的主要程序进行介绍,以帮助读者更好地掌握和了解该工作流程。
二、主要程序1. 准备工作准备工作是建设工程施工报建工作的第一步,包括了解项目情况、明确设计要求、审核施工图纸、确认工程量等。
主要内容如下:•了解项目的性质和范围,包括项目所在地、用途、工程量、工期等;•确认设计要求,包括建筑设计、结构设计、给排水电气设计等;•审核施工图纸,包括建筑图纸、结构图纸、给排水电气图纸等;•确认工程量,建立工程量清单,包括主材料、设备、工具和安装费用等。
2. 报建环节报建环节是建设工程施工报建工作的核心环节,包括编制施工组织设计、编制安全生产计划、编制施工方案、报批材料准备等。
主要步骤如下:(1) 编制施工组织设计施工组织设计是建设工程施工报建工作中的重要环节,其编制内容包括场地利用、机械设备配置、人员编制、工期计划等。
(2) 编制安全生产计划安全生产计划是建设工程施工报建工作中的重要内容,其编制内容包括确定施工安全要求、制定安全措施、明确责任范围和安全管理流程等。
(3) 编制施工方案施工方案是建设工程施工报建工作中的关键内容,其编制内容包括施工过程、技术要求、质量标准等。
(4) 报批材料准备报批材料准备是报建环节的最后一步,需要准备相关报批文件,包括施工组织设计、安全生产计划、施工方案等,确认文件的正确性和完整性。
3. 审批环节审批环节是建设工程施工报建工作中必须进行的工作,包括提交报建文件、进行审批过程、获得批准等。
主要步骤如下:(1) 提交报建文件提交报建文件是审批环节的第一步,需要将编制好的报批文件提交,包括施工组织设计、安全生产计划、施工方案等,准确描述工作计划、人员和设备使用等。

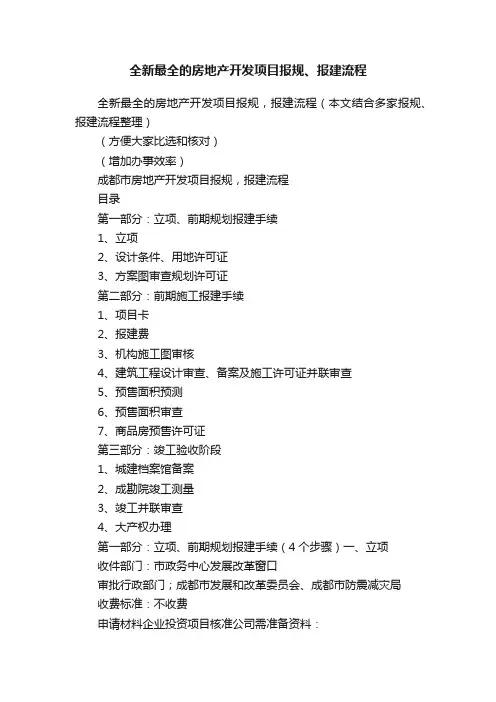

全新最全的房地产开发项目报规、报建流程

全新最全的房地产开发项目报规、报建流程全新最全的房地产开发项目报规,报建流程(本文结合多家报规、报建流程整理)(方便大家比选和核对)(增加办事效率)成都市房地产开发项目报规,报建流程目录第一部分:立项、前期规划报建手续1、立项2、设计条件、用地许可证3、方案图审查规划许可证第二部分:前期施工报建手续1、项目卡2、报建费3、机构施工图审核4、建筑工程设计审查、备案及施工许可证并联审查5、预售面积预测6、预售面积审查7、商品房预售许可证第三部分:竣工验收阶段1、城建档案馆备案2、成勘院竣工测量3、竣工并联审查4、大产权办理第一部分:立项、前期规划报建手续(4个步骤)一、立项收件部门:市政务中心发展改革窗口审批行政部门;成都市发展和改革委员会、成都市防震减灾局收费标准:不收费申请材料企业投资项目核准公司需准备资料:1、项目申请报告;2、当年年检的营业执照或单位法人证、组织机构代码证;3、规划局出具的项目规划意见(用地许可证=设计条件、国土出让合同);4、国土局出具的项目用地意见;5、20-35%银行开具资金证明(资金证明一般一个月期限),6、窗口领取表格其他部门需准备资料;无二、设计条件、用地许可证审批行政部门;成都市规划管理局审批时间:1个工作日收费标准:不收费⑴申请材料:A、公司需准备资料:1、《设计条件、用地许可》申请表;2、1:500红线图;3、土地权属文件;4、测绘单位出具的用地界址测绘成果1套;B、技术部需准备资料:1、叠加用地界址信息和规划控制信息的红线图1:500(或1:1000)5份。
注意事项:1、建设单位应在1年内,向规划部门报送建筑设计方案及有关文件、资料,否则规划设计条件自行失效;2、建设单位取得《建设用地规划许可证》1年内,应向国土局申请办理土地使用批准文件。
如因故超期又未申请延期的,《建设用地规划许可证》自行失效。
需延期的建设项目,应持取得的审批文件在有效期内延期。
三、方案图审查审批单位:成都市规划管理局审批时间:15个工作日收费标准:不收费⑴申请材料:A、公司需准备资料:1、建设工程设计方案送审单。
工程报规报建流程及资料清单五篇范文

工程报规报建流程及资料清单五篇范文第一篇:工程报规报建流程及资料清单工程建设项目报建(施工许可证办理)办理国有土地使用证(国土局)1、《土地申请登记书》、土地登记法人代表身份证明、土地登记委托书及委托人和代理人的身份证复印件;2、土地权属证明文件(包括土地征收、征用、土地划拨批准文件、土地出让合同或出让变更协议等文件);3、建设用地规划许可证、选址意见书或定点通知书、规划红线图(原件)、规划设计条件通知书或总平图(原件)(规划局);4、建设项目批准或备案文件(发改局);5、地籍调查表、界址成果表、宗地图;6、招标、拍卖、挂牌成交确认书;7、地价款缴纳情况审核表;8、契税完税证明或缓交、免交契税材料;9、用地单位《营业执照》(副本,验原件收复印件)、机构代码证(复印件);10、其他特殊情况材料。
建设项目立项备案通知书(发改局)1、企业投资项目申请报告;2、社会事业项目、交通和邮电项目需提供行业主管部门意见;3、项目业主的营业执照或事业单位法人证书、组织机构代码证;4、联合建设项目的联建协议或合同;5、规划行政主管部门出具项目规划意见;6、土地资源行政主管部门出具项目规划意见;建设项目选址意见书(规划局)1、《建设项目选址意见书》申请表1份(窗口索取);2、以划拨方式提供国有土地使用权的土地证明文件(国土部门《关于××单位意向用地意见》)1份;3、依据规划局的地块片区控规图(电子版)制定1:500(或1:1000)地形图1份(采用成都坐标系),用蓝笔标注拟建用地范围示意图,并由国土部门加盖公章;4、其他需要说明的文件、图纸等。
规划设计条件通知书、建设用地规划许可证(规划局)1、规划条件、《建设用地规划许可证》(建筑类)申请表1份;2、测绘单位出具的用地界址测绘成果纸质和电子版各一套。
成果上标明测绘单位承诺对测绘资料数据的准确性负责,自愿承担数据不准确而产生的一切法律责任;3、计划批准文件1份;4、国土使用证(复印件)1份5、其他需要说明的图纸、文件等。
建筑工程报建报批手续办理全过程

建筑工程报建报批手续办理全过程第一步:前期准备在准备进行建筑工程报建报批手续办理前,首先需要对建设项目进行初步规划。
这包括确定建设地点、工程规模、建设内容、投资估算等相关要素。
同时,还需对工程性质和规模进行层级划分,确定是否需要进行报建手续。
此外,还需了解当地建设项目管理法规和政策,了解报建手续需要的相关要求。
第二步:报建资料准备第三步:报建申请在准备完报建资料后,建设单位或工程管理人员需要按照相关程序将报建资料提交给当地政府或主管部门,并填写相应的报建申请表格。
报建申请表格中通常包括建设单位名称、项目名称、工程地址、建设规模、建设内容等信息。
同时,还需附上报建资料的核准副本和其他相关证件。
第四步:审批一般情况下,报建申请提交后,主管部门将会进行预审。
预审后符合要求的申请将进入正式审批程序。
审批程序的具体流程根据不同地区和项目的性质而有所差异。
一般情况下,审批程序主要包括初审、复审和核准三个阶段。
初审时,主管部门将对报建资料进行初步审核,并进行项目现场核查。
如果初审合格,将继续进行复审,进行外部环境和合规性审查。
最后,核准阶段是最后的审批环节,主管部门将对工程设计、环保、用地等方面进行全面核准,并对报建手续进行最终决定。
第五步:取得批复经过审批合格后,建设单位将会收到建设工程报批的批复文件。
批复文件是依据报建资料的审核结果而发放给建设单位的文书,批复文件中一般包括了工程建设许可证和工程建设规划批准文件等。
建设单位需妥善保管批复文件,作为工程开展以及后续验收和交接的重要凭证。
总结:建筑工程报建报批手续办理全过程包括前期准备、报建资料准备、报建申请、审批和取得批复五个步骤。
在实施过程中,需要建设单位或工程管理人员合理规划、认真准备相关申请材料,并按照相关程序逐步进行审批。
只有获得批复文件,才能正式开展建筑工程的实施和施工。
房地产开发立项、报规、报建行政审批全流程图

房地产开发立项、报规、报建行政审批全流程第一部分房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业容和围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业容和围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
报规报建主要工作流程
我院承担报规报建以下工作:
申请用地蓝线及规划设计要点(规划局)———>
组织修建性详细规划设计(项目单位)———>
规划方案评审会(规划局)———(技管会、县规委会)——>规划总图核指核面(信息中心收费)———>
用地规划许可证(规划局)———>
总图审批(规划局)———>
组织工程勘察、建筑方案设计(项目单位)———>
方案审定(项目单位)———>
环保评价备案(环保局)———>
初步设计评审(建设局)———>
建筑工程规划许可证办理发证(规划局)———>
施工图审查(审图公司收费)———>
消防专项审查(消防大队)———>
建设局施工图报建、招投标等(收费)———>
施工许可证发放(建设局收费)———>
开工建设、规划局现场放线定位(规划局信息中心)。
我院配合完成以下工作:
施工过程中:
全程验收(建设局质监站)———>全程监督(建设局安监站)———>全程验收(规划局执法队)———>竣工测量(规划局设计院)———>
竣工完成后:
备案(建设局质监站)———>
备案(建设局安监站)———>
竣工测绘(房产局)———>
房屋产权证发放(房产局)。
