建筑实务案例题解析
一级建造师中的建筑工程施工经济学实务案例解析

一级建造师中的建筑工程施工经济学实务案例解析在建筑工程中,施工经济学是一项重要的学科,旨在通过理论和实践方法,对建筑工程的施工成本、资源利用、工期合理安排等方面进行分析和优化。
本文将通过一系列实际案例,解析一级建造师在建筑工程施工经济学中所面临的挑战和应对措施。
案例一:材料采购与成本优化在某高层住宅工程中,建筑工程师面临材料采购和成本控制的问题。
通过充分了解工程需求,工程师采用了“招投标”方式,与多家供应商进行竞争,最终选择了性价比最高的供应商。
此外,工程师还对工程材料进行了分类管理,避免重复采购和浪费。
案例二:工期控制与效率提升在某大型商业综合体建设项目中,施工经理需要保证项目的高质量和按时完工。
施工经理采用了系统化的进度计划,将工程划分为多个关键节点,并通过合理分配资源和优化施工工艺,加快了工程进度。
此外,施工经理还利用现代化设备和技术,提高施工效率,减少人力资源的浪费。
案例三:人力资源管理与效益提升在某城市基础设施建设项目中,施工单位面临人力资源管理和效益提升的问题。
通过合理制定工作计划和岗位职责,施工单位实现了项目工作的分工合理化和高效率的协同作业。
此外,施工单位还加强了员工的技能培训和团队建设,提高了工人的专业素质和施工品质。
案例四:成本控制与质量保证在某大型公建项目中,施工成本控制和质量保证是建筑工程师面临的难题。
工程师通过优化施工方案,合理选择施工材料和技术,降低了成本。
与此同时,工程师严格遵守工程质量标准,进行全过程、多方位的质量监控和检验。
通过这些措施,工程师在保证质量的基础上,将成本控制在合理范围内。
结论:通过以上实务案例的解析,我们可以看出,在一级建造师的角色中,建筑工程施工经济学实务扮演着重要的角色。
在建筑工程的各个方面,从材料采购到工期控制、人力资源管理到成本控制,施工经济学都是一项关键的工具。
建筑工程师通过灵活运用施工经济学的理论和方法,解决实际问题,提高工程效益和质量,进而推动行业的发展和进步。
2023一级建造师《建筑工程管理与实务》考试真题答案及解析(案例题)

2023一级建造师《建筑工程管理与实务》考试真题答案及解析(案例题)案例(一)【背景资料】某新建住宅小区,单位工程分别为地下2层,地上9~12层,总建筑面积15.5万平方米。
各单位为贯彻落实《建设工程质量检测管理办法》(住房和城乡建设部令)要求,在工程施工质量检测管理中做了以下工作:1.建设单位委托具有相应资质的检测机构负责本工程质量检测工作;2.监理工程师对混凝土试件制作与送样进行了见证。
试验员如实记录了其取样、现场检测等情况,制作了见证记录;3.混凝土试样送检时,试验员向检测机构填报了检测委托单;4.总包项目部按照建设单位要求,每月向检测机构支付当期检测费用。
地下室混凝土模板拆除后,发现混凝土墙体、楼板面存在蜂窝、麻面、露筋、裂缝、孔洞和层间错台等质量缺陷。

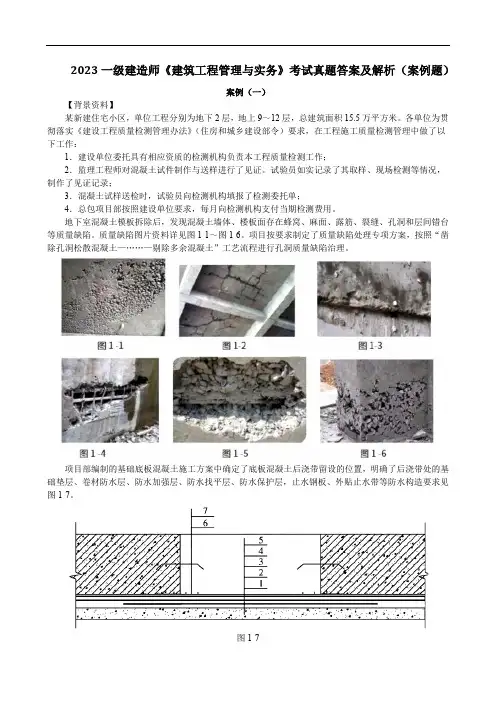

质量缺陷图片资料详见图1-1~图1-6。
项目按要求制定了质量缺陷处理专项方案,按照“凿除孔洞松散混凝土—……—剔除多余混凝土”工艺流程进行孔洞质量缺陷治理。
项目部编制的基础底板混凝土施工方案中确定了底板混凝土后浇带留设的位置,明确了后浇带处的基础垫层、卷材防水层、防水加强层、防水找平层、防水保护层,止水钢板、外贴止水带等防水构造要求见图1-7。
图1-7问题:1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?2.写出图1-1~图1-6显示的质量缺陷名称。
(表示为图1-1麻面)3.写出图1-7中防水构造层编号的构造名称。
(表示为1—基础垫层)4.补充完整混凝土表面孔洞质量缺陷处理工艺流程内容?【参考答案】1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?答:(1)不妥之处一:混凝试样送检时,试验员向检测机构填报了检测委托单。
正确做法:试验室在接受委托试验任务时,须由送检单位填写委托单。
《建筑工程管理与实务》真题及解析-案例题

三、案例分析题[共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分](一)背景资料:某新建别墅群项目,总建筑面积45000㎡,各幢别墅均为地下1层,地上3层,砖混结构。
某施工总承包单位项目部按幢编制了单幢工程施工进度计划。
某幢计划工期为180d,施工进度计划见图。
现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。
该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。
项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。
项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。
监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。
项目部对检测时间提出异议。
1.项目部除了材料需求计划外,还应编制哪些资源需求计划?2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。
3.找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。
4.监理工程师要求的检测时间是否正确,并说明理由。
针对本工程,室内环境污染物浓度检测还应包括哪些项目?【参考答案】1.资源需求计划还应包括劳动力需求计划、施工机械和设备需求计划、资金需求计划、预制构件需求计划。
2.工期延误5天,为了保证工期,需要从主体结构、室内装修、室外工程三个工作中累计压缩工期5天,根据赶工参数表,压缩主体结构2天,费用为2700X2=5400元;压缩室内装修3天,费用为3000X3=9000元。
2022年一级建造师建筑实务考试真题及答案解析 -案例题

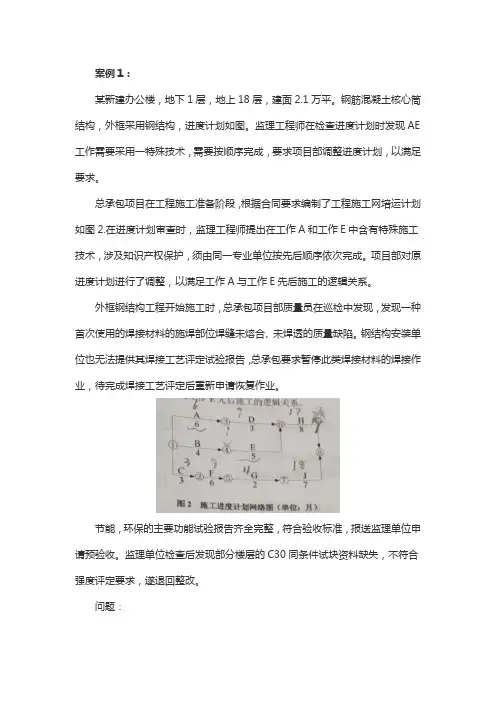

案例1:某新建办公楼,地下1层,地上18层,建面2.1万平。
钢筋混凝土核心筒结构,外框采用钢结构,进度计划如图。
监理工程师在检查进度计划时发现AE 工作需要采用一特殊技术,需要按顺序完成,要求项目部调整进度计划,以满足要求。
总承包项目在工程施工准备阶段,根据合同要求编制了工程施工网培运计划如图2.在进度计划审查时,监理工程师提出在工作A和工作E中含有特殊施工技术,涉及知识产权保护,须由同一专业单位按先后顺序依次完成。
项目部对原进度计划进行了调整,以满足工作A与工作E先后施工的逻辑关系。
外框钢结构工程开始施工时,总承包项目部质量员在巡检中发现,发现一种首次使用的焊接材料的施焊部位焊缝未熔合、未焊透的质量缺陷。
钢结构安装单位也无法提供其焊接工艺评定试验报告,总承包要求暂停此类焊接材料的焊接作业,待完成焊接工艺评定后重新申请恢复作业。
节能,环保的主要功能试验报告齐全完整,符合验收标准,报送监理单位申请预验收。
监理单位检查后发现部分楼层的C30同条件试块资料缺失,不符合强度评定要求,遂退回整改。
问题:1、画出调整后的工程网络计划图。
并写出关键线路。
(以工作表示:如A→C)调整后的总工期是多少个月?2、网络图的逻辑关系包括什么,网络图中虚工作的作用是什么?3、那些情况需要进行焊接工艺评定试验。
焊缝的缺陷形式还有哪些类型。
4、单位工程质量验收合格的标准要求有哪些,工程质量控制资料缺失的部分应该采取什么样的处理方式。
【解析】1.关键线路:A→E→H总工期:19个月2.(1)网络图的逻辑关系有:工艺关系和组织关系。
(2)虚线的作用:用于正确表达图中工作之间的逻辑关系,一般起着工作之间的联系、区分和断路的三个作用。
3.(1)施工单位首次采用的钢材、焊接材料、焊接方法、接头形式、焊接位置、焊后热处理等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。
(2)焊缝的缺陷形式还有:裂纹、孔穴、固体夹杂、形状缺陷和上述以外的其他缺陷。
2023年实务一建真题及答案解析

2023 年一级建筑师建筑实务真题答案与解析一、单项选择题1.某工厂在经受猛烈地震后,其构造仍能保持必要的整体性而不发生坍塌,此项功能属于构造的〔〕。
A.安全性 B.适用性C.耐久性D.稳定性【答案】A【解析】此题考察的是建筑构造的牢靠性。
安全性指在正常施工和正常使用的条件下,构造应能承受可能消灭的各种荷载作用和变形而不发生破坏;在偶然大事发生后,构造仍能保持必要的整体稳定性。
例如,厂房构造寻常受自重、吊车、风和积雪等荷载作用时,均应结实不坏,而在遇到猛烈地震、爆炸等偶然大事时,容许有局部的损伤,但应保持构造的整体稳定而不发生倒塌。
参见教材P1。

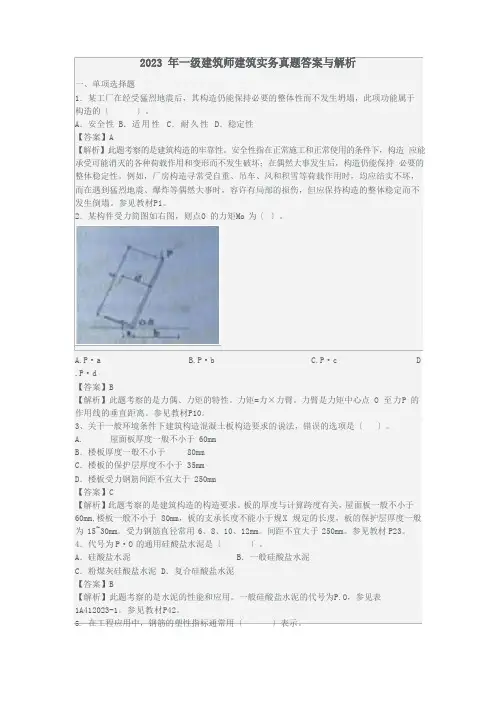

2.某构件受力简图如右图,则点O 的力矩Mo 为〔〕。
A.P·aB.P·bC.P·c D .P·d【答案】B【解析】此题考察的是力偶、力矩的特性。
力矩=力×力臂。
力臂是力矩中心点 O 至力P 的作用线的垂直距离。
参见教材P10。
3、关于一般环境条件下建筑构造混凝土板构造要求的说法,错误的选项是〔〕。
A. 屋面板厚度一般不小于 60mmB.楼板厚度一般不小于 80mmC.楼板的保护层厚度不小于 35mmD.楼板受力钢筋间距不宜大于 250mm【答案】C【解析】此题考察的是建筑构造的构造要求。
板的厚度与计算跨度有关,屋面板一般不小于60mm,楼板一般不小于 80mm,板的支承长度不能小于规X 规定的长虔,板的保护层厚度一般为 15~30mm。
受力钢筋直径常用6、8、10、12mm。
间距不宜大于 250mm。
参见教材P23。
4.代号为P·O的通用硅酸盐水泥是〔〕。
A.硅酸盐水泥B.一般硅酸盐水泥C.粉煤灰硅酸盐水泥 D.复合硅酸盐水泥【答案】B【解析】此题考察的是水泥的性能和应用。
一般硅酸盐水泥的代号为P.O,参见表1A412023-1。
参见教材P42。
5.在工程应用中,钢筋的塑性指标通常用〔〕表示。
2020年一级建造师《建筑实务》案例题考点分析-现场材料管理

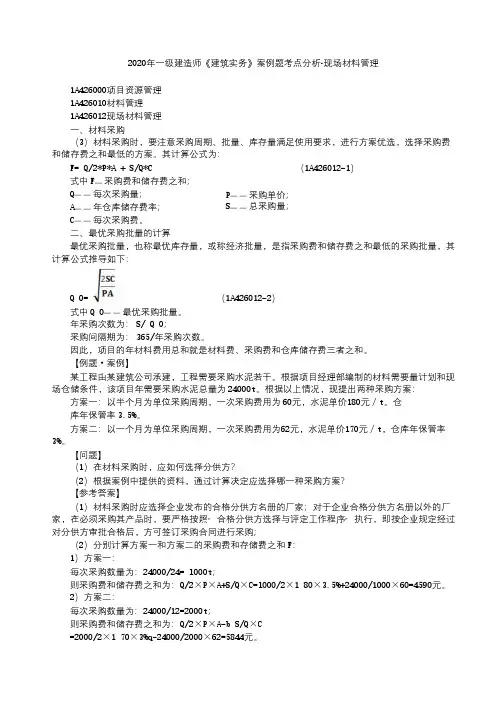

2020年一级建造师《建筑实务》案例题考点分析-现场材料管理1A426000项目资源管理1A426010材料管理1A426012现场材料管理一、材料采购(3)材料采购时,要注意采购周期、批量、库存量满足使用要求,进行方案优选,选择采购费和储存费之和最低的方案。
其计算公式为:F= Q/2*P*A + S/Q*C (1A426012-1)式中F—采购费和储存费之和;Q——每次采购量;P——采购单价;S——总采购量;A——年仓库储存费率;C——每次采购费。
二、最优采购批量的计算最优采购批量,也称最优库存量,或称经济批量,是指采购费和储存费之和最低的采购批量,其计算公式推导如下:Q 0= (1A426012-2)式中Q 0——最优采购批量。
年采购次数为:S/ Q 0;采购间隔期为:365/年采购次数。
因此,项目的年材料费用总和就是材料费、采购费和仓库储存费三者之和。
【例题·案例】某工程由某建筑公司承建,工程需要采购水泥若干。
根据项目经理部编制的材料需要量计划和现场仓储条件,该项目年需要采购水泥总量为24000t。
根据以上情况,现提出两种采购方案:方案一:以半个月为单位采购周期,一次采购费用为60元,水泥单价180元/t。
仓库年保管率3.5%。
方案二:以一个月为单位采购周期,一次采购费用为62元,水泥单价170元/t,仓库年保管率3%。
【问题】(1)在材料采购时,应如何选择分供方?(2)根据案例中提供的资料,通过计算决定应选择哪一种采购方案?【参考答案】(1)材料采购时应选择企业发布的合格分供方名册的厂家;对于企业合格分供方名册以外的厂家,在必须采购其产品时,要严格按照“合格分供方选择与评定工作程序”执行,即按企业规定经过对分供方审批合格后,方可签订采购合同进行采购;(2)分别计算方案一和方案二的采购费和存储费之和F:1)方案一:每次采购数量为:24000/24= l000t;则采购费和储存费之和为:Q/2×P×A+S/Q×C=lOOO/2×1 80×3.5%+24000/1000×60=4590元。
二级房建实务(19二级真题解析)案例篇

二级建筑实务真题解析(案例篇)案例一背景资料某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。
项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。
图1施工进度计划网络图(时间单位:周)因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B →F→K”先后顺次施工。
该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。
项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。
项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。
问题:写出图1网络图的关键线路(用工作表示)和总工期。
项目技术负责人还应补充哪些施工进度计划的组成内容?根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?(一)答:依据《JGJ/T121》过程计算如下(1)(2)关键线路:工作表示A C F H I L (3)总工期:TC=30周(二)答:依据《GB/T50326-17》规定项目技术负责人补充进度计划如下(1)编制说明、(2)(总)进度计划表、(3)资源需要量及供应平衡表、(4)、分期分批开工竣工及工期一览表(三)答:依据《JGJ/T121》规定调整如下(1)调整后的总工期为A+C+F+K+L=31周答:根据从新调整进度计划确定特种设备计取租赁费用的时长为7+10+9=26天(解释F工作有两项紧前工作两项都完成才能开始F)优化后,特种设备应在第2周初进场(个人观点不代表大众)优化后特种设备计取租赁费用的时长为3+10+9=22天(7-3=4窝工四天不作为计算天数)案例二背景资料某办公楼工程,建筑面积2400m2,地下一层,地上十二层,筏板基础,钢筋混凝土框架结构,砌筑工程采用蒸压灰砂砖砌体。
2021年5月30日二建《建筑实务》真题答案及解析(案例题)

2021年5月30日二建《建筑实务》真题答案及解析(案例题)三、案例题(共4题,每题 20 分)案例一【背景资料】某新建住宅工程,建筑面积1.5万平方面,地下2层,地上11层,钢筋混凝土剪力墙结构,室内填充墙体采用蒸压加气混凝土砌块,水泥砂浆砌筑。
室内卫生间采用聚氨酯防水涂料,水泥砂浆粘贴陶瓷饰面板。
一批φ8钢筋进场后,施工单位及时通知见证人员到场进行取样等见证工作,见证人员核查了检测项目等有关见证内容,要求这批钢筋单独存放,待验证资料齐全,完成其他进场验证工作后才能使用。
监理工程师审查“填充墙砌体施工方案”时,指出以下错误内容:砌块使用时,产品龄期不小于14d;砌筑砂浆可现场人工搅拌;砌块使用时提前2d浇水湿润,卫生间墙体底部用灰砂砖砌200mm高坎台;填充墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。
要求改正后再报。
卫生间装修施工中,记录有以下事项:穿楼板止水套管周围二次浇筑混凝土抗渗等级与原混凝土相同;陶瓷饰面板进场时检查放射性限量检测报告合格;地面饰面板与水泥砂浆结合层分段先后铺设;防水层、设备和饰面板层施工完成后,一并进行一次蓄水、淋水试验。
施工单位依据施工工程量等因素,按照一个检验批不超过300m3 砌体,单个楼层工程量较少时可多个楼层合并等原则,制订了填充墙砌体工程检验批计划,报监理工程师审批。
【问题】1.见证检测时,什么时间通知见证人员到场见证?见证人员应核查的见证是什么?该批进场验证不齐的钢筋还需完成什么验证工作才能使用?2.逐项改正填充墙砌体施工方案中的错误之处。
3.指出卫生间施工记录中的不妥之处,写出正确做法。
4.检验批划分的考虑因素有哪些?指出砌体工程检验批划分中的不妥指出,并指出正确做法。
【答案】1.(1)施工单位应在取样和送检前通知。
(2)核查见证检测的检测项目、数量和比例是否满足有关规定。
(3)该批进场验证不齐的钢筋还需待资料补齐和复验合格后方可使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【说明】准备时间非常仓促,难免部分题目及答案存在不合理或者错误。
若有错误,请考生以教材为准,请包涵!【案例-1】答:不妥之处为:①投标人丙提交了一份将投标总价降价5%的补充协议不妥。
因为根据规定,投标人的优惠必须体现在清单的综合单价或相关的费用中,不得以总价下浮(或者让利、降价)方式进行报价,否则以废标处理。
②2014年1月7日招标人与中标人签订合同不妥。
因为根据规定,应在中标通知书发出之日起30天内,招标人与中标人签订合同。
③2014年1月7日招标人将中标结果通知其他未中标的投标人不妥。
因为根据规定,招标人在向中标人发出中标通知书同时,应将中标结果通知其他所有未中标的投标人。
④2014年1月20日,招标人与甲签订了一份让利5%的补充协议不妥。
因为根据规定,招标人和中标人不得再行订立背离合同实质性内容的其他协议。
【案例-2】答:不妥之处有:①招标人要求投标人必须为国有性质的企业不妥。
因为根据规定,任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或其他组织参加投标,不得以任何方式非法干涉招投标活动。
②招标人一对一分别向投标人答复不妥。
因为根据规定,招标人应向所有招标文件收受人进行答复。
③招标人电话答复投标人不妥。
因为根据规定,招标人应书面向投标人答复。
④投标人甲要求延长提交投标文件截止时间,遭到发包人拒绝不妥。
因为根据规定,招标人对招标文件进行必要的澄清和修改应在投标截止时间15日前进行,不足15日的,应顺延投标截止日。
【案例-3】答:上述事件中的不妥之处有:①开标由招标办主任主持不妥。
因为根据规定,开标应由招标人主持。
②开标时公布招标控制价不妥。
因为根据规定,招标控制价应在招标文件中公布,不得保密。
③在评标过程中,招标人与投标人甲就投标报价进行协商不妥。
因为根据规定,在确定中标人前,招标人与投标人不得就投标报价、投标方案等实质性内容进行谈判。
④评标委员会直接确定中标人不妥。
因为根据规定,中标人应由招标人确定,经招标人授权,评标委员会方可直接确定中标人。
【案例-4(2010年真题)】答:工程自开工至结构施工完成,施工单位应陆续上报的安全专项方案有基坑支护与降水工程;土方开挖工程;塔吊、施工电梯等特种设备安拆工程;悬挑卸料平台;脚手架工程;模板工程等。
【案例-5(2016年真题)】答:(1)该项目施工组织设计经分公司技术部经理审核,报分公司总工程师审批不妥。
正确做法为:该施工组织设计属于施工组织总设计,应由企业相关部门审核,并由总公司总工程师审批。
(2)自项目技术部经理主持编制外脚手架(落地式)施工方案,经项目总工程师审批不妥。
正确做法为,应由项目经理主持编制,由施工单位技术部门组织本单位有关安全、技术、质量等专业技术人员审核,经施工单位技术负责人(该项目的公司总工程师)审批。
(3)专业承包单位组织编制塔吊安装拆卸方案,按规定经专家论证后,报施工总包单位总工程师、总监理工程师、建设单位负责人签字批准实施不妥。
正确做法为,实行施工总承包的,由施工总承包单位组织召开专家论证会,并还需要专业承包单位技术负责人签字。
【案例-6(2011年真题)】答:不妥之处有:①M单位单位组织专家论证会不妥。
因为根据规定,实行施工总承包的,应由施工总承包单位组织召开专家论证会。
②本单位总工程师以专家身份参加专家论证会不妥。
因为根据规定,本项目参与各方人员均不得以专家身份参加专家论证会。
③专家组认为应由施工总承包单位编制该专项施工方案不妥。
因为根据规定,深基坑工程实行专业分包的,可以由专业分包单位编制专项施工方案。
④专家论证会结束后,专家组提出口头意见不妥。
正确做法为,专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字,该报告作为专项施工方案修改完善的指导意见。
⑤M单位根据论证意见修改完善专项施工方案后经本单位技术负责人签字后报总监理工程师签字后便组织实施不妥。
因为根据规定,M单位根据论证意见修改完善专项施工方案后,应经本单位技术负责人、施工总承包单位技术负责人签字后,并应由施工总承包单位报总监理工程师与建设单位负责人签字后方可组织实施。
【案例-7】答:1.上述事件的不妥之处有:①项目相关技术人员主持编制了土方开挖施工方案不妥。
正确做法为,施工组织设计应由项目负责人主持编制。
②土方开挖施工方案并经项目技术负责人审核、项目负责人审批签字不妥。
正确做法为,该土方开挖工程应编制专项施工方案(开挖深度为4m),应由施工单位技术部门组织本单位安全、技术、质量等专业技术人员审核,由施工单位技术负责人审批签字。
③仅向项目经理部相关部门、分包单位相关负责人进行交底不妥。
正确做法为,应向现场管理人员和作业人员进行安全技术交底。
2.需要修改施工组织设计的情形包括:(1)有关法律、法规、规范和标准实施、修订和废止;(2)主要施工方法有重大调整;(3)主要施工资源配置有重大调整;(4)施工环境有重大改变。
【案例-8】答:(1)不妥之处有:①由项目负责人组织检查检测试验管理制度的执行情况不妥。
正确做法为,应由项目技术负责人组织检查检测试验管理制度的执行情况。
②由项目负责人在施工前组织有关人员编制了施工检测试验计划不妥。
正确做法为,由项目负责人在施工前组织有关人员编制了施工检测试验计划(2)施工检测试验计划内容还有:代表批量、施工部位、计划检测试验时间。
【案例-9】答:(1)不妥之处有:①施工单位质检员直接取样送检不妥。
正确做法为,应在建设单位和监理单位的见证下,并由项目试验员取样。
②监理单位对该检测报告的真实性存在异议,施工单位委托具有相应资质的第三方再次检测不妥。
正确做法为,建设单位、监理单位对施工单位试验室出具的检测报告有争议时,应委托争议各方认可的、具备相应资质的检测机构重新检测。
③合格后施工单位随即组织工人进行加工不妥。
正确做法为,应报监理工程师备案后方可加工。
(2)钢筋的复验指标还有:伸长率、冷弯、单位长度重量偏差。
【案例-10】答:1.该基坑的安全等级为一级。
因为根据规定,与周围建筑物的距离(6m)在开挖深度(6.8m)以内的基坑属于一级基坑。
2.(1)基坑监测的重点对象还有:支护结构水平位移、地下管线变形、地下水位等。
(2)不妥之处有:①施工总承包单位委托第三方对基坑进行监测不妥。
正确做法为,应由建设方委托具备相应资质的第三方进行监测。
②监测单位沿着基坑周边在基坑围护墙中部、阴角处每边各布置了3个监测点不妥。
正确做法为,应在基坑的中部、阳角处好其他受力较大部位设置监测点,且监测点的间距不应大于20m(该基础设计尺寸为80m×100m),且每边不少于3个监测点。
③在基坑开挖完毕后开始进行基坑回弹观测不妥。
正确做法为,基坑回弹观测不应少于3次:第一次在基坑开挖前,第二次在基坑挖好后,第三次在浇筑基础混凝土之前。
3.不妥之处有:(1)主体结构一层封顶后,施工单位对建筑物进行沉降观测不妥。
正确做法为,建筑物沉降观测应在基础结构完工或地下室砌筑完工后开始观测。
(2)施工单位仅在恢复施工时进行了一次沉降观测不妥。
正确做法为,暂停施工的,停工时及重新开工时,各观测一次,停工期间每2~3个月观测一次。
【案例-11】答:(1)应继续锤击3阵,按每阵10击的贯入度不大于设计规定的数值进行确认。
(2)不妥之处有:①预制管桩混凝土强度达到70%以后起吊运输至施工现场不妥。
正确做法为,预制管桩混凝土强度达到达到100%后方可运输和打桩。
②锤击沉桩以控制贯入度为主、桩端标高控制为辅不妥。
正确做法为,锤击沉桩以桩端标高控制为主、控制贯入度为辅。
【案例-12】答:不妥之处有:(1)桩基施工时,遵循先浅后深、先短后长的原则不妥。
正确做法为,静力压桩时应遵循先深后浅、先大后小、先长后短、避免密集的原则。
(2)沿着南北方向沉桩不妥。
正确做法为,应沿建筑长度线方向进行。
(3)并以终压力控制为主,桩顶标高为辅不妥。
正确做法为,静压桩以标高为主,压力为辅。
(4)当稳压压桩力不小于设计终压力时,稳压3~5s停止压桩不妥。
正确做法为,稳压压桩力不应小于终压力,稳压时间宜为5~10s。
【案例-13】答:1.(1)监理人员的说法正确。
因为根据规定,终止注浆的条件应控制注浆量(为主)、注浆压力两个因素,满足下列条件之一即可终止注浆:①注浆总量达到设计要求;②注浆量不低于80%,且压力值大于设计值。
(2)不妥之处有:①沉渣厚度为80mm不妥。
正确做法为,端承型泥浆护壁钻孔灌注桩沉渣厚度不应大于50mm。
②采用C35混凝土进行水下浇筑不妥。
正确做法为,混凝土强度应按比设计强度等级高(一般高一个等级)进行配制。
③桩顶标高比设计高度超灌500mm不妥。
正确做法为,超灌高度应高于设计桩顶标高1m以上。
2.(1)不妥之处有:①当混凝土强度达到设计强度50%时进行桩基检测不妥。
正确做法为,采用应变法、声波透射法检测时,受检桩混凝土强度不应低于设计强度70%,且不应低于15MPa;采用钻芯法检测时,受检桩混凝土龄期应达到28d,或同条件养护试块强度达到设计要求。
②依次进行桩基承载力和桩身完整性检测不妥。
正确做法为,应先进行桩身完整性检测,再进行承载力检测。
(2)桩身完整性的检测方法还有:钻芯法、低应变法、高应变法、声波透射法。
(3)桩基检测时,受检桩的选择条件还有:施工质量有疑问的桩;承载力验收时选择部分Ⅲ类桩;施工工艺不同的桩。
【案例-14】答:不妥之处有:(1)钢结构构件采用焊接连接不妥。
正确做法为,构件的连接宜采用螺栓连接,必要时可采用焊接。
(2)导墙顶面与场地自然标高在同一平面不妥。
正确做法为,导墙顶面应高于地面100mm。
(3)导墙内净宽为800mm不妥。
正确做法为,导墙内净距应比地下连续墙设计厚度加宽40mm。
(4)混凝土浇筑导管间距为2m不妥。
正确做法为,导管距槽段端部不应大于1.5m(本项目槽段长度为6m)。
(5)完成清孔6小时后浇筑水下混凝土不妥。
正确做法为,钢筋笼吊放就位后应及时浇筑混凝土,间隔不宜大于4h。
(6)地下连续墙混凝土强度达到C30时进行墙底注浆,注浆压力达到设计值时终止注浆不妥。
正确做法为,地下连续墙混凝土强度达到设计要求后方可进行墙底注浆,且注浆总量达到设计要求或注浆量达到80%以上且注浆压力达到2MPa时方可终止注浆。
【案例-15】答:不妥之处有:(1)冠梁高度为400mm不妥。
正确做法为,冠梁高度不宜小于梁宽0.6倍,即不小于800×0.6=480mm。
(2)锚杆锚固段长度为5m不妥。
正确做法为,锚杆锚固段长度不小于6m。
(3)锚杆自由端潜在滑裂面进入稳定土层的深度为1m不妥。
正确做法为,自由端超过潜在滑裂面进入稳定土层的深度应不小于1.5m。
