建筑实务案例题分析总结(非卖品)
案例4道:
1进度方面:网络计划题型(必须会)
2合同方面:施工索赔(带网络计划)必考
3成本方面:工程价款计算(挣值法)重点
4质量方面:装饰装修质量;建筑工程质量(看书上案例,吊顶66页,石板安装77页,幕墙85页,以及其他)
5安全方面:安全事故背景,伤亡人数。
提示:如遇五方面综合题型,最好拆分解答
一,异节奏流水施工(要会绘图)
T=(M+N-1)*K T为总工期,M为施工段,N为施工总队数,K为最大公约数。
二,无节奏流水施工(会计算总工期)
T=所有流水步距之和(求步距)+最后一个施工过程流水节拍之和(已知)
例题:浇柱:2 1 3
吊梁:3 3 4
吊板:1 1 2
节点:3 2 4
第一步:分别计算柱与梁,梁与板,板与节点的流水步距。
第二步:计算流水步距之和。
第三步:计算出总工期(所有流水步距之和+最后一个施工过程流水节拍之和(已知,就是例题中节点的流水节拍3+2+4=9)
梁柱的流水步距为2
梁板的流水步距为8
板与节点的流水步距为1
因此总工期T=(2+8+1)+(3+2+4)=20天
二.网络计划题型
1找出关键线路,并计算出总工期。(关键线路为工期最长,总时差为0的施工线路)
注意:答题时影不影响工期,看总时差回答问题
影不影响紧后工作最早开始,看自由时
差
三.索赔类题型
1看原因(造成的结果属于哪一方的责任,甲方,总
包方还是施工方?)
2是否能索赔?
3不可抗力发生风险承担原则:1临时设施自己承担自
己的,2工程本身的损害由甲方承担3
第三方责任人损失由甲方承担4所需
清理修复工作的责任与费用,由甲方承
担5施工人员伤亡由其所属单位负责,
并承担费用。6造成乙方设备,机械的
损坏及停工等损失,由乙方承担,但是
工期可以顺延。
特别注意:可以索赔的事件施工方必须要在规定的时
间内以规定的程序提交索赔意向通知
书和索赔报告。

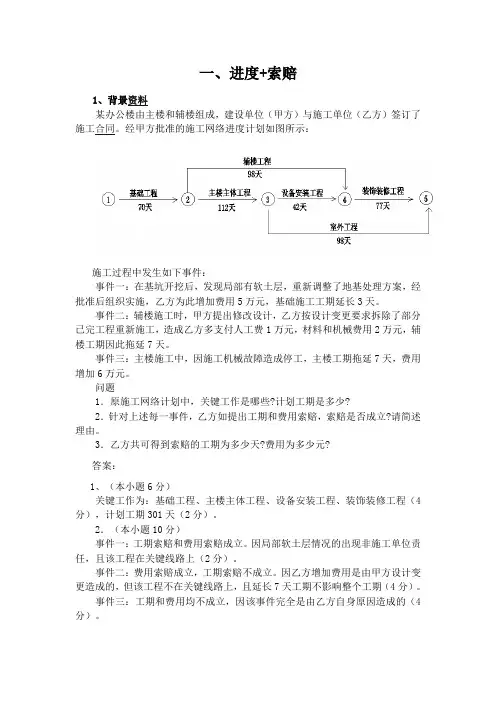

四.做网络计划与工期费用索赔的案例题型(分三步)第一步:找关键线路,并计算每条线路的总时差
第二步:抛开网络计划图,看哪些事件暂时成立
第三步:1把暂时成立事件放入网络计划图中,在关
键线路上的,工期索赔成立,能够提出
索赔
2不在关键线路上的,因拖延后变为关键线路的,工
期索赔成立,能够提出索赔
3如果耽误的工作是非关键工作,工期索赔不成立。例题:
1A—B—C—D—F—G 217天
2A—B—C—D—E—F—G 272天
3A—B—C—E—F—G 282天
关键线路为3 (A—B—C—E—F—G)总工期为282
天,那么1号线路的线路总时差为282-217=65天,2号线路的线路总时差为282-272=10天,耽误工作的时间不超过线路总时差,不改变关键线路,
做索赔题时带着思想,只要不是我施工方的原因引起
的,基本上都成立。事件暂时成立的带
入网络计划图,看索赔工期在不在关键
线路上,有没有总时差的空余,有空余
工期不能顺延,费用可以索赔。五.成本价款调整的计算。
1工程进度预付款
2动态调整公式
3挣值法*(带背景)
已经完成的预算费用BCWP
计划完成费用预算BCWS
已经完成实际费用ACWP
费用偏差CV=BCWP-ACWP
进度偏差SV=BCWP-BCWS
P199页(带表格)与(带网络计划的)
180*95%= 220*100%= 240*110%= 280*100%= 300*105%=
六.关于施工质量类型的案例
装饰装修工程方面的P66(吊顶),P77(石板安装),
P85(幕墙)
P140---P150, P272综合题
注意:这类题型考试时不好拿满分,考前看书了解
下,属于能拿多少分就拿多少分的情
况,分别回答问题,运用答题技巧。把
产生质量的问题归结于材料进场未检
查,质量不达标,施工前未进行技术交
底,施工人员没有施工资质,无证上岗,
施工方法错误。等等,总之能拿一分算
一份。
七.安全类题型案例P158,P160,P162
1首先判定事故级别,按什么判定?(死亡人数,
经济损失,哪个严重算哪个)2所引起事故的原因---------直接原因,间接原因?
写原因排列:大致都有(无证上岗,管理不当,
人违反了安全生产条例,平时检查未发
现安全隐患,没有进行生产安全教育和
安全技术交底)等等,做题时哪个感觉
能用上写哪个,不清楚时多些几个原因
总有能碰上的。
产生安全事故的原因大体分为以下几类:
1.人的不安全行为
2.
3.物的不安全状态
4.环境因素
5.组织管理不当
安全技术交底的要求是什么?1要在作业前2要有书面的资料,三方各执一份3要有注意事项
三级安全教育内容p172
做建筑实务的选择题,要看书上P1—P65 P260—P279看上两遍了解后作模拟试题的选择练习下,网上也有作选择题的,多练。多选千万不要选吃不准的选项,做到宁愿少选,也不多选一个。
以上内容为申亭一字一字打印上去的,绝无套版。费尽心思,把自身掌握的,考试关键重点的都书写在此。还望大家努力复习,预祝各位顺利过关。请勿给外人传阅,因为二建定分数线主要卡在建筑实务这一门,别人分数高了,你过关的可能性就会小
