桥面铺装首件施工总结

合集下载

桥面铺装首件工程施工总结

桥面铺装首件工程施工总结

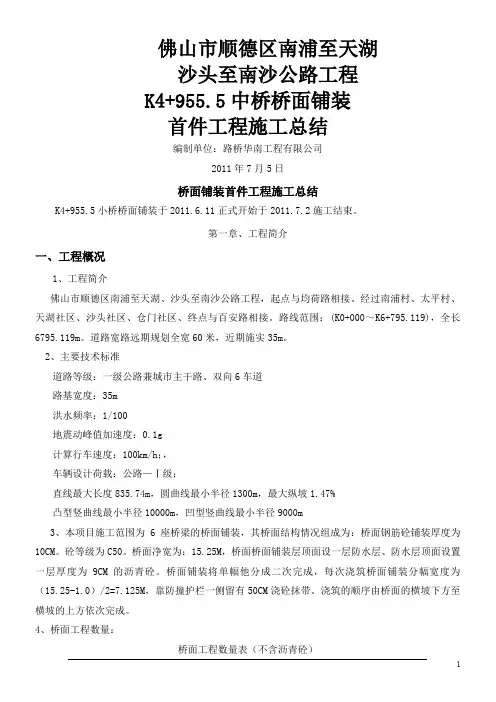

佛山市顺德区南浦至天湖沙头至南沙公路工程K4+955.5中桥桥面铺装首件工程施工总结编制单位:路桥华南工程有限公司2011年7月5日桥面铺装首件工程施工总结K4+955.5小桥桥面铺装于2011.6.11正式开始于2011.7.2施工结束。

第一章、工程简介一、工程概况1、工程简介佛山市顺德区南浦至天湖、沙头至南沙公路工程,起点与均荷路相接、经过南浦村、太平村、天湖社区、沙头社区、仓门社区、终点与百安路相接。

路线范围:(K0+000~K6+795.119),全长6795.119m。

道路宽路远期规划全宽60米,近期施实35m。

2、主要技术标准道路等级:一级公路兼城市主干路、双向6车道路基宽度:35m洪水频率:1/100地震动峰值加速度:0.1g计算行车速度:100km/h;,车辆设计荷载:公路—Ⅰ级;直线最大长度835.74m,圆曲线最小半径1300m,最大纵坡1.47%凸型竖曲线最小半径10000m,凹型竖曲线最小半径9000m3、本项目施工范围为6座桥梁的桥面铺装,其桥面结构情况组成为:桥面钢筋砼铺装厚度为10CM。

砼等级为C50。

桥面净宽为:15.25M,桥面桥面铺装层顶面设一层防水层、防水层顶面设置一层厚度为9CM的沥青砼。

桥面铺装将单幅他分成二次完成,每次浇筑桥面铺装分幅宽度为(15.25-1.0)/2=7.125M,靠防撞护栏一侧留有50CM浇砼抹带。

浇筑的顺序由桥面的横坡下方至横坡的上方依次完成。

4、桥面工程数量:桥面工程数量表(不含沥青砼)第二章桥面铺装施工总结一、施工准备1、技术准备(1)施工前对图纸进行会审,编制施工方案已报批,并对施工人员进行了详细交底。

(2)桥面梁板顶面已清理凿毛和梁板板面高程复测完毕2、材料要求对钢筋、焊接钢筋网和水泥、石子、砂、外加剂等原材料进场前都先由项目部试验室自检合格,填写《建筑材料报验单》,再报送监理组试验室复检合格后,方可收料进场,用于本工程。

3、机具设备(1)混凝土施工机具:韶关新宇JS50拌合机及全自动配料系统1套,D60砼输送泵1台,吊车1台,振捣棒2根,平板振捣器1台, 7.5米铝合金括尺1根等。

桥面铺装首件施工总结

桥面铺装首件施工总结

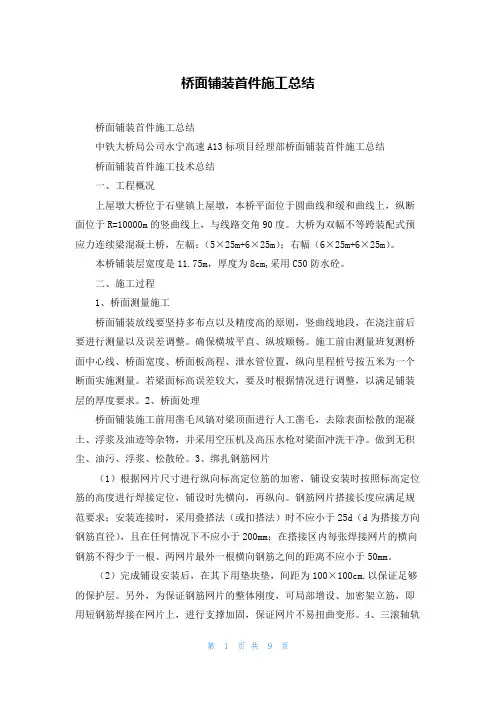

桥面铺装首件施工总结桥面铺装首件施工总结中铁大桥局公司永宁高速A13标项目经理部桥面铺装首件施工总结桥面铺装首件施工技术总结一、工程概况上屋墩大桥位于石壁镇上屋墩,本桥平面位于圆曲线和缓和曲线上,纵断面位于R=10000m的竖曲线上,与线路交角90度。

大桥为双幅不等跨装配式预应力连续梁混凝土桥,左幅:(5×25m+6×25m);右幅(6×25m+6×25m)。

本桥铺装层宽度是11.75m,厚度为8cm,采用C50防水砼。

二、施工过程1、桥面测量施工桥面铺装放线要坚持多布点以及精度高的原则,竖曲线地段,在浇注前后要进行测量以及误差调整。

确保横坡平直、纵坡顺畅。

施工前由测量班复测桥面中心线、桥面宽度、桥面板高程、泄水管位置,纵向里程桩号按五米为一个断面实施测量。

若梁面标高误差较大,要及时根据情况进行调整,以满足铺装层的厚度要求。

2、桥面处理桥面铺装施工前用凿毛风镐对梁顶面进行人工凿毛,去除表面松散的混凝土、浮浆及油迹等杂物,并采用空压机及高压水枪对梁面冲洗干净。

做到无积尘、油污、浮浆、松散砼。

3、绑扎钢筋网片(1)根据网片尺寸进行纵向标高定位筋的加密,铺设安装时按照标高定位筋的高度进行焊接定位,铺设时先横向,再纵向。

钢筋网片搭接长度应满足规范要求;安装连接时,采用叠搭法(或扣搭法)时不应小于25d(d为搭接方向钢筋直径),且在任何情况下不应小于200mm;在搭接区内每张焊接网片的横向钢筋不得少于一根、两网片最外一根横向钢筋之间的距离不应小于50mm。

(2)完成铺设安装后,在其下用垫块垫,间距为100×100cm.以保证足够的保护层。

另外,为保证钢筋网片的整体刚度,可局部增设、加密架立筋,即用短钢筋焊接在网片上,进行支撑加固,保证网片不易扭曲变形。

4、三滚轴轨道制作安装中铁大桥局公司永宁高速A13标项目经理部桥面铺装首件施工总结附图:标高控制带布置示意图混凝土带是小面积铺装,要用垫块进行垫钢筋网片,保证保护层厚度表面要进行拉毛,要进行土工布覆盖正常养护,时间为7天。

桥面铺装总结 (3)

桥面铺装总结 (3)

宁都至定南(赣粤界)高速公路宁都至安远段新建工程A1标段项目经理部(K0+000~K18+900,全长18.9km)桥面系标准化施工现场观摩会交流材料中铁十五局集团第五工程有限公司宁都至安远高速公路A1标项目经理部桥面铺装标准化施工一、工程简介宁都至定南(赣粤界)高速公路宁都至安远段新建工程路基路面工程A1标段,起点桩号为K0+000,位于宁都县赖村镇邮村,终点桩号为K18+900,位于于都线葛坳乡,全长18.9km,合同总造价52629万元。

全标段主要工程有大桥8座,共计2233延米;天桥3座,共计180延米;盖板涵、圆管涵及车行通道73座,共计4006.6延米;土石方工程共计865万方,其中挖方380万方,填方440万方。

二、桥面系施工工艺流程体系转换→清除裸梁浮渣、清洗梁顶→精确测量放样→联测裸梁标高→调坡方案报监管部审批→安装高程控制带模板、绑扎钢筋→测量工程师复测→浇筑100cm宽高程控制带(防撞墙内侧)→标高控制带覆盖土工布洒水养生、等强→清洗桥面、清除杂物→安装桥面铺装层钢筋网片→浇筑混凝土铺装层混凝土、振捣密实→采用三辊轴设备整平→磨光机精平→覆盖土工布、洒水养生。

三、施工要素的配备(1)人员配置3 郎亚楠工区技术主管现场技术服务、质量监督4 杨小龙工区测量主管现场测量放样、测量交底5 姚建国2#拌合站试验员混凝土质量控制6 万叶青施工队长全面落实施工生产任务(2)设备配备序号设备名称数量工作内容1 三辊轴摊铺机 1 混凝土整平2 座驾式磨光机 2 混凝土精平3 振捣棒4 混凝土振捣密实4 电镐 4 凿除标高控制带封堵砂浆5 吹风机 2 清洗桥面三辊轴设备(图一)四、施工控制要点1、清除落梁浮渣、清洗桥面桥面铺装施工前,将梁板面预埋钢筋调整规范,凿除浮碴、浮浆,清除泥土、石粉等杂物,并用高压水冲洗干净,确保桥面系混凝土与梁体混凝土联结密实。

2、测量放样、高程控制、调坡方案首先对所使用的高程控制点与附近的高程点进行联测,以保证桥面标高的准确性。

桥面铺装首件总结

桥面铺装首件总结

桥面铺装首件总结根据施工的进度和计划安排,经我项目部精心组织桥面铺装首件的施工,现场做到“三通一平”人员施工机械均已到位,桥面铺装施工已具备开工条件,首件铺装为三脚底大桥左幅,我项目部在通过4月14日现浇砼桥面的浇注,针对这次桥面铺装施工总结如下:一、桥面铣刨:桥面凿毛采用“XD300型铣刨机”,一次铣刨宽度300mm,一次铣刨深度5mm-8mm。

铣刨效果较好。

铣刨完成之后使用“手持式森林风力灭火机”对桥面碎屑进行清理。

二、测量放线:三脚底大桥桥面宽度11.75m。

根据桥面铺装摊铺机宽度11.2m,轨道的宽度10.65m,确定平面控制点,并将其在主梁顶面进行每5米一个点进行放样。

通过测量控制点的标高测量计算桥面铺装的厚度。

在控制点位置利用钻孔器在桥面板上钻孔,纵向间距5-6m,每个点处并排钻两个孔,并植筋作为摊铺机轨道支点,钻孔位置注意避开箱梁顶板负弯矩钢绞线位置。

轨道支撑钢筋采用B12钢筋,用铁锤敲入,如有缝隙采用水泥浆灌满,保证钢筋牢固。

三、铺设钢筋网片:通过测量所给标高计算振捣梁轨道槽钢(50mm×37mm×4.5mm)底标高,据此在植入的一对钢筋上焊接横向钢筋,横向钢筋顶标高即为振捣梁轨道底标高,故横向钢筋顶即钢筋网片顶面的高程。

控制点处横筋焊接完成后,通过拉线将两控制点之间按照0.4m为间距进行加密,重新进行植筋和焊接横筋,所有焊好的钢筋横筋标高必须符合标高。

钢筋焊网采用平接法,即一张钢筋网片的钢筋镶入另一张钢筋网片,使两张网片的纵向和横向钢筋各自在同一平面内搭接,搭接长度不小于20cm,并用绑丝绑紧。

存在问题:钢筋网片搭接处钢筋绑扎的数量太少。

处理方法:针对问题对施工班组进行严格的技术交底,按图纸及规范要求对绑扎数量进行增补。

四、轨道槽钢铺设网片初步铺设完毕后,便在轨道支撑上安置槽钢,槽钢槽口朝上,槽钢与支架之间采用电弧焊点焊牢固,安装完毕后重新复核标高,超限的部位要重新调整。

桥面铺装首件总结

桥面铺装首件总结

桥面铺装首件总结一、工程概述本次桥面铺装首件工程位于______桥梁,该桥全长______米,桥面宽度______米。

本次首件施工的桥面铺装长度为______米,宽度为______米。

二、施工准备1、技术准备在施工前,我们对施工图纸进行了详细的会审,编制了施工方案和技术交底,并对施工人员进行了培训,确保他们熟悉施工工艺和质量要求。

2、材料准备水泥选用了______品牌的______型号水泥,其质量符合国家标准。

骨料采用了当地的优质石料,经过筛分和检验,级配良好。

钢筋采用了______规格的钢筋,质量合格,并有相应的质量证明文件。

3、设备准备投入了混凝土搅拌站______座,混凝土运输车辆______辆,摊铺机______台,振捣器______台,磨光机______台等设备,确保施工的顺利进行。

三、施工工艺流程1、凿毛处理首先对梁顶表面进行凿毛处理,去除表面的浮浆和松散层,露出新鲜的混凝土面,并用水冲洗干净。

2、测量放线使用全站仪和水准仪对桥面进行测量放线,确定铺装层的标高和边线,并用墨线弹出。

3、钢筋安装按照设计要求铺设钢筋网,钢筋网的间距和保护层厚度符合规范要求。

钢筋网采用点焊连接,确保其牢固可靠。

4、模板安装采用钢模板作为铺装层的侧模,模板安装牢固,线条顺直,接头严密,防止漏浆。

5、混凝土浇筑混凝土在搅拌站集中搅拌,由混凝土运输车辆运输至施工现场。

浇筑时采用分层浇筑的方法,每层厚度不超过 30cm,从一端向另一端推进。

使用振捣器振捣密实,确保混凝土无气泡、无蜂窝麻面。

6、抹平压光混凝土浇筑完成后,使用抹平机进行抹平,然后用磨光机进行压光,使桥面铺装表面平整、光滑。

7、拉毛处理在混凝土初凝前,使用拉毛器对桥面进行拉毛处理,增加桥面的粗糙度,提高与沥青面层的粘结力。

8、养护混凝土浇筑完成后,及时覆盖土工布并洒水养护,养护时间不少于7 天,确保混凝土强度的增长。

四、质量控制1、原材料质量控制对水泥、骨料、钢筋等原材料进行严格的检验和试验,确保其质量符合要求。

桥面铺装首件总结报告

桥面铺装首件总结报告

桥面铺装首件总结报告一、总体概述桥面铺装是桥梁工程中非常重要的一部分,它对桥梁的使用寿命、安全性和舒适度都有着重要的影响。

本次桥面铺装首件总结报告旨在对我们团队的工作进行总结和评估,找出问题并提出改进措施,以保证后续施工的顺利进行。

二、工作完成情况总结在本次桥面铺装首件的施工过程中,我们团队按照设计方案和施工流程进行了有条不紊的工作。

工作内容包括材料准备、底层处理、铺装层施工和面层加工。

整个过程中,我们严格按照规范要求进行操作,并及时解决了工作中遇到的问题。

在材料准备方面,我们按照设计要求购买了符合标准的桥面铺装材料,并对其进行了验收和质量检测。

与供应商保持良好的沟通协调,及时解决了材料供应不足和质量问题,保证了施工进度。

在底层处理方面,我们对桥梁底层进行了全面检查和修复。

发现了一些底层存在的损坏情况,并采取了相应的措施进行修复,确保了桥面铺装施工的牢固性和稳定性。

在铺装层施工方面,我们精确计算、精心安排,统筹人员和机械设备的协同作业。

合理的施工顺序和施工方法,保证了施工质量和进度。

在面层加工方面,我们采用现代化的加工设备和工艺,使得桥面的外观效果和使用功能达到了预期的目标。

特别是在防滑处理方面,我们采用了先进的材料和技术,大大提高了桥面的安全性和舒适度。

三、存在问题及改进措施尽管本次桥面铺装首件工作取得了一定的成绩,但仍然存在一些问题需要改进。

首先,在材料准备方面,我们需要进一步加强与供应商的沟通和协调。

在本次工作中,我们有时由于材料供应不足而延误了工期,存在一定的改进空间。

因此,建议与供应商签订明确的合同,明确供货时间和质量要求,提前做好物资储备工作。

其次,在底层处理方面,我们应该更加重视调查研究工作。

本次施工中,我们在底层处理过程中发现了一些未预料到的问题,这给工作带来了一定的困难。

因此,建议在后续的工作中,加强对桥梁底层结构的检测和评估,尽可能预测和解决可能存在的问题。

再次,在施工过程中,我们应该加强对工期的管理和控制。

混凝土桥面铺装首件施工总结报告

混凝土桥面铺装首件施工总结报告

广中江高速公路项目LM1合同段钢筋混凝土桥面铺装首件施工总结编制:___________审核:___________批准:____________中交第二公路工程局有限公司二0一六年八月广中江高速公路项目LM1标桥面铺装下面层配合比及试验段施工总结评审报告目录钢筋混凝土桥面铺装首件施工总结 (1)一、首件概况 (1)二、首件目的 (1)三、原材料 (2)四、配合比 (2)五、施工机械及人员配置 (2)1、机械配置 (2)2、人员配置 (3)六、施工工艺控制 (4)1、施工工艺流程 (4)2、基面清理 (4)3、施工放样 (4)4、铺设、绑扎钢筋网片 (5)5、制作标高控制带 (5)6、砼浇筑 (6)7、砼振捣、收面 (6)8、砼养生 (7)9、刻槽 (7)七、现场施工质量控制要点 (8)1、钢筋加工及安装质量保证措施 (8)2、砼质量保证措施 (9)3、平整度保证措施 (10)八、雨季施工措施 (11)九、试验段各项技术指标检测结果 (11)1、检测标准 (11)2、现场检测情况 (12)十、首件总结 (13)1、混凝土配合比 (13)2、平整度控制 (13)3、施工人员机械组合 (14)4、安全文明施工措施 (15)5、首件施工不足及处理措施 (15)6、结语 (16)广中江高速公路项目LM1标桥面铺装下面层配合比及试验段施工总结评审报告钢筋混凝土桥面铺装首件施工总结一、首件概况根据总体计划、工作面移交、前期施工准备等情况,我标段钢筋混凝土桥面铺装首件在各级领导关怀下已顺利完成施工,详细概况如下:表1 试验段概况表试验段位置均安互通A匝道(AK0+000~AK0+060)设计参数混凝土强度:40MPa;长度:60m;宽度:7.2m;厚度:10cm;横坡度:4%。

工程量设计量:43.2方;实际用量:60方施工日期2016年8月18日施工时间混凝土拌合:11:10~15:30;摊铺、振捣:11:50~16:50,收面:13:00~20:30施工天气天气:雷阵雨;温度:28℃;风力:4级;试验段施工期间监理工程师现场全程监督、指导。

桥面铺装首件施工总结 (2)

桥面铺装首件施工总结 (2)

桥面铺装首件施工总结一、工程概况云南省小勐养至磨憨公路改扩建工程土建第9合同段K77+118大桥,孔径布置及结构形式为13孔米预应力混凝土T形梁桥;共有桥面铺装三联,合计米。

我标段在总监办、驻地办监理工程师的监督和指导下及项目经理部全体人员的共同努力下,桥面铺装首件工程施工完成,现对桥面铺装首件工程进行总结。

二、编制依据1、工程施工图纸及施工技术交底;2、《公路桥涵施工技术规范》(JTG/TF50-2011);3、《公路工程质量检验评定标准》(JTG F80/1-2004);4、国家现行法律法规;5、现场地质情况、气候特征和水文条件。

三、施工组织机构为确保项目的工程质量、工程进度,减少中间环节,在现场成立项目经理部,实施计划决策及调度指挥。

(一)、项目经理部主要人员项目经理:沈显才项目副经理 : 陈宝顺项目总工程师: 王建军项目副总工程师: 柳青项目工程部长: 林蛟项目质检工程师:宋金菊项目桥梁工程师 : 宋宗诚任建伟李晓波项目试验工程师 : 张华毅项目测量工程师 : 杨明祥许平华项目安全负责人:高冯明项目机械工程师 : 洪成林(二)、项目经理部机构设置行政组、工程科、合同科、质检科、安全科、设备物资科、财务科、试验室、综合办公室。

(三)、施工队设置桥面铺装工程队下设三个班组,施工组织图如下:施工班组织机构图四、施工机械设备情况根据施工需要,我项目部在桥梁桥面铺装施工投入施工机械如下:空压机3台、高压水枪2把、风镐4台、发电机1台、砼罐车6辆、拌合站1座、电焊机4台、砼路(桥)面摊铺整平机1台、磨光机2台。

五、材料情况根据施工需要,我项目部在桥梁桥面铺装施工投入施工材料如下:六、施工方案桥面铺装三度(厚度、强度、平整度)和裂缝是桥面铺装施工的控制关键,尤其是平整度和裂缝的控制,它将直接影响沥青混凝土面层的施工质量,乃至影响今后行车的稳定性、舒适性、安全性和桥梁的使用寿命。

因此我部在施工中将把平整度和防止裂缝的产生作为桥面铺装施工的质量控制重点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥面铺装首件施工总结一、工程概况云南省小勐养至磨憨公路改扩建工程土建第9合同段K77+118大桥,孔径布置及结构形式为13孔30.5米预应力混凝土T形梁桥;共有桥面铺装三联,合计396.5米。

我标段在总监办、驻地办监理工程师的监督和指导下及项目经理部全体人员的共同努力下,桥面铺装首件工程施工完成,现对桥面铺装首件工程进行总结。

二、编制依据1、工程施工图纸及施工技术交底;2、《公路桥涵施工技术规范》(JTG/TF50-2011);3、《公路工程质量检验评定标准》(JTG F80/1-2004);4、国家现行法律法规;5、现场地质情况、气候特征和水文条件。

三、施工组织机构为确保项目的工程质量、工程进度,减少中间环节,在现场成立项目经理部,实施计划决策及调度指挥。

(一)、项目经理部主要人员项目经理:沈显才项目副经理: 陈宝顺项目总工程师: 王建军项目副总工程师: 柳青项目工程部长: 林蛟项目质检工程师:宋金菊项目桥梁工程师: 宋宗诚任建伟李晓波项目试验工程师: 张华毅项目测量工程师: 杨明祥许平华项目安全负责人:高冯明项目机械工程师: 洪成林(二)、项目经理部机构设置行政组、工程科、合同科、质检科、安全科、设备物资科、财务科、试验室、综合办公室。

(三)、施工队设置桥面铺装工程队下设三个班组,施工组织图如下:施工班组织机构图四、施工机械设备情况根据施工需要,我项目部在桥梁桥面铺装施工投入施工机械如下:空压机3台、高压水枪2把、风镐4台、发电机1台、砼罐车6辆、拌合站1座、电焊机4台、砼路(桥)面摊铺整平机1台、磨光机2台。

五、材料情况根据施工需要,我项目部在桥梁桥面铺装施工投入施工材料如下:六、施工方案桥面铺装三度(厚度、强度、平整度)和裂缝是桥面铺装施工的控制关键,尤其是平整度和裂缝的控制,它将直接影响沥青混凝土面层的施工质量,乃至影响今后行车的稳定性、舒适性、安全性和桥梁的使用寿命。

因此我部在施工中将把平整度和防止裂缝的产生作为桥面铺装施工的质量控制重点。

考虑桥梁横坡影响及保证平整度,根据本桥具体情况,借鉴以往的施工经验,我部拟采用以角钢做模板控制桥面铺装标高,纵向全幅施工。

1、桥面板清理桥面铺装施工前,先用人工将桥面上杂物清扫干净,先凿除桥面板上浮浆剂松散砼、护栏根部外露的海绵条及松散砼,然后用空压机辅助人工冲水将桥面板彻底清理干净,做到无积尘、浮浆剂松散砼。

2、测量放样对所使用的高程控制点与附近的高程点进行联测,以保证桥面铺装混凝土标高的准确性和桥面铺装的厚度。

为了施工方便,在每个桥台上引出 1 个高程控制点。

用全站仪在每个桥台上设 2 个中线控制点。

根据中线控制点准确放出桥面铺装混凝土和钢筋的平面位置,弹出墨线。

然后现场技术员将桥面标高统测一遍,根据桥纵向里程桩号按五米为一个断面(半幅一个断面平均布设三个点)实施测量。

3、浇筑铺装层标高标准带在左右内侧路缘石和桥面中心位置,浇筑三条宽40cm的铺装层标准带,标准带内预先设置钢筋网并留出符合设计图纸和规范规定的搭接长度。

施工时严格控制标准带的标高、平整度、横坡度,使之符合设计和规范要求。

4、钢筋网施工桥面铺装采用加工好的φ10冷轧带肋钢筋网片。

钢筋网铺设完成后,用塑料垫块将钢筋网片垫起,使保护层厚度符合设计要求。

钢筋网表面应洁净,如有油污锈蚀等应清除。

钢筋网铺设完毕,由现场技术人员验收,并做好验收记录。

自检合格后报请监理工程师验收。

5、混凝土浇筑1)、钢筋网经监理工程师验收合格后即可浇筑混凝土。

混凝土由拌和站拌制,混凝土运输车运输至桥下,然后采用混凝土输送泵进行浇筑。

2)、混凝土浇筑前先将桥面洒水湿润并做好各项准备工作。

3)、混凝土浇筑时,人工先将混凝土摊铺,大致整平,然后使用平板振动器振捣,混凝土振捣密实的标志是混凝土停止下沉、不冒气泡、泛浆、表面平坦。

混凝土摊铺要均匀,布料高度略高于桥面标高2cm左右,以备整平和收浆,严禁抛掷和搂耙,防止混凝土拌和物离析。

4)、平板振动器振捣完成后,将振动梁两端放置在预先施工好的标高标准带上,人工沿标准带向前牵引振动梁将混凝土振捣整平。

5)、待混凝土初凝时,人工站在拉毛小平车上用毛扫帚或钢刷对混凝土表面进行拉毛处理。

6、养生混凝土浇筑完成后及时做好养护工作,以免混凝土表面开裂。

收浆后应立即覆盖薄膜,混凝土终凝后去掉薄膜加覆盖物后,洒水养生。

一般情况下混凝土洒水养护七天,夏天温度高时,可先对结构进行洒水,然后覆盖土工布再洒水养护。

养生工作要有专人负责,使混凝土在养生期间始终处于良好的湿润状态。

七、质量保证措施1、质量保证体系:强化以各级第一管理者为首的质量保证体系,配齐配强有关人员,做到各级领导、业务部门、现场指挥、作业班组质量责任明确,考核奖罚及时,充分调动全体职工的创优积极性。

认真贯彻落实“百年大计,质量第一”的方针,把创优工作贯穿到施工生产的全过程。

2、质量管理措施各工序工作完成后,由分管工序的技术负责人,质量检查人员组织工班长,按技术规范进行检验,凡不符合质量标准的,坚决返工处理,直到再次验收合格。

工序中间交接时,必须有明确的质量交接意见,每个班组的交接工序都应当严格执行“三工序制度”,即检查上道工序,做好本工序,服务下道工序。

3、分项、分部工程质量保证措施按设计要求,招标文件技术规范及相关规范的检测手段、方式、内容及质量标准进行检查,不合格项目必须返工重做。

4、混凝土浇注质量控制措施①混凝土浇筑前,必须对模板、钢筋、预埋件进行检查,清除杂物和积水,隐蔽验收合格后方可浇筑混凝土。

②混凝土的入模温度控制在30℃以下,混凝土中心温度与表面温度的差值不应大于25℃,混凝土表面温度与大气温度的差值不应大于25℃。

③混凝土保护层厚度用高标号水泥砂浆垫块进行控制。

竖向外露钢筋端头缠塑料布,以防腐蚀。

④到达现场的混凝土,必须核对混凝土拌和站出具的收货单,并检测混凝土坍落度,符合要求方能卸料浇注。

⑤从混凝土搅拌车卸出的混凝土不得发生离析现象,否则需重新搅拌合格后才能卸料,使用串筒配合吊罐至浇筑混凝土面下料,防止混凝土离析。

⑥在正式浇筑混凝土前,做好技术交底工作,落实操作人员岗位职责、作业班次、交接时间和交接制度,做好气象情况收集工作。

⑦整个浇筑过程派专人随时观测模板、钢筋、预埋件有无位移,发现问题,及时采取措施处理。

设专职试验员,负责监控混凝土质量,检测混凝土坍落度,不合格的混凝土不得进行浇筑,做好混凝土浇筑记录并按规定取样制作混凝土试件。

⑧混凝土的早期养护派专人负责,使混凝土裸露的表面随时处于湿润状态。

拆模之前就对混凝土充分洒水进行养护,使水分通过混凝土和模板的间隙渗入混凝土中。

拆模后在混凝土表面喷水养护,并保证塑料薄模内有凝结水。

边角接茬部位要严密并压实,养护时间不应少于7天。

5、钢筋加工及安装的质量控制措施钢筋进场前,要向监理报钢筋的产地和生产厂家,监理审批同意后才能进场,钢筋进场按规定对钢筋出厂质量证明书、实验报告单、每捆的标牌进行分批验收。

钢筋进场后要及时复检,并将结果报给监理。

钢筋加工严格按照施工图尺寸进行,加工前编制材料加工表,并经主管工程师认可后执行。

钢筋加工时要在常温下进行,钢筋焊接时,焊工必须持证上岗,所使用的焊机、焊条必须符合质量要求。

(1)钢筋使用过程中的检查A、钢筋表面应洁净,使用前必须将表面油污、泥土、漆皮、浮锈等清理干净。

B、钢筋调直使用机械调直机。

钢筋不得有局部弯折,成盘的钢筋和弯曲的钢筋必须调直。

C、钢筋的规格、形状、尺寸、数量、锚固长度、接头位置必须符合设计要求。

D、钢筋的垫块间距在纵横向均不得大于1.2m。

E、钢筋在安装过程中必须焊接绑扎牢固,钢筋间的相对位置尺寸必须准确,F、当浇注砼时,用支承筋将钢筋牢固的固定,钢筋应可靠的连接在一起,不允许在浇注砼时安设钢筋。

G、钢筋绑扎接头应间隔错开,两接头间距不小于1.3倍的搭接长度,受拉区主筋绑扎接头不大于总数。

(2)、钢筋焊接检查1)、搭接焊要求:A、焊缝表面平整饱满,不得有凹陷、焊瘤、气泡;B、接头处不得有裂纹、缺焊;C、咬边深度、气孔、夹渣等数量与大小,以及接头尺寸偏差、焊缝尺寸偏差,不得超过规定D、严禁烧伤钢筋E、焊接接头处的弯折不宜太大。

F、钢筋焊接接头应间隔错开,在受拉区钢筋骨架的同一截面内接头数量不大于总量的50%。

G、钢筋焊接接头的区段范围长度不小于35倍的钢筋直径且不小于500mm,同一钢筋或相邻钢筋的同一区段内不得有两个接头。

H、焊接和绑扎接头与钢筋弯曲处的距离不小于10倍的钢筋直径,不宜设在构件的最大弯矩处。

I、钢筋焊接完成后,必须将焊渣清除。

2)、闪光对焊要求:(1)接头处不得有横向裂纹。

(2)接头处的弯折不得大于4度。

(3)接头处的钢筋轴线偏移不得大于0.1倍的钢筋直径,同时不得大于2mm。

(4)严禁烧伤钢筋(5)钢筋焊接接头应间隔错开,在受拉区钢筋骨架的同一截面内接头数量不大于总量的50%。

6、防止质量通病的关键技术措施混凝土施工的质量通病有蜂窝、麻面、气泡和水析现象,在施工中严格控制好工序和工艺质量,预防混凝土质量通病,是施工过程控制的主要课题。

1)麻面预防措施:模板表面粗糙,粘有水泥砂浆等杂物,先进行清理,保证模板表面光洁平整,钢模接缝严密不漏浆,脱模剂均匀涂刷,混凝土振捣密实,控制好拆模时间。

2)蜂窝预防措施:控制好混凝土施工配合比的配料,计量准确,防止石子过多。

保证搅拌时间,搅拌均匀,混凝土拌合物和易性好,采用合适的下料数量、下料高度和方法,以防止混凝土离析。

严格控制分层、分段的浇筑时间,及时振捣,协调下料,防止漏振和过捣。

模板孔隙堵严,支模牢固,防止跑模和严重漏浆或烂根,形成蜂窝。

3)气泡预防措施:混凝土使用级配连续、颗粒合理的骨料,拌料及下料均匀。

振捣时防止漏振并均匀振捣密实,通过充分、均匀振捣,振捣棒快插慢拔,将混凝土中气泡排出,防止一部分气泡停留在模板表面,控制分层浇筑厚度和混凝土的坍落度也是减少气泡的有效办法。

4)离析预防措施:防止过振出现离析,配合比确定含砂率准确合理,模板接缝加设密封条,防止漏浆,防止混凝土在入模前离析。

保证混凝土坍落度符合配比要求,骨料级配连续,混凝土搅拌均匀,下料均匀,与振捣协调一致。

八、安全保证措施1、安全技术措施①施工严格按照施工规范进行,凡与原有公路、村道可能发生干扰的工地,保证运输安全又保证车辆畅通,主动与地方有关部门取得联系,并按有关规定做好安全防护。

②施工人员要熟知本工程的安全操作规程,坚守岗位,施工人员上岗作业,须穿工作服并配备相应的防护用具或物品。

③电工、电焊工、砼工、起重工、钢筋工等施工人员必须经过专门训练,熟练掌握操作要求。

④在支架搭设中,架子工必须佩戴安全帽、安全带;在上层作业时,严禁下层有人员施工;在支架顶四周用安全网围护:支架搭设须稳固,安全。

相关文档
最新文档
