冬施混凝土技术合同

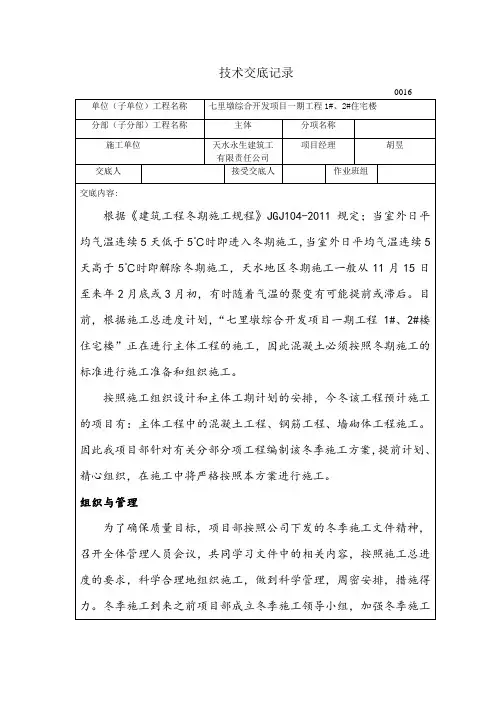

24-冬季施工技术交底书

(5)由于0#块混凝土属于大体积混凝土,0号块腹板和底板均采用冷却水管通水降低混凝土内部温度。保证内外温差不大于25度。0号块底板和腹板要求安装温度感应器来测试混凝土内部温度。外部气温直接用玻璃温度计测试。
(3)承台模板外面覆盖一层棉被;承台顶部利用篷布和棉被覆盖,在浇注混凝土之前用热鼓风机对模板及钢筋预热,一边浇注,一边鼓吹热风;混凝土终凝后,立即进行二次收面,用塑料薄膜覆盖顶面封闭保湿,采用无纺布、棉被覆盖保温,保持混凝土表层与环境温差不超过20℃;拆模后用一层塑料薄膜和二层草袋作保温层养护。
3、墩身混凝土施工措施
(6)主机房保温:主机房每层放电暖器对主机、过渡舱、计量称进行保温。另门窗挂棉门帘封闭严实,确保主机房温度0℃以上,保证拌料系统正常运转。
(7)主机接料口三面用彩板进行密封,进出车道加工棉窗帘,内生火炉2个,保证混凝土从主机放料到输送车时减小热量损失,确保混凝土质量。
(8)搅拌上水管道及外加剂管道购买岩棉管进行保温。外加剂房子内放电暖器一台进行保温,门窗加棉门帘进行密封,温度保证5℃度以上。
三、桥涵冬期施工
1、桩基混凝土灌注施工措施
(1)混凝土连续浇注,最长停放时间不得超过30分钟。
(2)混凝土试块要在浇筑地点随机抽取制作试件,按规范应较常温至少多留置2组试件,一组用来测定混凝土受冻前的强度即临界强度,另一组用作检验28d的强度。试压前试件在拥有正温条件的室内停放,解冻后再进行试压,停放时间需4-12h。冬季使用电热管和温控器控制恒温,为控制湿度,养护室设置喷雾加湿装置。
冬期施工混凝土(搅拌站)技术合同

冬期施工混凝土技术要求一、冬期施工工程概况本工程结构施工。
为保证冬施期间混凝土工程施工质量,改善混凝土的工艺性能,提高抗冻性和抗裂性,防止早期冻害的影响,对混凝土提出冬施特别要求。
二、冬期施工起止时间按照《建筑工程冬期施工规程》JGJ104-97的规定,当室外日平均气温连续5d稳定低于5℃时即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。
根据北京市地区多年气象观测结果,11月15日为进入冬施时间,3月15日为解除冬施时间。
但实际冬施起止时间应以大气测温结果为准,当冬施起止时间发生变化时,冬施混凝土技术要求的适用时间也应随之进行调整。
三、冬期施工混凝土技术要求(一)原材料要求1.水泥:本工程冬期混凝土施工采用综合蓄热法,应选用硅酸盐水泥或普通硅酸盐水泥.采用的水泥强度等级不应低于42。
5MPa,最小水泥用量不应小于300kg/m3.当混凝土中加入活性掺合料或能提高混凝土耐久性的外加剂时,可适当降低最小水泥用量,但最小胶凝材料用量不得小于300 kg/m3,最大水灰比不得超过0.55。
配制混凝土所用的水泥,应符合《硅酸盐水泥、普通硅酸盐水泥》(GB—175—92)、《矿渣硅酸盐水泥、火山硅酸盐水泥和粉煤灰硅酸盐水泥》(GB1344—92)的要求.采用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,其抗冻临界强度应为混凝土强度标准值的30%。
掺用防冻剂的混凝土,当室外最低温度不低于-15℃时,受冻临界强度不得小于4MPa;当室外最低温度不低于-30℃时,受冻临界强度不得小于5MPa。
要求混凝土达到受冻临界强度时间不得超过24小时。
并且混凝土供方应提供混凝土成熟度回归曲线,以供进行混凝土早期强度强度估算。
2.粗骨料:宜选用5mm~25mm连续级配的粗骨料,要求粗骨料清洁、级配良好、质地坚硬,且不含有冰块、雪团或易被冻坏的矿物。
为保证混凝土强度,粗骨料中不应含有机物质,要注意检查活性二氧化硅的成分防止发生碱骨料反应。
砼冬季施工技术交底

砼冬季施工技术交底表C1-3技术交底记录工程名称、交底部位基础砼施工工程编号日期2010年11月10日交底内容:基础混凝土冬季施工技术交底本交底适用于XXX与地面设备分厂砼冬季施工。
冬施期间混凝土全部采用商品混凝土,采用综合蓄热法养护,以保证混凝土工程的质量。
一、质量要求:1、水泥使用强度等级为42.5的普通硅酸盐水泥,最小水泥用量不少于300kg/m3,水灰比不大于0.6。
2、冬施期间混凝土内掺防冻剂和早强剂外加剂,掺量在施工前由实验室提前做出预配。
3、当室外最低气温不低于-15℃时,砼受冻临界强度不得小于4N/mm2。
4、拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。
5、砼浇筑前必须保证出灌温度≥15℃,入模温度≥12℃,如发现混凝土温度过低或已遭冻结,则按废品处理。
6、混凝土在浇筑前应清除模板和钢筋上的冰雪和污垢,支好模板绑完钢筋但未浇筑混凝土时若遇到雪天,应先用塑料布掩盖好,以便清除积雪,待雪停后再进行浇筑。
7、混凝土浇筑前,要合理组织罐车进场时间,确保每一灌砼在0.5h内浇筑完成,以减少罐车在现场等待的时间,混凝土输送到浇筑部位后,应采取快铺料,快振捣,及时覆盖的快速施工方法。
8、混凝土浇筑尽量安排在一天中气温较高时段浇筑(白天10:00~16:00)。
并应及时掌握天气预报情况,尽可能避开大寒潮天气。
9、混凝土要分层连续浇筑,浇筑时应快铺料、快振捣、快抹平,尽量减少作业面,减少热量损失。
每层浇筑厚度不得大于400mm,已浇筑层的混凝土在未被上一层表C1-3技术交底记录工程名称、交底部位基础砼施工工程编号日期2010年11月10日混凝土覆盖前不应低于2℃,11、砼浇筑完后必须及时在模板外侧进行保温覆盖,西北侧的边角接茬部位要覆盖严密,并设专人看管。
短柱除了在外侧模板进行保温外,柱顶也要覆盖草帘被或岩棉被进行保温养护。
12、浇筑完砼的短柱、地梁在拆完侧模后先包裹一层塑料布,当室外气温低于-5℃(平均气温)时再在外侧包裹一层保温被,当室外气温低于-15℃(最低气温)时在外侧包裹二层保温被并用绑线将保温被捆严。

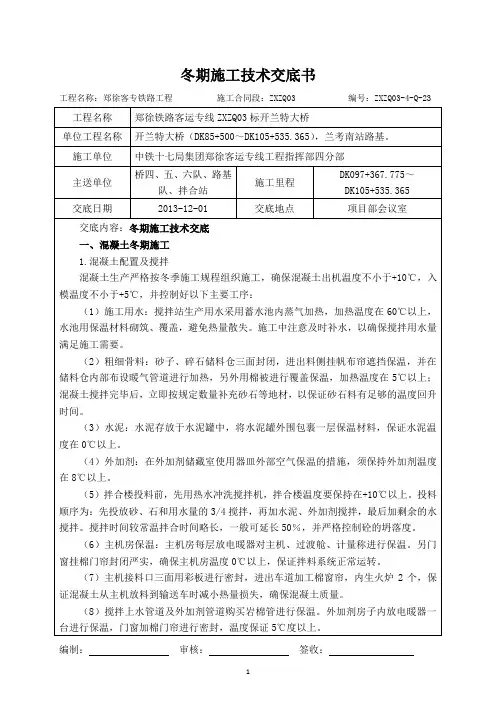

冬期施工技术交底

5、钢筋机械连接:当混凝土结构钢筋接头部位的温度低于-10℃时,应进行专门的试验。
6、负温闪光对焊:当钢筋端面比较平整时采用预热闪光焊;钢筋端面不平整时采用闪光-预热-闪光焊工艺。比常温增加10%~20%便于增加热量储备降低冷却速度。
7、负温条件下进行电渣压力焊时,焊接步骤与常温相同,但环境温度、钢筋直径等做相应调整,接药盒拆除时间和应延长2min。
混凝土养护注意事项如下:
当日平均气温低于5℃,不得浇水养护。
掺用防冻剂混凝土:在负温度条件下严禁浇水养护,且外露表面必须覆盖,初期养护温度不得低于防冻剂的规定温度,当温度降到防冻剂规定的温度时,其混凝土强度必须达到受冻临界强度。
不得随意拆除保温材料,保温材料拆除由项目技术负责人同意后方可进行。
混凝土在养护期间应做好防风、防失水方面工作,当气温有明显变化时,特别是初冬和冬末期间应注意混凝土反复ቤተ መጻሕፍቲ ባይዱ融对混凝土的伤害,做到及时保温。
2、混凝土浇筑及保温措施
(1)本工程采用商品混凝土,混凝土拌和物出机后,应及时运到浇筑地点。在运行过程中,要注意防止混凝土热量散失、表层冻结、混凝土离析、水泥砂浆流失、坍落度变化等现象。
混凝土工程冬施方案

混凝土工程冬施方案混凝土工程是指通过将水泥、砂、石、水等材料按一定比例混合搅拌制成的人工石材,广泛应用于建筑工程、道路工程、桥梁工程等。
然而,在寒冷的冬季气候条件下,混凝土的施工可能面临一系列的挑战,如温度低会影响施工速度、凝固时间延长等。
因此,制定一份合理的冬季混凝土工程施工方案对确保工程质量、施工进度至关重要。
以下是一份冬季混凝土工程施工方案,以确保施工的安全、高效和质量。
1.温度控制冬季温度低,容易影响混凝土的凝固时间和强度发展。
为此,在施工过程中需要将混凝土的温度控制在一定范围内。
可以采用以下几种方式进行温度控制:-提前加热原材料:使用预热的骨料和水可以提高混凝土的温度。
-采用加热水:将混凝土中使用的水加热到一定温度,以保持混凝土温度的稳定。
-使用混凝土加热设备:可以采用加热棚、烤灯等设备对施工现场进行加热,以提高施工环境的温度。
2.凝固时间控制低温会延长混凝土的凝固时间,影响施工进度。
为了保证工程进度,可以采取以下措施:-使用快凝剂:添加快凝剂可以缩短混凝土的凝固时间。
-控制施工时间:在温度较低的时段,控制混凝土的浇筑时间,减少混凝土遇冷困难。
3.保温措施为了保证混凝土的强度发展和减少冻胀的风险,需要采取保温措施:-使用保温剂:在混凝土中添加一定比例的保温剂,以提高混凝土的保温性能。
-覆盖保温层:将混凝土表面覆盖保温材料,如发泡塑料板、保温毯等,以减少散热。
4.施工条件控制在施工过程中,确保一定的施工条件有助于提高施工效率和质量:-混凝土浇筑温度:混凝土浇筑温度应高于0℃,避免低温下混凝土冻胀的风险。
-施工时间:选择气温较高的时段进行混凝土的浇筑,减少冻胀风险。
-施工速度:在保证混凝土质量的前提下,尽量加快施工速度,减少混凝土的凝固时间。
5.监测和检测在冬季施工过程中,需要频繁对混凝土进行监测和检测,以确保施工质量:-温度监测:通过温度计、红外线测温仪等设备对混凝土的温度进行实时监测,及时调整施工措施。
冬季施工技术交底

冬季施工技术交底省道323线新密关口至登封张庄段改建工程标(K26+460~K37+900)冬季施工技术安全交底书编制:复核:审批:XXX省道323线新密关口到登封张庄段改建工程项目经理部(3)二○一三年十一月施工技术交底书工程名称:省道323线新密关口至登封张庄段改建工程标编号:单位工程名称分部(分项)工程名称路基、路面及桥梁工程部位或里程/交底时间K26+460-K37+900单位工程名称分部(分项)工程名称交底内容:1、交底范围路基、路面及桥梁工程部位或里程/交底时间K26+460-K37+900省道323线新密关口至登封张庄段改建工程第三标段范围内所有工程的冬季施工内容。
2、冬季施工原则及请求冬期施工是指根据当地多年气温资料,室外日平均气温连续5d稳定低于5℃时或最低情况气温低于-3℃时,应视为进入冬季施工,钢筋、预应力、混凝土及路基工程等的施工应采纳冬期施工的措施。
冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。
为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目经理部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。
3、冬季施工准备组织准备(1)项目部成立冬季施工领导小组,负责组织冬季工程施工的生产、技术、质量、安全管理和冬施物资的供应,负责冬施工作的协调组织,并明确责任,确保冬季施工中各项工作及时有效进行,避免由于冬季施工组织不力给生产进度、工程质量、安全施工造成影响。
组长:XXX副组长:XXX、XXX、XXX、房震成员:XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX(2)各部门职责①组长全面负责冬施管理工作;②副组长负责组织检查冬施措施落实情况;整个工程冬施的组织、协调、检查、监督管理工作;施物资监督管理;③手艺部分卖力制定各种冬施措施及手艺分析;④成员负责冬施措施的落实;单位工程名称分部(分项)工程称号路基、路面及桥梁工程部位或里程/交底时间K26+460-K37+900⑤工程部部监督冬施措施履行情况;⑥试验部门负责测温、统计、资料整理工作;⑦材料部分卖力冬施各种物质的供应。
冬施砼测温技术交底

交底人: 被交底人:
2)混凝土出罐、浇筑、入模温度测量,每工作班不少于4次;混凝土料入模温度应在5℃以上。
3)对养护期间砼温度的测量:在达到受冻临界强度之前应每隔2h测量一次,达到临界强度以后每6h测量一次。
4)在超过养护期后,砼温度可以在气温发生大变化时抽测。
5)结构混凝土测温可在保温物料内的砼表面或埋入砼内的测温管内进行(必要时预埋)。
技术交底
工程名称
天津宏大纺机厂房项目第一合同段
交底专业
冬施砼测温、试验技术交底
交底日期
一、混凝土工程冬施计划:
1、数控一车间不计划列入冬期施工。
2、数控二车间、冷作车间、办公楼工程:部分构造柱、圈过梁的浇筑。
3、质量供应部、研发楼、产品引进楼:钢筋混凝土承台基础。
二、冬施部署:
1、项目部混凝土冬施管理人员分工:
四、混凝土强度检验
混凝土试件的留置除按《混凝土结构工程质量验收规范》GB50204规定进行外,尚应增加不少于二组同条件养护试件。
1、计算混凝土成熟度:当混凝土内部温度降到防冻剂规定温度之前,混凝土的受冻临界强度应符合下列规定:当室外最低气温不低于-10℃时,不得小于3.5MPa;当室外最低温度不低于-15℃时,不得小于4.0MPa。
领导小组组长、副组长:张立群、王祖新、胡正良、周小宏。
现场负责人:胡正良、徐荣高。
安全负责人:胡笑古。
临时用电、用水负责人:王樟仁。
原材料及保温物料供应:赵新高、李万鑫。
混凝土温度检测:俞金刚。
2、混凝土材料供应:含外加剂的商品混凝土。现有机械设备进行一次全面检查和保养,确保能满足正常使用时才能投入使用。
混凝土地面冬季施工方案

混凝土地面冬季施工方案混凝土地面冬季施工方案(通用8 篇一一、总则1. 目的冬期已临近,为了实现对业主承诺的工期,不受负温气候的影响,圆满完成业主交给的任务,顺利安全渡过漫长的冬季,为获得较好的技术经济效果,特编制本工程冬季施工方案,望项目部、施工队、各作业班组认真实施。
2.冬期划分(1)进入冬季时,连续5d平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温逐渐转暖时,最后一组5d的日平均气温稳定在5℃以上,则此5d中的最后一天为冬季施工的终日。
(2)根据中央气象局的统计资料,孝义地区的冬季划定为11月20日至次年的3月17日,另根据调查,近几年的最低气温为-14℃左右。
3.本标段冬季施工的项目根据目前工程进度情况,下列项目的设备安装、工艺管道制安、喷砂防腐、电气工程、仪表工程在冬季进行施工:转化工段、精脱硫工段、甲醇精馏工段、空压站。
下列项目的建筑工程在冬季进行施工:空压站工段的主体及装饰,转化、精脱硫、甲醇精馏工段的装饰、地面等。
二、冬季施工的准备工作1、加强对职工的冬季施工教育,根据冬季施工特点,有的放矢的对全体职工进行冬季施工教育,端正对冬季施工特点的认识,确保工程质量,实现安全生产。
2、做好物资供应准备:在冬季施工前,应切实落实冬季所需的物资,及时提出冬季施工用料机具计划,物资部门应根据劳保制度发放防寒保护用品。
3、做好冬季施工安全技术交底:项目经理是第一质量安全负责人,必须重视安全技术交底工作。
安全技术交底的内容主要包括向施工人员交代任务,讲解施工方法,质量要求,冬季施工安全注意事项以及预防补救措施等。
层层进行交底,要深入到班组每一个人。
4、做好冬季施工的检查工作:冬季施工准备工作基本就绪后,应组织有关人员全面检查冬季施工项目的准备工作,发现问题应及时整改,不留隐患。
5、安排专人进行气温观测并做好记录,及时收听天气预报,防止寒流侵袭。
三、主要工程项目的技术措施1、起重运输工程(1)所有车辆机械根据冬季本地区气候条件更换润滑油及燃料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
首都机场急救中心扩建工程
2015年〜2016年冬期施工混凝土技术要求
首都机场急救中心扩建工程建设地点:位于朝阳区首都机场南路东里17 号,建筑面积26923 m2,含地下建筑面积(4344 m2)。
所用混凝土全部采用商品混凝土,见下表。
本工程2015年〜2016年度冬季施工期间在施的结构部位主要是地下室以上全部结构主体。
经考察,我单位决定选用贵站生产的商品混凝土,为了保证工程结构质量和
工程的正常施工,特此提出以下技术要求,望贵站予以遵守。
1、混凝土原材料要求
1.1、水泥:符合《硅酸盐水泥、普通硅酸盐水泥》的现行国家标准。
选用北京建委备案的知名品牌的普通硅酸盐水泥,标号不低于P.O4
2.5。
搅拌站需提供水泥质量证明书、复试试验报告,并对其品种、等级、包装、
出厂日期等检查验收,加强批量复试。
掺用外加剂的混凝土严禁使用高铝水泥。
1.2、砂:宜采用中砂,符合JGJ52-2006《普通混凝土用砂、石质量及检验方法标准》, 要求搅拌站砂进场后要进行材料实验。
1.3、石子:要求符合JGJ52-2006《普通混凝土用砂、石质量及检验方法标准》,粒径要求5~25mm连续级配。
含泥量不大于1 % ,针片状颗粒含量不大于10%, 拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。
1.4、混凝土外加剂冬期施工用外加剂由搅拌站自行选定。
本工程混凝土应采用复合型外
加剂,
外加剂符合北京市地方标准DBJ01-61-2002《混凝土外加剂应用技术规程》中的要求,并不得含有氨,应有下列技术文件:
①、选用市建委认可的产品。
②、必须有质量证明书和合格证。
③、有相应资质等级检测部门出具的检测报告。
④、产品性能和使用说明书。
⑤、钢筋混凝土结构所使用的外加剂应有有害物含量检测报告。
1.4.1、外加剂在搅拌时候掺加,用量按产品说明书。
冬施混凝土宜用早强型复合防冻剂。
1.4.2、掺合料:根据配合比设计及施工要求合理选用适当的掺合料,须满足相关规范要求。
1.4.3、混凝土掺合料和外加剂要符合《混凝土外加剂质量标准》、《用于水泥和混凝土中的粉煤灰》等现行标准,其应用要符合《混凝土外加剂应用技术规范》、《粉煤灰在混凝土和砂浆中应用技术规范》的规定和要求。
混凝土掺合料和外加剂等均选用绿色环保型产品,且无污无毒害、无氨类等并经权威检测机构检测的由北京市建委备案的生产厂家生产的合格产品。
144、减水剂宜采用引气型的高效减水剂。
145、防冻剂应使用无氯盐类型的防冻剂,抗冻性有更高要求的砼宜使用引气剂或引气减水剂。
1.4.6、应有下列技术文件:
①、必须有质量证明书和合格证。
②、有相应资质等级检测部门出具的检测报告。
③、产品性能和使用说明书。
1.4.7、基础部分混凝土的碱含量v 3Kg/m?,并要求搅拌站对混凝土放射性进行检测,确保混凝土安全。
冬期施工,普通混凝土掺加防冻型外加剂。
1.4.8、不得在混凝土中掺加含有氯盐、尿素等对混凝土质量及外观有影响的物质。
2、普通混凝土配合比要求
2.1、基础及外露混凝土结构构件混凝土配合比要求(按二类b型):
2.1.1 胶凝材料总量不得低于280kg/m3,符合JGJ55-2011《普通混凝土配
合比设计规程》。
2.1.2水胶比控制要求,水胶比不应大于0.55。
2.1.3氯离子含量要求:不应大于0.15%。
2.2、砂率一般控制在40%-43%范围内。
2.3、水应符合国家现行标准《混凝土拌合用水标准》中的规定。
2.4、混凝土初凝、终凝时间、坍落度控制要求(混凝土初凝时间应控制在6〜8
小时,凝土终凝时间应控制在12〜14小时,坍落度应严格控制在160± 20),
并确保混凝土运输车到现场不出现离析、泌水现象
2.6、采用28d强度等级评定混凝土的强度,并且7d强度不得低于设计值的53%
2.7、加入粉煤灰掺和料时,必须经过试配确定,并应符合国家现行标准的有关规定。
2.8、搅拌站要进行严格的混凝土配合比的试配,在系列试配的基础上优选混凝土配合比,针对提出的实验室配合比,在实际生产中进行生产配合比的试拌,以满足施工要求的混凝土技术指标和施工过程的工作要求。
3、冬季混凝土施工技术要求
3.1、冬期施工时,应按现行行业标准《建筑工程冬期施工规程》的有关规定进行热工计算,混凝土运行到现场后,混凝土出罐温度不低于10C,入模温度不
低于5C。
混凝土到场后不得出现分层离析现象。
3.2、冬期施工,普通混凝土掺加防冻型外加剂应满足-15 C的配合比设计要求。
3.3、冬施混凝土需选用早强型复合防冻剂。
3.4混凝土原料控制:
①、水泥、砂、石、外加剂等必须符合环保要求,并提供相应的检测报告。
②、在委托拌制混凝土时,要注明所需混凝土的种类、强度等级、用量、初凝
时间、坍落度要求、供应时间和部位、出罐温度和入模温度,以便搅拌站提前作好准备。
③、拌合混凝土的水应加热,当使用P.O 42.5以下标号水泥时,水的最高温度
不大于80C,骨料温度不大于60C ;当使用P.O 42.5及以上标号水泥时水的最高温度不高于60C,骨料温度不大于40C。
3.5、硅酸盐水泥或普通硅酸盐水泥配置的砼,临界强度为设计的砼强度标准值
的30%,矿渣硅酸盐水泥配置的砼,临界强度为设计的砼强度标准值的40%,C10
以下强度等级的砼不得小于4MPa。
4、资料要求
4.1、混凝土施工前,提供6 份盖单位法人章的试配记录、混凝土原材料的检测报告、
出厂质量证明文件、产品性能和使用说明书等整套资料。
4.2 、提供的所有施工资料必须符合《建筑工程资料管理规章》DBJ01—51—2003 和北京市“建筑结构长城杯工程质量评审标准”的有关要求。
4.3、每次浇筑混凝土前,将需要浇筑部位的混凝土配合比、开盘鉴定、各种原材料复试报告、检测证书、氯化物和碱总量计算书等准备齐全,一式五份,由第一辆混凝土运输车带来,经我方检验无误后方可正式浇筑施工。
4.4、预拌混凝土运输单(写明工程名称、施工部位、浇筑日期、强度等级、抗渗等级、配合比编号、坍落度、出站、及到场时间、出罐温度),正本有供应单位保存,副本有施工单位保存。
4.5、商品混凝土出厂合格证(写明工程名称、部位、强度等级、抗渗等级、配合比编号、坍落度、出站、及到场时间、出罐温度)必须在32 天内提供齐全,不得积压,需要一式五份。
5、资料填写要求
工程名称——首都机场急救中心扩建工程。
施工部位——以浇筑混凝土前我方通知的部位为准。
委托单位——北京城建一建设发展有限公司首都机场急救中心扩建工程项目经理部
资料编号一一按《建筑工程资料管理规程》DB11/T695- 2009有关规定执行,所有资料
内项目要填写详细、准确、签字齐全。
手写部分全部用黑色签字笔填写,字迹清晰。
6、其他要求
6.1、混凝土搅拌站确保有专人常长驻现场,进行调度、质量控制等事宜。
6.2、我部将随时去搅拌站对混凝土的原材料、配合比等进行抽测,随时对原材料进行取样送检,搅拌站必须积极配合。
6.3、混凝土出罐坍落度、混凝土入模温度不符合要求的坚决退货,严禁向运输车内的混
凝土加水和外加剂。
6.4、混凝土运输车尽量减少装卸次数并合理组织装入、运输和卸出混凝土的工作。
6.5、以最少的转载次数和最短的时间,从搅拌地点运至浇筑地点。
混凝土从罐车中卸出后到浇筑完毕的延续时间在1 小时内。
6.6、混凝土搅拌车要均匀、连续进场,每辆车运输的间隔时间不得超过15 分钟,且要保证现场有足够的备用罐车等候浇筑。
6.7、混凝土搅拌车进入施工现场后,其停放、运输、卸料等均要听从现场指挥。
6.8、混凝土搅拌车在运输途中,拌筒应保持3~6r/min慢速转动。
6 .9 、运输车给混凝土泵喂料前,应中、高速旋转拌筒,使混凝土拌和均匀,避免出的混凝土分层离析。
6.10、喂料时,反转卸料应配合泵送均匀进行,且应使混凝土保持在集料斗内高度标志线以上。
暂时中断泵送作业时,应使拌筒低速搅拌混凝土。
6.11、混凝土运输工序中,控制混凝土运至浇筑地点后,有良好的可泵性,使混凝土拌合物具有能顺利通过管道,不离析、不分层、不泌水、不堵塞和粘滞性良好、组织成分不发生变化的性能,并能保证施工所必须的稠度。
6.12、混凝土搅拌车喂料完毕后,及时清洗拌筒并排尽积水,清洗车辆确保清洁后方可离场。
附:此技术协议中的条款如有不全或变更要求时,再另行补充
北京城建一建设发展有限公司 首都机场扩建工程项目经理部(盖章)
(盖章) 负责人:
年月日
日
(学习的目的是增长知识,提高能力,相信一分耕耘一分收获,努力 就一定可以获得应有的回报)
北京天竺混凝土有限公司 负责人: 年月。
