XX煤矿瓦斯抽采达标及管理制度汇编

合集下载

XX煤矿瓦斯抽采达标及管理制度汇编

XX煤矿瓦斯抽采达标及管理制度汇编

02
防止瓦斯灾害
03
利用瓦斯资源
抽采瓦斯可以降低瓦斯爆炸和瓦 斯突出的风险,减少煤矿灾害事 故的发生。
抽采出的瓦斯可以作为清洁能源 进行利用,具有经济价值和环保 意义。
国内外瓦斯抽采技术比较
抽采方法
国内主要采用钻孔抽采、巷道抽采和采空区抽采等方法;国外则更加注重采用地面钻井 抽采和注气驱替等先进技术。
XX煤矿位于XX地区,地质构造复杂,断层、褶皱发 育,对瓦斯赋存和运移产生重要影响。
煤层瓦斯含量
根据勘探资料和实际测定,XX煤矿主采煤层瓦斯含量 高,具有突出危险性。
瓦斯压力与涌出量
矿井瓦斯压力大,涌出量高,给安全生产带来严重威 胁。
现有瓦斯抽采系统介绍
抽采方法
XX煤矿采用本煤层预抽、邻近层 抽采和采空区抽采等多种方法进 行瓦斯抽采。
关键制度详解与案例分析
01
02
03
04
05
瓦斯抽采计划制 度
瓦斯抽采系统设 计制度
瓦斯抽采设备选 型与安装…
瓦斯抽采系统运 行与维护…
案例分析
规定煤矿应制定年度、季 度和月度的瓦斯抽采计划 ,明确抽采目标、任务、 措施和责任人。
要求煤矿根据地质条件和 瓦斯赋存情况,设计科学 、合理的瓦斯抽采系统, 确保抽采效果。
针对性强
针对不同煤矿的实际情况,汇编中提供了相应的瓦斯抽采 技术和管理方案,具有较强的实用性。
推广应用效果显著
通过本次汇编的推广应用,提高了煤矿瓦斯抽采的效率和 安全性,为煤矿安全生产提供了有力保障。
未来发展趋势预测
01
技术创新
02
绿色环保
随着科技的不断发展,未来煤矿瓦斯 抽采技术将更加智能化、高效化,例 如利用大数据、人工智能等技术进行 瓦斯抽采优化。

瓦斯抽采管理制度(四篇)

瓦斯抽采管理制度(四篇)

瓦斯抽采管理制度(一)为加强瓦斯抽采管理,确保抽采达标,根据《煤矿安全生产标准化基本要求及评分方法(试行)》通风专业工作要求中“完善各项管理制度”以及基本要求中“有完善的煤矿通风、瓦斯防治、综合防尘、防灭火和安全监控等专业管理制度”的规定,制定本制度。

(二)瓦斯治理抽采工程应执行“三同时”制度,即瓦斯治理抽采工程要与采掘工程同时设计、同时施工、同时投入生产和使用。

(三)达到抽采条件的煤矿,地面永久抽采瓦斯系统设计、施工,由有相关资质的单位实施。

工作面抽采瓦斯系统设计方案由煤矿总工程师负责组织编制。

(四)煤矿必须建立健全抽采瓦斯岗位责任制、抽采工程质量验收、检查和抽采工程考核指标体系等有关管理制度。

(五)抽采瓦斯设施应符合《煤矿安全规程》(____)第182、183、184条要求。

(六)井上下瓦斯泵房(站)必须有专人值班,有直通调度室的电话。

运行和备用瓦斯泵每月至少切换____次。

瓦斯泵停止运转,必须向调度室报告。

(七)抽采瓦斯系统因检修、管路维护和切换、闭锁实验等原因有计划停运时,必须提前制定专项安全技术措施。

(八)瓦斯抽采必须纳入生产接续计划,根据抽采接续计划制定生产接续计划。

瓦斯抽采不达标的,不得组织采掘作业。

(九)抽采单位必须定期对抽采系统、钻场、钻孔进行检查,发现问题,立即处理,并有检查记录。

(十)瓦斯抽采计量装置管理1.计量装置安装(1)地面永久及井下移动瓦斯抽放泵站、井下干管、抽采支管、井巷揭煤工作面、底(顶)板穿层预抽钻场、评价单元等,必须安设抽采计量装置。

地面及井下移动瓦斯抽放泵站、井巷揭煤工作面、底(顶)板穿层预抽钻场、评价单元必须同时安装自动计量装置,其他地点可安装孔板流量计。

(2)所安装的抽采计量装置必须能测定抽放流量、浓度、负压、温度、压力等参数。

(3)所有自动计量数据必须全部连入矿井安全监测监控系统。

(4)采用自动计量装置进行计量的,所有自动计量数据必须换算成标准大气压下的流量(大气压为101.325kPa,温度为20℃)。

XX煤矿瓦斯抽采管理制度

XX煤矿瓦斯抽采管理制度

XX煤矿瓦斯抽采管理制度XX煤矿瓦斯抽采管理制度为了加强抽采钻孔施工、封堵以及系统管理,提高钻进效率和抽采效果,促进矿井抽采达标,有效遏制瓦斯双高,减少瓦斯对安全生产的威胁,杜绝瓦斯事故的发生,为矿井安全生产创造本质安全环境,现将相关事宜通知如下:一、工作目标(一)完成矿井年抽采计划量,矿井平均抽采浓度35%以上。

(二)安全质量标准化:动态达一级,消灭不合格工程。

(三)按时完成公司和矿下达的抽采重点和节点工程。

二、组织领导(一)成立抽采工作领导小组。

组长:矿长副组长:总工程师、生产副矿长、安全副矿长成员:各副总,各生产科室科长、副科长、劳工科正、副科长,抽放队队长、书记、技术员,通风科分管抽放技术员。

(二)领导小组职责:1.制定抽采工作目标和管理办法。

2.负责抽采工作技术指导与工作监督、检查。

3.协调抽采工作所需要的人、财、物以及环节沟通。

(三)领导小组下设办公室于通风科,通风科科长为主抓负责人,分管抽放副科长负责日常工作。

三、工作措施1、通风科每月按部署要求编制抽采钻尺、抽采量、抽采浓度以及重节点工程计划,在月底检查抽采计划的实施情况,对未完成的项目进行原因分析,并提出考核意见。

2、严格出勤管理,保证抽采计划的完成。

抽放队出勤率不低于72%。

劳工科、通风科每月对劳动纪律执法检查不少于2次。

3、矿井抽采量、抽采浓度与抽放队钻尺挂钩。

2010年抽采量考核指标:68m3/min;抽采浓度考核指标:35%。

在考核指标基础上,抽采量以3m3/min为一台阶,抽采浓度以1%为一台阶,抽采量每增减3m3/min,抽放队生产绩效工资总额上下浮动2%(累计计算)(方案一)或奖罚7000元(累计计算)(方案二)。

抽采浓度每增减1%,抽放队生产绩效工资总额上下浮动2%(累计计算)(方案一)或奖罚7000元(累计计算)(方案二)。

4、矿井抽采量、浓度同时与通风科测流员工资挂钩。

在考核指标基础上,抽采量每增减3m3/min,测流员工资上下浮动30元(累计计算),抽采浓度每增减1%,测流员工资上下浮动30元(累计计算)。

XX煤矿瓦斯抽采达标及管理制度

XX煤矿瓦斯抽采达标及管理制度

XX煤矿瓦斯抽采达标及管理制度第一章总则第一条为加强煤矿瓦斯抽采工作,确保矿井安全运营,保障职工生命财产安全,制定本制度。

第二条煤矿瓦斯抽采达标及管理制度是职工遵守的基本工作规范,必须严格执行。

第三条本制度适用于煤矿瓦斯抽采工作的管理和监督。

第四条瓦斯抽采达标的依据为国家煤矿瓦斯抽采标准,煤矿应当按照国家标准制定瓦斯抽采方案。

第五条瓦斯抽采工作应当建立健全相应的管理体制,确保各项工作有序进行。

第六条瓦斯抽采工作应当充分发挥从业人员的主观能动性,确保职工安全无事故。

第二章瓦斯抽采方案的制定与审核第七条煤矿应当制定瓦斯抽采方案,明确抽采设备的布置和使用方法,以及相关的抽采参数。

第八条瓦斯抽采方案应当根据实际情况进行合理的调整,确保瓦斯抽采工作能够达到国家标准。

第九条瓦斯抽采方案应当由煤矿的技术部门进行审核,并报煤矿安全监管部门备案。

第十条瓦斯抽采方案的变更应当经过技术部门审核,并及时报煤矿安全监管部门备案。

第十一条瓦斯抽采方案的制定和变更应当充分考虑矿井的实际情况和环境特点,确保安全高效地进行瓦斯抽采工作。

第十二条瓦斯抽采设备的布置应当符合相关的安全要求,设备的数量和性能应当能够满足瓦斯抽采的需要。

第三章瓦斯抽采工作的操作与监督第十三条瓦斯抽采工作的操作人员应当具备相应的专业知识和操作技能,并持有相关的操作证书。

第十四条瓦斯抽采工作的操作应当按照瓦斯抽采方案的要求进行,严禁擅自改变抽采参数。

第十五条瓦斯抽采工作的操作人员要按照作业权、责任、福利和纪律四个方面的要求履行职责。

第十六条瓦斯抽采工作应当建立相应的监督机制,确保操作人员的操作符合要求。

第十七条瓦斯抽采工作应当定期进行抽采效果和抽采设备的检查,确保抽采工作的正常运行。

第十八条瓦斯抽采工作的监督和检查应当由煤矿的安全监管部门负责,及时发现问题并采取相应的措施。

第四章处罚与奖励第十九条违反瓦斯抽采达标及管理制度的,应当依照相关规定进行处罚,包括口头警告、罚款、停工整顿等。

瓦斯抽采管理制度(五篇)

瓦斯抽采管理制度(五篇)

瓦斯抽采管理制度____广贤工贸有限公司新丰煤矿斯抽采封孔考新丰煤矿防突科____年____月核制度瓦新丰煤矿瓦斯抽采封孔考核制度为了认真落实防突工作十六字方针“多措并举、可保必保、应抽尽抽、效果达标”,加大瓦斯抽采和封孔的管理力度,实现“不采突出面,不掘突出头”的原则,特制定《新丰煤矿瓦斯抽采封孔考核制度》。

一、瓦斯抽采考核制度1、根据年度下达瓦斯抽采利用量计划,防突科根据计划制定瓦斯抽采利用月度计划。

完不成月度计划的根据考核办法进行处罚,并在质量标准化考核中扣分。

2、积极开展瓦斯区域治理措施,做到“不采突出面,不掘突出头”,严格按照《防治煤与瓦斯突出规定》第五十一条-五十六条进行区域措施效果检验和验证,凡是效果检验不符合要求的,视为抽采不达标。

3、工作面进行采掘活动前必须由抽采效果评价体系进行抽采效果评价,评价报告和试验报告(瓦斯含量或瓦斯压力)报公司通防部,经公司批准后,方可生产。

抽采指标达不到要求的一律不准投产或施工,私自____生产的对相关人员罚款____元。

4、抽放系统不完善,各种计量装置____不到位,传感器校检不及时的不予考核。

5、严格抽采计量考核,瓦斯抽采系统浓度低于____%的抽采量不计入抽采完成指标。

6、瓦斯抽采工要依据施工设计及施工措施要求施工,钻孔的角度、方位、深度必须符合要求,否则发现一次罚款____元。

7、钻机要安设牢固,钻孔、卡制器、动力头必须在一条直线上,否则发现一次罚款____元。

8、对有假钻孔、假抽采、假计量的,经查出后取消考核,并对责任人进行____-____元。

9、每季度对矿井抽采计划完成情况进行考核,对超额完成抽采计划的要进行重奖,对完不成抽采计划的要进行对等罚款。

10、奖罚⑴对完成月度抽采量计划的,对瓦斯抽采人员进行奖励。

每抽出____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划抽采量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑵对完成瓦斯利用量的,每利用____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划利用量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑶没完成抽采量计划的对等罚款。

瓦斯抽采管理制度汇编

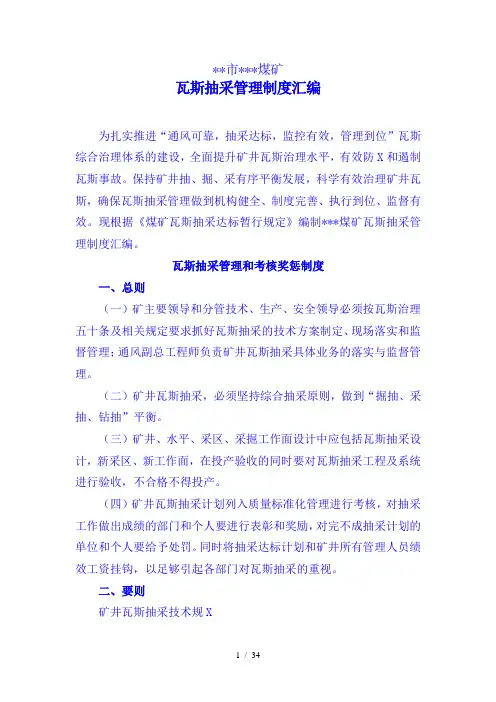

瓦斯抽采管理制度汇编

**市***煤矿瓦斯抽采管理制度汇编为扎实推进“通风可靠,抽采达标,监控有效,管理到位”瓦斯综合治理体系的建设,全面提升矿井瓦斯治理水平,有效防X和遏制瓦斯事故。

保持矿井抽、掘、采有序平衡发展,科学有效治理矿井瓦斯,确保瓦斯抽采管理做到机构健全、制度完善、执行到位、监督有效。

现根据《煤矿瓦斯抽采达标暂行规定》编制***煤矿瓦斯抽采管理制度汇编。

瓦斯抽采管理和考核奖惩制度一、总则(一)矿主要领导和分管技术、生产、安全领导必须按瓦斯治理五十条及相关规定要求抓好瓦斯抽采的技术方案制定、现场落实和监督管理;通风副总工程师负责矿井瓦斯抽采具体业务的落实与监督管理。

(二)矿井瓦斯抽采,必须坚持综合抽采原则,做到“掘抽、采抽、钻抽”平衡。

(三)矿井、水平、采区、采掘工作面设计中应包括瓦斯抽采设计,新采区、新工作面,在投产验收的同时要对瓦斯抽采工程及系统进行验收,不合格不得投产。

(四)矿井瓦斯抽采计划列入质量标准化管理进行考核,对抽采工作做出成绩的部门和个人要进行表彰和奖励,对完不成抽采计划的单位和个人要给予处罚。

同时将抽采达标计划和矿井所有管理人员绩效工资挂钩,以足够引起各部门对瓦斯抽采的重视。

二、要则矿井瓦斯抽采技术规X(一)实施煤巷掘进本层预抽、回采本层预抽及采空区抽采等综合抽采。

回采时必须采取本层预抽,并超前于采面不少于300m,预抽时间不少于4个月。

(二)钻孔施工1、钻孔设计(1)瓦斯抽采钻孔由矿生产技术科负责设计,地质钻孔、探放水钻孔由地测人员负责设计。

(2)各种钻孔设计必须说明钻孔的性质、目的、用途、参数(包括方位、倾角、孔深、开孔位置、终孔位置、孔径、封孔长度、抽采钻孔投抽时间等)。

(3)钻孔施工必须经安通科同意,总工程师审批后方可施工。

(4)钻孔设计必须与现场相一致,按比例进行设计,要有正规的图纸资料。

(5)现场条件发生变化需修改设计,原则上是谁设计谁修改。

2、钻孔施工管理(1)放线瓦斯抽采孔由安通科技术员、分管钻探班的管理人员负责放线;地质孔、探放水孔、由地测人员负责放线。

XX煤矿瓦斯抽采达标及管理制度汇编

XX煤矿瓦斯抽采达标及管理制度汇编

XX煤矿瓦斯抽采达标及管理制度汇编二〇一二年二月二十日目录采掘工作面抽采达标考核管理办法石门揭煤及采掘工作面瓦斯预抽效果评价技术要求瓦斯抽采现场管理制度瓦斯抽放参数监测制度瓦斯抽采运行记录台帐管理制度瓦斯抽采报告制度瓦斯抽采运行记录台帐管理制度抽放技术档案管理制度瓦斯治理先抽后采例会制度瓦斯抽采达标评判细则瓦斯抽采基础参数测算瓦斯抽采方法类别及抽采率瓦斯抽采参数监控系统瓦斯抽采工程设计采掘工作面抽采达标考核管理办法抽采抽放是防范瓦斯事故的治本之策,必须努力实现抽采达标。

瓦斯治理必须坚持标本兼治、重在治本。

通过抽采抽放,降低煤层中的瓦斯含量,从根本上治理防范瓦斯灾害,为防突工作提供可靠保障。

为了切实做到先抽后采、抽采达标,特制订《采掘工作面抽采达标考核管理办法》。

一、基本要求多措并举、应抽尽抽、抽采平衡、效果达标。

1、“多措并举”,即地面抽采与地下抽采相结合。

因地制宜、因矿制宜,把矿井(采区)投产前的预抽采、采动层抽采、边开采边抽采、老空区抽采等措施结合起来,全面加强瓦斯抽采抽放。

2、“应抽尽抽”,即凡是应当抽采的煤层,都必须进行抽采,把煤层中的瓦斯最大限度地抽采出来,降低煤层的瓦斯含量。

3、“抽采平衡”,就是要求矿井瓦斯抽采能力与采掘布局相协调、相平衡,使采掘生产活动始终在抽采达标的区域内进行。

4、“效果达标”,就是通过抽采,使吨煤瓦斯含量、煤层的瓦斯压力、矿井和工作面瓦斯抽采率、采煤工作面回采前的瓦斯含量,达到《煤矿瓦斯抽采基本指标》规定的标准。

二、管理办法1、各瓦斯抽放矿井必须配备专业技术人员,负责瓦斯抽放日常管理,总结分析瓦斯抽放效果,研究改进抽放技术,组织新技术推广等。

2、各瓦斯抽放矿井必须建立专门的瓦斯抽放队伍,负责打钻、管路安装回收等工程的施工和瓦斯抽采参数测定等工作。

3、各瓦斯抽放矿井必须建立健全岗位责任制、钻孔钻场检查管理制度、抽放工程质量验收制度。

4、各瓦斯抽放矿井必须有下列图纸和技术资料:A)图纸:1)瓦斯抽放系统图;2)泵站平面与管网(包括阀门、安全装备、检测仪表、放水器等)布置图 3)抽放钻场及钻孔布置图;4)泵站供电系统图。

瓦斯抽采管理及规章制度

瓦斯抽采管理及规章制度

瓦斯抽采管理及规章制度第一章总则第一条为了加强瓦斯抽采工作的管理,保障矿井安全生产,维护矿工的身体健康,特制定本规章制度。

第二条本规章制度适用于所有进行瓦斯抽采的矿井,各级矿山管理部门应当认真执行。

第三条矿山管理部门应当对瓦斯抽采工作进行全面监管,确保矿井的安全生产。

第四条矿山管理部门应当加强对瓦斯抽采工作人员的培训和教育,提高他们的安全意识和技能水平。

第五条矿山管理部门应当建立健全瓦斯抽采的管理机构和工作制度,组织专门的人员进行监督和检查。

第六条矿山管理部门应当加强对瓦斯抽采设备的维护和检修,确保其正常运转。

第七条矿山管理部门应当做好瓦斯抽采工作的相关记录和档案,及时整理和归档。

第八条矿山管理部门应当加强与其他部门的协作和沟通,共同做好瓦斯抽采的管理工作。

第二章瓦斯抽采管理第九条矿山管理部门应当按照相关法律法规,制定并实施瓦斯抽采的计划和方案。

第十条矿山管理部门应当制定瓦斯抽采的安全操作规程,大力推行标准化作业。

第十一条矿山管理部门应当建立健全瓦斯抽采的巡检制度,确保瓦斯抽采设备的正常运转。

第十二条矿山管理部门应当加强对瓦斯抽采现场的监督和检查,发现问题及时处理。

第十三条矿山管理部门应当加强对瓦斯抽采工作人员的考核和评价,激励他们积极工作。

第十四条矿山管理部门应当建立瓦斯抽采的奖惩机制,严格执行。

第十五条矿山管理部门应当根据实际情况,调整瓦斯抽采的工作计划和方案。

第三章瓦斯抽采规章第十六条瓦斯抽采工作人员应当遵守矿井安全生产的相关法律法规,认真执行瓦斯抽采的规章制度。

第十七条瓦斯抽采工作人员应当按照规定的程序和要求进行作业,杜绝违章操作。

第十八条瓦斯抽采工作人员应当主动关注瓦斯抽采设备的运行情况,发现异常及时上报。

第十九条瓦斯抽采工作人员应当保证用电安全,避免事故的发生。

第二十条瓦斯抽采工作人员应当加强对瓦斯抽采现场的巡视和监测,发现问题及时处理。

第二十一条瓦斯抽采工作人员应当不得擅自修改或调整瓦斯抽采工作的参数和设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX煤矿瓦斯抽采达标及管理制度汇编二〇一二年二月二十日目录采掘工作面抽采达标考核管理办法石门揭煤及采掘工作面瓦斯预抽效果评价技术要求瓦斯抽采现场管理制度瓦斯抽放参数监测制度瓦斯抽采运行记录台帐管理制度瓦斯抽采报告制度瓦斯抽采运行记录台帐管理制度抽放技术档案管理制度瓦斯治理先抽后采例会制度瓦斯抽采达标评判细则瓦斯抽采基础参数测算瓦斯抽采方法类别及抽采率瓦斯抽采参数监控系统瓦斯抽采工程设计采掘工作面抽采达标考核管理办法抽采抽放是防范瓦斯事故的治本之策,必须努力实现抽采达标。

瓦斯治理必须坚持标本兼治、重在治本。

通过抽采抽放,降低煤层中的瓦斯含量,从根本上治理防范瓦斯灾害,为防突工作提供可靠保障。

为了切实做到先抽后采、抽采达标,特制订《采掘工作面抽采达标考核管理办法》。

一、基本要求多措并举、应抽尽抽、抽采平衡、效果达标。

1、“多措并举”,即地面抽采与地下抽采相结合。

因地制宜、因矿制宜,把矿井(采区)投产前的预抽采、采动层抽采、边开采边抽采、老空区抽采等措施结合起来,全面加强瓦斯抽采抽放。

2、“应抽尽抽”,即凡是应当抽采的煤层,都必须进行抽采,把煤层中的瓦斯最大限度地抽采出来,降低煤层的瓦斯含量。

3、“抽采平衡”,就是要求矿井瓦斯抽采能力与采掘布局相协调、相平衡,使采掘生产活动始终在抽采达标的区域内进行。

4、“效果达标”,就是通过抽采,使吨煤瓦斯含量、煤层的瓦斯压力、矿井和工作面瓦斯抽采率、采煤工作面回采前的瓦斯含量,达到《煤矿瓦斯抽采基本指标》规定的标准。

二、管理办法1、各瓦斯抽放矿井必须配备专业技术人员,负责瓦斯抽放日常管理,总结分析瓦斯抽放效果,研究改进抽放技术,组织新技术推广等。

2、各瓦斯抽放矿井必须建立专门的瓦斯抽放队伍,负责打钻、管路安装回收等工程的施工和瓦斯抽采参数测定等工作。

3、各瓦斯抽放矿井必须建立健全岗位责任制、钻孔钻场检查管理制度、抽放工程质量验收制度。

4、各瓦斯抽放矿井必须有下列图纸和技术资料:A)图纸:1)瓦斯抽放系统图;2)泵站平面与管网(包括阀门、安全装备、检测仪表、放水器等)布置图3)抽放钻场及钻孔布置图;4)泵站供电系统图。

B)记录:1)抽放工程和钻孔施工记录;2)抽放参数测定记录;3)泵房值班记录。

C)报表:1)抽放工程年、季、月报表;2)抽放量年、季、月、旬报表。

D)台账:1)抽放设备管理台账;2)抽放工程管理台账;3)瓦斯抽放系统和抽采参数、抽放量管理台账。

E)报告:1)矿井和采区抽采工程设计文件及竣工报告;2)瓦斯抽采总结与分析报告。

5、加强对瓦斯抽采参数(抽采量、瓦斯浓度、负压、温度、流量等)的监测,发现问题时,及时处理。

6、严格瓦斯抽采工程施工质量,所有瓦斯抽放工程都须按质量标准进行验收,不符合设计标准的应重新施工直到合格为止。

三、实施细则1、各矿井突出煤层所有采掘工作面(包括石门揭煤)在采掘作业前必须测定煤体原始吨煤瓦斯含量、煤层的瓦斯压力等参数。

2、各类抽采钻孔的设计必须严格按照《防治煤与瓦斯突出规定》及相关技术规范的要求,做到合理、可靠。

3、抽采钻孔在施工过程中必须严格按照《采掘头面专项防突设计》中的设计参数来施工,做到均匀布置,并认真记录实际施工参数,并反演钻孔实际控制范围,未达到设计要求的必须重新补打。

实施过程中如遇煤层赋存条件变化较大或巷道设计发生变化时,应当依据“补充或修改的设计”来施工。

4、抽采钻孔的验收人员要负起责任,不能马虎了事,如伙同打钻人员造假者,是临时工的,将解除其劳动合同;是固定工的,开除留用一年。

5、定期对各类抽采参数(抽采量、瓦斯浓度、负压、流量等)进行测定,所有抽采参数必须由专业人员来测定并做好记录,保证所测数据具有真实性、可靠性,确保抽采率达到《煤矿瓦斯抽采基本指标》的要求。

6、抽采结束后,矿必须对该采掘工作面(含石门揭煤)的抽采达标情况进行评价,评价的技术要求见《附件》。

另外,对评价结果还要做进一步验证,确保所有突出煤层工作面在采掘作业前将控制范围内煤层的瓦斯含量降到煤层始突深度的瓦斯含量以下,并且将瓦斯压力降到煤层始突深度的煤层瓦斯压力以下。

若没能考察出煤层始突深度的煤层瓦斯含量或压力,则必须将煤层瓦斯含量降到8 m3/t以下,并且煤层瓦斯压力降到0.74 MPa(表压)以下。

7、编制《采掘工作面瓦斯预抽效果评价报告》,由矿长、总工程师及相关科室审批签字后,报公司通防部备案。

如发现《采掘工作面瓦斯预抽效果评价报告》中有虚报假参数、假数据,公司将严肃追查相关责任人责任,并给予分管矿领导罚款5000元。

8、《采掘工作面瓦斯预抽效果评价报告》经公司审批同意后,方可进行掘进或回采。

9、掘进、回采过程中严格执行区域和局部两个“四位一体”综合防突措施,如效检指标超标或钻孔施工过程中出现动力现象的,必须采用补充措施,直至效果检验措施有效。

10、此《管理办法》由安监部门认真监督。

11、本办法自发文之日起施行。

附件:石门揭煤及采掘工作面瓦斯预抽效果评价技术要求二○一○年十一月八日附件.石门揭煤及采掘工作面瓦斯预抽效果评价技术要求1、石门揭煤采用穿层钻孔预抽效果评价技术要求:瓦斯预抽率η≥45%η=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算η指标值时间段内的抽采瓦斯总量(m3)。

瓦斯储量:预抽钻孔控制范围内的煤体储存瓦斯量(m3)。

2、煤巷掘进工作面采用“条带式穿层钻孔”预抽效果评价技术要求:(1)实行分单元评价,每预抽评价单元长度不小于100m。

(2)瓦斯预抽率η≥35%η=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算η指标值时间段内单元煤体的抽采瓦斯总量(m3)。

瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。

3、回采工作面采用“网络式穿层钻孔”预抽效果评价技术要求:(1)实行分单元评价,每预抽评价单元长度不小于100m。

(2)瓦斯预抽率η≥30%η=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算η指标值时间段内单元煤体的抽采瓦斯总量(m3)。

瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。

4、回采工作面采用两巷顺层钻孔预抽效果评价技术要求:(1)实行分单元评价,每预抽评价单元长度不小于100m。

(2)瓦斯预抽率η≥30%η=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算η指标值时间段内单元煤体的抽采瓦斯总量(m3)。

瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。

5、煤巷掘进工作面顺层长钻孔预抽效果评价技术要求:(1)分茬评价。

(2)瓦斯预抽率η≥30%η=瓦斯抽采量/瓦斯储量瓦斯抽采量:计算η指标值时间段内单元煤体的抽采瓦斯总量(m3)。

瓦斯储量:单元预抽钻孔控制范围内的煤体储存瓦斯量(m3)。

瓦斯抽采管理和考核制度一、瓦斯抽采管理办法㈠抽采达标指标的确定按照区域防突工作十六字方针“多措并举、可保必保、应抽尽抽、效果达标”和实现“不采突出面,不掘突出头”的要求确定瓦斯抽采指标:1、突出煤层工作面采掘作业前必须将控制范围内煤层的瓦斯含量或瓦斯压力降到煤层始突深度的瓦斯压力或瓦斯含量。

没有煤层始突深度瓦斯压力或含量的,则必须将煤层瓦斯含量降到8m3/t以下,或将煤层瓦斯压力降到0.74MPa(表压)以下。

控制范围按照《防治煤与瓦斯突出规定》第四十九条规定执行。

2、瓦斯抽采率达到的指标:①瓦斯涌出量主要来自于临近层或围岩的采煤工作面瓦斯抽采率应满足表1;②瓦斯涌出量主要来自于开采层的采煤工作面前方20m以上范围内煤的可解吸瓦斯量应满足表2表1 采煤工作面瓦斯抽采率应达到的指标表2 采煤工作面回采前煤的可解吸瓦斯量应达到的指标3、预抽煤层瓦斯的吨煤钻孔量应达到以下要求:当采用顺层孔抽放时钻孔量应符合下表要求;吨煤钻孔量指标当采用穿层钻孔时,钻孔见煤点的间距可根据抽采难易程度决定:容易抽采煤层15-20m;可以抽采煤层10~15m;较难抽采煤层8-10m。

4、石门揭煤所达到指标⑴石门揭煤,钻孔控制范围内预抽的时间不得少于4个月;⑵瓦斯预抽率不低于30%;⑶利用钻屑瓦斯解析指标法效果检验,指标降到临界值以下。

⑷瓦斯压力小于0.74MPa以下,或煤层残存瓦斯含量低于始突标高的煤层瓦斯含量时(没有检验值的可按小于8m3/t计算),方可采用远距离爆破揭煤。

5、采煤工作面瓦斯预抽时间应达到6个月以上,因接替紧张的工作面必须采取缩小钻孔间距、加大钻孔直径等有效措施,且工作面瓦斯预抽时间必须达到3个月以上。

6、有突出危险的回采工作面、掘进工作面(包括石门揭煤),在进行区域治理后,开采(掘)前必须对工作面突出危险性进行评价,矿各部门组织评审,报矿长审阅备案。

㈡瓦斯抽放系统的管理1、有下列情况之一的矿井,必须建立地面永久抽采瓦斯系统或井下临时抽采瓦斯系统。

⑴一个采煤工作面的瓦斯涌出量大于5m3/min或一个掘进工作面瓦斯涌出量大于3m3/min,用通风方法解决瓦斯问题不合理⑵矿井绝对瓦斯涌出量达到以下条件的:①大于或等于40 m3/min;②年产量100~150万t的矿井,大于30 m3/min;③年产量60~100万t的矿井,大于25 m3/min;④年产量40~60万t的矿井,大于20 m3/min;⑤年产量小于或等于40万t的矿井,大于15m3/min。

⑶开采有煤与瓦斯突出危险煤层2、建立地面永久瓦斯抽采系统的矿井,应具备下列条件:⑴瓦斯抽放系统的抽放量稳定在2 m3/min以上;⑵瓦斯资源量可靠、储量丰富,预计瓦斯抽采服务年限在5年以上⑶需要高负压、高浓度抽采时。

3、建立井下抽采系统应具备以下条件:⑴不具备建立永久瓦斯抽采系统条件的;⑵回采工作面上隅角瓦斯涌出量大、采用回采工作面高位抽采、浅孔卸压抽采、采空区埋管抽采等,需要分源抽采的。

4、矿井抽采系统能力必须满足需要。

抽采泵站必须配备同等能力的备用瓦斯抽放泵,抽采系统的管路应与抽放泵相匹配。

矿井必须保证瓦斯抽采系统正常运行,防止抽采系统停止运行造成瓦斯超限。

抽采瓦斯泵应选择制造技术先进、高效率、低噪声、有煤安标志、各种保护齐全、防爆符合要求的水环式真空泵。

5、抽采系统中各种管路、连接装置尽可能选择重量轻、强度大、使用寿命长、耐腐蚀、抗静电、阻燃性能符合要求的管材。

抽放孔封孔管及连接管必须采用钢管或双抗软管。

对各种抽放管路系统每周至少检查一次,并建立检查台帐,保证抽采管路无破损、无漏液、无积水,抽采管路离地面高度不小于0.3m。

6、瓦斯抽放系统的在线监测必须齐全有效定期鉴定校检有记录;人工计量装置必须完整正常使用,按每小时对各种参数进行计量。

7、建立抽放系统中各种仪器、仪表运转、维护、维修记录。

8、抽采瓦斯设施应符合下列要求:⑴地面泵房必须用不燃性材料建筑,并必须有防雷电装置。

同时距进风井口和主要建筑物不得小于50m,并用围墙保护。

⑵地面泵房和泵房周围20m范围内,禁止有明火和堆积易燃物。
