安庆供电公司业扩报装流程时限管理及考核实施细则

安庆供电公司业扩报装流程时限管理及考核实施细则

安庆供电公司业扩报装流程时限管理及考核实施细则一、概述业扩报装是指用户对供电公司进行电力扩容申请,包括变电、线路、线缆、开关柜等设备的增容或改造。

为了提高业扩报装的效率和质量,安庆供电公司制定了时限管理及考核实施细则。

二、时限管理1.申请受理时限:供电公司应当自用户提交完整申请材料之日起5个工作日内完成申请受理,并向用户提供申请受理通知书。

2.设计方案出具时限:供电公司应当自受理申请之日起15个工作日内出具设计方案,并向用户提供设计方案通知书。

3.设计方案审核时限:供电公司应当自接受设计方案之日起15个工作日内完成审核,并向用户提供审核意见。

4.合同签订时限:供电公司应当自用户同意设计方案之日起10个工作日内与用户签订供电合同,并向用户提供供电合同。

5.材料准备时限:供电公司应当自签订供电合同之日起30个工作日内完成材料准备,并向用户提供材料准备通知。

6.设备到货时限:供电公司应当自材料准备通知之日起30个工作日内完成设备到货,并向用户提供设备到货通知。

7.施工时限:供电公司应当自设备到货通知之日起30个工作日内完成施工,并向用户提供施工通知。

8.报装试运行时限:供电公司应当自施工通知之日起15个工作日内完成报装试运行,并向用户提供报装试运行通知。

三、考核实施1.考核内容:(1)申请受理时限的履行情况;(2)设计方案出具时限的履行情况;(3)设计方案审核时限的履行情况;(4)合同签订时限的履行情况;(5)材料准备时限的履行情况;(6)设备到货时限的履行情况;(7)施工时限的履行情况;(8)报装试运行时限的履行情况。

2.考核办法:(1)监督检查:供电公司应当定期对业扩报装流程时限进行监督检查,检查内容包括每个环节的时限履行情况、涉及到的材料准备是否齐全等。

(2)投诉处理:对于用户投诉的业扩报装流程时限问题,供电公司应当按照相关规定进行处理,并记录投诉处理情况和处理结果。

(3)绩效考核:供电公司应当将业扩报装流程时限纳入绩效考核体系,结合实际情况制定考核指标和权重,并按照相关规定对各个环节的时限履行情况进行评定,进而对相关工作人员进行奖惩。

低压客户业扩报装工作流程

低压客户业扩报装工作流程
送电:城乡居民客户向供电企业申请用电,受电装置检验合格并办理相关手续后,3个工作日内送电。非居民客户向 供电企业申请用电,受电工程验收合格并办理相关手续后,5个工作日内送电。
客户需求
低压客户业扩报装工作流程
填写用电申请书并向供电企业提供相关资料。
ቤተ መጻሕፍቲ ባይዱ
受理申请
审核客户资料,告知客户报装过程必要的业务常识,登记台帐。
制定方案
方案勘察人员根据客户申请及现场供电条件,按要求制定供电方案。
方案审批
供电部门根据管理权限,批复供电方案。
方案答复 装表接电 资料归档
供电部门根据确定方案答复客户。
1、按报装容量组织施工、配置表计。2、送电前供用双方签订居民供用电合同 或协议。3、具备送电条件,验收合格后,在规定时限内送电。
客户工程接电后,整理从申请至装表接电全过程发生的报装资料并归档。
供电方案答复期限:居民用户不超过3个工作日,低压电力用户不超过7个工作日,高压单电源用户不超过15个工作 日,高压双电源用户不超过30个工作日。

客户用电业扩管理工程流程

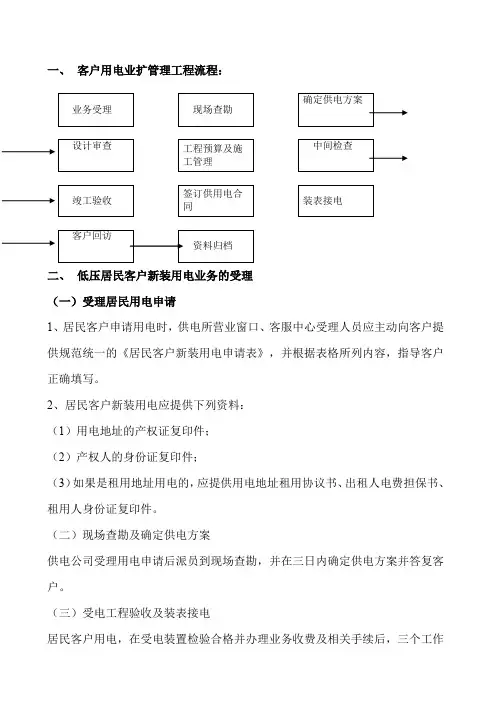

客户用电业扩管理工程流程

一、客户用电业扩管理工程流程:二、低压居民客户新装用电业务的受理(一)受理居民用电申请1、居民客户申请用电时,供电所营业窗口、客服中心受理人员应主动向客户提供规范统一的《居民客户新装用电申请表》,并根据表格所列内容,指导客户正确填写。

2、居民客户新装用电应提供下列资料:(1)用电地址的产权证复印件;(2)产权人的身份证复印件;(3)如果是租用地址用电的,应提供用电地址租用协议书、出租人电费担保书、租用人身份证复印件。

(二)现场查勘及确定供电方案供电公司受理用电申请后派员到现场查勘,并在三日内确定供电方案并答复客户。

(三)受电工程验收及装表接电居民客户用电,在受电装置检验合格并办理业务收费及相关手续后,三个工作日内送电。

(四)签订供用电合同居民受电客户供用电合同,采用在《居民客户新装用电申请表》背书形式签订,背书供用电合同,在取得双方签字,盖章后生效。

(五)客户资料建档三、低压其他客户用电业务的受理(一)受理客户用电申请1、除居民用电的其他低压受理客户,新装、增容用电应填写规范统一的《低压客户新装用电申请表》、《低压客户增容、变更用电申请表》。

2、客户办理用电申请时,应提供一份下列资料及复印件。

(1)工业受电客户提供的资料:①用电工程项目批文及复印件;②用电地点;③用电负荷;④用电性质及用途;⑤用电设备清单;⑥保安电力及供电可靠性要求;⑦用电基建及用电区域平面布置图。

(2)商业受电客户提供的资料:①营业执照及复印件;②组织机构代码证及复印件;③工商许可证及复印件;④立户人(产权所有者)居民身份证或户口薄及复印件;⑤房产证及复印件(租户用电的应提供租房协议,租房协议中必须明确电费缴纳义务;⑥负荷组成和用电设备清单。

(二)现场查勘及确定供电方案供电公司受理用电申请后,派员到现场查勘,并在七日内确定供电方案并答复客户。

(三)受电工程设计、施工及资质审查1、工程施工前,提醒客户将工程设计资料送供电部门审查,同意设计方案后再行施工。

苏州供电公司业扩工程前期

苏州供电公司业扩工程前期

苏州供电公司业扩工程前期
1.范围
本流程主要适用于苏州供电公司对于客户业扩申请进行处置的业务活动。

苏州供电市场营销部设客户经理全面负责整个业扩工程的开展,配电工程建设设置工程经理负责业扩工程中外线工程的办理和施工;客户经理对客户负责,工程经理对客户经理负责。

此流程包罗从客户申请开始到委托进行工程施工结束。

2.控制目标
❑尺度业扩申请受理的形式,提高业扩申请信息的效率和透明度。

❑明确客户业扩申请处置过程中不同环节的明确边界,包管客户经理对整个业扩过程的监控和办理。

❑明确苏州供电公司规划方案部和配网规划主管的方案审批权限。

❑尺度业扩收费流程,包管资金及时到位
3.主要涉及部分
❑配网规划主管
❑配电工程办理
❑客户
❑电力营销部
❑公司规划方案
4.主要前提和假设
❑电力营销部需要能够区分客户到帐资金和业扩工程的对应关系
❑电力营销部在客户提出业扩需求后,应该将整理后完整的客户详细需求递交配网规划主管。

❑施工图设计由配网规划主管委托效劳商〔设计〕,同时将接入方案传递到配
电工程办理,待设计完成后,配电工程办理据此进行方案审查。

❑明确需要苏州供电公司规划方案审批的业扩工程等级
❑明确收费尺度
5.主要控制点
❑初步方案设想符合配电网络的各项要求
❑业扩会议形成正式方案,并进行费用分摊
❑配电工程办理委托效劳商〔施工〕进行施工后;业扩前期流程结束,进入工程〔进度、合同等〕办理流程
6.流程说明
业扩工程前期
7.主要涉及文档/信息流程。

电力业扩工程~供电局流程

电力业扩工程~供电局流程

流程规范参考文本1范围本办法适用于市10kV及以下电压等级由客户出资建设的业扩工程电力线路接入我司公用供电网络项目的管理工作。

2规范性引用文件国家电力监管委员-供电服务监管办法国家电网营销- 《国家电网公司业扩报装工作管理规定》3职责3.1 客户服务中心主要职责:3.1.1 负责受理客户申请,了解并收集客户需求,引导客户合理选择“三大市场”产品、队伍和服务,协助客户按申请用电要求提供必备资料。

3.1.2 负责向客户介绍“阳光业扩工程”平台,引导客户在“阳光业扩工程”平台内的设计、物资供应、工程安装三大市场进行选择。

3.1.3 负责办理内部各种工作传单及客户用电营业档案建立工作。

3.1.4 负责实时掌握其辖区内业扩工程进展情况,接受客户业扩工程的信息咨询、作好解释工作。

3.1.5 负责按照《省供用电服务收费管理试行办法》要求收取各项费用和预交设计费。

3.1.6 负责完成SG186系统(特点:横向贯穿、纵向集成)内“业务受理”、“勘查派工”、“确定业务费用”、“业务收费”、“信息归档”和“资料归档”各业务流程环节信息录入工作。

3.2 项目中心主要职责:3.2.1 负责组织业扩工程的联合勘测、中间检查、竣工验收和送电。

3.2.2 项目中心对承接的工程项目,实行客户经理制,指派“客户经理”进行业扩工程全过程的组织、协调、跟踪、监督、反馈等,及时与相关部门沟通,并做好各项工作的安排。

客户经理应了解客户需求,满足客户合理需求,对客户特殊要求(个性化工程、应急工程)应有效地进行组织协调。

3.2.3 负责设立并指派业扩工程收费员,负责业扩工程的通知缴款、收费和咨询工作。

3.2.4 根据客户委托授权工程的需求,签订施工合同,并按施工合同组织安排工程项目的备料、施工,按要求报送有关的工作单及工程完工后提请组织竣工验收。

3.2.5 负责向配电中心(供电所)申报业扩工程停电需求。

3.2.6 负责客户授权委托业扩工程的预、决(结)算工作。

电力业扩报装流程精细化管理策略

电力业扩报装流程精细化管理策略

电力业扩报装流程精细化管理策略电力业扩报装是指用户在需要增加用电负荷或者新建用电设施时,向供电部门提交扩负或报装申请,申请通过后供电部门为用户提供电力接入服务。

电力业扩报装的流程涉及到申请、审批、设计、施工、验收等多个环节,其中每个环节都需要高效精细的协调和管理。

本文旨在探讨电力业扩报装流程的精细化管理策略,以提高运营效率和服务质量。

一、申请环节电力用户在需要增加用电负荷或者新建用电设施时,应向所属供电部门提交扩负或报装申请。

供电部门接收用户申请后应第一时间开展现场勘测,确认用电负荷或用电设备的投运时间、位置和电压等级等信息,评估供电能力和可行性,为后续审批和设计提供准确信息。

针对申请环节,应加强申请流程规范化管理,如建立安全用电意识培训、用电负荷预估分析、设备选型参考规范等,以确保用户用电安全和供电质量。

二、审批环节供电部门接收用户的申请资料后,将按照国家、行业和地方的规定,对申请资料进行审查。

审批依据国家有关规定和技术标准进行,审批结果分为通过、不通过或者要求修改的情况。

为加快审批流程、降低审批成本,应该实现审批和管理的全流程数字化和智能化,包括建立电力工程审批信息化平台、采用人工智能、大数据等技术手段帮助决策,确保审批结果的公平、公正、公开。

三、设计环节供电部门开展现场勘测后,应当根据用户申报负荷和现场实际情况进行配电网规划和供电设施设计,制定合理的配电方案和工程设计方案,并与用户进行沟通协商,做好进度安排和风险控制等工作。

为提高设计效率和准确性,应实施工程设计数字化系统,探索一站式服务模式,建立电力工程设计快速响应机制,协调好各个部门,并及时加强对设计的监督和反馈。

四、施工环节在审批和设计阶段完成后,供电部门将根据工程设计方案和进度安排开展施工作业,包括设备采购、设备安装、设备调试、线路敷设、保护接地等方面的施工工作。

为提高施工质量和效率,应对施工作业进行全面监控和管理,如在施工现场增强安全意识培训、实行现场巡查制度、加强对施工过程的监督管理等。

供电客户工程业扩流程

供电客户工程业扩流程

xxx供电公司电力客户工程业扩流程(讨论稿)为了进一步明确客户工程的设计、施工、验收单位在工程建设过程中的职责及时限,加强流程管理,切实做好对客户的供电服务工作,特制定本业扩流程。

职责分工1.营销部1.1组织制定本公司有关业扩工作管理的规定、制度;1.2负责本公司范围内客户业扩管理工作;1.3负责电力营销相关政策的宣传、贯彻;1.4按分级管理原则,组织确定权限内的供电方案,组织召开权限外的供电方案审查会;1.5组织受电容量1000千伏安及以上客户受电工程初步设计审查;1.6组织居住区配电工程(红线内)的中间检查、竣工验收和投运工作;1.7负责区域内客户需求信息的发布;1.8组织客户供电方案的现场勘查;1.9负责业扩工程回访。

2.营销部2.1组织受电容量1000千伏安以下客户受电工程初步设计审查;2.2负责客户受电工程施工图交底;2.3组织客户受电工程的中间检查、竣工验收和投运工作;2.4负责对承揽客户受电工程的电气承装(修、试)单位须具备的有关资质审查把关工作;2.5参与接入工程的设计审查。

3.发展策划部3.1按分级管理原则,参加供电方案审查会,参与客户接入工程的设计审查;3.2组织用电容量在10000千伏安及以上大客户接入系统方案的评审;3.3组织110千伏及以上客户接入工程的初步设计审查;3.4参与客户供电方案的现场勘查。

4.生产技术部4.1参与客户接入工程的设计审查;4.2参加供电方案审查会,参与客户受电工程的设计审查和受电工程的竣工验收;4.3参与接入工程的竣工验收和投运工作;4.4负责供配电设施运行情况的信息发布;4.5负责配电网设备(包括客户涉网设备)技术原则的制定;4.6参与客户供电方案的现场勘查。

5.基建部5.1组织35千伏及以下客户接入工程的初步设计审查;5.2负责编制、审核客户出资接入工程的预、决算;5.3组织客户接入工程的实施;5.4组织接入工程的中间检查、竣工检查、投运工作;5.5参与客户供电方案的现场勘查。

业扩全流程步骤

业扩全流程步骤

业扩全流程步骤一、进场:集合、向右看齐,向前看,向右转,齐步走,一、二、三、四……一二、一二,立定,向右转,向右看齐,向前看,报数,稍息,立正,跨立。

二、汤辉转体至裁判组1.5米处立正,报告:益阳电力局业扩竞赛代表队准备完毕,应到5人,实到5人,请指示,双手接过资料,答是。

转体至队伍前面中心和1.5米处,说,现在清点人员,卜立魁、黄庆国、徐青山、韩正新,点到人员喊到,说,大家今天身体情况好不好,今天是2011年7月15日,由我们代表益阳电力局参加省公司农电营销业扩竞赛,有没有信心,“有”,好!现在我宣布工作任务,安全事项和风险点。

三、卜立魁、黄庆国、徐青山、韩正新、汤辉的安全事项和风险点。

并请复诵。

四、大家任务清楚了没有,要注意的安全事项和风险点清楚了没有,好,现在开始工作。

立正,按分配的角色进入各自工作岗位,各就各位。

五、汤辉说,请大家检查计算机,按组委会提供的单位编号、服务器地址、端口、密码登录系统,做好竞赛准备工作。

汤辉目视准备工作情况,后起立报告,现在开始业扩组的工作。

六、卜立魁接待用户,完毕后起立报告,业扩受理环节工作完毕,并手持文件夹走至汤辉处报告:这是某某(户名)新装用户的资料,请签收。

文件交接后,汤辉起立报告,“现在进行查勘派工”。

进入系统将文件夹内容与系统内容核对并处理,保存,起立报告,“查勘工单已下发,请查勘员领取资料,确定时限,由装表接电员协助开展现场查勘。

黄、徐同时起立走至汤辉处“报告”,汤辉起立,拿起新装客户资料说:“现在有一个现场查勘工作任务,黄庆国为查勘工作负责人,徐青山为查勘工作班成员,请查勘员黄庆国进行系统流转,打印工单。

装表接电员徐青山准备勘查工具,在规定时间内完成现场查勘与供电方案制定工作。

工作任务清楚了没有。

”黄、徐翻动资料夹,同时说:“清楚了”,在内部工单了签字。

待黄、徐返回工作台后,汤辉在系统中保存提交,起立报告:“查勘派工工作完毕”。

查勘员黄庆国起立报告:“清楚了”。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

流程规范参考文本
1范围
本办法适用于市10kV及以下电压等级由客户出资建设的业扩工程电力线路接入我司公用供电网络项目的管理工作。

2规范性引用文件
国家电力监管委员-供电服务监管办法
国家电网营销- 《国家电网公司业扩报装工作管理规定》
3职责
3.1 客户服务中心主要职责:
3.1.1 负责受理客户申请,了解并收集客户需求,引导客户合理选择“三大市场”产品、队伍和服务,协助客户按申请用电要求提供必备资料。

3.1.2 负责向客户介绍“阳光业扩工程”平台,引导客户在“阳光业扩工程”平台内的设计、物资供应、工程安装三大市场进行选择。

3.1.3 负责办理内部各种工作传单及客户用电营业档案建立工作。

3.1.4 负责实时掌握其辖区内业扩工程进展情况,接受客户业扩工程的信息咨询、作好解释工作。

3.1.5 负责按照《省供用电服务收费管理试行办法》要求收取各项费用和预交设计费。

3.1.6 负责完成SG186系统(特点:横向贯穿、纵向集成)内“业务受理”、“勘查派工”、“确定业务费用”、“业务收费”、“信息归档”和“资料归档”各业务流程环节信息录入工作。

3.2 项目中心主要职责:
3.2.1 负责组织业扩工程的联合勘测、中间检查、竣工验收和送电。

3.2.2 项目中心对承接的工程项目,实行客户经理制,指派“客户经理”进行业扩工程全过程的组织、协调、跟踪、监督、反馈等,及时与相关部门沟通,并做好各项工作的安排。

客户经理应了解客户需求,满足客户合理需求,对客户特殊要求(个性化工程、应急工程)应有效地进行组织协调。

3.2.3 负责设立并指派业扩工程收费员,负责业扩工程的通知缴款、收费和咨询工作。

3.2.4 根据客户委托授权工程的需求,签订施工合同,并按施工合同组织安排工程项目的备料、施工,按要求报送有关的工作单及工程完工后提请组织竣工验收。

3.2.5 负责向配电中心(供电所)申报业扩工程停电需求。

3.2.6 负责客户授权委托业扩工程的预、决(结)算工作。

3.2.7 负责每周定期向客户服务中心提供业扩工程动态报表。

3.2.8 负责按客户委托授权的业扩工程的设计要求向客户提供设备、材料报价,签订物资供应合同,并按物资供应合同和时限要求向客户提供工程所需的设备、材料。

3.2.9 根据客户委托授权的业扩工程的需求,签订监理合同,按监理合同要求及相关规定控制工程建设的质量、安全、成本、进度;协调有关单位间的工作关系。

3.2.10 在联合勘测、中间检查、竣工验收和送电阶段,在工作需要的情况下,公司各职能部门(安监部、调度所、生计部等)须配合项目中心完成各阶段的协调工作。

3.2.11 负责提交变压器试验报告、一、二次设计图纸等基础纸质档案资料,并配合现场核查电工证、电价审批、合同制作和备表、核对现场接线等工作。

3.2.12 负责组织计量管理中心、配电部、供电所等部门(原则上提前一天通知)进行现场装表、配合送电、计量首检、移交等工作。

3.2.13 负责SG186系统内“供电工程跟踪”、“竣工报验”和“竣工验收”中“竣工验收和受电设备”等各业务流程环节信息录入工作。

3.3 配电建设部主要职责:
3.3.1 负责参加项目中心组织的业扩工程的联合勘测,依据《国家电网公司业扩供电方案编制导则(试行)》等有关技术标准规定,根据现场勘查结果、电网规划、用电需求及供电条件因素,进行技术经济比较,与客户协商确定供电方案,拟定供电方案意见书,经过相关部门审核通过后在规定时限内答复客户。

3.3.2 负责业扩工程设计图纸会审,严格按配网规划技术导则要求及业扩项目自选设备有关规定执行。

3.3.3 根据客户委托授权业扩工程的需求,签订工程设计合同,并按工程设计合同积
极开拓并采用标准典型设计,按设计时限,完成设计任务,并根据施工过程中存在的客观因素按规定进行设计变更工作。

3.3.4 负责SG186系统内“现场勘查”、“电源方案”、“拟定供电方案”、“供电方案一级审批”、“供电方案答复”、“设计审核受理”、“设计资料审核”、“设计审核结果通知”等业务流程环节信息的录入工作,并负责通知计量管理中心、用监班录入“现场勘查”中“电价方案和计量方案”信息。

3.4 监理部
3.4.1 负责参加项目中心组织的业扩工程的中间检查,依据审核同意的设计文件和有关施工及技术标准,对受电工程中的隐蔽工程部分进行中间检查,提出书面整改意见,督促客户整改。

3.4.2 负责SG186系统内隐蔽工程“中间检查”环节信息的录入工作。

3.5 计量管理中心及用电检查班主要职责:
3.5.1 负责高压电能计量装置的设定、审核、选型、检定、和装拆工作,负责按规定时限及时准确完成备表、装表任务,并将完成情况(工作传单及电压和电流互感器资料及检定证书等)按规定时限及时传递到下道工序。

3.5.2 负责SG186系统内“合同起草”、“电价审定”、“电价审批”、“备表”、“装拆表返回”、“送停电管理”等环节信息录入工作以及“竣工验收”中“电源方案和计量方案”信息的核对工作。

3.6 营销部主要职责:
3.6.1 负责每个月定期对客户服务中心、项目中心、配电建设部、监理部、计量管理中心等有关部门的业扩流程环节进行催办并提出初步考核意见。

3.6.2 负责统一制订全司业扩流程管理制度,协调并规范业扩各环节存在的不明确的部分。

根据业扩流程考核办法,对业扩工程的工作流程时限、工作要求等执行情况等进行最终的评价,并提交公司绩效考核会议上予以通报和考核。

4管理的内容与办法
4.1 营业申请
4.1.1 客户服务中心为具备报装条件的客户提供应办理用电申请,有关申请必备资料正式提交后由受理人员在SG186系统-营销业务管理系统内进行业务申请,并作为流程考核的起始时间依据(申请信息时应保证数据的一致性)。

4.2 勘测、拟定供电方案、方案答复
4.2.1 项目中心在接收到勘测派工工作单后应尽快组织配电建设部、配电中心(供电所)等进行联合勘察,在完成现场勘察后配电建设部勘察人员应在SG186系统-营销业务管理系统内进行勘察信息录入。

4.2.2 在完成初勘任务后,由配电建设部确定供电方案并录入到SG186系统-营销业务管理系统内,同时提交相关部门进行供电方案审核,审核通过后由配电建设部负责在流程时限内完成方案书面答复客户的手续(以客户签认或完成邮寄工作为准)。

4.3 图纸会审
4.3.1 对于提交的业扩工程图纸,配电建设部应组织相关部门进行图纸联合会审工作(参加部门为项目中心、配电中心、相关供电所、配电建设部,必要时可邀请其他部门参加,典型设计可取消图审),各审核部门应在联合会审会上一次性反馈审查意见。

4.4 通知缴费
4.4.1 客户服务中心在受理客户申请后应根据(价[1994]公字297号)《省供用电服务收费管理试行办法》要求通知客户缴纳收取各项费用。

4.5 营业收费
4.5.1 客户在缴纳各项费用时,客户服务中心应根据(价[1994]公字297号)《省供用电服务收费管理试行办法》要求通知客户收取各项费用。

4.6 中间检查
4.6.1 在收到客户中间检查申请后,由项目中心组织相关部门进行中间检查(参加部门为项目中心、监理部、配电中心、相关供电所,必要时可邀请其他部门参加)。

4.7 备表、装表
4.7.1 在收到客户装表申请后,计量管理中心应在流程时限内安排备表、装表。

4.8 竣工验收
4.8.1 在收到客户提交的竣工资料及竣工验收申请后,由项目中心负责组织客户及相关部门(参加部门为项目中心、用电检查班、计量管理中心、配电中心、相关供电所,必要时可邀请其他部门参加)进行综合验收及接电前检查,生计部、调度所必须派人参加专线客户工程竣工验收管理工作。

若有存在缺陷须整改的,各相关部门在验收(检查)过程中一次性向客户提供有关书面整改意见。

4.9 签订供用电合同、送电
4.9.1 竣工验收和接电前检查合格后,应在验收现场签署验收意见。

项目中心负责通知客户在送电前签订供用电合同和电费结算协议,供用电合同和电费结算协议由用电检查班负责制作。

4.9.2 在完成竣工验收后,项目中心负责将业扩工程归档所需的资料传至营销部,营销部根据各业扩流程环节归档资料明细进行资料审核,审核资料不齐全退回项目中心补齐,归档资料审核齐全后交客户服务中心归档,项目中心组织配电中心或相关供电所应在竣工验收并签订供用电合同和电费结算协议后完成送电会签手续,并将业扩工程送电任务现场工作单等资料交客户服务中心归档。

4.10 营业归档
4.10.1 客户服务中心负责在流程时限内完成信息归档和资料归档并上架。

5检查与考核
本标准自颁布之日起执行,按《供电公司奖惩管理办法》(长供标[2009]24号)和《供电公司业扩流程考核办法》(长供标[2009]186号)进行考核。

6附件
6.1 各业扩流程环节归档材料(附录A)
6.2 业扩工程流程时限责任表(附录B)
6.3 供电公司业扩工程流程界面图(附录C)
2、以上各流程所需单据由各业务流程负责人在SG186系统-营销业务管理系统内自行打印并根据现场实际情况填写完整。

业扩工程流程时限责任表
(规范性附录)
供电公司业扩工程流程界面图。

相关文档
最新文档
