桥梁冬季施工技术交底

桥梁冬季施工技术交底

桥梁冬季施工技术交底一、引言随着城市交通的不断发展,桥梁作为城市道路交通重要的组成部分,承载着极其重要的功能。

然而,由于气候条件的限制,桥梁的冬季施工往往会面临一系列困难和挑战。

为了保证冬季桥梁施工的安全、高效进行,本文将介绍桥梁冬季施工的技术要点,旨在为冬季桥梁施工人员提供参考。

二、冬季桥梁施工的挑战冬季桥梁施工面临着气温低、天寒地冻、道路结冰等多种挑战,包括但不限于以下几个方面:1. 气温低:冬季气温较低,这会对施工的材料使用、作业人员的身体状况等产生不利影响。

2. 天寒地冻:土壤和桥梁基础的结冰现象,在施工过程中可能会影响施工质量和安全。

3. 道路结冰:道路结冰会给运输车辆带来危险,使得施工材料的运输变得困难。

为了应对冬季桥梁施工的挑战,以下是冬季桥梁施工的技术要点:1. 桥面结冰防治:在施工前,需要对桥面进行结冰防治措施,如喷燃烧液、喷馏油、萘油等,防止桥面结冰,保障施工人员的安全。

2. 施工材料的控制:在冬季桥梁施工中,灌浆材料、粘结剂等特殊材料的使用要特别小心,确保在低温条件下仍能发挥正常的性能。

3. 保温隔热措施:为了确保施工过程中的稳定温度,可以采用保温隔热措施,如加装保温层、利用保温棚等。

4. 设备保养和维护:在冬季桥梁施工过程中,施工设备容易受到低温天气的影响,因此需要加强设备的保养和维护工作,确保设备的正常运转。

5. 作业人员保护:对于参与冬季桥梁施工的作业人员,应加强对他们的防寒保护,确保他们的身体状况良好。

为了保证冬季桥梁施工的安全,需要采取以下措施:1. 安全培训和教育:施工人员在冬季施工前应接受安全培训和教育,提高他们的安全意识和应急处理能力。

2. 确定施工限制条件:根据气候条件和施工地点的实际情况,确定合理的施工限制条件,以确保施工的安全。

3. 安全警示标识:在施工现场设置合理的安全警示标识,提醒施工人员注意安全、遵守规定。

4. 定期检查和维护:定期检查和维护施工设备和设施,确保其正常运行和安全性。

桥梁冬期施工安全技术交底模板

桥梁冬期施工安全技术交底模板

一、工程概况1. 工程名称:XX桥梁工程2. 工程地点:XX市XX县XX镇3. 工程规模:XX公里4. 施工单位:XX公司5. 施工期限:XX年XX月XX日至XX年XX月XX日二、冬期施工特点及注意事项1. 冬期施工特点:气温低、湿度大、施工材料易受冻、施工难度增大、安全隐患增多。

2. 注意事项:(1)加强施工人员的安全教育培训,提高安全意识;(2)合理安排施工计划,确保施工进度与质量;(3)做好施工现场的防寒、防冻、防滑、防风、防火等工作;(4)加强施工现场的巡查,及时发现并消除安全隐患;(5)严格执行操作规程,确保施工安全。

三、冬期施工安全技术措施1. 施工现场安全措施:(1)加强施工现场的排水、排水沟、排水管等设施的建设和维护,确保排水畅通;(2)加强施工现场的防风、防寒、防滑措施,如设置防滑垫、铺设防滑路面等;(3)加强施工现场的防火措施,如配备灭火器、消防栓等消防设施,严禁使用明火;(4)加强施工现场的用电安全管理,严禁私拉乱接电线,确保用电安全;(5)加强施工现场的交通安全管理,确保施工车辆、行人安全通行。

2. 施工人员安全措施:(1)加强施工人员的安全教育培训,提高安全意识;(2)要求施工人员穿戴保暖、防滑、防水等防护用品;(3)施工人员上下班途中应遵守交通规则,确保交通安全;(4)施工人员应熟悉施工操作规程,严格按照规程进行施工;(5)施工人员应定期进行体检,确保身体健康。

3. 施工材料安全措施:(1)施工材料应存放于干燥、通风、防潮的场所,避免受冻、受潮、变质;(2)施工材料在运输、储存过程中应采取防冻、防潮措施;(3)施工材料使用过程中应严格按照要求进行,确保材料质量。

四、冬期施工安全检查与验收1. 施工单位应定期对施工现场进行安全检查,发现问题及时整改;2. 施工单位应加强对施工人员的安全教育,提高安全意识;3. 施工单位应严格按照施工图纸、施工规范和操作规程进行施工,确保施工质量;4. 施工单位应做好施工记录,确保施工过程可追溯;5. 施工单位应积极配合监理单位、质监部门对施工现场进行安全检查和验收。

桥梁冬季施工技术交底

桥梁冬季施工技术交底
2.2.墩柱及托盘顶帽采用保温加蓄热法
砼浇注前,在墩柱周围使用ø.8钢管搭设大棚,使用苫布包裹密封,大棚架设尺寸根据墩柱浇筑尺寸而定。大棚搭设必须牢固、不透风;墩柱保温采用火炉加热法,设专人看守火炉以保证供温连续,做好棚内温度量测工作; 墩顶砼超灌30cm,以防柱顶砼受冻,砼浇注后,将柱顶苫布盖严,并立即用电热毯加热。准确掌握混凝土强度的增长情况确定拆模时间,做多组试块进行同条件养护,准确掌握混凝土强度的增长情况确定拆模时间,做多组试块进行同条件养护,按不同龄期试压。

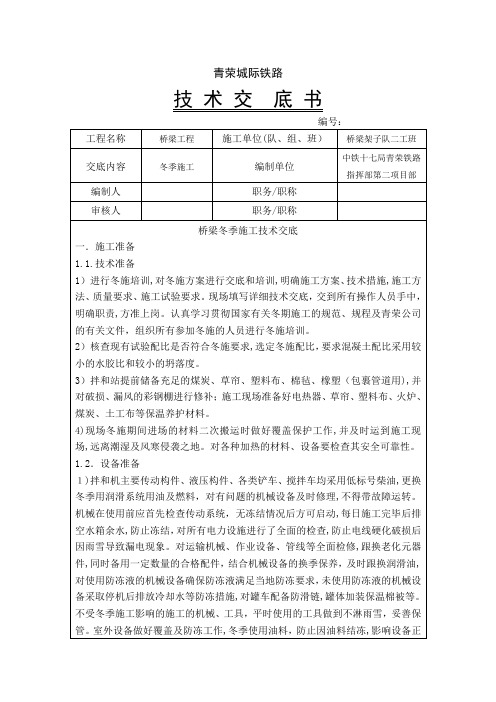

青荣城际铁路
技 术 交 底 书
编号:
工程名称
桥梁工程
施工单位(队、组、班)
桥梁架子队二工班
交底内容
冬季施工
编制单位
中铁十七局青荣铁路指挥部第二项目部
编制人
职务/职称
审核人
职务/职称
桥梁冬季施工技术交底
一.施工准备
1.1.技术准备
1)进行冬施培训,对冬施方案进行交底和培训,明确施工方案、技术措施,施工方法、质量要求、施工试验要求。现场填写详细技术交底,交到所有操作人员手中,明确职责,方准上岗。认真学习贯彻国家有关冬期施工的规范、规程及青荣公司的有关文件,组织所有参加冬施的人员进行冬施培训。
2)核查现有试验配比是否符合冬施要求,选定冬施配比,要求混凝土配比采用较小的水胶比和较小的坍落度。
3)拌和站提前储备充足的煤炭、草帘、塑料布、棉毡、橡塑(包裹管道用),并对破损、漏风的彩钢棚进行修补;施工现场准备好电热器、草帘、塑料布、火炉、煤炭、土工布等保温养护材料。
4)现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施ห้องสมุดไป่ตู้现场,远离潮湿及风寒侵袭之地。对各种加热的材料、设备要检查其安全可靠性。

冬季施工安全安全技术交底模板

冬季施工安全安全技术交底模板

一、交底时间年月日二、交底人(姓名)三、交底内容一、冬季施工安全概述1. 冬季施工期间,由于天气寒冷、雨雪等恶劣气候影响,施工现场环境复杂,给施工安全带来诸多不利因素。

2. 冬季施工期间,各类事故发生率较高,特别是高处坠落、物体打击、火灾等事故,给施工人员生命财产安全带来严重威胁。

二、冬季施工安全措施1. 人员管理(1)所有参与冬季施工的员工必须经过安全教育培训,掌握冬季施工安全知识,提高安全意识。

(2)新员工必须进行岗前安全培训,合格后方可上岗作业。

(3)对安全意识淡薄、违反操作规程的员工,要严肃处理。

2. 施工现场管理(1)施工现场必须设置明显的安全警示标志,提醒施工人员注意安全。

(2)施工现场要定期进行安全检查,发现问题及时整改。

(3)高处作业、起重吊装等危险性较大的作业,必须办理作业许可证,并严格按照操作规程进行。

3. 机械设备管理(1)冬季施工期间,要确保机械设备运行正常,防止因设备故障引发事故。

(2)机械设备操作人员必须持证上岗,严格遵守操作规程。

(3)对机械设备进行定期维护保养,确保设备性能稳定。

4. 防火、防爆措施(1)施工现场严禁吸烟、使用明火,确保火灾事故发生。

(2)易燃易爆物品必须按照规定存放,远离火源、热源。

(3)施工现场要配备足够的消防器材,确保消防设施完好有效。

5. 防滑、防冻措施(1)冬季施工期间,要加强对施工现场的防滑、防冻措施,确保施工人员行走安全。

(2)对斜道、通行道、爬梯等易滑部位,要及时清除冰雪,设置防滑条。

(3)对施工用的水管、电缆等,要采取保温措施,防止冻裂。

6. 防中毒措施(1)施工现场要定期检测有毒有害气体浓度,确保施工人员身体健康。

(2)施工人员必须佩戴防毒面具、防护手套等防护用品。

(3)施工现场要设置醒目的警示标志,提醒施工人员注意防止中毒。

三、冬季施工特殊作业安全注意事项1. 高处作业(1)高处作业人员必须佩戴安全带,系好安全绳,确保安全。

(2)作业前,要检查脚手架、护栏等设施是否牢固可靠。

桥梁冬季施工技术交底记录大全

桥梁冬季施工技术交底记录大全

桥梁冬季施工技术交底一、冬季施工条件1、混凝土、钢筋混凝土及砌体工程等,在施工时,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3天低于5℃或最低气温低于-3℃时,其用料及施工工艺等均应按冬期施工的要求进行办理。

二、防寒保温措施1、混凝土拌合、运输及养护(1)混凝土拌合出盘温度应满足运至现场浇筑时,混凝土入模时的温度不得低于5℃为准。

根据施工时气温条件进行热工计算,确定相关冬季施工措施。

(2)拌合站必须进行保温封闭,必要时采用暖气、火炉或电炉进行加热升温,保证棚内温度不低于10℃。

(3)砂石料应放置在保温棚内,有对其进行加热的措施,主要采用棚内暖气、地热、火炉或电炉蓄热等方式。

(4)水加热最高温度不得超过60℃,可采用锅炉加热、电加热、蒸汽加热的方式,水泥罐及粉煤灰罐采用外部保温防护。

(5)改变常规投料顺序,以砂及碎石、水、水泥及粉火灰、外加剂次序进行。

水泥投入时已拌合料温度不宜大于30℃。

(6)尽可能减少运输距离,尽可能减少运输中混凝土温度损失,运输车采取棉布包裹保温的形式。

2、混凝土的浇注①泵送混凝土,采用特制的保温棉包裹管道,同时在浇灌混凝土前,用热水加热法将管道预热,但预热温度不得超过40℃。

②混凝土在浇筑前,清除模板、钢筋上的冰雪和污垢,用温水清洗干净。

③浇灌混凝土尽可能选择在白天温度较高时进行,承台、梁体采用分块浇筑,完成一块后及时收面,完成后,及时采取保温防冻措施。

④桩基施工完成后,拔出钢护筒,然后对桩顶覆盖土层进行防冻,其它利用地热进行保温防冻。

⑤在承台、墩身混凝土浇筑前,应对暖棚进行预热,棚内温度达到5℃以上时方准许进行混凝土浇注3、桥梁桩基、承台、墩台身及连续梁施工保温养护(1)桩基保温养护采用地热法自然养护,桩顶覆土厚度不小于1.0m。

(2)承台保温养护采用暖棚养护,具体方法:①用钢管搭设暖棚支架;②用篷布将顶面及四周封闭严密;③模板四周布设火炉,等间距3米布置;火炉数量为暂定,施工第一个承台时,全面进行温度监控,根据温度监控结果调整火炉数量;④混凝土浇注前先搭好暖棚,并将火炉点燃、炉上放置水盆,同时安排火炉工值班,当暖棚内温度达到5℃以上时,开始浇注混凝土;⑤浇注完成后,混凝土外露面先用一层塑料薄膜覆盖,再盖一层保温棉被,然后封闭加热升温,用回弹仪实测混凝土强度达到设计强度标准值的75%后,并试压同条件养护试件验证,停止养护,随后棚内开始降温,但必须禁止温度骤然下降,降温速度不大于10℃/h,且第一个24h内降温速度不超过0.5℃/h,最大降温值应小于22℃;⑥养生过程中,进行温度、湿度测定,养生棚内湿度维持在90%左右,温度维持在10℃~40℃之间,为使砼后期强度不致损失过大,养生温度不允许高于50℃;⑦拆除模板,拆除暖棚;⑧回填承台;⑨一级承台施工完成后及时施工加台,以减少暖棚使用时间。

桥梁冬季施工技术交底.doc

桥梁冬季施工技术交底.doc

桥梁冬季施工技术交底桥梁冬季施工技术交底一、冬季施工条件1.在混凝土、钢筋混凝土和砌体工程施工期间,当环境昼夜平均温度(当地时间6: 00、14: 00和21: 00最高和最低温度的平均值或室外温度的平均值)低于5℃或最低温度低于-一、冬季施工条件1.对于混凝土、钢筋混凝土和砌体工程,在施工过程中,当环境昼夜平均温度(当地时间6: 00、14: 00和21: 00最高和最低温度的平均值或室外温度的平均值)低于5℃或最低温度低于:①用钢管架设温室支架;(2)用防水布将顶面和四周密封;(3)在模板周围布置炉灶,等间距3米布置;炉子的数量是暂定的。

第一个承台施工时,应全面监测温度,并根据温度监测结果调整炉数。

(4)浇筑混凝土前,搭建暖棚,点燃炉子,在炉子上放一个水盆,同时安排炉工值班。

当暖棚内温度达到5℃以上时,开始浇筑混凝土;(5)浇筑完成后,混凝土的外露表面应覆盖一层塑料薄膜,再覆盖一层保温被子,然后封闭加热。

用回弹测试仪测得的混凝土强度达到设计强度标准值的75%后,试件应保持在相同的条件下进行验证和养护,然后停止升温。

然后棚内的温度将开始下降。

但必须防止温度突然下降,冷却速度不得超过10℃/h,前24小时冷却速度不得超过0.5℃/h,最大冷却值不得超过22℃;⑥固化过程中,应测量温度和湿度。

养护棚内的湿度应保持在90%左右,温度应保持在10℃至40℃之间。

为了防止后期混凝土强度损失过大,养护温度不得高于50℃。

⑦模板拆除和温室拆除;⑧回填承台;⑨水平承台施工在施工完台湾后及时完成,以减少温室使用时间。

(3)墩身保温养护采用暖棚养护,具体方法为:①施工脚手架作为暖棚搭设的支撑;(2)混凝土外露表面用塑料薄膜和保温棉被密封严密,支架外部篷布完全密封,并预留进出通道。

将顶部防水布设置成可首先移动,以便在浇注混凝土时打开顶盖;浇筑混凝土后,盖上顶盖并固定牢固。

(3)模板周围布置炉灶,等间距布置2米,共6个;炉子的数量是暂定的。

桥梁冬季施工技术交底(两篇)2024

引言概述:冬季是桥梁施工中面临的一项重要挑战。

低温、冰冻天气和降雪等环境条件对桥梁施工带来了很大的影响。

为了确保施工进度和质量,桥梁冬季施工需要采取一系列特殊的技术措施。

本文将介绍桥梁冬季施工的技术交底,包括施工材料的选择、保温隔热措施、冰雪处理方法、施工设备的使用和安全措施等,供施工人员参考和借鉴。

正文内容:一、施工材料的选择1.混凝土品种的选择:在冬季施工中,应选择抗冻性能较好的混凝土,采用掺有减水剂和高效减水剂的配方,以提高混凝土的流动性和抗冻性能。

2.钢材的处理:冬季施工中,钢材易受到低温的影响,导致强度降低和断裂。

因此,钢材在运输和存放过程中应注意防止受潮和冻裂,保证施工质量。

3.隔热材料的选择:为了减少混凝土的温度散失,可以选择使用聚苯板等保温隔热材料,将其覆盖在混凝土表面,以保持施工过程中的温度稳定性。

二、保温隔热措施1.混凝土浇筑保温:冬季施工中,混凝土在浇筑后需要及时采取保温措施,以防止温度过低导致凝胶体强度下降。

可使用加热棚、覆盖加热电缆或采用覆盖保温材料的方法。

2.预埋件保温:桥梁施工中常常需要使用预埋件,冬季施工中应采取措施保证预埋件的温度,如使用预埋件保温箱等。

三、冰雪处理方法1.清雪清冰:在冬季施工过程中,如果遇到积雪或结冰情况,应及时除雪除冰。

可以使用推雪机、撒盐或融冰剂等方法进行处理。

2.防滑措施:冰雪天气容易造成交通事故,因此在施工区域设置防滑措施是十分重要的,如设置防滑路面、防滑垫等。

四、施工设备的使用1.机械设备的保养:冬季低温环境对机械设备有一定影响,因此需要增加设备的保养频次,注意设备的保温和润滑,并定期对设备进行检修。

2.加热设备的使用:在冬季施工中,可能需要使用一些加热设备来保证施工进度,如加热筒梁模板、加热喷涂设备等。

五、安全措施1.人员保暖:在冬季施工中,要注意保护施工人员的身体健康,提供充足的保暖用具,如防寒服、手套、帽子等。

2.增加照明设备:冬季夜晚的天黑较早,为了保证施工安全,应增加照明设备,确保施工区域的良好照明。

路桥冬季安全施工技术交底模板

一、交底目的为确保冬季路桥施工安全,提高施工质量,降低施工风险,特进行本次冬季安全施工技术交底。

二、交底内容1. 施工项目概况(1)项目名称:______项目(2)施工地点:______(3)施工单位:______(4)施工期限:______2. 冬季施工特点及风险(1)冬季施工特点:低温、干燥、大风、雪雨等恶劣天气。

(2)冬季施工风险:混凝土强度降低、材料易脆裂、设备易损坏、人员冻伤等。

3. 冬季施工安全措施(1)人员安全:1)加强冬季施工安全教育,提高安全意识。

2)加强防寒保暖措施,确保职工身体健康。

3)严格执行劳动保护制度,合理调整作息时间。

(2)设备安全:1)做好设备防冻保温工作,确保设备正常运行。

2)加强设备维护保养,防止设备故障。

3)严格执行设备操作规程,确保设备安全运行。

(3)材料安全:1)做好材料防冻措施,防止材料脆裂。

2)加强材料管理,确保材料质量。

3)合理堆放材料,防止材料受潮、受冻。

(4)施工安全:1)加强施工现场安全管理,确保施工安全。

2)严格执行施工规范,防止违规操作。

3)做好施工现场防护措施,防止安全事故发生。

4. 冬季施工技术措施(1)混凝土施工:1)合理调整混凝土配合比,提高混凝土抗冻性能。

2)加强混凝土搅拌、运输、浇筑等环节的管理,确保混凝土质量。

3)在气温较低时,采用保温措施,防止混凝土温度过低。

(2)路基施工:1)加强路基填筑、压实等环节的管理,确保路基质量。

2)做好路基排水措施,防止路基冻胀。

3)在低温条件下,采用保温措施,防止路基冻裂。

(3)桥梁施工:1)加强桥梁施工质量管理,确保桥梁结构安全。

2)做好桥梁施工防护措施,防止桥梁施工安全事故发生。

3)在低温条件下,采用保温措施,防止桥梁结构冻裂。

5. 应急预案(1)人员冻伤:1)立即将冻伤人员移至温暖处。

2)用温水(不超过40℃)对冻伤部位进行温水浸泡。

3)及时送医治疗。

(2)设备损坏:1)立即停止使用损坏设备。

桥梁冬季安全技术交底模板

一、交底目的为确保冬季桥梁施工过程中的安全生产,降低事故风险,提高施工质量,现将冬季桥梁施工安全技术进行交底。

二、交底内容1. 施工现场安全管理(1)工程开工前,必须编制施工组织设计或施工方案以及具体的安全技术措施,并进行安全技术措施交底。

(2)施工现场应建立安全组织机构,进行统一管理。

凡土建、吊装、安装等几个单位在同一现场施工,要加强领导,必要时要采取专项安全防护措施。

(3)施工现场的各种机具、设备、构件、材料、设施等要按施工平面堆放、布置,保证施工现场整洁、文明,符合安全生产要求。

2. 冬季施工特点及注意事项(1)冬季气温低,施工材料、设备易受冻,施工过程中应加强保温措施,防止材料、设备损坏。

(2)冬季施工,现场道路易结冰,应采取防滑措施,确保施工人员安全通行。

(3)冬季施工,混凝土、砂浆等易受冻,施工过程中应控制施工时间,确保施工质量。

3. 冬季施工安全技术措施(1)加强施工人员的安全教育培训,提高安全意识。

(2)施工现场应设临时栅栏、围墙,禁止非施工人员进入现场,入口处必须设有门卫以及五牌一图。

(3)施工现场的水源、电源、火源都要有专人负责,配电房不准闲人进入,设备不得乱放。

废物、废水应按规定堆放、排放。

(4)保证现场平整、道路畅通。

交通频繁的交叉路口,应设指挥。

(5)施工现场要设消防设施,备有足够的、有效的灭火器材。

4. 冬季施工专项措施(1)加强施工现场的防冻措施,确保施工材料、设备不受冻。

(2)冬季施工,应加强施工现场的防滑措施,确保施工人员安全通行。

(3)冬季施工,应加强混凝土、砂浆等易受冻材料的保温措施,确保施工质量。

(4)冬季施工,应加强施工现场的防风、防寒措施,确保施工人员安全。

三、交底要求1. 施工单位应严格按照本交底内容执行,加强施工现场的安全管理。

2. 施工人员应认真阅读本交底内容,掌握冬季施工安全技术要点,提高安全意识。

3. 施工单位应定期对施工现场进行检查,发现问题及时整改,确保安全生产。

桥涵冬季施工技术交底

桥涵冬季施工技术交底1. 引言冬季是桥涵施工过程中的一个特殊时期,由于低温、降雪等因素,施工难度加大。

因此,为了确保施工质量和施工安全,有必要对桥涵冬季施工技术进行交底,提醒施工人员注意冬季施工过程中的问题和应对措施。

2. 低温环境下的桥涵施工低温环境下的桥涵施工需要注意以下几个方面:- 施工材料选择:在低温环境下,水泥、钢筋等材料的凝固和硬化时间会延长,因此应选用适合低温环境下施工的材料。

- 施工设备保养:低温环境容易导致施工设备的损坏,因此需要加强设备的保养和维护工作。

- 施工工艺调整:根据低温环境的特点,合理调整施工工艺,确保施工质量和进度。

3. 降雪天气下的桥涵施工在降雪天气下进行桥涵施工需要注意以下几个方面:- 清理积雪:在施工前,需要对施工现场进行积雪清理工作,以保证施工过程的安全。

- 防寒保暖:施工人员需要做好防寒保暖工作,穿戴合适的防寒服装,以减少因低温而引起的不适和健康问题。

- 加大施工监督:降雪天气下的施工容易出现问题,需要加大施工监督力度,确保施工质量和安全。

4. 桥涵冬季施工安全注意事项冬季桥涵施工存在一定的安全隐患,需要注意以下几个方面: - 冰雪结冰:施工现场容易出现结冰现象,需要及时清理,并采取防滑措施,保证施工人员的安全。

- 施工队伍安排:对于长时间连续施工的工程,要合理安排施工队伍的轮班,避免施工人员长时间暴露在低温环境中。

- 防止设备故障:低温环境容易导致设备故障,需要加强设备的保养和检修工作,确保施工过程中设备的正常运行。

5. 冬季施工管理措施冬季施工需要做好施工管理工作,以保证施工质量和进度: - 施工计划调整:根据低温、降雪等天气因素,及时调整施工计划,确保施工的顺利进行。

- 质量控制:加强施工材料的质量控制,严格按照标准施工,确保施工质量达标。

- 进度管理:设立进度目标,督促施工单位加强组织和管理,确保施工进度的合理安排和完成。

6. 结论冬季桥涵施工的技术交底是确保施工质量和施工安全的重要环节,需要施工单位和施工人员充分掌握冬季施工技术,并严格按照相关要求进行施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥梁冬季施工技术交底一、冬季施工条件1、混凝土、钢筋混凝土及砌体工程等,在施工时,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3天低于5℃或最低气温低于-3℃时,其用料及施工工艺等均应按冬期施工的要求进行办理。

二、防寒保温措施1、混凝土拌合、运输及养护(1)混凝土拌合出盘温度应满足运至现场浇筑时,混凝土入模时的温度不得低于5℃为准。

根据施工时气温条件进行热工计算,确定相关冬季施工措施。

(2)拌合站必须进行保温封闭,必要时采用暖气、火炉或电炉进行加热升温,保证棚温度不低于10℃。

(3)砂料应放置在保温棚,有对其进行加热的措施,主要采用棚暖气、地热、火炉或电炉蓄热等式。

(4)水加热最高温度不得超过60℃,可采用锅炉加热、电加热、蒸汽加热的式,水泥罐及粉煤灰罐采用外部保温防护。

(5)改变常规投料顺序,以砂及碎、水、水泥及粉火灰、外加剂次序进行。

水泥投入时已拌合料温度不宜大于30℃。

(6)尽可能减少运输距离,尽可能减少运输中混凝土温度损失,运输车采取棉布包裹保温的形式。

2、混凝土的浇注①泵送混凝土,采用特制的保温棉包裹管道,同时在浇灌混凝土前,用热水加热法将管道预热,但预热温度不得超过40℃。

②混凝土在浇筑前,清除模板、钢筋上的冰雪和污垢,用温水清洗干净。

③浇灌混凝土尽可能选择在白天温度较高时进行,承台、梁体采用分块浇筑,完成一块后及时收面,完成后,及时采取保温防冻措施。

④桩基施工完成后,拔出钢护筒,然后对桩顶覆盖土层进行防冻,其它利用地热进行保温防冻。

⑤在承台、墩身混凝土浇筑前,应对暖棚进行预热,棚温度达到5℃以上时准进行混凝土浇注3、桥梁桩基、承台、墩台身及连续梁施工保温养护(1)桩基保温养护采用地热法自然养护,桩顶覆土厚度不小于1.0m。

(2)承台保温养护采用暖棚养护,具体法:①用钢管搭设暖棚支架;②用篷布将顶面及四封闭密;③模板四布设火炉,等间距3米布置;火炉数量为暂定,施工第一个承台时,全面进行温度监控,根据温度监控结果调整火炉数量;④混凝土浇注前先搭好暖棚,并将火炉点燃、炉上放置水盆,同时安排火炉工值班,当暖棚温度达到5℃以上时,开始浇注混凝土;⑤浇注完成后,混凝土外露面先用一层塑料薄膜覆盖,再盖一层保温棉被,然后封闭加热升温,用回弹仪实测混凝土强度达到设计强度标准值的75%后,并试压同条件养护试件验证,停止养护,随后棚开始降温,但必须禁止温度骤然下降,降温速度不大于10℃/h,且第一个24h降温速度不超过0.5℃/h,最大降温值应小于22℃;⑥养生过程中,进行温度、湿度测定,养生棚湿度维持在90%左右,温度维持在10℃~40℃之间,为使砼后期强度不致损失过大,养生温度不允高于50℃;⑦拆除模板,拆除暖棚;⑧回填承台;⑨一级承台施工完成后及时施工加台,以减少暖棚使用时间。

(3)墩身保温养护采用暖棚养护,具体法:①利用施工脚手架作为搭设暖棚支架;②混凝土外露面用塑料薄膜和保温棉被封闭密,支架外用篷布全面封闭,预留进出通道,顶部篷布先设为活动,以便混凝土浇注时打开顶盖;浇注砼完成后盖好顶盖,再固定牢固;③模板四布设火炉,等间距2米布置,共计6个;火炉数量为暂定,施工第一个墩身时,全面进行温度监控,根据温度监控结果调整火炉数量;④混凝土浇注前先搭好暖棚,并将火炉点燃、炉上放置水盆,同时安排火炉工值班,当暖棚温度达到5℃以上时,开始浇注混凝土;⑤浇注完成后,墩顶混凝土表面用塑料薄模进行覆盖,再加盖保温设施,最后支架顶的篷布恢复全封闭,用回弹仪实测混凝土强度达到设计强度标准值的75%后,并试压同条件养护试件验证,停止养生,随后房开始降温,但必须禁止温度骤然下降,降温速度不大于10℃/h,且第一个24h降温速度不超过0.5℃/h,最大降温值应小于22℃。

⑥养生过程中,进行温度、湿度测定,养生棚湿度维持在90%左右,温度维持在10℃~40℃之间,为使砼后期强度不致损失过大,养生温度不允高于50℃。

⑦拆除暖棚。

(4)支承垫保温养护采用电热毯和保温材料包裹养护法,具体法如下:①施工前,用热水冲冼模板及混凝土接触面,然后用电热炉进行模加热,待模温度达到5℃以上时,开始浇注混凝土;②支承垫混凝土施工完成后,表面采用塑料薄膜覆盖,其上覆盖电热毯和保温棉被,再上面再覆盖一层塑料薄膜;③顶面用麻绳固定于模板加固材料上;④养生过程中,进行温度、湿度测定,确保混凝土表面湿度维持在90%左右,温度维持在20℃~40℃之间,为使砼后期强度不致损失过大,养生温度不允高于50℃,并检查电热毯电源是否连接良好,如混凝土表面湿度不够,及时补充水分;⑤用回弹仪实测混凝土强度达到设计强度标准值的75%后,拆除保温材料及模板;(5)混凝土测温①由于施工各部位的温度越接近,对结构越有利,同时各部位的温差不得大于20℃,因此,设专人负责测温工作,若发现温度变化异常,立即向有关人员汇报,以便及时采取措施,避免质量事故的发生;测温时,对测温探头进行编号,并绘制温点布置图,以备查;各观测点,应均匀分布,同时按混凝土浇筑完毕时间算起,每隔2h 测一次温度。

②混凝土测温采用温度传感器进行,现场测温时应预先在现浇混凝土埋入传感器以便施测。

测温点设置在温度变化较大,容易散失热量,梁体构件易于受冻结的部位。

③混凝土测温时,保持测温时间3min以上;④施工过程中及保温养护过程中,进行全程测温监控。

;⑤承台、墩身施工工点安排两台皮卡车值班,专门运输人员加火、测温、送火、及现场监测;(6)、现浇梁保温养护措施①在箱梁混凝土浇筑过程以及未达到受冻临界强度前(采用暖棚法养护)。

梁顶及支架外侧满挂防雨帆布,箱梁顶设置约2米高的钢结构防护保温棚架。

在现浇梁两侧翼缘板下、箱室及箱梁顶保温棚架每隔一定距离设置火炉子(炉子上烧开水)或桑拿炉,对现浇梁进行养护。

②箱梁达到受冻临界强度拆模后(采用蓄热法养护)。

在梁顶覆盖一层塑料薄膜,其次覆盖两层棉被,上面再覆盖一层防雨厚帆布;支架外侧满挂防雨帆布。

保温保湿也可以采用专用养护材料。

环境温度低于5℃时禁对混凝土表面进行洒水养护。

③安排专人对结构物进行温度测量,拆模时混凝土芯部与表面,表面与环境的温差不得大于15℃,当养护完毕后的环境温度仍在0℃以下时,应待混凝土冷却至5℃以下且混凝土与环境之间的温差不大于15℃后,可拆除模板。

拆模后的混凝土应及时覆盖保温材料,使其缓慢冷却,以防混凝土表面温度骤降而产生裂缝。

用暖棚法加热混凝土时暖棚气温不得低于5℃。

④在混凝土养护期间,及时对环境的气温、相对湿度、风速等参数进行测量,每日检查至少4次,并做好测温记录,气温骤降和寒潮期问,应增加温度观测次数。

⑤混凝土浇筑后应增加两组与结构同条件养护的试块,一组用以检查混凝土受冻前的强度,另一组用以检验转入正常养护28 d的强度。

⑥混凝土冬期施工应控制的测温项目和次数如下表:4、钢筋加工在施工现场搭设钢筋加工棚,加工棚具有保温防风措施。

钢筋焊接尽量在加工棚进行,必须在室外进行时,应采取防雪挡风措施,使作业环境温度满足要求,以减少焊接件的温度差。

焊接后的接头禁立刻接触冰雪,加工完成后的钢筋按使用部位分类码放、苫盖并做好标识。

对气源设备采取保温防冻措施;施焊时各层焊缝采取控温施焊或增大电流,降低焊速。

三、冬期施工管理1、架子队成立冬期施工管理领导小组,负责冬期施工的生产任务安排及施工部署,冬期施工措施的监督、贯彻与执行。

2、加强冬期施工的培训教育力度,对所有管理人员、施工人员进行培训,强调冬期施工技术工作的特殊性,安全工作的重要性,使冬期施工能够顺利地完成。

3、加强冬期施工温度的测定工作,由各工班技术员配合试验人员对大气环境温度、加热养护温度、混凝土出盘温度、入模温度等按规要求的频率、时间、位置进行及时测定,并做出详细的记录。

4、格按冬期施工的要求组织生产,加强防寒取暖,同时保障防寒取暖物资的及时供应。

四、安全、文明施工措施1、冬期施工期间要对各类机械设备、运输工具按照规定进行保养,保证机械性能良好,按时加注防冻液,并积极开展教育活动,杜绝交通事故的发生。

2、加强施工道路及施工区域附近道路的养护,清除坑洼、积水并进行填平,随时清除冻结物,保障车辆及行人的安全。

3、所有桥梁保暖棚类必须缠绕固定,脚手架必须拉浪风绳加固,以免风大造成安全隐患。

4、对职工宿舍、办公室等设置取暖设备的场所,格采取防火、防电、防毒措施,对于生产、生活房屋的电线进行统一规划,不允私拉乱接。

5、对施工用防寒物资妥善保管、储存,防止积雪融化浸泡或被风吹乱,对于其中的易燃材料,要采取防火措施,备齐消防器材。

6、对施工中采用暖棚法养护的结构,必须派专人进行防护,预防发生火灾事故,同时暖棚的搭设力求美观、整齐。

入暖棚中采用火炉升温,每班防护人员不得少于2人,要防煤气中毒。

7、降雪后对施工场地及主要道路进行除雪,保证行人及车辆的安全,积雪随时清运出场,避免融化污染现场或冻结后影响车辆及行人的安全。

8、雪天高空作业加强防滑措施,避免滑坠事故的发生,并及时清除梯道上的积雪。

8、施工现场醒目位置悬挂防止滑跌,交通路口悬挂路滑慢行等警示标牌。

附件:1.承台测温记录表2.墩台身测温记录表3.连续梁测温记录表承台测温记录表标段:墩台号:注:测温按1小时一次进行。

记录:现场技术负责人:现场负责人:日期:日期:日期:墩身测温记录表标段:墩台号:注:测温按1小时一次进行。

记录:现场技术负责人:现场负责人:日期:日期:日期:连续梁测温记录表标段:墩台号:注:测温按1小时一次进行。

记录:现场技术负责人:现场负责人:日期:日期:日期:。
