高速公路雨季专项施工方案及措施
高速公路工程雨季施工安全措施

高速公路工程雨季施工安全措施1 临建设施雨季到来之前,检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。
室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。
检查食堂、厕所等的排水沟,及时疏通污水管道。
大雨来临前要清理粪坑,避免粪坑因大雨袭击而溢出。
2 现场排水、防雨措施土方施工阶段,沿施工区域围墙环型设置排水明沟,每30m设置一个排水井,并经过三级沉淀池及集水井,集中排入市政污水管线内。
进场后,将在此基础上建立一套适合施工的完整、有效的雨洪控制系统。
在基坑底部沿基坑周边设置一条循环排水沟,排水沟底采用水泥砂浆抹面,沟内间隔30m设置一个集水坑,集水坑底铺10cm碎石或滤网,排水沟均按0.2%坡度坡向集水坑,坑内设置扬程大于50m的潜水泵,向基坑周边的集水井排水。
场区内的路面在硬化过程中,均设置排水暗沟,半径50m左右设置一个雨水井,硬化的道路按照0.3%坡度坡向雨水井。
所有汇集雨水经三级沉淀池沉淀后集中排入市政雨水管道。
3 土方工程(沟槽及基坑开挖)雨季基坑开挖应按规定放好边坡,并经常检查,如遇土壁开裂有塌方危险,要及时采取措施。
雨季沟槽施工、应尽量缩短开槽长度,速战速决。
挖槽时要考虑地面雨水排放问题,防止雨水浸泡房屋、道路。
沟槽四周应堆叠土埂,使其闭和。
防止雨水流入。
槽底要有排水沟,及时让雨水顺下游管道排出,下游不通的沟槽要设泵站。
附近无排水井时,设置临时排水管排进市政排水井中。
挖槽见底后应随即进行下道工序。
否则,槽底以上应留20厘米不挖作为保护层。
沟槽土质不好或坡度较陡地段要加固支撑,靠近围墙、房屋处要加强巡查,必要时作支撑处理。
雨季施工不宜靠房屋、墙壁堆土:严禁靠危险墙堆土。
下水道接通河道的管段,可留在最后施工或在枯水期先行接通,把管口砌死,以防河水倒灌。
雨季填土施工中,取土、运土、铺填压实等各道工序应连续进行,雨前应及时夯压完已回填土层或将表面收光,并做成一定坡度,以利于排出表面水。
公路工程雨季专项施工方案

公路工程雨季专项施工方案一、施工概述雨季是公路施工中常见的特殊天气条件,在雨季进行施工,一方面可以充分利用雨季天气对土地的润湿作用,另一方面也可以避免雨季期间因雨水过多对施工进度造成影响。
因此,需要制定雨季专项施工方案,合理安排施工进度,降低雨季对施工造成的不利影响。
本方案旨在确定雨季期间公路工程施工的具体内容、工程组织与流程、施工注意事项等,以确保施工质量和安全,维护工程进度、保证工程竣工的质量和进度。
二、施工内容1、雨季期间主要进行以下工作内容:(1)路基处理:由于雨季期间土地更加湿润,适合进行路基处理,包括路基压实、路基填方等工作;(2)排水系统安装:雨季是排水系统安装的最佳时机,能够有效减少雨水对施工的影响;(3)绿化工程:利用雨季天气适宜的特点,进行绿化工程,促进植被的生长;(4)其他雨季适宜的施工工作。
三、施工组织与流程1、工程组织安排:(1)项目部严格按照雨季专项施工方案制定施工计划,合理安排施工进度;(2)要求各分包单位加强雨季特殊施工工作准备,有针对性地制定施工方案,合理安排人员、设备和材料;(3)针对雨季特点,完善施工组织机构,设立特别岗位和工作职责,加强监管和管理。
2、施工流程:(1)排水系统安装:提前进行水文勘测,合理规划排水系统的布置,并制定针对雨季的施工方案,以确保排水系统安装的质量和工期;(2)路基处理:合理选择施工材料和方式,进行路基的压实和填方工作,确保路基处理的质量和效果;(3)绿化工程:根据雨季气候条件的特点,选择适宜的植物进行绿化工程,保障植被的生长和绿化效果。
四、施工注意事项1、雨季安全防范工作:(1)加强对施工现场的安全巡查,防止因雨季天气条件造成的安全隐患;(2)对施工人员进行雨季作业的安全培训,确保施工人员的安全意识和防范措施。
2、施工质量管理:(1)加强施工工程质量的监督和检查,在雨季施工条件下,确保施工质量;(2)对施工材料的选用和使用进行严格管理,确保施工质量。
高速养护雨季安全施工预案

一、预案背景为确保高速公路在雨季期间的安全畅通,降低雨季对高速公路养护施工的影响,提高养护施工人员的安全意识,制定本预案。
二、预案目标1. 保障高速公路养护施工人员的人身安全;2. 防止因雨季施工导致的高速公路安全事故;3. 确保高速公路养护施工质量;4. 提高高速公路养护施工效率。
三、预案组织机构及职责1. 成立雨季施工领导小组,负责全面协调、指挥和监督雨季施工工作;2. 领导小组下设安全监督组、物资保障组、技术指导组、应急处理组等,分别负责安全监督、物资保障、技术指导和应急处理等工作。
四、预案内容1. 雨季施工前的准备工作(1)对施工现场进行全面检查,确保排水系统畅通,预防水患;(2)对施工人员进行雨季施工安全培训,提高安全意识;(3)对施工设备进行检查和维护,确保设备正常运行;(4)制定雨季施工方案,明确施工顺序、施工时间、施工工艺等。
2. 雨季施工过程中的安全措施(1)加强施工现场巡查,及时发现并排除安全隐患;(2)合理调整施工进度,避开雨天施工;(3)做好施工现场的排水、防滑、防触电等措施;(4)设置安全警示标志,提醒过往车辆和行人注意安全;(5)加强施工现场的通讯联系,确保信息畅通。
3. 雨季施工应急处理(1)发生安全事故时,立即启动应急预案,采取有效措施进行救援;(2)加强现场救护,确保受伤人员得到及时救治;(3)对事故现场进行封锁,防止事故扩大;(4)配合相关部门进行调查处理。
4. 雨季施工后的恢复工作(1)对受损的路面进行修复,确保路面平整、畅通;(2)对施工现场进行清理,恢复原状;(3)总结雨季施工经验,完善应急预案。
五、预案实施与监督1. 领导小组负责组织实施本预案,并对实施情况进行监督检查;2. 各相关部门按照职责分工,认真落实本预案各项措施;3. 对违反本预案的行为,将依法予以查处。
六、附则1. 本预案自发布之日起实施;2. 本预案由高速公路养护部门负责解释。
公路工程雨季施工技术方案

公路工程雨季施工技术方案一、雨季施工的特点1. 雨水对道路和路基的影响雨季是道路工程发生塌方、滑坡等地质灾害的高发季节。
大雨冲刷土质松软的山地和丘陵区,容易发生边坡塌方和路基沉降,严重影响路面平整度和通行安全。
此外,长时间的雨水浸润也容易导致路基土质软化和稳定性降低。
2. 施工材料的受潮雨季气候湿润,施工过程中材料的受潮现象比较严重。
特别是水泥、混凝土、沥青等建筑材料,受潮后会影响材料的质量和施工效果。
3. 施工进度受限雨季气候多雨,施工进度容易受到影响。
特别是高温多雨的夏季,不仅施工效率低,而且还容易造成工期延误。
二、雨季施工技术方案1. 预防措施在雨季施工过程中,首先要做好防雨措施。
及时清理排水沟、采取排水设施,保证施工地面排水畅通,防止因雨水积聚而影响施工进度。
2. 路基处理在雨季施工中,需要特别关注路基的稳定性。
首先要对路基进行加固处理,采取夯实、填埋、加厚等措施,增加路基的承载力和抗洪能力。
其次,要对路基进行排水处理,确保雨水能够及时快速地排走。
3. 施工材料的保护在雨季施工中,要做好施工材料的保护工作,防止材料受潮。
对于水泥、混凝土等材料,可以覆盖防水材料进行保护;对于沥青等材料,可以在材料存放地点建设简易的雨棚。
4. 施工进度管控在雨季施工中,要加强对施工进度的管控,合理安排施工计划,根据天气变化合理调整施工时间和方式。
尽量避免在雨水较大的时候进行施工,避免对施工质量和进度造成影响。
5. 安全生产管理在雨季施工中,要加强对施工安全的管理,做好防汛准备工作,做好现场施工人员的防雷、防雨、防滑等安全措施,确保施工过程中安全生产。
三、雨季施工实施方案1. 选用适合雨季施工的技术和工艺,例如土石方施工时可以选择机械化施工,采用砂石平整、碾压、排水等技术措施,提高路基的抗水能力。
2. 合理安排施工进度,避开雨季多雨的时段,根据天气情况合理安排施工计划,避免雨水对施工造成不利影响。
3. 加强现场管理,做好施工现场的环境保护工作,做好材料存放、排水、防渗等工作,确保施工过程中不受雨水影响。
高速公路雨季施工措施

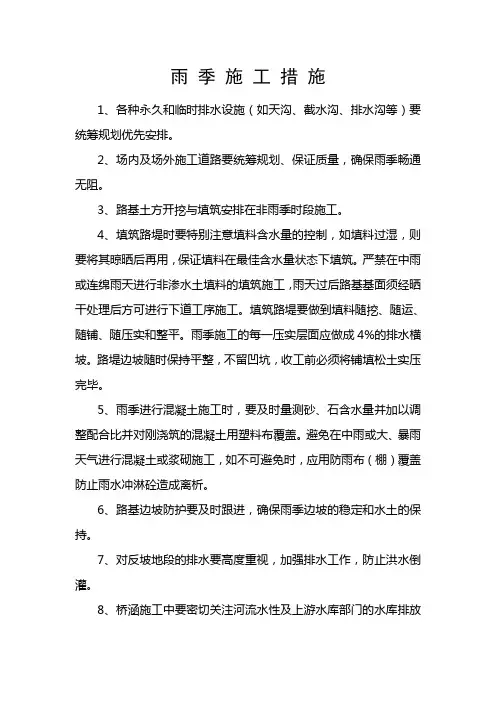

雨季施工措施1、各种永久和临时排水设施(如天沟、截水沟、排水沟等)要统筹规划优先安排。
2、场内及场外施工道路要统筹规划、保证质量,确保雨季畅通无阻。
3、路基土方开挖与填筑安排在非雨季时段施工。
4、填筑路堤时要特别注意填料含水量的控制,如填料过湿,则要将其晾晒后再用,保证填料在最佳含水量状态下填筑。
严禁在中雨或连绵雨天进行非渗水土填料的填筑施工,雨天过后路基基面须经晒干处理后方可进行下道工序施工。
填筑路堤要做到填料随挖、随运、随铺、随压实和整平。
雨季施工的每一压实层面应做成4%的排水横坡。
路堤边坡随时保持平整,不留凹坑,收工前必须将铺填松土实压完毕。
5、雨季进行混凝土施工时,要及时量测砂、石含水量并加以调整配合比并对刚浇筑的混凝土用塑料布覆盖。
避免在中雨或大、暴雨天气进行混凝土或浆砌施工,如不可避免时,应用防雨布(棚)覆盖防止雨水冲淋砼造成离析。
6、路基边坡防护要及时跟进,确保雨季边坡的稳定和水土的保持。
7、对反坡地段的排水要高度重视,加强排水工作,防止洪水倒灌。
8、桥涵施工中要密切关注河流水性及上游水库部门的水库排放水情况通报,以便及时转移人员、设备、资料,避免损失,特大桥、大桥施工优先安排主河槽墩台施工,涵洞优先安排排洪、灌洎涵施工。
9、雨季要坚持“雨前、雨中、雨后”的雨天三检制,巡查路肩地段、路堤地段排水设施等情况,发现问题及时处理。
10、每年界定防洪警戒期,制定防洪抢险措施,并认真执行。
11、本工程开工前,根据现场具体情况,编制实施性的防洪抢险计划,提交甲方监理工程师审查批准。
12、在抗洪抢险领导小组统一领导下,各施工队选择技术状态良好的机械设备、车辆担负抗洪抢险任务。
13、担负抗洪抢险任务的机械设备、车辆,选择思想进步,技术全面、过硬、身体健康的人员驾驶。
14、各施工队有计划的维护、保养机械设备车辆,设备车辆处于良好的技术状态,随时准备抗洪抢险任务。
15、各施工队要正确处理好生产与抗洪抢险的关系,在正常情况下积极完成生产任务,紧急情况下,必须听从调动,奔赴抢险,完成抢险任务。
高速项目雨季的施工安排

高速项目雨季的施工措施一、雨季施工安排在雨季中,各项工程均按施工计划继续组织施工,但雨季施工将对路基填筑、浆砌附属等施工产生较大影响,因此需采取雨季施工措施,并做好防洪度汛工作。
二、雨季施工措施1、通用措施(1)、雨季施工前搞好现场调查,了解和掌握施工路段的汇水面积和历年水情,注意住地、仓库、车辆机具停放场地,生产设施都应在最高洪水位以上,并与泥石流沟槽冲积堆保持一定距离。
调查施工区段内排水构造物系统是否畅通可靠,事前应予疏通和防护,修建临时排水、排洪设施,要结合原有排水及排洪设施统一规划避免因避险对环境影响。
(2)雨季派专人负责排水,同时对既有道路、施工便道及排水设施严加检查和维修,发现问题及时解决,确保行车安全,交通顺畅。
(3)雨季前,对所有用电设备进行安全检查,落实防雨措施,并安装好接地保护装置。
对现场机械设备停放做出安排,确保施工不受雨患影响。
(4)做好雨季施工工程材料和必备物资的储备工作,以免雨天进料困难引起停工。
2、路基工程(1)、雨季填筑路堤时,挖、运、填、压的施工周期要短,保证路基施工各工序的连续性、紧凑性,当天填土、当天碾压,每层填土表面做成2~4%的横坡,做好排水系统,利于雨水顺利排出。
(2)、雨季期间安排计划,应根据施工现场情况,对因雨易翻浆地段优先安排施工。
对地下水丰富及地形低洼处等不良地段,优先施工的同时,还应集中人力、机具,采取分段突击的方法,完成一段再开一段,切忌在全线大挖大填。
(3)、路基边坡用砂浆做成临时泄水槽,必要时,在高填方地段、砂粘性土段铺设塑料薄膜,防止雨水冲刷。
(4)、在路堑边坡顶设截水沟和排水沟。
路堑开挖后及时进行边坡防护,防止雨水冲刷,造成流坍或滑坍。
(5)、爆破器材做好防雨防潮设施。
雨天不得进行施爆。
做好弃土场的挡护和排水设施。
3、桥梁工程(1)、桥梁基础施工,在坑顶外侧筑挡水埂,防止雨水倒灌;基坑开挖应按照比例放坡,已开挖的基坑槽应及时施工,并配备抽水用的抽水机以防止基坑槽被雨水浸泡。
高速公路雨季施工质量保证措施

高速公路雨季施工质量保证措施雨季施工时需注意以下要点:1、建立防汛组织机构:组建防汛抢险队。
成立雨情监报小组,及时向项目部提供雨情信息。
项目部根据天气情况,进行计划安排各部位的施工并及时进行调整。
2、供电、用电系统:做好输电线路、用电工具的防雨及接地保护措施,特别是雨后要对露天的用电设备进行绝缘遥测等安全检查、检测工作,防止漏电。
3、雨季施工具体措施:(1)进入雨季施工要注意天气预报,提前做好防范措施,大雨过后做好现场检查,减少雨后损失。
(2)现场临时设施的搭设,有防雨、防漏措施,各种防洪器材、设备和工具必须齐备并按规定堆放和使用。
(3)雨季施工中,要经常检查和及时维修加固临时爬梯、各类人行脚手板和斜坡道的脚手板及防滑条。
确保架板稳固,防滑措施有效。
(4)管道安装应连续施工,中间不留断截,防止泥浆灌入难于清理。
对已分段完工的管线,两头要设管堵,以防灌肠。
下雨时不宜进行接口作业。
遇雨应停止砼的施工操作,并将已浇注成活砼及时苫盖。
(5)雨季前做好现场地面排水系统,主要暂设道路将路基碾压坚实,确保雨季道路循环畅通,不淹不冲,不陷不(6)雨季进行土方工程施工时,边坡坡度适当减缓,坡边设围堰,在槽底两侧设置集水沟,在低点处设置集水坑,用泥浆泵将水排到现况排水系统,严防滑坡和边坡塌方。
避免大面积开挖,采取分段突击施工,减少土基暴露时间。
回填土在晴天进行,每班要将所填土方碾压平整坚实,防止土层积水过多。
(7)雨季砌筑施工前,检测各种砌块的含水率,砂浆应随拌随用,受雨冲刷而失浆的砂浆,重新加灰搅拌后才能使用。
刚砌成的砌体若经雨水冲刷,必须拆除重砌。
每日收工时妥善覆盖砌体表面。
(8)雨季避免遇雨露天浇灌砼。
合模后如不能及时灌注砼时,在模板的适当部位预留排水孔。
雨季还必须加强防风紧固措施。
(9)雨季施工尽量减少地材的存放量,砂子、豆石分大堆存放,水泥、石灰粉等必须入库,并做好有效的防雨、防潮措施。
(10)雨季沥青砼路面施工,底层必须达到规定的含水率要求,严禁雨后进行沥青砼路面铺设。
高速公路冬季和雨季的施工安排方案

高速公路冬季和雨季的施工安排方案1.1冬季施工安排1.1.1冬期砼施工(1)要缩短成活工序间隙,并在模板边预设测温孔,随时测定内温。
(2)适量减小水灰比,增加砼搅拌时间。
(3)及时和气象站联系,遇特大寒流应停止浇捣,若在浇捣好后遇特大寒流侵袭,则应特殊措施。
(4)准备好足够的覆盖物,浇捣完成及时覆盖,尤其冬季在挡风面更应覆盖严密,包括模板外侧需盖好。
(5)砼表面应及时清扫积雪,防止积雪冻融时吸取砼中热量而使砼产生脱皮现象。
1.1.2冬季路基施工1.1.2.1冬季施工适宜安排的项目昼夜平均气温在-3度以下,连续10d以上时,进行路基施工,称为冬季施工。
路基工程冬季施工要抓住防冻这一关键。
在施工由署上应尽量压缩土方工程施工;在计划安排上要集中劳力突击重点,在现场施工操作上要突出两个“防”字,即防冻胀、防下沉。
1.1.2.2冬季施工准备冬季到来之前,应根据通车要求、经济效益、气候、地质情况及物资供应、施工能力等,充分做好冬季施工准备工作。
其内容如下:(1)拟定施工计划及各步措施,包括工程数量、施工方法等。
(2)完成路基及人工构造物的放样工作,并作好明显标志,妥善保护,预防被雪掩埋。
(3)在预定填筑路堤的斜坡上,清除草皮,挖台阶等,并加以掩盖,防止冻结。
(4)做好排除地面水及降低地下水位工作。
(5)小面积的基坑土方,可采用砂、干松土或草帘等保温材料覆盖。
大面积土方可用豁路机先将土壤表面豁松30cm左右,以减少冻结深度。
(6)修筑高路堤或泥沼地区的路堤,应预先找好取土场地,做好排水工作,并清除地表覆盖层,修好运输便道;最好采用松土或草袋覆盖。
(7)做好筑路机械及附属设施的防冻、防火工作。
(8)做好施工人员的防冻、防火工作。
1.1.2.3路堤填筑的冬季施工(1)路堤基底的处理与填料的选择a.降雨雪时,在填筑路堤之前,应将基底范围内积雪、冰块及其他杂物清理干净,并将冻土耙松,坑洼处应填以与基底相同的未冻土,并进行夯实。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
*****高速一期工程第一合同段雨季施工方案编制:审核:审批:********高速公路一期工程第一合同项目经理部2008年4月20日目录一、工程概况 (1)二、组织安排 (1)三、雨季施工措施 (2)(一)施工进度安排: (2)(二)一般规定: (2)(三)物资储备保证措施: (3)(四)施工质量保证措施: (3)(五)施工机械设备保证措施 (5)(六)施工安全保证措施 (6)(七)文明施工保证措施 (7)一、工程概况**高速公路工程第一标段k0+156.377-k6+167.848,起点位于外环线与洞庭路交口,全长约6.011km。
主要构筑物依次为:起点处两个右转匝道、梨双公路分离式立交、双港停车区和南边界路分离式立交。
A匝道实现外环线至**高速公路右转,全长507.601米;B匝道实现******高速至外环线右转,全长647.508米;梨双公路分离式立交为主线上跨,通过辅道来实现主线与现状梨双公路相接,全长476.637米;双港停车区位于K4+100附近,通过设置出、入口来实现主线和停车区的相接;南边界路分离式立交为主线上跨,通过设置辅道来实现主线与南边界路相接,全长450.43米。
工期为2008年3月1日至2009年4月30日,因此以上工程均需经过雨季施工。
二、组织安排1、组织安排是保证工程安全渡汛的重要手段,为此我项目经理部组建了由分公司经理任组长,项目经理为副组长的防汛领导小组,具体成员如下:组长:张利副组长: 王吉发、王琨成员:马涛、刁福洲、张彩云、冯茜茜、胡丹、赵坚2、职责分工组长:负责雨季施工各种资源的协调、准备、配置工作。
副组长:负责制定雨季施工的部位计划、资源需求计划和施工方案的编制、实施及监督检查工作。
组织、落实施工期间的安全、质量、文明施工等工作。
成员:负责现场施工各道工序、环节的具体监督检查工作,督促施工作业队落实项目部制定的各项雨季施工保证措施。
三、雨季施工措施为确保在建工程的顺利进行,保证在雨季施工的施工质量、施工安全、施工进度,将雨季给工程造成的各种影响降到最低限度。
我******高速项目部制定雨季施工措施如下:(一)施工进度安排:由于梨双公路以南的路段,征地拆迁工作尚未落实,本工程的高压旋喷桩与混凝土挡墙不能施工,因此此次雨季施工方案中不予考虑。
大坑鱼塘段的回填混合粒料基本完成,目前正在进行5%石灰土路基填筑,计划在整个雨季期间,充分利用两次降雨的间期,合理安排人机材,完成k0+591~k1+900路段10万m3的5%石灰土填筑,约占该路段5%石灰土总工程量的50%。
(二)一般规定:1、领导重视,做好雨季施工教育工作增强全员的责任心和自我保护意识。
2、实行雨季干部值班制度。
3、项目部设专人收听每日气象预报、收集气象信息。
根据收集的资料,及时反馈给项目负责人、施工班组负责人,做好施工预防措施的准备工作。
4、完善施工现场的临时排水系统,挖好临时排水沟,保证降雨排水通畅。
5、大、暴雨过后,及时复核水准点、导线点,保证测量数据的准确性。
6、雨季施工应配备足够的防洪材料、机具和必要的遮雨设施。
7、严格按照技术规范,操作规程施工;严格执行各项规章制度,落实各项目部针对各自工序特点制定并经审批的雨季施工措施。
(三)物资储备保证措施:1、材料部门根据材料计划做好石料、石粉的储备工作,保证材料供应不受雨季影响。
2、项目部配备足够的抽水泵:20套汽油抽水泵,8套潜水泵。
3、水泥要存放在棚内或仓库内,底部高出地面50cm,采用木方支垫,木方上面铺塑料布进行防潮,顶部和四周围用塑料布严密苫盖进行防潮、防水。
4、石灰一次备料不宜太多,要大堆堆放时,必须堆放在高处。
材料周围要设排水沟,便于排水,以免被水浸泡。
石灰消解时及时根据天气情况掌握含水量,防止水分偏大被雨水淋湿。
消解石灰时,尽量做到随用随消解,避免雨淋后石灰的活性成分降低。
已消解的石灰如果被淋落,要对石灰的活性钙重新测定,可降级使用的降级使用,不能使用的清除场外禁止使用。
5、现场材料堆放整齐,并采取有效的防雨、防潮措施。
6、考察料场或加工区周围的市内排水管网的来龙去脉,设计好料场或加工区的排水设施,保证在大雨到来时料场或加工区内的雨水及时排出场外。
(四)施工质量保证措施:由于我标段大部份处于大坑回填路段,混合粒料基本全部回填完毕,争取在雨季来临之前回填5%石灰土2~3层,在填筑时注意以下几个方面:1、做好路基排水系统,挖好临时排水沟保证降雨时排水通畅。
2、做好路拱横坡,以利表面排水。
四周应留排水沟或盲管,疏通原有排水泄洪系统,并配备足够的抽水泵,必要时,做几口集水井,集水井要设挡土设施,以防淤塞,装好水泵,接通电源,搭好机棚,派专人昼夜值班。
3、合理安排施工作业段,路基土方尽量做到随挖、随运、随铺、随压实,当天施工当天成活,路基填土每日完工前将表面整平,做横坡并压实,避免积水浸软路基,成品路基边缘要清除土梗,成品面边缘土要清除干净。
4、路基土方施工中遇雨要立即用机械碾压。
雨晴后设人工清除路基土上明水,开犁翻晒。
5 、雨季路堤两侧利用编织袋装土设置临时泄水槽,防止雨水对边坡的冲刷。
6、石灰土当天摊铺当天成活,雨前来不及成活时碾压2~3遍并封闭交通;已摊铺但未来的及碾压成型的石灰土遭雨淋的段落,雨天过后测定含灰量及含水量。
含灰量不够时应补加白灰;含水量过大应翻拌晾晒。
雨期施工工作面不宜过长,应根据天气变化,有计划的进行摊铺、整形、碾压等工序的分段施工。
7、工程采用的水准点、导线点要经常校核,并做好桩点的保护及复测工作,雨后应对水准点、导线点及时复核。
防止雨水冲刷等原因造成水准点、导线点丢失,造成原始点出现因雨后沉降而引起的点位超标现象。
8、进入雨季前,要详细了解施工范围内沟渠的来龙去脉,对经过施工现场的沟渠,堤岸要垫高加固,保证雨水和稻田灌溉水不会汇流道施工范围内。
9、对管线、边沟下雨前要随时检查,采取局部加固措施,防止塌陷、沟壁倒塌、冲刷路面等事故的发生。
10、边坡与边沟施工应抓紧底部施工,作好排水设施的准备工作,防止水位上涨,增加施工难度。
11、对于成品路段做好成品保护工作。
(五)施工机械设备保证措施在雨季到来之前,必须做好机电设备的防雨、防淹、防潮、防霉、防锈蚀、防漏电、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺利完成。
1、对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机电设备都要严格执行“一机一闸一保护”制度,投入使用前必须做好保护电流的测试,严格控制在允许范围内。
在现场的最高机械起重机上加装避雷针,施工现场的低压配电室应将进出线绝缘子铁脚与配电室的接地装置相连接,作防雷接地,以防雷电波侵入。
2、在施工现场比较固定的机电设备(对焊机、电锯、电刨等)要搭设防雨棚或对电机加防护罩;不允许用塑料布包裹)。
3、对于变压器,避雷器的接地电阻值必须进行复测(电阻值不大于4欧姆),不符合要求的必须及时处理。
对于避雷器要作一次预防性试验。
4、机电设备的安装、电气线路的架设必须严格按照临时用电方案措施执行。
5、各种机械的机电设备的电器开关,要有防雨、防潮设施。
6、雨后对各种机电设备,临时线路,外用脚手架等进行巡视检查,如发生倾斜、变形、下沉、漏电等迹象,应立即标志危险警示并及时修理加固,有严重危险的立即停工处理。
7、施工现场的移动配电箱及施工机具全部使用绝缘防水线。
用后应放回工地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内,防止雨水浸泡、淹没。
8、加强用电安全巡视,检查每台机器的接地接零是否正常,检查线路是否完好,若不符合要求,及时整改。
9、雨天作业,机械操作人员应戴绝缘手套、穿雨靴操作。
(六)施工安全保证措施1、进入雨季前,对全体职工做好雨季安全施工的专题教育,提高全体职工的安全意识,认真贯彻施工安全技术规范规程的规定和市、局、公司安技部下发的各种安全制度,把安全生产落实到岗位和人员,杜绝违章指挥、违章操作。
2、雨季到来前项目部,由项目经理组织自检并将结果上报分公司;分公司主管经理及主管科室进行复检,对不安全因素限期整改。
3、对于所有电气设备投入使用前须经专职电工人员进行专业检查,合格后方准使用,施工现场的电气设备、电闸箱等要采取防雨措施。
雨后要进行漏电保护器强制性检查,严禁引跳闸而绕过漏电保护器改接、私接用电线路,违者将严厉查处。
4、各种车辆、施工机械的操作人员要遵守操作规程、交通规则,在雨季或泥泞道路上行驶时要精神集中,确保行车安全,车辆要停放在安全可靠地方。
5、施工人员在遇有雷雨天气时不得在电杆或大树下避雨,不得站在地势高的位置。
6、施工现场的所有电器设备必须设置防雨装置以及漏电保护装置。
7、临建和堆物与高压线之间保持足够的安全距离,避免漏电造成伤亡事故。
8、禁止降雨天气进行开挖基坑和在坑下作业。
9、雨后及时清除施工现场的积水、烂泥,以保证施工车辆的安全通行。
10、施工现场的电器设备,各种电动工具按照建设部《施工现场临时用电安全技术规范》中的有关规定作保护接零或作保护接地,安装漏电保护装置和防雷装置。
11、焊接设备在露天安装必须有防雨措施,放置端正,不得放置在低洼处,并垫高30cm以上。
12、上下基坑、沟槽扶梯,梯子要牢固防滑。
基坑和沟槽四周采用护栏,外部绑扎密目网进行维护。
13、夜间施工现场,必须足够的照明设备,有深坑、陡坡的地段必须设置警示牌、灯、或其他防护措施。
14、施工现场根据实际情况,有针对性的储备一定数量的防汛物资。
(七)文明施工保证措施1、对全体施工人员进行文明施工教育,提高文明施工意识。
做好施工现场及驻地卫生工作,重点抓好食堂的卫生,防止食物中毒。
2、材料码放整齐,并做好周围的排水,防止雨水冲淋污染周围水源。
3、雨天车辆慢行,防止激起积水溅到过路行人。
4、组织疏导好施工现场交通秩序。
雨后对现场施工便道进行维护、整修、排除积水,方便通行。
5、施工中挖出的土方及时运走,现场不允许堆土;对于没来得的及运走的土方,在大雨来临前用塑料布进行苫盖,并在四周挖排水沟,防止雨水冲刷将泥土冲刷道道路上。
6、外出工地上路的车辆,必须在冲车胎进行冲洗,防止将泥土带入道路,污染环境。
