第四章 4-6杆塔分解组立
杆塔工程施工工艺(3篇)

第1篇一、施工准备1. 场地平整:在施工前,对施工场地进行平整,确保地面坚实,便于杆塔的组装和运输。
2. 材料准备:根据设计图纸和施工方案,准备所需的各种杆塔材料,如塔材、螺栓、脚钉、垫片等。
所有材料必须符合国家相关标准,并具有出厂合格证。
3. 人员准备:组塔工程需要具备一定技能和经验的人员,包括组塔指挥、安全员、质量员、机动绞磨机手、吊车司机和普工等。
4. 施工机具准备:根据不同的施工方案,选择合适的抱杆、起重机具等,并进行检验或现场试验,确保其符合安全规程要求。
二、施工步骤1. 杆塔分解组立:将杆塔分解成多个部件,如塔腿、塔身、横隔板等,并进行编号和标记,以便组装。
2. 组装抱杆:根据塔型结构图,选择合适的抱杆,并对其进行外观检查。
抱杆组装应严格按照设计要求进行。
3. 组装塔材:将塔材、螺栓、脚钉等按照设计图纸要求进行组装,确保连接牢固、平整。
4. 吊装塔材:使用起重机具将组装好的塔材吊装到指定位置,注意吊装过程中保持塔材平衡,防止变形。
5. 组装塔身:将塔身分段组装,分段吊装,确保各段连接牢固、垂直。
6. 组装横隔板:将横隔板按照设计要求组装,并固定在塔身上。
7. 接地:在每腿杆塔上设置接地孔,并连接接地引下线联板,确保接地可靠。
8. 质量检查:对组装好的杆塔进行检查,确保其符合设计要求和规范标准。
三、施工注意事项1. 严格遵循施工规范和操作规程,确保施工安全。
2. 在施工过程中,加强对施工现场的巡查,发现问题及时整改。
3. 注意天气变化,合理安排施工计划,确保施工进度。
4. 加强对施工人员的安全教育,提高安全意识。
5. 施工完成后,对杆塔进行验收,确保其质量符合要求。
总之,杆塔工程施工工艺是架空线路建设中的重要环节,要求施工人员具备一定的技能和经验,严格按照规范和标准进行操作,确保施工质量和安全。
第2篇一、施工准备1. 场地平整:在铁塔组立前,应进行场地平整,清除影响铁塔组立和抱杆起立的障碍物,确保施工顺利进行。
杆塔组立施工方案

35kVXXX变T接XXX线线路(工程)杆塔组立施工方案批准:审核:编制:XXXXXX有限公司2012年月35kVXXX变T接XXX线线路杆塔组立施工方案目录第一章、组塔工程概述第二章、施工现场组织机构第三章、组塔工程一般说明第四章、技术要求及措施第五章、内拉线悬浮抱杆分解组立铁塔第六章、质量管理第七章、安全保证措施及管理目标第一章、组塔工程概述一、工程概况:1、本工程为:35kVXXX变T接XXX线线路工程2、工程地址:3、建设单位:二、工程范围:线路为新建线路,本工程新建线路全长8.40km,线路曲折系数为1.06。
全线均位于陆良县境内,线路从T接点(T接点位于35kV古太线6号至7号杆附近)开始,从新哨村西边大致由北向南走线,跨过西石一级公路后,到达大海子水库,从大海子水库和得格村中间走线,到达小海子村西边,设一右转塔转向西南方向走线,最后到达大地村和新村村之间的35kV大莫古变电站。
全线共计使用杆塔41基(其中铁塔18基,水泥杆23基),其中直线杆塔27基,耐张、转角杆塔14基。
导线采用JL/G1A-120/25钢芯铝绞线,全线架设单根地线防雷,型号为JG1A-35-7稀土锌铝合金镀层钢绞线。
三、工程项目特点:1、考虑电网特点,以确保安全为重点,节省工程施工费用为原则。
2、组织施工队伍各工种的配合施工,以达到其它工种间施工互创条件、确保工程总进度。
负荷侧(左)右第二章、施工现场组织机构1、组织机构关系图2、现场施工人员职责:2.1项目经理——担任施工总指挥,对现场宏观调控;2.2项目副经理——担任现场副总指挥,负责施工现场全面工作;2.3项目总工——担任技术负责人,研究解决现场出现的问题,并进行技术监督和指导;2.4现场指挥——负责人指挥抱杆的起立、提升及吊件的绑扎、吊装、施工人员的调度,并负责每天工作前的站班会技术交底工作;2.5安全专职——编写制定组立铁塔的安全施工技术措施,定期或不定期组织安全学习。
角钢铁塔分解组立施工工艺

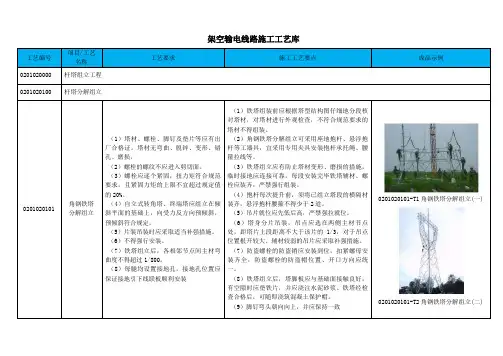

架空输电线路施工工艺库工艺编号项目/工艺名称工艺要求施工工艺要点成品示例020******* 杆塔组立工程020******* 杆塔分解组立020******* 角钢铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
塔材无弯曲、脱锌、变形、错孔、磨损。
(2)螺栓的螺纹不应进入剪切面。
(3)螺栓应逐个紧固,扭力矩符合规范要求,且紧固力矩的上限不宜超过规定值的20%。
(4)自立式转角塔、终端塔应组立在倾斜平面的基础上,向受力反方向预倾斜,预倾斜符合规定。
(5)片装吊装时应采取适当补强措施。
(6)不得强行安装。
(7)铁塔组立后,各相邻节点间主材弯曲度不得超过1/800。
(8)每腿均设置接地孔,接地孔位置应保证接地引下线联板顺利安装(1)铁塔组装前应根据塔型结构图仔细地分段核对塔材,对塔材进行外观检查,不符合规范要求的塔材不得组装。
(2)角钢铁塔分解组立可采用座地抱杆、悬浮抱杆等工器具,宜采用专用夹具安装抱杆承托绳、腰箍拉线等。
(3)铁塔组立应有防止塔材变形、磨损的措施,临时接地应连接可靠,每段安装完毕铁塔辅材、螺栓应装齐,严禁强行组装。
(4)抱杆每次提升前,须将已组立塔段的横隔材装齐,悬浮抱杆腰箍不得少于2道。
(5)吊片就位应先低后高,严禁强拉就位。
(6)塔身分片吊装,吊点应选在两侧主材节点处,距塔片上段距离不大于该片的1/3,对于吊点位置根开较大、辅材较弱的吊片应采取补强措施。
(7)防盗螺栓的防盗销应安装到位,扣紧螺母安装齐全,防盗螺栓的防盗帽位置、开口方向应统一。
(8)铁塔组立后,塔脚板应与基础面接触良好,有空隙时应垫铁片,并应浇注水泥砂浆。
铁塔经检查合格后,可随即浇筑混凝土保护帽。
(9)脚钉弯头朝向向上,并应保持一致020*******-T1角钢铁塔分解组立(一)020*******-T2角钢铁塔分解组立(二)工艺编号名称工艺要求施工工艺要点成品示例020******* 钢管铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
内拉线抱杆分解组立杆塔

内拉线抱杆分解组立杆塔概述内拉线抱杆分解组立杆塔是电力线路中常见的支柱结构,用于支撑输电线路,保证输电线路的稳定性和可靠性。
本文将介绍内拉线抱杆分解组立杆塔的结构、组成部分和组装过程。
结构内拉线抱杆分解组立杆塔主要由以下部分组成:•杆身:通常是由钢管制成,长度和直径根据不同的需求而定;•张力环:用于固定内拉线的位置;•横担杆:用于张拉及固定导线及地线;•横担跨距杆:连接两个杆塔横担杆之间的导线和地线;•地线线夹:固定地线;•脚钉:杆塔安装时固定于地面上的钉子;•钢丝绳:用于连接吊车和组立杆塔。
组装过程1. 准备工作首先,需要准备好需要组装的杆塔以及各种组装工具。
在组装之前应按照实际情况选择施工区域,清除松散的土石等物质。
2. 安装脚钉和张拉环先使用灰浆把脚钉固定在地面上,然后将各种型号的张拉环安装到杆身上。
张拉环的位置应当按照设计图上的要求来安装,这样才能保证内拉线的位置正确,有利于杆塔整体的稳定性。
3. 安装杆身在钢管上一侧挂上4个挂环,使吊车能够将其吊起,然后将杆身吊到预定位置上。
根据设计图要求,将张拉环安装在杆身上固定好。
4. 安装横担杆根据设计图要求,挂上4个吊环,吊车将其吊到位后,使用合适的工具将其固定。
5. 安装横担跨距杆将预制好的横担跨距杆安装到横担杆上。
安装时必须按照设计图中的要求安装,否则会影响杆塔的稳定性。
6. 安装地线线夹根据设计图要求,将地线线夹安装到杆身的预定位置,然后用各种工具将其固定。
7. 拉线张力在安装了所有的零部件之后,需要拉线张力,以保证整个电力线路的可靠性和稳定性。
拉线过程中需要注意张力的大小,必须按照设计要求进行张力调整。
总结内拉线抱杆分解组立杆塔是电力线路中不可缺少的组成部分,其组装需要严格按照设计要求来进行,以保证其可靠性和稳定性。
在组装过程中,需要注意配合默契,保障现场安全,以确保施工顺利完成。
外拉杆塔分解组立

调整绳和起吊绳受力图
2.起吊绳受力
R
S
Q
sin sin(90 ) sin(90 )
2.起吊绳受力
R Q sin Q sin cos(45 ) sin(45 )
S Q cos cos( )
Q cos 45 0.707 Q
S
或
cos(45 ) sin(45 )
❖ 大跨越工程的跨越耐张段长度约3703m,跨 距档长度约2303m,跨越铁塔高度达346.5m、 单基重4000多t,比国外目前最高的德国易北 河跨越铁塔高出119.5m。
工确定艺方图案
塔基操平
地面对斜组装
抱杆起立
根据施工设计要求选择
分腿吊装
分片吊装
分段吊装
抱杆降落
提升抱杆 组装完毕
补落、紧固
第7.2节 外拉线抱杆分解组立铁塔
7.2.1概述 1.外拉线抱杆分解组塔方法
外拉线抱杆分解组塔现场布置示意图
冲天抱杆组塔
Байду номын сангаас
双土字形外拉线抱杆组塔
7.2.2 外拉线抱杆分解组塔所需主要工器具 及布置
输电架空题库-管理人员多选题-企事业内部考试电力试卷与试题

输电架空题库-管理人员多选题-企事业内部考试电力试卷与试题1. 本规程适用于在运用中的()电气设备上及相关场所工作的所有人员,其他单位和相关人员参照执行。
A. 发电B. 输电C. 变电(包括特高压、高压直流)D. 配电和用户答案:A、B、C、D2. 设备双重名称即设备()。
A. 名称B. 状态C. 称号D. 编号答案:A、D3. 电力线路是指在系统两点间用于()的导线、绝缘材料和附件组成的设施。
A. 输电B. 变电C. 配电D. 发电答案:A、C4. 作业人员应具备必要的(),且按工作性质,熟悉本规程的相关部分,并经考试合格。
A. 电气知识B. 理论知识C. 业务技能D. 实践经验答案:A、C5. 新参加电气工作的人员、(),应经过安全知识教育后,方可到现场参加指定的工作,并且不准单独工作。
A. 实习人员B. 临时参加劳动的人员(管理人员、非全日制用工等)C. 外来人员D. 配合工作人员答案:A、B6. 参与公司系统所承担电气工作的外单位或外来人员工作前,设备运维管理单位应告知()。
A. 作业方法B. 现场电气设备接线情况C. 危险点D. 安全注意事项答案:B、C、D7. 各类作业人员在发现直接危及人身、电网和设备安全的紧急情况时,有权(),并立即报告。
A. 停止作业B. 结束工作C. 立即离开作业现场D. 在采取可能的紧急措施后撤离作业场所答案:A、D8. 各类作业人员有权拒绝()。
A. 违章指挥B. 强令冒险作业C. 危险作业D. 有害工作答案:A、B9. 在试验和推广()的同时,应制定相应的安全措施,经本单位批准后执行。
A. 新技术B. 新工艺C. 新设备D. 新材料答案:A、B、C、D10. 进行电力线路施工作业、(、)认为有必要现场勘察的检修作业,施工、检修单位均应根据工作任务组织现场勘察,并填写现场勘察记录。
A. 工作票签发人B. 主管生产领导C. 工作许可人D. 工作负责人答案:A、D11. 根据现场勘察结果,对危险性、复杂性和困难程度较大的作业项目,应编制(),经本单位批准后执行。
杆塔分解组立强制性条文

杆塔分解组立强制性条文1、当需要变更设计时,应经设计单位同意。
2、架空送电线路工程使用的原材料及器材必须符合下列规定:有该批产品出厂质量检验合格证书。
3、杆塔组立必须有完整的施工技术设计。
组立过程中,应采取不导致部件变形或损坏的措施。
4、杆塔连接螺栓应逐个紧固,4.8级螺栓的扭紧力矩不应小于螺栓紧固扭矩标准(GB 50233—2005表6.1.6)螺栓规格扭矩值(N·m) M12- 40 、M16- 80、 M20 -100、 M24 -250的规定。
4.8级以上的螺栓扭矩标准值由设计规定,若设计无规定时,宜按4.8 级螺栓的扭紧力矩标准执行。
螺杆与螺母的螺纹有滑牙或螺母的棱角磨损以致扳手打滑的螺栓必须更换。
5、杆塔组立及架线后,其允许偏差应符合:电杆结构根开110kV-±30mm、220kV~330kV-±5%、500kV-±3%。
电杆结构面与横线路方向扭转(即迈步)110kV-±30mm、220kV~330kV -1%、500kV -5%。
双立柱杆塔横担在主柱连接处的高差(‰)110kV -5、220kV~330kV -3.5、500kV-2。
直线杆塔结构倾斜(‰)110kV-3、220kV~330kV-3、500kV-3、高塔-1.5。
直线杆塔结构中心与中心桩间横线路方向位移(mm)110kV-50、220kV~330kV-50、500kV-50。
转角杆塔结构中心与中心桩间横、顺线路方向位移(mm)110kV-50、220kV~330kV-50、500kV-50。
等截面拉线主柱弯曲110kV-2‰、220kV~330kV-1.5‰、500kV-1‰最大30mm。
直线杆塔结构倾斜不含套接式钢管电杆的规定。
6、铁塔基础符合下列规定时可组立铁塔:6.1经中间检查验收合格;6.2分解组立铁塔时,混凝土的抗压强度应达到设计强度的70%; 6.3 整体立塔时,混凝土的抗压强度应达到设计强度的 100%;当立塔操作采取有效防止基础承受水平推力的措施时,混凝土的抗压强度允许不低于设计强度的70%。
角钢铁塔分解组立施工工艺

架空输电线路施工工艺库工艺编号名称工艺要求施工工艺要点成品示例020******* 角钢铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
塔材无弯曲、脱锌、变形、错孔、磨损。
(2)螺栓的螺纹不应进入剪切面。
(3)螺栓应逐个紧固,扭力矩符合规范要求,且紧固力矩的上限不宜超过规定值的20%。
(4)自立式转角塔、终端塔应组立在倾斜平面的基础上,向受力反方向预倾斜,预倾斜符合规定。
(5)片装吊装时应采取适当补强措施。
(6)不得强行安装。
(7)铁塔组立后,各相邻节点间主材弯曲度不得超过1/800。
(8)每腿均设置接地孔,接地孔位置应保证接地引下线联板顺利安装(1)铁塔组装前应根据塔型结构图仔细地分段核对塔材,对塔材进行外观检查,不符合规范要求的塔材不得组装。
(2)角钢铁塔分解组立可采用座地抱杆、悬浮抱杆等工器具,宜采用专用夹具安装抱杆承托绳、腰箍拉线等。
(3)铁塔组立应有防止塔材变形、磨损的措施,临时接地应连接可靠,每段安装完毕铁塔辅材、螺栓应装齐,严禁强行组装。
(4)抱杆每次提升前,须将已组立塔段的横隔材装齐,悬浮抱杆腰箍不得少于2道。
(5)吊片就位应先低后高,严禁强拉就位。
(6)塔身分片吊装,吊点应选在两侧主材节点处,距塔片上段距离不大于该片的1/3,对于吊点位置根开较大、辅材较弱的吊片应采取补强措施。
(7)防盗螺栓的防盗销应安装到位,扣紧螺母安装齐全,防盗螺栓的防盗帽位置、开口方向应统一。
(8)铁塔组立后,塔脚板应与基础面接触良好,有空隙时应垫铁片,并应浇注水泥砂浆。
铁塔经检查合格后,可随即浇筑混凝土保护帽。
(9)脚钉弯头朝向向上,并应保持一致020*******-T1角钢铁塔分解组立(一)020*******-T2角钢铁塔分解组立(二)工艺编号名称工艺要求施工工艺要点成品示例020******* 钢管铁塔分解组立(1)塔材、螺栓、脚钉及垫片等应有出厂合格证。
(2)塔材无弯曲、脱锌、变形、错孔、磨损。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外拉线抱杆分解组塔
四、受力分析计算 (1)调整大绳的受力 设起吊构建的重量为G、调整大绳的受 力为P、牵引钢绳的受力为F2、调整大绳与 地面的夹角为 、牵引钢绳与杆塔轴线的夹 角为 ,如图3-33所示。 根据节点平衡原理,得下列方程组:
得:Leabharlann 外拉线抱杆分解组塔四、受力分析计算 (2)牵引钢绳在起吊时的牵引力 (3)起吊滑车受力[图3-34(a)] 取两倍牵引钢绳受力即可。 (4)转向滑车受力[如图3-34(b)] 取1.41~1.6倍牵引钢绳受力。
外拉线抱杆分解组塔
三、外拉线抱杆分解组塔操作方法 1.地面对料组装 根据地形考虑吊装的方向和吊装的 方便;先吊装的先对料,并放在基础附 近;先选主材置于塔基两侧,主材下部 指向基础,然后再将连接板、斜材、水 平材按图纸组装;连接时,应注意连接 螺栓规格和规定方向;各吊随带的水平 材、斜材、辅助材要求带全。 2.抱杆始放及起立 分片、分腿吊装时,应将抱杆立于 塔位中心,抱杆可用叉杆起立或小人字 抱杆整立。按图3-29布置,利用牵引设 备,通过滑轮组,先后将两侧腿部塔片 起吊。
外拉线抱杆分解组塔
教学要求 了解外拉线抱杆分解组塔的特点 掌握外拉线抱杆分解组塔的整体布置方法 掌握外拉线抱杆分解组塔的操作方法 掌握外拉线抱杆分解组塔各设备的受力计算和分析 教学重点 外拉线抱杆分解组塔的整体布置方法 外拉线抱杆分解组塔的操作方法 外拉线抱杆分解组塔各设备的受力计算和分析 教学难点 外拉线抱杆分解组装铁塔过程中各设备的受力计算
外拉线抱杆分解组塔
二、现场布置 4.起吊系统 将牵引钢绳的一端绑扎住被 起吊塔材,然后从塔身外部穿过 安置在抱杆顶部的起吊滑车,再 顺着抱杆依次通过腰滑车和位于 塔身底部的转向滑车,最后引至 牵引动力。起吊系统如图4-98所 示。 起吊滑车固定在抱杆顶端, 外拉线的下部,起吊滑车应转向 灵活,绑固牢靠。
外拉线抱杆分解组塔
二、现场布置 3.外拉线 (1)拉线 拉线所用钢丝绳直径应根据拉线 受力大小来选定,直径一般不小于 4mm。拉线通常采用四根,成十字形 布置,拉线与地面的夹角应在30 ~50 之间。 外拉线布置原则是:要使抱杆在 倾斜起吊时有两根拉线同时受力,避 免一根拉线单独受力的不利情况。如 图3-26所示。
外拉线抱杆分解组塔
三、外拉线抱杆分解组塔操作方法 4.塔片的绑扎和补强 塔片绑扎要用U 形环,钢绳套等专用工具,以易于固定和解脱; 绑扎点应在重心以上,以防起吊中塔片翻转;绑扎时要使两根主材 同时受力;起吊中某部构件需要补强时,必须按要求绑扎补强木。 5.抱杆的固定 抱杆一般都座落在带脚钉主材上,用抱杆根部处钢绳将抱杆和 主材绑扎二道以上,用U 形环连好;轻轻敲击钢丝绳套,使其受力 均衡;找好抱杆倾角后,固定好四侧临时拉线,并在离抱杆根部 0.5m处,用腰绳把抱杆和主材捆绑起来。 6.塔身吊装 起吊时应注意塔片、塔段方位;起吊过程中应控制大绳,使塔 片(段)平稳上升,并不碰塔身;随时检查外拉线和腰绳受力情况; 起吊高度宜稍高于连接点,先使一侧主材落到合适高度,用尖扳子 就位,装上一侧螺栓后,继续松牵引钢绳,使另一侧主材就位,装 好螺栓。
外拉线抱杆分解组塔
一、概述 外拉线抱杆分解组立铁塔施工 方法,是利用铁塔分段的特点。先 用外拉线抱杆把铁塔最低层一段组 装起来,固定在基础上。然后,把 外拉线抱杆上升,固定在已经组装 好的一段铁塔上,再组装上一段铁 塔。这样,使用一副外拉线抱杆, 就能把铁塔分段,按照由塔腿至塔 头的顺序,分解组立起来。 外拉线抱杆分解组塔的所用抱 杆的长度只要满足吊装全铁塔最高 的一段的要求,故组立几十米高的 铁塔,仅用7~8米、最长也不超过 11~13米的抱杆即可。
外拉线抱杆分解组塔
二、现场布置 3.外拉线 外拉线起着固定抱杆的作用。由 于抱杆在起吊塔材(分段、分片、分 脚)过程中,有一定倾角,同时起吊 塔材时,为防止塔材与塔身相碰,也 需要设置调节大绳,向外拉塔材,故 外拉线受力较大。外拉线一端固定于 抱杆顶端,另一端通过调节拉线长度 装置(如制动器)固定在临时地锚上。 因此外拉线一般由拉线、拉线长度调 节装置、地锚三部分组成。
外拉线抱杆分解组塔
二、现场布置 2.抱杆 抱杆的根部,在组装铁塔腿部时,座落在地面上;在抱杆提升 后,组装上部各段时,都座落在铁塔的主材上。为了使抱杆座落牢 靠,绑扎方便,木质抱杆的根部加工成图3-27的形状。将木抱杆根 部削去高70mm、宽20mm,并在削去部位用扒钉固定一条3分短钢 绳。钢绳的长度由抱杆根径决定,其原则应使钢绳能在铁塔主材上 绑扎两道以上(长度一般不应短于l.5~2.0m),钢绳的两端插套,并 带一个 型挂钩。另外应在离抱杆根部500~800mm处,固定两个 型 套环,供提升抱杆时使用。 钢管抱杆和角钢组合断面抱杆的根部位置,也要根据不同情况 固定一根钢绳,以便绑扎固定抱杆根部用。
外拉线抱杆分解组塔
(5)外拉线受力T 在分解组塔时,为了起吊和安装方便,抱杆要有一倾斜角度, 一般为10º ~15º ,在起吊构件的重量作用下,只考虑两条拉线受力。 在理论上,当抱杆倾斜起吊时,两根外拉线平均受力,但考虑到拉 线布置时位置的误差,以及抱杆倾斜及起吊构件的方位都不可能做 到很正确,因此计算时,可采用3∶7或4∶6的比例分配(或采用不 平衡系数K2=1.3),其受力图如图3-35所示。
外拉线抱杆分解组塔
三、外拉线抱杆分解组塔操作方法 7.塔头安装 各种塔型塔头变化很大,安装时采取不同的顺序。干字塔、上 字形塔头,可先吊上横担,然后利用上横担作抱杆吊下横担;酒杯形 塔头采用分片吊装,其顺序如图3-32所示,先分前后两片吊装 形塔 材,然后吊上曲臂,两侧 形结构主材用双钩交叉补强,最后吊装横 担、地线支架。
外拉线抱杆分解组塔
三、外拉线抱杆分解组塔操作方法 中小型铁塔塔腿可采用人工组立, 如图3-30所示。 分段起吊时,应将抱杆置于塔基外。 两侧底部塔片,可用小人字抱杆先后扳 立,然后组立好底段,在底段抱杆固定 侧上方挂滑车,穿牵引绳,结扎抱杆顶 部,收紧牵引钢绳始立抱杆。
外拉线抱杆分解组塔
三、外拉线抱杆分解组塔操作方法 3.提升抱杆 提升抱杆布置图如图3-31所示,在 已组好铁塔上层主材处,安放辅助滑车, 牵引钢绳并回抽20m左右,放入辅助滑 车,在抱杆下端用背扣方法绑好。在离 抱杆根部1.0~1.5m处系一腰绳,松紧适 度,放松抱杆顶部临时拉线,启动牵引 动力,专人拉住抱杆的尾绳,随抱杆徐 徐上升。抱杆升到合适高度,固定好抱 杆尾绳、外拉线,打开辅助滑车活门, 取出牵引钢绳,解开牵引钢绳在抱杆下 端背扣,恢复起吊状态。
外拉线抱杆分解组塔
5
外拉线抱杆分解组塔
二、现场布置 2.抱杆 (1)抱杆的长度 抱杆的长度应按同类型铁塔最高 的一段确定,对于酒杯型、猫头型等 铁塔,则应按塔颈段高度而定。根据 施工实践,抱杆的长度 , 常用抱杆长度为7~13m。 (2)抱杆的构造 抱杆由头部、身部和根部三部分 组成。抱杆的头部系有四根外拉线以 稳定整根抱杆,在靠近外拉线绑扎处, 系有起吊滑车。抱杆的顶端焊接四块 钢板,四根外拉线用 型螺栓连接。
外拉线抱杆分解组塔
二、现场布置 4.起吊系统 一般情况下,牵引钢绳自起吊滑车顺着抱杆直至转向滑车。但 是,当抱杆倾角较大或塔身坡度较大时,在抱杆根部系一个腰滑车, 使牵引钢绳顺着抱杆,经腰滑车再顺塔身坡度至转向滑车,这样可 以减少抱杆的水平分力(亦即减少外拉线的受力)。腰滑车的受力不 大,选用0.5~1吨的起重滑车做腰滑车即可。 转向滑车都系在铁塔基础的外露部位,为了防止受力后把混凝 土挤坏,应在绑钢绳套处垫以木板、草袋。对于塔脚落地式铁塔, 则应系在主材露出地面处。若受力较大,绑在一根主材上容易使之 弯曲,可同时系到两个塔腿的主材上。转向滑车的受力,可按 1.41~1.60倍最大起吊重量估算。 外拉线分解组塔起吊重量一般不超过1.5吨,因此,都将牵引钢 绳直接连到牵引设备上。
外拉线抱杆分解组塔
一、概述 因此,组塔设备轻巧,安装简单 迅速。但由于分解组塔,要一吊一吊 地在高处进行安装,如图3-25所示。 因此,施工时要格外细心,要由较高 技术和熟练的工人,严格遵守有关安 全工作规程,进行塔上高处作业。 外拉线抱杆分解组塔从使用抱杆数 量上来划分,可分为外拉线单抱杆组 塔、外拉线双抱杆组塔和四根抱杆组 塔三种;从起吊构件的分段上划分, 可分为分段起吊组塔法、分片起吊组 塔法和单腿起吊组塔法三种。各种方 法现场布置、施工工艺和受力计算基 本相同。
外拉线抱杆分解组塔
二、现场布置 3.外拉线 (1)拉线 拉线所用钢丝绳直径应根据拉线受力大小来选定,直径一般不 小于4mm。拉线通常采用四根,成十字形布置,拉线与地面的夹角 应在30 o~50o 之间。 外拉线布置原则是:要使抱杆在倾斜起吊时有两根拉线同时受 力,避免一根拉线单独受力的不利情况。如图4-95所示。 分段起吊时,抱杆固定在主材的外侧,起 吊不同段时抱杆位置 只有上下移动。因此,拉线布置时以抱杆顶部在地面投影点为中心, 拉线与顺、横线路方向成45º 夹角布置;分片、单根起吊时抱杆均固 定在一根主材里侧,在起吊不同塔片、主材时,抱杆倾角和方向不 一样,分片起吊时可按塔位中心为中心,单根起吊时可按抱杆吊装 对角主材时抱杆顶部投影地面的一点为中心,拉线与顺、横线路方 向成45º 夹角布置,但单根起吊时最好采用两组拉线的布置方式。
外拉线抱杆分解组塔
二、现场布置 1、整体布置 外拉线抱杆分解组塔的现场布置都是以一根抱杆为中心组成一 个起吊系统,或用两副抱杆各自系住一个构件的两端部,同时进行 起吊安装。图3-26为外拉线抱杆分解组立铁塔的现场布置示意图。 在现场布置的要求如下: 1)将抱杆置于带脚钉的塔腿上[即图3-26 (b)中D腿],以利抱杆根 部固定; 2)临时拉线地锚应位于基础对角线的延长线上,其距基础中 心的距离应不小于塔高; 3)放置抱杆的塔腿的临时拉线及地锚应加强; 4)牵引机具地锚应选在AB腿或BC腿之间的方位上,其与塔位 中心的距离应视塔高而定,一般不应小于25米。
