冠梁、砼支撑、砼连系梁及挡土墙技术交底(2013)
冠梁、砼支撑、砼连系梁和挡土墙技术交底(2013)

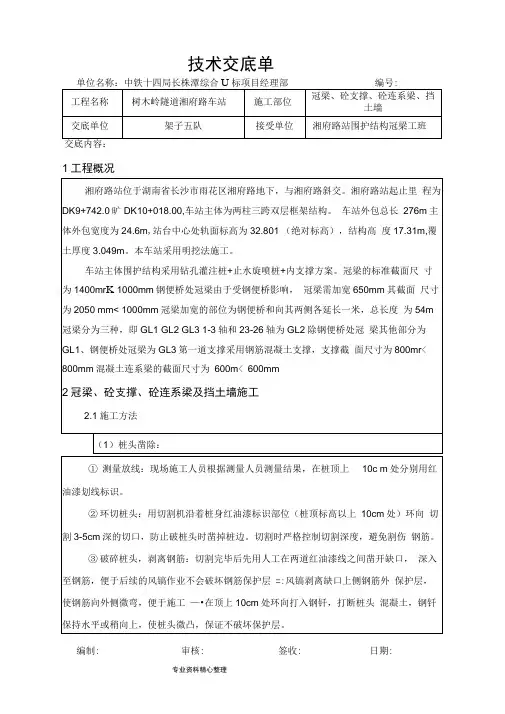

单位名称:中铁十四局长株潭综合标项目经理部编号:交底内容:1工程概况单位名称:中铁十四局长株潭综合U 标项目经理部 编号:④ 吊离桩头,人工修整:桩头按位置打断后,采用吊车统一吊离,完成后,人 工作业破除余下桩头至设计桩顶标高,用高压风枪清洗凿毛面。
(2) 按设计要求和构造要求安装冠梁及支撑钢筋,支撑主筋伸入冠梁内的长度 不小于34d,冠梁主筋保护层厚度为50mm 砼支撑、连系梁的主筋保护层厚度为30mm 分段浇注冠梁混凝土时要注意预留足够的主筋长度与下节冠梁主筋进行搭接。
(3) 模板采用5X 10cm 方木及①48钢管支撑。
模板在安装前要涂隔离剂,以利 脱模。
(4) 冠梁、第一道砼支撑、砼连系梁在施做前应在其底部施做垫层,在冠梁尺 寸线外10cm 除桩头范围内施做5cm 厚C20垫层混凝土,砼支撑、砼连系梁尺寸线外 10cm 范围内施做5cm 厚 C20混凝土,并砼支撑、砼连系梁底跨中部分预留上拱 3-5cm 。
(5) 冠梁、挡土墙、第一道砼支撑、砼连系梁混凝土分段一次浇筑完成,尽量 减少冠梁、挡土墙浇注的分段施工缝,并且施工缝位置不得留在冠梁和砼支撑、砼支 撑和砼连系梁的交叉点部位,混凝土浇注到梁顶面标高后及时收光。
终凝后即开始进 行养护,48小时后拆模,采用梁顶覆盖草袋洒水养护,养护时间不少于14天。
冠梁、 混凝土支撑、连系梁施工工序见图 2.1-1 o(6)在浇筑冠梁混凝土前,将挡土墙竖向主筋预埋至冠梁内650mm 挡土墙顶 面高出原地面20cm, 400mn 厚的钢筋混凝土挡墙支挡后面土体。
(7) 在浇筑挡土墙时,预埋用于铺设龙门吊行走轨道的立螺栓,在挡土墙砼强 度达到要求后,铺设龙门吊行走轨道。
钢便桥以外挡土墙顶标高高出地面20cm ,钢便桥范围内挡土墙顶标高根据钢便桥高度而定。
龙门吊轨道基础示意图详见图工程名称树木岭隧道湘府路车站施工部位 冠梁、砼支撑、砼连系梁、挡土墙 交底单位架子五队接受单位湘府路站围护结构冠梁工班单位名称:中铁十四局长株潭综合U标项目经理部编号: 2.1-2 。
冠梁、砼支撑、系梁技术交底

技术交底书表格编号项目名称嘉兴市市区快速路环线工程(一期)土建3标共页交底编号工程名称地道工程-基坑工程-冠梁、砼支撑、系梁(南湖大道以西)设计文件图号主线围护结构 RC332C-03-01-01~12、11#和12#匝道RC332-05-02-01~05;冠梁、砼支撑、系梁配筋图RC332-09-09~14施工部位南湖大道以西850SMW工法桩、地下连续墙及钢管桩桩顶冠梁、第一道砼支撑及系梁交底日期技术交底内容:SMW工法桩、600和800地下连续墙、钢管桩、钻孔灌注桩桩顶冠梁、砼支撑和系梁施工技术交底。
1、技术交底范围(1)本交底适用于嘉兴环线项目南湖大道以西基坑工程SMW工法桩、600和800地下连续墙、钢管桩、钻孔灌注桩桩顶冠梁,砼支撑和系梁施工。
(2)施工中如有其他变动情况,将另行书面通知。
2、设计情况冠梁、砼支撑、系梁均采用C30混凝土,钢筋采用HPB300、HRB400级钢筋,地连墙冠梁、砼支撑和系梁主筋净保护层厚度均为50mm,工法桩和钢管桩冠梁主筋净保护层厚度为30mm。
砼支撑钢筋在冠梁内锚固长度不小于35d,系梁钢筋在砼支撑内的锚固长度不小于35d。
序号施工桩号围护类型梁(高×宽)冠梁顶标高备注1 顶管始发井800地下墙80×120(cm) 3.02 K6+622~K6+654 800地下墙80×120(cm) 3.03 K6+654~K6+704 600地下墙80×100(cm) 3.04 K6+704~K7+079 SMW工法桩80×120(cm) 3.05 K7+079~K7+239 600地下墙80×100(cm) 3.26 西侧泵房∅800PC组合钢管桩80×140(cm) 2.57 K7+239~K7+339 SMW工法桩80×120(cm) 3.28 K7+339处封堵墙∅800钻孔灌注桩+三轴搅拌桩80×100(cm) 3.29 混凝土支撑截面第一道支撑80×80(cm) 与冠梁顶标高相同。

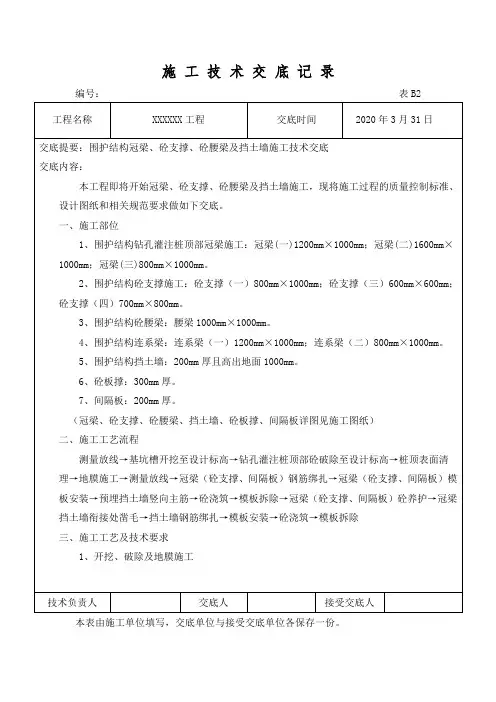

围护结构冠梁、砼支撑、砼腰梁及挡土墙施工技术交底

编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
施工技术交底记录
编号:表B2
本表由施工单位填写,交底单位与接受交底单位各保存一份。
冠梁_支撑梁安全技术交底模板

一、交底目的为确保冠梁、支撑梁施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、适用范围本交底适用于冠梁、支撑梁的施工过程,包括施工准备、施工操作、施工验收等环节。
三、交底内容1. 施工准备(1)施工人员应经过专业培训,熟悉冠梁、支撑梁的施工工艺和安全操作规程。
(2)施工前应检查施工现场,确保场地平整、排水畅通,满足施工要求。
(3)施工前应准备好施工所需的机械设备、工具、材料等,并确保其完好。
2. 施工操作(1)施工人员进入施工现场必须佩戴安全帽、防护眼镜、手套等个人防护用品。
(2)施工前应检查机械设备、工具、材料等,确保其符合施工要求。
(3)施工过程中应严格按照施工图纸和施工方案进行操作,确保施工质量。
(4)冠梁、支撑梁的安装应牢固可靠,不得出现松动、变形等情况。
(5)施工过程中应密切关注施工环境,发现异常情况应立即停止施工,并采取相应措施。
3. 施工验收(1)施工完成后,应进行自检,确保冠梁、支撑梁的质量符合设计要求。
(2)验收时应检查冠梁、支撑梁的安装位置、高度、间距等是否符合设计要求。
(3)验收过程中应确保施工人员的人身安全,避免发生意外事故。
四、注意事项1. 施工人员应遵守施工现场的安全规定,严禁酒后作业、违章操作。
2. 施工过程中应保持施工现场的整洁,不得随意堆放材料、工具等物品。
3. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
4. 施工过程中应加强现场巡查,及时发现并排除安全隐患。
5. 施工过程中应加强施工人员的安全教育培训,提高安全意识和操作技能。
五、应急措施1. 发生安全事故时,施工人员应立即停止施工,并采取相应措施进行救援。
2. 施工单位应制定应急预案,明确事故处理流程和责任分工。
3. 施工单位应定期进行应急演练,提高事故应对能力。
六、附则本安全技术交底自发布之日起实施,如遇特殊情况,可根据实际情况进行修订。
(单位名称)(年月日)。
冠梁及砼支撑(模板)技术交底

交底人
接受交底人
注:1、本表用于承包单位对作业班组的技术交底;
2、本表一式三份,交底后承包单位工程部、现场施工负责人、作业班组各留一份。
模板定位加固前报验,重点检查模板整体拼装质量,脱模剂涂刷情况;
模板定位后报验,重点检查轴线位置、标高、定位后拼缝错台及缝隙是否满足规范要求,模板支撑加固牢靠情况、模内垃圾清理情况、钢筋保护层情况等。
四、安全、文明施工保证措施
1、所有进场操作人员必须经项目部备案及安全教育、安全考核、技术交底后方可上岗;
冠梁及砼支撑(模板)技术交底
轨道交通工程
承包单位:合同号:
监理单位:编号:
技术交底记录
工程名称
交底部位
基坑围护结构
工序名称
冠梁及砼支撑(模板)
交底提要:
1、工程概况2、施工工艺3、质量检查与验收4、安全文明施工保证措施
交底内容
一、工程概况
围护结构采用连续墙,墙顶设置冠梁,将连续墙顶连接为整体,冠梁结构尺寸为:1.4m×1.0m,标准段共设4道支撑,其中第一道为800×900mm混凝土支撑,冠梁与混凝土支撑同时施工,冠梁及混凝土支撑保护层厚度均为3cm。
2
靠尺检查
标高
30
水准仪检查
3、报验程序
严格执行三检制,施工班组必须在自检完毕后上报质检工程师进行专业检查,模板安装过程中需执行的报验程序分如下几步:
模板拼装前报验,重点检查模板、方木本身的外观质量及厚度是否满足要求;
模板试拼过程中质检工程师、工班长随时抽查,重点检查拼缝处有无错台、错缝、是否粘贴双面胶等情况。
、坡度设置
由于砼支撑跨度达18.7m,为防止土方开挖后砼支撑由于自重下沉变形较大,影响支撑受力,支撑底模铺设时需设置0.3%的起拱线,(支撑约5.5cm),起拱设置于支撑纵向中部。
冠梁、支撑、挡土墙钢筋技术交底

冠梁、支撑、挡土墙钢筋技术交底一、施工准备1.1材料准备成型钢筋、镀锌铁丝、保护层垫块(水泥砂浆垫层或成品塑料垫块)。
1.2机具准备钢筋钩子、撬棍、钢筋扳子、钢筋剪子、钢丝刷子、粉笔、墨斗、钢卷尺等。
二、施工工艺2.1施工工序流程画主次支撑、冠梁箍筋间距→放主次支撑、冠梁钢筋→穿主支撑、冠梁底层纵筋及弯起筋→穿次支撑、冠梁底层纵筋并与箍筋固定→穿主支撑、冠梁上层纵向架立筋→按箍筋间距绑扎→穿次支撑上层纵筋→按箍筋间距绑扎。
2.2操作工艺2.2.1 冠梁、支撑钢筋绑扎(1)在冠梁、支撑侧模上画好箍筋间距或在已摆放的主筋上划出箍筋间距。
(2)先穿主支撑、冠梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐一分开;穿次支撑、冠梁的下部纵向钢筋及弯起钢筋并套好箍筋;放主次支撑、冠梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整好箍筋间距;绑架立筋,再绑主筋,主次支撑、冠梁同时配合进行。
(3)次支撑梁纵向钢筋在端节点内的锚固长度也要符合设计要求。
(4)绑梁上部纵向筋的箍筋宜采用套扣绑扎。
(5)箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为1350,平直部分长度为10d。
(6)支撑、冠梁端头处第一个箍筋应设置在距离节点边缘50mm。
支撑、冠梁端头处箍筋加密要符合设计要求,在纵向受力钢筋搭接长度范围内,应按设计要求配筋,当设计无具体要求时,应符合规范要求。
(7)在主、次支撑、冠梁受力筋下均应垫垫块(或成品塑料卡),保证保护层厚度。
(8)支撑、冠梁筋的连接:支撑、冠梁的受力钢筋直径为25mm时,采用套筒连接,其余规格的受力钢筋采用单面焊接,焊接长度为10d。
接头位置应按规范要求相互错开,在同一连接区段长度35d范围内纵向受力钢筋的接头面积百分率,应符合规范要求。
2.2.2挡土墙钢筋绑扎(1)挡土墙钢筋在冠梁钢筋绑扎完成之后开始绑扎(2)根据弹好的线,调整竖向钢筋保护层、间距,接着先立竖向主筋,并锚入冠梁内,锚固长度满足图纸设计要求,在主筋上划出水平筋分格标志,在下部及齐胸处绑两根横筋定位,并在横筋上划出主筋分格标志,接着绑其余主筋。
冠梁砼支撑安全技术交底模板

一、交底编号:________________二、工程名称:________________三、施工单位:________________四、施工部位:________________五、工种:________________六、交底日期:________________一、安全交底目的为确保冠梁砼支撑施工过程中的安全,预防事故发生,现将冠梁砼支撑安全技术交底如下:二、安全交底内容1. 施工人员须知:(1)所有施工人员必须具备相应的操作技能和安全生产知识,并经过专业培训,取得相应资格证书。
(2)进入施工现场必须佩戴安全帽、系好安全带、穿好防滑鞋,严格遵守现场各项规章制度。
(3)严禁酒后作业、违章作业,确保施工安全。
2. 施工准备:(1)施工前应进行现场勘察,了解地质条件、周边环境、施工难点等,制定切实可行的施工方案。
(2)施工材料、设备、工具等应满足施工要求,并经检验合格后方可使用。
(3)施工现场应设置明显的安全警示标志,确保施工人员安全。
3. 施工过程:(1)冠梁砼支撑施工前,应先进行基础处理,确保基础稳固。
(2)钢筋加工、绑扎应符合设计要求,确保钢筋位置准确、间距均匀。
(3)砼浇筑前,应对模板、钢筋进行验收,确保其符合设计要求。
(4)砼浇筑过程中,应严格控制浇筑速度,避免出现裂缝、蜂窝、麻面等质量问题。
(5)砼浇筑完成后,应及时进行养护,确保砼强度达到设计要求。
4. 安全防护措施:(1)施工现场应设置安全防护设施,如安全网、防护栏杆、警示标志等。
(2)高空作业人员必须佩戴安全带、安全帽,并采取防坠落措施。
(3)施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
(4)施工现场应定期进行安全检查,及时发现并消除安全隐患。
5. 紧急预案:(1)遇有突发事件,应立即启动应急预案,确保人员安全。
(2)发生安全事故,应立即报告相关部门,并采取有效措施进行处置。
三、交底确认1. 施工单位应组织施工人员进行安全技术交底,确保施工人员了解并掌握相关安全知识。
冠梁及挡土墙施工技术交底安全交底

冠梁及挡土墙施工技术交底安全交底范本1:冠梁施工技术交底安全交底一、冠梁施工技术交底1.1 冠梁施工概述1.1.1 冠梁施工的目的和意义1.1.2 冠梁施工的步骤和流程1.1.3 冠梁施工所需材料和工具1.1.4 冠梁施工的注意事项1.2 冠梁施工的准备工作1.2.1 施工场地的清理和平整1.2.2 冠梁施工所需材料和工具的准备1.2.3 冠梁施工人员的组织和培训1.3 冠梁施工的具体步骤1.3.1 冠梁的弹线和定位1.3.2 冠梁模板的安装和调整1.3.3 冠梁混凝土的浇筑和养护1.3.4 冠梁的验收和整理二、挡土墙施工技术交底2.1 挡土墙施工概述2.1.1 挡土墙施工的目的和意义2.1.2 挡土墙施工的步骤和流程2.1.3 挡土墙施工所需材料和工具2.1.4 挡土墙施工的注意事项2.2 挡土墙施工的准备工作2.2.1 施工场地的清理和平整2.2.2 挡土墙施工所需材料和工具的准备2.2.3 挡土墙施工人员的组织和培训2.3 挡土墙施工的具体步骤2.3.1 挡土墙的基坑开挖和处理2.3.2 挡土墙基础的施工和加固2.3.3 挡土墙土工格栅的安装2.3.4 挡土墙土方回填和压实三、附件附件1:冠梁施工图纸附件2:挡土墙施工材料清单附件3:冠梁施工工具列表附件4:挡土墙施工人员名单四、法律名词及注释1. 安全生产法:指维护劳动者生命安全和身体健康,防止事故,防止和减少职业危害,保护劳动者的合法权益,促进经济社会持续健康发展的法律。
2. 建造工程施工安全规范:指建造工程施工中应符合的安全技术要求和安全管理要求的规定,主要内容包括作业安全、职业卫生、防火安全、暂时用电安全等方面。
范本2:挡土墙施工技术交底安全交底一、挡土墙施工技术交底1.1 挡土墙施工概述1.1.1 挡土墙施工的目的和意义1.1.2 挡土墙施工的步骤和流程1.1.3 挡土墙施工所需材料和工具1.1.4 挡土墙施工的注意事项1.2 挡土墙施工的准备工作1.2.1 施工场地的清理和平整1.2.2 挡土墙施工所需材料和工具的准备1.2.3 挡土墙施工人员的组织和培训1.3 挡土墙施工的具体步骤1.3.1 挡土墙的基坑开挖和处理1.3.2 挡土墙基础的施工和加固1.3.3 挡土墙土工格栅的安装1.3.4 挡土墙土方回填和压实二、冠梁施工技术交底2.1 冠梁施工概述2.1.1 冠梁施工的目的和意义2.1.2 冠梁施工的步骤和流程2.1.3 冠梁施工所需材料和工具2.1.4 冠梁施工的注意事项2.2 冠梁施工的准备工作2.2.1 施工场地的清理和平整2.2.2 冠梁施工所需材料和工具的准备2.2.3 冠梁施工人员的组织和培训2.3 冠梁施工的具体步骤2.3.1 冠梁的弹线和定位2.3.2 冠梁模板的安装和调整2.3.3 冠梁混凝土的浇筑和养护2.3.4 冠梁的验收和整理三、附件附件1:挡土墙施工图纸附件2:冠梁施工材料清单附件3:挡土墙施工工具列表附件4:冠梁施工人员名单四、法律名词及注释1. 安全生产法:指维护劳动者生命安全和身体健康,防止事故,防止和减少职业危害,保护劳动者的合法权益,促进经济社会持续健康发展的法律。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
件及侧模板—分段分片拆除钢(木)楞及支柱—拆除支撑系统。
3 挡土墙背后回填
(1)挡土墙在冠梁施工完成后进行,冠梁施工时按设计预留挡墙钢筋,墙顶标高 应高于现有路面 20cm,已防止基坑外侧的地表水和泥块杂物等掉入竖井内。
编 制:
审核:
签收:
日期:
技术交底单
单位名称:中铁十四局长株潭综合Ⅱ标项目经理部
(2)混凝土斜撑纵筋锚入冠梁及混凝土支撑锚入冠梁(含弯勾长度)的长度不小 于 34d。
(3)梁体混凝土应采用快速、稳定、连续、可靠的浇筑方式在全梁范围内水平分 层连续浇筑成型。
(4)在挡土墙外施做钢管防护栏,钢管高于地面 1.2m,钢管间距纵向不大于 2.5m, 横向间距 0.6m,并加安全网,以防雨水及异物流进或掉入基坑内。
岗。严禁酒后作业,疲劳作业。 (7)搬运钢筋要注意附近有无障碍物、架空电线和其他临时电气设备,防止钢
筋在回转时碰撞电线或发生触电事故。
编 制:
审核:
签收:
日期:
钢筋。
③破碎桩头,剥离钢筋:切割完毕后先用人工在两道红油漆线之间凿开缺口,
深入至钢筋,便于后续的风镐作业不会破坏钢筋保护层 风镐剥离缺口上侧钢筋外
保护层,使钢筋向外侧微弯,便于施工 在顶上 10cm 处环向打入钢钎,打断桩头
混凝土,钢钎保持水平或稍向上,使桩头微凸,保证不破坏保护层。
编 制:
审核:
签收:
2.2 钢筋工程
(1)钢筋加工 钢筋按尺寸加工成型后运至现场安装,钢筋要有出厂合格证和实验报告单,钢筋 的运输、储存保留标牌,并分批堆放整齐,不得锈蚀和污染。钢筋现场可采用焊接方 法,其工艺要求按相应的规定执行,(湘府路站冠梁、砼支撑、砼连系梁、挡土墙配 筋图见图 2.2-3、图 2.2-4、图 2.2-5、图 2.2-6、图 2.2-7)。
交底单位
架子五队
接受单位 湘府路站围护结构冠梁工班
图 2.2-6 湘府路站钢筋混凝土支撑节点、钢筋混凝土角撑钢筋大样图
图 2.2-7 湘府路站冠梁顶挡墙配筋图
(2)钢筋安装 ① 钢筋绑扎前清点数量、类别和型号,锈蚀严重得钢筋需除锈,弯曲变形钢筋 须校正,清理施工部位杂物,清查施工部位高程和模板支立情况,测放钢筋位置后方 可进行绑扎。 ② 钢筋绑扎用同标号砂浆垫块或塑料卡支垫,支垫间距为 1m 左右,按行列式或 交错式摆放。 ③ 钢筋焊接搭接长度满足设计要求,钢筋网片除外围两行钢筋交叉点全部绑扎 外,中间部分交叉点可相隔交错绑扎牢固。
编 制:
审核:
签收:
日期:
技术交底单
单位名称:中铁十四局长株潭综合Ⅱ标项目经理部
编号:
工程名称
树木岭隧道湘府路车站
施工部位
冠梁、砼支撑、砼连系梁、挡 土墙
交底单位
架子五队
接受单位 湘府路站围护结构冠梁工班
④ 箍筋位置正确并垂直主筋,钢筋绑扎牢固稳定,不得松脱和开焊,砼保护层、
钢筋级别、直径、数量、间距、位置等符合设计要求。
2.3 模板支立
①模板和支架能承受钢筋砼和各项荷载,模板能保证结构形状、位置和尺寸正确。
构造简单,施工方便,利于搬运。
②模板支立前清理干净并涂刷隔离剂,安装时牢固、平整,接缝严密不漏浆,相
邻两块模板接缝高低差不应大于 2mm。支架系统连接牢固稳定。
③湘府路站冠梁、砼支撑、砼连系梁、挡土墙模板支立示意图详见图 2.3-8。
接受单位 湘府路站围护结构冠梁工班
2.4 浇注混凝土
2.4.1 冠梁、支撑梁、连系梁砼浇筑
冠梁采用 C35 混凝土,砼支撑、砼连系梁采用 C30 混凝土,人工用振捣棒进行振
捣,每段冠梁、砼支撑及砼连系梁按要求留置好砼试块。砼浇筑要满足以下技术要求:
(1)混凝土到达工地后,由试验室实验员对混凝土进行坍落度测试并进行现场取
立模
商品混凝土运输
灌注混凝土
拆模
养护 图 2.1-1 冠梁、混凝土和连系梁施工工艺流程图
编 制:
图 2.1-2 龙门吊轨道基础示意图
审核:
签收:
日期:
技术交底单
单位名称:中铁十四局长株潭综合Ⅱ标项目经理部
编号:
工程名称
树木岭隧道湘府路车站
施工部位
冠梁、砼支撑、砼连系梁、挡 土墙
交底单位
架子五队
接受单位 湘府路站围护结构冠梁工班
(6)在浇筑冠梁混凝土前,将挡土墙竖向主筋预埋至冠梁内 650mm,挡土墙顶 面高出原地面 20cm,400mm 厚的钢筋混凝土挡墙支挡后面土体。
(7)在浇筑挡土墙时,预埋用于铺设龙门吊行走轨道的立螺栓,在挡土墙砼强 度达到要求后,铺设龙门吊行走轨道。钢便桥以外挡土墙顶标高高出地面 20cm,,钢 便桥范围内挡土墙顶标高根据钢便桥高度而定。龙门吊轨道基础示意图详见图 2.1-2。
样留置试块;
(2) 混凝土振捣密实,不得有蜂窝麻面、孔洞、漏筋、裂隙、夹渣等;
(3)混凝土浇筑时,应注意保护钢筋的位置,专人检查钢筋、模板是否变形、移
位,如发现漏浆等现象,立即派专人检修;
(4)混凝土边浇筑边振捣,浇筑至控制标高后应用抹子压实、抹平,表面不得有
松散混凝土,保证平整度和光洁度。
2.4.2 挡土墙砼浇筑
2 冠梁、砼支撑、砼连系梁及挡土墙施工
2.1 ቤተ መጻሕፍቲ ባይዱ工方法
(1)桩头凿除:
①测量放线:现场施工人员根据测量人员测量结果,在桩顶上 10cm 处分别用红
油漆划线标识。
②环切桩头:用切割机沿着桩身红油漆标识部位(桩顶标高以上 10cm 处)环向
切割 3-5cm 深的切口,防止破桩头时凿掉桩边。切割时严格控制切割深度,避免割伤
(4)冠梁、第一道砼支撑、砼连系梁在施做前应在其底部施做垫层,在冠梁尺 寸线外 10cm 除桩头范围内施做 5cm 厚 C20 垫层混凝土,砼支撑、砼连系梁尺寸线外 10cm 范围内施做 5cm 厚 C20 混凝土,并砼支撑、砼连系梁底跨中部分预留上拱 3-5cm。
(5)冠梁、挡土墙、第一道砼支撑、砼连系梁混凝土分段一次浇筑完成,尽量 减少冠梁、挡土墙浇注的分段施工缝,并且施工缝位置不得留在冠梁和砼支撑、砼支 撑和砼连系梁的交叉点部位,混凝土浇注到梁顶面标高后及时收光。终凝后即开始进 行养护,48 小时后拆模,采用梁顶覆盖草袋洒水养护,养护时间不少于 14 天。冠梁、 混凝土支撑、连系梁施工工序见图 2.1-1。
5cm×10cm方木
5cm×10cm方木
5cm×10cm方木
图 2.3-8 湘府路站冠梁、砼支撑、砼连系梁、挡土墙支模体系示意图
编 制:
审核:
签收:
日期:
技术交底单
单位名称:中铁十四局长株潭综合Ⅱ标项目经理部
编号:
工程名称
树木岭隧道湘府路车站
施工部位
冠梁、砼支撑、砼连系梁、挡 土墙
交底单位
架子五队
进入施工现场。
(3)模板和支撑杆件等应随拆随运,不得在离槽(坑)上口边缘 1m 内堆放。
(4)施工应注意防止噪音污染,夜间施工应采取相应的降噪措施。不得影响周 边人员生活。
(5)现场临时用电必须符合《施工现场临时用电安全技术规范 JGJ46-2005》,
执行“一机一闸一箱一漏”。 (6)特殊工种和机械操作人员必须经过培训、考核,并取得合格证书,持证上
4 质量保障措施
(1)绑扎的钢筋骨(网)架,在运输、安装和浇筑和混凝土过程中不得有变形、 松脱现象,并应符合下列规定:
①在钢筋的交叉处,应用直径 0.7~2.0mm 的铁丝,按逐点改变绕丝方向(8 字 形)的方式交叉扎结,或按双对角线(十字形)方式扎结。
②箍筋与主筋交叉点处应以铁丝绑扎;梁等构件拐角处的交叉点应全部绑扎;中 间平直部分的交叉点可交错扎结。
编 制:
审核:
签收:
日期:
技术交底单
单位名称:中铁十四局长株潭综合Ⅱ标项目经理部
编号:
工程名称
树木岭隧道湘府路车站
施工部位
冠梁、砼支撑、砼连系梁、挡 土墙
交底单位
架子五队
接受单位 湘府路站围护结构冠梁工班
开挖土方
凿桩头、整平桩顶 清洗、调直桩顶钢筋
测量放样
钢筋绑扎
绑扎冠梁、支撑、连系梁、挡土墙钢筋
挡土墙采用 C30 混凝土,先将挡土墙底部冠梁砼面进行人工凿毛,对挡土墙钢筋、
模板、预埋件及挡土墙控制高程进行逐一检查,检查合格后,分层浇筑 C30 砼至挡土
墙控制标高。
2.5 模板拆除
a.模板拆除条件
当钢筋混凝土结构强度达到设计标准值的 50%时,两天之后进行拆模。
b.模板拆除工艺流程
混凝土达到设计强度、并经相关部门同意—拆除支架部分水平拉杆—拆除梁连接
车站主体围护结构采用钻孔灌注桩+止水旋喷桩+内支撑方案。冠梁的标准截面尺 寸为 1400mm×1000mm。钢便桥处冠梁由于受钢便桥影响,冠梁需加宽 650mm,其截面 尺寸为 2050 mm×1000mm。冠梁加宽的部位为钢便桥和向其两侧各延长一米,总长度 为 54m。冠梁分为三种,即 GL1、GL2、GL3,1-3 轴和 23-26 轴为 GL2、除钢便桥处冠 梁其他部分为 GL1、钢便桥处冠梁为 GL3。第一道支撑采用钢筋混凝土支撑,支撑截 面尺寸为 800mm×800mm,混凝土连系梁的截面尺寸为 600mm×600mm。
日期:
技术交底单
单位名称:中铁十四局长株潭综合Ⅱ标项目经理部
编号:
工程名称
树木岭隧道湘府路车站
施工部位
冠梁、砼支撑、砼连系梁、挡 土墙
交底单位
架子五队
接受单位 湘府路站围护结构冠梁工班
④吊离桩头,人工修整:桩头按位置打断后,采用吊车统一吊离,完成后,人 工作业破除余下桩头至设计桩顶标高,用高压风枪清洗凿毛面。
