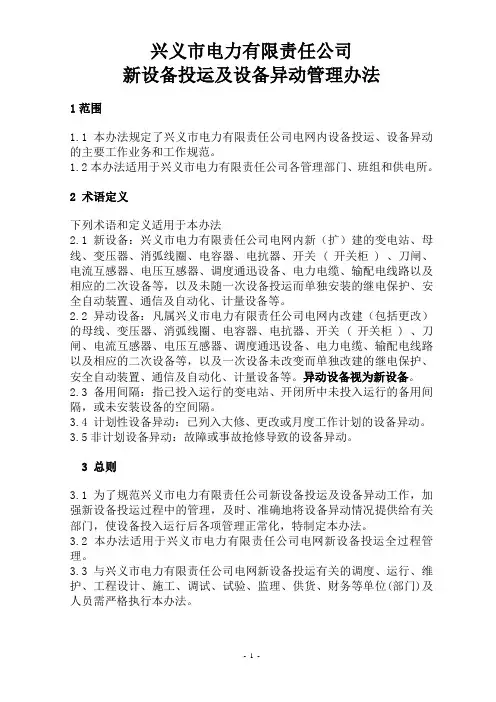

兴义市电力有限责任公司新设备投运及设备异动管理办法1范围1.1 本办法规定了兴义市电力有限责任公司电网内设备投运、设备异动的主要工作业务和工作规范。

1.2本办法适用于兴义市电力有限责任公司各管理部门、班组和供电所。

2 术语定义下列术语和定义适用于本办法2.1新设备:兴义市电力有限责任公司电网内新(扩)建的变电站、母线、变压器、消弧线圈、电容器、电抗器、开关 ( 开关柜 ) 、刀闸、电流互感器、电压互感器、调度通迅设备、电力电缆、输配电线路以及相应的二次设备等,以及未随一次设备投运而单独安装的继电保护、安全自动装置、通信及自动化、计量设备等。

2.2异动设备:凡属兴义市电力有限责任公司电网内改建(包括更改)的母线、变压器、消弧线圈、电容器、电抗器、开关 ( 开关柜 ) 、刀闸、电流互感器、电压互感器、调度通迅设备、电力电缆、输配电线路以及相应的二次设备等,以及一次设备未改变而单独改建的继电保护、安全自动装置、通信及自动化、计量设备等。

异动设备视为新设备。

2.3备用间隔:指已投入运行的变电站、开闭所中未投入运行的备用间隔,或未安装设备的空间隔。

3.4 计划性设备异动:已列入大修、更改或月度工作计划的设备异动。

3.5非计划设备异动:故障或事故抢修导致的设备异动。

3 总则3.1 为了规范兴义市电力有限责任公司新设备投运及设备异动工作,加强新设备投运过程中的管理,及时、准确地将设备异动情况提供给有关部门,使设备投入运行后各项管理正常化,特制定本办法。

3.2 本办法适用于兴义市电力有限责任公司电网新设备投运全过程管理。

3.3 与兴义市电力有限责任公司电网新设备投运有关的调度、运行、维护、工程设计、施工、调试、试验、监理、供货、财务等单位(部门)及人员需严格执行本办法。

4 异动设备的管理4.1管理职责4.1.1生技部是我公司设备异动归口管理部门,负责全公司设备异动计划、信息收集、汇总、发布或传递工作。

监督相关部门按本办法规定完成设备异动管理流程,有权按本规定对相关部门设备异动管理工作质量进行检查和考核,对全公司设备异动管理工作质量负责。

设备异动管理制度范本(三篇)

设备异动管理制度范本(三篇)

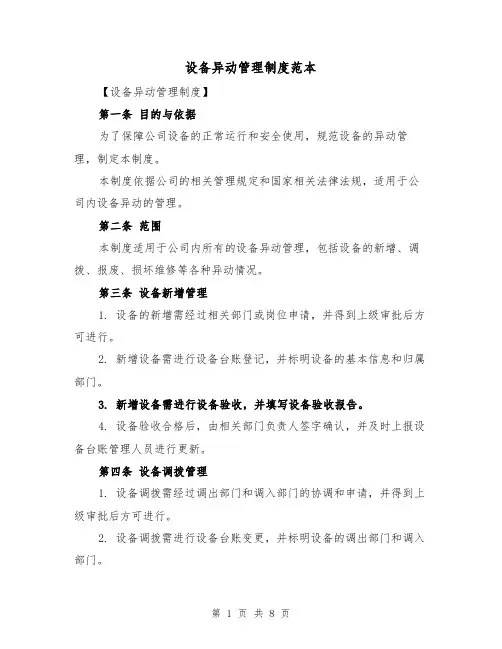

设备异动管理制度范本【设备异动管理制度】第一条目的与依据为了保障公司设备的正常运行和安全使用,规范设备的异动管理,制定本制度。

本制度依据公司的相关管理规定和国家相关法律法规,适用于公司内设备异动的管理。

第二条范围本制度适用于公司内所有的设备异动管理,包括设备的新增、调拨、报废、损坏维修等各种异动情况。

第三条设备新增管理1. 设备的新增需经过相关部门或岗位申请,并得到上级审批后方可进行。

2. 新增设备需进行设备台账登记,并标明设备的基本信息和归属部门。

3. 新增设备需进行设备验收,并填写设备验收报告。

4. 设备验收合格后,由相关部门负责人签字确认,并及时上报设备台账管理人员进行更新。

第四条设备调拨管理1. 设备调拨需经过调出部门和调入部门的协调和申请,并得到上级审批后方可进行。

2. 设备调拨需进行设备台账变更,并标明设备的调出部门和调入部门。

3. 调拨设备需进行设备移交手续,由调出部门和调入部门共同确认设备的完好性和数量,并填写设备移交单。

4. 设备移交单需由调出部门和调入部门的主管签字确认,并及时上报设备台账管理人员进行更新。

第五条设备报废管理1. 设备报废需经过相关部门或岗位申请,并得到上级审批后方可进行。

2. 报废设备需进行设备台账变更,并标明设备的报废原因和报废时间。

3. 报废设备需由相关部门负责人签字确认,并填写设备报废申请表。

4. 设备报废申请表需由上级主管签字确认,并及时上报设备台账管理人员进行更新。

第六条设备损坏维修管理1. 设备损坏需及时报修,并进行设备维修申请。

2. 设备维修需经过设备维修部门或外部维修单位的评估和报价,并得到上级审批后方可进行。

3. 维修设备需进行设备台账变更,并标明设备的维修原因和维修时间。

4. 维修设备需由设备维修部门或外部维修单位签字确认,并填写设备维修报告。

5. 设备维修报告需由相关部门负责人签字确认,并及时上报设备台账管理人员进行更新。

第七条违规处理任何违反本制度的行为均将受到相应的纪律处分,包括但不限于警告、记过、记大过、降职、开除等。

设备异动管理制度范文(二篇)

设备异动管理制度范文(二篇)

设备异动管理制度范文一、引言设备是企业生产经营中不可或缺的重要物质基础。

合理管理设备是保障企业正常运转和持续发展的重要保障措施。

为此,本公司制定了设备异动管理制度,旨在规范设备的移动、更换、报废等异动操作,提高设备的利用率和管理水平,确保设备的安全性和稳定性。

二、适用范围本制度适用于本公司所有设备的异动管理,包括但不限于设备的购置、运输、移动、更换、报废等。

三、设备异动管理的原则1. 合法性原则:设备异动必须遵循相关法律法规和公司制度的规定,符合国家和地方政策。

2. 安全性原则:设备异动应注重安全,确保设备的正常运转,防止设备的损坏或人员的伤害。

3. 经济性原则:设备异动应合理利用公司资源,提高设备利用率和效益。

4. 知情权原则:设备异动涉及的人员应及时了解设备的异动情况,确保信息的透明和合理性。

四、设备异动的程序1. 购置:设备购置由相关部门确定需求,并进行采购申请,经公司领导批准后进行采购。

2. 运输:设备运输由专业的物流公司负责,确保设备的安全运输到指定地点。

3. 移动:设备移动须提前编制设备移动计划,并报相关部门审批,按照计划进行设备的移动操作。

4. 更换:设备更换需经设备管理部门审核,并编制设备更换方案,由相关部门负责执行。

5. 报废:设备报废须符合国家和地方相关规定,需进行专业的评估和批准程序,由设备管理部门进行技术、安全、管理方面的综合评估,报废决策需经公司领导批准。

五、设备异动的责任1. 设备管理部门负责设备的异动管理工作,包括设备需求的确定、异动方案的编制和执行等工作。

2. 相关部门负责根据实际需求提出设备异动申请,并配合设备管理部门完成异动工作。

3. 物流公司负责设备的运输工作,确保设备安全运输到指定地点。

4. 设备使用人员负责协助设备管理部门完成设备的移动、更换等操作,并保证操作的安全性和规范性。

六、设备异动的监督1. 公司领导对设备异动管理进行监督,并定期进行评估和检查,确保设备异动工作的有效实施。

设备异动管理制度范文(3篇)

设备异动管理制度范文(3篇)

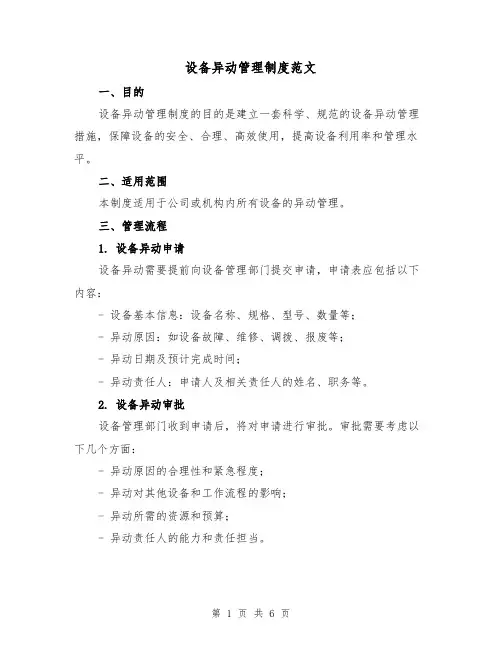

设备异动管理制度范文一、目的设备异动管理制度的目的是建立一套科学、规范的设备异动管理措施,保障设备的安全、合理、高效使用,提高设备利用率和管理水平。

二、适用范围本制度适用于公司或机构内所有设备的异动管理。

三、管理流程1. 设备异动申请设备异动需要提前向设备管理部门提交申请,申请表应包括以下内容:- 设备基本信息:设备名称、规格、型号、数量等;- 异动原因:如设备故障、维修、调拨、报废等;- 异动日期及预计完成时间;- 异动责任人:申请人及相关责任人的姓名、职务等。

2. 设备异动审批设备管理部门收到申请后,将对申请进行审批。

审批需要考虑以下几个方面:- 异动原因的合理性和紧急程度;- 异动对其他设备和工作流程的影响;- 异动所需的资源和预算;- 异动责任人的能力和责任担当。

审批结果将以书面形式通知申请人。

如果需要进一步沟通或调整,申请人可以与设备管理部门进行讨论和协商。

3. 设备异动执行经过审批后,设备管理部门将组织相关人员进行设备异动。

执行期间需要注意以下几点:- 对需要移动的设备进行清点和保护,确保设备安全;- 设备维修或调拨需要按照相关流程进行,确保设备正常运转;- 异动责任人需要对设备的配置和布局进行合理规划和安排。

4. 异动记录与评估设备异动完成后,设备管理部门将制作异动报告,记录设备异动的具体情况,包括异动原因、执行过程以及异动后的效果评估等。

五、责任与考核设备异动涉及到多个部门和人员的配合和协调,因此需要明确各方的责任和考核标准。

责任与考核应涵盖以下几个方面:- 提出异动申请的责任人需提供真实、合理的异动原因和计划;- 设备管理部门需要确保异动计划的执行和效果;- 异动责任人需要按时完成异动任务,并对设备进行合理利用和管理;- 异动后效果评估和优化改进的责任。

六、附则本制度须经公司领导批准后生效,制度的修改和解释权归公司所有。

以上为设备异动管理制度范文,可根据实际情况进行相应的调整和完善。

供电公司设备异动管理办法

供电公司设备异动管理办法

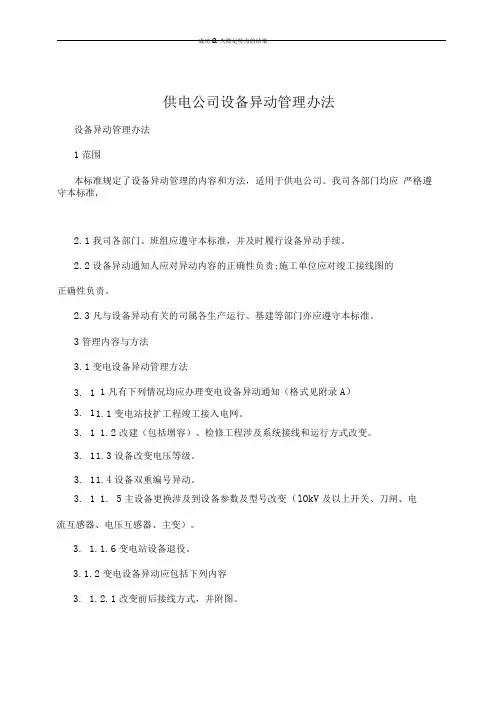

供电公司设备异动管理办法设备异动管理办法1范围本标准规定了设备异动管理的内容和方法,适用于供电公司。

我司各部门均应 严格遵守本标准,2.1我司各部门、班组应遵守本标准,并及时履行设备异动手续。

2.2设备异动通知人应对异动内容的正确性负责;施工单位应对竣工接线图的正确性负责。

2.3凡与设备异动有关的司属各生产运行、基建等部门亦应遵守本标准。

3管理内容与方法3.1变电设备异动管理方法1凡有下列情况均应办理变电设备异动通知(格式见附录A )1.2改建(包括增容)、检修工程涉及系统接线和运行方式改变。

1. 5主设备更换涉及到设备参数及型号改变(lOkV 及以上开关、刀闸、电流互感器、电压互感器、主变)。

3. 1.1.6变电站设备退役。

3.1.2变电设备异动应包括下列内容3. 1.2.1改变前后接线方式,并附图。

3. 1 3. 1 1.1变电站技扩工程竣工接入电网。

3. 1 3. 1 1.3设备改变电压等级。

3. 1 1.4设备双重编号异动。

3. 13. 1.2.2改变前后的设备规范和编号。

3. 1.2.3工作事项交代3.1.3变电设备异动流程3. 1. 3. 1山筹建部门通过GPMS系统事先编写设备预异动单,经筹建部门领导审核批准后,并提供有关技术资料,向变电部办理设备预异动手续。

3. 1.3. 2设备预异动单经变电部、生技部、调度所审核后形成正式设备预异动单,山调度所分发给筹建部门、变电部。

3. 1.3. 3施工单位在完成设备异动单工作事项交代内容后,并在异动单、运行检修试验记录簿上签字(内容包括:此次异动设备合格,可以投运),然后与变电站值班人员共同对设备进行验收合格,核对异动内容无误后,山变电运行人员向调度电话说明预异动单转正(形成正式异动单)°3. 1.3. 4生成正式异动单后,山变电站分发相关部门签收(变电部、生技部、检修中心、调度所),牵涉到计量同时分发il•量中心,lOkv馈线异动同时分发配电中心,llOkV线路单元异动同时分发送电部。

企业标准设备异动管理规定

企业标准设备异动管理规定

1范围本办法规定设备异动的手续要求及实施管理.本办法适用于全厂发电系统设备及设备的新装改装拆除等.2 设备异动设备系统的改变:如水轮机、发电机、调速系统、励磁系统、主变等设备;设备新装、改装或拆除对设备布置有重大改变:如主设备及重要辅助设备的更新改造;各种控制、保护装置硬件上的改变:如模拟量控制系统设备的改造;各种控制、保护装置软件上的改变:如监控系统、辅机控制系统的逻辑修改等;改变主要设备的主要规范,如:水轮机工况、发电机参数等;改变系统连接方式的油系统、水系统、气系统、通风系统、电气接线二次回路的异动.重要电源系统的改造:如UPS设备的改造;分散控制系统通讯方式的改变.技术改造、科技项目或设备的合理化建议.3 设备异动手续要求设备的异动应在施工前一个月内提出,特殊、重大问题应在实施前二个月内提出.大修、小修有关项目或事故抢修中的设备异动除外.凡属设备的异动必须由专业人员填报设备异动处理单,经批准后实施.设备异动处理单由各分部专业人员填写,经分部审核签署意见后交部门,由部门批准后交由分部组织实施;如部门无法批准的由部门签署意见后报有关领导批准后实施.设备异动处理单见附表.各级接到设备异动处理单后应尽快签署处理意见,时间一般不允许超过7天.分部根据设备异动处理单的意见实施后,必须在设备异动处理单上填写处理情况,记录相关的数据,经分部验收合格后报部门签字认可必要时由厂部签字认可,并由分部组织整理竣工图、有关资料和填写设备台帐.凡因事故抢修而使设备异动,在短期内又无法恢复者,则事后填报设备异动处理单.设备异动后在投入运行前,无论是否已办理签证,均应由分部填写检修交待.4设备异动的工作程序参见附录设备异动处理单编号:年月设备异动工作程序。

设备异动管理办法

设备异动管理办法

设备异动管理办法(修订)1.目的本标准对我厂设备异动的管理内容、要求及实施程序等做出了具体的规定。

设备异动是指为了提高系统和设备效率,增加设备可靠性,而对原有系统或系统中的设备进行更换、更新、改进或报废所发生的变更。

设备异动管理是设备管理的重要组成部分,是为了使我厂设备安全基础更牢固、性能更可靠、运行更稳定。

2.范围本标准规定了***公司设备异动管理的职能、管理内容与要求、检查与考核。

本标准适用于***公司设备异动管理。

3.引用标准3.1 国电发[2000]589号文《防止电力生产重大事故的二十五项重点要求》;3.2 DL/T838-2003《发电企业设备检修导则》;3.3 《电业安全工作规程》。

4.职责4.1 异动申请填写人(设备管理人员、运行管理人员)4.1.1 当设备或系统需发生异动时,设备维修管理人员(或运行管理人员),在事前提出设计方案、图纸、措施,并与相关专业人员一起进行变更风险评估,填写《设备异动申请单》(附表A)。

各专业应建立《设备异动申请登记表》(附表B)。

4.1.2 异动申请需经专业专工审核,部门经理审定,生产副总经理(总工)批准后,安排实施。

如设备异动申请内容涉及其它部门或专业,应履行会审(核)签字程序。

4.1.3设备异动后,在设备复役前异动实施单位填写好《设备异动执行报告》(附表B,应包括相关技术规范、图纸、流程等内容),分发至发电部、设备管理部、生产副总经理(总工)等有关单位或个人。

设备异动报告作为改造项目完工验收的依据之一。

4.1.4设备异动后应向运行作书面交底,交底材料由异动实施部门准备。

4.1.5 设备的异动如果涉及到备品储备的,要及时修改或绘制备品图,并通知商务部和仓库,及时处理原储备备品。

4.1.6 异动完成一个月内,要完成设备台帐补充或修改,做好相关技术记录。

4.1.7 重大设备异动后,一个月内编写完工报告;并汇总资料,分发相关部门及档案室存档。

4.1.8 对涉及固定资产变更性质的异动,完工一个月内填写固定资产卡,办理固定资产的增值、报废手续。

设备异动管理制度范本(2篇)

设备异动管理制度范本(2篇)

设备异动管理制度范本1目的与适用范围1.1为了加强我厂生产设备系统更动的技术管理工作,全面考虑设备系统更动的合理性,保证设备图纸、技术资料与现场实际相符合,防止因规程及图纸资料与现场设备情况不符,而影响安全经济运行,特制定本制度。

我厂锅炉、汽机、电气、化学、燃灰、热工等有关设备的新装及变更均应按本制度执行。

严禁不办手续擅自更动设备或系统。

1.2本管理制度适用于电厂设备异动管理工作。

2编制依据《电力安全工作规程》3定义与术语设备或系统的操作功能的改变、物理结构的改变、拆除、位置的变动、设备或部件的增装统称设备异动。

4机构、职责、分工4.1生产设备处4.2职责负责主持重大设备变更异动专题会,制定设备异动管理原则,评价设备异动效果。

____分工____施工过程中分段和零星验收。

5.1凡属第一类设备系统更动,应由电厂设备处事先提出申请报集团生产技术部审核后,再报主管经理批准。

5.2凡属第二类设备更动可由电厂生产副厂长批准,报电厂档案室备案。

5.3设备系统更动申请一般应在施工前七天提出,特殊重大问题应尽早提出,若更动对现有运行方式有影响时,应提出新的运行方式和操作方法。

5.4已在改进工程或大、小修计划中获得上级批准的设备更动,不再办理批准手续。

5.5设备、系统更动执行完毕后的验收交接按“检修管理制度”执行。

6管理要求6.1设备系统更动后的报告要注意将更动前后的设备和系统图同时上报。

当设备系统更动后,影响运行方式或操作方法时,应附加说明,由电厂运行分场发出书面通知,对规程和系统图作出相应的修改。

6.2设备系统更动后的通报7检查与考核7.1各有关部门认真贯彻实施本标准,并达到本标准规定的要求。

7.2策划部负责对本标准的实施进行指导、监督、检查和考核。

7.3凡对本标准执行不力或违反规定者,按本标准和《经济责任考核办法》进行考核。

设备异动管理制度范本(2)一、目的和适用范围本制度的目的是规范和管理企业设备的异动,确保设备的正常运行和使用,提高设备的利用率和效益。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

兴义市电力有限责任公司新设备投运及设备异动管理办法1范围1.1 本办法规定了兴义市电力有限责任公司电网内设备投运、设备异动的主要工作业务和工作规范。

1.2本办法适用于兴义市电力有限责任公司各管理部门、班组和供电所。

2 术语定义下列术语和定义适用于本办法2.1新设备:兴义市电力有限责任公司电网内新(扩)建的变电站、母线、变压器、消弧线圈、电容器、电抗器、开关( 开关柜) 、刀闸、电流互感器、电压互感器、调度通迅设备、电力电缆、输配电线路以及相应的二次设备等,以及未随一次设备投运而单独安装的继电保护、安全自动装置、通信及自动化、计量设备等。

2.2异动设备:凡属兴义市电力有限责任公司电网内改建(包括更改)的母线、变压器、消弧线圈、电容器、电抗器、开关( 开关柜) 、刀闸、电流互感器、电压互感器、调度通迅设备、电力电缆、输配电线路以及相应的二次设备等,以及一次设备未改变而单独改建的继电保护、安全自动装置、通信及自动化、计量设备等。

异动设备视为新设备。

2.3备用间隔:指已投入运行的变电站、开闭所中未投入运行的备用间隔,或未安装设备的空间隔。

3.4 计划性设备异动:已列入大修、更改或月度工作计划的设备异动。

3.5非计划设备异动:故障或事故抢修导致的设备异动。

3 总则3.1 为了规范兴义市电力有限责任公司新设备投运及设备异动工作,加强新设备投运过程中的管理,及时、准确地将设备异动情况提供给有关部门,使设备投入运行后各项管理正常化,特制定本办法。

3.2 本办法适用于兴义市电力有限责任公司电网新设备投运全过程管理。

3.3 与兴义市电力有限责任公司电网新设备投运有关的调度、运行、维护、工程设计、施工、调试、试验、监理、供货、财务等单位(部门)及人员需严格执行本办法。

4 异动设备的管理4.1管理职责4.1.1生技部是我公司设备异动归口管理部门,负责全公司设备异动计划、信息收集、汇总、发布或传递工作。

监督相关部门按本办法规定完成设备异动管理流程,有权按本规定对相关部门设备异动管理工作质量进行检查和考核,对全公司设备异动管理工作质量负责。

4..1.2财务科是我公司设备资产异动的归口管理部门,负责全公司设备资产异动管理工作。

监督相关部门按固定资产管理办法办理设备资产异动手续,对全公司设备资产异动管理工作负责。

4.2若发生设备的拆除、更换或变更参数,设备维护部门必须填写兴义市电力有限责任公司设备异动申请表(异动申请表见附录一)。

属各供电所维护的380V及以下低压线路异动申请经市场部主任审批后执行。

其它设备异动申请经生技部主任、分管领导批准后执行。

设备异动结束后,施工单位应将异动情况在申请单上补齐(必要时附设备异动报告)交维管单位,由维管单位复印后向生技、调度等部门传递。

4.3 需停电安排的设备异动,维护部门按照兴义市电力有限责任公司相关规定,向生技报月度工作计划,向调度所报停电申请,调度机构收到审批后的设备异动申请和停电申请后,方可安排设备停电工作。

4.4 无需调度机构安排停电的设备异动,设备维护部门填写兴义市电力有限责任公司设备异动申请经批准后执行。

4.5 设备异动若发生负荷、线路、电流互感器更换等改变,需要进行继电保护整定值的改变,设备维护部门必须提前5个工作日与设备继电保护整定部门(生技部、调度管理所)沟通并负责提供相关数据。

4.6 由于事故抢修发生的设备异动,在事故抢修结束后的第二个工作日内,设备维护部门必须补办设备异动手续。

4.7设备异动信息应在规定时限内完成对外发布或传递工作。

公司属各部门、班组收到设备异动信息后,及时按照岗位职责完成设备异动后相关台帐、图纸、系统或软件参数、装置参数、线损归口统计(户归变、变归线等)、固定资产台帐更新或置换等相关工作,确保设备投入运行后各项管理工作正常化。

异动设备系固定资产的,财务科负责监督相关部门按有关规定办理固定资产异动手续。

4.8异动设备系公司属新建设备的,投入运行前由运行维护部门或班组准确填写“新设备投运申请书”,系客户新建设备投入运行前由市场部或用电管理所准确填写“新设备投运申请书”(样表见附录二),办理审批手续后投入运行。

4.9 新设备投运及设备异动后,生技、财务、维管单位必须及时更新固定资产登记簿与固定资产台帐卡片。

5.工作要求5.1对于计划性设备异动,应在设备投入运行前完成设备异动报批手续,且每个审批环节不超过2个工作日;对于非计划性设备异动,应在异动工作结束(指异动施工完毕并验收合格)后2个工作日内补办完设备异动手续。

5.2各设备运行维护部门或班组应按照设备分工建立健全各类设备台帐,准确记录设备有关参数,并根据异动信息及时更新,确保台帐、图纸、参数与设备现状相符。

每发生一次设备异动,相关部门应在设备异动信息发布或传递后3个工作日内完成相关台帐、系统或软件参数、装置参数、线损归口统计等更新工作,在5个工作日内完成微机上相关图纸的修改和固定资产的新增及报废手续,必要时打印置换图纸。

5.3异动程序结束,设备进入投运程序后,负责实施异动工程的施工单位或部门应及时将本工程相关资料、图纸和试验报告移交设备运行维护部门及生技部。

5.4各设备运行部门、班组每月3日前需汇总本部门或班组上月管辖设备异动信息以“公司设备异动统计表”(样表格式见附件二)的形式上报生技部,以便生技部汇总形成全公司设备异动信息发布或传递。

5.5设备异动归口管理部门(生技部)每月8号前应汇总上月设备异动信息,以设备异动清单形式对外发布,以便相关部门、班组核对台帐、图纸、参数及线损归口统计工作。

5.6各部门在完成设备异动管理流程工作时必须按要求正确填写相关表格,确保数据准确,参数齐全。

5.7新增线路或设备的命名及编号由调度管理所确定后进行公布,不能重复。

5.8现场设备的挂牌和喷杆号,新建设备由运行维护部门或班组在设备投运前完成,对于非计划性设备异动运行部门或班组在设备投入运行后7个工作日内完成。

5.9设备异动引起送电电源变更、双电源用户变更的,申请部门应在设备异动申请表备注栏中详细注明。

5.10设备异动信息的发布可以在公司内网上进行公布,也可以采用邮件传递形式进行,信息传递或发布应做好记录备查。

5.11设备异动的验收,按公司三级验收制度执行,验收人员要核对异动实施结果与异动申请是否一致,不一致的要在异动工程验收结果上说明原因和实际异动情况。

6 输变电新设备投运前的准备6.1新设备在投运前30个工作日,设备建设管理部门、设备施工单位和用户管理单位须向设备调度机构提交相关资料,相关资料内容见附录六,调度机构在收到资料后10个工作日内下发新设备调度预命名编号,经设备建设管理部门或设备施工单位核实后,调度机构在新设备投运前10个工作日正式下达新设备调度双重命名。

6.2 新设备在投运前30个工作日,设备建设管理部门、设备施工单位和用户管理单位需向各级继电保护整定部门和通信自动化部门提交相关资料,相关资料内容见附录七。

继电保护整定部门在收到资料10个工作日后,下达新设备保护整定调试定值单,现场调试人员应尽快进行整定调试,调试结束后立即将定值单回执反馈至继电保护整定部门,继电保护整定部门在收到定值单回执5个工作日内下达新设备正式保护整定书。

6.3 为保证新设备投运前各设备维护单位能编写现场运行规程,设备建设管理部门、设备施工单位必须在新设备投运前60个工作日向生技部、运行维护部门提交相关设备技术说明书,相关设备技术说明书内容见附录八。

各设备维护部门和运行部门在收到设备技术说明书后30个工作日内完成相关规程编写工作,并上交生技部,由生技部组织审核、经分管领导批准后,在新设备投运前7个工作日前交设备运行部门执行。

6.4 新设备投运后,设备维护单位、设备运行单位必须按照公司相关规定认真完成设备台帐的录入工作。

6.5新设备投运书的审批权限按如下执行:属供电所管辖的380V线路及低压线路由供电所填报,报市场部批准;10kV及以上线路、配变及其它变电设备由运行维护部门填报,生技部审核批准。

7 输变电新设备的验收7.1新设备的验收按照兴义市电力有限责任公司三级验收管理办法法执行。

7.2 设备建设单位对其承建的一、二次设备必须进行自检,自检合格后,方可向生技部提交一、二次设备试验报告和书面验收申请,验收申请按附录五进行填写。

二次设备试验报告若在设备投运时还需做相关试验的,则设备调试单位在设备投运后按规定提交全面的试验报告。

7.3 生技部在接受设备建设单位的验收申请后,在3个工作日内负责组织各相关管理所对新设备进行现场验收,并对设备建设单位下达验收存在缺陷限期整改通知书。

7.4 原则上生技部对新设备现场验收不超过两次,对验收缺陷未及时处理导致新设备投运延期的,生技部有权参照公司相关奖惩条例进行考核,或按照经济合同执行。

7.5 新设备现场验收合格后,由生技部通知设备运行部门填报新设备投运申请书,由生技部签字同意后,交调度安排执行。

7.6 新(扩)建变电站设备技术资料的验收由生技部组织验收。

8 新设备的投运8.1 单个10kV间隔、电容器、站用变等设备的投运,由调度员按照新设备投运申请和编写的投运方案与变电站值班员现场配合,共同完成新设备的投运工作。

8.2 对于新建(或扩建)变电站,在变电站投运开始前,由生技部根据有关规定及投运需要成立启动委员会(下称启委会),设备投运调试工作应在启委会的领导与统一指挥下进行,启委会下设机构和各有关单位应按要求认真履行职责,完成所承担的工作,及时向启委会报告并落实启委会的要求。

8.3 不包含在8.1、8.2范围内的新设备投运工作,由生技部组织相关管部门进行现场投运。

8.4 新设备投运前两天应确定投运调试指挥组、投运操作组、系统调试组,明确各组组长与成员名单及联系方式。

8.5新设备投运前5个工作日,由设备调度机构编写设备投运方案,涉及多级调度机构新设备投运,由调度负责进行汇总。

8.6 新(扩)建35kV及以上变电站的投运方案编写完成后,由生技部组织公司相关部门进行审核,经启委会批准后执行。

8.7 新设备投运后一月内,设备施工单位必须向公司提交相关技术资料,一式三份,由公司工程部、生技部负责向设备运行部门发放所需资料,相关技术资料内容见附录八。

8.8新设备投运后一月内,设备施工单位、工程部应向设备维护单位移交设备的备品备件和相关专用工器具。

9 配电设备的异动和新设备投运9.1 低压线路或设备异动(1)、根据我公司电网建设与改造的需要,按照年度大修、更改计划,由运行维护部门组织施工单位现场初勘,确定施工方案后,由运行维护部门填写一式二份的异动申请,报市场部审批。

经批准后的异动申请在实施前一份交施工单位,一份运行部门留存。

施工单位收到的异动申请,在实施后应填写清楚实际异动时间和异动结果,然后返还运行维护部门,由运行维护部门上报生技部和相关的工作部门或班组。
