新产品试产流程

合集下载

新产品研发试产流程

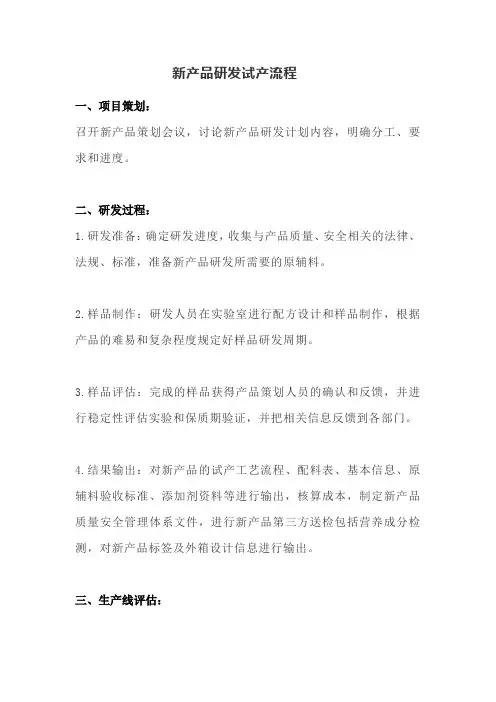

新产品研发试产流程

新产品研发试产流程一、项目策划:召开新产品策划会议,讨论新产品研发计划内容,明确分工、要求和进度。

二、研发过程:1.研发准备:确定研发进度,收集与产品质量、安全相关的法律、法规、标准,准备新产品研发所需要的原辅料。

2.样品制作:研发人员在实验室进行配方设计和样品制作,根据产品的难易和复杂程度规定好样品研发周期。

3.样品评估:完成的样品获得产品策划人员的确认和反馈,并进行稳定性评估实验和保质期验证,并把相关信息反馈到各部门。

4.结果输出:对新产品的试产工艺流程、配料表、基本信息、原辅料验收标准、添加剂资料等进行输出,核算成本,制定新产品质量安全管理体系文件,进行新产品第三方送检包括营养成分检测,对新产品标签及外箱设计信息进行输出。

三、生产线评估:各部门联合对生产线进行评估,若需要增加投资,改造生产线时,共同制定技改方案,并进行评审和实施。

四、新产品试产:1.小试准备:制定小试计划,包括产量、包装要求、时间等,准备原辅料,对小试相关人员进行工艺流程、感官确认等方面的培训。

2.小试过程:对新产品工艺符合性、设备参数、设备运行情况进行跟踪、记录,对样品进行确认,并对小试产品进行检验,必要时进行工艺参数调整。

3.小试评估:小试产品获得产品策划人员的确认和反馈,小试过程中出现的问题进行汇总必要时工艺进行改进,对小试样品的货架期稳定性及口味进行测试,样品作为新产品SC扩项或增项的申报样品。

4.中试准备:小试结果符合要求,可安排中试,拟定中试产量,准备原辅材料及最新的中试工艺文件。

5.中试过程:对中试过程中的各项工艺参数、设备参数、清洗情况进行跟踪、记录,并对中试产品进行检验。

6.中试评估:对中试产品进行口感、工艺条件确认,对生产线设备、清洗周期和产能进行确认,对产品进行检验。

以确定是否具备商业化生产的综合条件。

五、商业化跟踪:协商对储运条件进行制定、跟踪和验证,对新产品进行质量跟踪,对新产品销售过程中消费者反馈进行汇总。

新产品试产工艺流程

新产品试产工艺流程

新产品试产工艺流程新产品试产工艺流程一、工艺准备:1) 参考图纸:工艺部需要统计该试产项目参考图纸及相关信息。

2) 工艺输出文件:需要确定工艺输出文件是否都已下发,包括OKBOM、附件(产品)BOM等文件。

3) 检验文件:成品检验规程、出厂检验报告。

4) 调试作业指导书:内容包括芯片程序烧录、电路板程序烧录、电气参数测试、功能测试。

5) 组装作业指导书:内容包括工艺流程、生产配置表、各工站指导书。

6) 包装作业指导书:指导产品如何包装及验证。

7) 老化作业指导书:指导老化过程重要有机芯老化、整机老化和老化记录。

8) 设备操作指导书:设备安全操作规程。

二、工艺内部评审:1) 工艺文件评审:评审有无缺陷的地方,需要改善的地方。

2) 首板样机内部评审:评审电路板及样机是否有设计隐患和不合理设计。

3) 工装夹具评审:评审工装夹具设计和审批周期及内部手续。

4) 确认PCBA外协加工情况,确认其对后续的组装及调试是否有影响。

三、试产准备会确认内容:1) 明确试产目标。

2) 确定试产性质,包括客户要求/新机种、更换供应商、设计变更/工程试做、常规实验等。

3) 参考图纸、BOM表、工艺文件。

4) 物料齐套性确认。

5) XXX来料检验情况。

四、试产准备会:1) 工艺内部评审。

2) 试产准备会。

3) 人员培训。

4) 试产首件。

5) 批量试产。

以上是新产品试产工艺流程的详细说明,需要在每个环节都严格把控,确保产品质量。

6、工装和设备的调配情况由生产部根据生产配置表进行评估,以确保满足生产需求。

7、生产部根据生产配置表评估人员调配情况,以确保生产线上的人员配备充足。

8、项目成员的试产工作分工如下:工艺协同硬件提供调试和测试技术支持,工艺协同结构提供装配技术支持。

9、试产计划根据试产准备会确认的时间制定,并以邮件形式发送给各项目成员。

试产计划包括人员培训时间、生产部调配时间、试产开始时间、首件检验时间、试产总时间和试产总结会时间等。

新产品试产作业流程

新产品试产作业流程

新产品试产作业流程一目的。

(1)承接新产品技术,产品特性及生产作业性评估。

(2)任计划召集人(ProjectCoordinator)排定工程试制时程表及召开工程试制检讨会,工程问题分析,对策导入。

(3)制程安排,包括生产线的评估,制作生产工艺单,QC工程图之草拟。

同时,还有负责治具的准备等(4)规划新产品之测试策略,测试设备,治具及软体。

还有负责生产线测试设备的架设,提供测试SOP,测试计划及测试产出分析。

(5)支援新产品组装。

(6)成品接受及制造技术接受。

3质量单位。

(1)产品设计验证测试(DeignVerification:DVT)。

(2)功能及可靠度确认。

(3)负责再次确认PVT和DVT的结果是否符合生产规格。

4采购单位:(1)PCB委托加工及材料采购。

(2)备料及试作投料。

6测试单位:支援新产品软硬件测试。

三名词解释。

1工程试作(EngineeringPilotRun:EPR):为确认新产品开发设计成熟度所作的试作与测试。

2量产试作(ProductionPilotRun:PPR):为确认新产品量产时的作业组装所做的试作与测试。

3量产(MaProduction:MP):经量产试作后之正式生产。

4材料清册(BillofMaterial:BOM):新产品设计完成后,对其设计的结果依据产品规格做各种测试验证,称为P3-TEST。

6P4-TEST(EPR阶段):通过设计审查后之工程试作后的新产品,对其做各种测试验证称为P4-TEST。

7P5-TEST(PPR阶段):针对新产品的成熟度做测试验证,确认是否可以进行量产,称为P5-TEST。

四作业流程图。

料检验新产品制造指产品试作各制程试作记导和技能培训(SMT~成品)录报告NG检验测试报告不良品分析与新产品可靠性不良品分析报告结果记录测试验证OK新产品试产资PVT检验料整理与总结合格品入库不合格品不能MPReworkMP后出货提出改善对策PPR检讨会进行下次PPR决定MPPPR会议记录发行报告书和正式MP通知可以MP量产通知书汇总PPR报告整理后会签PPR~MP报告书存档量产追踪MP后追踪报告五作业说明。

新产品试产流程范文

新产品试产流程范文

新产品试产流程范文1.试产准备阶段:在试产之前,需要制定试产计划并确定试产目标、试产时间和资源需求等。

还需要组建试产团队并分配任务,确保每个团队成员理解他们的职责。

同时,为了确保试产流程顺利进行,需要确定试产所需的设备、工具和材料。

2.试产材料准备:研发团队需要根据产品设计图纸或样品要求,准备试产所需的材料。

这可能包括原材料、部件、电子元器件等。

试产材料的准备阶段非常重要,因为它们将直接影响试产阶段的效果和结果。

3.试产工艺准备:在试产之前,需要制定试产工艺规程。

试产工艺规程是一份详细的操作手册,描述了如何使用试产设备和工具,以及每个工序的步骤和要求。

这有助于确保试产过程中的一致性和准确性。

4.试产设备准备:根据产品设计要求,试产团队需要准备试产所需的设备和工具。

这可能包括机械设备、电子仪器、测试设备等。

同时,还需要进行设备维护和校准,以确保设备能够正常运行,并满足试产的要求。

5.试产组装:在试产过程中,需要按照试产工艺规程进行产品组装。

团队成员需要严格遵循工序要求,确保产品组装的准确性和一致性。

同时,需要对每个工序进行检查和测试,以确保产品质量达到要求。

6.试产调试:在产品组装完成后,需要进行试产调试阶段。

试产调试是为了验证产品的性能和功能是否符合设计要求。

这可能涉及到电子电路的调试、机械结构的调整等。

在调试过程中,需要记录和分析试产结果,以便进行必要的修改和改进。

7.试产验证:在试产调试完成后,需要进行试产验证阶段。

试产验证是为了确认产品的性能和质量是否满足客户的需求和期望。

这可能包括产品的功能测试、可靠性测试等。

在试产验证阶段,需要收集客户反馈和试产数据,并对产品进行评估和分析。

8.试产改进:根据试产验证的结果和客户反馈,需要对产品进行必要的改进和修改。

这可能涉及到产品的设计、工艺流程的调整等。

在试产改进过程中,需要确保改进措施的有效性和可行性。

9.试产总结和归档:在试产完成后,需要对试产过程进行总结和归档。

新产品试生产流程

新产品试生产流程

新产品试生产流程新产品试生产流程是指在正式生产之前,对新产品进行试制、测试和改进的过程。

本文将从以下几个方面分析新产品试生产流程。

一、试制新产品的试制是整个试生产流程的第一环节,也是最为关键的环节。

试制的目的是为了验证产品设计的可行性,发现并解决可能存在的问题,以保证产品的生产质量和符合客户需求。

在试制过程中需要进行的工作有:1.原材料准备:根据产品设计图纸,准备所需的原材料、零部件和设备。

2.制造过程控制:根据制定的制造工艺和工艺流程,确保产品制造过程中的各个环节能够准确执行,并且严格按照要求进行控制。

3.试制样品检测:在试制过程中,需要对试制样品进行检测,以确保试制产品的质量和精度符合设计要求。

4.制造问题分析与解决:在试制过程中,如果出现制造方面的问题,需要对其进行分析,并及时寻找解决方法。

二、试验试验是试生产流程的第二个环节,在试制完成后,需要对试制产品进行系统的试验,包括性能测试、可靠性测试、耐久性测试等。

在试验过程中需要做到:1.试验设备准备:根据试验方案,准备必要的试验设备和工具。

2.试验方案制定:制定试验方案,确保试验过程能够完整地覆盖产品的各个性能参数。

3.试验数据记录与分析:通过试验数据记录和分析,对试制产品的性能、可靠性、耐久性等进行评估,确定是否符合设计要求。

4.反馈问题处理:在试验过程中,如果出现问题需要及时反馈给设计和制造部门,以便及时进行问题处理和解决。

三、改进改进是试生产流程的最后一个环节,试验完成后,根据试验结果进行产品的改进,确保产品最终能够符合客户的要求和市场的需求。

改进的主要内容包括:1.取得试验数据:根据试验数据,了解产品的优缺点。

2.分析问题原因:分析试验数据,找出产品不足之处的原因。

3.制定改进方案:根据问题原因,制定具体的改进方案。

4.执行改进方案:设定改进目标,并按照计划时间表执行改进方案。

5.再次试验:再次进行试验,检验改进效果,确保改进方案的可行性和有效性。

新产品首件试产流程

新产品首件试产流程

新产品首件试产流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!新产品首件试产流程是确保新产品顺利投入量产的重要环节,以下是一个一般的新产品首件试产流程:1. 产品设计与开发完成产品的设计图纸和规格说明。

新产品试产流程概要

新产品试产流程概要

新产品试产流程概要试产流程图市场前准备试产通知单试产前准备试产前会议试产进行主要工作内容■产品整体结构确认,ID外观工艺确认、结构件临时样品承认书签发,结构临时M-BOM受控,《装配指引》(和爆炸图做)输出。

■产品功能板确认,产品规格书更新、临时E-BOM受控;PCB资料受控、贴片文件受控、测试标准受控、软件的受控等等。

■试产临时BOM由相关硬件工程师(E-BOM)、结构工程(M-BOM)编制(要备注是试产),编好的试产BOM发给文控中心受控发行■试产物料到料信息,由项目来确认:是否到料与套、排产前物料齐套信息。

后PMC再确认一次,发现不齐套的物料及时向项目反馈,确保物料齐套、安排试产。

项目联络PMC 安排试产时间■计划收到《试产通知单》一个工作日内完成物料需求计划安排,并把物料需求计划发给采购和项目。

■采购根据物料需求计划2个工作日内落实物料回厂时间,并邮件给项目和计划。

■项目组织召开试产前准备会。

确认新产品试产的条件是否达成,会议主要内容包括:新产品试产物料交期、上线试产时间通报、样品试做(T0)是否通过、研发对新产品的介绍、试产关联部门人、机、料、法、环、测的安排等项目负责人依据从《试产通知单》发出的试产时间,召开新产品试产前会议。

■硬件工程师将对该产品做出介绍,对测试和作业注意事项做出详细解说,并处理其他人员的疑问。

■生产工程师确认样板试装过程中的问题是否关闭。

■确认人机料法环测的落实情况。

■确认此次试产的试产编号(编号要能识别软件版本号\PCB的编码\胶壳状态)。

■生产工程师应了解该产品是属于旧产品还是新产品,如新产品在小批量的数量上应不少于80PCS,以免数量太少无法挖掘产品的隐形问题。

■试产物料状态、试产验证的重点、试产半成品和原材料处理办法。

■PMC试生产前8小时发放《备料单》给生产线和仓库;仓库根据《备料单》在6工作小时内备好试产所需物料;领料员确保试产前2小时前将试产所需物料上线。

新产品试产—量产程序

新产品试产—量产程序

新产品试产—量产程序Q/SD.QP7.51-2011一、样品试产流程(试产样品5套):1.1、由品管部(技术岗)根据产品的设计要求与技术条件,确定《物料清单(试产)》见附表1。

《物料清单(试产)》应注明:品名、规格、型号、参数、封装、厂牌、批次,(有特殊要求需要统一批次的在清单中列明,通常情况下不指定批次)。

编制《物料清单》应考虑公司原有物料品种、方便采购。

1.2、采购部严格按照《物料清单(试产)》的要求,进行原材料采购。

同时做好合格供应商调查及筛选,为以后大批量采购做好准备。

如采购中发生与《物料清单(试产)》不匹配的情况,应填写《内部工作联系单》征得技术岗同意后方可采购。

关于特殊原材料采购,如PCB板材,采购岗采购PCB下单前应请供应商将PCB图纸发回由技术岗进行确认后方可采购。

采购部注明估计采购时间并通报技术岗。

1.3、原材料检验确认:仓库管理员根据《物料清单(试产)》负责对采购物品进行核对,核对无误后交技术岗对采购物品性能进行审核(进仓检验)。

如性能不符,由技术岗向采购岗填写《内部工作联系单》,列明不符合项目与要求,由采购部负责退换或者另行采购。

外协加工原材料出仓前由仓管进行核对技术部进行签字确认后方可发货。

如符合,进入下一制作样品环节。

1.4、技术部制作样品。

完成样品制作后技术部岗进行技术测试。

1.5、样品确认:样品测试完成后,技术岗通知行政部。

由行政部组织“产品评审小组”确认。

(产品评审小组由总经理,品管部、仓管岗、市场部、生产部、采购岗、行政部各部门负责人构成)如样品在评审过程中有重大改动的,则重新进行样品制作及评审确认工作。

二、试产流程(50套):2.1、采购岗负责原材料采购。

2.2、仓库根据采购清单对原材料检验确认(核对品名、规格、型号、参数、封装、厂牌、批次)。

核对无误后交由技术岗进行原材料性能测试(进仓检验)。

如性能不符,由技术岗向采购岗填写《内部工作联系单》提出不符合项,由采购部负责退换或者另行采购。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

生产 PMC 工程
4
产前确认
PMC 品管
回复PMC《产前准备确认表》
生产 PMC 工程
回复PMC《产前准备确认表》 及时反馈试产中物料及其他问题点 记录试产问题点,并分析与对策 记录问题点,待试产后总结 记录问题点,待试产后总结 总结问题点需分材料/设计/作业不良几 方面;针对材料/设计问题,需由客户 作业不良项目由公 回复处理方式;当需制程人力克服时需 司内部对策及处理 知会专案负责人及业务后再作决定。
5
试产作业
工程 品管 生产

试产后总结
品管
各部门
新产品试产流程 NO 1 2 流程
接客户试产通知 准备安排试产
主导 部门 参与部门
PMC PMC PMC PMC 工程
对应部门工作职责 工作职责
确认试产要求及相关资料 确认相关资料后准备安排生产动作 传达给各部门新试产机种的要求及注意事项 1.依会议要求作试产前准备 2.及时与客户取得试产机种的检验标准及其他要求等 依会议要求作试产前准备 确认物料/数量/交期 确认钢网/工艺文件等及治工具/样板(或客户现场指 导)/检验项目是否完成;SOP是否已有暂行版 1.确认检验项目及标准是否准备就绪 2.取得客户标准,培训检验人员及产线新试产机种的生 产标准和注意事项 1.确认生产人力等是否满足生产需要 2.接受品管培训 跟踪试产进度 主导试产,同时验证试产机种的各资料及设备的搭配性 1.确认客户提供标准是否可满足生产 2.确认各部门人员技能及判定标准是否可满足生产 依工程主导要求及品质检验标准进行生产与检验 1.透过试产后总结各部门资料/治工具/物料/设备/人员 技能等方面,确认是否可满足客户要求的生产品质及交 期;然后决定是否再次试产或是导入量产 2.量产时各部门优先安排试产时人员进行作业,以提高 效率和避免再培训
注意事项
确认试产数量/出货日期 通知工程召开试产前会议 此项必须执行
备注
目前手机项目刚导入
3
试产前会议
工程
品管
相关要求需书面资料,然后将标准知会 NO.2为目前作业 各部门在生产中执行,避免出现不一致 不到位事项 同品管要生产标准 使用产前确认表统筹确认,当未准备OK 客户特定要求时另议 时不安排试产 回复PMC《产前准备确认表》 NO.2为目前作业 不到位事项
相关文档
最新文档
