塔吊桩基础施工方案(专家论证)

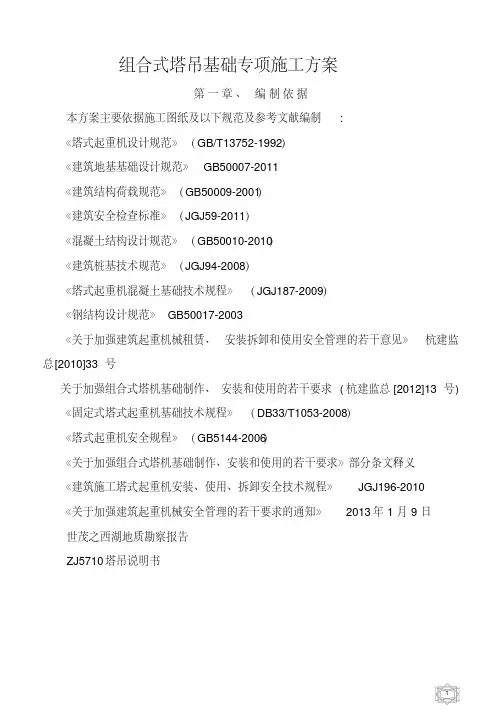

合集下载

组合式塔吊基础专项施工方案专家论证版

组合式塔吊基础专项施工方案专家论证版
1
第二章、工程概况 工程名称:杭政储出 [2013]1 号地块 A 标 建设单位:杭州世融汇盈置业有限公司 设计单位:上海市建工设计研究院有限公司 监理单位:浙江明康工程咨询有限公司 施工单位:浙江银力建设集团有限公司
本工程位于杭州市滨江区江南大道与西环路交叉口, 杭政储出 [2013]1 号地块 A标,地上 18层,地下 2层,开挖深度约 9.7m,本工程设 QTZ8(0 ZJ5710)塔吊二台, 安装初高度为 25米(包括格构柱高度) ,安装在地下室基坑内的主楼塔吊位于 C-14—C-15/C-C—C-D轴处 , 副楼位于 C-7—C-8/C-H—C-J 轴处。塔吊自重为: 509KN,塔吊起升独立高度为 40.5M(塔吊说明书要求),塔身宽度为 1.6M,塔吊初 装高度一台为 24米,一台 27米(包括格构柱长度) 。工程结构形式为框架结构,± 0.000 相当于黄海高程 9.500 ,地质报告 Z70孔自然地面标高为 6.53 米( -2.97 米)。 塔吊相近位置处地质钻孔号主楼为 Z70-Z71, 副楼为 Z57-Z58,详见附图。 根据地质 报告主楼处地质不利,按 Z70孔地质情况进行计算。
3
施工员 吕水均
项目经理 张小成
项目副经理 曹立海
技术负责人 朱云伟
综合部
寿盾
质量员 汪文涛
安全部 沈方土
材料员 边平来
第四章、塔吊基础设计
1、布置原则
尽可能满足覆盖工作面的原则。
满足最大材料和构件重量的吊运要求。
便于安装及拆除的要求。Leabharlann 尽可能满足钢结构吊装的要求。
2、塔吊选型及布置位置及布置
综合整体布局,并保证满足主体阶段的施工垂直运输需要以及基本覆盖整个
第三章、施工组织机构 为了保证本工程的工期、质量、环保、安全、服务实现承诺的目标,保证施 工过程中的组织协调,我公司将选调组织管理能力强、技术业务精、敬业心责任 感强的人员组成项目经理部,负责项目组织、机械配备、人力资源、材料资金、 技术保障的总体协调。全面负责工程项目的工期、质量、安全、环保和服务。现 场按项目法管理组织实施,建立以项目经理为核心的施工管理体系;负责施工全 过程的综合管理。项目部下设技术科、质安科、材料设备科、商务科、生活后勤 科,各司其职,分别担负各专业、各部门的业务工作。施工组织机构框图如下:

桩基础塔吊基础施工方案(7.14)

桩基础塔吊基础施工方案(7.14)

桩基础塔吊基础施工方案(7.14)一、项目背景桩基础和塔吊基础是大型建筑施工中至关重要的工程环节。

本文将围绕桩基础和塔吊基础施工方案展开详细介绍,以确保施工过程安全、高效、顺利。

二、桩基础施工方案2.1. 施工前准备在进行桩基础施工前,需要对现场进行详细的勘测和规划,确保桩基础施工的准确性和稳定性。

同时,准备好相应的施工设备和材料,包括桩机、钢筋、混凝土等。

2.2. 施工步骤1.桩基础定位:根据设计图纸要求,确定桩基础各个位置的坐标,进行标定。

2.钻孔:使用桩机进行钻孔作业,保证孔的垂直度和直径符合设计要求。

3.钢筋笼安装:在钻好的孔内安装钢筋笼,确保钢筋笼与孔壁之间有足够的间隙,以便浇筑混凝土。

4.浇筑混凝土:将预先调配好的混凝土倒入孔内,确保充实并震实,同时注意防止混凝土渗漏。

5.养护处理:对已浇筑的桩基础进行养护处理,保证混凝土的强度和稳定性。

三、塔吊基础施工方案3.1. 施工前准备在进行塔吊基础施工前,同样需要对施工现场进行仔细的勘测和规划,确保施工顺利进行。

准备好所需的设备和材料,包括混凝土搅拌机、模板、钢筋等。

3.2. 施工步骤1.基础布置:根据设计图纸要求,确定塔吊基础的布置位置和尺寸。

2.模板安装:根据设计要求安装好塔吊基础的模板,确保模板的准确性和稳定性。

3.钢筋绑扎:在模板内安装好所需的钢筋,保证钢筋的数量和位置符合设计要求。

4.浇筑混凝土:将预先调配好的混凝土倒入模板内,注意搅拌均匀和浇筑均匀,避免混凝土渗漏。

5.模板拆除:待混凝土达到强度要求后,拆除模板,进行进一步的养护处理和检查。

四、总结桩基础和塔吊基础施工是大型建筑工程中的重要环节,对施工质量和安全具有至关重要的影响。

通过详细的施工方案规划和实施,可以确保施工过程的顺利进行,保证工程质量和安全。

在实际施工中,还需严格按照设计图纸和相关规范要求进行操作,保证施工过程符合标准和要求。

桩基础塔吊基础施工方案

桩基础塔吊基础施工方案

桩基础塔吊基础施工方案一、项目背景针对某项目所需施工的桩基础和塔吊基础工程,本文将提供相应的施工方案。

桩基础一般是指为了抵抗机械脚手架和导向架等工程设施受力而设置的桩。

塔吊基础是指塔式起重机的支撑结构,用以确保其工作安全稳定。

二、施工准备2.1 设计方案确认在施工前需要确认技术文件,包括桩基础和塔吊基础的设计图纸和相关参数,确保施工符合设计要求。

2.2 施工人员培训安排施工人员参加相关培训,掌握桩基础和塔吊基础施工技术和流程,保证施工人员具备必要的能力和技能。

2.3 施工材料准备准备好所需的各类施工材料和设备,包括桩、混凝土、钢筋、塔吊底座等。

三、桩基础施工流程3.1 桩位布点根据设计要求和现场情况进行桩位的标定和布点,确保桩的位置符合要求。

3.2 钻孔施工采用沉孔法进行桩基础的施工,钻孔深度和直径需符合设计要求。

3.3 摆锤打桩将桩放入预埋的孔中,通过摆锤等设备进行压实,确保桩的稳固和牢固。

3.4 浇筑在桩顶浇筑混凝土,与周边土壤形成桩基础,等待混凝土凝固。

四、塔吊基础施工流程4.1 基础布置根据塔吊的设计要求,确定基础的位置和尺寸,进行地基开挖和整平。

4.2 钢筋安装在基础上安装预埋的钢筋,固定好位置和数量,确保塔吊底座与地基牢固连接。

4.3 混凝土浇筑在预埋钢筋上浇筑混凝土,密实均匀,确保基础牢固。

4.4 养护待混凝土凝固后,进行基础养护,确保基础的强度和耐久性。

五、总结本文针对桩基础和塔吊基础的施工,提供了详细的施工方案,包括施工前准备、施工流程等内容,以确保工程施工的顺利进行。

在实际施工中应注意安全第一,严格按照设计要求和工艺标准进行操作,保证施工质量和工程安全。

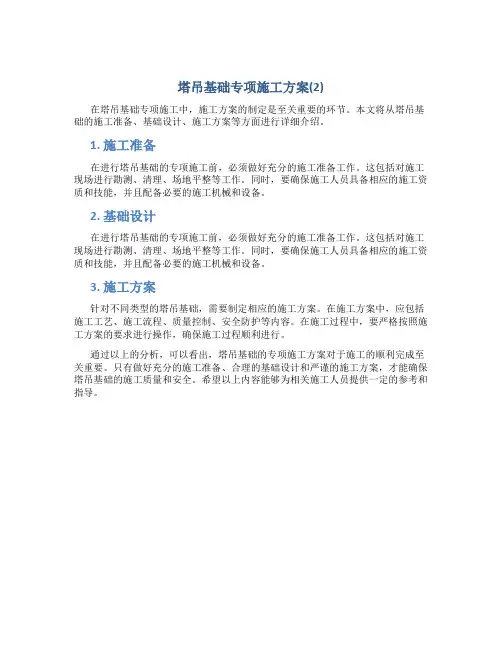

塔吊基础专项施工方案(2)

塔吊基础专项施工方案(2)

塔吊基础专项施工方案(2)
在塔吊基础专项施工中,施工方案的制定是至关重要的环节。

本文将从塔吊基础的施工准备、基础设计、施工方案等方面进行详细介绍。

1. 施工准备
在进行塔吊基础的专项施工前,必须做好充分的施工准备工作。

这包括对施工现场进行勘测、清理、场地平整等工作。

同时,要确保施工人员具备相应的施工资质和技能,并且配备必要的施工机械和设备。

2. 基础设计
在进行塔吊基础的专项施工前,必须做好充分的施工准备工作。

这包括对施工现场进行勘测、清理、场地平整等工作。

同时,要确保施工人员具备相应的施工资质和技能,并且配备必要的施工机械和设备。

3. 施工方案
针对不同类型的塔吊基础,需要制定相应的施工方案。

在施工方案中,应包括施工工艺、施工流程、质量控制、安全防护等内容。

在施工过程中,要严格按照施工方案的要求进行操作,确保施工过程顺利进行。

通过以上的分析,可以看出,塔吊基础的专项施工方案对于施工的顺利完成至关重要。

只有做好充分的施工准备、合理的基础设计和严谨的施工方案,才能确保塔吊基础的施工质量和安全。

希望以上内容能够为相关施工人员提供一定的参考和指导。

塔吊方案(专家论证稿)_secret

塔吊方案(专家论证稿)_secret

杭政储出[2010]27号地块商品住宅(QTZ60D 塔吊)塔吊专项方案编制人:职务(称):技术负责人审核人:职务(称):项目经理批准人:职务(称):公司总工批准部门(章):二0一二年二月一日目录一、工程概况 (3)二、编制依据 (3)三、格构式塔吊基础的设计及计算书 (4)(一)、验算依据条件 (4)(二)、最不利工况分析 (5)(三)、格构柱验算 (5)(四)、桩基承载力验算 (9)(五)、附墙受力验算 (11)四、格构式基础的制作及质量控制 (13)(一)、钢柱的制作及质量控制 (13)(二)、灌注桩的施工及安装钢柱 (13)(三)、格构柱偏位、倾斜、偏转等质量问题的控制措施 (14)(四)、格构柱的加工及安装基础节 (14)五、塔机的安装要求及准备 (14)六、塔机的安装、监控安装 (15)(一)基本要求 (15)(二)标准节的加装 (16)(三)调试 (16)七、塔吊的沉降、垂直度测定及偏差校正 (16)八、塔吊的操作与维护 (17)九、塔机的拆卸 (17)十、附墙装置的装拆 (18)十一、安全措施 (18)十二、楼板梁加固及预留洞口浇捣 (19)十三、附图 (19)一、工程概况杭政储出(2010)27号地块商业用房,建设单位为杭州宇东房地产有限公司,设计单位为杭州市建设工程设计研究院,勘察单位为浙江城建勘测研究院有限公司,监理单位为中国建筑技术集团有限公司,施工单位为浙江欣捷建设有限公司。

该工程位于杭州市江干区明月桥路东侧夏洐小学西侧。

工程建筑面积123298平方米,框架剪力墙结构,地下两层,地上1~20层。

结构设计使用年限为50年,结构安全等级为二级,抗震设防烈度为6度,框架抗震等级三级,主楼地基基础设计等级甲级,地下室防水等级为二级,建筑耐火等级1#、2#、4#楼为一级、3#楼为二级、地下室为一级,砌体施工质量控制等级B级。

本工程0.000m相当于黄海标高为6.850m。

本工程地下层主要为人防、机动车停车场及自行车库,并附有设备用房设施等。

塔吊桩基础施工方案(专家论证)

塔吊桩基础施工方案(专家论证)

塔吊桩基础施工方案(专家论证)1. 背景介绍塔吊是建筑施工工地常用的大型机械设备之一,它的安装需要一个稳固的基础来支撑其重量和工作状态下的各种受力情况。

而塔吊桩基础施工方案则是为了保证塔吊的安全使用而设计的。

通过专家论证,确定最佳的方案,保证施工质量和安全。

2. 方案设计2.1 桩基础的选择在塔吊安装施工中,常用的桩基础有钻孔灌注桩和静压桩。

静压桩适用于土层较软的情况,其施工简单,成本较低;而钻孔灌注桩适用于土质较坚实的情况,承载能力较大。

根据具体工地情况,选择合适的桩基础形式。

2.2 施工工艺流程1.土壤勘测:通过专业机构对施工区域的土壤类型、承载力等进行勘测,为后续的施工设计提供数据支持。

2.确定桩基础类型:依据勘测结果和塔吊的实际负载需求,确定使用的桩基础类型。

3.桩位布置:根据设计要求,合理布置各个桩位,确保桩基础的整体稳定性。

4.开挖基坑:按照设计要求和规范要求,在桩位处进行基坑开挖并清理。

5.浇筑混凝土桩基:对开挖好的基坑进行模板支撑并进行混凝土灌注。

6.完成桩基础施工:等待混凝土充分硬化后,开始进行桩基础结构的施工,包括桩帽的安装等。

3. 施工质量控制3.1 施工监管在整个桩基础施工过程中,需要专业监理人员进行监管,确保施工符合设计要求和规范标准,及时处理施工中出现的问题。

3.2 施工质量检测施工完成后,需要进行质量检测,包括桩基础的承载力测试、质量验收等,确保施工质量符合要求。

3.3 专家论证在施工完成后,还需要邀请专家进行论证,审查施工过程中的各个环节是否符合工程要求和标准,提出改进建议和意见,确保塔吊桩基础施工方案的可行性和安全性。

4. 结语塔吊桩基础施工方案的设计和施工过程需要严格把控,保证塔吊在使用过程中的安全性和稳定性。

通过专家论证,可以为施工方案提供专业的指导和建议,提高施工质量,确保工程顺利进行。

格构柱塔吊基础专项施工方案(专家论证版)

格构柱塔吊基础专项施工方案(专家论证版)

目录第一章工程概况 (2)第二章编制依据 (3)第三章场地工程地质和水文地质条件 (5)第四章塔吊参数与平面布置 (8)第五章基础设计依据 (12)第六章塔吊基础的具体做法 (15)第七章施工管理部署 (17)第八章塔吊基础施工及验收要求 (21)第九章塔吊安装高度及附墙情况 (31)第十章格构柱的加工与安装 (33)第十一章格构柱焊接质量控制、验收措施 (35)第十二章施工安全措施 (38)第十三章塔吊监测、日常维护和保养 (46)第十四章应急预案 (47)第十五章特种作业人员名单 (53)第十六章塔吊基础设计计算书 (53)第十七章相关附件和图表 .........................................................................................................塔吊基础专项施工方案第一章工程概况项目名称:建设单位:设计单位:监理单位:勘察单位:基坑围护设计单位:施工总承包单位:建筑概况:总建筑面积58736.17㎡,用地面积为19341㎡。

本项目包括1-3#商业办公楼,5#、6#裙房,地下一层主楼地下室设置自行车库夹层,地上建筑为x层。

建筑面积:包括地下车库、商业用房、配套设施等总计约58736.17平方米,建筑高度45m,裙房为物业配套用房高度6.5m。

本工程室内设计标高±0.000,相当于绝对标高5.00米。

1#-3#楼及车库为整体地下室,底板面标高为-7.000,底板厚度为500。

本工程基础形式为钻孔灌注桩承台基础,工程桩直径为600、700、800,以6层圆砾层为持力层。

本项目与4-6#办公楼项目为同一个大基坑,所有参建主体单位相同,本项目在大基坑中位置处于东面和南面位置。

整个大基坑围护采用钻孔灌注桩加双轴水泥搅拌桩的排桩方案,并结合一道钢筋混凝土支撑,考虑到周边承台底,基坑开挖深度7.35米。

危大工程塔吊专家论证方案

危大工程塔吊专家论证方案

危大工程塔吊专家论证方案一、方案背景随着城市的发展和建设,越来越多的高层建筑、桥梁、大型工程等在建设过程中需要使用塔吊。

塔吊作为一种特殊的起重设备,其在工程施工中扮演着重要的角色。

然而,塔吊设备本身的工作环境条件较为恶劣,工程施工现场普遍环境复杂,操作环境复杂,存在着许多安全隐患。

因此,建立塔吊专家论证方案,提高塔吊的安全性和施工效率,对于工程施工的质量和安全至关重要。

二、方案目的本方案旨在建立一套完善的塔吊专家论证体系,通过专家的评审和论证,提高塔吊设备的安全性和施工效率,确保施工过程中的安全性和质量。

三、方案内容1. 建立塔吊专家团队首先,需要组建一支高水平的塔吊专家团队,该团队由具有丰富实践经验和理论知识的专家组成,包括工程施工管理、机械设备安全、土木工程等领域的专家。

这些专家将根据其专业领域的特点,参与到塔吊的设计、安装、维护、使用等全过程中。

2. 建立塔吊安全标准在专家团队的指导下,对塔吊的设计、安装、使用等环节建立一套全面的安全标准,包括塔吊设备的选型、安装位置、使用环境、作业规程等方面的标准化要求,以确保塔吊设备在使用过程中的安全性。

3. 开展塔吊专家论证专家团队根据实际工程需求,对塔吊的设计、安装、使用等环节展开专业的论证,评估其安全性和施工效率,提出合理化建议和方案。

专家论证将结合实际工程情况,针对性的提出解决方案,确保塔吊设备的安全性和施工效率。

4. 建立监督机制针对专家论证提出的建议和方案,建立相应的监督机制,确保建议和方案的落实,对于一些存在严重安全隐患的塔吊设备,及时停止使用和维修,并及时通知施工方和相关管理部门。

四、方案实施步骤1. 组建塔吊专家团队通过专业的招聘和技术培训,搭建一支高水平的塔吊专家团队。

2. 建立塔吊安全标准专家团队依据实际需求,针对塔吊设备的设计、安装、使用等环节,建立一套完整的安全标准,确保塔吊设备在使用过程中的安全性。

3. 开展专家论证根据具体工程需求,组织专家团队对塔吊设备进行专业的论证,评估其安全性和施工效率,提出相应的建议和方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某某工程塔吊桩基础施工方案编制单位:编制:审核:编制日期:2018年月日目录一、工程概况 (1)二、编制依据 (3)三、塔机设备的数量要求 (3)四、塔机基础施工方案选择 (3)五、基础的设计方案 (4)六、塔吊基础施工方法 (5)七、基础施工技术要求 (6)八、施工注意事项 (8)九、塔吊独立桩基础结构验算 (8)塔吊基础施工方案一、工程概况1、项目简况2、设计概况:2.1工程位于×××,紧邻南北大道。

结构类型为剪力墙结构,车库为框架结构,基础型式为机械钻孔灌注桩基础及独立基础;抗震等级为四级,建筑结构安全等级为二级,抗震设防烈度6度,耐火等级一级,设计合理使用年限50年。

2.2工程项目组成:2.3总平面图(图一)3、施工条件二期场内地三通一平基本完成,施工用电和用水由一期最近点接入,施工现场的前期准备工作就绪,具备施工条件。

二、编制依据1、《QTZ63(5013)塔式起重机使用说明书》2、《岩土工程勘察报告》3、《塔式起重机操作使用规程》(ZBJ80012—89);4.《建筑机械使用安全技术规程》(JGJ33-2012);5.《塔式起重机安全规程》(GB5144-2006);6、《塔式起重机混凝土基础工程技术规程》(JGJ/T 301-2013)7、《建筑地基基础设计规范》(GB50007-2011)8、《地基基础工程施工质量验收规范》(GB50202-2002)9、《建筑桩基础技术规范》(JGJ94-2008)10、混凝土结构设计规范(GB50010-2010)(2015版)。

11、建筑结构荷载规范(GB50009-2012)12、国家和行业现行的相关施工及工程质量验收规范。

三、塔机设备的数量要求本工程拟采用11台QTZ63(5013)塔吊可满足施工阶段垂直和操作面水平运输要求。

如总平面布置图示。

四、塔机基础施工方案选择1.本工程塔吊定位根据塔吊平面布置图;2.本工程塔吊定位是根据工程图示尺寸,且考虑到完工后能方便拆除塔吊的情况下而准确的放线确定。

塔吊基础定位具体详总平面布置图(见附图一)并按现场实际情况调整。

每台塔吊安装的高差保持与各楼栋室外环境标高确定。

3.该工程全部为洋房,地面上屋顶高度最高处24.6m,因此1#~11#塔吊均采用独立式即可满足使用要求,安装完成高度:1#塔吊40m、2#塔吊35m、3#塔吊40m、4#塔吊35m、5#塔吊35m;6#塔吊40m 、7#塔吊35m、8#塔吊40m;9#塔吊35m 、10#塔吊40m、11#塔吊35m。

4.每台塔吊中心点定位由测量员精确测量,放线定位,经技术负责人核实后进行施工。

具体详塔吊平面布置图,安排采用大于等于20T以上汽车吊进行安装,塔机安、拆方案由租赁安装单位编制,并报审认定后方可进行。

五、基础的设计方案厂家提供的塔机说明书要求承载力≥220kpa,根据现场地质实际情况,1#~4#、6~8#、10~11#塔机基础地基为中风化泥岩,承载力能满足要求,故采用独立墩基础;5#、9#塔机基础分别为深度7m、12m软弱土质地基,地质较弱,故采用塔吊承台底部中心设置机械成孔桩嵌岩基础的结构形式。

桩基础采用直径为1.6m的旋挖桩,嵌入中风化泥岩3d,岩石的天然单轴抗压强度标准值f rk≥5Mpa,桩深16~22m之间。

桩竖向纵筋24根C16,加紧箍C14@2000mm,螺旋箍C10@100/200mm,竖向纵筋锚入承台上部钢筋之下900弯折150mm,桩混凝土强度等级C30。

基础承台(含独立墩基础)高度为1.5m,边长为5m×5m正方形。

承台水平受力钢筋C18@200双层双向,竖向构造钢筋C14@400纵横设置,承台混凝土强度等级C35。

六、塔吊基础施工方法1、塔机基础施工顺序(独立墩基础除无桩工序外其余工序相同)2、本工程各塔吊所在位置标高均与所对应楼栋基本一致,旋挖桩施工时与工程桩同步。

3、桩基施工完成后,按设计的塔吊基础几何尺寸外边框采用胶合板支模,40×80木枋、A48×3.2钢管、A14对拉杆加固,基底采用C10砼垫层浇至设计配筋砼塔吊基础下口低于桩顶100。

详平面图及1-1剖面图:图二4、当塔吊基础垫层C10砼浇至配筋砼塔吊基础下口标高干硬后,重新施放塔吊基础准确定位线,按照设计的配筋要求进行就位绑扎成型,按照设计的要求准确定位点焊预埋螺栓,待验收后浇灌砼。

5、塔吊承台基础混凝土浇灌砼前,必须将塔吊基础上应埋设的部件及留孔进行仔细检查,并进行标高复核方可浇灌塔吊基础砼,塔吊租赁公司必须派人员到施工现场校正地脚螺栓的位置,保证尺寸准确。

6、基础构造:图三7、注意事项:塔吊基础施工前一道工序完成后进行自检,符合要求后填报隐蔽工程报验单,经现场监理和业主现场代表认可,方可进行下一道工序。

七、基础施工技术要求为早日安装塔吊,塔吊钢筋混凝土承台强度等级为C35砼,使砼7天能达到75%以上的强度,确保塔吊基础砼强度能达到塔吊安装要求。

塔吊基础及螺栓配筋、位置及具体做法应严格塔机生产厂家提供的塔机基础图施工。

塔吊基础施工时,应按塔吊基础图要求设置防雷接地装置,塔吊基础的防雷接地做法为:将上下层钢筋网片四周边沿钢筋按规范标准焊接连通,并与桩基主筋焊通,再用-40×4焊接留出塔吊配筋砼承台1.50m,待塔吊安装后与塔吊底部型钢进行焊接作为防雷接地装置,焊缝长度双面焊接为6d,单面焊接为12d (d为较小钢筋的直径),其防雷接地电阻测试应≤4欧姆,否则应另行增设接地极,并满足测试要求。

塔吊基础配筋砼表面高低差不大于2mm,地脚螺栓位置偏差不大于正负1mm,地脚螺栓露出部分不得超过塔吊基础设计±5mm。

塔吊基础的地脚螺检栓定位,上部采用木枋凿凹槽卡(或先安装塔机底座)作地脚螺栓定位,下部采用钢筋焊点定位。

塔机基础除满足上述要求外,施工中还应做到:1.在浇筑混凝土施工中,根据出厂说明书图示埋好螺栓用水准仪进行校核后加固焊牢。

2.砼基础表面应校水平,平整度小于1/500。

3.所用原材料必须具备合格证和试验报告。

4.钢筋的制作、绑扎应符合基础设计及规范要求。

5.混凝土配合比应经试验室出具试配报告,浇筑时严格控制施工配合比,混凝土应取样试验。

6.在基础中预埋防雷接地极,采用-40×4与塔楼基础连接。

7.为保证地基不被水侵蚀,在塔吊基础周边挖排水小沟排除积水以免因地基沉陷而产生沉降。

八、施工注意事项1.塔基础施工前一道工序完成后,进行自检,符合要求后填报隐蔽工程报验单,经现场监理和业主现场代表认可后,主可进行下一道工序。

2.由专业队伍按塔机安装和拆除方案进行安装和拆除。

3.经安全监督机关验收合格方可投入使用,在使用前应编制多机作业指导书,并进行安全技术交底并签字后方可上机操作。

九、塔吊独立桩基础结构验算<一>、塔吊基本参数信息:塔吊型号:QTZ63(5013) 桩直径=1.6m桩长:22米(按最不利取值) 桩钢筋级别:HRB400嵌入岩层的石质地基强度标准值:5.0 MPa嵌岩深度:1500(现场要求按3d,计算取值按岩层能达到要求强度)1、塔机属性2、塔机自身荷载标准值3、风荷载标准值ωk(kN/m2)4、塔机传递至基础荷载标准值4、塔机传递至基础荷载设计值三、桩顶作用效应计算承台及其上土的自重荷载标准值:G k=bl(hγc+h'γ')=5×5×(1.3×25+0×19)=812.5kN承台及其上土的自重荷载设计值:G=1.2G k=1.2×812.5=975kN 1、荷载效应标准组合轴心竖向力作用下:Q k=(F k+G k)/1=(477+812.5)/1=1289.5kN2、荷载效应基本组合轴心竖向力作用下:Q =(F+G)/1=(584.4+975)/1=1559.4kN< 二 >、抗倾覆验算:(一)圆形桩底部抵抗倾覆弯矩最大值M1计算由于塔吊基础持力层为中风化岩质地基,地基变形忽略不计,整个钢筋混凝土基础为刚性状态,因此,作为钢筋混凝土承台的底部回填土软弱地基的承载力忽略不计。

桩自重(按1米长度取值)=0.82×3.14×22×2.5=110.5吨=1105KN塔吊正常工作重力应力σ= 1559.4+1105= 1326 kN/m2 = 1.33MPa3.14×0.82验算抗倾覆力矩时取较小值趋于安全,因此取σ=1.33Mpa 桩基抗倾覆必须满足以下两个条件:1、叠加后拉应力为零,即σ+σmin = 0从第一条件可得:σ=|σmin |=σmax =1.33Mpa桩基底部受压受弯叠合如下图:圆形桩底部的抗弯矩模量为:W1=0.0982d3=0.402 m3以上计算简图可知弯矩图产生的三角形荷载的最大应力为:1.25 Mpa圆形桩底部最大抵抗弯矩M1=1.33×103×0.402=534.7KN.m2、叠加后的总压应力小于地基承载力即:σ+σmax =2.66 MPa﹤ 5×0.85=4.25 MPa 满足要求。

(二)桩底嵌岩部分抵抗倾覆弯矩最大值M2计算计算设定参数:嵌入中风化岩层的石质地基强度标准值:5.0 Mpa,嵌岩深度按1500取值。

计算简图如下:M2 = 1.6×0.75×5×1×103=3000 KN.m2通过以上计算,总抗倾覆矩M=M1+M2=3534.7 KN.m﹥K×塔吊倾覆力矩=2835kN.m(式中K为安全系数,取值1.5) 满足抗倾覆要求并具有一定安全富余。

<三>、桩身钢筋验算计算设定参数:桩身横截面的最小配筋率配筋:Ag=3.14×802×0.2%=40.19cm2桩身配钢筋配置为:HRB400,24Φ16@200均分。

钢筋实际配筋面积为:Ag=2.011×24=48.264 cm2钢筋笼直径d为:14801、截面力学特性:面积A=3.14×802=20096 cm2惯性矩J=3.14×804÷4=128614400 cm42、计算:η桩长= 22000=13.75﹥7需考虑η值桩直径1600μ= Ag=48.264=0.24%﹤3%不需要修正J值A 20096e0= M=1571.701KN.m=1571.701=1.008m N1559.41559.4e0= 1.008=0.63d 1.6按公式a e=0.1+0.143=0.251 0.3+e0dη=1=1=1 1-KNL21-1.55×155940×220021-0.012 10a e E h J 10×0.251×3×105×128614400=1.012 按规范:α= KN+R G A G=1.55×155940+3600×48.264=241707+173750.4 R W A+2 R G A G143×20096+2×3600×48.264 2873728+347500.8=0.129﹤0.5,属于大偏心受压。
