后浇带施工处理方案及模板支撑
后浇带模板支撑方案[工作范文]
![后浇带模板支撑方案[工作范文]](https://img.taocdn.com/s3/m/a8ef9628a26925c52cc5bfa3.png)
后浇带模板支撑方案篇一:后浇带模板支设方案西安电子科技大学新校区行政楼后浇带模板支设方案编制:审核:审批:陕西省宝天建筑工程有限公司西电项目部二00六年八月三日后浇带模板支设方案一、施工材料准备:1、15㎜厚多层板,规格×。
2、成品方木龙骨,20XX×60×80㎜。
348㎜,壁厚㎜,十字扣件。
414园钢对拉螺杆,铸钢蝴蝶卡。
二、施工方法:1、后浇带梁、板底模支设:1)、顶板后浇带宽度为800㎜,模板采用15㎜厚、宽×长 m的多层板,顺多层板长向支设,后浇带两侧各搭接200㎜。
2)、模板接槎为直缝平接,(干硬拼缝)支撑及加固详见附图。
3)、木龙骨为20XX×60×80㎜,顺后浇带垂直方向横铺,间距为200㎜,木龙骨应间隔错槎与两边相互搭接,保证模板接缝处板面平整。
4)、大梁后浇带模板支设应根据后浇带部位,分段配制、整体组装、加固,要确保梁、板后浇带模板的钢度、强度和整体性。
5)、支撑满堂架搭设,立杆间距为800~1000㎜,水平杆间距控制在以内,并保证拉三道水平杆,底部加放垫块,扩大受力面积确保工程质量及安全。
在浇筑后浇带混凝土时,底板中间应间隔增设支撑点,对模板及支撑系统进行加固补强。
6)、模板及支撑,加固按先后二次拆模考虑,拆除大面积顶板及梁模板时,不能影响后浇带模板的支撑及加固系统。
7)、后浇带模板拆除时,要待混凝土强度等级满足设计要求后方可进行。
8)、模板拆除后要及时清运,集中堆放整齐,达到工完场清,文明工地标准。
2、后浇带梁、板内模支设:1)、后浇带内模板采用15㎜厚多层板,支模应根据后浇带的宽度、梁的高度和板的厚度。
在内模上、下两边根据梁、板钢筋的规格、间距、保护层厚度用手锯锯成豁口,在混凝土与模板接触面钉钢丝网,按使用部位安装就位。
2)、后浇带内模板加固时,在模板外侧及底板上,用厚度同保护层厚度,宽度不小于50㎜的木条,顺模板支设方向通长钉在模板外侧和底板的夹角处,对模板进行固定。
后浇带模板(独立支撑)工程施工组织方案

后浇带模板(独立支撑)工程施工组织方案1. 项目概述该工程旨在完成后浇带模板(独立支撑)的施工,确保施工质量和进度。
本施工组织方案旨在明确施工步骤、安全预防措施以及资源需求,以确保施工顺利进行。
2. 施工步骤2.1 准备工作在正式施工前,必须进行必要的准备工作,包括但不限于:- 对施工现场进行清理和平整;- 准备施工所需的材料、设备和工具;- 计划施工人员的安排和配备。
2.2 模板搭设在模板搭设阶段,需要按照设计要求搭设后浇带的模板。
具体步骤如下:1. 根据设计图纸确定模板的位置、形状和尺寸;2. 搭设模板的支撑体系,并确保其稳固和牢固;3. 对模板进行调整、校正,以确保其符合设计要求。
2.3 钢筋布置在钢筋布置阶段,需要按照设计要求进行钢筋的布置。
具体步骤如下:1. 根据设计图纸确定钢筋的位置、形状和尺寸;2. 进行钢筋的剪断、弯曲和焊接等加工工作;3. 将钢筋按照设计要求布置在模板内。
2.4 浇筑混凝土在浇筑混凝土阶段,需要按照设计要求进行混凝土的浇筑。
具体步骤如下:1. 准备好混凝土搅拌设备,并进行必要的调试和检查;2. 在钢筋布置完毕后,进行混凝土的浇筑;3. 控制混凝土的浇筑速度和均匀性,以确保浇筑质量。
2.5 养护在浇筑完混凝土后,需要进行养护工作,以确保混凝土的强度和耐久性。
具体步骤如下:1. 对浇筑好的混凝土进行密封和保温,以促进水泥的养护;2. 对混凝土进行必要的湿润和保护,防止龟裂和变形。
3. 安全预防措施为确保施工过程中的安全,必须采取以下预防措施:1. 施工现场设置明显的安全警示标志;2. 配备必要的个人防护装备,并进行安全培训;3. 定期检查和维护施工设备和工具;4. 严格遵守施工现场的安全操作规程。
4. 资源需求完成后浇带模板(独立支撑)工程的施工,需要以下资源:1. 人力资源:具有施工经验的工程人员和技术人员;2. 材料资源:包括但不限于模板材料、钢筋材料和混凝土材料;3. 设备资源:包括但不限于混凝土搅拌设备、吊装设备和测量设备。
后浇带脚手架、模板施工方案

后浇带脚手架、模板施工方案在建筑工程中,后浇带脚手架和模板施工方案是非常重要的环节。
后浇带是指在混凝土结构中,梁、柱、墙等构件浇筑后,在构件顶端开设的边梁,主要用于增加结构的承载能力和稳定性。
而为了支撑浇筑混凝土的模板和提供工作平台,脚手架也是必不可少的施工工具。
后浇带脚手架施工方案设计方案在设计后浇带脚手架时,首先需要根据具体的工程要求和结构特点确定脚手架的种类和布置形式。
一般情况下,后浇带脚手架采用钢管脚手架或门式脚手架,根据具体情况进行组合使用。
同时,要考虑到脚手架的承载能力、稳定性和施工安全性,确保施工过程中的安全。
施工步骤1.搭设基础脚手架:根据设计方案和施工要求,在后浇带施工区域设置基础脚手架,确保基础脚手架的稳定性和承载能力。
2.安装主立杆和横隔杆:根据设计要求,安装主立杆和横隔杆,保证后浇带脚手架的结构稳定性。
3.设置横向连接件:根据设计要求设置横向连接件,加强脚手架的整体结构稳定性。
4.搭设工作平台:根据设计要求和施工需要,在脚手架上设置工作平台,确保施工人员的安全和施工效率。
5.检查调整:在搭设完后浇带脚手架后,进行全面检查和调整,确保脚手架的稳定性和安全性符合要求。
模板施工方案设计方案模板工程是整个建筑过程中的关键环节之一,直接影响到混凝土结构的质量和效果。
在模板施工方案中,需要根据结构设计要求和模板的使用要求,选择合适的模板材料和搭建方式,在保证施工质量的前提下提高施工效率。
施工步骤1.根据设计要求,选择合适的模板材料:根据施工要求和结构特点,选择合适的模板材料,如钢模板、木模板等。
2.搭设模板支撑:根据设计要求和模板规格,搭设模板支撑结构,保证模板的平整度和稳定性。
3.安装模板板件:根据施工要求,安装模板板件,并进行调整和校验,确保模板布置正确。
4.固定连接:在安装模板板件后,进行固定连接,保证模板的稳定性和整体结构的牢固性。
5.模板验收:在模板搭建完成后,进行模板验收,确保模板质量符合要求,保证施工质量。
后浇带施工处理方案及模板支撑.

安全、文明施工方案编制:审核:审批:浙江省东阳第三建筑工程有限公司-烟台分公司2013 年月日第一节·编制依据1、施工图纸工程名称:依云小镇景观示范区楼座住宅小区二期工程建设单位:烟台海信房地产开发有限公司建设地点:烟台市开发区设计单位:烟台市建筑设计研究股份有限公司施工部位:地下车库±0.000以下2、主要规范、规程:1)、混凝土结构工程施工质量验收规范GB50204-20022)、混凝土泵送施工技术规程JGJ/T10-953、工程概况:烟台开发区依云小区二期住宅楼工程,位于206国道以南,云龙山以西。
总建筑面积约86957.08平方米,多层建筑,共分17个单体工程和南地下车库,均为框架结构。
其中1#、2#、3#、5#、6#、9#、10#、12#、14#、16#、19#、22#楼均为6层;4#、8#、11#、15#楼均为5层;7#楼为2层。
最大建筑高度为16.3米,层高2.9米。
4、各部位混凝土具体情况:部位: 地下底板和顶板基础垫层:C15基础底板:C35墙、柱:C35顶板、梁C35基础底板、地下室外墙均为防水混凝土,抗渗等级为P6。
第二节·施工流水段的划分1)本工程在地下室底板和地下室结构中设置宽度为800mm的后浇带,底板按后浇带划分浇筑,不留施工缝。
地下结构以后浇带为界,分为4个施工段,顶板结构以后浇带为界与基础底板相同。
第三节·后浇带构造(1)底板后浇带构造底板后浇带构造如下图:(2)楼层后浇带构造楼层后浇带构造如下图:第四节·混凝土的施工(1)工艺流程:作业准备→混凝土搅拌、运输→混凝土浇筑与振捣→混凝土表面找平压实→混凝土养护。
(2)后浇带混凝土浇筑:1)后浇带使用钢板网进行支挡,支模时,对先浇混凝土凿毛清洗。
在混凝土浇筑之前应清除杂物并进行湿润,并应刷与混凝土成分相同的水泥砂浆。
2)后浇带新旧混凝土接茬部位采用设置企口的防水措施。
后浇带模板支撑方案

后浇带模板支撑方案篇一:后浇带模板支设方案西安电子科技大学新校区行政楼后浇带模板支设方案编制:审核:审批:陕西省宝天建筑工程有限公司西电项目部二00六年八月三日后浇带模板支设方案一、施工材料准备:1、15㎜厚多层板,规格×。
2、成品方木龙骨,XX×60×80㎜。
3、钢管48㎜,壁厚㎜,十字扣件。
4、14园钢对拉螺杆,铸钢蝴蝶卡。
二、施工方法:1、后浇带梁、板底模支设:1)、顶板后浇带宽度为800㎜,模板采用15㎜厚、宽×长 m的多层板,顺多层板长向支设,后浇带两侧各搭接200㎜。
2)、模板接槎为直缝平接,(干硬拼缝)支撑及加固详见附图。
3)、木龙骨为XX×60×80㎜,顺后浇带垂直方向横铺,间距为200㎜,木龙骨应间隔错槎与两边相互搭接,保证模板接缝处板面平整。
4)、大梁后浇带模板支设应根据后浇带部位,分段配制、整体组装、加固,要确保梁、板后浇带模板的钢度、强度和整体性。
5)、支撑满堂架搭设,立杆间距为800~1000㎜,水平杆间距控制在以内,并保证拉三道水平杆,底部加放垫块,扩大受力面积确保工程质量及安全。
在浇筑后浇带混凝土时,底板中间应间隔增设支撑点,对模板及支撑系统进行加固补强。
6)、模板及支撑,加固按先后二次拆模考虑,拆除大面积顶板及梁模板时,不能影响后浇带模板的支撑及加固系统。
7)、后浇带模板拆除时,要待混凝土强度等级满足设计要求后方可进行。
8)、模板拆除后要及时清运,集中堆放整齐,达到工完场清,文明工地标准。
2、后浇带梁、板内模支设:1)、后浇带内模板采用15㎜厚多层板,支模应根据后浇带的宽度、梁的高度和板的厚度。
在内模上、下两边根据梁、板钢筋的规格、间距、保护层厚度用手锯锯成豁口,在混凝土与模板接触面钉钢丝网,按使用部位安装就位。
2)、后浇带内模板加固时,在模板外侧及底板上,用厚度同保护层厚度,宽度不小于50㎜的木条,顺模板支设方向通长钉在模板外侧和底板的夹角处,对模板进行固定。
后浇带施工处理方案及模板支撑、拆除方案

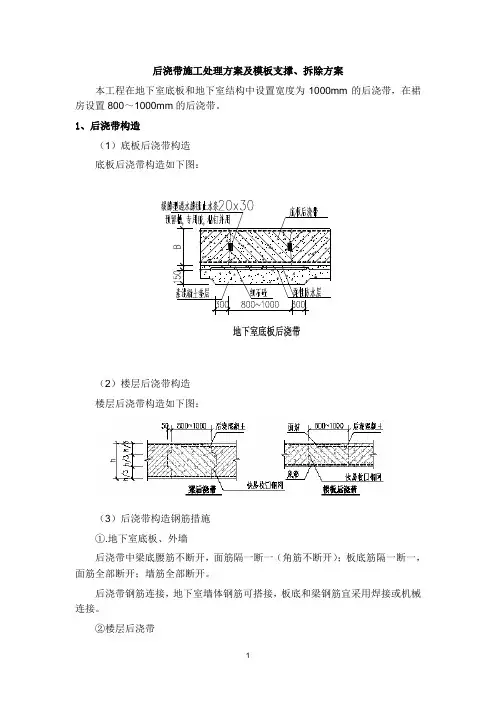

后浇带施工处理方案及模板支撑、拆除方案本工程在地下室底板和地下室结构中设置宽度为1000mm的后浇带,在裙房设置800~1000mm的后浇带。
1、后浇带构造(1)底板后浇带构造底板后浇带构造如下图:(2)楼层后浇带构造楼层后浇带构造如下图:(3)后浇带构造钢筋措施①.地下室底板、外墙后浇带中梁底腰筋不断开,面筋隔一断一(角筋不断开);板底筋隔一断一,面筋全部断开;墙筋全部断开。
后浇带钢筋连接,地下室墙体钢筋可搭接,板底和梁钢筋宜采用焊接或机械连接。
②楼层后浇带梁后浇带范围内,箍筋加密处理。
该位置原设计为@150时,加密为@100;原为@200时加密为@150;原为@100时不再加密。
当楼板在后浇带未设板面筋时,增设附加面筋8@200x200(垂直后浇带的钢筋按楼板后浇带构造图断开,锚入两侧砼内不少于La,且不少于300)。
后浇带中梁底腰筋不断开,面筋隔一断一(角筋不断开);板底筋隔一断一,面筋全部断开;墙筋全部断开。
后浇带中钢筋连接,楼板钢筋可搭接,梁钢筋宜采用焊接或机械连接;后浇带中钢筋钢筋接头百分率,梁不应大于50%,板不宜大于50%。
2、后浇带施工措施:(1)地下室底板处后浇带施工措施①底板处后浇带模板支撑底板厚度大部分为0.8m,后浇带采用2Ф25钢筋作骨架,在后浇带设置钢网作侧模支护,绑扎在钢筋骨架上。
竖向立筋采用Ф25@250.为保证结构施工质量,后浇带钢筋骨架不得焊于底板钢筋上。
由于后浇带有一定的侧压力,模板固定可采用如下图所示的固定方式,以抵抗混凝土的侧压力,保证模板位置和几何尺寸的准确。
底板钢筋φ25②钢筋控制检查后浇带内钢筋的规格、形状、尺寸、数量、间距、搭接长度和接头位置是否符合设计要求和施工规范规定,尤其是后浇带内钢筋如果断开,要求绑扎搭接接头面积的百分率不超过25%(设计为50%),焊接接头不超过50%.混凝土浇筑前,应对钢筋表面颗粒状或片状老锈进行除锈处理。
若有钢筋被踩弯或压弯现象,在混凝土浇筑前应要求及时进行矫正。
后浇带规范+地下室后浇带施工方案

后浇带规范及地下室后浇带施工方案后浇带规范是建筑工程中非常重要的一环,尤其对于地下室的后浇带更是至关重要。
后浇带不仅具有支撑结构的作用,还能有效分散结构的荷载,提高结构的整体稳定性。
因此,在地下室后浇带的施工中,必须严格按照相关规范进行,确保施工质量和结构安全。
后浇带规范后浇带的规范主要包括以下几个方面:1.材料选择:后浇带的混凝土应按照设计要求进行配合,主要材料包括水泥、砂、石子等,需符合国家相关标准。
2.模板搭设:后浇带的模板应坚固牢固,表面应平整,模板的尺寸、形状需符合设计要求,避免渗漏和变形现象。
3.钢筋配置:后浇带的钢筋应按照设计图纸要求进行正确设置,钢筋的直径、间距、弯曲等均应符合规范要求。
4.浇筑工艺:在浇筑混凝土时,应采用振捣和换填的方法,保证混凝土的密实性和均匀性,避免产生裂缝和空洞。
5.养护措施:混凝土浇筑后,应及时进行养护,保持适当的湿度和温度,以确保混凝土的强度和耐久性。
地下室后浇带施工方案地下室后浇带的施工方案应遵循以下步骤:1.准备工作:整理施工现场,清理杂物,确保施工场地平整、无障碍物。
2.模板安装:按照设计要求安装后浇带的模板,检查模板的垂直度和水平度,调整模板位置并固定。
3.钢筋设置:按照设计要求,在模板内设置好钢筋,注意钢筋的连接和间距,确保钢筋的正确设置。
4.混凝土浇筑:在钢筋设置完成后,进行混凝土的浇筑,注意浇筑过程中的振捣和换填,确保混凝土的均匀性和密实性。
5.养护处理:混凝土浇筑完成后,进行及时的养护,保持适当的湿度和温度,确保混凝土的强度和耐久性。
通过严格按照后浇带规范进行施工,结合地下室后浇带的具体施工方案,可以保证施工质量和结构安全,提高工程整体的稳定性和耐久性。
后浇带的的施工方案(3篇)

第1篇一、工程概况后浇带是指在混凝土结构施工过程中,为了防止混凝土因收缩、温度变化等因素引起裂缝而设置的临时施工缝。
后浇带在混凝土结构中起到缓冲和调节作用,对于提高结构的整体性和耐久性具有重要意义。
本施工方案针对某混凝土结构工程的后浇带施工进行详细规划。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解后浇带的位置、尺寸、形状及施工要求。
(2)了解相关规范、标准,如《混凝土结构工程施工质量验收规范》(GB 50204-2015)等。
(3)组织施工人员学习后浇带施工工艺和技术要求。
2. 材料准备(1)水泥、砂、石子等混凝土原材料应符合国家相关标准。
(2)钢筋、模板、防水材料等施工材料应满足施工要求。
3. 机械设备准备(1)混凝土搅拌机、输送泵、振捣器等混凝土施工设备。
(2)钢筋加工机械、模板支撑系统等施工设备。
4. 人员准备(1)组建后浇带施工班组,明确各岗位人员职责。
(2)对施工人员进行技术培训和安全教育。
三、施工工艺流程1. 施工准备(1)清理后浇带位置,确保无杂物、积水等。
(2)测量放线,确定后浇带位置、尺寸及形状。
2. 模板安装(1)根据设计要求,选用合适的模板材料。
(2)模板安装应牢固、平整,防止变形、漏浆。
(3)模板安装完成后,进行加固处理。
3. 钢筋加工与绑扎(1)根据设计要求,加工钢筋。
(2)钢筋绑扎应牢固,保证钢筋间距、保护层厚度等符合规范要求。
4. 防水处理(1)选用合适的防水材料,如防水卷材、防水涂料等。
(2)防水材料施工应严格按照规范要求进行,确保防水效果。
5. 混凝土浇筑(1)混凝土应搅拌均匀,符合设计要求。
(2)混凝土浇筑过程中,注意振捣密实,防止蜂窝、麻面等缺陷。
6. 养护与拆除模板(1)混凝土浇筑完成后,应及时进行养护,保持湿润。
(2)养护期结束后,拆除模板,清理模板及施工现场。
7. 后浇带混凝土浇筑(1)在后浇带混凝土浇筑前,检查模板、钢筋、防水等施工质量。
(2)混凝土浇筑过程中,注意振捣密实,防止裂缝、蜂窝等缺陷。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全、文明施工方案编制:审核:审批:浙江省东阳第三建筑工程有限公司-烟台分公司2013 年月日第一节·编制依据1、施工图纸工程名称:依云小镇景观示范区楼座住宅小区二期工程建设单位:烟台海信房地产开发有限公司建设地点:烟台市开发区设计单位:烟台市建筑设计研究股份有限公司施工部位:地下车库±0.000以下2、主要规范、规程:1)、混凝土结构工程施工质量验收规范50204-20022)、混凝土泵送施工技术规程10-953、工程概况:烟台开发区依云小区二期住宅楼工程,位于206国道以南,云龙山以西。
总建筑面积约86957.08平方米,多层建筑,共分17个单体工程和南地下车库,均为框架结构。
其中1#、2#、3#、5#、6#、9#、10#、12#、14#、16#、19#、22#楼均为6层;4#、8#、11#、15#楼均为5层;7#楼为2层。
最大建筑高度为16.3米,层高2.9米。
4、各部位混凝土具体情况:部位: 地下底板和顶板基础垫层15基础底板35墙、柱35顶板、梁C35基础底板、地下室外墙均为防水混凝土,抗渗等级为P6。
第二节·施工流水段的划分1)本工程在地下室底板和地下室结构中设置宽度为800的后浇带,底板按后浇带划分浇筑,不留施工缝。
地下结构以后浇带为界,分为4个施工段,顶板结构以后浇带为界与基础底板相同。
第三节·后浇带构造(1)底板后浇带构造底板后浇带构造如下图:(2)楼层后浇带构造楼层后浇带构造如下图:第四节·混凝土的施工(1)工艺流程:作业准备→混凝土搅拌、运输→混凝土浇筑与振捣→混凝土表面找平压实→混凝土养护。
(2)后浇带混凝土浇筑:1)后浇带使用钢板网进行支挡,支模时,对先浇混凝土凿毛清洗。
在混凝土浇筑之前应清除杂物并进行湿润,并应刷与混凝土成分相同的水泥砂浆。
2)后浇带新旧混凝土接茬部位采用设置企口的防水措施。
3)施工后浇带在结构封顶后,使用C40的无收缩混凝土填灌密实,并加强养护。
基础及侧墙后浇带应在±0.000以下混凝土工程完成30天后再用内掺膨胀剂的C40微膨胀混凝土浇灌,浇灌后应加强混凝土养护,防止新老混凝土之间出现裂缝。
(3)、混凝土养护混凝土浇筑完毕后,应在12h以内覆盖,浇水次数应能保持混凝土有足够的润湿状态,养护时间不少于14d。
底板混凝土养护采用表面畜水或覆盖塑料薄膜后再覆盖阻燃草帘的保湿保温养护方法,养护时间不少于15d。
(4)季节性施工1)冬期施工:冬期施工时应编制冬期施工方案,对原材料的选择以及掺量、混凝土的搅拌、运输以及浇筑、养护作出相应规定,应对混凝土搅拌车进行保温。
2)雨期施工:雨期施工时,搅拌站应及时测定砂石含水率,确保混凝土配合比的准确性。
雨期施工前准备足够防护材料防止新浇筑混凝土遭受雨淋。
3)暑期施工时,搅拌站应对石子、砂、水泥、水等采取遮盖、降温等措施,以降低混凝土出机温度。
现场应对混凝土输送泵、输送管进行遮盖,应尽量降低混凝土入模温度混凝土浇筑温度不应超过35℃。
条件许可时应避开高温时段浇筑。
(5)试块制作1)普通混凝土试块的留置:①每工作班的同一配合比的混凝土不足100m3时,取样不得少于一次。
②当一次连续浇筑超过1000m3时,同配合比的混凝土每200m3取样不得少于一次。
③每一楼层、同一配合比的混凝土,取样不得少于一次。
④冬期施工时应增留不少于两组同条件养护试块,分别用于检验混凝土冬期施工转常温28天强度以及确定混凝土达到抗冻临界强度时间。
2)抗渗混凝土试块的留置:①同一混凝土强度等级、抗渗等级、同一配合比,生产工艺基本相同,每单位工程不得少于两组抗渗试块(每组6个试块)。
②连续浇筑混凝土每500m3应留置一组抗渗试件,且每项工程不得少于2组。
③留置抗渗试件的同时需留置抗压强度试件并应取自同一盘混凝土拌合物中。
3)取样方法及数量用于检查结构构件混凝土质量的试件,应在混凝土浇筑地点随机取样制作,每组试件所用的拌和物应从同一车运送的混凝土中取出,并应在卸料过程卸料量的1/4~3/4之间取样,每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
4)结构实体同条件试件的留置:结构实体同条件养护试件应由各方在混凝土浇筑入模处见证取样。
同一强度等级的同条件养护试件的留置数量不宜少于10组,以构成按统计方法评定混凝土强度的基本条件;留置数量不应少于3组,是为了按非统计方法评定混凝土强度时,有足够的代表性。
通常条件下,当逐日累计养护温度达到600℃·d时,由于基本反映了养护温度对混凝土强度增长的影响,同条件养护试件强度与标准养护条件下28d龄期的试件强度之间有较好的对应关系。
当气温为0℃及以下时,不考虑混凝土强度的增长,与此对应的养护时间不计入等效养护龄期。
当养护龄期小于14d时,混凝土强度尚处于增长期;当养护龄期超过60d时,混凝土强度增长缓慢,故等效养护龄期的范围宜取为14d~60d,具体数量及部位见试验计划。
(6)、质量要求1、商品砼要有出厂合格证,混凝土所用的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证及有关试验报告。
2、混凝土的养护和施工缝处理必须符合施工质量验收规范规定及本方案的要求。
3、混凝土强度的试块取样、制作、养护和试验要符合规定。
4、混凝土振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。
5、钢筋、模板工长跟班作业,发现问题及时解决,同时设专人看钢筋、模板。
6、浇筑前由生产部门经常注意天气变化,如有大雨缓时开盘并及时通知搅拌站。
如正在施工中天气突然变化,原则是小雨不停,大雨采取防护措施。
其措施是:已浇筑完毕的混凝土面用塑料薄膜覆盖,正在浇筑的部位采用搭设防水棚。
7、浇筑时要有专门的铺灰人员指挥浇筑,切忌“天女散花”,分配好清理人员和抹面人员。
楼板必须用刮杆刮平。
第五节·后浇带施工措施(1)地下室底板处后浇带施工措施①底板处后浇带模板支撑底板厚度大部分为0.25m,后浇带采用2Ф12钢筋作骨架,在后浇带设置1.5*1.5钢网作侧模支护,绑扎在钢筋骨架上。
,后浇带钢筋骨架不得焊于底板钢筋上。
由于后浇带有一定的侧压力,模板固定可采用如下图所示的固定方式,以抵抗混凝土的侧压力,保证模板位置和几何尺寸的准确。
②钢筋控制检查后浇带内钢筋的规格、形状、尺寸、数量、间距、搭接长度和接头位置是否符合设计要求和施工规范规定,尤其是后浇带内钢筋如果断开,要求绑扎搭接接头面积的百分率不超过25%(设计为50%),焊接接头不超过50%.混凝土浇筑前,应对钢筋表面颗粒状或片状老锈进行除锈处理。
若有钢筋被踩弯或压弯现象,在混凝土浇筑前应要求及时进行矫正。
③两侧接缝收口控制采用快易收口网时,混凝土振捣宜控制在距快易收口网450 左右,振捣时聚集到混凝土表面的泌水应尽快排除,要保证快易收口网后面没有空隙产生,也不可让混凝土浆沿网下流;在地下室底板施工时监理应要求快易收口网的上、下边界距底板上下表面各50,以免快易收口网形成贯穿底板通缝,为渗水提供通道。
④混凝土浇筑控制后浇带混凝土浇筑前清理干净后浇带中杂物,将两侧混凝土的松散石子凿除,表面清洗干净,保持湿润;后浇带混凝土浇筑时的温度应尽量低于两侧混凝土浇筑时的温度,且宜选择在温度较低的季节施工;后浇带应在两侧混凝土龄期达到60d 后再施工;为防止混凝土中水泥浆流失,提高混凝土密实度,从而提高混凝土的抗裂性能,振捣时间应适当延长,待1~2h 后再抹平压光数遍,减少表面裂缝产生。
⑤防渗漏措施采用适合工程特点的后浇带接缝形式和其与两侧混凝土接缝防水做法是做好防渗漏措施的关键,通常应采取企口缝或阶梯缝,并选择接缝中部设置止水条或止水带的组合做法。
⑥底板后浇带的临时保护措施为了地下室底板后浇带混凝土浇筑之前的清理方便,后浇带的沟槽向两侧做泛水,并在后浇带排水端头部位砌筑集水井,用来清理后浇带中的垃圾及积水。
两侧集水井应及时抽水,保持后浇带处于无积水状态,降低钢筋锈蚀程度;在两侧混凝土浇筑完毕初凝前,用高压水枪及时清理后浇带内的浮浆,水枪清理不动的浮浆及时用长钎捣碎,这样即使有一些松散、松动的积沉物,以后清理起来也比较容易;在后浇带混凝土未浇筑之前,后浇带的两侧应采用砖砌档墙以及上口采用木盖板进行全封闭保护,防止混凝土、砂浆结块污染及建筑杂物大量堆积,防止损坏外贴式止水带,防止工程施工中钢筋污染,保证钢筋不被踩踏。
⑦成品保护措施混凝土强度达到 1.22mm前,不得在其上踩踏或进行施工作业;在后浇带混凝土初凝后,应在12h 内进行养护,养护期间应保持混凝土表面湿润,其养护时间不得少于28d.养护措施可采取洒水的方法,此法可有效保持混凝土内水份不蒸发,在不影响后续工序施工的情况下使混凝土得到有效养护,强度不断增长,且有可能避免表面裂缝的产生。
(2)顶板后浇带施工措施:①模板支撑体系控制要求其模板支模架子一次性安装成型,待后浇带混凝土浇筑好以后再进行拆除,确保板底平整。
在后浇带混凝土浇筑前,在后浇带跨内的梁板两侧结构长期处于悬臂受力状态,因此要求在施工期间本跨内的模板和支撑不能拆除,否则可能引起各部分结构的承载能力和稳定问题。
这部分模板支撑体系必须待后浇带混凝土养护28天后,才可以拆除。
按由上向下顺序拆除。
由于顶板上的后浇带是施工通道,为了确保安全,浇完混凝土后用1020*1820*20胶合板把后浇带上口全部封闭,后浇带支模时与梁板支模架要单立,梁与板拆模时,后浇带模板尽量不要拆除,待后续施工时再拆。
在特定情况下,后浇带支撑需提前拆除时,由建设单位、监理单位、施工单位通过鉴定,强度达到100%,且确保后续施工不发生质量问题情况下可拆除支撑,拆除支撑后,必须及时支撑加固成原形,使外力对后浇带质量不能有任何影响。
②防渗漏措施在内墙、顶棚后浇带接缝处用柔性弹性腻子涂刷两遍,可避免在结构的沉降及伸缩过程中产生细小裂缝;后浇带应采用补偿收缩混凝土,强度等级应提高一级。
(3)、后浇带施工应该注意的问题(1)后浇带的支撑方案后浇带封闭前,后浇带处梁、板模板的支撑不得拆除,同时后浇带跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全。
(2)楼面后浇带的临时保护措施后浇带空置期间,为防止杂物进入,采取胶合板封闭的措施。
(3)后浇带质量要求:后浇带混凝土采用高一等级的混凝土。
(4)后浇带混凝土的保养方法采用洒水保养,保持后浇带混凝土的润湿。
(4)、后浇带施工资料整理后浇带施工完成后按照50204-2002《混凝土结构工程施工质量验收规范》进行质量验收,并及时收集整理下列文件和记录:设计变更文件;原材料出厂合格证、质量检验报告和进场抽样试验报告;混凝土配合比报告单;混凝土工程施工记录;隐蔽工程验收记录;施工音像资料;其他必要的文件和记录。
