场平设计说明
场平工程施工组织设计

场平工程施工组织设计1. 引言场平工程是指对场地进行平整处理的工程,旨在为后续的建设工作提供一个平整、稳定的施工基础。
场平工程施工组织设计是指根据工程的具体要求和参数,在施工前进行合理的组织安排和方案设计,确保施工过程中的安全、高效和质量。
本文档将对场平工程施工组织设计进行详细阐述,包括施工组织机构、施工方案、施工工序和施工安全措施等内容。
2. 施工组织机构2.1 项目经理部项目经理部是整个施工过程的总指挥部,负责组织和协调施工各个环节,确保施工按照计划进行。
2.2 工程部工程部负责场平工程的具体实施和技术要求的落实,包括场地勘测、施工方案设计、施工机具设备的调配等。
2.3 安全监管组安全监管组负责施工现场的安全管理和监督,确保施工过程中的安全。
3. 施工方案3.1 前期准备工作在施工前,需要进行场地勘察和测量,确定场地的地形状况,以及需要平整的范围和高度差。
同时,需要调配相应的机具设备,确保施工所需的工具和材料齐备。
3.2 施工方法场平工程施工主要采用机械作业的方法,包括使用推土机、挖掘机等机械设备对场地进行平整处理。
在施工过程中,需要根据场地的实际情况进行相应的操作,确保施工的高效和质量。
3.3 施工工序3.3.1 场地清理在施工前,需要清理场地上的杂物和障碍物,确保施工的顺利进行。
3.3.2 场地勘测对场地进行勘测和测量,确定场地的高度差和平整范围,为后续的施工提供准确的参数。
3.3.3 场地平整采用机械设备对场地进行平整处理,根据场地的实际情况进行相应的操作,确保施工的高效和质量。
3.4 施工进度计划根据场平工程的具体要求和施工工序,制定合理的施工进度计划,确保施工按时完成,并进行必要的监督和调整。
4. 施工安全措施4.1 安全教育培训在施工前,对施工人员进行安全教育培训,提高其安全意识和操作技能,确保施工过程中的安全。
4.2 施工现场的安全防护在施工现场设置相应的安全警示标志,对施工区域进行隔离和封控,确保施工过程中的安全。
场地平整设计说明

场地平整设计说明一、设计依据1、《城市居住区规划设计规范》2、《公路路基设计规范》3、《安溪县龙桥组团发展规划》4、《》5、《》6、相关道路、市政管网设计图纸7、甲方提供的现状地形图二、土方计算根据调整后的总平面图设计,采用网格计算场地土石方数量、填挖方高度,网格荐举20*20米,网格采用正南北方向,便于现场放线施工.网格交点处的原地高程根据1: 地形图获得,设计高程、填挖方高度根据调整后的总平面设计确定。
经土方计算与平衡,本次设计的土石方数量,计算挖方万立方米.计算填方万立方米。
考虑挖方用作填方时松散系数1.1(填方区密实度按90%),实际挖方约为万立方米。
填挖平衡后,欠方约为万立方米。
三、土方平衡与调配考虑场地平整就近满足土石方调运平衡原则,以及分期实施的发展计划,将整个场区场平整分为南北几片(以界),几个区域分别计算挖填方数量,整地情况是各区内填挖平衡后, 区挖方大于填方数量,余方外运至南区平衡。
注:注:注:注:考虑场地平整中挖方区超挖,填方区减填因素,以及清淤、清表处理产生的挖填方数量变化,校园区整体填方数量大于挖方。
考虑建筑修建过程中基础挖方弃土可作填方使用,场地平整土石方数量基本平衡.。
四、施工要求1、淤泥清除对场地平整区域内的水田,鱼塘等地进行清淤处理,确保场地回填土的密实、稳定及挖方区的施工安全.清除后的淤泥集中堆放,供场区后期环境绿化。
在清淤前应先行排除积水,并确保排除的积水,并确保排除的积水不影响其他区域的场地平整。
建筑地基及道路路基填方范围内的淤泥清除厚度根据现场情况确定,以施工时看见老土为准,其他填方区域内的淤泥可采用抛石挤淤办法进行施工。
2、表土处理开挖及填筑前进行清表.清表厚度根据地质确定.以施工时看见基岩(或老土)为准,清除的表土集中就近堆放,供场地后期绿化.(根据场区面积大概估算,收集种植土万立方米,或由甲方确定.3、超挖与减填场地平整设计标高为路面标高急场地成型后的标高.场区1区、2区、3区、的建筑方案已经确定,在挖方区应在此阶段考虑超挖,具体办法:建筑轮廓外扩0.6米散水范围内超挖0.3米,其余的绿地范围超挖1米(具体超挖情况根据现场土石情况甲方确定),绿地超挖时注意不要形成积水坑.采用盲沟的方式引流,以免植物烂根。
00-平场设计说明

京东方配套区地块平场工程施工图设计说明1工程概况1.1概述京东方配套区路网研究及平场护坡工程位于两江新区水土高新技术产业园工业片区南部,占地1.1平方公里,位于Z3线以东,竹溪河以西,横一路以南及云计算2号路以北区域,规划为工业用地。
本次平场采用分台式将区域分为15个地块进行设计,地块净面积(不含边坡放坡面积)850110㎡(折合1275亩)。
场地工程地质、水文地质条件较为简单,经现场踏勘,场地内有现状鱼塘,局部基岩覆盖层较薄,无不良地质工程状况。
1.2上阶段意见的执行情况2013年8月21日,两江集团召开关于京东方配套区平场工程及护坡工程方案经济性(含可研)评审,主要意见及执行情况如下:(1)路网优化。
1号路南段、3号路、4号路作为弹性道路,结合管网布置尽量压缩道路宽度。
执行情况:1号路、2号路已将路幅宽度由16m调整为14m。
(2)平场方案优化。
一是结合企业需求进一步优化平场方案,特别是要考虑重点企业的需求;二是进一步优化场地排水方案,做好与周边道路的衔接。
执行情况:已对平场进行优化,满足排水要求,详见排水系统图。
(3)投资控制。
本项目工程投资控制在6.5万元/亩以内,其中包括企业用地平场、道路路基平场及护坡挡墙等工程费用。
执行情况:在满足工程安全的前提下,优化场地标高,减少工程造价。
1.3自然条件1.3.1地形地貌该平场区域原始地貌为构造剥蚀丘陵地貌,山丘呈浑圆状,山丘斜坡坡角一般10°~20°,局部可达30°~35°。
丘间洼地宽缓,地形坡角一般0~10°。
平场地块东侧为竹溪河,规划为保留水系,夏季雨水充沛,汇入嘉陵江,区域内道路正在进行设计,用地西侧靠近Z3路部分区域已进行土方抛填。
区域地形起伏较大,整体上西高东低,高程在184m~300m之间,最大高差达116m。
1.3.2气象该平常区域属亚热带季风气候,多年平均气温18.3℃;夏季日极端最高气温44.2℃(2006年8月23日),冬季极端最低气温为-3.1℃(1975年12月15日);月平均气温最高是8月份,平均气温高达28.5℃;最低是1月,平均气温7.2℃;多年平均相对湿度为80%。
山地项目场地平整设计方案说明

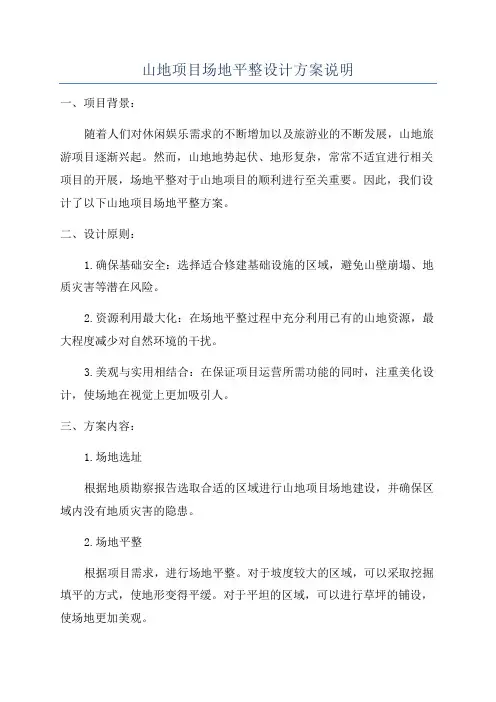

山地项目场地平整设计方案说明一、项目背景:随着人们对休闲娱乐需求的不断增加以及旅游业的不断发展,山地旅游项目逐渐兴起。
然而,山地地势起伏、地形复杂,常常不适宜进行相关项目的开展,场地平整对于山地项目的顺利进行至关重要。
因此,我们设计了以下山地项目场地平整方案。
二、设计原则:1.确保基础安全:选择适合修建基础设施的区域,避免山壁崩塌、地质灾害等潜在风险。
2.资源利用最大化:在场地平整过程中充分利用已有的山地资源,最大程度减少对自然环境的干扰。
3.美观与实用相结合:在保证项目运营所需功能的同时,注重美化设计,使场地在视觉上更加吸引人。
三、方案内容:1.场地选址根据地质勘察报告选取合适的区域进行山地项目场地建设,并确保区域内没有地质灾害的隐患。
2.场地平整根据项目需求,进行场地平整。
对于坡度较大的区域,可以采取挖掘填平的方式,使地形变得平缓。
对于平坦的区域,可以进行草坪的铺设,使场地更加美观。
3.外部设施建设建设必要的外部设施,如步道、栈道、安全护栏等,确保游客在项目区域内行走时的安全。
同时,通过合理规划设施的位置,使其与自然环境相融合。
4.植被布置在场地平整的同时,注重保留原有的山地植被,并根据实际情况合理布置新的植被。
树木的选择要结合项目的特点,既能保护环境,又能增加景观效果。
选取适合山地气候条件的植物,增加项目的魅力。
5.道路规划根据项目需求规划道路,确保游客能够便捷地到达不同的景点。
要注重道路的宽度、坡度以及曲线设计,提高通行的安全性,同时使道路与周围环境相协调。
6.防护设施设置在场地周边设置合适的防护设施,如护栏、警示标志等,以确保游客的安全。
根据地形地貌的不同,选择不同形式的防护设施,提高游客的安全感。
四、实施计划:1.设计方案确定后,组织相关人员进行详细勘测和测绘,确定场地平整的具体范围和方式。
2.确定工程施工的序列,根据实施计划分阶段进行场地修建工作。
3.考虑到山地区域的特殊性,施工期间要加强对环境的保护,尽量减少对自然资源的破坏。
场地平整设计说明

场地平整设计说明嘿,咱来说说场地平整设计这档子事儿啊!你可别小瞧了它,这就好比给一个大场地来个精心的“梳妆打扮”。
想象一下,一块凹凸不平的地,就像一个人头发乱糟糟的,那多难看呀!所以场地平整设计就是要把这“头发”给理顺咯。
那怎么个整法呢?首先得好好量量这块地,就像给它量身定做衣服一样,尺寸得搞准了。
知道哪儿高哪儿低,心里才有数呀。
然后呢,根据实际情况,该挖的挖,该填的填。
这可不是瞎挖瞎填啊,得有计划,有策略。
比如说,有个大坑,那咱就得找些合适的土来填上,还得压得实实的,可不能马马虎虎。
不然以后在上面建东西,还不得歪七扭八的呀。
这就跟盖房子打地基一样重要呢!要是不重视,那后果可不堪设想,说不定哪天就出问题啦。
还有啊,场地平整可不只是把地弄平这么简单。
还得考虑排水呢!你想想,要是下了大雨,水都积在那儿,那不就成小水塘啦。
那多不方便呀,还可能会损坏场地呢。
所以得设计好排水的通道,让水乖乖地流走,别在这儿捣乱。
而且呀,场地平整还得考虑周围的环境呢。
不能光顾着自己这块地,还得和旁边的衔接好呀。
要是整得太突兀了,那多不协调呀。
你说,这场地平整设计是不是很重要呀?这可关系到后面一系列的事情呢。
要是一开始就没整好,那后面的麻烦可就多了去了。
就好像走路一样,第一步没走好,后面可能就会跌跟头呢。
咱再想想,要是一个大广场没整好,地面坑坑洼洼的,人们走在上面都得小心翼翼的,那多别扭呀。
或者一个工厂的场地没整好,机器设备放上去都不稳当,那还怎么生产呀。
所以呀,可别小看了这场地平整设计,它就像一个魔术大师,能把一块普通的地变得平平整整、漂漂亮亮的。
让人们在上面舒舒服服地活动、工作、生活。
这多好呀!总之呢,场地平整设计是个细致活儿,得用心去做,不能马虎。
只有这样,才能整出一块让人满意的场地来。
大家说是不是这个理儿呀!。
施工现场平面布置及说明桥梁施工区域划分与吊装方案

施工现场平面布置及说明桥梁施工区域划分与吊装方案为确保施工工程的顺利进行并保证工人的安全,施工现场的平面布置和精确的桥梁施工区域划分以及吊装方案的设计至关重要。
以下是对这些方面的详细解释:一、施工现场平面布置正确认识施工现场的平面布置对于整个工程的实施至关重要。
施工现场平面布置的设计应该充分考虑以下几个方面:1. 动线设计:将人员和设备的进出通道、材料运输通道、作业区域等分别进行规划,以提高效率并确保安全。
2. 存放区域规划:将作业所需的各类材料分别存放在相应的区域,确保施工过程中能够快速取用,并且材料不会相互干扰。
3. 搭建临时设施:根据工程要求,在施工现场搭建必要的临时办公室、仓库、休息室等设施以满足施工人员的需求。
4. 安全设施设置:在施工现场设置必要的安全标志、护栏、安全通道等以确保工人和设备的安全。
二、桥梁施工区域划分桥梁施工区域划分是施工过程中的重要环节,它可以帮助施工人员更好地理解和规划施工步骤,并确保施工的顺利进行。
以下是对桥梁施工区域划分的说明:1. 主体结构施工区域:这一区域包括桥墩、支撑体系、梁和板的施工区域。
每个区域都应根据工作步骤的不同进行划分,并确保其相互之间的连贯性。
2. 辅助设施施工区域:这一区域包括建立临时支撑物、防护设施、测量设施等。
这些设施的设置对于确保施工的正常进行和工人的安全至关重要。
3. 施工交通区域:这一区域用于施工期间的人员进出、设备运输以及材料供应等。
合理规划和划分交通区域可以避免施工过程中的混乱和交通事故的发生。
三、吊装方案设计在桥梁施工过程中,吊装方案的设计非常重要。
一个优秀的吊装方案能够最大程度地保证施工的安全和效率。
以下是对吊装方案设计的要点说明:1. 吊装工艺:根据桥梁结构和现场条件,确定吊装工艺,包括选取合适的起重设备、确定吊装点、选择合适的吊装方式等。
2. 吊装方案细节:细致规划吊装步骤、吊装顺序、吊装时间等,确保吊装过程中的每个环节都能得到合理安排。
场平工程施工组织设计

场平工程施工组织设计一、项目概况场平工程是指对土地进行整平处理的一项工程,主要包括清理场地、拆除旧建筑、填平坑洼等工作。
本项目位于城市郊区,占地面积100亩,施工期限为6个月。
二、项目目标1.完成场地整平工作,使地表平整、无坑洼。
2.按规定进行土方开挖和填筑,避免土方大面积堆放。
3.拆除旧建筑,确保拆除范围内的安全和环境卫生。
4.合理配置施工资源,保证施工进度和质量。
三、施工方案1.场地清理:首先进行边界确定和临时围栏搭设,然后清除场地上的杂草、垃圾等;清理完后再进行杂物的搬运和处理。
2.旧建筑拆除:根据拆除范围进行安全评估和拆除方案制定,采取逐层拆除的方式进行,确保拆除过程中的安全性和环境保护。
3.土方开挖和填筑:根据设计要求进行土方开挖,同时进行土方的运输和填筑,通过合理配置机械设备和人力资源,提高工作效率。
4.场地平整:完成土方开挖和填筑后,进行场地平整工作,包括场地表面的清理、整平和压实,确保地表平整、无坑洞。
四、施工组织结构1.项目经理:负责项目的全面协调和管理,制定施工方案并组织实施,负责施工进度和质量的控制。
2.技术员:负责技术方案的制定和施工图的编制,协助项目经理进行现场管理。
3.班组长:负责具体施工任务的安排和组织,协调施工人员和机械设备的配合。
4.施工人员:包括机械操作人员、土方工、建筑工、清理工等,按照工作任务进行分工和配合。
五、资源配置1.人力资源:根据施工任务的重要性和工期要求,合理配置施工人员,确保施工进度。
2.机械设备:根据土方开挖和场地平整的工作量,选择合适的挖掘机、推土机、压实机等机械设备,并进行维护和保养,确保设备正常运行。
3.材料和物资:根据工程需要,准备足够的土石方材料、建筑材料和劳动保护用品等,确保施工正常进行。
六、施工进度安排1.场地清理:2天完成边界确定、围栏搭设和杂物清理工作。
2.旧建筑拆除:根据评估结果,安排3天时间进行旧建筑的拆除工作。
3.土方开挖和填筑:根据设计要求,合理安排土方开挖和填筑工作,估计需要15天完成。
场地平整及排水工程设计说明

设计说明一、概述翔安区后滨(内林片)商住用地包括A地块、B地块、C地块,总面积79476.006 m2;本次设计包括场地平整、临时配套设施(雨水管、排水沟、洗车台等)。
二、设计依据及依据资料1、地形图及规划资料;2、《城市道路设计规范》(CJJ37-90)及1998年局部修订条文;3、《城市用地竖向规划规范》(CJJ83-99)。
4、《室外排水设计规范》(GB50014-2006)。
5、其他相关规范、要求。
二、设计原则1、充分发挥地块潜力,节约用地;2、合理利用地形、地质条件,满足城市各项建设用地的使用要求;3、场地竖向与周边现状或规划道路标高相协调;4、满足场地排水及防洪规划的要求;5、减少土石方及防护工程量,节省投资;6、保护城市生态环境,增强城市景观效果。
三、设计要求1、满足各项工程建设场地及工程管线敷设的高程要求;2、满足城市道路、交通运输、广场的技术要求;3、满足用地地面排水及城市防洪、排涝的要求;4、满足城市用地坚向设计,在满足各项用地功能要求的条件下,应避免高填、深挖,减少土石方、建(构)筑物基础、防护工程等的工程量。
四、设计概要1、标高控制及主要工程量根据地块周边道路规划标高及地形地势对该地块进行竖向控制。
主要工程量如下:计算说明:②=①×0.5;⑤=②+③;⑥=④。
2、场地内沟渠、池塘回填土方所涉及工程量已计入以上工程量表中。
3、A地块北侧、C地块西侧采用挡墙防护,另行设计;本次设计已扣除A地块北侧、C地块西侧边坡及挡墙断面体积所占填方数量。
4、技术标准(1)场平设计标高与周边场地有高差处,填方段采用1:1.5,挖方段采用1:1的坡度与周边场地顺接。
(2)方格网规格尺寸为20米×20米。
(3)用地范围内基底上的树墩及主根应拔除,草皮、垃圾应清除,场地表层的耕植土及腐殖土应清除。
(4)回填土最大粒径不超过15cm(碎石)。
(5)回填土方应分层压实,压实度≥87%(重型标准),由中央逐渐向四周填筑压实,每层松铺厚度30~50cm控制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
场平施工图设计说明
1.地形地貌及水文地质条件
场平区域属于构造剥蚀丘陵和溶蚀洼地地貌,地下水类型主要有松散层的孔隙水和基岩岩溶裂隙水。
由于场平区域居民较多,生活区排水沟交错分布,土体结构松散,颗粒大小不均,粘土层,土体颗粒小,土体裂隙稍发育,透水性弱,是相对隔水层。
下伏基岩为可溶的碳酸盐灰岩,地下水管道流富集于岩溶裂隙、溶洞较发育的地带其,且分布极不均匀。
拟建区地下水主要受大气降水和生活排水的补给,大气降水部分入渗补给地下水,多数随着排水沟向龙岩河排泄。
2.电力、通信等现状
规划范围内有两趟10Kv架空电力线缆贯穿一期启动区。
3.场平总体设计原则
场平总体设计思路是:
·在确保每个地块与相邻道路以及规划标高衔接合理的前提下,相应地调整地形复杂地块的竖向设计。
·尽可能地利用征地范围内的土地,避免浪费。
·场平设计地块为斜面或台地,地块无明确标高时采取线性渐变过渡。
·采用先进的曲面计算法,方格按10×10m进行布设。
指定方格四角高程,按四角中线高程计算。
·地块与道路、地块与地块之间,有高差时须用边坡衔接过渡。
挖方按1:1坡率控制,填方按1:1.5坡率进行控制,可采用斜坡绿化或进行主题设计。
斜坡以顺接为准,可根据现场实际情况调整。
4.建设规模
本次场平方案设计分为五个地块,平场总挖方32.8154万立方米,平场总填方26.5151万立方米,平场需弃方6.3万立方米。
5.主要技术标准
挖方区松散系数采用1.1;回填区压实度采用95%。
开挖后再回填的情况,综合松散系数按1.1考虑。
6、场平设计方案
根据已经完成部分的道路标高、规划道路高程以及地形图等,采集基础数据,初步确定各地块平场标高,计算各地块挖、填方量。
根据初步计算结果,综合地形地貌、用地性质及道路的竖向设计对该区域场地坡度进行调整,从而确定各地块平均标高以及台阶设置。
场地与场地之间采用顺接处理,场地与原始地貌的高差采用放坡处理;填方边坡按1∶1.5坡率放坡,挖方边坡按1∶1坡率放坡。
(特殊地质情况,根据现场实际情况调整)
因地块的建设时序不明,道路与地块的衔接方式随建设时序不同将采用不同的处理方式。
7.土石方调配
对地块的土石方调配设计,首先满足本地块内部的填方需要,然后再往需要的道路或地块由近及远进行调配,尽量减少运距,经济合理。
整个片区土石方施工挖余方量较大,应根据甲方要求,有组织地调运到弃土场。
弃土场的设置原则上由业
主指定,并按要求进行处理。
8.地块衔接
本次场平区域根据业主提供的规划标高分隔为五个地块,且地块与地块之间采用顺接的方式,由于此次场平区域多为高挖方,所以在高挖方地块区域采用1:1的放坡。
9.临时排水
地块排水分为开挖前的排水系统、施工时临时排水和场平永久性排水系统。
开挖前应组织和归顺场地范围的排水系统,排入河流、鱼塘、水池等较大静止水体。
施工时,应对整个场地有个合理的规划,组织场地积水能迅速地排出。
防止水体淤积在地块,影响场平质量。
地块永久性排水系统应结合道路排水系统设置,加强对永久水体的保护。
本次设计场平排水可采用土沟,主要用于边坡汇集水对现状建筑物有影响,或者有外来水对地块冲刷影响较大的地方,也可根据现场实际情况进行调整。
因地块施工,规划道路路基低于两侧地块设计标高而形成“水塘”时,应暗埋排水。
10.支挡结构设计
本次场平设计多为挖方,场平的东南面设置了挡墙(本册不包含挡墙设计)。
11.施工要点
实施时序和建议
1)平场区域内路网与平场统一设计、协调施工,建议平场、道路建设同时实施。
2)鉴于区域内大多处于大填大挖地段,再加上工期等因素,高填方路基采用强夯和分层碾压相结合,等沉降趋于稳定再实施地面工程。
场平施工
1)场平工程填方区先进行场地清理,淤泥、植被、树木、杂物等应清除,地表清理可参照道路相关规范执行。
清理后的弃土运至业主指定弃土场。
2)填方区粒径要求控制在最大粒径不超过50cm,填土厚度每次不超过100cm。
3)场地平整,标高允许偏差范围(+100mm,-300mm),长度宽度允许偏差范围(+400mm,-100mm)。
4)施工前,必须调查清楚场地内各种管线的分布情况,施工时采取必要的可靠措施,以确保安全。
12.施工注意事项
1)施工前,施工单位应会同建设、监理一起核准控制点,为确保施工计量及放线准确。
2)施工前,应调查和核准施工区域内现有地下、地上管线的位置、埋深、使用情况等,严禁盲目开挖,以免损坏地下管线。
3)施工单位应做好文明施工,确保施工及过往车辆、人员的安全,并做好施工组织设计,报监理、业主批准。
4)加强爆破施工,土石方运输的安全管理,建立严格的检查制度,防患于未然。
5)施工中应严格按建设方指定的地方作为取土坑或弃土场,开挖时作好临时支挡、夯实等工作,以免造成危害和影响环境。
6)施工中应加强排水和防洪,避免由此引起的水涝,影响施工质量。
7)由于地质勘察资料不详,施工前应查明各工点具体地质情况,如与设计不符,应及时通知设计单位察看现场。
8)未尽事宜应严格按照国家相关规范、规程及标准施工,确保工程质量。
