绞车运输能力计算
绞车提升能力计算

计算时需将10°更改为21°,斜巷长度更改为69m 。
㈢绞车提升能力计算:斜巷段内选用一台JD-55型绞车配合6×19--21.5型钢丝绳,负责掘进期间提升运输。
1、绞车能承受的最大载荷量:W =[p-qL(sin α+f 2cos α)]/(sin α+f 1cos α)=[4591.8-1.653×650×(sin10°+0.2cos10°)]/(sin10°+0.015cos10°)=22300kg取w = 22000kg式中:P  ̄- JD-55型绞车最大静拉力,P=4591.8kg ;f 1  ̄- 矿车运行阻力系数,f 1=0.015;f 2  ̄- 钢丝绳运行时与托辊和底板之间的摩擦阻力系数,f 2=0.2;q  ̄- 钢丝绳每米重量,q=1.653kg/m ;L  ̄- 钢丝绳最大长度,L=650m ;α  ̄- 巷道坡度,α=10°,2、绞车固定力效验: W 固=83.3÷9.8×1000×4=34000 kg >22000 kg式中:83.3 ̄-绞车每条固定锚杆的锚固力83.3 KN ;1000、9.8 ̄- 换算值;4  ̄- 绞车固定锚杆的数量,4条;绞车固定满足绞车能够承受的最大载荷量要求。
根据绞车能够承受的最大载荷量的计算满足要求。
3、钢丝绳安全系数的校验:钢丝绳安全系数:m=Q 总/p 1=30663÷4461=6.8钢丝绳安全系数m=6.8,大于《煤矿安全规程》规定6.5的要求,满足运输需要。
式中:Q 总  ̄- 6×19--21.5型钢丝绳破断力总和,Q 总=300.5KN=30663 kg ;P 1  ̄- 钢丝绳提升最大载荷量,P 1 = w(sin α+f 1cos α)+qL(sin α+f 2cos α)=22000×(0.17+0.015×0.98)+1.653×650×(0.17+0.2×0.98)=4461kg4、允许提升车数(按提升矸石计算):n= W/(Q 0+Q 1)= 22000/(970+2700)= 22000/3670 =5.99个式中: Q 0  ̄- 矿车自重,Q 0=970kg ;Q 1  ̄- 一车矸石重量,Q 1=2700kg 。
JD25绞车运输能力验算

1380西巷小绞车运输能力验算一、使用JD25绞车:1、运输斜巷最大倾角:250;最大运输长度:30m。
2、绞车最大牵引力:20000N。
3、矿车单重:595Kg,载货量(砂灰):2000Kg4、使用直径18.5mm钢丝绳的最大破断拉力:219000N5、在《煤矿安全规程》允许安全系数>6.5的时,允许钢丝绳最大牵引力为:219000÷6.5=33692.3 N,但JD25绞车的最大牵引力为20000N,故,钢丝绳牵引力F取20000N。
允许运输的重车数量为:F=n(m1+m z1)(sinβ+f1cosβ)g+m p l0(sinβ+f2cosβ)gn ={20000-1.218×30(sin250+0.15cos250)×9.8}/{(595+2000)(sin250+0.015cos250)9.8}=1.7重车数量取1,空车数量取2。
二、使用JHMB-14绞车:1、运输斜巷最大倾角:250;最大运输长度:30m。
2、绞车最大牵引力:140000N。
3、矿车单重:595Kg,载货量(砂灰):2000Kg4、使用直径21.5mm钢丝绳的最大破断拉力: 298000N5、在《煤矿安全规程》允许安全系数>6.5的时,允许钢丝绳最大牵引力为:298000÷6.5=45846.15 N, JHMB-14绞车的最大牵引力为140000N,故,钢丝绳牵引力F取45846.15N。
允许运输的重车数量为:F=n(m1+m z1)(sinβ+f1cosβ)g+m p l0(sinβ+f2cosβ)gn ={45846.15-1.658×30(sin250+0.15cos250)×9.8}/{(595+2000)(sin250+0.015cos250)9.8}=4.1重车数量取4。
上部车场满足4辆矿车的存放要求,故重车数量取4、空车数量取4。
生产技术部2008年11月8日。
jd-2.5绞车运输能力计算

JD-2.5型绞车在各种坡度下的运输能力的计算
已知:皮带下山总长L=400m,坡度为10——150,矿车自重0.74t,载重为2.89t,选用φ=18.5mm的钢丝绳,其断面面积是128.87mm,其自重为121.8kg/100m,其公称强度为1850N/mm,由此得出钢丝绳总破断拉力为238000N,绞车的最大静拉力是30KN,最小静拉力是25KN。
矿车运行时,其滚动摩擦系数为f=0.015,钢丝绳与地板摩擦系数为f=0.5,钢丝绳安全系数m a=Q q/F。
设当绞车受到其允许的最大拉力时,钢丝绳安全系数的校核:
m a=238000N/30000N=7.93>6
由此可知,设备选用的钢丝绳符合要求。
当绞车满负荷运行时,我们来计算它的运输能力。
为了保证安全,我们设定其满负荷拉力为F=25KN,易知:
F=m z g(sinα+fcosα)+m s g(sinα+f1cosα)
式中,m z为重物质量,m s为绳重,α为坡度,
则有F=25000=m z g(sinα+fcosα)+m s g(sinα+f1cosα)
既有m z=【25000-m s g(sinα+f1cosα)】/g(sinα+fcosα)
m z=【25000-4774.56(sinα+0.5cosα)】/ 9.8(sinα+0.015cosα)由以上公式可以知道在不同坡度下绞车的运输能力如下表:
JD-2.5型绞车在各种坡度下的运输能力表。
绞车能力计算

2.5米绞车钢丝绳根据破断力计算安全系数副斜井长600米,坡度15度,支架与平板重25T 。

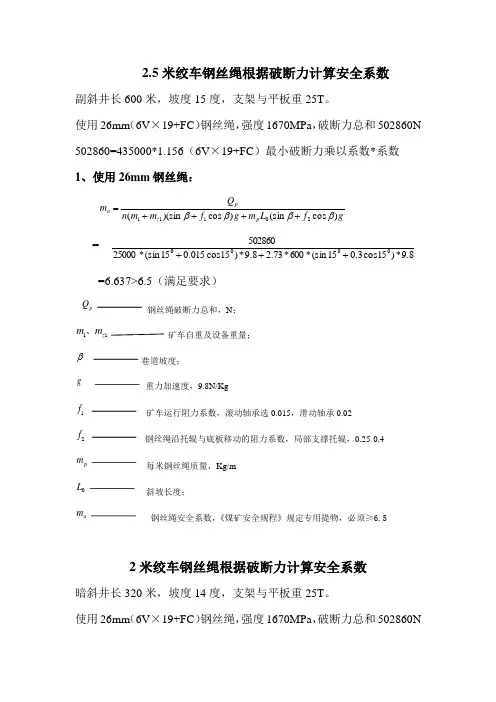

使用26mm (6V ×19+FC )钢丝绳,强度1670MPa ,破断力总和502860N 502860=435000*1.156(6V ×19+FC )最小破断力乘以系数*系数 1、使用26mm 钢丝绳:gf L mg f m m n Q m p z pa )cos (sin )cos )(sin (20111ββββ++++==8.9*)15cos 3.015(sin *600*73.28.9*)15cos 015.015(sin *25000502860+++=6.637>6.5(满足要求)pQ钢丝绳破断力总和,N ;11z m m 、矿车自重及设备重量;β巷道坡度;g 重力加速度,9.8N/Kg1f 矿车运行阻力系数,滚动轴承选0.015,滑动轴承0.02 2f 钢丝绳沿托辊与底板移动的阻力系数,局部支撑托辊,0.25-0.4pm每米钢丝绳质量,Kg/m 0L 斜坡长度;am钢丝绳安全系数,《煤矿安全规程》规定专用提物,必须≥6.52米绞车钢丝绳根据破断力计算安全系数暗斜井长320米,坡度14度,支架与平板重25T 。
使用26mm (6V ×19+FC )钢丝绳,强度1670MPa ,破断力总和502860N502860=435000*1.156(6V ×19+FC )最小破断力乘以系数*系数 使用26mm 钢丝绳:gf L mg f m m n Q m p z pa )cos (sin )cos )(sin (20111ββββ++++==8.9*)14cos 3.014(sin *320*73.28.9*)14cos 015.014(sin *25000502860+++=7.46>6.5(满足要求)pQ 钢丝绳破断力总和,N ;11z m m 、 矿车自重及设备重量;β巷道坡度;g 重力加速度,9.8N/Kg1f 矿车运行阻力系数,滚动轴承选0.015,滑动轴承0.02 2f 钢丝绳沿托辊与底板移动的阻力系数,局部支撑托辊,0.25-0.4pm每米钢丝绳质量,Kg/m 0L 斜坡长度;am钢丝绳安全系数,《煤矿安全规程》规定专用提物,必须≥6.5东区首采面切巷55KW 绞车计算1、二切巷最大坡度15度,长度:32米,,21.5mm(6×19+FC)钢丝绳,55KW 绞车。
11.4绞车运输巷提升能力计算

0925运输巷JD-11.4绞车提升能力计算黄白茨矿业有限责任公司掘进四队2014年2月10日0925运输巷JD-11.4绞车提升能力验算一、JD-11.4绞车提升能力0925运输巷坡度最大为6°,长200m,使用JD-11.4调度绞车运输,最重设备为综掘机截割部,自重8.3t,平板车重1t,单车设备总重9.3t。
单钩提升车数不超过1车,单钩提升设备总重不超过9.3t。
则:P=W*(sinα+f1*cosα)+q*L(sinα+f2*cosα)。
Pmax—绞车最大牵引力,10kN;P—钢丝绳所受最大静拉力;W—最大载荷;α—提斜倾角6°;f1—矿车与轨道之间的阻力系数,0.02;f2—钢丝绳牵引阻力系数,0.2;q—钢丝绳单位重量,5.412N/m(0.5412kg/m);L—斜巷长度,200米;二、提升重量的确定:P=W×(sinα+0.02×cosα)+q×L× (sinα+0.2×cosα)=9300×(0.104+0.02×0.9945)+5.412×200× (0.104+0.2×0.9945)= 1480.02kgΦ12.5mm钢丝绳(破断拉力为9730kg)安全系数:N=F/P=9730/1480.02=6.57>6.5经验算:绞车提升8.3吨重物时符合规定。
根据我队绞车使用情况以及以上验算做如下规定:1、对于设备大件提放车辆必须单车提放。
2、对于煤车每次提放车辆为不超过3辆。
3、对于料石每次提放车辆为不超过2辆。
4、对于特殊材料如轨道也必须单车提放。
5、对于支护材料提放车辆为不超过3辆。
提升绞车能力计算

1104进风联络巷55KW绞车提升能力验算一、计算依据:本次计算依据《矿山固定机械手册》、《矿井运输及提升设备》等有关技术资料进行。
二、原始资料:天祝煤业公司110进风运输联络巷提升斜长36m,提升倾角β=20°,绞车型号为JD-55,电动机额定功率为55KW,额定电压为660V,最外层绳速1.25m/s,最大静张力为40KN,配套提升钢丝绳直径为21.5mm,公称抗拉强度1670MPa,最小钢丝绳破断拉力总和298KN,钢丝绳每米单重1.68kg/m。
三、提升能力及安全系数验算:1、根据绞车最大静张力计算绞车最大提升重量:M max=gf gfLmFpJ)cos(sin) cos(sin][12maxββββ++-式中:[F Jmax]——绞车允许的最大静张力,40000NL——提升斜长,36mf1——车辆运行摩擦阻力系数,滚动轴承取0.015;f2——钢丝绳沿托绳轮和底板移动阻力系数;取f2=0.25;β——巷道倾角20°;m p ————钢丝绳每米单重,m p =1.68 kg/m ;则:M max =10)20cos 015.020(sin 10)20cos 25.020(sin 3668.140000⨯︒⨯+︒⨯︒⨯+︒⨯⨯-=11135.3kg即:初步计算该提升机最大提升重量为11.1353吨。
2、提升钢丝绳安全系数验算m a =g f L m g f M Q p p)cos (sin )cos (sin 21max ββββ+++≥[m a ]式中:[m a ]——钢丝绳许用安全系数;m a ——钢丝绳安全系数;Q P ——钢丝绳钢丝破断拉力总和,Q P =298000N ; 则:m a =10)20cos 25.020(sin 3668.110)20cos 015.020(sin 3.11135298000⨯︒⨯+︒⨯⨯+⨯︒⨯+︒⨯ = 7.45>6.5钢丝绳安全系数满足要求。
无极绳绞车计算方法
第四节、无极绳绞车运输设备专项设计井下材料运输因考虑到要整体下放液压支架的需要,轨道上山巷采用单轨单向运输,选用1部JWB-132/BJ型无极绳连续牵引车完成下放液压支架及材料、设备辅助运输任务。
㈠设计依据1.运输距离1800m,最大倾角7°;2.最大件为:过渡液压支架重量为22.5t;3.最大班运输量:材料4车;砂子、水泥6车;矸石75t;坑木4车;设备4次;保健饭1次;雷管、炸药各1次;其它5次。
提升容器:提矸及料时选用MC1-6A型1t材料车及1t平板车,自重494kg(2000×880×1150)每钩提4辆。
升降大件设备时绞车绳端载荷(包括提升容器自身重量)(W)最重液压支架+平板车=22.5T+1.5T=24T;㈡选型计算1.钢丝绳的选择预选20NAT 6×19S+FC 1570 SZ型钢丝绳(GB/8918-2006),钢丝绳直径d=26mm,单位重量P k=2.631kg/m,全部钢丝破断力总和Q p=439.5kN。
2.行车阻力计算F=(G0+G+G p)g(sinβ+ωz cosβ)+2μP k gL=83.6kN式中:G0──梭车重量,G0=3000kg;G──液压支架重量,G=22500kg;G p──平板车重量,G p =1500kg;μ──-钢丝绳摩擦阻力系数,μ=0.25;L ──-运输距离,L=1800m ; β──运行线路最大坡度,β=7°。
3.电机轴功率计算 N 0= F u ⨯V/0.8 = 83.6⨯1.4/0.8=118(KW) 4.钢丝绳强度验算 1)钢丝绳张力计算141S F S -S nμα==(e -1)式中:n ── 摩擦力备用系数,n=1.2;μ──-钢丝绳与驱动轮间的摩擦系数,μ=0.14; α──钢丝绳在驱动轮上的总围包角,α=7π。
S 1=3.21kN S 4=43.6kN 2)安全系数检验p maxQ m 3.950.001L 3.2S ==>-=式中:S max ── 钢丝绳最大张力,考虑到加配重前钢丝绳已经收紧,钢丝绳理论值增加10kN 。
102运输皮带拉皮带绞车的能力验算
=4.37>3.5 满足要求。
500.5 1000/ 9.8 32.4 300(sin16 0.05cos16o ) 32.4 1100 (sin11o 0.05cos11o )
o
m
500 .5 1000 / 9.8 32.4 300 0.3239 32.4 1100 0.2398
参数:外层最大静拉力:160KN 内层最大静拉力:32来自KN 钢丝绳直 径:φ 28mm)
二、钢丝绳的破断拉力验算: 37kW 慢速绞车使用的钢丝绳为φ 28mm 查钢丝绳参数表知φ 28mm 钢丝绳的破断拉力 500.5KN 则 安全系数:
m
m
Qd Q0 (sin f1 cos ) Psb L0 (sin f 2 cos )
一、37kW 慢速绞车拉力验算: 胶带与托辊之间的滚动摩擦系数为:0.05 ST/S 胶带的理论重量为 32.4 ㎏/m 重力加速度取 10m/s2 102 运输皮带总长 1400 米, 其中 300 米巷道倾角 16° , 1100 米巷道倾 角 11° 。 300 米巷道倾角 16° 上皮带下滑力: Q1=32.4X10×300×sin16° +ц ×32.4×10×300×cos16° =32.4×10×300×0.2756+0.05×32.4×10×300×0.961 =26788.32+0.05×93409.2 =31458.78N 1100 米巷道倾角 11° 上皮带下滑力: Q2= 32.4×10×1100×sin11° +ц ×32.4×10×1100×cos11° =32.4×10×1100×0.1908+0.05×32.4×10×300×0.9816 =68001.12+0.05×95411.52 =72771.696N 合计为: Q=Q1+Q2=31458.78+72771.696=104230.476N 37kW 慢速绞车的最大静拉力 Fmax=160KN 则 安全系数:160KN÷104230.476N=1.535(37kW 慢速绞车的技术
无极绳绞车的选型与计算
古汉山矿1701回风巷无极绳绞车提升能力计算一、绞车运输重车时,钢丝绳的张力p s=ng(W0+ W1)﹙f1COSβ+SINβ﹚+ CLg﹙f2COSβ+ SINβ﹚≤p e=1×9.8(25000+4000)(0.02+0.14)+1.7×800×9.8(0.2+0.14) 45472+9063=54535<80000式中:P s—钢丝绳的张力(N)n—矿车数量W0—材料车自重1000(Kg)W1—材料车最大载重25000(Kg)梭车3000(kg)f1--矿车阻力系数(0.02)β—巷道倾角8°C--钢丝绳每米重量 1.7(kg)L—钢丝绳长度800(m)f2—钢丝绳阻力系数(有托辊,钢丝绳与底板无摩擦取0.2;无托辊取0.5)p e--绞车额定牵引力80000(N)二、提升矿车数量的确定n≤{p e-CLg﹙f2COSβ+ SINβ﹚}/ g(W0+ W1)﹙f1COSβ+SIN β﹚n-矿车数量(取整数)经计算得:n=1则一次提升最大矿车数≤1,按照我矿材料车重量1000kg,装材料重量25000kg,则每次可满足提升1辆车的要求。
三、验算钢丝绳安全系数提升1个车时,提升需要的最大静拉力为:p s=ng(W0+ W1)﹙f1COSβ+SINβ﹚+ CLg﹙f2COSβ+ SINβ﹚=54535N1、校验钢丝绳最大静拉力按照煤矿安全规程要求,提升系数K‘不得小于6.5选用的直径为21.5mm,抗拉强度为1670Mpa的钢丝绳的最小破断力为302KN,则K=302KN/55KN=5.5<安全系数,不满足要求。
JWB55B型无极绳绞车适用于煤矿井下环境。
它是以钢丝绳牵引的轨道运输设备,主要用于井下工作面顺槽和采区大巷实现材料、设备及人员运输,特别适用于大型综采设备的运输牵引。
在20°以下的坡道采用55KW无级绳绞车,可实现材料、设备及工作面顺槽运输。
-----工作面运输能力计算
------工作面运输能力计算
1、------工作面主要掘进荒断面 4.2×3.107m2,作业规程爆破图表中炮眼深度1.8m,按照炮眼利用率80%,每循环进尺1.44m,爆破实体岩石:11.3m2×1.44m×2=32.544m3。
2、由------工作面正规循环图表得知耙岩出矸时间为790min。
3、本工程岩石主要以页岩为主,矸石松散系数取经验值2,矿车容积1.94m3,矸石装满系数0.85。
4、P60B耙斗装岩机生产率75~110m3/h,55kW绞车钢丝绳平均绳速1.28m/s。
5、为保证每个正规循环出矸车数:32.544m3×2/(1.94m3×0.85)=40辆。
6、每个正规循环P60B耙斗装岩机出矸时间:32.544m3×2/(75+110)÷2=0.7h=42min。
按车辆运输最远距离500m出一车矸石时间:2×500m/1.28m/s=781.25s=13min
每个正规循环出矸绞车时间:40辆×13min=520min
按出一车矸石摘挂链时间取经验值各2min,每个正规循环摘挂链时间:40辆×2min×2=160min
7、每个正规循环出矸实际时间为:42min+520min+160min=722min<790min
经运输能力计算核定,该系统运输能力满足实际需要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
绞车运输能力计算
一、副斜井提升绞车计算:
1、已知条件:
(1)绞车参数:
绞车型号:JK-2×1.5型矿井提升机电机型号:YR355L1-8电机功率:220KW
钢丝绳直径:24.5mm最大静张力:60KN(2)钢丝绳规格:
绞车钢丝绳直径:24.5mm钢丝绳每米重量:P=1.57Kg钢丝绳破断拉力:398.7KN
副斜井长:L=530m巷道最大倾角:β=25°矿车的阻力系数:f1=0.03钢丝绳的阻力系数:f2=0.3斜巷提升钢丝绳安全系数不小于6.5G0—1t箱式矿车自重0.5T G1—1t箱式矿车最大载量1T2、JK-2×1.5绞车运输能力计算(1)绞车提升最大物件的重量根据公式
F=(G0+G1)(sinβ+f1cosβ)×g+p×L(sinβ+f2cosβ)×g根据以上公式可求得调度绞车最大提升物件的重量G=F-PL(sinβ+f2cosβ)g/(sinβ+f1cosβ)g={60000-0.85×200×(sin25°+0.3×cos25°)×9.8}/(sin25°+0.03×cos25°)×9.8=(60000-41533.12)/1.9=9719.41kg
(2)绞车提放车数计算:
n=F/(G0+G1)(sinβ+f1cosβ)×g+p×L(sinβ+f2cosβ)×g=60000/
(500+1000)×(sin25°+0.03×cos25°)×9.8+0.85×200×(sin25°+0.3×cos25°)×9.8=60000/11070.1
=5.42n取整数n=5车3、钢丝绳安全系数验算:
1t满载物料矿车计算:则总重量为4800Kg,可求得
绞车最大牵引力F为:
F=(G0+G1)(sinβ+f1cosβ)×g+p×L(sinβ+f2cosβ)×g=(500+4800)×(sin25°+0.03×cos25°)×9.8+0.3×200×(sin25°+0.3×cos25°)×9.8=9983.2+4562.32=55.6kN
提升最大牵引力为55.6kN,JK-2×1.5型矿井提升机牵引力为60kN,绞车满足要求。
钢丝绳安全系数验算:M=Qp/F
=152000/10516.4=14.45>6.5所以钢丝绳选用合格通过以上对JD-1.6型绞车提放车数校核计算和钢丝绳安全系计算得出结论,JK-2×1.5型矿井提升机符合规定,考虑提放车时钢丝绳所受的破断能力及绞车地锚等固定因素,故规定在绞车上行时JD-2×1.5型矿井提升机最大提升矿车数为5辆。
二、25KW绞车运输能力计算
1、已知条件:
(1)绞车参数
绞车型号:JD—1.6 电机型号:YBJ25—4
电机功率:25KW 最大静拉力:16KN
滚筒宽度:400mm 钢丝绳直径:15.5mm
钢丝绳破断力总和:152KN 最大绳速:1.033m/s
(2)钢丝绳规格
绞车钢丝绳径:15.5mm
钢丝绳每米重量P=0.85Kg
钢丝绳最小总破断力(Q)=152KN引用
一采区轨道上山巷道斜长:L=200m,巷道最大倾角:β=10°
矿车阻力系数:f1=0.015 钢丝绳阻力系数:f2=0.15
斜巷提升钢丝绳安全系数不小于6.5
G0—1t箱式矿车自重600Kg.
G1—1t箱式矿车最大载量1800Kg.
2、JD—1.6绞车提升能力验算
(1)绞车提升最大物件的重量
(2)根据公式
F=(G0+G1)(sinβ+f1cosβ)×g +p×L(sinβ+f2cosβ)×g 根据以上公式可求得调度绞车最大提升物件的重量
G=F-PL(sinβ+f2cosβ) g/(sinβ+f1cosβ)g ={16000-0.85×200×(sin10°+0.15×cos10°)×9.8}/(sin10°+0.015×cos10°)×9.8 =(16000-533.12)/1.9 =8140.5kg
(2)绞车提放车数计算:
n=F/(G0+G1)(sinβ+f1cosβ)×g+p×L(sinβ+f2cosβ)×g =16000/(600+1800)×(sin10°+0.015×cos10°)×9.8+0.85 ×200×(sin10°+0.15×cos10°)×9.8
=16000/4884.32 =3.28
n取整数n=3车
3、钢丝绳安全系数验算:
按绞车提升两辆1t满载物料矿车计算:则总重量为4800Kg,可求得绞车最大牵引力F为: F =(G0+G1)(sinβ+f1cosβ)×g+p×L(sinβ+f2cosβ)×g
=(600+4800)×(sin10°+0.015×cos10°)×9.8+ 0.85 ×200×(sin10°+0.15×cos10°)×9.8
=9983.2+299.88
=10.5kN
提升最大牵引力为10.5kN,JD-25型调度绞车牵引力为16kN,绞车满足要求。
钢丝绳安全系数验算:
M=Qp/F
=152000/10516.4=14.45>6.5所以钢丝绳选用合格。
通过以上对JD-1.6型绞车提放车数校核计算和钢丝绳安全系数计算得出结论,JD-1.6型绞车最大提升能力为8.14吨,考虑提放车时钢丝绳所受的破断能力及绞车地锚等固定因素,故规定采区轨道巷JD-1.6型绞车可提升2辆满载矸石或喷浆料车。
三、40KW绞车运输计算能力
一、概述
二、已知40KW绞车牵引力为2.5吨,钢丝绳直径为18.5mm,钢丝绳总长度为590米。
二、提升计算
qc----矿车自重,qc=585Kg;
f1----矿车运行阻力系数,f1=0.015;
f2----钢丝绳运行阻力系数,f2=0.2;
F-----绞车牵引力,F=2.5t;
p-----钢丝绳每米重量,p=1.24Kg/m;
Lc-----钢丝绳最大倾斜长度590m;
q-----装矸重量,q=1800Kg;装煤重量q=1200Kg。
经过计算得:
提升矸石串车数:nc≤3.84辆;提升煤串车数:nc≤5.12辆
三、所以,40KW绞车提升最多提升3辆矸石车,提升5辆煤车,各项参数验算
当提升3辆矸石车时,提升需要的最大静拉力: Pmax=[nc(q+qe)(sinα+ f1cosα)+P Lc(sinα+ f2cosα)]*9.8
计算得:Pmax≈19807N
当提升5辆煤车时,提升需要的最大静拉力: Pmax=[nc(q+qe)(sinα+ f1cosα)+P Lc(sinα+ f2cosα)]*9.8
计算得:Pmax≈23963.6N
1、验算钢丝绳最大静拉力
由煤矿安全规程得,提运安全系数K’不得小于6.5。
选用直径18.5,抗拉强度为1670Mpa的纤维信钢丝绳最小破断力为193.05KN,实际K=193.05KN/ 19.807KN=9.75,所以提升3辆
矸石满足要求。
K=193.05KN/ 23.9636KN=8.055,所以提升5辆煤车满足要求。
2、连接器强度验算
连接器最大允许牵引力P=58800N
∵提升矸石P=58800N>Pmax=19807N
提升煤P’=58800N> Pmax=23963.6N
∴连接器满足要求
3、绞车功率验算
⑴提升矸石验算绞车功率
据公式N=(Fjzd×Vzd)÷(1000×η)
式中:N 验算功率
F jzd绞车最大静拉力19807NV
zd绞车最大速度,1.3m/s
η验算常用系数0.85
计算得:N≈30.3KW。
∵N≈30.3KW<40KW
∴绞车功率满足提升要求。
⑵提升煤车验算绞车功率
据公式N=(Fjzd×Vzd)÷(1000×η)
式中:N 验算功率Fjzd绞车最大静拉力23963.6N Vzd绞车最大速度,1.3m/s η验算常用系0.85
计算得:N≈36.65KW。
∵N≈36.65KW<40KW
∴绞车功率满足提升要求。
所以,此斜巷可以提升矸石车三辆,煤车五辆。
为确保安全及不影响生产情况下,建议提升煤车4辆。
