管桩灌芯施工方案

合集下载

管桩施工方案和灌注桩方案

管桩施工方案和灌注桩方案

管桩施工方案和灌注桩方案1. 管桩施工方案1.1 工程概述管桩施工旨在通过安装钢管或塑料管,提供地下或水下工程中的支撑、固结或隔离作用。

本方案旨在详细描述管桩施工的步骤、要求以及安全措施。

1.2 施工步骤1.2.1 基桩准备在施工现场清理地表,确保建造区域的平整并符合设计要求。

按照设计要求预留各桩位的位置,并进行精确的测量和标记。

1.2.2 钻孔使用适当的钻探设备,在各预留桩位进行钻孔。

钻孔直径和深度应符合设计要求,并确保孔内壁面垂直度和光洁度,以提供足够的管桩安装空间。

1.2.3 桩工安装将预先准备好的管桩送入钻孔中,确保钢管或塑料管与钻孔壁面之间有足够的间隙,以确保灌浆填充的均匀性。

根据需要,可以采用振动或冲击的方法,以确保管桩在土层中安装牢固。

1.2.4 灌浆填充在管桩施工完成后,进行灌浆填充。

灌浆材料应根据设计要求选择,并按比例充分搅拌,以确保其均匀性和流动性。

灌浆操作应注意避免气泡和空洞的产生。

1.2.5 桩身修整在灌浆填充完毕后,根据需要进行桩身修整。

修整包括顶部切割、刨平和对顶部置于标高要求的校正。

1.3 安全措施1.3.1 安全设施施工现场应设置合适的安全警示标志,明确禁止未授权人员进入。

施工人员应佩戴符合要求的个人防护装备,如安全帽、安全靴和安全带等。

1.3.2 地质勘察在管桩施工前,应进行充分的地质勘察,以了解土层情况、地下水位和其他地质条件,以及可能存在的风险。

根据勘察结果,制定相应的安全措施和应急救援方案。

1.3.3 检测与监控在管桩施工过程中,应严格按照设计和规范的要求进行检测和监控。

确保管桩的安装质量,以及灌浆填充的充实性和均匀性。

2. 灌注桩方案2.1 工程概述灌注桩是一种通过在钻孔中灌注混凝土形成桩身的技术。

它在基础承载方面具有较高的承载能力和稳定性。

本方案旨在描述灌注桩施工的步骤、要求以及注意事项。

2.2 施工步骤2.2.1 钻孔准备清理施工现场,确保桩基位置的平整和无杂物。

混凝土管桩接桩灌芯方案

混凝土管桩接桩灌芯方案

混凝土管桩接桩灌芯方案一.工程概况:本工程位于六合区程桥街道,桂花新苑北侧。

地下建筑面积10502.28m2,其中车库部分7668.27m2(包括人防、非人防)筏板厚度:人防500mm。

车库450mm。

混凝土C35/P6,车库共计300根桩。

主楼1#、2#、3#楼筏板厚度600mm,4#/5#、6#楼筏板厚度550mm. 混凝土C35/P6,计555根桩。

二.、砼管桩接桩施工:本工程接桩采用砼灌芯接桩方案,做法详见苏JH002-2015(24页)。

1.根据图纸,本工程基础分别使用的PHA-400(95)AB-C80桩。

按设计要求,桩头接桩砼标号应使用C40微膨胀砼灌芯。

2.灌芯使用的锚固钢筋为HRB400、箍筋为HPB300级钢筋:φ400管桩,8φ20钢筋,桩内箍筋Φ6 @ 250。

锚固主筋长度为:车库部分为抗拔桩,按设计图纸需3.2M填芯。

主楼部分为抗压桩,按设计图纸需2m填芯。

3.砼托板使用3mm厚铁板和接桩锚筋,端头焊接,托板直径按桩孔内径缩小20mm。

4.抗拔桩钢筋长3.2m+32*0.02=3.84m。

抗压桩钢筋长2m+32*0.02=2.64m5.从托板向上2 m处使用3Φ8(L=桩外径),和锚固筋垂直交叉点焊牢靠,严禁将主筋焊接咬伤。

6.砼浇筑前,应清除砖胎模内的建筑垃圾,和管壁内的泥浆等垃圾,并冲洗干净,排清胎模内桩孔内积水(从桩顶向下不少于2m),确保灌芯砼和桩身粘接良好。

7.砼应搅拌均匀,振捣密实。

砼浇筑完毕后,应及时清理锚固筋上的水泥浆,并在终凝后,进行浇水养护,时间不少于14天。

8.灌芯砼施工工艺流程图:三、保证砼质量等级的施工技术措施:严格按照设计要求和砼工程技术规范组织施工,从材料施工方面采取措施,确保砼达到设计要求。

1.通过试验,确定砼的最佳水灰比和最优的配合比,对原材料应通过检验和复试合格后,方可投入使用。

2.浇筑砼前,应仔细检查砼浇筑部位是否有垃圾、积水、泥浆。

抗拉拔管桩灌芯方案

抗拉拔管桩灌芯方案

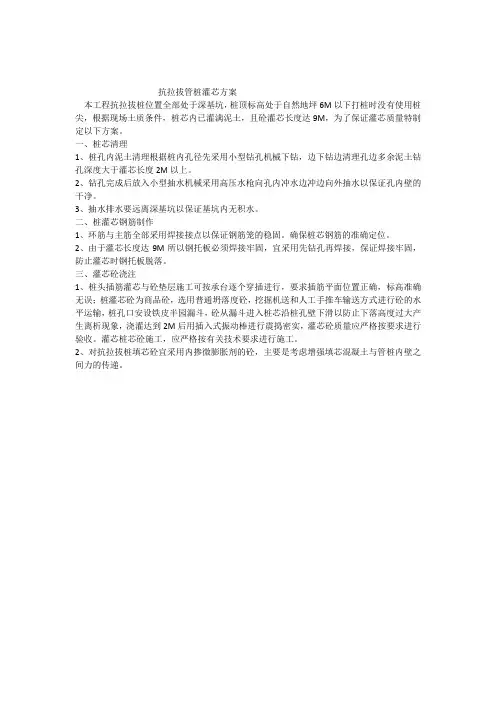

抗拉拔管桩灌芯方案
本工程抗拉拔桩位置全部处于深基坑,桩顶标高处于自然地坪6M以下打桩时没有使用桩尖,根据现场土质条件,桩芯内已灌满泥土,且砼灌芯长度达9M,为了保证灌芯质量特制定以下方案。

一、桩芯清理
1、桩孔内泥土清理根据桩内孔径先采用小型钻孔机械下钻,边下钻边清理孔边多余泥土钻孔深度大于灌芯长度2M以上。

2、钻孔完成后放入小型抽水机械采用高压水枪向孔内冲水边冲边向外抽水以保证孔内壁的干净。

3、抽水排水要远离深基坑以保证基坑内无积水。

二、桩灌芯钢筋制作
1、环筋与主筋全部采用焊接接点以保证钢筋笼的稳固。

确保桩芯钢筋的准确定位。

2、由于灌芯长度达9M所以钢托板必须焊接牢固,宜采用先钻孔再焊接,保证焊接牢固,防止灌芯时钢托板脱落。

三、灌芯砼浇注
1、桩头插筋灌芯与砼垫层施工可按承台逐个穿插进行,要求插筋平面位置正确,标高准确无误;桩灌芯砼为商品砼,选用普通坍落度砼,挖掘机送和人工手推车输送方式进行砼的水平运输,桩孔口安设铁皮半园漏斗,砼从漏斗进入桩芯沿桩孔壁下滑以防止下落高度过大产生离析现象,浇灌达到2M后用插入式振动棒进行震捣密实,灌芯砼质量应严格按要求进行验收。

灌芯桩芯砼施工,应严格按有关技术要求进行施工。

2、对抗拉拔桩填芯砼宜采用内掺微膨胀剂的砼,主要是考虑增强填芯混凝土与管桩内壁之间力的传递。

PHC管桩填芯施工方案

PHC管桩填芯施工方案

PHC管桩填芯施工方案
一、施工准备工作
在进行PHC管桩填芯施工之前,各项准备工作至关重要。

施工单位应仔细查
看设计图纸,了解工程要求,制定详细的施工方案并根据施工计划进行准备工作。

二、材料及设备准备
在施工现场需准备好符合规范要求的PHC管桩填芯材料,包括混凝土、石子、水泥等。

此外,还需要各种施工设备如搅拌机、输送设备、振捣器等,在确保设备齐全的基础上,按照规范要求进行调试和检查。

三、施工中注意事项
1.PHC管桩填芯施工应由具有相应资质和经验的专业团队进行,施工
人员需具备丰富的施工经验和技术能力。

2.在进行填芯施工时,应注意控制混凝土的坍落度和配合比,确保填芯
质量满足设计要求。

3.填芯过程中应及时振实和整平填芯体,避免出现孔洞和空隙,以确保
PHC管桩的承载能力和稳定性。

4.施工现场应保持清洁,及时清理掉混凝土残渣,避免对周边环境造成
污染。

四、施工验收及后续措施
填芯施工完成后,需对填芯质量进行验收,包括填芯体的密实程度、强度等指
标的测试和评估。

验收合格后,可进行下一步的施工工作,如桩顶的锚固处理等。

在整个施工过程中,应严格按照规范要求进行操作,确保填芯质量和工程安全。

任何施工问题和质量缺陷都应及时进行整改和处理,以保证PHC管桩施工质量达
到设计要求。

至此,PHC管桩填芯施工工作完成,希望以上方案对施工单位在填芯施工中提
供一些参考和帮助。

预制管桩与灌芯一体化施工工法

预制管桩与灌芯一体化施工工法

预制管桩与灌芯一体化施工工法预制管桩与灌芯一体化施工工法一、前言预制管桩与灌芯一体化施工工法是一种结合了预制管桩和灌注桩的施工方法,通过将预制管桩与灌注桩的优势进行整合,实现了施工效率的提高和质量的保证。

本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。

二、工法特点预制管桩与灌芯一体化施工工法的特点主要体现在以下几个方面:1. 结合了预制管桩和灌注桩的优势,既能够充分利用预制管桩的高强度和抗震性能,又能够充分发挥灌注桩的承载能力和排水性能。

2. 施工效率高,通过预制管桩的安装和灌注桩的灌注过程可以同时进行,减少了施工时间。

3. 施工质量高,预制管桩和灌注桩之间形成了一体化的结构,具有较好的整体性和稳定性,能够有效抵抗水压和外力因素。

4. 灵活性强,可以根据实际情况调整预制管桩和灌注桩的数量和间距,以适应不同工程需求。

三、适应范围预制管桩与灌芯一体化施工工法适用于以下场合:1. 土质条件复杂的地区,能够有效解决土层不均匀、土质松软或膨胀性土的问题。

2. 需要承载能力高、稳定性好的工程,特别适用于高层建筑、大型桥梁和港口水利工程。

3. 需要进行地下排水的工程,可以通过预制管桩和灌注桩的间隙进行排水,提高地基的稳定性。

四、工艺原理预制管桩与灌芯一体化施工工法的实际工程中,通过预制管桩的安装和灌注桩的灌注来形成一体化的桩体结构。

具体来说,该工法的工艺原理包括以下几个方面:1. 预制管桩的安装: 首先,根据设计要求确定预制管桩的间距和深度,在施工现场进行预制管桩的安装。

安装时需准确控制桩基的水平度和垂直度,并注意保证预制管桩之间的间隙。

2. 灌注桩的灌注: 然后,将预制管桩之间的间隙进行灌注,选用适宜的灌注材料,如混凝土或灌浆材料进行灌注,同时注意控制灌注过程中的压力和温度。

3. 确保桩体的整体性和稳定性:灌注完成后,预制管桩与灌注桩之间形成了一体化的结构,通过加固和连接措施,保证桩体的整体性和稳定性。

预应力管桩灌芯施工工艺[详细]

预应力管桩灌芯施工工艺[详细]

预应力管桩灌芯施工工艺孙辉总承包公司摘要:预应力管桩灌芯使得管桩的 桩顶抗水平力的 承载能力大大加强,同时增大预应力管桩与承台的 锚固效果.关键字:管桩灌芯、施工工艺、质量标准一、 施工准备1、材料准备 钢筋、3厚圆薄钢板、微膨胀混凝土、电焊条. 2、主要机具 卷尺、电焊机、插入式振捣棒、钢筋切割机/弯曲机、水泵、铁刷. 3、 作业条件预应力管桩内壁浮浆已清理干净,没有泥、砂和积水.人员、机具以及材料已准备齐全,机具完好,材料合格.二、 施工工艺→→→→1、开始挖土2、挖至指定标高3、砼垫层浇筑4、管桩清理5、钢筋笼制作完成6、吊模安装7、灌芯砼浇筑8、管桩灌芯完成三、施工技术措施根据施工图纸设计要求,本工程所有预应力管桩均做灌芯处理,详见《预应力混凝土管桩》苏G03-2012第50-52页,桩顶灌实长度不得小于5倍管桩外径且不小于2米,托盘采用厚度为3米米的Q235A圆薄钢板.1、钢筋制作与安装严格按图纸所给的尺寸加工钢筋,桩芯锚筋的制作安装:桩外径为400米米壁厚95米米的灌芯纵筋为4Ø12的三级钢,箍筋采用螺旋箍筋Ø6@200,箍筋起止段必须按《预应力混凝土管桩》图集10G409要求施工,平直段不小于1.5圈,钢筋加工的误差要在规定范围内,保证钢筋的绑扎间距且平齐顺直.钢筋与圆薄钢板的连接方式为焊接,焊接方式为T型焊,焊脚尺寸为5米米,详见标准图集《预应力混凝土管桩》10G409第42页.2、混凝土浇筑浇筑混凝土之前首先填写混凝土浇筑令,现场不准对商品混凝土随意加水,使用振捣棒时,要快插慢拔,不得漏振,间距300-400米米,时间20-30秒,每一振捣的延续时间应使混凝土的表面呈现浮浆且不再沉落,本工程灌芯混凝土采用C40微膨胀混凝土,灌芯高度为2000米米.四、保证工程施工质量的施工方法,技术措施1、高桩要进行截桩,接桩以及截桩与不截桩的桩顶与承台连接详见苏G03-2012图集50-52页.2、桩芯要进行清理,若桩芯内有积水则降至2米以下.3、吊模安装将加工好的钢筋笼放入管桩内,控制好入桩尺寸,吊模采用十字钢筋架固定.4、吊模安装好后进行灌芯混凝土浇筑,浇筑混凝土时应振捣密实,但不应过振.五、质量保证措施1、所有材料均应有产品合格证及检验合格报告.2、严格按照施工图纸尺寸进行施工.3、钢板与钢筋焊接的焊缝应当均匀饱满,控制好焊脚尺寸,焊脚尺寸过小容易产生脆性组织,焊脚尺寸过大易使钢板形成烧伤烧穿的“过烧”现象.结束语:通过对相应技术规范的学习和现场实践观察学习,掌握了预应力管桩灌芯整个施工工艺和各个阶段需要注意的重点,在之后的工作中,我会随时将学习到较好的施工工艺及技术方法总结出来,不仅可以加深自己对专业知识理解,还可以和大家分享,相互学习.参照依据:(1)GB50300-2001建筑工程施工质量验收统一标准(2)苏G03-2012 预应力管桩图集(3)10G409预应力混凝土管桩图集(4)建筑施工手册。

管桩灌芯施工方案交底

管桩灌芯施工方案交底

预应力管桩灌芯混凝土浇筑方案交底记录
1.2根据施工图纸及现场施工情况地坪桩1#、3#展厅地坪桩施工接近尾声,即将进入褥垫层施工阶段,为保证地坪桩桩头封堵及上部桩身强度能满足地面荷载要求,地坪桩芯内采取以
的桩
2.2混凝土运输
2.2.1混凝土运输时间控制
为了保证混凝土连续浇筑,杜绝冷缝发生,所以严格控制混凝土运输时间。

2.2.2混凝土运输车辆台数选定
混凝土罐车数量根据搅拌站距现场距离确定,以及浇灌部位的特点,浇筑墙、柱时应在现场保证施工现场停留3辆混凝土罐车,最大间隔时间不得超过40分钟。

尤其是在早晚上下班车流高峰期,浇筑楼板时应在现场保证10~12辆混凝土罐车,以保证混凝土浇筑连续性。

2.2.3现场混凝土浇筑方式选择
3、灌芯混凝土浇筑
浇筑混凝土之前可适当对桩内壁进行浇水湿润,但绝不准对商品混凝土随意加水,使用振捣棒时,要快插慢拔,不得漏振,间距300-400mm,时间20-30秒,每一振捣的延续时间应使混凝土的表面呈现浮浆且不再沉落,本工程灌芯混凝土采用C40微膨胀混凝土,灌芯高度根据结构设计说明1#-4#展厅两侧Φ400mm抗压预应力管桩灌芯高度为2.0m,地下室部分Φ400mm抗拔预应力管桩灌芯高度为3.0m,1#-4#展厅内Φ500mm抗拔预应力管桩灌芯高度为4.0m。

4、施工质量保证措施:
4.1所有材料均应有产品合格证及检验合格报告。

预制管桩桩头灌芯施工工法

预制管桩桩头灌芯施工工法

预制管桩桩头灌芯施工工法预制管桩桩头灌芯施工工法一、前言预制管桩桩头灌芯施工工法是一种常见的桩基施工工法,通过在预制管桩顶部进行灌芯,实现桩基的加固和巩固。

本文将介绍这种工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。

二、工法特点预制管桩桩头灌芯施工工法具有以下特点:1. 施工简便:通过预制管桩直接在桩头处灌注混凝土,避免了传统钻孔灌注桩的复杂施工工艺。

2. 施工速度快:预制管桩可预先制作,到现场后只需要进行灌芯施工即可,施工速度较快。

3. 施工质量稳定:预制管桩灌芯工艺成熟,施工质量可控,并能够达到设计要求。

4. 成本较低:与传统钻孔灌注桩相比,预制管桩桩头灌芯施工工法具有较低的施工成本。

三、适应范围预制管桩桩头灌芯施工工法适用于以下情况:1. 地质条件较好,无需进行特殊处理的场地。

2. 需要加固的地基较浅的建筑物、结构物。

3. 适用于小型建筑物、轻型结构物的基础加固。

4. 施工时间紧迫、需要快速建设的项目。

四、工艺原理预制管桩桩头灌芯施工工法的核心是通过灌注混凝土将预制管桩与地基土壤紧密连接,形成固结体系,提高地基的承载力和稳定性。

具体的工艺原理和实际应用如下:1. 施工工法与实际工程之间的联系:预制管桩在灌芯前需要进行嵌填料、衬筒及定位装置等的安装,预制管桩通过嵌填料和衬筒与土壤形成摩擦力和侧向支撑力,通过定位装置与地下水位的交互作用形成密封墙,保证了桩体的稳定性。

2. 采取的技术措施:在施工过程中,首先进行预制管桩的制作、运输和安装,然后进行桩头灌注混凝土,最后进行后续的强度养护。

五、施工工艺预制管桩桩头灌芯施工工法的施工工艺包括以下几个阶段:1. 预制管桩制作:根据设计要求和现场条件,制作预制管桩,并进行检查和验收。

2. 运输和安装:将预制管桩按照顺序运输到施工现场,并进行安装,保证垂直度和位置准确。

3. 桩头灌注:在预制管桩顶部设置灌芯设备,根据设计要求进行混凝土的搅拌和灌注。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

管桩灌芯施工方案一、工程概况±0.000标高相当于黄海标高5。

950M,现施工场地自然标高约为黄海标高4.500M,主楼地下室为筏板基础,辅楼地下室为桩承台筏板基础,工程桩为ф600高强度预应力管桩。

二、施工工艺和施工难点
施工过程严格遵照设计图要求和规范的规定施工。

灌芯深度要求管桩第一节桩往下3米.配筋情况10≤L<12米,箍筋一级钢8间距150,4根三级钢20通长,桩顶另加2根三级钢20桩顶往下2米另加锚固,第一节接头部位设4米长2根三级钢22;10≤L<12米,箍筋一级钢8间距150,4根三级钢20通长,桩顶另加2根三级钢20桩顶往下2米另加锚固,第一节接头部位设4米长2根三级钢20。

基础土方开挖→桩钢筋笼制作→桩钢筋笼验收→桩身的完整性进行检测→水冲管桩淸孔→管桩灌芯长度测量、验收→放置钢筋笼→灌注微膨胀混凝土.
施工难点:
1、工程桩型较多,送桩深度达10余米、地下水位较高桩管内泥土较多清孔工作量很大。

清孔根据工地土质情况以粉土为主,采用水冲清孔,用水力将管桩中的土成泥浆冲出。

泥浆经过沉淀后清水排入排水系统。

2、抗拔桩和抗拔抗压桩设计要求,灌芯长度10米以上。

采用一台超长振动棒先下到灌芯底部,随混凝土浇捣往上拔,确保混凝土的密实度.
3、地下水位较高,当管桩内有涌水情况,水泵抽水降至灌芯深度以后,采用干硬的水泥饼进行封堵,使涌水堵住能抽干管桩的水为止。

三、施工技术和质量措施
材料检验:由材料员对进场材料进行材质检验.到场材料必须具有符合要求的合格证书,
钢筋笼的制作必须符合设计和施工规范要求,对钢筋笼的规格和外形尺寸进行检查,控制偏差在允许范围之内,并按要求放置垫块。

锚固必须根据现场标高焊接牢固。

主筋与加固箍筋牢固,制作钢筋笼时在同一截面上搭接接头根数不得多于主筋总根数的50%。

计算钢筋笼放置的长度。

制作钢筋笼时应用控制工具标定间距,保证间距正确。

钢筋笼在运输吊放过程中严禁高起高落,以防弯曲,扭曲变形。

正确计算钢筋笼放置的长度,钢笼下落现象.下放钢筋笼的过程中发现弯曲、变形钢筋要作调直处理,
基础开挖后,应对桩顶标高及桩的偏位情况进行测量,记录完整。

抽水后桩内腔完整干燥,说明桩身基本完好、焊接质量完好、桩无损坏.小应变动对桩身的完整性进行检测。

灌注混凝土采用C45膨胀混凝土,商品混凝土提供合格证,试块按要求制作,每50立方一组.
混凝土必须具有良好的和易性,控制坍落度在180-—220混凝土灌注过程严格按照规范进行,做到振捣密实.
质量保证措施:成立施工、技术、材料安全和质量管理小组,开展质量教育工作,使每个职工都树立良好的质量意识。

每道工序严格把关,保证施工质量,以优质质量完成工程施工。

质量员必须对混凝土灌芯施工每道工序特别是清孔深度、管桩接头部位内腔完整干燥,认真进行复核,严格监督施工班组按设计要求和施工规范进行施工,做好隐蔽工程验收工作,报监理工程师验收合格后灌注桩芯混凝土。

材料员要严格把好材料关,每批材料进场必须有质量保证书,并按规定进行复核,有权对不符质量要求的材料勒令退场.
试验员掌握混凝土配合比的正确性按规定做好试块及进行养护.
项目经理要全面负责生产的每个环节的每道工序的质量情况,组织好施工.
四、安全文明施工
1、进入施工现场必须遵守建筑施工现场六大纪律及工程操作规程的规定。

加强安全制度和每个职工的安全教育必须持证上岗。

2、基坑内吊运、下放钢筋笼过程中设专人指挥,防止搭吊垂直运输过程中造成坑内人员伤害!
3、水冲法清孔过程产生的泥浆和污水,应做好集中收集到泥浆池,集中沉淀后排放至排水系统。

基坑内积水及时排放出基坑外。

4、抽水设备及混凝土振动机设备和操作人员,做好安全用电检查和安全用电技术教育,防止触电事故发生。

5、现场加强管理,杜绝火灾隐患,按规定配备灭火器并定期检查更换。

施工中做好班前交底,上岗检查和班后检查工作。

6、环卫工作放在重要地位,场地保持良好施工条件,使职工们施工时心情舒畅,确保安全生产。

严格施工方案施工,服从管理及监督,保质保量的按时完成。

相关文档
最新文档
