桩基础钢筋笼施工技术交底大全

合集下载

桩基钢筋笼加工技术交底

桩基钢筋笼加工技术交底

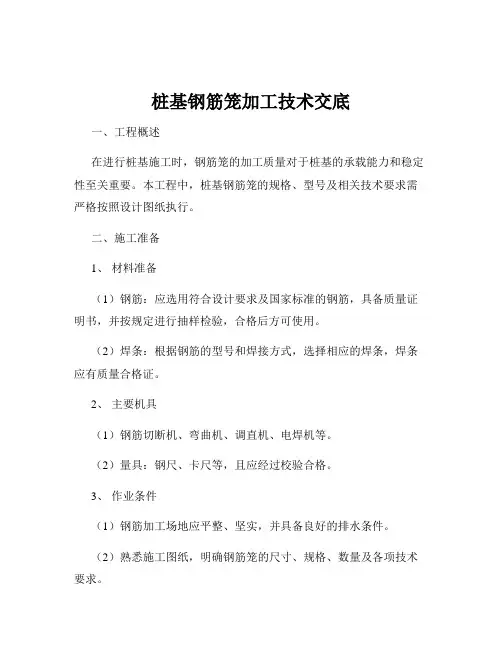

桩基钢筋笼加工技术交底一、工程概述在进行桩基施工时,钢筋笼的加工质量对于桩基的承载能力和稳定性至关重要。

本工程中,桩基钢筋笼的规格、型号及相关技术要求需严格按照设计图纸执行。

二、施工准备1、材料准备(1)钢筋:应选用符合设计要求及国家标准的钢筋,具备质量证明书,并按规定进行抽样检验,合格后方可使用。

(2)焊条:根据钢筋的型号和焊接方式,选择相应的焊条,焊条应有质量合格证。

2、主要机具(1)钢筋切断机、弯曲机、调直机、电焊机等。

(2)量具:钢尺、卡尺等,且应经过校验合格。

3、作业条件(1)钢筋加工场地应平整、坚实,并具备良好的排水条件。

(2)熟悉施工图纸,明确钢筋笼的尺寸、规格、数量及各项技术要求。

三、工艺流程1、钢筋调直使用调直机将弯曲的钢筋调直,确保钢筋表面无损伤,调直后的钢筋应符合设计和规范要求。

2、钢筋下料(1)根据设计图纸,计算出每种钢筋的下料长度。

(2)使用切断机将钢筋按照下料长度切断,切口应平整,不得有马蹄形或起弯现象。

3、钢筋弯曲成型(1)根据设计要求和钢筋的规格,使用弯曲机将钢筋弯曲成所需的形状。

(2)箍筋的弯钩应符合设计和规范要求,弯钩的弯曲直径应大于受力钢筋的直径,且不小于箍筋直径的 25 倍。

4、钢筋笼组装(1)在加强筋上按照设计间距标出主筋的位置。

(2)将主筋依次与加强筋点焊牢固。

(3)按照设计间距绑扎箍筋,箍筋与主筋应垂直,且绑扎牢固。

5、焊接(1)主筋的连接应采用焊接方式,焊接接头应符合设计和规范要求。

(2)焊接时,焊缝应饱满、光滑,不得有夹渣、气孔等缺陷。

6、质量检查(1)对加工完成的钢筋笼进行质量检查,包括钢筋的规格、数量、间距、焊接质量等。

(2)检查合格后,填写质量检验记录。

四、质量标准1、主控项目(1)钢筋的品种、规格、数量应符合设计要求。

(2)钢筋的焊接质量应符合设计和规范要求,焊缝表面应平整、光滑,不得有裂纹、夹渣、气孔等缺陷。

2、一般项目(1)钢筋的间距、长度、弯曲角度等应符合设计和规范要求。

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底关键信息项:1、钢筋笼的规格与尺寸长度:____________________________直径:____________________________主筋数量及规格:____________________________箍筋间距及规格:____________________________ 2、材料要求钢筋种类:____________________________钢筋质量标准:____________________________ 3、制作工艺要求焊接方式及标准:____________________________弯曲度要求:____________________________4、运输与存放要求运输方式:____________________________存放环境:____________________________5、安装要求安装位置精度:____________________________连接方式及紧固程度:____________________________11 工程概述本协议旨在明确钻孔灌注桩钢筋笼制作、运输、安装等环节的技术要求和质量标准,确保施工过程的顺利进行和工程质量的可靠。

111 钻孔灌注桩的设计要求详细说明钻孔灌注桩的设计参数,包括桩的长度、直径、承载力要求等,以便钢筋笼的制作和安装与之相匹配。

112 钢筋笼在桩基础中的作用阐述钢筋笼对于增强桩身的强度、稳定性和抗变形能力的重要性。

12 钢筋笼的规格与尺寸121 明确钢筋笼的整体长度,应根据桩长和设计要求精确确定,长度误差应控制在允许范围内。

122 规定钢筋笼的直径,需考虑桩径、保护层厚度等因素,确保钢筋笼与桩孔的匹配。

123 详细列出主筋的数量、直径和间距,主筋应采用符合标准的钢筋,并按照设计要求进行布置。

124 说明箍筋的间距、直径和形式,箍筋应紧密围绕主筋,起到约束和增强的作用。

桩基础钢筋笼施工技术交底

桩基础钢筋笼施工技术交底

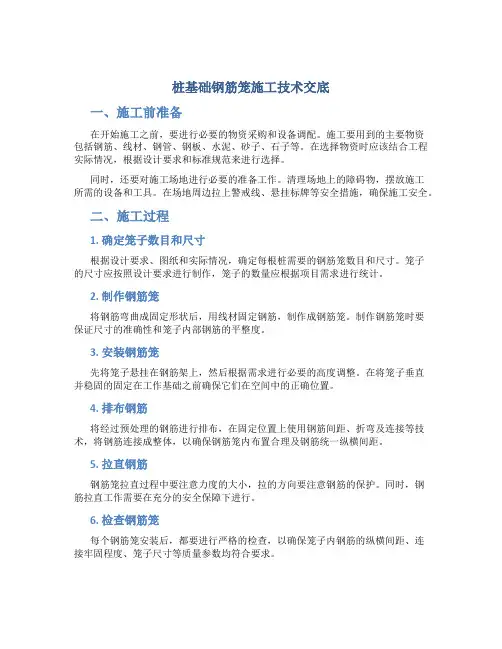

桩基础钢筋笼施工技术交底一、施工前准备在开始施工之前,要进行必要的物资采购和设备调配。

施工要用到的主要物资包括钢筋、线材、钢管、钢板、水泥、砂子、石子等。

在选择物资时应该结合工程实际情况,根据设计要求和标准规范来进行选择。

同时,还要对施工场地进行必要的准备工作。

清理场地上的障碍物,摆放施工所需的设备和工具。

在场地周边拉上警戒线、悬挂标牌等安全措施,确保施工安全。

二、施工过程1. 确定笼子数目和尺寸根据设计要求、图纸和实际情况,确定每根桩需要的钢筋笼数目和尺寸。

笼子的尺寸应按照设计要求进行制作,笼子的数量应根据项目需求进行统计。

2. 制作钢筋笼将钢筋弯曲成固定形状后,用线材固定钢筋,制作成钢筋笼。

制作钢筋笼时要保证尺寸的准确性和笼子内部钢筋的平整度。

3. 安装钢筋笼先将笼子悬挂在钢筋架上,然后根据需求进行必要的高度调整。

在将笼子垂直并稳固的固定在工作基础之前确保它们在空间中的正确位置。

4. 排布钢筋将经过预处理的钢筋进行排布,在固定位置上使用钢筋间距、折弯及连接等技术,将钢筋连接成整体,以确保钢筋笼内布置合理及钢筋统一纵横间距。

5. 拉直钢筋钢筋笼拉直过程中要注意力度的大小,拉的方向要注意钢筋的保护。

同时,钢筋拉直工作需要在充分的安全保障下进行。

6. 检查钢筋笼每个钢筋笼安装后,都要进行严格的检查,以确保笼子内钢筋的纵横间距、连接牢固程度、笼子尺寸等质量参数均符合要求。

7. 浇筑混凝土在钢筋笼安装、排布、拉直和检查等过程完成后,进行混凝土浇筑。

浇筑前要注意混凝土的配比及难度控制,并使用震动器震实混凝土以便排除混凝土内的气泡。

三、安全措施1.操作人员必须经过面向任务的培训和指导,了解相关操作手册和注意事项。

2.放置稳固,避免钢筋笼的滑动和倒塌。

3.操作人员必须佩戴安全帽、防护眼镜、防瑕疵鞋等必要的劳动保护用品,保障工作人员的人身安全。

4.工作人员在操作大型机械时,必须遵循安全操作规程,同时清晰地了解危险区域,做好防范措施。

桩基钢筋笼制作安装安全技术交底

桩基钢筋笼制作安装安全技术交底

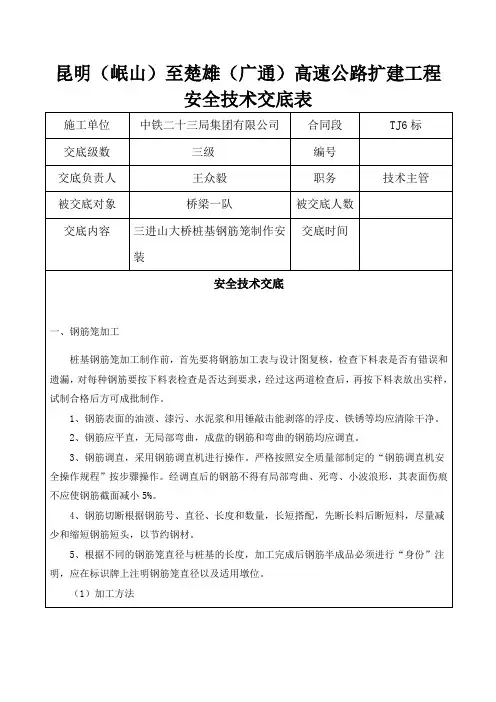

昆明(岷山)至楚雄(广通)高速公路扩建工程安全技术交底表钢筋笼采用钢筋笼滚焊机生产桩基钢筋笼,即桩基钢筋笼整体成型工艺,具体施工工艺流程如下;(2)钢筋笼出场报检成型后的钢筋笼自检合格后报监理验收,验收合格后挂牌置于场地处存放。

存放时下部要垫起30cm 。

制作过程中,按照设计要求在钢筋笼上安装声测管和保护层垫块。

声测管采用φ57×3mm 钢管制作,桩径大于1.5m 的灌注桩设置4根,桩径小于或等于1.5m 的设置3根。

声测管应埋设至桩底,管口顶标高高出桩顶面30cm ,底节钢筋笼声测管底口采用圆形钢板焊接封闭,施工时应注意保持钢管竖直,并不得堵塞管道,声测管接头和底部均应密封,不漏浆,确保管道畅通。

桩基定位钢筋每隔2m 设置一道,均匀布置在桩周,与钢筋笼焊接固定,其位置与主筋不重叠,避免影响混凝土浇筑质量。

制好后的钢筋骨架存放在平整、干燥的场地上,底部垫高以免沾上泥土,每个钢筋骨架按照各节次序排好,并在每个节段上挂上标志牌,写明墩号、桩号、节号等,以便使用时按顺序装车运出。

二、钢筋笼的安装1、上料 主筋放在主筋料架;盘筋放在箍筋料架2、穿筋、固定主筋通过分料盘穿过固定盘到移动盘,并在移动盘对其固定3、起始焊接 将箍筋和主筋交叉焊接固定,箍筋并排连续绕两圈,并与主筋焊接牢固4、正常焊接 两个盘同步旋转,使箍筋连续在主筋上缠绕,并进行焊接;同时移动盘缓慢移动。

5、终止焊接 并排绕二圈,进行焊接牢固。

6、切断箍筋 切断箍筋7、分离固定盘移动钢筋笼,使钢筋笼和固定盘8、松筋 松开固定主筋和移动盘的螺栓。

9、分离移动盘移动钢筋笼,使钢筋笼和移动盘分离。

10、卸笼 把加工好的钢筋笼移离支撑架。

11降下支撑架支撑架降下归位。

12移动盘归位移动盘归位,准备生产下一个笼钢筋笼生产流程图。

桩基钢筋笼技术交底

桩基钢筋笼技术交底
4.4钢筋加工允许偏差和检验方法
序 号
名 称
允许偏差(mm)
检验方法
1
受力钢筋全长
±10
尺量
2
弯起钢筋的弯折位置
20
3
箍筋内净尺寸
±3
4.5钢筋笼制作与安装必须符合下表要求:
桩基础钢筋骨架允许偏差和检验方法:
序号项 目允许偏来自(mm)检验方法1
主筋间距
±5
尺量检查不少于5处
2
箍筋间距或螺旋筋的螺距
±10
mm
0.3d
2
接头处钢筋轴线的弯折
Ο
3
3
接头处钢筋轴线的偏移
mm
0.1d
4
焊缝厚度
mm
+0.5d, 0
5
焊缝宽度
mm
+0.1d, 0
6
焊缝长度
mm
-0.3 d
7
横向咬边深度
mm
0.5
8
在长2d的焊缝表面上,焊缝气孔及夹渣的数量和大小

2
mm2
6
4.8以上未尽事项按设计要求及相关规范规定施工。
5.注释说明:
技术交底书
施工单位:编号:
工程名称
交底单位
交底项目
桩基钢筋笼制作与安装
交底日期
交底内容:

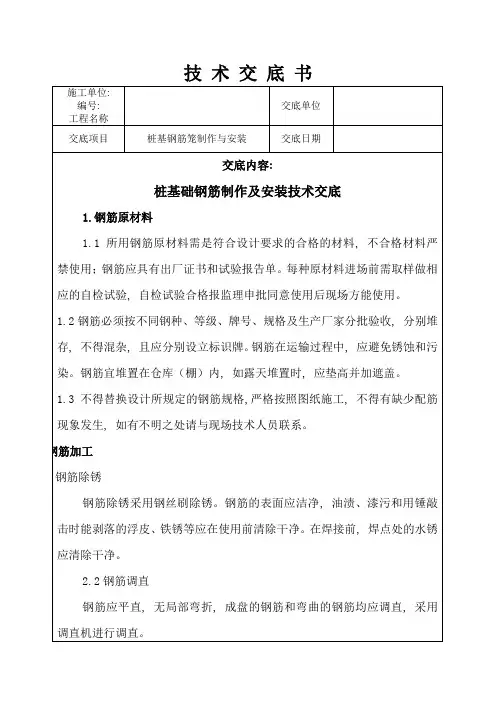

桩基础钢筋制作及安装技术交底
1.钢筋原材料
1.1所用钢筋原材料需是符合设计要求的合格的材料, 不合格材料严禁使用;钢筋应具有出厂证书和试验报告单。每种原材料进场前需取样做相应的自检试验, 自检试验合格报监理申批同意使用后现场方能使用。
1.2钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收, 分别堆存, 不得混杂, 且应分别设立标识牌。钢筋在运输过程中, 应避免锈蚀和污染。钢筋宜堆置在仓库(棚)内, 如露天堆置时, 应垫高并加遮盖。

桩基础钢筋笼施工技术交底

桩基础钢筋笼施工技术交底

一、材料准备
钢筋C16、C8。

二、施工机具
切割机、调直机、电焊机、钢尺等。

三、设计参数
本次钢筋笼制作设计参数如下表:
桩类型钢筋笼
数量(个)
钢筋笼
长度(m)
钢筋笼
直径(外
径)
配筋数量
加强筋
间距
灌注桩508 20~50 700mm 14C16(接头采用焊接) 2.0m 加劲筋采用C16钢筋。

箍筋为C8@200;加密区为C8@100,具体详见桩配筋图。

四施工技术要求
1、钢筋笼加工
①进入现场的钢材需提前做复试,钢筋笼采用现场加工制作,加工尺寸严格按设计图纸及规范要求进行控制。

钢筋笼主筋采用单面焊接,钢筋笼下部收口角度为5~10°。

主筋与螺。

桩基钢筋笼技术交底

桩基钢筋笼技术交底

桩基钢筋笼技术交底一、引言桩基钢筋笼是现代建筑施工中常用的一种技术,用于加强桩基的承载能力。

本文将从桩基钢筋笼的定义、施工步骤、注意事项等方面进行交底,以确保施工质量和安全。

二、桩基钢筋笼的定义桩基钢筋笼是由钢筋和焊接网组成的一种骨架结构,用于加固桩基的强度和稳定性。

它能够增加桩的抗弯抗剪能力,提高桩基的承载力和抗震性能。

三、桩基钢筋笼的施工步骤1. 钢筋加工:根据设计要求,对钢筋进行加工和剪切,确保其尺寸和形状符合设计要求。

2. 焊接网制作:将钢筋按照设计要求焊接成网格状结构,保证焊点牢固,网格间距均匀。

3. 笼体制作:将焊接好的钢筋网格组装成桩基钢筋笼的形状,采用焊接或扎带固定,确保整体结构稳定。

4. 嵌入桩身:将制作好的钢筋笼嵌入到桩孔中,根据设计要求调整位置和高度,确保与桩身紧密结合。

5. 浇筑混凝土:在钢筋笼周围充实混凝土,使其与桩身形成一体,提高桩基的整体强度和稳定性。

6. 养护:在混凝土硬化前,采取适当的养护措施,保持施工环境湿润,避免裂缝和渗漏。

四、注意事项1. 钢筋笼的制作应符合设计要求,尺寸、间距、焊接质量等需要严格控制。

2. 钢筋笼的嵌入深度和位置应符合设计要求,避免偏移和错位。

3. 混凝土的浇筑应均匀、充实,避免空洞和松散现象。

4. 施工现场应保持整洁,确保施工质量和安全。

5. 在施工过程中,要注意检查钢筋笼的质量和完整性,及时处理质量问题。

6. 桩基钢筋笼施工时需要注意施工现场的安全,采取必要的防护措施,确保工人的人身安全。

五、总结桩基钢筋笼技术是一种常用的加固桩基的方法,通过钢筋笼的加固,能够提高桩基的承载能力和抗震性能。

在施工过程中,需要严格按照设计要求进行操作,确保钢筋笼的质量和施工效果。

同时,要注意施工现场的安全,防止发生意外事故。

通过合理的施工步骤和严格的质量控制,可以确保桩基钢筋笼施工的质量和安全,为工程的顺利进行提供有力支撑。

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底一、引言钻孔灌注桩是一种常用的基础施工技术,其作为一种深基础形式,被广泛应用于土木工程、建筑项目中。

而钢筋笼作为钻孔灌注桩的主要构造部分,对于保证桩体的强度和稳定性具有重要作用。

因此,在钻孔灌注桩施工过程中,钢筋笼的技术交底显得尤为关键。

二、钻孔灌注桩钢筋笼的构造和材料选择1. 钢筋笼的构造钢筋笼主要由长钢筋和横向连接钢筋组成。

长钢筋的数量和直径根据工程要求设计,用于承受桩身所受的弯曲和拉力。

横向连接钢筋则用于固定长钢筋之间的位置,并增加整个钢筋笼的稳定性。

在设计钢筋笼时,应根据工程要求确定钢筋的种类、数量和直径,以及横向连接钢筋的间距和数量等。

2. 钢筋笼材料选择钢筋笼材料的选择应符合国家相关标准和工程设计要求。

一般情况下,钢筋笼采用普通碳素结构钢筋,强度等级为HRB400或以上。

根据需要,也可以采用高强度钢筋或预应力钢筋,但需要注明使用原因及其相关技术要求。

三、钢筋笼的制作和安装1. 钢筋笼的制作钢筋笼的制作应符合设计要求和相关施工规范。

首先,根据设计要求制定钢筋笼制作工艺,并准备相应的工具和设备。

其次,根据设计图纸和构造要求,将钢筋按照规定的长度和直径进行切割和弯制。

在制作过程中,要注意钢筋的准确位置和间距,以保证钢筋笼的稳定性和强度。

最后,对制作完成的钢筋笼进行检查和质量验收,确保其符合相关标准和要求。

2. 钢筋笼的安装钢筋笼的安装应在钻孔施工的同时进行。

首先,将钢筋笼通过钻孔下放到预定位置,并根据相关要求进行调整。

其次,通过使用适当的工具和设备,将钢筋笼垂直放置,并确保其与钻孔壁面之间的间隙满足施工要求。

最后,根据设计要求,在钢筋笼的顶端预留好预埋件或预留口,以便后续的灌注作业。

四、钢筋笼的质量控制1. 钢筋笼的检查在钢筋笼制作和安装过程中,应进行相应的检查和质量控制,以保证其质量和稳定性。

对于钢筋的质量,应检查其与设计要求的符合度、长度和直径的准确性,以及钢筋的弯曲是否符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第十一章桩基础钢筋笼施工技术交底一、编制依据《公路桥涵施工技术规范》(JTJ 041-2000)《公路工程质量检验评定标准》(JTGF80/1-2004)《钢筋焊接及验收规程》JGJ18-2003。

二、适用范围适用于公路的桥梁桩基钢筋笼施工。

三、交底内容1、施工准备(1)钢筋加工场地硬化、并对原材料区、加工区、成品存放区规划区分。

(2)原材料进场、报验,试验合格后才进行使用(3)人员设备组织,钢筋工、电焊工等人员和断筋机、电焊机、调直机等设备进场。

(4)架设电力线路。

并根据现场实际情况配置变压器和发电机。

(5)制作钢筋笼加工胎具。

2、材质要求(1)钢材的种类、型号及尺寸规格应符合设计文件的规定要求。

(2)钢材进货时,要有材质证书,并应妥善保管,防止锈蚀。

(3)钢筋进场后,应进行抽检,其力学性能测试应符合设计及规范要求。

(4)焊接用的钢材,应做可焊接质量的检测,主筋搭接接头长度、质量应符合相关规范要求。

3、施工工艺(1)钢筋加工①除锈钢筋均应清除油污和锤打能剥落的浮皮、铁锈。

大量除锈,可通过钢筋冷拉或钢筋调直机调直过程中完成;少量的钢筋除锈,可采用电动除锈机或喷砂方法除锈,钢筋局部除锈可采取人工用钢丝刷或砂轮等方法进行。

如除锈后钢筋表面有严重的麻坑、斑点等,已伤蚀截面时,应降级使用或剔除不用,带有蜂窝状锈迹钢筋,不得使用②矫直对局部曲折、弯曲或成盘的钢筋应加以调直。

钢筋调直使用卷扬机拉直和用调直机调直。

在缺乏设备时,可采用弯曲机、平直锤或人工锤击矫直粗钢筋和用绞磨拉直细钢筋。

③下料根据配料表要求长度将钢筋截断,直径40mm 以下的钢筋可用断筋机切割;直径12mm 以下的可用砂轮机切割。

切割时要保证断料的长度准确性。

④弯曲成型根据图纸和配料单所表示的规格、尺寸弯曲成型,其误差应满足表3-1要求。

表3-1 钢筋弯钩制作弯曲部位弯曲角度形状图钢筋种类弯曲直径D平直部分长度末端弯钩180°R235 ≥2.5d ≥3d 135°HRB335Φ8-Φ25≥4d≥5dHRB400Φ28-Φ40≥5d90°HRB335Φ8-Φ25≥4d≥10d⑤钢筋的焊接接长主筋的接长焊接可采用电弧焊和闪光对焊A、采用闪光对焊时,应做到:a、接头处不得有横向裂纹。

b、与电极接触的钢筋表面,对钢筋不得有明显烧伤c、接头处的弯折不得大于4°。

d、接头处的钢筋轴线偏移不得大于0.1倍的钢筋直径,同时不得大于2mm。

B、采用钢筋电弧焊时,应做到:a、焊缝表面平整,不得有较大的凹陷、焊瘤。

b、接头处不得有裂纹。

c、咬边深度,气孔、夹渣的数量和大小以及接头偏差,应符合表3-2要求。

表3-2 钢筋电弧焊接头尺寸偏差及缺陷允许值钢筋接头采用搭接或帮条电弧焊时,宜采用双面焊缝。

双面焊缝困难时,可采用单面焊缝。

钢筋接头采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。

接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于10d 钢筋接头采用帮条电弧焊时,帮条应采用与主筋同级别的钢筋,其总截面面积不应小于被焊钢筋的截面积。

帮条长度,如用双面焊缝不应小于5d,如用单面焊缝不应小于10d施焊时,引弧应在帮条或搭接钢筋的一端开始,收弧应在帮条或搭接钢筋端头上,弧坑应填满。

多层施焊时,第一层焊缝应有足够的熔深。

主焊缝与定位焊缝,特别是在定位焊缝的始终端,应熔合良好。

钢筋的钢筋接头要按要求进行抽样检查,符合设计及规范后投入使用。

(2)钢筋笼制作①钢筋笼可按设计长度和设备吊装能力,采用整根或分段制造。

当采用分段吊装时,要先在加工厂进行试拼对接合格,再分开吊装,保证对接钢筋连接质量。

②加强筋设于主筋内侧,第一道加强筋距承台底40cm,最下一道设于钢筋底面以上10cm,中间部分自上而下每2m设一道,零数可在最下二段骨均分配,但不得大于2.5m。

主筋搭接焊时,同一断面内的钢筋接头不得超过总钢筋数的50%,两个接头的间距不小于35d,并不小于500mm。

主筋的焊接,钢筋场内采用双面焊:不小于5d (d主筋直径);现场对接时,两节之间主筋可采用单面焊,焊缝长不小于10d。

③钢筋笼制造在专用胎具上或台架上进行,下料前,必须先进行拉直,然后对号加工下料,并分类标识排放。

钢筋的间距必须至少采用两个间距定型固定架来进行固定,禁止工人手扶固定间距,保证其主筋和箍筋的轴线、平顺度和间距符合设计和规范误差要求。

④在钢筋笼上端要均匀设置吊点,其吊点要有足够的强度和刚度,保证钢筋笼在起吊时不致变形。

⑤钢筋笼采用与桩体混凝土同等级(或高一级)的砼垫块或厂制同性能等级的成品砼垫块。

垫块厚5cm,直径为17cm,在中心预留12mm圆孔,在圆孔中穿Φ10mm 钢筋焊接固定在主筋上。

垫块竖向每2m对称布置一圈,上下层梅花形错开,每圈不少于4个;在孔口加强段竖向每1m对称布置一圈,每圈不少于4个,保证主筋净保护层达到7cm的设计标准。

(3)钢筋笼的运输和存放①钢筋骨架临时存放的场地必须保证平整、干燥。

存放场地采用混凝土硬化地面并高出原地面,下垫枕木,上盖篷布,以免受潮或沾上泥土。

每组骨架的各节段按墩桩号、节段号排序,挂牌标志(如用于几号墩位几号桩基、节段、长度、是否检验过等),便于使用时按顺序装车运出。

②钢筋骨架在转运至墩位的过程中必须保证骨架不变形。

加强骨架内焊接三角支撑,以加强其刚度。

钢筋笼运输时要保证在每个加劲筋处设支承点,各支承点高度相等。

(3)声测管安装①声测管材料声测管采用钢管,内孔径50mm、壁厚不小于3.0mm。

其数量及布置按设计要求均匀设置。

②声测管加工声测管在钢筋笼制造场预先安装在已成型的钢筋笼上。

声测管必须下端封闭,上端加盖,确保管内畅通、无异物;声测管固定采用U型筋及绑扎双保险的固定措施与钢筋笼连接牢固;声测管采取外加套筒焊接方式进行对接,严防连接处断裂或堵管现象;连接处要光滑过渡,不漏水;管口要高出桩顶100mm以上,且各声测管管口高度要一致。

③声测管成型成桩后的声测管要垂直、相互平行,严禁堵塞现象。

(4)钢筋笼吊装①钢筋笼入孔,由吊车吊装。

在安装钢筋笼时,采用两点起吊。

第一吊点设在骨架的上部,第二吊点设在骨架下部。

起吊时,先提第一点,使骨架稍提起,再与第二吊同时起吊。

待骨架离开地面后,第二吊点停吊,继续提升第一吊点。

随着第一吊点不断上升,慢慢放松第二吊点,直到骨架同地面垂直,停止起吊。

钢筋笼直径大于1200mm,长度大于6m时,对起吊点处予以加强加固,适当增加吊点处箍筋,控制焊接质量,以保证钢筋笼在起吊时不致变形或脱落。

吊放钢筋笼入孔时要对准孔径,保持垂直,轻放、慢放入孔,入孔后要徐徐下放,不宜左右旋转,严禁摆动碰撞孔壁。

若遇阻碍要停止下放,查明原因进行处理。

严禁高提猛落和强制下放。

②第一节骨架放到最后一节加劲筋位置时,在加强箍筋下穿进型钢,将钢筋骨架临时支撑在孔口型钢上,再起吊第二节骨架与第一节骨架连接,连接采用单面搭接焊连接。

连接时上、下主筋位置对正,保持钢筋笼上下轴线在一直线上,不得出现转折。

连接时先连接一个方向的两根接头,然后稍提起,以使上下节钢筋笼在自重作用下垂直,再连接其它所有的接头,接头位置必须按50%接头数量上下错开至少35d。

接头连接好后绑扎箍筋,完成后骨架吊高,抽出支撑型钢后,下放骨架。

如此循环,使骨架下至设计标高。

③骨架最上端的定位,必须由测定的孔口标高来计算定位筋的长度,为防止钢筋笼掉笼或在灌注过程中浮笼,采用箍筋加套管措施。

钢筋笼中心与桩的设计中心位置对正,反复核对无误后再焊接定位于框架或机座上,防止在灌注混凝土过程中出现浮笼现象。

钢筋笼定位后,尽量在6h内浇注混凝土,防止坍孔。

四、质量检查及检验标准1、钻孔桩成孔质量标准(表4-1)表4-1 钻孔桩成孔质量标准2、钻孔桩成桩质量标准(表4-2)表4-2 钻孔桩实测项目五、注意事项1、对于较短的桩基,钢筋笼宜制作成整体,一次吊装就位。

对于孔深较大的桩基,钢筋笼需要现场焊接的,钢筋笼分段长度不宜少于18米,以减少现场焊接工作量。

2、钢筋笼的制作必须使用胎具,严格控制钢筋间距和顺制度。

3、分段制做的钢筋笼,主筋搭接焊时,钢筋要进行预弯,在同一截面内的钢筋接头不得超过主筋总数的50%,两个接头的间距不小于500mm,主筋的焊接采用单面焊,焊缝长度为10d。

4、箍筋采用双面焊,焊接长度为箍筋直径的5倍,接头焊接只允许上下迭搭,不允许径向搭接。

加强箍筋与主筋的连接采用点焊。

5、钢筋笼在运输过程中必须对钢筋笼加固和固定,保证钢筋笼不变形。

6、钢筋笼在安装就位时,要控制下孔速度,避免刮伤孔壁。

六、安全质量和环保施工1、安全保证措施⑴基本作业技术措施施工现场的布置符合防火、防雷击、防洪、防触电等安全规定及安全月施工的要求,施工现场的生产、库房、材料堆放场、修理间、停车场等要按业主批准的总平面布置图进行统一布置。

现场道路平整、坚实、畅通,危险地点要悬挂安全警示标志,施工现场设置大幅安全宣传标语。

施工中的特种作业人员,必须通过安全技术培训,并经考试取得合格证后,方可上岗工作,其他人员也要求进行安全技术培训和考核。

⑵用电安全保护措施施工现场临时用电严格按照《施工现场临时用电安全技术规范》JGJ46-2005规定执行;配电系统分级配电,配电箱,开关箱外观完整、牢固、防雨防尘、外涂安全色并统一编号。

其安装形式符合有关规定,箱内电器可靠、完好、造型、定值符合规定,并标明用途;电器设备及其金属外壳或构架均按规定设置可靠的接零及接地保护;用电设备的安装、保管和维修由专人负责,非专职电器值班人员,不得操作电器设备。

⑶消防措施消防工作贯彻预防为主、防消结合的方针。

制定消防安全制度、消防安全操作规程;实行防火安全责任制,确定各部门、岗位的消防安全责任人;针对本工程的特点对职工进行消防宣传教育;组织防火检查,及时消除火灾隐患;按照国家有关规定配置消防设施和器材、设置消防安全标志,并定期组织检验、维修,确保消防设施和器材完好、有效。

2、环境保护施工(1) 钢筋加工场地要进行合理规划、材料堆放要整齐、现场管理要有序。

场地要硬化,原材料存放区、加工作业区、半成品及成成品存放区、生活区要合理区分。

并搭设雨棚。

(2) 现场原材料、半成品必须在室内存放、加工,原材料和半成品要进行检验标识。

废弃材料要集中堆码,不得乱丢乱放。

(3) 钢筋笼运输道路要畅通,无积水、坑陷。

钢筋笼吊装时要平稳,避免碰撞施工场地附近的建筑物及树木。

(4) 建筑用废水和生活废水须先沉淀,再排入生活用污水管道,或回收利用,防止污染水域。

(5) 做好施工场地环境卫生、食品卫生、饮水卫生,定期消毒。

相关文档
最新文档
