框架结构定型组合钢模板施工技术交底

合集下载

定型组合钢模板施工技术交底

定型组合钢模板施工技术交底

定型组合钢模板施工技术交底一、施工准备1.确定施工地点及图纸:根据施工项目的具体要求,确定施工地点,并仔细研究施工图纸,了解施工要点和施工计划。

2.检查定型组合钢模板:在施工前对定型组合钢模板进行检查,确保其完好无损、符合规定标准,并做好记录。

3.做好安全准备:施工前必须进行安全技术交底,明确各项安全措施,并组织施工人员进行必要的安全培训。

4.准备施工材料和工具:根据施工计划准备好相应的施工材料和工具,确保施工的连续性和高效性。

二、定型组合钢模板的安装1.地基处理:如果施工地点是土地基,要先进行地基处理,确保基坑的平整度和稳定性。

2.安装支架:根据施工图纸的要求,安装好工程支架,保证支架的牢固和稳定。

3.安装钢模板:根据施工图纸和设计要求,将定型组合钢模板放置在支架上,并用螺栓或焊接固定,确保钢模板的平整度和牢固性。

4.整体调整:安装完成后,要进行整体调整,确保钢模板的平整度、垂直度和水平度符合要求。

5.焊接连接:根据施工图纸要求,对钢模板进行必要的焊接连接,确保钢模板的连接牢固和稳定。

三、定型组合钢模板的使用1.环境保护:在使用定型组合钢模板时,要注意环境保护,不能将废弃的定型组合钢模板乱丢乱放,要妥善处理。

2.使用注意事项:在使用定型组合钢模板时,要注意有关使用规定,严禁超载使用,严禁拆除和改动钢模板结构。

3.维护和保养:定型组合钢模板在使用中要定期进行维护和保养,包括清洗、涂油防锈和定期检查,以确保其正常使用寿命和安全性。

四、施工质量控制1.施工前的检查:在正式施工前要进行设备、工具和材料的检查,确保施工正常进行。

2.施工中的质量控制:施工过程中要严格按照施工图纸和设计要求进行施工,进行必要的质量检查,确保施工质量符合要求。

3.施工后的验收:施工完成后要进行验收,包括整体效果验收和质量验收,确保施工质量符合设计要求。

五、安全措施1.安全技术交底:在施工前要进行安全技术交底,明确各项安全措施和注意事项,并组织工人进行必要的安全培训。

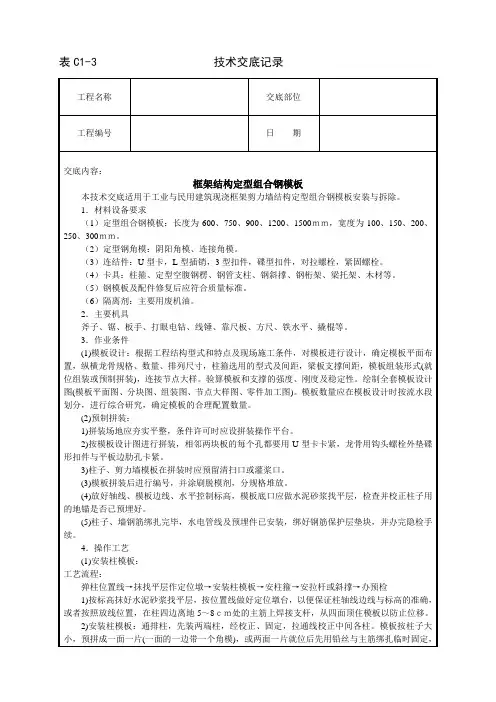

框架结构定型组合钢模板技术交底

框架结构定型组合钢模板技术交底
(3)连结件:U型卡,L型插销,3型扣件,碟型扣件,对拉螺栓,紧固螺栓。
(4)卡具:柱箍、定型空腹钢楞、钢管支柱、钢斜撑、钢桁架、梁托架、木材等。
(5)钢模板及配件修复后应符合质量标准。
(6)隔离剂:主要用废机油。
2.主要机具
斧子、锯、板手、打眼电钻、线锤、靠尺板、方尺、铁水平、撬棍等。
3.作业条件
2)安装柱模板:通排柱,先装两端柱,经校正、固定,拉通线校正中间各柱。模板按柱子大小,预拼成一面一片(一面的一边带一个角模),或两面一片就位后先用铅丝与主筋绑扎临时固定,用U型卡将两侧模板连接卡紧,安装完两面再安另外两面模板。
3)安装柱箍;柱箍可用角钢、钢管等制成,采用木模板时可用螺栓、方木制作钢木箍,柱箍应根据柱模尺寸、侧压力大小在模板设计中确定柱箍尺寸间距。
4)拆下的模板及时清理粘连物,涂刷脱模剂,拆下的扣件及时集中收集管理。
5.质量标准
(1)保证项目
模板及其支架必须具有足够的强度、刚度和稳定性;其支承部分应有足够的支承面积。如安装在基土上,基土必须坚实,并有排水措施。对冻胀土必须有防冻融措施。
(2)基本项目
模板接缝宽度不得大于1.5毫米。模板表面清理干净并采用防止粘结措施。模板上粘浆和漏涂隔离剂累积面积,墙、板应不大于1000平方厘米;柱、梁应不大于400平方厘米。
(3)墙模板容易产生的问题是:墙体混凝土厚薄不一致,截面尺寸不准确,拼接不严,缝子过大造成跑浆。模板应根据墙体高度和厚度通过设计确定纵横龙骨的尺寸及间距,墙体的支撑方法,角模的形式。模板上口应设拉结,防止上口尺寸偏大。
技术负责人:交底人:接交人:
表面平整度
5
5
用2米靠尺和楔形塞尺检查
预埋钢板预埋管、预留孔中心线位移

技术交底内容

技术交底内容

交底内容:一、施工工艺1、模板涂好脱模剂,分规格堆放。

2、斜支撑的支承点或钢筋锚环牢固可靠。

3、基础模板安装(1)根据基础墨线钉好压脚板,用U型卡或联接销子把定型模板扣紧固定。

(2)安装四周龙骨及支撑,并将钢筋位置固定好,复核无误。

4、墙模板拆除:先拆除斜拉杆或斜支撑,再拆除穿墙螺栓及纵横龙骨或钢管卡,接着将U型卡或插销等附件拆下,然后用撬棍轻轻撬动模板,使模板离开墙体,将模板逐块传下堆放。

二、成品保护(1)模板安装时,不得随意开孔。

(2)模板竖向安装时,加劲肋的凹面须向下安装。

(3)拆模时不得用大锤硬砸或用撬棍硬撬,以免损坏模板边框。

(4)操作和运输过程中,不得抛掷模板。

(5)模板每次拆除以后,必须进行清理,涂刷脱模剂,分类堆放。

(6)在模板面进行钢筋等焊接工作时,必须用石棉板或薄钢板隔离;泵送混凝士的布料架脚和输送混凝士管支架脚下应加垫板等有效措施。

(7)拆下的模板如发现脱焊、变形等时,应及时修理。

拆下的零星配件应用箱或袋收集。

三、质量标准1.模板及其支架必须具有足够的强度、刚度和稳定性;其支承部分应有足够的支承面积。

2.模板接缝宽度不得大于 1.5mm。

模板表面清理干净并采取防止粘结措施,模板上粘浆和漏涂隔离剂累计面积:应不大于1000cm2。

3.允许偏差定型组合钢模板安装的允许偏差:(1)基础轴线位移:单层5mm。

基础截面尺寸:单层±10mm。

(2)标高;单层±5mm。

每层垂直度:单层3mm。

相邻两板表面高低差:单层2mm。

表面平整度:单层5mm。

(4)预埋钢板中心线位移:单层3mm。

(5)预埋管预留孔中心线位移:单层3mm。

(6)预埋螺栓中心线位移:单层2mm。

预埋螺栓外露长度:单层+10,-0mm。

(7)预留洞中心线位移:单层10mm。

预留洞截面内部尺寸:单层+10,-0mm。

钢模板工程安全技术交底

钢模板工程安全技术交底

钢模板工程安全技术交底1、进入现场必须遵守安全生产六大纪律。

2、进入现场人员必须戴好安全帽,高处作业人员必须系好安全带。

3、支模应按工序进行,模板没有固定前,不得进行下道工序。

禁止利用拉杆、支撑攀登上下。

4、安装与拆除5M以上的模板,应搭设脚手架,并设防护栏杆,防止上下在同一垂直面操作。

5、高处、复杂结构模板的安装与拆除,事先应有切实的安全技术措施。

6、遇六级以上的大风时,应暂停室外的高处作业,雪霜雨后应先清扫施工现场,略干不滑时再进行工作。

7、组合钢模板装拆时,上下应有人接应。

钢模板及配件应随装拆随运送,严禁从高处掷下,高处拆模时,应有专人指挥。

并在下面标出工作区,用绳子和红白旗加以围栏,暂停人员过往。

8、不得在脚手架上堆放大批模板等材料。

9、支撑过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。

拆模板间歇时。

应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。

10、板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。

11、拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模板时,要注意整块模板掉下,尤其是用定型模板做平台模板时,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。

12、在组合钢模板上架设的电线和使用电动工具,应用36V低电源或采取其他有效的安全措施。

13、高处作业要搭设脚手架或操作台,上、下要使用梯子,不许站立在墙上工作;不准站在大梁底模上行走。

操作人员严禁穿硬底鞋及有跟鞋作业。

14、装拆模板时,作业人员要站立在安全地点进行操作,防止上下在同一垂直面工作;操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。

15、拆模必须一次性拆清,不得留下无撑模板。

拆下的模板要及时清理,堆放整齐。

16、在刚模及机件垂直运输时,吊点必须符合荷重要求,以防坠落伤人。

模板顶撑排列必须符合施工要求,尤其遇地下室吊装,地下室顶模板、支撑还另需考虑大型机械行走因素,每平方米支撑数,必须根据载荷要求。

组合钢模板技术规范GBJ214-89

组合钢模板技术规范GBJ214-89

组合钢模板技术规范GBJ214-89主编部门:中华人民共和国冶金工业部批准部门:中华人民共和国建设部施行日期:1990年1月1日第一章总则第1.0.1条为在基本建设中贯彻执行以钢代木的技术经济政策,积极推广应用组合钢模板,切实加强对组合钢模板的技术管理,加速模板的周转使用,提高综合经济效益,特制订本技术规范。

第1.0.2条本规范适用于工业与民用建筑及一般构筑物的现浇混凝土工程和预制混凝土构件所用的组合钢模板的设计、制作、施工和技术管理,对于其他构造形式相似的组合模板,均可参照本规范的有关条款执行。

第1.0.3条本规范所指的组合钢模板,系按模数制设计,钢模板经压轧成型,并有较完整的配套使用的配件,能组合拼装成不同大小尺寸的板面和整体模架,利于现场机械化施工的组合钢模板。

第1.0.4条组合钢模板的模数应与现行国家标准《建筑模数协调统一标准》《住宅建筑模数协调标准》和《厂房建筑模数协调标准》相一致,设计单位在结构设计时,应与施工相结合,以利于组合钢模板的推广使用。

第1.0.5条凡本规范未明确规定的问题,均应符合国家现行的有关标准、规范的规定。

第二章组合钢模板的组成和要求第一节一般规定第2.1.1条组合钢模板设计应按标准荷载和容许应力进计算。

容许应力应按国家现行规范的容许应力乘以1.25的提高系数。

第2.1.2条钢模板应具有足够的刚度和强度。

平面模板在规定荷载作用下的刚度和强度应符合表3.3.4的要求。

其截面特征应符合附录三的要求。

第2.1.3条钢模板应接缝严密,装拆灵活,搬运方便。

第2.1.4条钢模板纵、横肋的孔距与模板的模数应一致,模板横竖都可以拼装。

第2.1.5条根据工程特点的需要,可增加其他专用模板,但其模数应与本规范钢模板的模数相一致。

第二节组成和要求第2.2.1条组合钢模板由钢模板和配件两大部分组成。

其中钢模板包括平面模板、阴角模板、阳角模板、联接角模等通用模板和倒棱模板、梁腋模板、柔性模板、搭接模板、可调模板及嵌补模板等专用模板。

定型组合钢模板安装与拆除安全技术(三篇)

定型组合钢模板安装与拆除安全技术(三篇)

定型组合钢模板安装与拆除安全技术定型组合钢模板安装与拆除是建筑施工过程中常用的一种支撑结构,其安装与拆除的过程需要严格遵守一系列安全技术,以确保施工人员的生命安全和工程质量。

本文将详细介绍定型组合钢模板安装与拆除的安全技术,以帮助施工人员正确操作,降低事故发生的概率。

一、定型组合钢模板安装安全技术1. 安全准备工作安装前应充分了解工程图纸、设计要求和安装方案,制定详细的安全操作规程,并进行安全技术交底。

施工现场应清理干净,杂物和障碍物应及时清除,地面要平整、牢固。

安装人员需要配备安全帽、防滑鞋、防护手套等个人防护用品,并进行马桶练兵。

2. 确保基础稳固在安装前,需要对基础进行检查,确保基础的稳固性。

底座应选择坚实平整的地面,开挖出合格的承台,承台上应加上水泥砂浆垫层进行填实。

将承台表面与定型组合钢模板底板接触紧密,不得有缝隙。

3. 安装前先试装在正式安装定型组合钢模板之前,应先进行试装。

试装时应确认模板的质量和安装位置是否合理,模板的连接是否稳固,支撑是否坚固。

对于大面积的模板,还需要使用水平仪进行调整,保证水平度和垂直度。

4. 合理分配工作任务安装时应根据施工图纸及安装方案,合理分配工作任务,明确各人员的职责和工作工序。

在安装过程中,应保持良好的沟通和配合,避免交叉作业和工作冲突。

同时,需要有专人负责全面监督和协调工作,确保施工的连贯性和正常进行。

5. 定期检查和维护在安装过程中,应定期检查定型组合钢模板的支撑结构是否稳固,连接是否松动,以及是否有损坏或磨损现象。

如发现问题应及时处理,更换损坏的部件,保证安全顺利进行。

施工结束后,还应对定型组合钢模板进行清理、检查和存放,以备下次使用。

二、定型组合钢模板拆除安全技术1. 安全准备工作拆除前应对工程现场进行安全检查,排除安全隐患,确保施工人员的安全。

需要对拆除操作进行详细的安全交底,明确各人员的职责和操作规程。

拆除人员应戴好安全帽、防滑鞋、防护手套等个人防护装备,并进行适当的体能训练。

框架结构定型组合钢模板的安装与拆除施工技术标准

框架结构定型组合钢模板的安装与拆除施工技术标准
3.3.6平台板铺完后,用水平仪测量模板标高,进行校正,并用靠尺找平。
3.3.7标高校完后,支柱之间应加水平拉杆。根据支柱高度决定水平拉杆设几道。一般最下排在离地面20~30cm处设一道,往上纵横方向每隔1.6m左右一道,并应经常检查,保证完整牢固。
3.3.8将模板内杂物清理干净,办预检。
3.4模板拆除:
注:除另有书面要求外,必须严格按照提供的《高支架、模板施工方案》及本交底进行搭设。
3.1.4安装柱箍:柱箍可用角钢、钢管等制成,采用木模板时可用螺栓、方木制作钢木箍。柱箍应根据柱模尺寸、侧压力大小,在模板设计中确定柱箍尺寸间距。
3.1.5安装柱模的拉杆或斜撑:柱模每边设2根拉杆,固定于事先预埋在框架梁内的钢筋环上,用经纬仪控制,用花篮螺栓调节校正模板垂直度。拉杆与地面夹角宜为45°,预埋的钢筋环与柱距离宜为3/4柱高。
2.2.4放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正,柱子用的地锚已预埋好。
2.2.5柱子钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。
3、操作工艺
3.1安装柱模板:
3.1.1工艺流程:
弹柱位置线抹找平层作定位墩安装柱模板安柱箍
安拉杆或斜撑办预检
交底内容:
一、框架结构定型组合钢模板的安装与拆除施工技术标准
1、范围
本技术标准适用于栈桥现浇框架结构定型组合钢模板安装与拆除。
2、施工准备ቤተ መጻሕፍቲ ባይዱ
2.1材料及主要机具:
2.1.1定型组合钢模板:长度为600、750、900、1200、1500mm;宽度为100、150、200、250、300mm。
2.1.2定型钢角模:阴阳角模、连接角模。
3.1.6将柱模内清理干净,封闭清理口,办理柱模预检。

结构支模安全技术交底模板

结构支模安全技术交底模板

一、交底对象1. 施工单位:XXX建筑有限公司2. 交底时间:XXXX年XX月XX日3. 交底地点:施工现场4. 交底人:XXX(项目经理)5. 接受交底人员:所有参与结构支模施工的作业人员二、交底内容1. 施工现场安全纪律(1)进入施工现场必须遵守安全操作规程,安全生产十大纪律和文明施工的规定。

(2)作业人员必须佩戴安全帽,系好下颚带,锁紧带扣。

(3)施工现场严禁吸烟、喝酒、赌博等不良行为。

2. 结构支模安全技术要求(1)结构支模前,必须对施工现场进行安全检查,确保作业条件及基础符合安全要求。

(2)严格按照高支模方案的要求作业,不合格的材料、扣件不准使用。

(3)支架立杆底部应设置底座或垫付板,并设置纵横向扫地杆,不高于200mm;立杆上的扣件应交错布置,支架立杆应竖直设置;立杆间距不得大于900mm,梁底加密;步距1500mm;高度方向每隔4.5m与周边柱设置一道刚性连接;2m高度垂直度允许偏差为15mm。

(4)钢管连接应采用接驳管和直管接驳扣件扭紧螺母,不得松动。

立杆与横杆连接使用十字扣,严禁使用旋转扣。

(5)当梁模板支架立杆采用单根立杆时,立杆应设在梁模板中心处且偏心距不应大于25mm。

(6)模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。

剪刀撑钢管间连接不少于三个扣件。

(7)传递钢管等材料时,严禁碰、触、压电源电线。

(8)扳手、扣件、螺母应放入工具袋,不准抛扔。

(9)模板尺寸准确,安装模板必须及时钉(扣)顶牢固,不得留松动板。

3. 高处作业安全要求(1)高处作业必须系好安全带,高挂低用。

(2)安装与拆除5米以上的模板,应搭设脚手架,并设防护栏杆,禁止在同一垂直面上下操作。

(3)高处、复杂结构模板的安装与拆除,事先应有切实安全措施。

(4)高处拆模时,应有专人指挥,并在下面标出工作区。

(5)组合钢模板装拆时,上下应有人接应,随装拆随运送,严禁从高处掷下。

4. 其他安全要求(1)支撑、牵杠等不得搭在门窗框架和脚手架上,通路中间的斜撑、拉杆应放在1.8米以上处。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.1.5钢模板及配件应严格检查,不合格的不得使用。经修理后的模板也应符合质量标准的要求。
2.1.6隔离剂:不宜用废机油。
2.1.7斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
2.2作业条件
2.2.1模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。验算模板和支撑的强度、刚度及稳定性。绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2.2.4放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正,柱子用的地锚已预埋好。
2.2.5柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。
3操作工艺
3.1安装柱模板:
3.1.1工艺流程:
弹柱位置线

抹找平层作定位墩

安装柱模板

安柱箍

安拉杆或斜撑
3.1.4安装柱箍:柱箍可用角钢、钢管等制成,采用木模板时可用螺栓、方木制作钢木箍。柱箍应根据拉模尺寸、侧压力大小,在模板设计中确定柱箍尺寸间距。
3.1.5安装柱模的拉杆或斜撑:柱模每边设2根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制,用花篮螺栓调节校正模板垂直度。拉杆与地面夹角直为45°,预埋的钢筋环与柱距离宜为3/4柱高。
6.3墙模板容易产生的问题是:墙体混凝土厚薄不一致,截面尺寸不准确。拼接不严,缝子过大造成跑浆。模板应根据墙体高度和厚度通过设计,确定纵横龙骨的尺寸及间距,墙体的支撑方法,角模的形式。模板上口应设拉结,防止上口尺寸偏大。其他详见“现浇剪力墙结构大模板”。
7质量记录
本工艺标准应具备以下质量记录:
7.1模板分项工程预检记录。
模板安装和预埋件、预留孔洞的允许偏差表4-2
允许偏差(mm)
单层多层
高层框架
柱、墙、梁轴线位移
5
3
尺量检查
标高
±5
+2 -5
用水准仪或拉线和尺量检查
墙、柱、梁截面尺寸
+4 -5
+2 -5
尺量检查
每层垂直度
3
3
用2m托线板检查
相邻两板嵩低差
2
2
用直尺和尺量检查
表面平整度
5
5
用2m靠尺和楔形塞尺检查
预埋钢板、预埋管、预留孔中心线位移
2.2.2预制拼装:
2.2.2.1拼装场地应夯实平整,条件许可时应设拼装操作平台。
2.2.2.2按模板设计图进行拼装,相邻两块板的每个孔都要用U形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。
2.2.2.3柱子、剪力墙模板在拼装时,应预留清扫口或灌浆口。
2.2.3模板拼装后进行编号,并涂刷脱模剂,分规格堆放。
技 术 交 底 记 录
表C2-1
编 号
工程名称
交底日期
年月日
施工单位
分项工程名称
框架结构定型组合钢模板安拆
交底提要
材料要求、施工准备、施工工艺、质量标准、成品保护、质量问题、质量记录
交底内容:
1范围
本工艺标准主要适用于工业与民用建筑现浇框架剪力墙结构定型组合钢模板安装与拆除。
2施工准备
2.1材料与主要机具:
3.4安装楼板模板:
3.4.1工艺流程:
地面夯实

支立柱

安大小龙骨

铺模板

校正标高
加立杆的水平拉杆

办预检
3.4.2土地面应夯实,并垫通长脚手板,楼层地面立支柱前也应垫通长脚手板。采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。
3.4.3从边跨一侧开始安装,先安第一排龙骨和支柱,临时固定;再安第二排龙骨和支柱,依次逐排安装。支柱与龙骨间距应根据模板设计规定。一般支柱间距为80~120cm,大龙骨间距为60~120cm,小龙骨间距为40~60cm。
3.1.6将柱模内清理干净,封闭清理口,办理柱模预检。
3.2安装剪力墙模板:
3.2.1工艺流程:
弹线

安门洞口模板

安一侧模板

安另一侧模板

调整固定

办预检
3.2.2按位置线安装门洞模板,下预埋件或木砖。
3.2.3把预先拼装好的一面模板按位置线就位,然后安装拉杆或斜撑,安塑料套管和穿墙螺栓,穿墙螺栓规格和间距在模板设计时应明确规定。
6应注意的质量问题
6.1柱模板容易产生的问题是:截面尺寸不准,混凝土保护层过大,柱身扭曲。防止办法是:支模前按图弹位置线,校正钢筋位置,支柱前柱子应做小方盘模板,保证底部位置准确。根据柱子截面尺寸及高度,设计好柱箍尺寸及间距,柱四角做好支撑及拉杆。
6.2梁、板模板容易产生的问题是:梁身不平直,梁底不平,梁侧面鼓出,梁上口尺寸偏大,板中部下挠。防止办法是:梁、板模板应通过设计确定龙骨、支柱的尺寸及间距,使模板支撑系统有足够的强度及刚度,防止浇混凝土时模板变形。模板支柱的底部应支在坚实地面上,垫通长脚手板,防止支柱下沉,梁、板模板应按设计要求起拱,防止挠度过大。梁模板上口应有拉杆锁紧,防止上口变形。
2.1.1定型组合钢模板:长度为600、750、900、1200、1500mm;宽度为100、
150、200、250、300mm。
2.1.2定型钢角模:阴阳角模、连接角模。
2.1.3连接件:U形卡、L形插销、3形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺栓等。
2.1.4支承件:柱箍、定型空腹钢楞、钢管支柱、钢斜撑、钢桁架、木材等。
3.4.4调节支柱高度,将大龙骨找平。
3.4.5铺定型组合钢模板块:可从一侧开始铺,每两块板间边肋用U形卡连接,U形卡安装间距一般不大于30cm(即每隔一孔插一个)。每个U形卡卡紧方向应正反相间,不要安在同一方向。楼板在大面积上均应采用大尺寸的定型组合钢模板块,在拼缝处可用窄尺寸的拼缝模板或木板代替,但均应拼缝严密。
3.5.3楼板、梁模板拆除:
3.5.3.1应先拆梁侧帮模,再拆除楼板模板,拆楼板模板先拆掉水平拉杆,然后拆除支柱,每根龙骨留1~2根支柱暂不拆。
3.5.3.2操作人员站在已拆除的空隙,拆去近旁余下的支柱,使其龙骨自由坠落。
3.5.3.3用钩子将模板钩下,等该段的模板全部脱模后,集中运出,集中堆放。
3.5.3.4楼层较高,支模采用双层排架时,先拆上层排架,使龙骨和模板落在底层排架上,上层钢模全部运出后,再拆底层排架。
模板应优先考虑整体拆除,便于整体转移后,重复进行整体安装。
3.5.1柱子模板拆除:先拆掉柱斜拉杆或斜支撑,卸掉柱箍,再把连接每片柱模板的U形卡拆掉,然后用撬棍轻轻撬动模板,使模板与混凝土脱离。
3.5.2墙模板拆除:先拆除穿墙螺栓等附件,再拆除斜拉杆或斜撑,用撬棍轻轻撬动模板,使模板离开墙体,即可把模板吊运走。
3.4.6平台板铺完后,用水平仪测量模板标高,进行校正,并用靠尺找平。
3.4.7标高校完后,支柱之间应加水平拉杆。根据支柱高度决定水平拉杆设几道。一般情况下离地面20~30cm处一道,往上纵横方向每隔1.6m左右一道,并应经常检查,保证完整牢固。
3.4.8将模板内杂物清理干净,办预检。
3.5模板拆除:
3.3.5绑扎梁钢筋,经检查合格后办理隐检,并清除杂物,安装侧模板,把两侧模板与底板用U形卡连接。
3.3.6用梁托架或三角架支撑固定梁侧模板。龙骨间距应由模板设计规定,一般情况下宜为75cm,梁模板上口用定型卡子固定。当梁高超过60cm时,加穿梁螺栓加固。
3.3.7安装后校正梁中线、标高、断面尺寸。将梁模板内杂物清理干净,检查合格后办预检。
4质量标准
4.1保证项目:模板及其支架必须具有足够的强度、刚度和稳定性;其支承部分应有足够的支承面积。如安装在基土上,基土必须坚实,并有排水措施。对冻胀土必须有防冻融措施。
4.2基本项目:模板接缝不应漏浆。模板与混凝土接触表面清理干净并涂隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。
4.3允许偏差项目见表4-2。
3.3.3安装架钢支柱之前(如土地面必须夯实),支柱下垫通长脚手板。一般梁支柱采用单排,当梁截面较大时可采用双排或多排,支柱的间距应由模板设计规定,一般情况下,间距以60~100cm为宜。支柱上面垫10cm×10cm方木,支柱双向加剪力撑和水平拉杆,离地50cm设一道,以上每隔2m设一道。
3.3.4按设计标高调整支柱的标高,然后安装梁底板,并拉线找直,梁底板应起拱,当梁跨度等于或大于4m时,梁底板按设计要求起拱。如设计无要求时,起拱高度宜为全跨长度的1/1000~3/1000。

办预检
3.1.2按标高抹好水泥砂浆找平层,按位置线做好定位墩台,以便保证柱轴线边线与标高的准确,或者按照放线位置,在柱四边离地5~8cm处的主筋上焊接支杆,从四面顶住模板,以防止位移。
3.1.3安装柱模板:通排柱,先装两端柱,经校正、固定、拉通线校正中间各柱。模板按柱子大小,预拼成一面一片(一面的一边带一个角膜),或两面一片,就位后先用铅丝与主筋绑扎临时固定,用U形卡将两侧模板连接卡紧,安装完两面再安另外两面模板。
3
3
中心线位移
2
2
外露长度
+10 0
+10 -0
中心线位移
10
10
截面内部尺寸
+10 0
+10 0
5成品保护
5.1吊装模板时轻起轻放,不准碰撞,防止模板变形。
5.2拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和楞角。
5.3拆下的钢模板,如发现模板不平时或肋边损坏变形,应及时修理。
