后张法预应力施工常见问题及预防和处理措施
后张法预应力砼施工质量通病及预防措施

一、孔道堵塞1、原因分析:(1)预埋芯管如波纹管被电焊火花击穿后形成小孔,而又未及时发现;套管锈蚀砂眼。
(2)浇筑砼时,振捣帮碰坏套管,造成管身变形、裂缝,使水泥灰浆渗入。
(3)锚下垫板与套管连接不牢固,套管之间连接不牢,浇筑砼时接口处砼砂浆流入孔道内。
(4)安装梁内外模板对拉螺栓时,木工钻孔时破坏了套管。
2、预防措施:(1)预埋各种套管前后逐根检查,并逐根进行U形满水及灌水试验。
(2)浇筑砼过程中和浇筑完都要反复拉孔。
(3)锚垫板预先用螺栓固定在整体端钢板上,缝隙夹紧泡沫塑料片,防漏浆。
(4)铺设套管后严格控制电焊机的使用,防止电焊火花击穿孔道。
二、预应力钢丝张拉时滑丝、断裂1、原因分析:(1)实际使用的预应力钢丝或预应力钢绞线直径偏大,锚具与夹片不密贴,张拉时易发生断丝或滑丝。
(2)预应力束没有或未按规定要求梳理编束,使得钢束长短不一或发生交叉,张拉时造成钢丝受力不均,易发生断丝。
(3)锚夹具的尺寸不准,夹片的锥度误差大,夹片的硬度与预应力筋不配套,易断丝和滑丝。
(4)锚圈放置位置不准,支承垫块倾斜,千斤顶安装不正,也会造成预应力钢束断丝。
(5)施工焊接时,把接地线接在预应力筋上,造成钢丝间短路,损伤钢绞线,张拉时发生断丝。
(6)浇筑箱梁混凝土前已先把钢束穿入波纹管,造成钢丝锈蚀,浇筑的混凝土沙浆留在钢束上,又未清理干净,张拉十产生滑丝。
2、防治措施:(1)穿束前,预应力钢束必须按技术规程进行,梳理编束,并正确绑扎。
(2)张拉前锚夹具需按规范要求进行检验,特别对夹片的硬度一定要进行测定,不合格的予以调换。
(3)张拉预应力时锚具、千斤顶安装要准确。
(4)当预应力张拉达到一定吨位后,如发现油压回落,再加油压又回落,这时有可能发生断丝,若这样,需更换预应力钢束,重新进行预应力张拉。
(5)焊接时严禁利用预应力筋作为接地线,也不允许发生电焊烧伤波纹管与预应力筋。
(6)张拉前必须对张拉端钢绞线进行清理,如发生钢绞线锈蚀应重新调换。
后张法预应力混凝土预制箱梁预应力施工常见问题及处理措施

后张法预应力混凝土预制箱梁预应力施工常见问题及处理措施1.1、锚垫板面与孔道轴线不垂直或锚垫板中心偏离孔道轴线1.1.1、现象张拉过程中锚环突然抖动或移动,张拉力下降。
有时会发生锚环与锚垫板不紧贴的现象。
1.1.2、原因分析锚垫板安装时没有仔细对中,垫板面与预应力索轴线不垂直。
造成钢绞线或钢丝束内力不一,当张拉力增加到一定程度时,力线调整,会使锚杯突然发生滑移或抖动,拉力下降。
1.1.3、预防措施锚垫板安装应仔细对中,垫板面应与预应力索的力线垂直。
锚垫板要可靠固定,确保在混凝土浇筑过程中不会移动。
1.1.4、治理方法另外加工一块楔形钢垫板,楔形垫板的坡度应能使其板面与预应索的力线垂直。
1.2 锚头下锚板处混凝土变形开裂。
1.2.1、现象预应力张拉后,锚板下混凝土变形开裂。
1.2.2、原因分析通常锚板附近钢筋布置很密,浇筑混凝土时,振捣不密实,混凝土疏松或仅有砂浆,以致该处混凝土强度低。
锚垫板下的钢筋布置不够、受压区面积不够、锚板或锚垫板设计厚度不够,受力后变形过大。
1.2.3、预防措施锚板、锚垫板必须有足够的厚度以保证其刚度。
锚垫板下应布置足够的钢筋,以使钢筋混凝土足以承受因张拉预应力索而产生的压应力和主拉应力。
浇筑混凝土时应特别注意在锚头区的混凝土质量,因在该处往往钢筋密集,混凝土的粗骨料不易进入而只有砂浆,会严重影响混凝土的强度。
1.2.4、治理方法将锚具取下,凿除锚下损坏部分,然后加筋用高强度混凝土修补,将锚下垫板加大加厚,使承压面扩大。
1.3、滑丝与断丝1.3.1、现象锚夹具在预应力张拉后,夹片“咬不住”钢绞线或钢丝,钢绞线或钢丝滑动,达不到设计张拉值。
张拉钢绞线或钢丝时,夹片将其“咬断”,即齿痕较深,在夹片处断丝。
1.3.2、原因分析锚夹片硬度指标不合格,硬度过低,夹不住钢绞线或钢丝;硬度过高则夹伤钢绞线或钢丝,有时因锚夹片齿形和夹角不合理也可引起滑丝或断丝。
钢绞线或钢丝的质量不稳定,硬度指标起伏较大,或外径公差超限,与夹片规格不相匹配。
路桥工程后张法预应力钢筋砼施工常见问题的分析与预防

路桥工程后张法预应力钢筋砼施工常见问题的分析与预防本人参加过多个路桥工程项目的预应力钢筋砼施工后,总结出施工过程中比较常见的通病有:(1)砼强度不足;(2)滑丝、断丝;(3)孔道漏浆、堵塞,压浆不饱满。
下面试结合笔者工作经验分析这些问题的成因和预防措施。
一、砼强度不足的原因及预防措施1、原因分析(1)原材料质量不过关。
预应力砼的强度通常达到C40、C50甚至C60,如果砂石料的级配、强度、含泥量、针片状超过规范要求或水泥不合格等,都可能导致强度不足。
(2)砼配合比不准确。
一般表现为计量方法不科学,砂、石、水、水泥、外加剂均应为重量比,而现场施工有时候采用体积比,也可能由于天气原因,导致砂石含水量发生变化而未能及时测定并调整现场施工配合比。
(3)混凝土浇筑时过振或漏振。
由于施工人员无接技术交底要求程序进行振捣,不能准确把握振捣部位和振捣时间而导致过振或漏振,或由于粱端部钢筋过密造成振捣困难而出现蜂窝现象。
(4)养护不到位,造成干裂,影响砼强度的增强。
2、预防措施(1)严把原材料质量关,加强现场施工管理人员的技术素质和质量意识,加强工程机械的维修保养,确保机械设备处于良好状态。
(2)正式施工前,砼配合比应经试验室试配符合强度要求后方准使用,施工前应测定砂、石含水量,并调整配合比,要用科学的计量方法,确保计量准确,集中拌和时,要采用电子计量,现场零星搅拌时要确保过磅称量,严禁采用体积比代替重量比。
(3)对漏振、过振或梁端部砼振捣问题的应对措施:振捣工人分工要明确,责任到人,施工过程尽量做到专职专工,避免串岗。
浇筑砼时大型构件需采用附着式振捣器在侧模和底模上振动,用插入式振捣器辅助,对于钢筋密集部位(特别是梁端头锚垫下部位)宜用小振动棒捣实,同时调整混凝土配合比,采用高标号细石混凝土,加强该部位的附着式振动力。
混凝土按一定厚度、顺序和方向分层浇筑振实,上下层混凝土的振捣应重叠,厚度一般不超过30m。
使用插入式振捣棒时,移动间距不应超过振捣棒作用半径的1.5倍,与侧模应保持5~10cm 距离,插入下层混凝土5~10cm~每一部位振捣完成后应边振边徐徐提出振捣棒,应尽量避免碰撞模板、钢筋及其他预埋件。
后张法施工预应力混凝土结构的质量通病及防治

市政工程质量通病与防治一、路肩、边坡的作用及质量要求路肩的作用是保护路基稳定和路面完整,对边坡进行防护和加固,可以保护路肩的稳定,防止水侵蚀路基。
要求路肩要碾压密实,横坡适度,边缘顺直平整。
不允许出现积水、沉陷等问题。
由于路肩是道路的备用通行空间。
因此,不允许有堆积物。
边坡要求坡面平整、坚实、稳定,不允许边坡出现冲沟、缺口、及坍陷等现象。
二、路肩、边坡的质量通病及防治(一)路肩、边坡松软1.现象:路肩松软,一经车轮碾压,即下陷出车辙。
边坡呈松散状态,稍触外力,边坡土下溜。
2.原因分析:(1)填方路基碾压不到位,使路肩和边坡未达到要求的密实度。
(2)填方宽度不够,最后以松土贴坡。
松土填垫路肩,又不经压实。
(3)路基填方属砂性土或松散粒料,所形成的边坡稳定性差。
3.危害:(1)路肩松软,会危及路面边缘结构的稳定性,路面易造成掰边损毁。
(2)路肩松软,会使走在路肩上的机动车轮下陷。
严重时会造成翻车。
(3)边坡松散易造成冲刷、风蚀,使路基变窄。
(4)路肩边坡松散,高填方路段,易发生滑坡。
4.治理方法:(1)填方路堤分层碾压,两侧应分别有20~30cm的超宽,最后路基修整时施以削坡,不得有贴坡现象,如有个别严重亏坡,应将原边坡挖成台阶,分层填补夯实。
路肩的密实度应达到轻型击实的90%以上。
(2)路基填方如属砂性土或松散粒料,其边坡应予护砌或栽种草皮、灌木丛以保护,或加大边坡坡率,一般应大于1:2(3)路面完工后,所填补的路肩亏土,必须碾压或夯实,密实度应达到轻型击实的90%以上。
(4)采用石灰土或砾料石灰土稳定路肩。
(5)在路肩外侧,用块石或混凝土预制块铺砌护肩带。
其最小宽度≥200mm。
(6)铺条形草皮或全铺方块草皮进行边坡植被防护。
前者用于一般路堤边坡,后者用于坡长8m以上的高填方边坡。
(7)采用片石,卵石或预制块铺砌在边坡表面,用以加固边坡。
(二)边坡过陡1.现象:主要指填土路堤边坡坡度小于设计坡率,即土质边坡小于1:1.5。
浅谈后张法预应力施工质量通病及防治措施

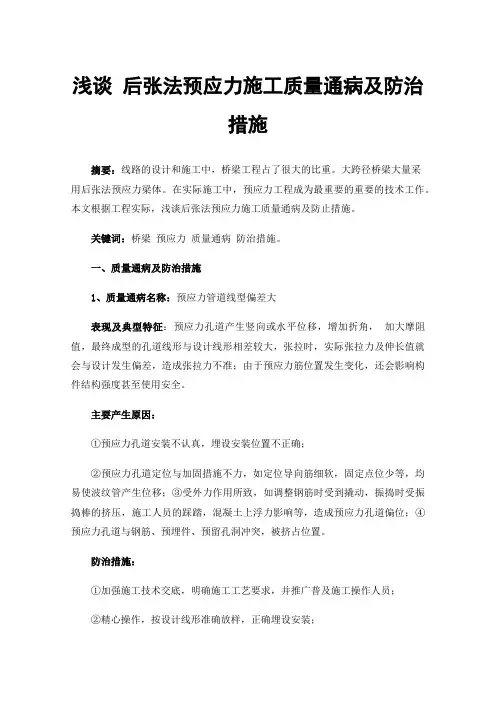

浅谈后张法预应力施工质量通病及防治措施摘要:线路的设计和施工中,桥梁工程占了很大的比重。
大跨径桥梁大量采用后张法预应力梁体。
在实际施工中,预应力工程成为最重要的重要的技术工作。
本文根据工程实际,浅谈后张法预应力施工质量通病及防止措施。
关键词:桥梁预应力质量通病防治措施。
一、质量通病及防治措施1、质量通病名称:预应力管道线型偏差大表现及典型特征:预应力孔道产生竖向或水平位移,增加折角,加大摩阻值,最终成型的孔道线形与设计线形相差较大,张拉时,实际张拉力及伸长值就会与设计发生偏差,造成张拉力不准;由于预应力筋位置发生变化,还会影响构件结构强度甚至使用安全。
主要产生原因:①预应力孔道安装不认真,埋设安装位置不正确;②预应力孔道定位与加固措施不力,如定位导向筋细软,固定点位少等,均易使波纹管产生位移;③受外力作用所致,如调整钢筋时受到撬动,振捣时受振捣棒的挤压,施工人员的踩踏,混凝土上浮力影响等,造成预应力孔道偏位;④预应力孔道与钢筋、预埋件、预留孔洞冲突,被挤占位置。
防治措施:①加强施工技术交底,明确施工工艺要求,并推广普及施工操作人员;②精心操作,按设计线形准确放样,正确埋设安装;③采取有效的定位方法,防止或减少外力作用,如安装定位钢筋网片,限定孔道的空间位置,直线段每 80cm 一道,曲线及接头处加倍设置;④以孔道的位置及走向为主,遇有钢筋等冲突交叉时,应给孔道让路;⑤加强自互检,过程质量监控,发现位移、变形超差,及时修整、复位;⑥混凝土浇筑时应注意保护孔道,不得踩压,不得将振动棒靠在孔道上振捣;2、质量通病名称:锚具安装不规范表现及典型特征:锚垫板面与孔道轴线不垂直或锚垫板中心偏离孔道轴线,锚环没放入锚垫板的定位槽内,夹片没有对齐、没摆匀等,造成局部应力集中,影响锚固效果。
主要产生原因:①技术交底不细致,操作不认真,检查不到位;②锚垫板安装时,垫板面与预应力束轴线不垂直,造成钢绞线或钢丝束内力不一,当张拉力增加到一定程度时,力线调整,会使锚杯突然发生滑移或抖动,拉力下降;防治措施:①施工技术交底应全面并普及,制定具体工艺要求,并进行示范演练;②锚垫板安装应仔细对中,垫板面应与预应力束的力线垂直;③锚垫板埋设应加固牢靠,确保在混凝土浇筑过程中不会移动;④每个环节的操作,如:先将工作锚套入钢束,装入定位槽内就位后,再安装顶楔器,撞严靠紧后,依次再安千斤顶、工具锚,要求每步工作都要到位;⑤安装夹片时,利用O 型橡胶圈,将其套住、摆匀、对齐,并轻轻敲入锚孔中;⑥加强施工过程质量监控,责任落实到人,张拉前,再进行一次全面检查,不合格者返工。
后张法施工预应力混凝土结构的质量通病和防治

后张法施工预应力混凝土结构的质量通病和防治预应力混凝土结构是一种高强度、高韧性、高耐久性的混凝土结构。
然而,在实际施工过程中,由于不同环节的工艺操作不当或者管理不善,可能会导致一些质量通病的出现。
本文将从施工阶段入手,探讨预应力混凝土结构的质量通病及防治。
一、施工阶段1.预应力钢束坠落:当未紧固或固定钢束时,如在拉力过程中发生松脱或拉拔不到位,会导致钢束坠落,严重危及施工人员安全。
预防措施包括:严格按照设计要求进行施工,保证预应力钢束的紧固和固定。
2.预应力钢束断裂:预应力钢束断裂可能是由于钢束质量不达标、不良的连接或者施工操作不当所致。
对于质量不达标的钢束,应及时予以更换;对于不良连接,应加强施工管理,确保钢束的连接质量;对于操作不当,应加强施工人员的技术培训和操作规范的执行。
3.预应力钢束锈蚀:预应力钢束的锈蚀可能是由于施工过程中未采取防护措施,或者防护不到位所致。
预防措施包括:在施工过程中采取适当的防护措施,如涂抹防腐剂、防护层等;定期检查预应力钢束的锈蚀情况,进行防护层的修复和加固。
二、养护阶段1.预应力混凝土龄期不足:龄期不足可能导致混凝土强度低于设计要求。
预防措施包括:严格按照施工规范和设计要求进行养护操作,保证混凝土的养护龄期达到设计要求;加强现场管理,确保养护期间施工人员不懈怠,防止过早脱模或者养护不到位。
2.预应力锚固失效:预应力锚固器材失效可能是由于质量不好或者操作不当所致。
预防措施包括:选择优质的锚固器材,提高可靠性;严格按照操作规范进行操作,确保预应力锚固的质量。
3.预应力混凝土裂缝:预应力混凝土裂缝是一种常见的质量通病,可能是由于混凝土收缩、温度变化等原因造成的。
预防措施包括:确保混凝土的配合比合理,避免过量水灰比;在设计阶段充分考虑温度变化对结构的影响,并采取相应的措施,如设置伸缩缝、加强温度控制等;加强施工管理,确保施工过程中不发生移位等不良情况。
总之,预应力混凝土结构的质量通病可能在施工阶段和养护阶段出现。
后张法现浇箱梁预应力张拉常见缺陷预防及处理

后张法现浇箱梁预应力张拉常见缺陷预防及处理刘向东于淼摘要结合工程实例,介绍了后张法预应力张拉控制措施,从理论分析、减少应力损失等方面做出了客观的见解,对常见缺陷预防和处理进行了分析。
关键词后张法预应力控制措施1 概述随着我国桥梁建设事业的发展,后张法预应力混凝土梁(板)越来越多地应用到高等级公路桥梁建设中,但在后张法预应力张拉施工过程中常出现的诸如:伸长值偏大或偏小、滑丝与断丝、压浆不通等问题,一直是施工单位最头痛的问题。
这些问题如果处理不当,将直接影响桥梁的工程质量,现结合工程实例就后张法预应力施工过程中常出现的问题及其防治措施作全面阐述。
人文路跨贾鲁河大桥桥梁全长526m,全宽55m。
分南、北引桥和主桥。
主桥采用钢主梁和混凝土主梁两种。
混凝土主梁采用预应力混凝土结构。
混凝土主梁分为5#-6#现浇箱梁和7#-8#现浇箱梁,其中5#-6#现浇箱梁共332束,7#-8#现浇箱梁共358束。
纵向束的张拉采用一端锚固、一端张拉的方式,横向束的张拉采用两端张拉的方式,采用穿心式大吨位千斤顶整体张拉。
且所有预应力管道曲线复杂,转角多,为预应力施工增加了难度。
2 常见问题预防及处理2.1伸长量偏大或偏小施工规范要求预应力张拉以控制张拉应力为主,以伸长值校核为辅,实际伸长值与理论伸长值之差应控制在6%以内,但在实际操作中伸长量不可避免超出规定值的上下限范围。
2.1.1 伸长量偏大2.1.1.1 现象在张拉结束后计算钢绞线伸长值,有个别束超出规范伸长值的上限。
2.1.1.2 原因分析预应力钢束翘曲端管道在混凝土浇筑过程中,管道随钢筋下沉造成钢束相对平顺,按照设计给定的控制应力实施张拉后,产生了相似于“超张”的效应,因此计算得出的伸长值较理论值偏大,因伸长值超出理论值偏差小,由伸长值推算张拉应力在钢束允许使用应力的安全范围内,该现象造成的伸长值偏大不影响主体质量和结构安全。
2.1.2 伸长量偏小2.1.2.1 现象在张拉结束后计算钢绞线伸长值,有个别束超出规范伸长值的下限。
后张法预制箱梁施工中常见问题及解决方法

后张法预制箱梁施工中常见问题及解决方法引言后张法预制箱梁是一种非常常用的大型预制构件,其具有强度高、耐久性好等优点,因此在大型桥梁和高速公路的建设中得到了广泛的应用。
然而,在后张法预制箱梁的施工过程中,常常会出现一些问题,例如梁体变形、悬臂段沉降等,这些问题如果不及时解决,将会对梁的质量和使用寿命产生不良的影响。
因此,本文将就后张法预制箱梁施工中常见问题及其解决方法进行分析,以期为相关施工人员提供参考。
后张法预制箱梁施工的特点后张法施工作为目前大型预制箱梁施工中较为常用的一种施工方式,其特点如下:1.后张法施工采用的是悬挑施工方式,施工过程中要进行多次张拉和松弛,它的好处是大幅度减少了基础、支架的建造量,提高了工程进度,减少了对车流的影响,节约了建设成本。
2.后张法施工完成时,需要进行预应力张拉,可使梁内应力大均匀些,使整梁的强度、刚度提高,对桥梁的寿命有好处。
同时,使支座在荷载的作用下沿梁长轴将荷载传递给桥墩, 以达到安全运行所需。
3.后张法施工中,需要安装许多螺栓、钢绳等配件来实现梁的张拉、松弛,同时需要把这些配件精确地定位才能达到预期的效果。
后张法预制箱梁施工中常见问题及其解决方法问题一:梁体变形后张法预制箱梁的施工过程中,如果梁体变形,对梁的质量和使用寿命产生不良影响。
常见的梁体变形主要有以下几种:问题一.1:纵向变形纵向变形主要表现为梁体弯曲、离地和扭曲。
其原因主要是张拉效果不良、应力释放不均匀、悬挑支架偏心等。
解决方法:1.通过增加张拉力来增加梁体的刚度,以消除变形;2.对支架进行调整,使其处于梁体的重心附近,以避免偏心;3.对支架的尺寸和强度进行评估,以确保支架能够承受梁体的重量和荷载。
问题一.2:横向变形横向变形主要表现为梁体的挠度和侧倾。
其原因主要是施工过程中张拉力控制不当、支架超负荷等。
解决方法:1.控制张拉力的大小和分布,使其能够充分均匀地作用于整个梁;2.对支架进行调整,以减少支架的位移,避免超负荷。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅析后张法预应力钢绞线张拉施工中常见问题及预防和处理近年来,随着社会的发展和进步,越来越多的桥梁建设工程开始采用大跨度高强结构体系。
后张法预应力混凝土采用高强钢绞线作为受力筋,同时按构造要求配置非预应力筋,大大缩小了构件的配筋率和混凝土体积,减轻了结构自重,提高了构件的抗变形能力,因此得到了广泛应用。
而后张法预应力钢绞线的张拉作为后张法预应力混凝土桥梁中的核心工艺,因其受力复杂、影响因素众多,受到越来越多国内外专业人士热烈研究和探讨。
下面本人就结合自己几年来在后张法预应力连续桥梁中的施工经验,对后张法预应力钢绞线张拉施工中常见的问题进行浅要的分析,并对其预防和处理提出意见。
一、后张法预应力钢绞线伸长量的计算和传统的张拉程序1、钢绞线理论伸长量计算钢绞线理论伸长值直线段采用公式:△L=P0×L/(Ay×Eg)式中:△L:钢绞线直线段理论伸长值(mm);P0:计算截面处钢绞线张拉力(N);L:预应力钢绞线长度(mm);Ay:预应力钢材截面面积(mm2);Eg:预应力钢材弹性模量(N/mm2).钢绞线理论伸长值曲线段采用公式:△L = P×L/(Ay×Eg)式中:△L:钢绞线曲线段理论伸长值(mm);P:预应力钢材平均张拉力(N);其余符号同直线段.关于P0,P的计算:P0 = P[1-(1-e-(kx+uθ))]P = P[1-e-(kx+uθ)]/(kx+uθ):P:张拉端钢绞线张拉力X:从张拉端至计算截面的孔道长度(m);θ:从张拉端至计算截面曲线孔道部分切线的切角之和(rad);K:孔道每m局部偏差对摩擦的影响系数;U:预应力钢材与孔道壁的摩擦系数;式中,Ay=钢绞线根数×单根钢绞线横截面积,单根钢绞线横截面积取实验值,一般为140mm2。
K规范取值为0.015,U规范取值为0.225。
2、传统张拉程序和实测伸长量计算后张法预应力钢绞线张拉采用分级张拉,传统张拉方式为:0→0.1бk → 0.2бk→1.05бk(要求超张拉时)→бk持荷5分钟→回油бk为控制应力。
实测伸长量计算:L0=(l3- l2)+2*(l2- l1)l3:张拉至бk时活塞伸出量;l 2:张拉至0.2бk时活塞伸出量;l 1:张拉至0.1бk时活塞伸出量。
二、张拉时常见问题分析及预防和处理措施1、钢绞线伸长率超出规范允许偏差范围规范要求张拉时钢绞线理论伸长量与实际伸长量偏差不超过±6%,但实际施工时,往往会出现实测伸长值与理论伸长值的偏差超过规范允许的范围的情况。
出现这种情况的原因有:(1)管道位置引起的偏差。
波纹管安装时,管道定位不准确,或定位卡子数量不足,混凝土振捣时碰触波纹管导致其偏位。
波纹管位置与设计位置偏差时,理论伸长量发生变化,若位置偏差较大,则会引起钢绞线伸长率超标。
(2)钢绞线材质不合格。
钢绞线原材料进场时,必须按批次进行抽样试验,确定其材质是否合格,弹性模量Ep及横截面积与标准值偏差是否符合规范要求。
(3)张拉设备故障或未及时标定。
千斤顶的精度应在使用前校准。
使用超过6个月或200次,以及在使用过程中出现不正常现象时,应重新校准。
任何时候在工地测出的预应力钢绞线伸长值有差异时,千斤顶应进行再校准。
用于测力的千斤顶的压力表应同千斤顶视为一个单元同时校准,并在量程范围内建立精确的标定关系,以确定张拉力与压力表读数之间的曲线方程。
千斤顶、油泵、液压油管接头处漏油时,会导致油表读数与张拉力不对应,无法准确控制钢绞线张拉控制应力,使实测伸长量与设计伸长量偏差较大。
(4)初应力取值过小。
传统张拉程序中,初应力取值为10%的控制应力,即认为在张拉至10%控制应力的时候已经将钢绞线拉紧。
但是在实际施工中,当钢束较长,弯曲部位较多的时候,10%控制应力的张拉力往往不足以将钢绞线拉紧,此时在计算实际伸长量的时候会包含部分松弛长度,从而引起实际伸长量计算值偏大。
因此在张拉时可以选择取20%控制应力作为初始张拉力,进行实际伸长量计算。
(5)锚垫板安装倾斜。
锚垫板安装倾斜时,锚垫板与钢绞线延伸方向不垂直,在张拉时锚垫板偏心受力,引起应力集中,不但容易导致锚垫板周围砼开裂,而且会加大钢绞线与波纹管道的摩阻力,使钢束受力不均匀,实测伸长量偏小。
(6)钢绞线扭曲、缠绕。
钢绞线在管道内扭曲,张拉时管道内钢绞线受力不均匀,部分钢绞线松弛未受力或受力未达到控制应力要求,伸长量不足。
(7)波纹管道破裂、漏浆。
在先穿钢绞线后浇筑混凝土施工时,若波纹管道破裂、漏浆,造成钢束与混凝土握裹,都会导致实际摩阻力大于计算的摩阻力,使实测值变小。
(8)锚垫板喇叭口内被混凝土充塞。
锚垫板喇叭口内有混凝土时,会使刚绞线在喇叭口内无法扩张导致锚具安装困难,同时会使钢束伸长方向与锚垫板不同心,张拉时会增大钢绞线与管道间的摩阻力,影响钢绞线的顺利伸长。
2、滑丝(1)夹片丝口磨损或未清理干净。
当夹片丝口出现磨损或丝口上粘有杂物时,夹片与钢绞线无法紧密咬合,易出现滑丝现象。
若工具夹片出现滑丝现象,在张拉过程中则会出现夹片崩出现象;若工作夹片出现滑丝现象,在张拉完毕回油时,会造成钢绞线回缩,预应力损失。
(2)钢绞线粘有油污,夹片与钢绞线无法精密咬合,容易出现滑丝现象。
(3)夹片质量不合格。
夹片进场的时候未经过检验,夹片强度达不到要求,张拉时夹片破裂,会出现滑丝现象。
(4)切割锚头钢绞线时留的长度太短,或未采取降温措施。
封锚时切割钢绞线要保证钢绞线外露长度不小于3cm,及时采取降温措施。
3、断丝当张拉到一定吨位后,发现油压突然回落,加压后又回落,那说明可能发生了断丝现象。
引起断丝的原因有:(1)钢绞线材质不合格。
钢绞线原材料进场时未进行检验,不合格的钢绞线抗拉强度达不到要求时,张拉时容易出现断丝现象。
因此,在钢绞线进场后必须及时进行原材料检验,不合格材料不允许用于施工。
(2)千斤顶未标定或使用时间或次数超过标定要求。
未标定或标定过期的千斤顶在张拉时无法控制张拉应力,会出现张拉应力超过钢绞线极限抗拉强度,出现断丝现象。
在千斤顶进场后,进行第一次张拉前必须委托有相应资质的计量单位进行标定,标定过的张拉设备才可以用于张拉施工。
千斤顶和油表在标定一次后,使用时间超过六个月或使用次数超过200次,以及在使用过程中出现不正常现象时,则必须重新进行标定。
(3)下料、穿束时造成钢绞线损伤。
在钢绞线运输、下料和穿束过程中,有时会造成钢绞线出现豁口、刮伤或烧伤等损伤,影响了钢绞线的受力性能,在张拉过程中就极易出现断丝现象。
钢绞线在施工现场存放和下料时,必须专门有干净清洁的场地。
钢绞线穿束时,在与梁体混凝土有摩擦的地方可以采用滑轮吊着,防止钢绞线与混凝土摩擦造成钢绞线刮伤。
(4)管道内钢绞线绞结。
钢绞线在管道内绞结,张拉时管道内钢绞线受力不均匀,绞结处受力大于钢绞线极限抗拉强度,导致钢绞线被拉断。
防止措施为:在钢绞线穿束时,对钢绞线进行编号,对钢束每隔1m-1.5m绑扎一道铁丝,铁丝扣应向里,为防止钢绞线扎破波纹管,穿束前在钢绞线前端套上一个带圆头的塑料管,穿束时要顺着劲穿,穿好后每根钢绞线在一个方向上。
(5)张拉数据计算出错。
在进行钢绞线张拉控制应力、张拉力和对应的油表读数计算时,必须小心核对,特别注意钢绞线根数,防止出现错误。
4、张拉槽口处混凝土开裂(1)锚垫板安装倾斜或喇叭口内被混凝土充塞,偏心张拉。
锚垫板偏心受力时,会引起锚垫板与锚具接触位置局部受力过大,超过混凝土极限抗压强度,引起混凝土开裂。
在锚垫板安装时,应采取可靠措施保证锚垫板与模板紧密贴合,同时要保证模板加固到位,防止其在混凝土振捣过程中发生偏移或变形。
在锚垫板喇叭口末端穿波纹管位置处可采用胶带裹住密封,防止混凝土进入喇叭口内部。
(2)锚具安装不到位,未放入锚垫板凹槽内。
锚具未放入锚垫板凹槽内时,锚具与锚垫板平面无法紧密贴合,张拉时锚具处于倾斜状态,锚具与锚垫板接触位置会产生应力集中,易导致锚垫板破裂,混凝土开裂。
在安装锚具时,若人工无法将锚具安装入锚垫板凹槽内,可采用端头顶稍微加压配合安装锚具,端头顶施加的压力不得超过初始张拉应力。
(3)张拉槽口处混凝土未振捣密实,存在空洞。
因锚垫板处钢筋非常密集,并且往往处于振捣棒难以到达的位置,若不采取措施,经常会出现空洞现象。
锚垫板后部混凝土有空洞时,张拉过程中混凝土无法有效分担压力,极易出现混凝土开裂,锚垫板破裂现象。
在混凝土浇筑过程中,可在张拉槽口位置处增开振捣口,对锚垫板后部的混凝土进行专门的振捣,防止出现空洞。
在张拉前,可用小锤敲击锚垫板附近的混凝土,通过敲击的声音判断混凝土内部是否有空洞,若有空洞,则必须提前处理,处理完毕后再进行张拉。
(4)锚下螺旋钢筋未安装,锚下网片筋未安装。
锚下螺旋筋和网片钢筋可以有效的分担锚垫板上的压力,并加强锚垫板周围混凝土抗压强度,防止混凝土开裂,施工时必须按图纸要求进行安装。
(5)混凝土强度未达到张拉强度要求,张拉过早。
梁体混凝土强度必须达到设计强度的95%以上,弹性模量必须达到设计值的100%以上,方可进行预应力的张拉施工。
张拉前,实验室必须对混凝土同养试件进行抗压强度和弹性模量实验,实验合格方可进行预应力张拉施工。
5、张拉时引起的梁体其他部位混凝土开裂(1)跨中底板砼开裂。
张拉时跨中底板混凝土开裂的常见原因是底板预应力管道未设或少设U形防崩钢筋。
因底板预应力管道密集,弯度较大,且波纹管道非常靠近底板底面。
施工时必须加设足够数量的U形防崩钢筋,使钢绞线法向应力由底板上下层钢筋网片和防崩钢筋共同分担,以防止底板混凝土开裂,波纹管道弹出。
(2)横隔墙混凝土开裂。
梁端和跨中横隔墙在边跨和中跨底板预应力束张拉过程中经常容易出现裂缝,裂缝位置往往都是在横隔墙横断面竖向中心线位置。
这主要是由于边跨和中跨底板预应力束较多,张拉时应力集中在横隔墙中心线处,容易造成该处出现裂缝,这也是预应力连续梁的通病。
若裂缝宽度小于规范要求的宽度值,对桥梁整体质量并无影响;若裂缝宽度较大,则需要采取措施进行补强。
在横隔墙内设2-3根横向预应力钢束进行张拉,对此种裂缝的产生有一定效果。
