《全国市政工程施工工期定额管理规定》的通知
市政工程施工工期定额(定稿)

W40 (1) 66 74 84 90 93 97 103 107 112 70 84 92 97 103 107 112 116 122 74 90 98 107 116 126 138 135 140
W70 (2) 72 84 93 98 103 107 112 116 122 79 90 103 107 112 116 122 126 130 84 97 107 116 126 135 140 145 150
超过部分按每 1000m3 土方增加 3 天计算增加工期。
挖填方厚度差增加工期表
工期天数(天)
道路长度( m )
W20
挖填方厚度差
(
cm)
W40
W60
W80
W1000
3
5
7
9
W2000
5
10
14
17
>2000
8
15
21
26
注 1 挖填方总数量平均厚度 = 挖填土方总数量 + (道路长度 X 表中取定车道
宽度)
2 挖填方厚度差 = 挖填方总数量平均厚度 - 结构厚度 3 路基局部处理时, 按“路基局部处理增加工期系数表”规定系数计算增加
工 期。换土、掺灰、填骨料,按其处理的工程量以厚度
20cm折算成面积,按其
占车行 道总面积百分比确定系数;塑料排水板、砂桩、水泥搅拌桩,按其处理
面积占车行道
总面积百分比确定系数。 路基局部处理增加工期系数表
W40
(1) 51 56 60 66 70 74 79 84 90 60 66 74 79 84 90 93 97 103 66 74 84 90 93 98 103
W70

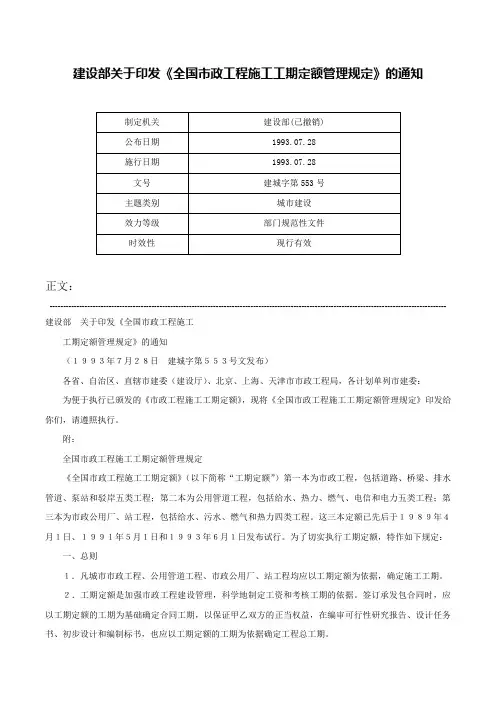

建设部关于印发《全国市政工程施工工期定额管理规定》的通知-建城字第553号

建设部关于印发《全国市政工程施工工期定额管理规定》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 建设部关于印发《全国市政工程施工工期定额管理规定》的通知(1993年7月28日建城字第553号文发布)各省、自治区、直辖市建委(建设厅)、北京、上海、天津市市政工程局,各计划单列市建委:为便于执行已颁发的《市政工程施工工期定额》,现将《全国市政工程施工工期定额管理规定》印发给你们,请遵照执行。
附:全国市政工程施工工期定额管理规定《全国市政工程施工工期定额》(以下简称“工期定额”)第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。
这三本定额已先后于1989年4月1日、1991年5月1日和1993年6月1日发布试行。
为了切实执行工期定额,特作如下规定:一、总则1.凡城市市政工程、公用管道工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。
2.工期定额是加强市政工程建设管理,科学地制定工资和考核工期的依据。
签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益,在编审可行性研究报告、设计任务书、初步设计和编制标书,也应以工期定额的工期为依据确定工程总工期。
二、管理1.建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作。
2.各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。
主要职责:(1)根据本地区、本部门情况,编制补充定额工期水平,制定工期定额管理细则,补充部分作出统一解释。
市政工程施工工期定额(定稿)

第三部分市政工程说明C.0.1本部分为市政工程工期,适用于由一个承包人组织实施的市政工程项目,包括:1道路工程工期;2桥梁工程工期;3给水管道工程工期;4排水管道、沟渠工程工期;5燃气管道工程工期;6自来水厂工程工期;7污水处理厂工程工期;8市政给排水泵站工程工期;9城市地下综合管廊工程工期;10隧道工程工期。
C.0.2本部分定额工期均为单项工程施工工期。
C.0.3下列情况发生时经发承包双方确认,应增加工期,其中第1、3条增加的天数由发承包双方协商确定:1坑底(基础土方)打基础桩,另增加工期;2开挖一层土方后,再打护坡桩的工程,增加工期W50天;3因拆迁、地下管线改移未完成,不能按合同约定时间开工的。
C.0.4下列情况发生时,不增加工期:1原地坪打基础桩;2室外直埋管道工程;3围墙工程。
C.0.5本附录定额工期已综合考虑商品混凝土和现场搅拌混凝土、预拌砂浆和现场搅拌砂浆,使用时不得调整。
C. 1道路工程C.1.1本节适用于独立施工的新建城市道路工程,改建及拓宽城市道路工程可以参照执行。
C.1.2同一承包人同时承担多条道路时,按最长工期的单条道路工期计算总工期。
C. 1.1沥青混凝土道路定额工期表1单独摊铺沥青混凝土道路工程,其工期按相应定额工期乘以系数0. 40o 2单独摊铺沥青混凝土道路工程,含雨水口、雨水支管的施工,以及道路范围内原有各类检查井的升降与旧路刨除等,其工期按相应定额工期乘以系数0. 60。
C. 1.2水泥混凝土道路定额工期表C.1.3道路工程按材料区分沥青混凝土道路、水泥混凝土道路,按封闭交通状况下、合理正常的施工条件等因素编制,定额工期按单项工程考虑,已经包括:1路基挖填土、机动车道、非机动车道、人行道、分隔带、护坡、雨水口、雨水支管、交通设施(指示牌、划线)及路灯的施工;2道路范围内原有各类检查井的升降与旧路刨除等;3不包括路基处理、挡土墙等施工工作时间,发生时按第C. 1. 0. 4条的规定调整。
市政工程施工工期定额(定稿)

市政工程施工工期定额(定稿)第三部分市政工程说明C.0.1 本部分为市政工程工期,适用于由一个承包人组织实施的市政工程项目,包括:1道路工程工期;2桥梁工程工期;3给水管道工程工期;4排水管道、沟渠工程工期;5燃气管道工程工期;6自来水厂工程工期;7污水处理厂工程工期;8市政给排水泵站工程工期;9城市地下综合管廊工程工期;10隧道工程工期。
C.0.2 本部分定额工期均为单项工程施工工期。
C.0.3 下列情况发生时经发承包双方确认,应增加工期,其中第1、3 条增加的天数由发承包双方协商确定:1坑底(基础土方)打基础桩,另增加工期;2开挖一层土方后,再打护坡桩的工程,增加工期W50天;3因拆迁、地下管线改移未完成,不能按合同约定时间开工的。
C.0.4 下列情况发生时,不增加工期:1原地坪打基础桩;2室外直埋管道工程;3围墙工程。
C.0.5 本附录定额工期已综合考虑商品混凝土和现场搅拌混凝土、预拌砂浆和现场搅拌砂浆,使用时不得调整。
204C. 1 道路工程C.1.1 本节适用于独立施工的新建城市道路工程,改建及拓宽城市道路工程可以参照执行。
C.1.2 同一承包人同时承担多条道路时,按最长工期的单条道路工期计算总工期。
205C. 1.1 沥青混凝土道路定额工期表编号C1-1 C1-2 C1-3 C1-4 C1-5 C1-6 C1-7 C1-8 C1-9 C1-10 C1-11 C1-12 C1-13 C1-14 C1-15 C1-16 C1-17 C1-18 C1-19 C1-20 C1-21 C1-22 C1-23 C1-24 C1-25 C1-26 C1-27 道路长度 (m)W500W1000W1500工期(天)车道宽度 (m)结构层厚度(cm)W40 W70 >70(1) (2) (3)W4 42 51 54W8 47 56 60W12 51 61 66W16 60 66 70W20 61 70 73W24 66 74 79W28 70 79 85W32 75 84 90W36 79 90 94W4 51 60 66W8 56 66 70W12 66 74 79W16 70 79 85W20 74 84 90W24 79 90 94W28 84 94 98W32 90 98 103 W36 93 103 107 W4 56 70 74V8 66 78 84W12 74 89 93W16 79 88 91W20 84 96 103 W24 90 103 108 W28 93 107 112 W32 98 112 116 W36 103 116 122 206编号C1-28C1-29C1-30C1-31C1-32C1-33C1-34C1-35C1-36C1-37C1-38C1-39C1-40C1-41C1-42C1-43C1-44C1-45C1-46C1-47C1-48C1-49C1-50C1-51C1-52C1-53C1-54 附注:道路长度 (m) W2000W2500W3000工期(天)车道宽度 (m)结构层厚度(cm)W40 W70 >70(1) (2) (3)V4 66 72 84W8 74 84 93W12 84 93 103W16 90 98 107W20 93 103 112W24 97 107 116W28 103 112 122W32 107 116 126W36 112 122 130W4 70 79 90W8 84 90 103W12 92 103 112W16 97 107 116W20 103 112 122W24 107 116 126W28 112 122 130W32 116 126 135W36 122 130 140W4 74 84 93W8 90 97 107W12 98 107 116W16 107 116 126W20 116 126 135W24 126 135 145W28 138 140 149W32 135 145 154W36 140 150 1591 单独摊铺沥青混凝土道路工程,其工期按相应定额工期乘以系数0. 40o2单独摊铺沥青混凝土道路工程,含雨水口、雨水支管的施工,以及道路范围内原有各类检查井的升降与旧路刨除等,其工期按相应定额工期乘以系数 0. 60。
工期定额

1基本简介 建筑安装工程工期定额是在一定时期和一定的历史条件下,由建设部行政管理部门下发的建筑工程从开工到竣工验收所需消耗的时间标准。
建筑安装工程工期定额是依据国家建筑工程质量检验评定标准施工及验收规范有关规定,结合各施工条件,本着平均、经济合理的原则制定的,工期定额是编制施工组织设计、安排施工计划和考核施工工期的依据,是编制招标标底,投标标书和签订 建筑安装工程工期定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案2分类地区 由于中国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
3工程项目 定额项目包括民用建筑和一般通用工业建筑。
凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。
4主要区别 建筑工程工期定额和施工工期定额的区别 前者以建设项目为对象、工期以月计;后者以单位工程为对象,工期以天计。
5核定依据 建筑工程工期定额 - 核定方法及依据5.1一、工期定额的选定: 发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。
单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
工期定额有关说明

1.最佳答案定额工期是用来作为标准参考的。
比如一栋楼按定额工期来讲,需要300天,如果建设单位要求你200天内完成(这个就是合同工期了),压缩工期到一定的比率,按相关规定是可以要求计算赶工措施费用的。
这个比率各个地方不同规定也不完全相同吧关于定额工期和合同工期的问题,先说定额工期,其之所以加上定额二字,从字面上理解应该是在一定的社会生产条件下完成某个项目所需消耗的时间。
带有普遍性,即是说只要有这么长的时间,按目前社会生产力条件,完成某个项目建设是没有问题,工期长短测评的依据是整个社会的生产水平,社会生产力水平越高,工期定额中规定的工期天数则越短。
再说合同工期,合同工期是开发商或建设单位根据项目开发需要及工程实际情况制定出来的生产周期要求,制订的本身就包含了对承包商经济实力和技术水平等综合素质的要求,其范围不一定具有普遍性,对某个同样的项目不同的承包商的施工周期不一定相同,这也是投标时施工单位显示竞争力的重点之一。
合同工期一般情况下不会等于定额工期也不可能走出定额工期,定额工期对某个项目的甲乙双方而言不一定有约束力,合同工期则有法律上的约束力,定额工期可以是确定合同工期的参考依据之一,却不是必须遵守的法则。
作为开发商当然希望会选择一个能尽早完成项目建设工作的承包商,而不会选择一个只能以定额工期来完成的承包商,只要合同工期制订合理并经双方认可后写入合同,则对双方形成工期奖罚及赶工措施费用计算的依据,而不是定额工期。
随着我国经济、科技等综合国力不断增长,社会生产力日新月异地提高,新技术在建筑领域不断应用,老的工期定额已经不一定适用于当前的项目建设,若以定额工期来僵化施工进度计划的编制,则显得教条了,项目建设中有关工期方面的索赔奖励等费用计算依据应该是合同工期,如果甲乙双方有了关于工期奖罚的合同约定,发生了的赶工措施费计与不计恐怕还有商权的余地罢。
2.建筑安装工程工期定额是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
(word完整版)市政工程施工工期定额(定稿)

204(word完整版)市政工程施工工期定额(定稿)第三部分市政工程说明C。
0。
1本部分为市政工程工期,适用于由一个承包人组织实施的市政工程项目,包括:1道路工程工期;2桥梁工程工期;3给水管道工程工期;4排水管道、沟渠工程工期;5燃气管道工程工期;6自来水厂工程工期;7污水处理厂工程工期;8市政给排水泵站工程工期;9城市地下综合管廊工程工期;10隧道工程工期。
C.0。
2本部分定额工期均为单项工程施工工期.C。
0.3下列情况发生时经发承包双方确认,应增加工期,其中第1、3条增加的天数由发承包双方协商确定:1坑底(基础土方)打基础桩,另增加工期;2开挖一层土方后,再打护坡桩的工程,增加工期W50天;3因拆迁、地下管线改移未完成,不能按合同约定时间开工的。
C.0.4下列情况发生时,不增加工期:1原地坪打基础桩;2室外直埋管道工程;3围墙工程.C。
0。
5本附录定额工期已综合考虑商品混凝土和现场搅拌混凝土、预拌砂浆和现(word完整版)市政工程施工工期定额(定稿) 场搅拌砂浆,使用时不得调整。
C。
1道路工程C.1。
1本节适用于独立施工的新建城市道路工程,改建及拓宽城市道路工程可以参照执行。
C。
1.2同一承包人同时承担多条道路时,按最长工期的单条道路工期计算总工期。
205(word完整版)市政工程施工工期定额(定稿) C. 1.1沥青混凝土道路定额工期表206(word完整版)市政工程施工工期定额(定稿)1单独摊铺沥青混凝土道路工程,其工期按相应定额工期乘以系数0. 40o2单独摊铺沥青混凝土道路工程,含雨水口、雨水支管的施工,以及道路范围内原有各类检查井的升降与旧路刨除等,其工期按相应定额工期乘以系数0。
60。
207(word完整版)市政工程施工工期定额(定稿) C。
1。
2水泥混凝土道路定额工期表208209(定稿)C.1.3道路工程按材料区分沥青混凝土道路、水泥混凝土道路,按封闭交通状况 下、合理正常的施工条件等因素编制,定额工期按单项工程考虑,已经包括:1路基挖填土、机动车道、非机动车道、人行道、分隔带、护坡、雨水口、雨 水支管、交。
全国市政工程施工工期定额管理规定

全国市政工程施工工期定额管理规定各省、自治区、直辖市建委(建设厅),北京、上海、天津市市政工程局,各计划单列市建委:为便于执行已颁发的《全国市政工程施工工期定额》,现将《全国市政工程施工工期定额规定》印发给你们,请遵照执行。
附件:全国市政工程施工工期管理规定一九九三年七月二十八日全国市政工程施工工期定额管理规定《全国市政工程施工工期定额》(以下简称"工期定额")第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。
这三本定额已先后于1989年4月1日、1991年5月1日和1993年6月1日发布试行。
为了切实执行工期定额,特作如下规定:一、总则1、凡城市市政工程、公用管理工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。
2、工期定额是加强市政工程建设管理,科学地确定工期和考核工期的依据。
签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益。
在编审可行性研究报告、设计任务书、初步设计和编制标书、也应以工期定额的工期为依据确定工程总工期。
二、管理1、建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作2、各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。
主要职责:(1)、根据本地区、本部门情况,编制补充定额项目、调整定额工期水平、制定工期定额管理细则,并对定额的调整、补充部分作出统一解释。
(2)、要将工期定额及其编制说明等有关文件转发市政公用工程计划、设计、施工、监理、建设银行等有关单位,必要时可召开交底会或组织业务培训工作。
(3)、监督、调协工期定额的实施。
三、实施1、在某些市政公用工程建设过程中,由于特殊原因合同工期需要变动时,施工企业要有正式报告,经有关部门认定,建设单位同意后,方可调整总工期。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建设部关于印发《全国市政工程施工
工期定额管理规定》的通知
(1993年7月28日建城字第553号文发布)
各省、自治区、直辖市建委(建设厅)、北京、上海、天津市市政工程局,各计划单列市建委:
为便于执行已颁发的《市政工程施工工期定额》,现将《全国市政工程施工工期定额管理规定》印发给你们,请遵照执行。
附:
全国市政工程施工工期定额管理规定
《全国市政工程施工工期定额》(以下简称“工期定额”)第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。
这三本定额已先后于1989年4月1日、1991年5月1日和1993年6月1日发布试行。
为了切实执行工期定额,特作如下规定:
一、总则
1.凡城市市政工程、公用管道工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。
2.工期定额是加强市政工程建设管理,科学地制定工资和考核工期的依据。
签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益,在编审可行性研究报告、设计任务书、初步设计和编制标书,也应以工期定额的工期为依据确定工程总工期。
二、管理
1.建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作。
2.各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。
主要职责:
(1)根据本地区、本部门情况,编制补充定额工期水平,制定工期定额管理细则,补充部分作出统一解释。
(2)要将工期定额及其编制说明等有关文件转发市政公用工程计划、设计、施工、监理、建设银行等单位,必要时可召开交底会或组织业务培训工作。
(3)监督、协调工期定额的实施。
三、实施
1.在某些市政公用工程建设过程中,由于特殊原因合同工期需要变动时,施工企业要有正式报告,建设单位同意后,方可调整总工期。
如有争议,由主管部门裁定。
2.对于需要压缩工期的工程项目,必须严格审定,在确认有保证质量、安全施工和必要的工程措施费用后,方可签订合同工期,由于不适当地压缩工期,造成质量下降或出现质量与安全事故时,必须追究签约人的责任。
3.对于两项或两项以上市政公用工程同时交叉施工的工期应以定额为基础,编制综合项目、合理交叉施工进度计划或综合施工网络图,取关键线路工期或工期最长的单项工程工期乘以1.1~1.3的系数。
4.凡在承包工程施工合同中执行经过审定的工期者,可根据国家有关文件规定,实行工期奖惩办法,奖惩标准以合同工期为准,每提前一天或拖后一天,奖或惩金额均为工程造价的万分之一至二,但奖惩金额不得超过工程总造价百分之三。
四、调整与补充
为使定额贯彻执行,凡定额中需要各地主管部门进一步具体确定的量或补充项目,均应逐项加以解决。
1.定额工期是按照一般地区条件编制的,各地区可以根据本地具体条件对定额工期水平作适应调整。
对定额范围以外而本地常见项目,应自行编制补充定额。
2.关于各种管道工程计算工期的限额长度,定额只给出一个范围,各地应根据本地区施工设备能力,技术力量和实际可能,确定具体的限额长度值,做为计算标准。
3.关于季节补偿工期:定额工期已包含了一般季节影响和常规假日,对于冬、雨季节影响,各地区应根据本地冬、雨季各月份工期损失,确定补偿的日历天数。
作为统一的季节补偿工期标准。
总工期覆盖哪个月份,即可补偿相应工期天数。
4.关于地区补偿工期:定额工期是按照一般城区环境测定的。
总工程处于闹市区,因干扰因素较多,总工期可适当增加5~25%,若工程处于郊区,因干扰因素较少,总工期可适当减少5~15%。
5.对定额项目进行补充调整定额工期水平,应做好调查研究,进行必要的测算和相关项目工期水平对比,经过平衡调整,增补本地区普遍适用的项目,调整不适当的工期水平。
五、各地建设主管部门,应根据本规定和执行定额的需要,制定具体实施细则并报建设部备案。
六、本规定由建设部城建司负责解释。
发布部门:建设部发布日期:1993年07月28日实施日期:1993年07月28日(中央法规)。
