内蒙古石场湾煤矿二水平延深工程监理规划
1工程项目概况1.1工程名称内蒙古伊旗石场湾煤矿二水平延深工程。
1.2建设地点内蒙古鄂尔多斯市伊金霍洛旗新庙镇。
1.3 建设主体及组成1.3.1建设单位:内蒙古伊旗新庙镇石场湾煤矿有限公司;1.3.2监理单位:河南工程咨询监理有限公司;1.3.3设计单位:山东新汶矿业集团设计研究院有限公司;1.3.4施工单位:现已确定的施工单位为:·山东泰安市良达建筑发展有限公司(负责地面土建施工);·(负责矿建工程施工);·(负责机电设备安装工程施工)。
1.4项目结构与编码(见框图)1.5工程设计概况1.5.1规模、服务年限设计生产能力0.3Mt/a,服务年限32a。
1.5.2井田范围、储量东西长1.44km,南北宽2.3km,面积3.309km2。
共有地质资源量1873.4万t,其中:工业资源/储量1658.7万t,可采储量为1253.79万t。
1.5.3煤质及用途矿区煤以不粘煤为主,其次为长焰煤。
各可采煤层有害成分低,为特低灰、特低硫、特低磷、中高发热量煤,是良好的动力及民用燃料,适用于各种工业锅炉、火力发电、蒸气机车等,也可在建材工业、化学工业中作焙烧材料。
煤粉加粘结剂,可制作煤砖、煤球、蜂窝煤等,亦可作为水煤浆的原料。
矿区内煤的气化性能好,煤对二氧化碳反应性能高,热稳定性好,抗碎强度高,无粘结性,是良好的工业气化用煤。
区内煤属富油煤,可做低温干馏用煤。
1.5.4瓦斯、煤尘、煤自燃、地温本矿井属低瓦斯矿井,煤尘具有爆炸性,Ⅲ-2、、Ⅳ-2、V-1、V-2煤层均为易自燃煤层,本井田地温属正常区,对矿井开采无影响。
1.5.5地质、水文地质条件及评价工程地质条件简单,基本无断层构造。
本矿井主要含水层为松散岩类孔隙、潜水含水岩组和碎屑岩类孔隙、裂隙潜水-承压水含水岩组。
根据矿井近几年来的生产资料,开采3煤层矿井最小涌水量为3m3/h,最大涌水量为15 m3/h。
未来开采井田深部煤层时,松散岩类孔隙、潜水含水岩组对矿井影响变小,碎屑岩类孔隙、裂隙潜水-承压水含水岩组将成为深部煤层开采时的主要水害含水层。
第二水平正常涌水量50m3/h,最大用水量230m3/h。
矿区内直接充水含水层和间接充水含水层的含水空间以裂隙为主,除火烧岩裂隙潜水含水层富水性较强外,其它各含水岩组富水性均很弱(q<0.1l/s·m),故矿区水文地质类型确定为第二类第一~二型,即以裂隙充水为主,水文地质条件为简单~中等。
1.5.6 相邻矿井开采对本井田的影响矿区北邻满来梁煤矿(露天开采);南与伊泰大地精煤矿(井下开采)相邻,主采III-2煤层,揭露煤层平均厚度3.93 m。
相邻各矿在生产中未发生过瓦斯、煤尘爆炸事故,未发生过顶板大面积垮塌现象,矿井涌水量小,开采技术条件简单。
相邻矿井开采对本矿井影响不大。
1.5.7开拓方案及井筒技术特征斜井开拓方案,二水平延深共布置3条斜井井筒。
技术特征见表1-1。
1.5.8水平标高和水平划分井口标高+1274.5m,延深水平标高确定为+1170.0m。
单水平开采全井田Ⅳ-2、Ⅴ-1、Ⅴ-2号煤层。
Ⅳ-2煤层与Ⅴ-1煤层间距37.39m,开采Ⅳ-2煤层采用辅助水平开采,辅助水平标高为+1220m。
Ⅴ-1、Ⅴ-2号煤层间距11.46m,采用联合开采。
1.5.9采煤方法、开采顺序、首采面、走向长壁采煤法,全部跨落法管理顶板。
煤层开采先开采Ⅳ-2煤层,再开采Ⅴ-1、Ⅴ-2煤层。
首采面4203工作面,工作面长度170m,走向长度830m,综采采高平均1.88m,年产量30万t。
1.5.10井底车场位置、形式及硐室布置矿井采用斜井开拓,辅助运输采用单轨吊,在+1170水平设井底车场,车场内布置猴车下人处、单轨吊材料换装站、柴油机单轨吊加油维修间,用于行人和材料调度,该车场主要承担辅助运输任务。
井下设有单轨吊材料换装站、柴油机单轨吊加油维修间、中央变电所、水泵房、水仓、消防材料库、调度室(急救室)等。
材料换装站布置在井底车场与副斜井连接处,靠近管子道,设表1-1 井筒技术特征表计一段25米双轨。
柴油机单轨吊加油维修间集中布置,设在井底车场内。
为满足初期和后期供电需要,变电所布置在+1170m标高,位于副井井筒和主斜井之间,内设变压器间和配电室以及防火门等。
变电所采用锚喷支护,其底板标高高出相邻巷道0.5m。
水泵房与变电所联合布置在副井井筒和主井之间,方位与主、副斜井一至。
水仓布置在水泵房西侧,设主、副两个水仓,每个水仓单独布置吸水井,水仓总长度200m,水仓采用调度绞车一吨矿车人工清理。
消防材料库布置在+1170m井底车场内,为加宽式。
调度室(兼井下急救室)布置在副井井底车场一侧。
井底车场巷道及硐室工程量见表1-2。
表1-2 井底车场巷道及硐室工程量表主斜井煤炭运输方式采用胶带输送机连续运输。
辅助大巷运输:选用DLZ110F型防爆柴油机单轨吊一台,担负运送综采支架、其它设备及材料。
井下矸石采用皮带运输,轨运大巷内皮带运送矸石到主斜井矸石仓,主斜井采用分时运送矸石运送到地面。
大巷胶带输送胶带机选用:DTL100/80/2*160(SX) B=1000mm v=2.5m/s Q=300t/hL=1600m 通用胶带输送机一台;辅助运输车辆配备:(1)担负运送上下井人员:选用RJKY45-20/300型矿用活动抱索器架空乘人装置一台:(2)担负运送综采支架、其他设备及材料等:选用DLZ110F型防爆柴油机单轨吊一台;(3)DTL80/40/2×55(SX) B=800mm v=2.5m/s Q=80t/h L=1250m 通用胶带输送机一台,用于运输掘进矸石。
矿井通风方式为中央并列抽出式。
地面设2台 FBCDZ№22型防爆对旋轴流通风机,其中一台工作,一台备用。
每台通风机配YBF315L1-8 90KW×2 660V型风机专用电动机。
1.5.12排水、压风及消防系统二水平延深在+1170.5m水平设中央泵房,中央泵房设3台MD155-30×6型水泵,设2趟φ180排水管路。
排水管路沿副斜井排至地面水池。
采用地面集中供风方式,2台SA-132A型空气压缩机,单台压风量24m3/min,压力0.85MPa,电动机功率132KW,电压660V。
压风管路经主皮带井敷设至井下。
矿井井下消防、防尘洒水利用地面水池作水源,水池容积400m3,井下消防洒水用水量约60~80m3/h。
主干管路为φ133mm无缝钢管经主井到井底车场,敷设φ57钢管到各采区和综采工作面,副井、采区运输上山、采区轨道上山等地方。
主井、副井、井底车场、运输大巷、采区顺槽、回风巷、掘进巷道等管路上每隔50m设一套三通和闸阀,以供消防洒水和冲洗巷道用。
1.5.13矿井移交时井巷工程量全矿井设计的井巷工程量为5090.1m,其中井筒1132.6m,井底车场及硐室641m,采区巷道1870m。
见表1-3.表1-3 矿井移交生产时井巷工程量表1.5.14地面主要建筑及构筑物地面布置主井皮带机房、原煤皮带走廊、入筛皮带走廊、筛分车间、及卸载点、末煤仓,副井井口房、井口联合建筑、压风机房、风井通风机房、风道、锅炉房、10KV扩建变电所等。
总建筑面积3651m2,总建筑体积23516m3。
主要建(构)筑物特征:副井井口联合建筑,二层混合结构。
主斜井皮带机房为钢筋混凝土框架结构,钢筋混凝土独立基础,生产类别为丙类,耐火等级为二级。
压风机房为砖混结构,钢筋混凝土独立基础,生产类别为戊类,耐火等级为二级。
胶带机走廊采用轻钢结构,压型钢板复合保温墙板,间距30m 左右设一混凝土支架,独立基础。
通风机房为钢筋砼框架结构,钢筋砼独立基础,生产类别为丙类,耐火等级为二级。
副井井口房及空气加热室,采用砖混结构,建筑耐火等级为二级。
工业场地水池为半地下结构;工业场地水池为半地下结构,生活污水调节池为地下结构,上部为风机泵房。
锅炉房包括锅炉间、灰渣仓、水处理间等,锅炉间为砖混结构,生产类别为丁类,耐火等级为二级。
烟囱高30m,上口直径0.6m,采用钢烟囱,钢筋混凝土筏板基础。
1.5.15项目实施进度安排1.5.15.1施工进度指标主要井巷工程施工进度指标如下:井筒 80m/月;岩石巷道(普掘) 120 m/月;煤巷(综掘) 350 m/月;硐室 600 m3/月;主斜井设备安装及调试 1.0个月。
回采工作面设备安装 1.0个月。
矿井联合试运转 1.0个月。
1.5.15.2主要关键线路工程主斜井—→石门—→轨运大巷—→轨道石门—→工作面运输顺槽—→开切眼—→回采工作面安装调试—→试生产。
1.5.15.3建井工期预计从正式开工到全部设计工程竣工达到矿井生产能力,矿井到投产总工期为19.5个月。
1.5.16投资(见表1-4)表1-4 投资估算表1.5.17主要经济技术指标(见表1-5)表1-5 延深水平主要技术经济指标延深水平主要技术经济指标延深水平主要技术经济指标2 监理阶段及工作范围2.1 监理阶段施工阶段及工程保修阶段监理。
2.2 监理工作范围矿井单项从矿建、土建、机电安装工程施工准备到工程竣工投产委托监理合同内应承担的全部监理内容。
3监理工作内容3.1施工准备阶段3.1.1 协助业主办理工程质量监督委托相关的手续。
3.1.2参加业主组织的施工图纸会审及设计交底,提出监理意见;3.1.3审查施工单位提交的施工组织设计及施工方案,提出修改意见,并监督其执行。
3.1.4审查施工总承包单位选择的分包单位、试验单位的资质并认可。
3.1.5检查业主“四通一平”工作,组织协调施工单位正式开工。
3.2施工阶段3.2.1监督施工单位严格按照设计施工图及有关文件并遵照国家及当地发布的政策、法律、法规、规范、规程、标准及管理程序施工,控制工程质量。
3.2.2 协助建设单位编制矿井一级网络计划,核查二级网络计划,并组织协调实施。
监督施工单位按照施工承包合同和施工单位编制的工程进度计划施工,控制施工进度。
3.2.3 审查施工单位开工(复工)申请报告。
3.2.4 审查、确认并监督施工单位的质量管理、技术管理和质量保证体系的实施,使其实现规范化管理。
3.2.5 检查现场施工人员中特殊工种持证上岗情况。
3.2.6 审查主要建筑材料及主要设备的订货,考核其性能是否满足设计要求及有关规范、现行政策法令的规定;检查施工现场原材料构配件的采购、入库、保管、领用等管理制度及其执行情况。
3.2.7 参加主要设备的现场开箱检查,对设备保管提出监理意见。
3.2.8 核定及会签设计变更、工程洽商文件。
3.2.9 参与或组织对施工中出现的工程质量问题及发生的质量事故的调查和处理。
3.2.10定期主持召开监理例会,检查工程进展情况,协调各方之间的关系,处理需要解决的问题。
大地精煤矿两个水平开拓延深方案设计郝忠军
2012年10月内蒙古科技与经济Octo ber 2012 第20期总第270期Inner M o ngo lia Science T echnolo gy &Economy N o .20T o tal N o .270大地精煤矿两个水平开拓延深方案设计郝忠军(鄂尔多斯市神东工程设计有限公司,内蒙古伊金霍洛 017209) 摘 要:针对大地精煤矿需要进行水平延深的生产实际,结合矿井地质条件、开拓开采和主要生产系统现状等影响因素,通过系统分析提出了两个开拓延深方案,并进行技术经济综合比较,确定了布局合理、建设工期短、经济效益好的最佳方案。
关键词:矿井;大地精;煤矿;开采方案 中图分类号:T D 823.1(226) 文献标识码:A 文章编号:1006—7981(2012)20—0086—03 多水平开拓的矿井,为了保证矿井的正常生产接续和持续稳定发展,在上一个水平回采结束前,必须提前完成新水平的开拓延深与准备工作。
应该说,在矿井初步设计中已考虑过开拓延深方案,但矿井投产后,随着生产发展与技术进步,原考虑的开拓延深方案可能不适应当前的需要,所以实际工作中往往需要重新研究。
开拓延深是多水平开拓矿井生产过程中的重要环节,合理确定矿井水平开拓延深方案至关重要,因此需要在充分考虑矿井的地质条件、开拓开采和主要生产系统现状、以及延深水平施工过程中与现生产水平干扰程度等各种影响因素后确定合理的开拓延深方案,同时要作到延深水平的开拓系统与原有系统合理衔接。
大地精煤矿位于东胜煤田东南部,内蒙古鄂尔多斯市伊金霍洛旗纳林陶亥镇境内,是内蒙古伊泰集团所属的大型矿井之一。
1997年伊泰集团收购原大地精煤矿和大水沟煤矿,2005年将原大地精煤矿和大水沟煤矿进行资源整合,形成新的大地精煤矿,井田范围为一不规则多边形,东西最长6.50km ,南北最宽4.25km,面积11.6013km 2。
2006年12月矿井开始1.20Mt /a 技改建设,2008年4月建成,2010年核定生产能力为2.40Mt /a 。
矿井下水平延深方案
前言一、项目名称、隶属关系及所在位置1、项目名称:陕西××有限公司矿井二水平北翼开拓方案。
2、隶属关系:××隶属于阳泉煤业(集团)有限责任公司,公司性质为股份制企业。
3、所在位置:××位于陕西省西安市星县县城西北约15km处,行政区划属星县东于镇管辖。
二、矿井建设概况陕西××有限公司(以下称“××”)系依据2012年10月17日,陕西省国土资源厅为该矿颁发的《采矿许可证》(证号:C),井田面积4517km2,生产规模90万吨/年,批准开采03号—9号煤层,有效期自2012年10月17日至2032年10月17日。
2014年12月1日,陕西煤矿安全监察局为该矿颁发的《安全生产许可证》,证号:(晋)MK安许证字〔2014〕GC076,开采4号、5号煤层,许可能力90万吨/年,有效期自2014年12月1日至2017年11月30日。
2010年9月陕西省煤炭工业厅以晋煤办基发〔2010〕1042号文及2010年10月陕西煤矿安全监察局以晋煤监安〔2010〕526号文分别对陕西××有限公司矿井兼并重组整合初步设计及初步设计安全专篇予以批复。
同年10月陕西省煤炭工业厅以晋煤办基发〔2010〕1347号文件《关于陕西××有限公司兼并重组整合项目开工建设的批复》同意矿井正式开工建设。
经过4年建设陕西××有限公司于2014年10月,由陕西省煤炭工业厅以晋煤办基发〔2014〕1229号关于陕西××有限公司90万吨/年矿井兼并重组整合项目竣工验收的批复。
陕西××有限公司至此由新建矿井转入到生产矿井。
三、设计任务和主要设计内容本次设计主要内容为,矿井二水平8、9号煤层北翼开拓方案。
本方案只作为矿井8、9号煤层瓦斯涌出量鉴定及瓦斯抽采做前期准备工作,矿方不得用于其它用途。
+850水平延伸设计方案
贵州恒睿矿业有限公司福泉市高石乡幸福煤矿+850水平二采区延伸施工设计方案二0一七年二月十二日作业规程、安全技术措施、技术方案审批表目录第一章、煤矿基本情况 (3)(一)矿区总体情况 (3)(二)矿区小煤窑开采情况 (3)(三)井下采掘现状 (3)第二章、工程说明 (4)(一)、采区延伸开拓原因 (4)(二)、巷道布置 (3)第三章、采区设计布置方案 (5)第四章、采区各系统方案说明 (6)(一)、采区巷道布置 (7)(二)、各巷道断面 (6)(三)、各巷道支护 (6)(四)、巷道施工组织 (7)第五章、生产系统 (8)第一节运输系统 (8)第二节通风系统 (8)第三节排水系统 (11)第四节供电系统 (15)第六章、安全监控布置 (23)第七章、附图说明 (28)+850水平二采区延伸施工设计方案第一章、煤矿基本情况(一)矿区总体情况福泉市高石乡幸福煤矿属于整合矿井,由原幸福煤矿、平艾坝煤矿和平艾中心煤矿三家煤矿于2006年12月29日整合形成,整合以原幸福煤矿为主体进行,整合后新的矿井名称为幸福煤矿,设计生产规模9万t/a,整合后矿区内可采煤层为D煤层,煤层倾角平均22°,整合后设计可采储量135.6万吨,服务年限10.8年。
(二)矿区小煤窑开采情况矿区内原有的三家小型煤矿,主采D煤层,整合前均生产矿井,原平艾坝煤矿为保留生产矿井,此次整合以原幸福煤矿为主体整合成新的幸福煤矿。
据调查了解,老窑开采历史悠久,以斜井为主,见煤后沿煤层掘进,开采斜长一般20~50,最大采掘垂深约20m。
大部分老窑巷道有积水。
由于井口垮塌、排水及通风困难等原因停采。
(三)井下采掘现状幸福煤矿于2008年8月27日取得建设项目开工备案批复,于2009年6月开始建设新系统,于2015年11月完成验收正式投产,目前井下没有采煤工作面,正在布置D103采面的运输巷和回风巷以前D104采面的运输巷。
第二章、工程说明(一)、延伸开拓原因幸福煤矿根据《安全专篇》和《开采方案设计》矿井共设计为两个水平,+1130m——+970m划分为一采区,+970m——+850m划分为二采区,由于+970水平的一采区,总共只有四个采面,目前D101、D102和D104采面已经开采结束,D103采面总的可采储量只有2万吨左右,为确保矿井的采掘正常接替,在D103采面开采结束以后能正常生产,因此必须尽快进行下水平的延伸。
61_480水平延深设计说明书方案二
五亩冲煤矿61-480水平延深设计方案(方案二)设计:杨志2012.9.9石掘矿长:安全矿长:机电矿长:矿总工:矿长:生产部:安通部:机电部:安全副总经理:公司总工:总经理:目录一、设计依据二、61-480水平延深设计尺寸及工程量表三、附图1、61-480水平延深设计平剖断面图2、61-480水平延深设计总图一、61-480水平延深设计依据1、61-480水平延深皮带井、回风井地质剖面图2、煤矿安全规程3、煤矿采矿设计手册4、煤矿采矿设计规范5、矿领导指示6、61-480水平延深采掘工程平面图二、61-480水平延深设计尺寸及工程量表(一)、61-480水平延深皮带井上车场设计:1、开门位置:K640前35米按270度方向、+3‰的坡度掘12米。
再按255度方向+3‰的坡度掘18米,按105度方向+3‰的坡度掘18米。
2、断面设计:3.4m宽×2.5m高。
3、设计工程量:42米(二)、绞车房设计:1、开门位置:按105度方向+3‰的坡度掘3米。
2、断面设计:3m宽×3m高1/3三心拱3、设计工程量:3米(三)、皮带下山设计:1、开门位置:上车场终止点按255度的方向负14度的坡度掘下山,工程量为209.764米。
2、断面设计:1/3三心拱 3.4m宽×2.5m高。
3、设计工程量:209.764m(四)、信号室设计:1、开门位置:在下山变坡点的左侧掘2 m宽×2m高×2m长比上车场底板高0.3m的信号室。
2、断面设计:2 m宽×2m高×2m长1/3三心拱3、设计工程量:2m(五).腰泵房设计:1、开门位置:在下山相距20m的左侧掘3.4 m宽×2.5m高×6.0m长的断面,2、断面设计:3.4 m宽×2.5m高1/3三心拱3、设计工程量:10×6=60m(六)、下车场设计1、按255度方向+3‰的坡度掘50米。
煤矿水平延深项目工作流程

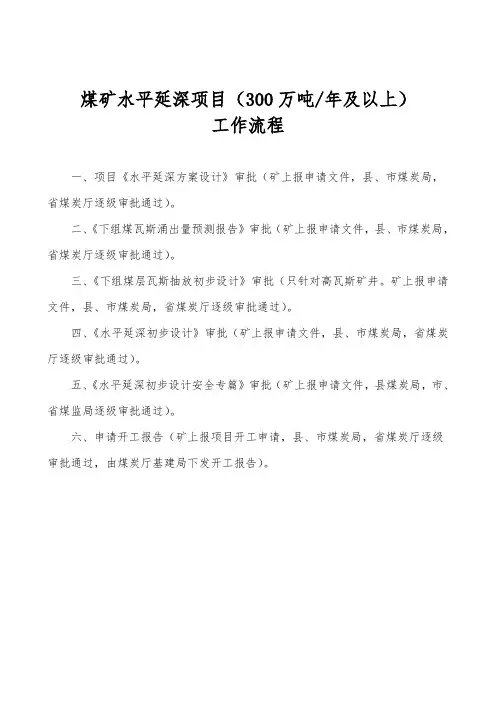

煤矿水平延深项目(300万吨/年及以上)
工作流程
一、项目《水平延深方案设计》审批(矿上报申请文件,县、市煤炭局,省煤炭厅逐级审批通过)。
二、《下组煤瓦斯涌出量预测报告》审批(矿上报申请文件,县、市煤炭局,省煤炭厅逐级审批通过)。
三、《下组煤层瓦斯抽放初步设计》审批(只针对高瓦斯矿井。
矿上报申请文件,县、市煤炭局,省煤炭厅逐级审批通过)。
四、《水平延深初步设计》审批(矿上报申请文件,县、市煤炭局,省煤炭厅逐级审批通过)。
五、《水平延深初步设计安全专篇》审批(矿上报申请文件,县煤炭局,市、省煤监局逐级审批通过)。
六、申请开工报告(矿上报项目开工申请,县、市煤炭局,省煤炭厅逐级审批通过,由煤炭厅基建局下发开工报告)。
煤矿二水平延深方案设计分析

煤矿二水平延深方案设计分析作者:丁涛来源:《中国化工贸易·上旬刊》2019年第02期摘要:矿井开拓延伸在多水平矿井开拓的过程中一直都占据着相当重要的地位,同时也能够更好地保证整个矿井在服务的过程中更好地进行持续和均衡的生产。
本文针对某煤矿水平延伸的生产实际来分析煤矿水平延伸的地质构造,并在之后更好地制定具体实施的方案,并有效分析此方案是否可行。
关键词:水平延深;延深方案;设计策略1 煤矿二水平延深策略的益处为了更好地保证多水平矿井的开拓,并在之后更好地保证正常和均衡的生产,每隔一段时间就需要通过延深井筒来达到开拓的新水平。
在生产水平减产之前,一定要先要全面地完成新水平的开拓。
而当矿井投产之偶,在设计矿井的过程中也要全面地考虑到延深方案,以便更好地适应当前的需要,所以往往需要在实际工作的过程中及时进行调整。
从长远发展的过程来看,矿井的水平开拓一直都在矿井生产中占据着非常重要的地位。
在制定矿井开拓延伸方案的过程中,尤其需要遵照相关考虑的依据和因素来制定有关矿井工作制度。
2 某煤矿概况某煤矿隶属某矿业公司,距离澄城县城大约8km。
整体矿井主要呈现东西走向,内部构造波浪起伏,地层倾斜角介于3度到6度之间,内部褶皱发育相对比较迟缓,并伴随有好记住东北向的断层。
5号煤矿一直处于矿井内部,煤层厚度大约为2.67m-6.50m之内,平均的厚度约为5m.整体煤层具有厚度大和存储稳定等特点。
3 煤矿断层构造分析某煤矿主要是以断层构造为主的,整个井田整体属于向南倾斜的一种单斜构造。
其中,Fb 和Fe断层会影响整个开拓布局。
而在矿区内部的主要断层主要有F3、F11、Fb和FE断层。
其主要的特征如表1所示。
3.1 Fb断层Fb断层处于新立矿三水平,一直都处于第5勘探区,距离钻孔的位置只有120m的距离。
而原本在第一采区水平开拓布置情况位于三水平五片掘进运输石门和回风石门,并处于胶带上山Fb断层的左侧,再全面布置主井、副井和风井。
二水平延伸设计讲解
⼆⽔平延伸设计讲解起⽌时间:2012年6⽉15⽇~ 9⽉20⽇摘要本⽂根据对XX公司煤矿资料的学习和研究,遵照《煤矿安全规程》和《煤矿⼯业设计规范》的要求,充分运⽤所学知识,以XX公司煤矿开采的实际情况为依据,对煤矿下组煤的开拓延伸进⾏设计。
在设计中尽量做到危险最少,效益好,把XX公司煤矿建成⾼产⾼效的矿井,为我国的煤炭⽣产作出贡献。
本设计主要研究内容包括:1.合理的选择开拓延深的⽅案2.井底车场形式的选择和主要运输⼤巷的布置情况3.合理确定延伸⽔平的开拓⽅式4.确定⾸采区的巷道布置⽅式5.井下设备的选型关键词:储量计算,井⽥开拓,采区设计,经济效益I⽬录摘要............................................................................................................ I ⽬录 (Ⅱ)1.矿井概述 (1)1.1矿井概况 (1)1.2井⽥地质特征 (1)1.3井⽥开拓⽅式 (2)1.4矿井延伸的必要性 (4)2.开采范围与⽣产能⼒ (5)2.1开采范围及储量 (5)2.2⽣产能⼒与服务年限 (6)3.矿井开拓 (6)3.1⼆⽔平延伸⽅案的选择 (6)3.2延伸井筒及井底车场 (8)3.3⽔平接续时的技术措施 (9)4.采区设计 (10)4.1采区地质特征 (10)4.2采区⽣产能⼒及服务年限 (11)4.3采区采煤⽅法及采区参数 (12)4.4采区巷道布置 (12)4.5采区车场及硐室 (13)4.6采煤⼯作⾯配备和⽣产能⼒验算 (14)5.采掘⼯作 (14)5.1回采⼯艺 (14)5.2⼯作⾯机械设备表 (15)II5.3掘进巷道施⼯顺序及⽅法 (15)5.4移交⽣产时的煤量 (16)6.矿井⽣产系统与主要机械设备 (16)6.1矿井通风 (16)6.2矿井运输提升 (17)6.3矿井排⽔ (17)6.4矿井压风 (18)6.5矿井供电⽅式 (18)参考⽂献 (26)致谢 (27)III1.矿井概述1.1矿井概况XX公司位于肥城市新城以西25km,处于⼭东省肥城市湖屯镇⾏政区内,在肥城煤⽥的西南部,查庄村以东,湖屯以西,⼩中泉以北。
煤矿竖井井筒延伸工程施工管理
煤矿竖井井筒延伸工程施工管理煤矿竖井井筒延伸工程施工管理摘要:本文通过铁煤集团大强煤矿副井井筒的延伸,重点阐述煤矿竖井井筒延伸工程施工方案及平安控制重点,志在通过铁煤集团大强煤矿副井井筒成功的延伸为今后煤矿、非煤矿山、冶金等行业竖井的延伸提供珍贵的工程施工经验。
关键字:煤矿副井、竖井延伸金属网溜灰管中图分类号:X752 文献标识码:A引言铁煤集团大强煤矿,位于辽宁省康平县张强镇与内蒙古通辽市科尔沁左翼后旗散都乡的交界处。
副井提升系统安装完毕,由于生产的需要,需对竖井井筒深度进行延伸,现副井井窝为-33.0m,需开凿下延至-40.0m,下延长度为7.0m。
大强煤矿井筒深为1033.0m,井筒马头门压力较大,原为钢架混凝土支护结构,固对井筒延伸段实行加强支护,采用两次支护的形式。
初期开凿的一次支护,采用锚杆,挂金属网,喷射混凝土、锚索。
二次永久支护采取混凝土浇筑支护形式进行。
1、井筒延伸工程相关参数井筒下延长度为7m,采用圆形断面。
其中:①~②段长度为2.0m,上端掘进半径为R=8.1m,净半径R=7.0m,下端掘进半径为R=5.4m,净半径R=4.4m。
净断面38.5/15.2m2,掘进断面58.1/23.7 m2,支护厚度0.5m。
②~③段长度为5.0m,掘进半径为R=5.4m,净半径为R=4.4m。
掘进断面为23.7 m2,净断面15.2㎡;支护厚度0.5m。
图12、施工方案由于此段施工位置的特殊性,上方是副井筒装备,不能大规模爆破,经过反复研讨,决定采用7655凿岩机钻眼,浅眼松动爆破,配合风镐掘进的方式。
掘进到位后,由井底向上组装立模板,浇筑混凝土。
养生后撤除模板,各种工具、材料通过主提升机吊桶回收,施工期间,人员从下井筒内梯子间上下,随井筒延伸,行人梯要向下分节加长延至工作面。
3、施工方案的实施3.1准备工作3.1.1副井口周围10米范围内及井塔各层灰尘及杂物清理,严防井筒坠物。
3.1.2罐笼尾绳拉拽到下井口水平大巷中存放,并使其不影响提升吊桶运行;主罐笼运行区下方4根小梁撤除,便于吊桶上下运行。
煤矿工程监理规划
煤矿工程监理规划煤矿工程监理规划煤矿工程监理规划是煤矿建设和矿山生产过程中的重要环节之一,它是煤矿工程项目建设、生产运营、安全管理、环境保护等方面的重要保障。
良好的煤矿工程监理规划能够有效提高煤矿的运营效率、减少事故风险和环境污染,确保煤矿的正常生产和经营。
一、煤矿工程监理规划的主要内容1.煤矿建设管理:在煤矿项目的各个阶段,对各项工作进行监督和检测。
比如对煤矿勘探、设计和施工的过程进行监理并评估,确保项目进度和质量。
2.矿山管理:对煤矿开采过程中的各项工作进行管理,包括矿井内部通风、排水、巷道工程等的监督和检测,确保矿山安全和生产效率。
3.环境监测:对煤矿周边环境进行监测,并进行必要的配套设施或措施,以减少对周边环境的影响。
4.安全管理:对煤矿生产和经营过程中的安全管理进行全面监督和检测,包括无线电通信的管理、安全教育的开展、配备和使用安全设备的检查等方面,确保煤矿生产过程的安全。
二、煤矿工程监理规划的设计1.规划目标的制定:煤矿工程监理规划应根据煤矿开采的规模、开采方式和环境要求确定监理目标。
2.煤矿工程监理实施方案:通过分析煤矿建设和运营过程中可能产生的风险和影响,确定监理措施和方案,以确保煤矿的安全、环保和生产效率。
3.监理执行机构:确定监理机构和人员,并制定监理合同和协议,以明确监理职责和监督范围。
4.监理方法和技术:针对煤矿工程监理需求,确定监理方法和技术,包括实地监视、数据采集和分析、专家审核等,确保监理过程的全面性、准确性和可靠性。
三、煤矿工程监理规划实施1.监测和数据分析:通过实施监测,采集和分析有关数据,发现任何潜在的问题和可能产生的风险,以及不合规的现象。
2.现场检查和审核:通过定期现场检查和审核,对煤矿工程建设和生产过程进行监督,确保工程质量和生产安全。
3.标准化指导:对煤矿建设和生产过程中的不规范操作、行为予以制度化和规范化的指导和实施,保证煤矿工程的质量水平和生产安全。
副斜井延深施工组织设计.
达拉特旗苏家沟煤矿副斜井二水平延深施工组织设计施工单位:综掘队队长:编制:日期:2012年7月审批意见栏副斜井二水平延深施工组织设计一、工程概况:1、概述该工程为达拉特旗苏家沟煤矿二水平接续副斜井延深,井筒倾角-6°,斜长460m,(其中穿过一水平主运巷段:∠-8°6′,30m;∠-9°17′,22m;∠-10°14′,10m)。
该巷行驶防爆无轨胶轮车,敷设消防洒水管路,担负全矿井的矸石、材料、设备、人员运输任务,也是矿井的主要入风井及安全出口。
井筒断面形状为半圆拱,净宽4.5m,净高3.8m,净断面14.9 m2;煤岩结合段掘进宽度5.5m,高度4.55m,采用混凝土砌碹支护,支护厚度500mm,掘进断面积为21.8 m2;基岩段掘进宽度4.8m,高度4.2m,采用锚网喷支护,支护厚度150mm,掘进断面积为17.7 m2,底板浇筑250mm厚混凝土。
该工程延原副斜井方位、坡度、断面向下延伸至5-1上煤层底板,预计延伸460m左右。
地表无建筑物,地面标高+1329.8m~+1352.6m,5-1上煤层底板标高+1270m~+1261m,埋藏深度59.8m~91.6m。
2、设计依据《内蒙古达拉特旗苏家沟煤炭有限公司苏家沟股份制井水平接续初步设计》、《苏家沟煤矿水平接续初步设计地质说明书》、《副斜井延深掘进地质说明书》。
3、开口施工位置在副斜井二水平井筒预留段,直接延深掘进施工。
4、掘进方法及施工工艺采用EBZ-160型掘进机掘进,防爆胶轮车运输,防爆装载机装碴;采用二班工作制,煤岩结合段掘进锚网20m时进行喷浆支护,喷浆厚度50mm,掘进锚网、喷浆40m时进行砌碹支护;基岩段掘进锚网20m时进行喷浆支护。
副斜井延深工程主要内容包括井筒掘进、支护、底板硬化、水沟等。
斜井砌碹混凝土强度等级为C25、喷射混凝土强度等级为C20、铺底混凝土强度等级为C25,水泥标号为P.O-42.5;锚杆均为树脂锚杆。
