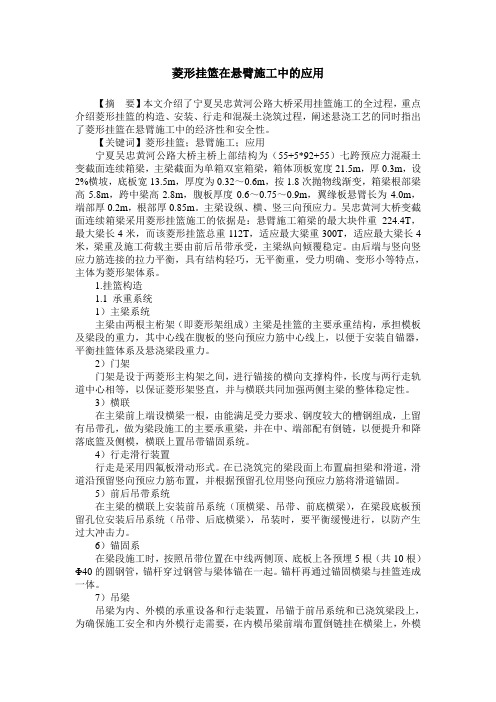

菱形挂篮在悬臂施工中的应用

菱形挂篮在悬臂施工中的应用

菱形挂篮在悬臂施工中的应用【摘要】本文介绍了宁夏吴忠黄河公路大桥采用挂篮施工的全过程,重点介绍菱形挂篮的构造、安装、行走和混凝土浇筑过程,阐述悬浇工艺的同时指出了菱形挂篮在悬臂施工中的经济性和安全性。

【关键词】菱形挂篮;悬臂施工;应用宁夏吴忠黄河公路大桥主桥上部结构为(55+5*92+55)七跨预应力混凝土变截面连续箱梁,主梁截面为单箱双室箱梁,箱体顶板宽度21.5m,厚0.3m,设2%横坡,底板宽13.5m,厚度为0.32~0.6m,按1.8次抛物线渐变,箱梁根部梁高5.8m,跨中梁高2.8m,腹板厚度0.6~0.75~0.9m,翼缘板悬臂长为4.0m,端部厚0.2m,根部厚0.85m。

主梁设纵、横、竖三向预应力。

吴忠黄河大桥变截面连续箱梁采用菱形挂篮施工的依据是:悬臂施工箱梁的最大块件重224.4T,最大梁长4米,而该菱形挂篮总重112T,适应最大梁重300T,适应最大梁长4米,梁重及施工荷载主要由前后吊带承受,主梁纵向倾覆稳定。

由后端与竖向竖应力筋连接的拉力平衡,具有结构轻巧,无平衡重,受力明确、变形小等特点,主体为菱形架体系。

1.挂篮构造1.1 承重系统1)主梁系统主梁由两根主桁架(即菱形架组成)主梁是挂篮的主要承重结构,承担模板及梁段的重力,其中心线在腹板的竖向预应力筋中心线上,以便于安装自锚器,平衡挂篮体系及悬浇梁段重力。

2)门架门架是设于两菱形主构架之间,进行锚接的横向支撑构件,长度与两行走轨道中心相等,以保证菱形架竖直,并与横联共同加强两侧主梁的整体稳定性。

3)横联在主梁前上端设横梁一根,由能满足受力要求、钢度较大的槽钢组成,上留有吊带孔,做为梁段施工的主要承重梁,并在中、端部配有倒链,以便提升和降落底篮及侧模,横联上置吊带锚固系统。

4)行走滑行装置行走是采用四氟板滑动形式。

在已浇筑完的梁段面上布置扁担梁和滑道,滑道沿预留竖向预应力筋布置,并根据预留孔位用竖向预应力筋将滑道锚固。

探讨菱形挂篮悬臂浇筑施工技术在桥梁工程中的应用

探讨菱形挂篮悬臂浇筑施工技术在桥梁工程中的应用
路 桥 科 技
2 0 1 4 年 第6 期『 科技创新与应用
探讨菱形挂篮悬臂浇筑施工技术在桥梁工程中的应用
, 广 东 东莞 5 2 3 0 0 0 )
摘 要: 采用菱形挂篮悬臂 浇筑对桥梁进行施工具有很 多优点 。 菱形挂篮主要 由菱形主桁架、 底托 系统、 悬吊提升 系统、 行走和锚 固系统及模板 系统这五个部分构成。通过对菱形挂篮悬臂浇筑施工的案例分析 , 对菱形挂篮 悬臂浇筑施工技 术在桥梁工程 中的
应 用进 行 了探 究 。
关键词 : 菱形挂篮; 悬臂 浇筑; 施 工技 术
1工 程案 例 某 大 桥 属 于一 级 路桥 , 桥 面宽 约 为 2 7 米, 桥长约 1 7 o 8 米, 是 斜 拉式桥, 大桥 的 引道 长约 为 2 2 千米 , 分 别设 计 为一 级路 2 . 8 千米 , 二 级路 1 9 . 2千米 。 在大桥完工后 , 计划会在原有陆路 、 水上运输的基础 上打开一扇贯通西边陆路的大 门, 以便加快形成流通快 、 市场大 、 商 贸 丰 富的 格局 。 该桥主桥上部梁体是变截面连续箱梁结构 。 顶板的厚度依次根 据折 线 来 变 化 的 , 从4 0 c m~ 5 0 c m 然后 是 5 0 e m 6 0 e m; 底 板 的厚 度 是 根据 直 线 线 型来 变 化 的 , 从4 0 e m到 1 2 0 e a; r 腹 板厚 则 根 据折 现 来 变 化由 6 0 e m至 8 0 c m、 8 0 e m至 1 0 0 e m。 2 挂蓝 的安 装 工艺
意 挂 钩是 否会 出现 滑 出滑槽 的现象 。 3 . 3 . 4 止 退 钢 销悬 臂 长 度 要 掌 握 在 1 5 e m左 右 ,最大 不 能超 过 1 8 e m, 避免 钢 销受 弯 破坏 。 4 混凝 土 浇筑 为满足插入式振捣的要求和每节段泵送混凝土浇筑的要求 , 混 凝土坍 落度 必须控 制在 1 2到 1 4 e a,最大 石子粒 径小 于或 等于 r 2 5 a r m。混凝 土 浇 筑必 须 按照 “ 从 前往 后 , 两 边 向 中对称 浇 筑 ” 的顺 序 来完 成 , 两 腹板 对 称要 一 起 浇 注 , 然后 浇 注 中 间部 位 的底 板 , 浇 注 顶 板 和翼 板 混凝 土 时 , 要 由两 边 向 中间 推进 。T构 两 侧 要对 称 浇 注 混 凝土, 泵 车 补 料 要平 均 , 最 多 不 可 以相 差 两 车 1 6 m 的混 凝 土 。浇 筑 混凝 土时 , 在混 凝 土 浇 筑 进 程 中 , 还要 注意 观 察 支 架 杆 件 的受 力 情 况, 避免松动、 变形现象 出现 , 还要严格控制其 顶面的高度 , 避免影 响铺装层厚度 , 顶面要一边浇筑 、 一边抹平 , 在初凝前实施第二次抹 面, 解除收水裂缝 , 然后再拉毛。混凝土灌筑要注意 以下几方面 : ( 1 ) 浇注 腹 板 时 , 要 由顶 下 料 , 有 时会 有 些松 散 的混凝 土 留在 顶 板上 , 等浇注顶板时 , 这些混凝土都已初凝 , 会使顶板 出现蜂窝 , 所 以在 浇 注腹 板 时 , 要 注 意 进 料 口两 侧要 用 卸 料 板 盖住 。腹 板 和 底 板 相 接 的倒 角 部 分混 凝 土 , 因 为振 捣 时 可 能会 导 致 倒 角 处 翻浆 , 要 尤 其 注 意增 强 振捣 。 ( 2 ) 混凝 土不 能 直 接倒 在钢 筋 网上 , 要 避 免 集 中 冲 击 钢 筋 以 及 波纹管。 ( 3 ) 要 根 据 最 佳 灌 注 位 置 以及 振 捣 范 围 , 预 留 顶 板 和腹 板 “ 天 窗” 。当腹板可以穿入布袋时, 腹板每 1 . 2到 1 . 5 m安一个漏斗 , 腹板 分 层振 捣 。 ( 4 ) 捣 固混凝土时要防止捣 固棒和波纹管接触。 混凝土捣固后 , 要立刻对管道实施检查 , 实时清除渗入管内的灰浆。 5 挂 蓝施 工 安全 技术 措 施 挂篮是悬灌法施工 的核心设备 , 挂篮施工也是高空作业 , 要精 心设 计 , 细心施 工 。施工 时要 熟悉 作 业 程序 , 遵从 操 作 规 则 、 严格 自 律, 保证 没 有错 漏 , 要 求在 施 工进 程 中做到 : ( 1 ) 吊篮前移要由作业 队队长确定木工班 已全面达成箱体内外 模拆除工作 , 吊篮和新浇筑梁体没有 固定连接 , 前移滑道 已经测量 定位后才可以组织实施。 ( 2 ) 滑道前段必须安置好保 险限位挡块 , 禁止 吊篮 因超量而前 移。前移时还要有专员坐小 吊篮观察下方 吊梁位移情况 。 ( 3 ) 挂篮在移动时一定要缓行 , 不能随便增加挂篮前端 以及在 底模 支 架 上 的荷 载量 。 ( 4 ) 挂 篮 运送 轨道 还 要 按 要 求 铺 设 : 腹 板 竖 向 预应 力 筋 必 须 遵 从设计的间距铺设 , 每根竖向筋纵横 向的距离误差不能超过 1 0 m m; 在轨道铺设之前 ,每根竖 向筋必须按照设计张拉力 的一半进行张 拉; 轨道是钢轨组焊件 , 在运用过程 中要注意观察 , 如发现有脱焊时 要立刻采取举措 , 例如增设加劲板等 。 ( 5 ) 挂篮 如 没 有平 衡 重 , 在 挂篮 拖 拉 和 悬臂 灌 注 时 , 菱 形桁 架 的 后 端 锚 固 筋一 定 要 与竖 向预 应 力 筋 连 接 牢 固 , + 3 2 a r m 精 轧 螺 纹 钢 要按 要求 一 定 要全 部 按冷 拉来 处 理 。

悬臂浇注菱形挂篮施工设计与应用

悬臂浇注菱形挂篮施工设计与应用

悬臂浇注菱形挂篮施工设计与应用发表时间:2016-11-24T16:06:58.237Z 来源:《基层建设》2015年33期作者:熊威[导读] 挂篮悬臂浇注法是大跨度连续梁(钢构)桥的主要施工方法之一,尤其在大跨度乃至特大跨度连续箱形梁桥建设中有着不可替代的位置,也是施工中的一个难点。

中铁港航局集团第二工程有限公司广东广州关键词:挂篮悬臂浇注法是大跨度连续梁(钢构)桥的主要施工方法之一,尤其在大跨度乃至特大跨度连续箱形梁桥建设中有着不可替代的位置,也是施工中的一个难点。

因此,对该项技术的深入研究,对掌握特大跨度桥梁施工技术具有重要意义。

关键词:挂篮;悬臂浇筑;设计;施工应用引言在桥梁工程建设中,悬臂浇注挂篮施工技术已经比较成熟,它不需要架设支架,不适用大型吊机。

与其他方法相比,具有结构轻,拼制简单方便和无压重等优点。

但是挂篮一般应用在比较高的空中,对施工的技术要求较高。

为保证挂篮施工安全和桥梁质量,挂篮的选择,设计、加工、安装以及验收的每一个环节都非常重要。

一、挂篮施工的基本原理挂篮悬臂浇注施工方法是是利用已经完成的墩顶节段(一般为0#块)为施工平台兼起点,通过挂篮的对称悬臂施工来逐段完成混凝土梁浇注及预应力张拉等工序并成桥的一种施工方法。

二、挂篮设计的原则与依据挂篮设计的原则是挂篮结构应具有足够的强度、刚度和稳定性。

自重轻,结构简单,受力明确。

易于加工拼装,走行方便。

考虑到挂篮的重复利用,挂篮还需要具有通用性强,便于改造的特点,主要材料宜选用标准通用材料,便于计算和重复利用。

挂篮设计的依据有:桥梁施工图文件,《钢结构设计规范》(GB 50017-2003),《公路桥涵施工技术规范》(JTJ 041-2000),《公路桥梁钢结构及木结构设计规范》(JTJ025-86)等。

三、挂篮设计步骤挂篮设计应遵循以下步骤:(1)搜集原始参数,进行荷载分解(2)选定计算程序和复核程序(3)根据需要选定挂篮结构形式(4)应用计算软件对挂篮主要受力结构进行计算分析(5)对挂篮节点、吊挂系统、走行系统等进行局部设计及计算(6)绘制挂篮设计图纸(7)组织挂篮加工,进行静载试验,并提交各阶段建议预拱度值四、菱形挂篮的主要组成结构1、承重主桁架:横向由2组桁架及桁架连接系组成,为挂篮主要受力结构。

客专悬臂梁菱形挂篮设计及施工技术

客专悬臂梁菱形挂篮设计及施工技术

( )工况② 。外模 自重通过 五个外模桁 架作用 2
在滑行 梁上 ,底 模 的14 / 重量通 过 吊杆作用 在滑行梁 跨 中附近 ,考虑1 3 . 的冲击系数 。 外模荷载:
P1 1 3× 5 = 1 5 N. ×1 5 4 4 3 . k 213 1./=75N
其次 ,内力及变形计算。 由上知第 二组边 纵梁受力最大 ,荷载分布示 意如
图3 示 : 所
外模 自重和施工及 附属荷载:
P 3 3 2= . 5× 4× 4 5 1 6 N +5 =1 8. k
■1 ■ z
走行 梁 自重 q 1 1k / =.5Nm
图3
求得R = 5 . k R = 7 .k 1 18 6 N 2 10 5N
总荷载q q + 2 17 1N m = lq = 2 . k / 对 中横梁底板下荷载 。
混凝土荷载 :
a = ( .4 1 0 9 5×0 8) X 1 0 X2 . = i N m . . 5 6 5 2 k / 1主桁 架 ; . 卜 4 ; . . 2 夕 佃模 3底模 ; .前 吊装置 ; . 吊装 置 ; 4 5后 6 前上横 梁 ; . . 7 行走及锚 固系统 ; . 8 内模 ; . 9 千斤顶 ; 1 . 2 精扎 螺纹钢 ; 1 3 0 5 1 . 2精扎螺纹铜
l-; , l l . _ 4 J |
… , …

3 内模 系 统 。 内模 系 统 按 最 不利 荷 载 组 合工 . 况① 和 工况② 计 算滑行 梁 ,假 设顶板 施 工荷载 和 内 模 自重通 过 外模板 及 内模架 均匀 传递 到滑 行梁 上 。
内模滑行 梁 为2 [ 2 ( = 4 9 m,I = 0 6 8 m , 3b A 5 .c。 X8 5 .c

探讨菱形挂篮悬臂浇筑施工技术在桥梁工程中的应用

探讨菱形挂篮悬臂浇筑施工技术在桥梁工程中的应用

探讨菱形挂篮悬臂浇筑施工技术在桥梁工程中的应用采用菱形挂篮悬臂浇筑对桥梁进行施工具有很多优点。

菱形挂篮主要由菱形主桁架、底托系统、悬吊提升系统、行走和锚固系统及模板系统这五个部分构成。

通过对菱形挂篮悬臂浇筑施工的案例分析,对菱形挂篮悬臂浇筑施工技术在桥梁工程中的应用进行了探究。

标签:菱形挂篮;悬臂浇筑;施工技术1 工程案例某大桥属于一级路桥,桥面宽约为27米,桥长约1708米,是斜拉式桥,大桥的引道长约为22千米,分别设计为一级路2.8千米,二级路19.2千米。

在大桥完工后,计划会在原有陆路、水上运输的基础上打开一扇贯通西边陆路的大门,以便加快形成流通快、市场大、商贸丰富的格局。

该桥主桥上部梁体是变截面连续箱梁结构。

顶板的厚度依次根据折线来变化的,从40cm~50cm然后是50cm~60cm;底板的厚度是根据直线线型来变化的,从40cm到120cm;腹板厚则根据折现来变化由60cm至80cm、80cm至100cm。

2 挂蓝的安装工艺2.1 制作挂蓝在一般状况下,挂蓝由钢结构加工厂负责完成,条件是挂蓝的尺寸、结构、材质等必须和设计要求要一样,防止使用其他材料来代替,影响到挂蓝的质量。

当挂蓝制作完成后,需要对挂篮构件实施超声波焊缝检测,还要现场完成拼装的全过程,只有通过质量检验合格,才能够入场使用。

2.2 现场安装把挂蓝运送到施工现场之后,预应力施工完成之后,才可以开始安装流程。

首先,应用钢枕对滑道的位置实施调整,装配滑道,并应用锚固筋实施固定;然后,在滑道上装配前滑以及后钩板,与此同时装配主桁片和连接的杆件。

等到箱梁以上的结构安装完成以后,才能够对挂蓝的底模板系统、侧模板系统实施装配;其次,完成钢筋的装配流程,再根据内模板。

这里必须要注意的是,整个挂蓝的安装过程完成之后。

要留意查看锚固可靠度、悬吊系统中的各个锚固件牢固情况如何等。

2.3 预压试验要是施工中使用的是新挂蓝,那么就要对主桁架等构件分开实施预压试验,这样才能保证其性能与施工要求的一致性,防止出现非弹性变形的问题,继而导致安全事故的发生。

连续梁施工菱形挂蓝设计形式应用

连续梁施工菱形挂蓝设计形式应用摘要:高速发展的当今社会,对于现代桥梁的施工过程当中,施工人员为了保证在施工过程中的连续性有效的提高施工效率和施工质量,采用菱形挂蓝的施工技术已经广泛的被运用在了各种桥梁的施工中。

本文根据泰和桥赣江特大桥为例子,做出点滴浅析。

关键词:连续梁施工;菱形挂蓝;形势应用挂蓝的运用在桥梁的施工中具有很多种,在施工作业的时候最常见的有三种:三角形、菱形、弓形等,本篇文章主要阐述的是菱形挂蓝的技术性和在施工过程中的整体运用。

菱形挂蓝的承重结构为菱形,主要的杆件是拉压装置,结构也比较简单,除了主要构件的形式有所区别外,该形式的作用原理和施工等都与其他挂蓝一致,其中反锚式的行走机构是利用尾部的反挂轮与浇筑完成的梁锚固的轨道向连接,行走是反锚作用力有限。

一、菱型挂篮的技术性能与设计原则(一)本篇文章我们根据泰和桥赣江特大桥连续粱为例,在此我们分析菱型挂篮的主要技术性能::(1)菱形挂蓝适用粱段的重量上限是:1400KN;(2)粱段长度3-4m;(3)粱高变化范6.06-3.5mI,箱粱顶板宽1 Ore;(4)箱粱底板宽5.2m;(5)挂蓝在作业时的想走方式是:无平衡重走行;(6)施工进行时每套挂篮本身重量为:405KH;(7)真对每12M起步时可以安装两套菱形挂蓝;(8)利用挂蓝的前后两段在作业是比较匡阔,方面了混凝土的运输和灌溉。

(二)挂蓝在设计的时候所要遵循的原则:挂蓝在设计过程中应需要全面的考虑所施工的桥梁本身的构造对于挂蓝技术点上的要求。

首先,挂蓝应尽量减少本身的自重,然后,充分的利用梁箱的竖向应力特点进行对挂两的平衡设计,还需要针对每个梁段的间隙也就是桥梁断面,应该可以使挂蓝面对断面时可以正常的移动,最后还是需要保证箱梁顶面的作业活动空间的大小,这样才能方便施工工具的的灵活移动。

二、菱形挂篮在泰和桥悬臂施工中的应用泰和桥在施工建造的时候,面对当时工期紧张的情况分,施工人员分为5个T构,10套挂篮同时对称施工,所施工程序步骤如下:(一)挂篮拼装O及1#段在支架平台上施工后即可拼装两套挂篮,拼装程序为:(1)在箱梁腹板顶面铺好钢抗、木抗、从0#段中心向两边安装3m长轨遵各两根,露出箱梁顶面的竖向预应力筋插入轨道底面预留孔内,抄平轨道顶面,量测轨道中心距,确认无误后,用轧丝锚具把轨道锁定.(2)安装前后支座;(3)吊装菱形桁架;(4)用25精轧螺纹钢筋及扁担粱;(5)吊装前上横粱;(6)吊装前吊杆,后吊带,前吊杆也可与前上横梁一起吊装;(7)吊装底模架及底模板,底模架及底模授也可以拼装好后整体吊装;(8)吊装内模架走行梁,并安好前后吊杆‘l#段施工时所用内模为挂篮内模;(9)安装外侧模;(10)日吊装张拉工作平台。

浅谈悬臂梁菱形挂篮构造及砼浇筑

浅谈悬臂梁菱形挂篮构造及砼浇筑悬臂梁挂篮施工按结构形式可分为桁架式、斜拉式、型钢式及混合式4种,而桁架式挂篮施工又分为菱形、三角形、贝雷桁架,这里我主要讲讲菱形挂篮施工。

标签:设计构造拼装预压砼浇筑悬臂梁挂篮施工主要是对大跨度,高墩位的桥梁,在我们平常的施工中,桥梁的梁板主要通过,预制吊装和现浇来完成,大跨度使得预制吊装非常有难度,而高墩位,有的桥梁墩高50-60米,如果采用脚手架的形式,这不现实,这就使挂篮施工在这些方面得到应用,现在我讲讲挂篮的原理:在墩上的0#块梁为支点,将挂篮锚固在0#块上,在挂篮上立模板,铺设钢筋,浇筑砼,然后以此类推1挂篮施工的设计原则(1)减轻挂篮自重:在满足桥梁设计对挂篮自重的要求外,应尽量减轻挂篮自重;挂篮采用自锚平衡式以便充分利用箱梁竖向预应力筋平衡倾覆力矩。

(2)缩短施工周期:挂篮施工中采用各粱段全断面一次性浇筑。

挂篮行走和锚固应方便、可靠。

(3)保证悬浇砼质量及施工安全:模板设计中应注重砼的外观质量(一般以刚度为主来设计模板)并满足高空超重施工的安全要求。

(4)改善施工条件和作业环境:箱梁顶面施工作业空间尽量宽敞,以便于放置施工机具及施工员往返。

2挂篮的构造(1)主桁架:其主要杆件通常由2片或者4片槽钢(或工字钢)组焊而成,槽钢的截面由结构分析确定,各杆件间的连接为高强螺栓或销接,这种结构达到了使挂篮重量减轻的目的,且杆件布置合理、受力均匀,较好的发挥材料特性。

(2)走行系统:由钢枕、滑道、反扣轮(安全锁)等构成,滑道通过竖向预应力钢筋锚固在桥面上,用来平衡挂篮空载行走时的倾覆力矩。

(3)底篮、模板系统:底篮由前横梁、后横梁、纵梁构成,模板系统分为底模、外膜、端模及工作平台等。

(4)锚固系统:由螺旋千斤顶、横梁、吊带及精轧螺纹钢组成,用于悬挂模板,调整模板的标高。

3挂篮的拼装(1)设钢枕:利用钢板等找平轨道垫枕下方梁体顶面,将钢枕按50cm间距均匀布设在梁体竖向预应力筋间隙内,并确保挂篮前支座处铺设3根钢枕以分散较大的局部压力。

浅谈连续梁菱形挂篮悬臂浇筑施工技术

浅谈连续梁菱形挂篮悬臂浇筑施工技术概要:该挂篮整体前行,主梁模板一次走行到位,结构简单,受力明确,安全可靠,操作方便。

挂篮施工的主要安全风险点为移篮及调篮,技术关键点为后锚及挠度的控制。

本项目重点抓好了这两个关键点,确保了工程质量及施工安全,取得了较好的经济和社会效益。

1工程概况1.1 工程简介虞城特大桥位于安徽省宿州市砀山县曹庄境内,主跨采用48m+80m+48m连续梁跨越G310国道,且两线夹角为35度,详见图1。

临近G310国道1609#、1610#墩桩基直径1.5m,桩长73.5m至72m,共计24根,承台高4m,长14.3m,宽10.4m,圆端形实体墩,墩高为7.35m至8.35m。

G310国道路宽约11m,路面高程46.09m,垫石顶与G310国道路面高差为6.021m。

1.2 梁体概况主梁为单箱单室、变高度、变截面连续箱梁,梁全长为177.5m。

箱梁顶宽13.4m,底宽6.7m。

顶板厚度40至50cm,底板厚度40至100cm,腹板厚48至60cm、60至90cm,全部按线性变化。

中支点处梁高6.65m,跨中9m直线段及边跨13.25m直线段梁高为3.85m,梁底下缘按二次抛物线变化,边支座中心线至梁端0.75m。

2施工方案连续箱梁0#块采用支架法现浇,1-10#段采用挂篮悬浇,边跨直线段(12#段)采用满堂式支架现浇,合龙段共3处,施工顺序为先边跨后中跨。

3主要施工工艺3.1 0#块施工3.1.1支架搭设承台顶搭设钢管支架,竖向采用16根φ529×8mm钢管立柱,立柱间设置[10剪刀撑。

钢管立柱顶部横桥向放置双排I28工字钢,钢梁上顺桥向箱梁腹板处每侧放置3根I25工字钢,间距30cm,箱梁底板处每侧放置4根I25工字钢,间距102cm,在I25工字钢上面铺设方木及竹胶板。

3.1.2支架预压O#块支架验收合格后,进行支架加载预压。

按照50%、75%、100%、120%四级加载,各级加载后静停1h后测量竖向及橫向变形值,加载完毕观测48h且沉降变形稳定后再进行卸载。

菱形挂篮设计与施工应用

菱形挂篮设计与施工应用摘要:文字以汉宜铁路蔡家湾汉江特大桥主跨168m连续刚构为背景,详细介绍菱形挂篮的设计以及在悬浇箱梁施工的应用。

关键词:连续刚构菱形挂篮、设计悬浇箱梁Abstract: text in Han Yi railway Caijiawan Hanjiang River bridge main span 168m continuous rigid frame bridge as the background, introduces the design and application of rhombic hanging basket in cantilever box girder construction.Keywords: rhombic hanging basket, the design of cantilever continuous rigid frame box girder1、工程概况汉宜铁路蔡家湾汉江特大桥主桥孔跨布置为(64+120+168+120+56),通航主跨为168m,又根据防洪评估要求,跨越汉江大堤分别采用64m、56m跨越。

梁体为单箱单室直腹板、变高度、变截面结构。

中支点梁高10.5,次支点梁高6.5m,跨中及边支点处梁高为4.5m,梁高按圆曲线变化,中墩两侧的梁底曲线半径R=517.83m,次中墩两侧的梁底曲线半径R=221.523m,左边跨直线段长19.8m(含梁端至边支座中心0.8m、不含2m和龙段)。

箱梁顶宽12.2m,底宽8.5m,截面中心处顶板厚度45cm,腹板厚度50-65-85cm,以及50-70-100-120cm 变化,底板厚度由跨中50cm变化到次中点70cm,以及50cm变化到中支点120cm。

168共设0#块长14m,1 -4#块2.5m,5-8#块3m,9-12#块3.5m,13-22#块为4m,23#块为中跨合龙段2m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

菱形挂篮在悬臂浇注梁施工中的应用设计任文青(中铁五局集团第一工程有限责任公司)[摘要] 菱形挂篮已由我单位在马鞍石嘉陵江特大桥、岳阳市云溪铁路跨线桥等大型工程的悬臂浇注梁施工中获得成功,为减少施工经费、加快施工进度、保证工程质量迈出了有效的一步。

文中细致的介绍了菱形挂蓝的构造及特点,并对菱形挂蓝在悬臂浇注梁施工中的应用设计作出了详细的阐述。

关键词:菱形挂蓝悬臂浇注梁施工构造设计前言:预应力混凝土连续梁桥由于连续性好,能保证行车顺畅,在跨度划分和截面设计等方面有较大的灵活性和选择范围,近年来得到了很大发展。

采用挂蓝施工挂篮悬臂灌注连续箱梁能维持桥下的正常交通,不受通航、洪水、流冰和深谷等不利因素影响,无需大型吊机,挂蓝和模板能重复利用,可节约钢材和木材,从而达到缩短工期、提高经济效益的目的。

我们在认真研究了各种已有挂蓝的基础上,根据我单位多年的施工经验和参考其他类似桥梁的成功范例自行设计的全液压式菱形挂蓝,经过荷载试验和岳阳市云溪铁路跨线桥(25m+21m+34.5m+57.5m+34.5m预应力混凝土连续箱梁)施工中使用验证,该挂篮承载能力和刚度均较理想,且行走方便快捷、拆装灵活、安全可靠。

结合以上的成功经验,在本文中,我们对京福高速公路三明段上洋特大桥主桥的悬臂灌注施工按该桥的承载力、箱梁结构尺寸、使用方便及设计容许施工荷载(挂篮自重)等相关参数进行全液压式菱形挂蓝的设计。

正文:1工法特点及适用范围1、挂蓝造型受力明确、计算简便。

2、挂蓝桁架加工件少,一次性摊销用料少。

3、挂蓝重量轻,可减少梁部的施工荷载,节约材料。

4、挂蓝拼装、走行、拆卸简便,易于推广。

5、施工进度快,减少悬臂灌注梁段的生产周期。

6、适用于连续梁和T型刚构桥的悬臂灌注施工。

2 上洋特大桥概述京福高速公路三明段上洋特大桥主桥为84.9 m +144m +84.9m三跨预应力混凝土连续刚构。

箱梁为单箱单室断面,箱顶面宽11米,底面宽7米,在墩与箱梁相接的根部断面梁高为10米,在跨中和边跨现浇段梁高为5.2米,其间箱梁底下缘按二次抛物变化。

箱梁顶板厚0.52米,箱梁底板厚在墩顶为1.1米,跨中为0.45米,其间按二次抛物线变化。

箱梁腹板厚在墩顶为0.9米,跨中为0.45米,其间按线性变化。

T构的悬臂各分为17对梁段,其梁段数及梁段长度从根部至跨中为:2×3.0米、3×3.5米、12×4.0米累计悬臂总长度为64.5米。

2#~17#梁段采用挂篮悬臂浇注,悬臂浇注梁段最大控制重量约为2350kN。

3 挂篮技术参数及性能介绍1、设计原则①、吊篮最大容量M=WL式中L=1/2(l+a) a—一般为0.5米W—混凝土的重量 l—混凝土浇筑长度②、主构架满足梁段重量227.4T;③、可在8.8米起步长度内独立安装两套挂篮;④、内模可整体抽拉;⑤、无平衡重走行;⑥、挂网、防止落物失落于轨道内。

按照大桥的设计要求,挂篮按下页《箱梁梁段结构尺寸及混凝土重量表》主要技术参数进行设计:挂篮承载力大于2500kN;挂篮自重及全部施工荷载约1176kN;挂篮浇注箱梁分段长度3.0m、3.5m、4.0m;挂篮浇注箱梁高度:10.0m~5.2m;挂篮浇注箱梁腹板厚0.9m~0.45m,且成线性变化。

即按“箱梁梁段结构尺寸及混凝土重量表”进行挂篮设计。

2、挂篮构造设计挂篮总长14.65米,高6.126米,后锚在已浇好梁段上6.65米处,悬臂长7.5米。

自重1039kN,其余施工荷载137kN。

挂篮主要由主桁架、行走及锚固系统、吊带系统、底平台系统、模板系统五大部分组成。

详见《图1 挂篮总体结构示意图》、《图2 挂篮底篮及模板结构示意图》、《图3 挂篮主桁结构示意图》。

(a)主桁架系统主桁架是由两片外型呈菱形的桁片在其横向设置前后横梁组成一空间桁架,并在前后横梁上设置上下两层平面联结杆件以提高主桁的稳定性和刚度。

主桁杆件采用H型钢两侧焊钢板,杆件间采用30CrMnTi销子销接,前后横梁桁片及其平联采用焊接薄壁方钢管和角钢。

在前后横梁下方设置分配梁,用于悬挂底蓝、模板。

为改善露天施工条件,桁架顶部设置遮雨棚。

箱梁梁段结构尺寸及混凝土重量表(b)行走及锚固系统挂篮在悬浇完一段箱梁,混凝土强度达到40MPa,预应力筋张拉完毕后开始前移。

挂篮前移时,通过后锚千斤顶将上拔力转换到行走小车上,由反扣于工字型钢轨道上的行走小车来平衡倾覆力矩,前支点采用底贴四氟板组合滑船,由液压油缸顶推前移。

采用焊接型钢的轨道分长轨和短轨两种,由锚固梁与箱梁竖向预应力筋连接并锚固。

浇筑混凝土时,需通过箱梁顶板上预留的孔道,穿锚杆与主桁后结点锚固。

(c)吊带系统用以连接挂篮主桁架和底模平台,吊带用Φ70、Φ60的35CrMo圆钢及16Mn钢带加工组成,上端在悬吊于前后横梁桁片上,下端与底平台或侧模分配梁连接,用液压提升装置来调节底模系统的标高。

(d)底平台系统底平台系统由底篮前后横梁、纵梁等组成,模板直接铺于底平台上,前后横梁悬吊于主桁架,浇筑混凝土时,后横梁锚固于前段已完箱梁底板。

(e)模板系统模板结构包括外模、内模、堵头模板等。

外模分模板.骨架及滑梁,外模模板由6mm钢板加型钢带组成,与内模模板用对拉螺杆连接,外加支撑固定。

支承模板及滑架的滑梁前端悬吊于主桁。

内侧滑梁后端悬吊于已浇箱梁翼板,外侧滑梁后端悬吊于主桁,浇筑混凝土时均锚于前段已完箱梁翼板,拆模时放松锚固端,随平台下沉和前移。

内模亦由模板、骨架、滑梁组成。

支承模板、骨架的滑梁前端悬吊于主桁,后端悬吊于前段已浇箱梁顶板。

拆除的内模板落于滑梁上,挂篮行走时,滑梁同时随挂篮前移。

内模板采用组合钢模和型钢带组成,与外模对拉,内支撑固定。

内支撑设调节螺栓支撑,在角隅处,型钢骨架设螺栓连接,用以调整内模宽度适应腹板厚度变化,内侧设有收分模板,以适应后面每一段箱梁高度变化。

堵头模板因有钢筋和预应力管道伸出,其位置要求准确,采用钢模板,根据钢筋布置分块拼装,随后和内外模连接成整体。

3 技术质量措施1). 挂篮拼装挂篮结构构件运达施工现场后利用塔吊吊至已浇梁段顶面,再进行组装。

挂篮最大杆件重量约3t,塔吊满足要求。

挂篮结构拼装的主要流程如图4。

图4 挂篮拼装流程图(1)主桁结构拼装(a)在箱梁梁段顶板面轨道位置处进行砂浆找平,测量放样并用墨线弹出箱梁中线、轨道中线和轨道端头位置线。

以经纬仪和垂线相互校核主桁拼装方位并控制挂篮行走时的轴线位置。

(b)利用吊装设备起吊轨道,对中安放,连接锚固梁。

安装轨道锚固筋,将锚梁与竖向预应力筋连接后,对每根锚筋施以250~300kN的锚固力,在轨道顶安装前支点滑船,后结点处临时设置支承垫块。

(c)利用箱梁梁段顶面作工作平台,水平组拼主桁成菱形体。

利用塔吊起吊安装主桁片就位,并采取临时固定措施,保证两主桁片稳定。

(d)安装主桁后结点处的分配梁、(后)千斤顶、后锚杆等,将主桁后结点与分配梁连接并通过锚固筋与顶板预留孔锚固。

(e)在箱梁梁段顶面组拼形成后横梁桁片的三个单元(中片及两侧片)。

按先中片后两侧片的顺序将后横梁桁片分段起吊安装就位。

同样方式组拼前横梁桁片,整体起吊安装就位。

(f)按先下后上的顺序安装上、下平联杆件。

(g)安装吊带、分配梁、吊杆以及液压提升装置等,前后横梁桁片与吊带的销接处必须照图设置限位钢管。

(h)拆除后锚临时支承垫块。

(2)底平台和模板结构拼装(a) 底平台的拼装i.将0#梁段浇注时使用的大梁两悬臂端用工字钢接长,将底篮前、后横梁吊放于大梁接长的悬臂端,前、后横梁吊杆与主桁连接,用葫芦倒链将底篮前、后横梁与吊杆连接固定。

再安装底篮纵梁、分配梁等。

其后安装底平台两侧及前、后端工作平台。

ii.在箱梁1#梁段底板预留孔附近,以砂浆找平,安装卸载千斤顶、分配梁、底模等,将底篮后横梁锚固于1#梁段底板。

(b) 外侧模拼装i.利用外模前、后吊带将外模滑梁吊起。

ii.在桥下将侧模骨架连接成一个整体,用塔吊将骨架整体吊装,悬挂在外模滑梁上。

iii.将面板逐块安装在侧模骨架上、检查并调整侧模位置。

iv.安装侧向工作平台。

(c)内模拼装i.在桥下将内模滑梁和横梁、斜撑连接成一个整体,用塔吊起吊通过内模前吊点和内模锚杆悬吊。

ii.在桥下将内模骨架拼装成一个整体,用塔吊吊装将其悬挂于内模滑梁上。

iii.将内模顶板垫木和模板安装在滑梁骨架上,调整模板。

(d)张拉工作平台拼装在桥下将工作平台组装成一个整体,用倒链悬挂于主桁系统上,以便随施工需要进行升降。

(e)模板系统浇注梁段的尺寸参数变化。

i.模板骨架的安装,除顶板和腹板的横肋须一次拼装就绪外,腹板部分的竖肋按箱梁块件长度拼装。

ii.当梁段长由3米增加到3.5米或由3.5米增加到4米时,板面应在挂篮未前移到下个梁段时,即将模板加长拼装形成。

iii.每个梁段施工前调整内模的横向位置,使之满足箱梁腹板厚度的线性变化。

(3)拼装过程注意事项(a)在1#梁段施工完毕、模板拆除后才开始拼装挂篮。

(b)拼装时在T构两端的1#梁段上同时对称拼装两台挂篮,以保证T构两端对称平衡。

(c)挂篮的拼装是高空作业,每道工序务必经过认真的检查无误后方可进行下一道工序,确保施工安全。

2). 挂篮的移动及锚固体系转换在每一梁段混凝土浇注及预应力张拉完毕后,挂篮将移至下一梁段位置进行施工,直到悬臂浇注梁段施工完毕。

挂篮前移时工作步骤如下:a)当前梁段预应力张拉、压浆完成后,进行脱模(脱开底模、侧模和内模)。

b)当前梁段为2#梁段时,用千斤顶将挂篮前支点顶起,将短轨F4换成长轨F5,将长轨锚固,落下千斤顶,滑船压在轨道上,安装水平顶推千斤顶。

当前梁段为3#~17#梁段时,用千斤顶将挂篮前支点顶起,拖动轨道至下一梁段位置就位,锚固轨道,落下千斤顶,滑船压在轨道上。

c)挂篮后结点进行锚固转换,将上拔力转给后锚小车。

d)拆除底模后锚杆,此时底篮后横梁仅用吊带吊住。

e)拆除侧模后端的内吊杆,用后滑梁架后端吊住。

此时内滑梁架的上端固定在桥面上。

f)拆除内模滑梁的后吊杆,用特制的后滑梁架将内模滑梁后端吊住,上端固定在桥面上。

g)检查。

h)用水平千斤顶顶推挂篮前移,将底模、侧模、主桁系统及内模滑梁一起向前移动,直至下一梁段位置。

i)挂篮就位后,用挂篮后结点千斤顶进行锚固转换,将上拔力由锚固小车转给主桁后锚杆。

j)安装底模后锚杆。

k)安装侧模、内模后吊杆,调整后滑梁架。

l)调整模板位置及标高。

m)待梁段底板及腹板钢筋绑扎完毕后,将内模拖动到位,调整标高后,即可安装梁段顶板钢筋。

n)梁段混凝土浇注及预应力张拉完毕后,进入下一个挂篮移动循环。

o)挂篮行走时,内外模滑梁必须在顶板预留孔处及时安装滑梁吊点扣架,保证结构稳定;移动必须匀速、平移、同步,采取划线吊垂球或经纬仪定线的方法,随时掌握行走过程中挂篮中线与箱梁轴线的偏差,如有偏差,应使用千斤顶逐渐纠正;为安全起见,挂篮尾部用钢丝绳与竖向蹬筋临时连接,随挂篮前移缓慢放松。
