超高模板支护方案
高大模支撑专项方案

一、编制依据1. 《建筑施工安全生产管理条例》2. 《建筑施工模板安全技术规范》3. 《危险性较大的分部分项工程安全管理规定》4. 《建筑施工模板支撑体系施工及验收规范》5. 工程实际情况及相关资料二、工程概况1. 工程名称:XX大厦2. 工程地点:XX市XX区XX路3. 建设单位:XX房地产开发有限公司4. 施工单位:XX建筑工程有限公司5. 监理单位:XX工程监理有限公司三、高大模支撑体系设计1. 材料选用:采用Q235B级钢材,扣件式钢管支撑体系,模板选用16mm厚多层板。
2. 支撑体系设计:(1)立杆间距:1.5m×1.5m;(2)横杆间距:1.2m;(3)剪刀撑:每隔4.5m设置竖向剪刀撑,水平剪刀撑在扫地杆位置、梁底下第一步水平杆位置及层高较高的楼层中间设置。
3. 模板设计:(1)梁模板:采用16mm厚多层板,规格尺寸为1830×915×16;(2)次楞:采用木枋,规格为50×100;(3)主楞:采用双钢管,规格为48×3.5。
四、施工准备1. 施工人员:对施工人员进行安全技术培训,确保施工人员掌握相关施工技术及安全知识。
2. 机械设备:配备足够的施工机械设备,如吊车、扣件式钢管支撑体系、模板等。
3. 施工材料:准备充足的施工材料,如Q235B级钢材、扣件、模板等。
五、高大模支撑架构筑要求1. 架体搭设:(1)立杆底部设置垫板,确保立杆垂直;(2)横杆与立杆连接牢固,扣件拧紧力矩达40~65N.m;(3)剪刀撑设置到位,确保架体稳定性。
2. 模板安装:(1)模板与立杆、横杆连接牢固;(2)模板表面平整,无裂缝、破损;(3)模板接缝严密,防止漏浆。
六、高大支模架体搭设施工1. 施工顺序:先搭设立杆,再搭设横杆,最后安装模板。
2. 施工步骤:(1)测量放线:根据设计图纸,确定立杆位置;(2)搭设立杆:将立杆插入垫板,调整垂直度;(3)搭设横杆:将横杆与立杆连接,确保连接牢固;(4)安装模板:将模板与立杆、横杆连接,确保模板表面平整、接缝严密。
超高支撑模板专项施工方案.doc

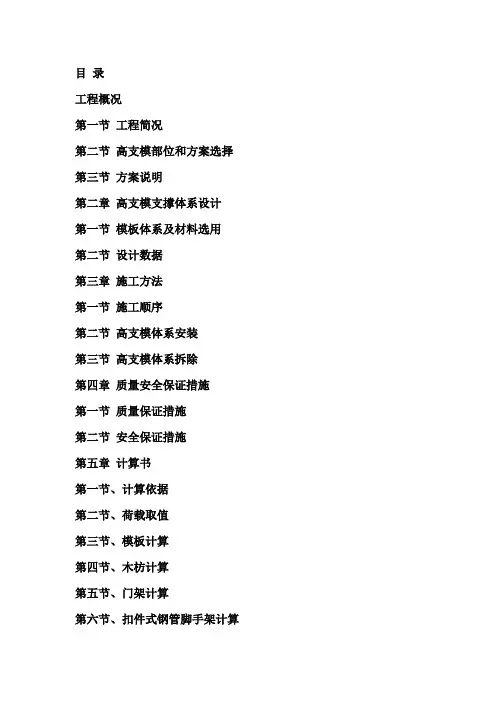

目录
工程概况
第一节工程简况
第二节高支模部位和方案选择第三节方案说明
第二章高支模支撑体系设计
第一节模板体系及材料选用
第二节设计数据
第三章施工方法
第一节施工顺序
第二节高支模体系安装
第三节高支模体系拆除
第四章质量安全保证措施
第一节质量保证措施
第二节安全保证措施
第五章计算书
第一节、计算依据
第二节、荷载取值
第三节、模板计算
第四节、木枋计算
第五节、门架计算
第六节、扣件式钢管脚手架计算
第一章工程概况第一节工程简况。
高大模板支撑专项施工方案

高大模板支撑专项施工方案前言:高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统(一)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(二)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全专项措施施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)、危险因素及应对措施主要风险是模板支撑系统失稳引起坍塌,其次是高坠事故(七)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(八)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
每项计算列出计算简图和截面构造大样图,注明材料尺寸、规格、纵横支撑间距。
附图包括支模区域立杆、纵横水平杆平面布置图,支撑系统立面图、剖面图,水平剪刀撑布置平面图及竖向剪刀撑布置投影图,梁板支模大样图,支撑体系监测平面布置图及连墙件布设位置及节点大样图等。
高支模支护方案

目录一、编制依据²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²1二、工程概况²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²1三、施工方法²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²1四、施工准备²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²2五、模板设计要求²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²2六、模板支撑架的构造与安装²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²3七、操作工艺²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²4八、模板技术质量保证措施²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²5九、施工注意事项²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²6十、模板拆除、成品保护²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²7十一、安全管理²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²8十二、环保与文明施工²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²8十三、设计验算²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²8一、编制依据1、合肥浙商城一期1#施工图2、国家有关建筑工程法律、法规和地方有关规定3、国家现行相关标准规范、建筑安装工程安全技术操作规程及有关规定《建筑结构荷载规范》GB50009-2006《混凝土结构设计规范》GB50010-2010;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《钢结构设计规范》GB 50017-2011《木结构设计规范》GB 50005-2011《建筑施工计算手册》;《建筑施工手册》《建筑地基基础设计规范》GB50007-2011《建筑施工模板安全技术规范》JGJ162-2008《建筑施工安全检查标准》JGJ59-11《建筑结构静力计算手册》二、工程概况本工程为合肥浙商城一期1#施工图项目,为框剪结构,有1层地下室,地上22层。
超过5m模板顶板支撑专项方案

52-1#楼等5项(丰台区长辛店张郭庄地区(原丰台长辛店生态城一期(北区)B地块)二类居住、托幼及商业金融用地(配建“限价商品房”)项目)超过5m模板顶板支撑专项方案编制人:审核人:审批人:北京房地集团有限公司2017年8月27日目录一、编制依据 (1)1.1编制说明 (1)二、编制依据 (1)1.1主要法律、法规 (1)1.2主要规范、标准 (1)1.3主要文件 (2)三、施工计划 (3)四、施工工艺技术 (3)4.1施工准备: (3)4.2搭设要求: (3)4.3使用与检查要求: (3)4.4拆除要求 (4)4.5工艺要求 (5)4.5.1模架搭设 (5)4.5.2模板安装 (5)4.5.3模板拆除 (7)4.6构造设置 (7)4.7检查与验收 (10)五、施工安全保证措施 (12)5.1组织保证措施 (12)5.2施工技术措施 (16)5.3模架搭设及拆除安全技术措施 (16)5.4应急救援预案 (19)5.5监测监控措施 (26)5.6绿色文明施工保障措施 (29)六、劳动力计划 (30)6.1专职安全管理人员配备 (30)6.2各工种人员明细 (30)七.计算书 (31)①、梁的计算 (31)永久荷载标准值 (31)梁侧面板强度计算 (31)梁侧板次楞计算 (32)梁侧板主楞计算 (32)主楞对螺栓计算 (34)梁底板设计计算 (34)梁支架立柱的计算 (35)②、板的计算 (36)荷载计算 (36)面板计算 (36)次楞计算 (37)主楞计算 (37)主楞下支架立柱的计算 (39)碗扣模板支撑验算 (40)关于楼板验算的说明: (40)一、编制依据1.1编制说明混凝土支撑模板:搭设高度5m以上需编制专项方案:本工程地下一层层高5.41m超过5m所以单独编制模板支撑专项方案。
二、编制依据1.1主要法律、法规1.2主要规范、标准1.3主要文件三、施工计划施工计划待基础处理之后单独编制(包括材料进场计划)。
超高模板及支撑施工方案

XXXXXXXXX工程超高模板及支撑施工方案编制:审核:审批:XXXXXXXXX年XX月XX日目录一、工程概况 (1)二、材料的技术要求: (1)2.1钢管杆件 (1)2.2扣件和底座 (2)三、模板及支撑设计 (3)3.1支撑次序选型 (3)4.1.1立杆 (3)4.1.2横杆 (4)4.1.3剪刀撑 (5)4.1.4杆件连接构造 (5)3.2梁板模板选型 (5)4.2.1梁侧模板选型 (6)4.2.2计算数据 (6)四、施工验算 (6)4.1梁底模板验算 (6)4.2梁底模板次龙骨验算 (9)4.3梁底模主龙骨验算 (10)4.4支撑立杆计算 (13)4.5梁侧模板验算 (14)五、支撑脚手架搭设质量要求 (16)5.1脚手架的验收规定标准 (16)5.2脚手架的验收 (16)5.3脚手架的使用规定 (17)5.4脚手架的拆除规定 (18)一、编制依据二、工程概况本工程有两处脚手架支撑属超高脚手架,一层在E-J/12-15轴入口大厅处标高从-0.080m~10.75m,层高达到10.83m;二层在M-S/12-15轴员工餐厅处标高从5.950m~14.70m,层高达到8.75m,两处层高均超过8m,支撑系统属超高支撑。
屋顶部分梁为预应力框架梁和普通框架梁,YKL3、YKL4尺寸为600×1700,WKLX-7尺寸为400×800,JZLX-6、JZLY-7尺寸为250×600,针对此部位超高,且预应力梁为大型梁,为了确保工程施工的安全和施工质量,特编制本施工方案。
三、材料的技术要求:3.1钢管杆件钢管采用外径48mm、壁厚3.5mm的焊接钢管,材质使用力学性能适中的Q235钢,其材性应符合《碳素结构钢》(GB700-88)的相应规定。
用于立杆、横杆和剪刀撑的钢管长度为4~6.0m(便于操作)。
3.2扣件和底座(1)扣件为杆件的连接件,上下连接采用对接扣件,立杆和水平杆以及水平杆与水平杆之间采用直角扣件。
超重、超高模板支撑架专项施工方案汇总

超重、超高模板支撑架专项施工方案汇总
一、背景介绍
超高和超重模板支撑架在建筑工程中扮演着重要的角色,它们为高层建筑、桥梁等大型工程提供了必要的支撑,保障施工安全和质量。
针对这类特殊工程需求,我们制定了专项施工方案,旨在提高施工效率,保障工程质量。
二、施工方案汇总
1. 设计方案
在超高、超重模板支撑架的设计中,需要充分考虑承载能力、稳定性等因素,确保支撑架能够安全可靠地承载施工荷载。
设计过程中应采用先进的计算方法和模拟技术,确保支撑架结构合理、稳定,满足工程要求。
2. 材料选用
在超高、超重模板支撑架施工中,材料的选用至关重要。
应选择高强度、耐腐蚀、耐磨损等性能优异的材料,确保支撑架具有良好的承载能力和使用寿命,同时减少维护成本和施工风险。
3. 施工步骤
超高、超重模板支撑架的施工步骤需严格按照设计要求和施工规范进行。
首先要做好施工准备工作,包括场地清理、材料准备等;然后按照设计方案进行支撑架的组装和安装,确保支撑架的稳固性和安全性;最后进行验收和调整工作,保证支撑架符合工程要求。
4. 安全管理
在超高、超重模板支撑架施工中,安全管理是至关重要的环节。
施工过程中要严格遵守安全操作规程,做好施工现场的安全防护措施,确保施工人员的人身安全和工程质量。
三、总结
超重、超高模板支撑架专项施工方案的制定和实施对于大型工程的顺利进行具有重要意义。
只有通过科学合理的设计、严格的施工管理和安全措施,才能保障工程的顺利进行和质量的达标。
希望通过本专项施工方案的汇总,能够为相关工程施工工作提供一定的参考和借鉴,确保工程安全、高效、质量可控。
某工程超高超大模板支护专项施工方案

*************综合业务楼大跨度框架梁(ZL)专项施工方案编制人:核对人:审核人:1、工程概况1.1工程概况本项目为*****综合业务楼建设工程,由*****投资建设,******设计,******监理,****公司承建,本工程位于所在地,工程主体为独立柱基础,四层框架结构,建筑面积4697 m²,建筑物高为15.6m,宽37. 63m,长50.8m。
2、编制依据2.1编制依据《建筑施工手册》(第四版)《混凝土结构工程施工质量及验收规范》GB50204-2002《建筑安装分项工程施工工艺规程》DBJ01-26-2003《北京市建筑工程施工安全操作规程》DBJ01-62-2002《钢管脚手架、模板脚手架安全选用技术规程》DB11/T538-2008 《工程建设标准强制性条文》2002年版《北京市建筑工程施工现场安全管理标准》京建施[2003]1号《建筑施工扣件式钢管脚手架安全技术规范》《建筑工程模板安全技术规范》GJG160-20083、方案编制概况3.1.1主体结构为框架梁结构,由于一层模拟大厅和预约大厅跨度较大为16m,层高为6.8m,因此须编制大跨度模板支撑体系专项安全施工方案。
3.1.2 主体一层1~8轴/E~F轴范围内为大跨度框架梁结构,E~F 轴之间跨距为16m,最大梁截面尺寸为400×1300mm,楼板厚度为150mm。
3.1.3大跨度端部框架柱截面尺寸为500×400mm,框架柱及梁板混凝土强度等级为C40。
3.1.4流水段划分一层顶划分为两个施工流水段,以后浇带为施工流水段的划分区域,更有效实施流水作业。
4、施工部署和准备4.1施工部署4.1.1为方便运输和施工模板加工场设在施工现场,指派专业施工队伍负责模板加工、满堂红脚手架的搭设,在加工场加工完成后的模板根据施工进度和实际情况运到作业面,搭设满堂红脚手架的立杆必须与地面保持垂直。
4.1.2混凝土浇筑部署要求在混凝土浇筑时,大跨度梁部分采用从中间向四周浇筑的施工方法,以避免半跨荷载对支撑体系造成不利影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
超高模板搭设专项施工方案一、工程概况:工程名称:×××结构层次:框架五层建筑面积: m2建设单位:××××××有限公司施工单位:××××建筑工程有限公司监理单位:×××××底层大堂层高8米,本专项模板支撑方案用于大堂处。
高支撑架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)底层大堂层高8米模班支架搭设高度为8.0米,梁底基础为40CM道渣垫层,150厚C20砼地面。
二、模板施工准备(1)梁模板梁模板采用18厚细木工板,结合50×80方木为龙骨,梁底板下支撑横楞采用φ4.8×3.0的钢管,支撑系统φ4.8×3.0的钢管,梁两侧立杆间距0.9m,排架立杆间距统一为0.9m,梁底支撑小横杆一道间距0.45m,主梁尺寸300×800,次梁300×700,计算取300×800,计算高度:8m。
(2)楼板模板本工程楼板模板材料采用18厚细木工板,横楞为φ4.8×3.0的钢管,间距@250 mm支撑立杆间距为纵横0.9 m,工程大堂楼板尺寸8.4m×2.8m,厚度100mm。
三、模板工程操作要点1、梁240×800,次梁240×700侧模板统一@600㎜增加对拉螺栓;2、现浇梁板跨度大于4米,底模按跨长的1/1000~3/1000起拱;3、不得任意锯割钢管、木模、支撑及其他各种配件;重视对模板结合点的拼缝密度及支架的支撑强度;4、模板工程完工后应上报项目部安全员、施工员及质量员进行验收,未经验收或经验收不合格的严禁转入下道工序;四、模板安装及拆除安全保证措施1、模板安装及拆除前,班组长及项目安全员对操作人员进行交底;2、进入施工现场必须带好安全帽,高空作业人员必须带好安全带,并应系牢;3、工作前应先检查使用的工具是否牢固,钉子必须放在工具袋内,以免掉落伤人。
工作时思想集中,防止钉子扎脚和空中滑落;4、二人抬运模板时要相互配合,协同工作,传递模板、工具应运输工具或绳子系牢后升降,不得乱抛,模板及材料严禁从高处抛下,拆模时应标出工作区,暂停人员过往;5、不得在脚手架上堆放大批模板;6、拆模间歇,应将已活动的模板、支撑等运走,防止踏空,高空坠落;7、拆模必须一次性,不得留下无撑模板,拆下时模板要及时清理,堆放整齐。
8、拆除模板时不得将顶撑全部拆除,应分批下顶撑,以防在自得荷载下一次性大面积脱落;9、在吊运模板时,吊点必须符合扎重要求,以免坠落伤人。
五、梁、板支撑方案及计算书1、模板支架立杆基础:宾馆大厅为400厚道渣,150㎜厚C20混凝土地面;2、240×800梁下支架立杆间距为0.9m,沿梁跨度方向间距0.9m;3、立杆接头全部采用对接扣件顶接,并且接头相互错开,错开距离大于2米接头处加一米以上的绑接杆;4、在立杆之间纵横两方向增加斜撑支撑,斜支撑与柱固定;5、已完成的二楼面结构框架梁钢管、模板不拆除,支架与此连接牢固;6、水平杆步距具体按楼层高度布置,扫地杆与地面的距离为200㎜,其他水平杆的距离不大于1500㎜,具体布置见后图;7、混凝土浇筑顺序从楼板的两端向中间的对称浇筑,并一次性浇筑不留施工缝。
六、方案编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《施工技术》 2002.3《扣件式钢管模板高支撑设计和使用安全》七、验算计算书(一)施工材料力学性能:1、18厚胶合板底模板:弹性模量E=9000N/MM2, ft=8.0 N/MM2(顺纹抗拉),fv=1.4 N/MM2(顺纹抗剪),fm=13 N/MM2(顺纹抗弯),模板的重力密度0.5 KN/M32、50×80落叶松方木:惯性矩:I=bh3/12=50×803/12=213.3cm4截面抵抗矩:W=bh2/6=50×802/6=5.33 cm3弹性模量E=10000N/MM2, ft=8.5 N/MM2(顺纹抗拉),fv=1.5N/MM2(顺纹抗剪),fm=13 N/MM2(顺纹抗弯)3、钢管计算按直径48㎜,壁厚3.0㎜惯性矩:I=π(D4-d4)/64=3.14×(4.84-4.24)/64=10.78cm4 弹性模量:2.06×105 N/MM2截面抵抗矩:W=πD3(1-α4)/32=3.14×4.83×(1-0.8754)/32=4.49 cm3其中α=d/D=42/48=0.875截面面积:A=π(D2-d2)/4=4.24㎝2楼板模板支撑计算书模板支架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
模板支架搭设高度为7.9米。
搭设尺寸为:立杆的纵距0.9米,立杆横距0.9米,立杆的步距1.5米。
采用钢管类型为φ48×3.0。
一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。
模板面板的按照多跨连续梁计算。
作用荷载与模板自重荷载,施工活载等。
1、荷载的计算:楼板荷载标准值:模板及配件自重:0.3KN/M2新浇混凝土自重: 2.5KN/M2楼板钢筋自重:0.15 KN/M2施工人员及施工设备荷载: 2.5 KN/M2则楼板荷载设计值 q=1.2(0.3+2.5+0.15)+1.4×2.5=7.04 KN/m2、抗弯强度验算底模下的横楞间距为0.25m,按照均布三等跨计算:面板的截面惯性矩I和截面抗矩W分别为:I=bh3/12=250×183/12=121500mm4W= bh2/6=250×182/6=13500 mm3公式:f=M/W<〖f〗, 〖f〗面板的抗弯强度设计值,取15.00N/ MM2,Mmax=0.105ql2=0.105×7.04×0.252=0.05KN/M面板抗弯强度计算值:f= Mmax/W=0.05×106/13500=3.42 N/MM2<〖f〗=15.00 N/ MM2,满足要求。
3、抗剪计算T=3Q/2bh<〖T〗,截面抗剪强度设计值〖T〗取1.40N/mm2,Qmax=0.6×7.04×0.25+0.65×2.5=2.68 KN截面抗剪强度计算值T=3×2680/(2×250×18)=0.89N/mm2<〖T〗=1.40N/mm2,满足要求。
4、扰度计算面板最大扰度计算值:vmax=0.677ql 4/100EI=0.677×7.04×2504/(100×9000×121500)=0.17㎜<〖V〗=L/250=1.2㎜,满足要求。
二、纵向支撑钢管的计算纵向钢管按照均布荷载下连续梁计算,截面力学参数为截面抵抗矩:W=4.49cm3截面惯性矩:I=10.78cm31、荷载计算:(1)钢筋混凝土板自重(KN/m)q11=2.5×0.25=0.625KN/m(2)模板的自重线荷载(KN/m)q12=0.35×0.25=0.105KN/m(3)活荷载为施工荷载标准值与振捣混凝土时产生的荷载(KN)经计算得到,活荷载标准值q2=(1+2)×0.25=0.75KN/m静荷载q1=1.2×0.625+1.2×0.105=0.876KN/m活荷载q2=1.4×0.75=1.05KN/m2、抗弯强度计算:Mmax=0.105ql2=0.105×(0.876+1.05)×0.92=0.164KN/MQmax=0.6×0.9×(0.876+1.05)=1.04 KN最大支座反力N=1.1q1l+1.05F=1.1×0.876+1.05×0.75=1.98KN抗弯计算强度f=0.164×106/4490=36.52N/MM2<205.0N/MM2满足要求。
3、挠度计算:最大变形V=(0.667×0.876+1.04×0.9)×9004/(100×2.06×105×10778)=0.501㎜,小于纵向钢管的最大挠度900/150=6㎜与10㎜,满足要求。
三、板底支撑钢管计算横向支撑钢管按照集中荷载作用下的连续梁计算集中荷载P取纵向板底支撑传递力,P=1.98KN,经过连续梁的计算得到:最大弯矩Mmax=0.267FL=0.267×1.98×0.9=0.48KN/M最大变形Vmax=1.833FL3/100EI=1.833×1980×9003/(100×2.06×105×107780)=1.22㎜最大支座反力Qmax=7.42 KN抗弯计算强度f=0.48×106/4490=106.90 N/MM2支撑钢管的抗弯计算强度小于205.0 N/MM2,满足要求!支撑钢管的最大挠度小于900/150=6㎜与10㎜,满足要求!四、模板支架荷载标准值1、静荷载标准值包括:脚手架的自重 NG1=0.129×7.9=1.02KN模板的自重NG2=0.35×0.9×0.9=0.28KN钢筋混凝土楼板自重NG3=25×0.1×0.92=2.03KN静荷载标准值NG = NG1+ NG2 +NG3=3.33 KN2、活荷载为施工荷载标准值与振捣砼时产生的荷载。
经计算得到,活荷载标准值NQ=(1+2)×0.92=2.43KN3、不考虑风荷载时,立杆的轴向压力设计值计算公式N=1.2 NG+1.4NQ=7.4 KN五、立杆的稳定性计算不考虑风荷载时,立杆的稳定性计算公式σ=N/ψ•A≤〖f〗=205.00N/MM2其中N—立杆的轴心压力设计值(KN),N=7.4 KNψ—轴心受压立杆的稳定系数,由长细比l0/i查表得到:i—计算立杆的截面回转半径(㎝);i=1.60A—立杆净截面面积(㎝2);A=4.24W—立杆净截面抵抗矩(㎝3);W=4.49σ—钢管立杆抗压强度设计值,〖f〗=205.00 N/MM2l0—计算长度(m);如果完全参照《扣件式规范》,由公式(1)或(2)计算l0=k1uh (1)l0=(h+2a)(2)k1—计算长度附加系数,取值为1.155;u—计算长度系数,参照《扣件式规范》表5.3.3;u=1.70公式(1)的计算结果:σ=82.57 N/MM2<〖f〗=205.00 N/MM2,满足要求!公式(2)的计算结果:σ=27.66 N/MM2<〖f〗=205.00 N/MM2,满足要求梁底支撑木方的计算。
