斜柱插入式基础施工措施
一. 单腿调整工具安装调整主角钢的施工方法:
1. 基本原理:
根据计算的基础角钢安装位置尺寸,通过测量,将主角钢安装到位,采用专用的单腿调正固定工具,将每条腿的主角钢调正,固定在规定的正确位置。
2. 安装尺寸的计算:
2.1本工程基础设计为方形,斜插主角钢应计算的尺寸,如图一:
图中L ---- 为设计角钢背顶点根开尺寸
H ---- 两坑底中心距离(详见基础施工技术措施中分坑尺寸表)
oa --- 为插入角钢顶部到中心桩的水平尺寸(为测量方便计算到主角钢顶部角钢背顶点))oa=√2 ×L/2
oc --为插入角钢底部两肢背准线交点位置到中心桩的水平尺寸(即为垫块中心到中心桩的水平尺寸)
oc=oa+A×cos(tg-1(1/K))-√2×B/2×sin(tg-1(1/K))
上式中:A --- 角钢长度
K --- 角钢在对角线方向的坡度 K=√2K′
K′---角钢坡度(已知)
B --- 角钢宽度(已知)
3. 调正固定工具的制作
调整固定工具构造简图如图二:
图中①可用L50*5角钢,钻一孔,孔径同主角钢接头部位孔径。
②φ20~22花篮螺丝。
③④钢管:作为支撑用,本工程用2.5寸钢管和2寸钢管,其长度A,可根据基础根开大小而定,本工程采用2米。
在管壁上适当位置钻孔,做调正长度使用。
⑤固定销,用于调整内外钢管后固定。
⑥铰链
⑦固定角钢,可用L50*5角钢制作。
⑧固定销,用于与地面固定。
4. 垫块制作:
在角钢底部加工一预制砼垫块(在预制砼垫块中预埋一块10mm×10mm×4mm的铁板,在铁板中心位置焊一个M20螺栓帽),其作用一是保证插入时角钢底部不至陷入泥土或垫层中,二是控制插入角钢底部的安放位置。
如图三所示:
5. 固定插入角钢底部位置及高差控制系统
在插入角钢底部安装一块230mm×230mm×4mm的铁板(铁板用四个M16×35的螺栓与插入角钢底部的锚固角钢相连),沿两角钢肢背准线的交点位置在铁板上钻一直径为17.5mm的孔,然后在孔的上面焊一M16的螺栓帽。
同时加工一根M16×150mm长的螺杆,以备调整角钢高差时使用。
如图四所示:
二、安装调整主角钢的的施工程序。
1. 按
2.1计算各部尺寸。
2. 钉立基础对角线方向找正桩及基础根开中心桩,在基础中心桩与对角线找正桩间用钢尺按计算尺寸量出oc值,在oc值处用垂球法找出垫块中心位置。
按图纸要求的标高埋设预制垫块,垫块上表面与基础下底板筋下表面相平。
如图五所示,垫块埋设在角钢底部中心位置上。
四条腿的垫块水平标高应一致。
为防止垫块前后、左右移动,垫块埋入土中或垫层中40mm左右。
300
图五
3. 插入主角钢。
因主角钢距基础底面标高有一段距离,所以用螺栓杆按图纸要求精
确调整角钢底面的高度。
并用调整固定工具在二个方向上给予初步固定,如下图:
a.将M16×150mm螺杆拧入角钢底部预制铁板上M16的螺帽内,然后将螺杆插入垫
块上预埋M20的螺帽内。
用螺栓杆按图纸要求精确调整角钢底面的高度。
b.上部,按计算尺寸利用调整工具,初步调整到预定位置,然后把固定工具与地面固定。
c.通过测量利用调整固定工具的花栏螺丝,进行细调整,使其达到设计要求的位置。
4. 同样办法安装调整固定其余三条腿的主角钢。
5. 测量整体安装尺寸核对角钢倾斜率。
由于插入角钢两端已固定,角钢方向也已找正,如果上述工作仔细准确,角钢坡度也已符合要求,但为了工作确保无误还需检查坡度,检查方法见下图,在角钢顶端吊一
1.0m长垂球检查a、b两个尺寸,如果a=b=700K(K为角钢单面坡度)时,说明角钢
坡度已符合要求,否则进行调整。
6. 对主角钢顶面或操平印记进行水平测量,若误差超过规范要求,采取调整角钢底部螺杆的方法,保证水平不超差。
7. 再次核对跟开,对角线及水平标高,直到达到要求为止。
8. 经核对根开,对角线,水平标高无误后,检查角钢是否发生扭转。
校核扭转的方法:为了保证插入角钢方向准确,我们制作找正用三角板,形状如下图所示,将三角板两直角边紧贴于角钢内侧,用经纬仪检查视线是否和三角板的AB 线重合,如果不重合说明角钢有扭转或偏移,调节后再看直到两条线重合。
9 基础施工过程中的调整、校核。
在主角钢固定完成后即可绑钢筋,支模板,然后浇灌砼。
在施工过程中,有可能因施工人员不注意碰到已安装完成的角钢,因此在施工过程中除教育施工人员注意外,在支模完成后,仍需校核对角线尺寸、水平标高及校核角钢的扭转,在校核基础根开的同时,利用基础根开间钉立的中心桩校核基础横线路、顺线路方向的位移,达到要求后,才能开始浇灌砼。
在浇灌砼过程中要多次校核有关尺寸及角钢的扭转。
人工斜掏挖斜立柱基础施工工艺
人工斜掏挖斜立柱基础施工工艺一、介绍人工斜掏挖斜立柱主角钢插入式基础是指在设计塔位采用人工挖掘方法成孔(包括基础扩大端),然后将铁塔主材最下部一定长度按设计坡度和尺寸固定、绑扎和安放钢筋笼,最后浇注混凝土形成永久基础。

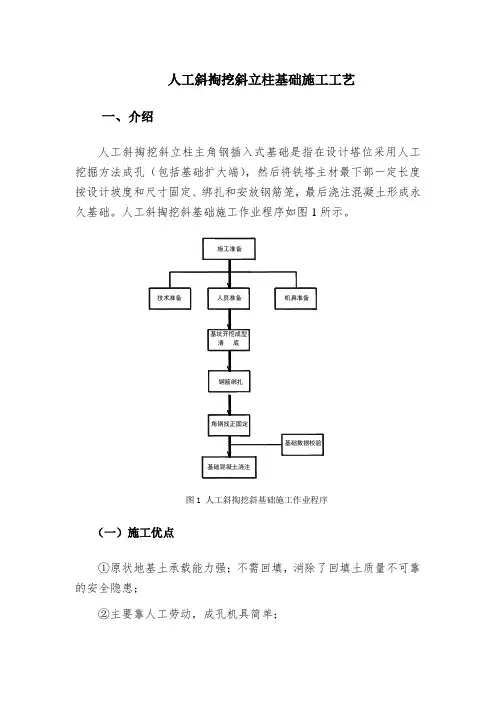

人工斜掏挖斜基础施工作业程序如图1所示。
图1 人工斜掏挖斜基础施工作业程序(一)施工优点①原状地基土承载能力强;不需回填,消除了回填土质量不可靠的安全隐患;②主要靠人工劳动,成孔机具简单;③根据输电线路基础特点,按施工进度可多组同时作业,缩短工期;④便于清除孔底虚土,施工质量可靠;⑤便于检查孔壁与孔底,核实地层土质情况;⑥可以扩大桩端以获得较大的承载力,满足一腿一桩的要求;⑦“以土代模”,开挖量少,施工方便,节省材料,基础施工成本低;⑧可下人入孔采用震捣棒捣实,混凝土灌注质量较好;(二)施工缺点①施工空间狭小,劳动条件差,施工文明程度低;②施工人员在孔内上下作业,施工安全显得极为重要。
二、施工工艺(一)基本要求(1)施工人员应熟悉被开挖基础的施工图及有关规定和要求。
(2)杆塔的基础坑深应以设计的施工基面为准,若无施工基面要求时,以中心桩地面为准。
拉线坑坑深,以拉线坑中心的地面为准。
(3)检查现场分坑成果。
(4)开挖时要注意保护好中心桩和各辅助桩。
(5)对高低腿基础,在开挖时要认真核对,防止挖错。
(二)开挖过程(1)按照施工图要求,首先确定杆塔中心桩位置,如图2所示。
同时,根据顺线路方向、横线路方向以及线路基础对角方向确定每一个基础坑口中心位置,为了便于开挖过程中测量控制,按照图1要求,每一个基础布置好4个地面控制点,并确保地面控制点在施工过程中不被破坏。
下面将以1号基础为例,说明基础开挖及控制过程。
图2 基础位置和控制点确定(2)按照图3所示的方法确定每个基础开挖开口尺寸。
具体办法是以每个基础中心为圆心,根据基础施工图设计尺寸,在坑口处画出以基础设计尺寸和掏挖尺寸所确定的圆周,其中基础开挖圆周半径尺寸比基础施工图纸规定的尺寸小250~300mm 。
斜柱插入式基础施工措施
斜柱插入式基础施工措施背景介绍在建筑工程中,基础是一个重要的组成部分。
斜柱插入式基础是一种常用的基础形式,适用于地质条件较差、土层较松软的情况,可有效地提高建筑物的稳定性。
本文将介绍斜柱插入式基础的施工措施,希望对相关从业人员有所帮助。
施工前准备在施工前,需要进行基础设计,包括基础尺寸、材料、斜柱的数量和位置等。
同时,应落实好资料齐全、材料到位、各项设备准备就绪等工作。
施工过程1. 地面平整施工前需要将原有的土地进行平整,方便后面的施工操作。
同时,要确保场地环境符合施工要求,减少施工过程中的不良影响。
2. 挖掘基坑挖掘基坑时,要按照设计尺寸进行施工。
同时,要注意保护现场环境,避免对周围环境造成影响。
3. 安装斜柱在基坑中安装斜柱时,需要注意以下几点:1.斜柱的长度应根据设计要求进行调节,确保其能插入到坑底。
2.斜柱的位置应精确标定,保证其垂直于地面。
3.斜柱安装过程中,应定时检测其是否符合标准要求,保证整体基础的稳定性。
4. 浇筑混凝土斜柱插入式基础使用的是混凝土,混凝土浇筑过程中要注意以下几点:1.混凝土的配合比应符合设计要求,确保其质量合格。
2.混凝土浇筑时,应注意均匀、连续,避免出现空鼓、裂缝等问题。
3.混凝土浇筑一段时间后,要进行养护,避免因过早脱模而出现裂缝等问题。
5. 完善基础基础完工后,应对其进行检查和修补,确保其符合地基工程的要求。
同时,要做好档案记录,方便后期维护和管理工作。
安全措施在基础施工过程中,要充分重视安全问题,加强现场管理,确保安全操作。
同时,应设立警示标志和安全防护设施,避免现场出现危险事故。
斜柱插入式基础是一种常用的基础形式,在日常工作中需要重视其施工过程中的注意事项。
通过本文的介绍,希望能对相关从业人员有所启发,提高其专业技能和工作水平。
斜柱式插入主角钢基础施工控制方法
控 制施 工图见 图 2 。 图中 , L 插入 角钢全 长 ; _
H基础一 基础 全高 ;
仪 一基础立柱正、 侧面坡度( 正方形基础) ; ^ y 一基础立柱对角坡度 ;
21
维普资讯
已知基 础 顶 面 中心 O 1点 对 角 半根 开 C / 12及 对 角坡度 P, 入角钢底 部施工 控 制孔 o 则插 6的半对 角 根开计算 式为 :
C6 /2=C1 2 +L :S n / / 2 I i  ̄ =
A 一在基础顶面水平面上 , 基础顶面中心至插 入角钢背棱 的水平距离 , 设计给定 , 图3 由 见 ; L一在基础立柱对角坡度线方向, l 插入角钢顶
事项及其控制数据 的计算方法介绍如下。
1 底部 固定支撑控制法
对于悬 空 高 度在 30~ 00 的 插 入 角 钢 基 0 20mm 础采用三 角支 撑架 控 制底 部 , 或用 延 长 插入 主 角 钢 即在主 角钢底 部再 焊 接一 根 小角 钢 的 办法 , 稳 定 来
插入 主角钢 。
空长度 ;
I
L一在基础立柱对角坡度线方 向, 4 插入角钢顶
棱到基础底 盘中心 的长度 ; L一 插入 角 钢 外 棱 露 长 ,5 =L 5 I 1+、 2 /A
Sn ̄; i /
H露高一插 入角钢 外棱 顶点 到基 础顶 面的垂 直 距离, H露 高 =L C州 ; 5 0 H 差一 基础 底盘到 主角钢底部施 工控制孔 中 心 的垂 直高度 , H差 =L I o ̄ 3:Cs 。 = / 由图 2可 知 , 施 工 时 的主要 控 制数 据 为 O 、 在 3 o 、6点对 基础 中心桩 的根开 尺寸及对基 础 中心桩 4o
斜柱式现浇基础施工方案
1总则1.1为了在送电线路现浇钢筋混凝土基础工程中认真执行国家规范,做到施工规范化、技术先进、经济合理、安全适用、确保质量,编制本基础施工方案。
1.2进行现浇钢筋混凝土基础施工时,除应遵守本措施外,尚应遵守国家现行有关标准、规范及设计图纸的规定。
2适用范围本措施适用于吐鲁番达浪坎220千伏输电线路工程Ⅰ标基础施工。
3作业任务基坑操平、基坑布筋、钢筋笼就位、基础支模、地脚螺栓就位、混凝土搅拌、混凝土浇制、基础混凝土养生、基础拆模、回填土。
4作业准备工作4.1技术交底4.1.1在进行现浇基础施工之前,对参与施工作业的人员,应进行技术交底,并作好交底记录。
4.1.2现浇基础施工技术交底的内容包括:4.1.2.1设计图纸有关说明及要求;4.1.2.2与本工程有关的国家现行有关标准及规范;4.1.2.3本基础施工方案。
4.2工具准备4.2.1经纬仪4.2.1.1施工测量用的经纬仪必须经过计量检定,在使用前必须进行检查;4.2.1.2施工测量使用的经纬仪最小读数不应大于2″。
4.2.2水准仪施工用水准仪必须经过计量检定,水准仪严禁用经纬仪代替。
4.2.3塔尺可使用伸缩式或折叠式塔尺,要求:4.2.3.1伸缩性要小,长度稳定;4.2.3.2刻度要清晰、准确。
4.2.3花杆:要求花杆要正直,下部尖端要在花杆中心。
4.2.4钢尺:要求经过计量检定,其精度不低于1‰。
4.2.5混凝土搅拌工具:混凝土搅拌工具应根据现场施工条件、工程量大小等因素进行选择。
一般情况下,应使用机械搅拌,只有在搅拌设备运输特别困难时,并经过监理的同意,才允许使用人工搅拌。
4.2.6混凝土捣固工具:捣固工具要选用插入式振动器,但也要同时准备这些搅拌和捣固设备所用动力设备,准备动力设备时,除了要使其能满足搅拌和捣固设备的电压、容量要求外,还应运输方便和启动容易。
4.2.7钢筋加工工具:钢筋切断机、钢筋弯曲机等。
4.2.8基础模板:准备钢模板时,应按基础型式考虑各型基础通用。
斜柱施工方案范文
斜柱施工方案范文一、施工准备1.工程资料准备:斜柱的施工方案应符合设计图纸要求,包括设计单位提供的技术资料、图纸和规范要求等。
2.施工材料准备:按照设计要求,准备好斜柱的施工材料,包括钢筋、混凝土、模板、支撑等。
3.施工人员准备:组织好施工人员,包括技术负责人、施工队伍和作业人员等。
4.施工机械准备:根据斜柱的类型和规模,准备好相应的施工机械和设备,如起重机、模板支架等。
二、施工过程1.基坑开挖:按照设计要求,开挖好斜柱的基坑,并进行相应的土方处理和排水等工作。
2.基础施工:根据设计要求,进行斜柱的基础施工,包括基础底板的浇筑和基础立柱的安装等。
3.钢筋布置:根据设计要求,在模板搭好之前,进行斜柱的钢筋布置工作,包括主筋、箍筋等的安装。
4.模板安装:根据设计要求,安装斜柱的模板,注意模板的垂直度和水平度,确保施工质量。
5.砼浇筑:根据设计要求,进行砼的浇筑工作,注意砼的配合比、浇筑工艺和浇筑顺序等。
6.拆模处理:经过一定时间的养护后,拆除斜柱的模板,注意模板的拆除顺序和方法,确保施工质量。
7.后续工序:斜柱的施工完成后,根据设计要求,进行相应的后续工序,包括收尾工作、清理工地等。
三、施工注意事项1.安全措施:施工过程中,要严格执行安全规范和操作规程,加强作业人员的安全教育和培训,确保施工安全。
2.质量控制:严格按照设计要求和施工规范进行斜柱的施工,加强质量监督和检查,确保施工质量。
3.施工进度控制:合理安排斜柱的施工进度和工期,加强施工组织和协调,确保施工进度的顺利进行。
4.环境保护:施工过程中,要注意环境保护,合理利用资源,减少对环境的污染和破坏。
五、施工总结斜柱是建筑结构中重要的承重构件之一,施工方案的制定对保证斜柱的质量和安全至关重要。
在斜柱的施工过程中,要严格按照设计要求和施工规范进行施工,加强质量控制和安全管理,确保施工质量和安全。
经过合理的施工准备和施工过程的实施,可以有效地保证斜柱的稳定性和可靠性,为建筑物的整体结构安全提供保障。
斜柱式基础施工方案
斜柱式基础施工方案1. 引言斜柱式基础是一种常用于建筑结构的基础形式,其优势在于能够降低地基沉降和抗倾覆能力强。
本文档旨在介绍斜柱式基础的施工方案,包括施工前准备、施工步骤和施工注意事项。
2. 施工前准备在进行斜柱式基础的施工前,需进行以下准备工作:2.1. 基础设计确认确保基础设计符合相关规范和要求,并与工程设计师进行确认。
2.2. 材料准备准备好所需的施工材料,包括混凝土、钢筋等。
2.3. 施工设备准备准备所需的施工设备,包括挖掘机、压路机等。
2.4. 地基处理对地基进行必要的处理和加固,确保地基的稳定性。
3. 施工步骤斜柱式基础的施工步骤如下:3.1. 布置场地首先,根据基础设计要求在施工现场布置好工地,确保施工材料和设备的就位,同时设置好安全警示标志。
3.2. 控制点确定根据基础设计中的控制点坐标,在施工现场确定控制点,并进行标示。
3.3. 地基开挖根据基础设计要求,使用挖掘机对基础部位进行开挖,确保开挖的尺寸和形状符合设计要求。
3.4. 基础模板安装在开挖好的基础部位,安装基础模板,确保模板的水平和垂直度满足设计要求。
3.5. 钢筋绑扎根据基础设计要求,在基础模板内进行钢筋的绑扎,确保钢筋的布置符合设计要求,并且能够满足基础的承载力和抗倾覆能力。
3.6. 管道安装如果基础中需要穿过管道或电缆等设施,需要在这一步骤中进行管道的安装,确保管道的良好连接。
3.7. 混凝土浇筑在进行混凝土浇筑前,需对模板进行检查,确保模板的密封性和稳定性。
然后,将预制好的混凝土输送至基础模板中,进行浇筑。
在浇筑过程中,需要保持混凝土的均匀性和密实性。
3.8. 养护混凝土浇筑完成后,需要进行适当的养护措施,包括覆盖保温、浇水等,以确保混凝土的硬化和强度发展。
4. 施工注意事项在斜柱式基础的施工过程中,需注意以下事项:•施工人员应具备专业的施工技能和安全意识,严格遵守相关施工规范和要求。
•施工设备应符合安全标准,并定期检查和维护。
斜柱式基础施工方案
斜柱式基础施工方案1. 引言斜柱式基础(斜柱基础)是一种常用于建筑结构的基础形式,它通过倾斜的柱子将建筑物的荷载传递到地下的地基中。
斜柱基础可以在有限的土地条件下提供更好的支撑能力和稳定性,特别适用于在地下水位较高或土质较差的地区。
本文旨在介绍斜柱式基础的施工方案,包括施工流程、关键技术要点、材料选择等方面的内容。
2. 施工流程斜柱式基础的施工流程一般包括以下几个步骤:1.地面准备:清理施工区域,确保地面平整,并标出斜柱的位置和倾斜角度。
2.土方开挖:按照设计要求进行土方开挖,保证斜柱能够完全嵌入地下。
3.基础布置:按照设计要求将斜柱材料(如钢筋等)布置在地基中,确保斜柱的稳定性。
4.灌注混凝土:针对斜柱的位置进行混凝土灌注,保证基础的强度和稳定性。
5.后续处理:对施工区域进行清理,检查斜柱基础的施工质量,并进行相关记录和报告。
3. 关键技术要点3.1 斜柱的设计和选材斜柱的设计要满足项目的荷载要求,能够承受建筑物的重量并保持稳定。
在选材方面,常用的斜柱材料有钢筋和混凝土。
钢筋适用于较小规模的建筑物,混凝土适用于大型建筑物。
根据具体情况,可以选择不同型号和规格的钢筋和混凝土。
3.2 倾斜角度的确定斜柱的倾斜角度应根据具体项目的要求来确定。
倾斜角度的选择需要考虑土壤条件、地下水位、建筑物的重量等因素。
一般而言,倾斜角度应在3°到5°之间,以保证足够的稳定性。
3.3 施工质量控制在斜柱式基础施工过程中,需要加强质量控制,以确保基础的稳定性和耐久性。
施工质量控制包括对材料的检查,对施工工艺的把握,对施工现场的监督等方面。
同时,还需要进行必要的试验和检测,如承载力试验、混凝土强度试验等,以验证基础的质量和性能。
4. 材料选择斜柱式基础施工中需要选用一些关键材料,包括钢筋和混凝土。
对于钢筋,应选择标准符合要求的产品,并进行验收和检测。
混凝土的选择要考虑强度、耐久性和可施工性等因素,应根据具体项目的需求选择适当的配合比和水泥等材料。
矩形主角钢插入式斜柱基础的施工方法
青 海 电 力 Q N H I L C R C P WE I G A E T I O R E
Vo . 9 No 4 12 .
De ., 01 c 2 0
矩 形 主 角 钢 插 入 式 斜 柱 基 础 的 施 工 方 法
靳 义 奎
施工方 法 比较 简单 和成熟 , 后者是 一种 新型设 计 , 施工 控制方法 需要 在传统 方法 的基础上 改进 和创
新。
( 、 O ) 立柱底 部 控制 辅 助桩 ( : 、 柱顶 部 控 制 O )立 辅 助桩 ( 、 入 角 钢 露 出 基 础 点 控 制 辅 助 桩 0)插 ( 、 入角 钢顶端 控制辅 助桩 ( 等 5个 辅 助 O )插 O) 桩, 每一辅 助 桩都 需 支 镜控 制 。如 果基 础 采 用全 方位 不 等高 布 置 , 制 桩 达到 2 控 0个 , 施工 繁 琐且
ci e o n ai n o i ge se 1 O h a i o ay i g t ct n o sr ci n meh d ,t ep p rp t o- l d fu d t fman a l t e. n te b s s f n o n a l z a i a c n tu t t o s h a e u sfr n n r ol o w d t e c nr i l n n ,a d e p u d h lp c n rla d tmp ae ma ig . r h a e t p l a i me t n x o n st e so o to n e lt kn e e g Ke wo d y r s:man a ge se l i n l te ;
础广 泛应用 于送 电线路 基 础 中 , 找 正方 法 较 繁 其
斜柱施工方案施工方案
斜柱施工方案施工方案一、项目概况斜柱是指在一些角度与水平方向呈斜向放置的柱子,用于支撑和承载建筑物的荷载。
斜柱的施工方案是根据建筑设计和结构设计要求进行制定,并确保斜柱的稳定性和安全性。
二、施工准备1.地基处理:根据土质和地基情况,采取相应的地基处理措施,确保斜柱施工的稳定性。
如需进行基坑开挖,应按照地质勘探结果和设计要求进行开挖和处理。
2.材料准备:准备好斜柱所需的钢筋、混凝土、模板等材料,并对材料进行检查和验收,确保材料质量符合相关标准和要求。
3.施工人员准备:组织施工人员,包括施工队长、技术员、工人等,并确保施工人员具备相关证书和经验。
三、施工工艺1.模板安装:根据斜柱的设计要求和尺寸,安装好相应的模板,并进行调整和固定,确保模板的准确度和稳定性。
2.钢筋布置:按照设计要求和钢筋图纸进行钢筋的布置,严格控制钢筋的间距、弯曲度和粘接长度等参数,确保钢筋的承载能力和连接性。
3.混凝土浇筑:在模板和钢筋准备好后,进行混凝土的浇筑。
控制好浇筑的厚度和倾斜度,并采取振捣等措施,确保混凝土的质量和致密度。
4.养护处理:混凝土浇筑完成后,及时进行养护措施。
包括浇水养护、覆盖保护等,保证混凝土的强度和稳定性。
5.模板拆除:混凝土养护完毕后,根据混凝土的强度要求,进行模板的拆除。
拆除过程中,要注意斜柱的稳定性和结构安全。
四、施工安全措施1.工地安全管理:严格执行工地安全管理制度,确保施工过程中的安全。
2.施工人员安全:施工人员应穿戴好安全防护用品,并接受安全培训,防止发生人员伤害事故。
3.施工设备安全:保证施工设备的正常运行和安全使用,定期进行设备维护和检修。
4.施工现场标识:明确标识施工现场的危险区域和注意事项,提醒施工人员注意安全。
5.高空作业安全:施工过程中涉及到高空作业时,采取相应的安全措施,如安装防护网、用好安全绳等。
五、施工质量控制1.材料质量控制:对施工材料进行检查和验收,确保材料质量符合国家标准和设计要求。
全方位长短腿斜柱插入式角钢基础施工方案
全方位长短腿斜柱插入式角钢基础施工方案本工程为适应山区地形变化,减少土石方开挖量和减少对自然地貌和植被的破坏,铁塔大量按全方位长短腿设计。
为配合长短腿铁塔,基础采用全方位不等高斜柱基础(地脚螺栓式和角钢直插式),此类基础具有显著的经济和社会效益。
我公司根据以往同类型基础的施工经验,制定以下施工方案,确保基础工程的施工质量达到优良级标准。
1 基础施工数据的计算全方位不等高基础在施工中需要大量的施工数据,在施工前要根据设计数据,对每一基基础的施工数据进行计算,以角钢插入式斜柱基础为例,计算步骤如下:1) 已知条件:①基础型号②插入角钢的规格长度L、相对于竖直面的斜率 e③基础根开d2④各个腿之间的高差基础各部尺寸示意图计算步骤:d1/2=d2/2+n -h4×ed3/2=d1/2+L×cos(α)×ed4/2=d2/2+n+h×e式中n 值如左图所示设在中心桩,对中、整平,线路方向水平角度归零。
旋转45°,在该方向上钢尺直接量取经纬仪视轴中心(仪器上已标出)至桩A 的斜距,计算出桩A 的水平距离。
不断调整桩A 直到水平距离符合分坑尺寸为止。
若地形影响经纬仪在中心桩处不能直接测量坑角,可在45°方向上订一过渡桩B 。
挪一次经纬仪到桩B 测量,来计算出坑角桩A 。
基坑对角线侧的坑角订出后即可划出基坑正确位置(施工中按照斜距计算法找正角钢、模板、地脚螺栓)。
使用斜距法计算出桩A 相对于中心桩的高差,根据设计要求计算基坑开挖深度。
3 浇制准备1) 插入角钢式基础,为了使施工简便,要先在坑内找正钢筋位置,做好标记,用角钢下棱的半对角线值找正支垫角钢的混凝土垫块;2) 插入角钢下端固定在混凝土垫块上,角钢上端联结两个撑杆互成90O 方向,撑杆另一端固定在坑边的板桩上,利用撑杆控制角钢的前后和左右位置;3) 用斜距计算法计算单个腿的根开和高差,使用撑杆的粗调和微调装置以及垂球、三角板调节插入角钢的根开尺寸、高差、坡度、方向;4) 插入角钢的高差以相对中心桩的高差进行控制,误差不得大于3毫米。
