预制盖板方案

预制盖板




编制:
审核:
审批:
目录
一工程概况 (1)
二方案确定 (1)
三施工安排 (1)
四施工工艺 (2)
(一)地垄墙施工 (2)
(二)地垄墙抹灰 (3)
(三)预制盖板安装、灌缝 (4)
(四)现浇板带施工 (4)
(五)回填土及找平层施工 (4)
五安全注意事项 (5)
一工程概况
工程屠宰车间21-26轴、45-50轴、51-58轴范围为冷却间、冷库,地面为地垄墙预制盖板架空层。

地垄墙为240厚MU10实心砖M7.5水泥砂浆砌筑至预制板底,在-1.4m以上间隔1.2m留设宽度为600mm的通风洞,洞顶设过梁,地垄墙两侧均粉刷15厚1:2.5水泥砂浆;架空板下-1.4m以下为回填土、70厚碎石垫层、30厚1:2.5水泥砂浆找坡抹光坡向通风口;预制盖板为150厚C30F50抗冻砼盖板,板间灌缝为C30细石砼,预制板与框架柱交接处用现浇板带补齐。

二方案确定
1、地垄墙砌筑按照常规的砌体工艺施工,墙体与框架柱的锚拉筋采用“植筋”工艺施工。

2、现浇板带与框架柱交接处钢筋采用后“植筋”工艺施工。

3、过梁在现场预制,预制场设在屠宰车间一区东侧,预制过梁采用三轮车运输安装地点,人工安装就位。

4、预制盖板采用外购盖板,载重汽车运输到安装地点,8T汽车吊卸车堆放并安装就位。

5、板间灌缝和现浇板带砼采用商品砼。

5、地垄墙间因空间狭小,回填土采用人工小推车运输,蛙式打夯机分层夯实,碎石垫层采用平板振动夯夯实。

三施工安排
1、地垄墙和预制盖板施工顺序为:45-50轴——51-58轴——21-26轴。

45-50轴先施工地垄墙和预制板,再施工主体结构,51-58轴独立基础条基完成后砌筑地垄墙、回填土、做水泥砂浆面层、安装预制板,再施工主体结构,21-26轴待主体结构完成后再施工地垄墙和预制盖板。

2、劳动力安排:地垄墙砌筑班组30人,回填土班组20人,预制场
10人。

预制板安装灌缝组15人。

四施工工艺
(一)地垄墙施工
1、砖砌筑前,应将基层清扫干净,洒水湿润。

如基层水平偏差过大,应用C20细石补平。

2、选砖:砌墙前应选择棱角整齐、无弯曲裂纹、颜色均匀、规格基本一致的砖,若规格相差较多,应分规格排整面墙体。

3、砌砖:砌砖采用三一砌砖法。

三一砌砖法的操作要领是一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去。

操作时砖块要放平、跟线。

多孔砖的孔洞应垂直与受压面砌筑。

4、砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。

竖向灰缝不得出现透明缝、瞎缝和假缝,竖向通缝不得大于2皮。

5、砌筑时,随砌、随吊、随靠、保证墙体垂直、平整,不允许砸砖修墙。

6、墙的转角处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,不得留直槎,斜槎长度不得小于墙高的2/3。

当不能留
斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。

留直槎处必须加设拉结钢筋,拉结钢筋的数量为2φ6拉结钢筋,间距沿墙高不得超过500mm;埋入长度从留槎处算起每边均不得小于1000mm;末端应有90度弯钩。

7、地垄墙砌体砂浆必须密实饱满,竖向灰缝不得出现透明缝、瞎缝和假缝,并每隔600-900mm,应用水泥砂浆将砌体孔洞填充密实。

8、构造柱做法:砖墙与构造柱之间沿墙高每500mm设置2Φ6水平拉结钢筋联结,每边伸入墙内不少于1000mm。

9、地垄墙砌筑至板底标高前应按图示洞口位置预留过梁位置,过梁每边搁置长度为240mm,放置过梁前应先坐浆20mm厚水泥砂浆,保证过梁平稳。

10、砌筑过程中及时用竹扫把将墙上的多余砂浆清扫掉,保证墙面清洁。

11、施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。

(二)地垄墙抹灰
墙面抹灰前,应将墙面上的孔洞堵塞严密,砖墙墙面在抹灰前清刷干净,并浇水湿润。

先做样板,经验收合格再大面积施工。

用水泥配制的各种砂浆应有良好塑性,并须在终凝前使用完毕。

墙面抹灰前,应先检查基层表面平整度,然后设置标点或标筋,标点或标筋宜用和抹灰层相同的砂浆,其操作主要工序;检查墙面→设置标筋→分层找平→修整→表面压光。

水泥砂浆抹灰层待前抹灰层凝固后方可涂
抹后一层,底层砂浆比较干燥时,抹灰前应洒水湿润。

(三)预制盖板安装、灌缝
1、抹找平层:预制盖板安装前先将墙顶或梁顶清扫干净,检查标高及轴线尺寸,抹水泥砂浆找平层,厚度为15-20mm配合比1:3。

(随找平随铺板)。

2、预制盖板安装:安装前按设计图核对型号,安装板面保持水平,预制盖板安装后检查板两端放置长度是否符合设计要求,如不符合应进行调整。

两块板的板缝底宽不应小于20mm。

板缝宽度大于40mm时应按设计要求配筋,两块板缝底要吊模浇细石砼。

3、预制盖板的灌缝应采用C30细石砼,浇筑时坍落度控制在30-50mm,振捣密实,其填嵌高度与板面平,表面压实。

4、板缝填嵌后应养护,按GB50209-95规定砼强度等级达到C15时,方可继续施工。

(四)现浇板带施工
在预制盖板与框架柱交接处,盖板无法铺到边,需用现浇板带补齐,现浇板带砼为C30F50,砼采用商品砼,现浇板带钢筋与柱采用植筋法锚固,模板采取吊模铁丝加固。

浇注板带砼应用小直径振动棒振捣,保证砼密实,砼浇注后12小时后进行浇水养护,养护不少于7天。

(五)回填土及找平层施工
回填土采用小推车运输,蛙式打夯机分层夯实,分层厚度为300mm,
回填到最后一层时应按照设计要求找坡,用钢筋做好标高标志,回填时按钢筋标志铺土,找坡后夯实。

铺设碎石垫层、找平层:碎石垫层厚度70mm,用10-20mm石子和米石级配,铺设时在墙上弹出厚度控制线,按线将石子铺平后用平板振动夯夯实,随后在碎石垫层上做灰饼,摊铺30mm厚1:2.5水泥砂浆抹平压光,坡向洞口处,水泥砂浆面层间隔6m设置一道20mm宽分隔缝,并用油膏嵌缝。

水泥砂浆面层施工完毕12小时后浇水养护,养护不小于7天。

五安全注意事项
1、进入施工现场必须戴安全帽,禁止穿拖鞋或光脚。

2、严格执行电工安全操作技术规程,对电气设备工具要进行定期检查和试验,凡不合格的电气设备工具要停止使用。

3、夯土机械的操作手柄必须采用绝缘措施。

4、操作人员必须穿載绝缘鞋和绝缘手套,两人操作,一人扶夯,一人整电缆。

5、夯土机械必须装设防溅型漏电保护器。

其额定漏电动作电流小于15mA,其额定动作时间小于0.1S。

6、夯土机械的负荷应采用橡皮护套铜蕊电缆。

其电缆长度应不小于50M。

7、接电必需由电工进行,非专业电工不得进行电气操作。

8、吊装预制盖板应有专人指挥。

合集下载

预制砼盖板施工方案

预制砼盖板施工方案

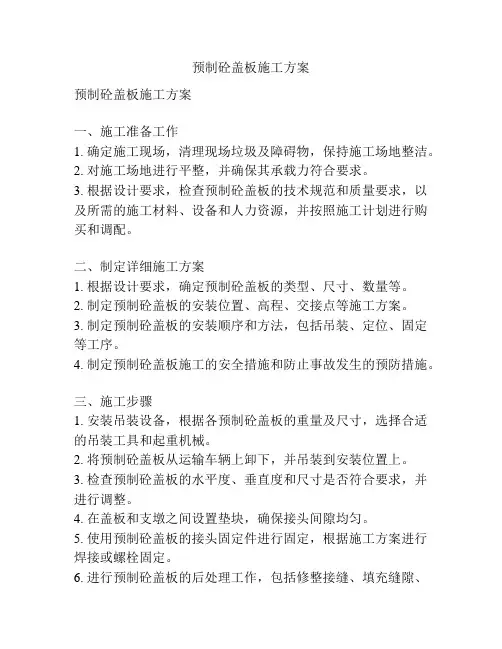

预制砼盖板施工方案预制混凝土盖板是一种在工厂进行预先浇筑和养护的混凝土盖板,然后运输到施工现场进行安装的一种结构构件。

其施工既高效又方便,同时具有优异的质量和强度。

一、施工前的准备工作1. 根据盖板的尺寸和结构要求,制定施工方案,并进行评审和确认。

2. 准备好所需的预制混凝土盖板,同时检查其质量和强度。

3. 确定好盖板的安装位置,并进行场地清理和平整,确保施工现场的安全和良好的施工环境。

二、盖板的安装与固定1. 根据盖板的尺寸和结构要求,利用吊车或者起重机将盖板运输到指定位置。

2. 按照设计要求,用专用的安装工具将盖板平稳地放置在预定的位置上,并进行初步的调整。

3. 使用水平仪等相应工具进行调整,确保盖板的平整度和水平度。

4. 在盖板的四周铺设涂层胶水,以增加盖板与基础之间的黏贴力。

5. 将盖板与基础固定在一起,可以采用螺栓固定或者焊接固定的方式,确保盖板与基础之间的牢固程度。

三、盖板的验收和保养1. 在盖板安装完毕后,必须进行验收,检查其的平整度和水平度,同时检查固定是否牢固。

2. 进行盖板的质量检测,包括抗压强度、抗渗性和耐久性等检测。

3. 在盖板安装完毕后,要及时进行保养工作,对盖板进行养护,以保证其质量和使用寿命。

具体的养护要求,根据盖板的材料和规格来确定。

4. 监测盖板的使用情况,检查是否有损坏或者破裂的情况,并及时进行修补或更换。

四、施工安全措施1. 在盖板安装过程中,要保证人员的安全,严禁在起重机或吊车下面工作。

2. 在安装盖板时,要注意防止盖板倾斜或者滑动出现意外情况,确保人员和设备的安全。

3. 在盖板施工现场要做好防护措施,设立警告标志,确保行人和车辆的安全。

4. 在盖板施工现场要做好施工区域的封锁,并进行交通引导和安全警示措施。

总之,预制混凝土盖板的施工需要进行周密的准备工作,按照施工方案进行安装和固定,并严格按照工艺要求进行验收和保养,同时重视施工安全措施,确保施工过程安全、高效、质量可控。

盖板预制方案

盖板预制方案

盖板预制方案在建筑领域中,施工工艺的改进和创新一直是人们关注的焦点。

而盖板预制方案就是一种非常高效的构造方法,在大型工程中得到了广泛应用。

本文将介绍盖板预制方案的定义、优势以及应用案例。

1. 盖板预制方案的定义盖板预制方案是指将建筑物的盖板在工厂内预制完成,然后运输到施工现场进行安装的方法。

这种方法主要应用于大型的建筑工程,如商业综合体、公共建筑、工业厂房等。

盖板预制方案可以减少施工现场的人力需求,提高工程质量和进度。

2. 盖板预制方案的优势(1)提高施工速度:盖板预制方案采用工厂化生产,与传统的现场浇筑相比,可以大幅度缩短施工周期。

这是因为预制厂房内的生产线能够同时进行多个工序,节约了施工时间。

(2)降低施工成本:盖板预制方案能够减少在施工现场的人工和材料消耗,从而减少了施工成本。

此外,工厂化生产还可以避免人为因素对施工质量的影响,减少了维修和重建的成本。

(3)提高工程质量:盖板预制方案通过工厂内的生产线,确保了标准化和高质量的制造。

预制过程中使用的材料精确控制,可以减少变形和开裂的风险,提高了建筑物的结构稳定性和耐久性。

(4)减少施工现场对环境的影响:盖板预制方案减少了现场浇筑所产生的噪音、粉尘和废水等环境污染物的排放。

工厂化生产还能节约能源和减少碳排放,符合可持续发展的要求。

3. 盖板预制方案的应用案例(1)某商业综合体:该商业综合体采用盖板预制方案,节省了大量的施工时间。

盖板的预制工作可以与其他工序同时进行,从而提高了整个施工项目的效率。

与传统现场浇筑相比,施工周期缩短了近一半。

(2)某公共建筑:这座公共建筑采用盖板预制方案后,工程质量得到了明显的提升。

预制工厂内的生产线保证了盖板的精准制造,减少了结构变形的风险。

这使得公共建筑的使用寿命更长,维护成本更低。

(3)某工业厂房:在工业厂房的建设中,盖板预制方案减少了施工现场的人力需求。

工厂所有的盖板在预制后统一运输到现场,只需要进行简单的安装即可完成。

预制盖板施工方案

预制盖板施工方案
3.提高施工效率,缩短工程周期,降低工程成本。
三、施工准备
1.技术准备
(1)组织项目技术人员学习相关规范、标准,掌握预制盖板施工技术要求。
(2)编制施工组织设计,明确施工工艺、施工方法及施工顺序。
(3)制定施工质量控制措施,确ຫໍສະໝຸດ 施工质量满足要求。2.材料准备
(1)预制盖板:选择具有合格证和质量保证书的产品,确保符合国家及行业标准。
预制盖板施工方案
第1篇
预制盖板施工方案
一、项目背景
随着我国基础设施建设的快速发展,预制构件在各类工程中的应用日益广泛。预制盖板作为其中的一种,具有生产效率高、质量稳定、施工速度快等优点,可有效缩短工程周期,降低工程成本。本方案旨在规范预制盖板的施工流程,确保工程质量和施工安全。
二、施工目标
1.确保预制盖板施工质量符合国家及行业标准,满足设计要求。
4.定期对施工人员进行技术培训和安全教育,提高施工技能和安全意识。
六、安全与环保
1.严格遵守国家及地方安全法规,确保施工安全。
2.加强施工现场环境保护,降低施工过程中的噪音、粉尘等污染。
3.做好施工现场临时设施和设备的检查、维修,确保其安全、稳定运行。
4.定期进行安全检查,及时整改发现的问题。
七、施工进度计划
(2)混凝土:按照设计要求,选用合适强度等级的混凝土。
(3)钢筋:选用符合国家及行业标准的钢筋,具有合格证和质量保证书。
3.人员准备
(1)组织具有相应资质的施工队伍,进行技术培训和安全教育。
(2)配置经验丰富的管理人员,负责现场管理和质量控制。
4.设备准备
(1)起重设备:选用符合施工要求的起重机械,确保吊装安全。
2.确保施工过程安全、环保,降低安全事故和环境污染风险。

小型盖板预制施工方案及工艺方法

小型盖板预制施工方案及工艺方法

小型盖板预制施工方案及工艺方法一、方案介绍二、施工准备工作1.设计方案:根据实际需求确定盖板的尺寸、材质和承重能力等。

2.材料准备:准备所需要的原材料,包括混凝土、钢筋、模板等。

3.设备准备:准备吊装设备、模板拆卸设备等。

4.施工人员:配备有经验的施工人员,包括预制板制作人员、吊装人员等。

三、施工步骤1.盖板制作:a)构建模板:根据设计方案制作木模板,并将其安装在盖板预制模架上。

b)配筋:根据设计要求,在模板上安装钢筋,注意钢筋的布置和连接。

c)浇筑混凝土:将预先调制好的混凝土倒入模板中,利用振动器充分振动,确保混凝土密实。

d)养护:浇筑完成后,及时进行盖板养护,保证混凝土的强度和稳定性。

2.盖板吊装:a)准备吊装设备:根据盖板的重量和尺寸选择适当的吊装设备,如起重机、吊车等。

b)吊装准备:将吊装设备稳固地设置在盖板预定安装位置附近,根据需要适当调整吊装设备的位置和高度。

c)吊装操作:根据吊装计划和作业指导,将吊装设备吊起盖板,并小心地将其平稳地放置在预定的安装位置上。

d)固定盖板:根据设计要求,使用合适的连接件将盖板与基础结构进行连接,确保盖板的稳定性和安全性。

四、施工注意事项1.施工材料选取:选择合适的混凝土、钢筋和模板材料,确保施工质量和盖板的使用寿命。

2.施工工艺控制:合理控制混凝土的浇筑和养护时间,确保混凝土强度的达标。

3.盖板安装位置选择:根据实际需求和设计要求选择合适的盖板安装位置,避免对其他结构或设备的影响。

4.吊装操作安全:严格按照吊装操作规程进行作业,确保吊装安全,并使用防护措施,防止盖板的意外损坏或人员受伤。

五、施工质量控制1.材料质量检查:对购进的混凝土、钢筋和模板等材料进行质量检查,确保满足设计要求和相关标准。

2.盖板制作质量检验:对每道工序进行检验,包括模板制作、钢筋配筋、混凝土浇筑等,确保制作质量符合工程要求。

3.盖板安装质量检验:对盖板安装后的稳定性和连接件的牢固性进行检验,确保盖板安装质量达标。

预制安装盖板施工方案

预制安装盖板施工方案

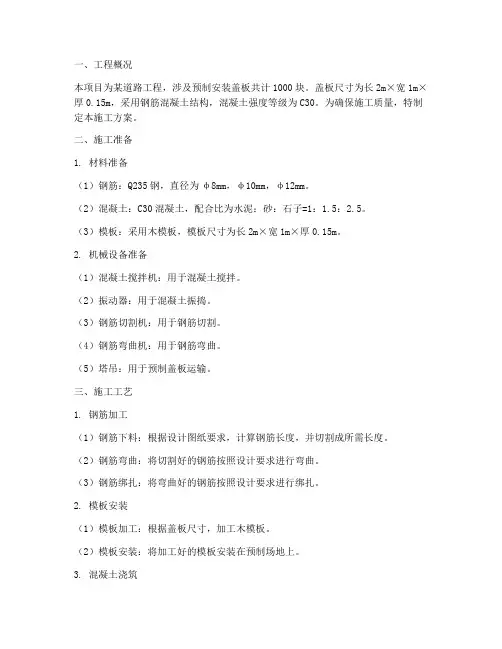

一、工程概况本项目为某道路工程,涉及预制安装盖板共计1000块。

盖板尺寸为长2m×宽1m×厚0.15m,采用钢筋混凝土结构,混凝土强度等级为C30。

为确保施工质量,特制定本施工方案。

二、施工准备1. 材料准备(1)钢筋:Q235钢,直径为φ8mm,φ10mm,φ12mm。

(2)混凝土:C30混凝土,配合比为水泥:砂:石子=1:1.5:2.5。

(3)模板:采用木模板,模板尺寸为长2m×宽1m×厚0.15m。

2. 机械设备准备(1)混凝土搅拌机:用于混凝土搅拌。

(2)振动器:用于混凝土振捣。

(3)钢筋切割机:用于钢筋切割。

(4)钢筋弯曲机:用于钢筋弯曲。

(5)塔吊:用于预制盖板运输。

三、施工工艺1. 钢筋加工(1)钢筋下料:根据设计图纸要求,计算钢筋长度,并切割成所需长度。

(2)钢筋弯曲:将切割好的钢筋按照设计要求进行弯曲。

(3)钢筋绑扎:将弯曲好的钢筋按照设计要求进行绑扎。

2. 模板安装(1)模板加工:根据盖板尺寸,加工木模板。

(2)模板安装:将加工好的模板安装在预制场地上。

3. 混凝土浇筑(1)混凝土搅拌:按照配合比,将水泥、砂、石子等材料进行搅拌。

(2)混凝土运输:将搅拌好的混凝土运输到预制场地。

(3)混凝土浇筑:将混凝土倒入模板内,使用振动器进行振捣。

4. 养护(1)混凝土养护:混凝土浇筑完成后,立即进行洒水养护,保持混凝土表面湿润。

(2)养护时间:混凝土养护时间不少于7天。

5. 预制盖板运输(1)运输车辆:采用塔吊将预制盖板吊装至运输车辆上。

(2)运输路线:按照现场实际情况,规划合理的运输路线。

6. 盖板安装(1)现场测量:对安装位置进行测量,确保盖板安装位置准确。

(2)盖板吊装:采用塔吊将预制盖板吊装至安装位置。

(3)盖板固定:使用螺栓将盖板固定在基础面上。

四、质量控制1. 钢筋加工:确保钢筋长度、弯曲角度、绑扎质量符合设计要求。

2. 模板安装:确保模板安装牢固、尺寸准确、平整度良好。

预制砼盖板施工方案

预制砼盖板施工方案

预制砼盖板施工方案预制砼盖板施工方案一、施工准备工作1. 确定施工现场,清理现场垃圾及障碍物,保持施工场地整洁。

2. 对施工场地进行平整,并确保其承载力符合要求。

3. 根据设计要求,检查预制砼盖板的技术规范和质量要求,以及所需的施工材料、设备和人力资源,并按照施工计划进行购买和调配。

二、制定详细施工方案1. 根据设计要求,确定预制砼盖板的类型、尺寸、数量等。

2. 制定预制砼盖板的安装位置、高程、交接点等施工方案。

3. 制定预制砼盖板的安装顺序和方法,包括吊装、定位、固定等工序。

4. 制定预制砼盖板施工的安全措施和防止事故发生的预防措施。

三、施工步骤1. 安装吊装设备,根据各预制砼盖板的重量及尺寸,选择合适的吊装工具和起重机械。

2. 将预制砼盖板从运输车辆上卸下,并吊装到安装位置上。

3. 检查预制砼盖板的水平度、垂直度和尺寸是否符合要求,并进行调整。

4. 在盖板和支墩之间设置垫块,确保接头间隙均匀。

5. 使用预制砼盖板的接头固定件进行固定,根据施工方案进行焊接或螺栓固定。

6. 进行预制砼盖板的后处理工作,包括修整接缝、填充缝隙、清理表面等。

7. 对已安装的预制砼盖板进行质量检查,包括尺寸、平整度等,确保符合设计要求。

四、安全措施1. 严格遵守相关施工安全规范和操作规程,确保施工人员的人身安全。

2. 在吊装、安装过程中,采取必要的防护措施,如使用安全帽、防护绳等。

3. 遵循各项设备的使用规范,保证设备的正常运行和安全操作。

4. 对施工现场进行安全隐患排查,并进行及时处理。

五、质量控制1. 对预制砼盖板的选材进行严格把关,确保材料符合相关标准和要求。

2. 对预制砼盖板的尺寸进行精确测量和调整,保证安装的准确性。

3. 对预制砼盖板的焊接工艺进行质量检查,确保焊接强度和密度符合要求。

4. 对预制砼盖板的水平度和平整度进行检验,确保表面平整度符合设计要求。

六、施工总结对整个施工过程进行总结,包括工期控制、质量控制、安全控制等方面的情况,并提出改进建议和经验教训,以供后续施工参考。

预制盖板施工方案(1)

预制盖板施工方案在建筑工程中,预制盖板是一种常见的构件,被广泛应用于楼板、屋面等部位。

预制盖板具有安装快速、质量稳定、施工环保等优点,因此备受青睐。

本文将介绍预制盖板的施工方案,以确保施工过程顺利进行并达到设计要求。

1. 施工准备在进行预制盖板的施工前,需要做好充分的准备工作。

首先是对施工现场进行清理,确保施工区域干净整洁,避免杂物对施工造成干扰。

同时要检查施工所需材料和设备是否齐全,确保施工无阻。

2. 预制盖板的搬运与安装在进行预制盖板的搬运与安装时,需要注意以下几点:•使用专业的搬运设备将预制盖板从运输车辆上卸下,并按照设计要求放置在指定位置。

•确保盖板的平整度和牢固度,避免在安装过程中出现变形或破损。

•在安装盖板的过程中,要保持施工现场的整洁,避免施工杂物造成安全隐患。

3. 盖板的连接与固定在安装预制盖板的过程中,需要进行盖板的连接与固定工作。

具体步骤如下:•使用合适的连接件连接各个预制盖板,确保连接牢固。

•对连接处进行检查,确保没有裂缝或缝隙。

•使用专用的固定设备将盖板固定在定位上,避免在使用过程中出现移动或脱落的情况。

4. 施工验收与清理在完成预制盖板的安装后,需要进行施工验收与清理工作。

具体步骤如下:•对盖板的安装质量进行检查,确保符合设计要求和相关标准。

•清理施工现场,清除施工杂物和建筑垃圾,保持施工区域整洁。

结语通过本文对预制盖板施工方案的介绍,希望能够帮助施工人员更好地掌握施工技巧,确保预制盖板的安装质量和施工效率。

在实际施工过程中,应根据实际情况进行调整和优化,以确保施工任务顺利完成。

盖板预制方案

盖板预制方案一、方案说明盖板预制是一种常用的建筑施工方式,通过在工厂预制盖板,提高施工效率,保证施工质量。

本文将介绍盖板预制方案的具体内容。

二、工序安排1. 材料准备在进行盖板预制之前,需要准备好所需的材料,包括混凝土、钢筋、模板等。

确保材料质量符合相关标准要求。

2. 模板制作根据设计要求,制作适合盖板形状和尺寸的模板。

模板应具备足够的强度和稳定性,确保浇注混凝土时不会变形或渗漏。

3. 钢筋加工按照设计图纸的要求,对所需的钢筋进行加工。

确保钢筋的尺寸和形状符合设计要求,并进行腐蚀防护处理。

4. 混凝土浇筑在模板中放入预先加工好的钢筋,然后进行混凝土的浇筑。

确保混凝土的均匀性和密实性,以及模板内部的振捣工作。

5. 养护与拆模进行适当的养护时间,以确保混凝土的强度符合要求。

然后拆除模板,检查盖板的质量,并进行相应的修正和整理。

三、施工要点1. 预制现场为了确保盖板预制的顺利进行,需要在施工现场设置合适的预制区域。

该区域应具备充足的空间和设备,并且保持整洁和安全。

2. 质量控制在盖板预制过程中,需要严格控制材料的质量和加工工艺。

确保混凝土的配比准确、浇筑均匀,钢筋的加工精度和防腐措施符合要求。

3. 施工计划制定合理的施工计划,包括材料采购、模板制作、钢筋加工、混凝土浇筑、养护和拆模等。

合理安排时间,保证施工进度的合理性。

4. 安全施工在盖板预制过程中,需要做好相关的安全防护工作。

确保工人操作时戴好安全帽,使用合适的防护设施,避免事故的发生。

四、项目经验分享通过盖板预制施工方式进行盖板安装,可以大幅提高施工效率,减少工期,提高工程质量。

在实际项目中,我们采用了以下一些经验和技巧:1. 良好的组织协调能力在盖板预制过程中,需要与材料供应商、模板制造商、混凝土供应商等进行沟通和协调,确保材料及设备的供应及时,并与各方协调好施工计划。

2. 精细化管理通过合理的施工计划和作业流程,将盖板预制过程细化为多个工序,每个工序的施工前提及控制要点都要明确,严格按照操作规程进行施工。

预制盖板施工技术方案

预制盖板施工技术方案施工要求:预制盖板在进行预制盖板之前,需要先铺设一层塑料薄膜并湿润以保证盖板底侧平整光滑。

在钢筋加工前,应将钢筋表面的油渍、漆皮、鳞锈等清除干净。

钢筋的规格型号、性能、拉弯加工、及绑扎成型均应符合设计和相关的规范要求。

盖板模板采用钢模板,支模板前,先用机油将模板表面涂刷均匀,方盖板支模后检查对角线长度,保证对角线长度相等。

在下笼及垫块安装时,应按照图纸尺寸要求在钢筋与模板之间、钢筋与地膜之间设置垫块。

垫块应与钢筋扎紧,并互相错开,钢筋保护层厚度应符合设计和规范要求。

在配制混凝土时,应按照设计要求的强度要求进行配制,并保证搅拌时间。

同批次的盖板尽量选用同批进货的砂石料及水泥,以减少盖板色差。

浇注砼后,砼振动采用插入式振动棒,需振动均匀,不得漏振;振动时间充足,排出砼内的全部气泡;振动棒不得碰撞模板。

浇筑时要随时注意模板有无变化、漏浆现象,若有马上处理。

混凝土初凝开始后,需立即对表面进行初步抹平、压光处理;在XXX和终凝期间,当混凝土表面水分基本收干,以手指轻按砼表面留下轻微指印但不粘手时,用力对砼表面进行最终压光,以免产生干缩裂缝。

同批次盖板的起模时间,要根据试块检验的时间或经验确定,不得盲目操作。

砼浇注完毕后,在3-12小时内及时进行覆盖洒水养护。

养护时间不小于7天,每天浇水的次数以能保持混凝土具有足够的湿润状态为宜,洒水要全面,保证盖板各处都能湿润到位。

当气温在5℃以下时不宜洒水养护,当气温在15℃以上时,养护前3天,每隔3小时洒一次水,以后每天至少3次洒水养护(当气温炎热干燥时可加大洒水次数)。

待盖板养生强度达到设计标号的75%以上时即可起吊堆放,并注意堆放支点位置。

当盖板的养护时间达到七天以后,原则上可以起出叠放。

但尺寸较大(比如长度2米以上)的盖板,应适当延长起出时间,建议至少在10天后起出。

盖板需临时堆放时,堆放场地应平整硬实,尽量平铺摆放;在需要堆叠摆放时,盖板与场地间及盖板余盖板间应垫放垫块,垫块的位置应上下对齐,盖板叠放要整齐,不同盖板分开放置。

预制盖板施工技术方案

预制盖板施工技术方案一、前言预制盖板是一种常用于建筑和道路工程中的构件,它在提高施工效率、减少施工时间和保证工程质量等方面具有重要作用。

本文将介绍预制盖板的施工技术方案,包括材料准备、施工步骤和质量控制,以期为工程项目提供可行的解决方案。

二、材料准备1. 预制盖板材料:预制盖板常用的材料有混凝土、钢筋等。

根据工程的具体要求和使用环境来选择合适的材料。

2. 施工工具:常用的施工工具有锤子、电动钻等。

确保施工过程中能够准确、平稳地安装预制盖板。

三、施工步骤1. 基础准备:在施工前,需要对预制盖板的安装基础进行准备工作。

首先,清理基础表面,确保其平整、干净。

然后,在基础表面涂刷适当的底漆,增加预制盖板与基础的附着力。

最后,根据预制盖板的大小和布局,在基础上标志出正确的安装位置。

2. 盖板安装:将预制盖板放置在准备好的基础上,确保盖板与基础完全贴合。

根据需要,可以采用胶水、螺钉或焊接等方式固定预制盖板,以确保其稳固性和安全性。

3. 接缝处理:根据设计要求,对预制盖板之间的接缝进行处理。

常用的处理方式包括填充密封剂、安装橡胶条等,以确保接缝的密闭性和抗渗性。

4. 表面处理:根据工程要求,对预制盖板的表面进行处理。

一般来说,可以通过打磨、刷漆等方式来增加预制盖板的美观性和耐久性。

四、质量控制1. 材料检查:在施工前,对预制盖板的材料进行检查。

检查材料的外观、尺寸和质量等,确保其符合施工要求和设计规范。

2. 施工过程控制:施工过程中要注意对每个步骤进行控制。

严格按照施工方案进行操作,确保每个环节的质量和安全。

3. 质量检验:施工完成后,对预制盖板进行质量检验。

检查预制盖板的外观、尺寸、固定情况和表面处理等,确保施工质量符合设计要求和规范标准。

五、安全注意事项1. 在施工过程中,施工人员要严格遵守安全操作规范,佩戴必要的安全防护用具。

2. 预制盖板安装过程中要注意操作方法,防止误伤自己或他人。

3. 施工现场要保持整洁有序,避免杂物和障碍物影响施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
