给排水工程施工技术交底

给排水工程施工技术交底

给排水工程施工技术交底一、施工技术交底的目的和意义施工技术交底是指在施工前,由施工单位向施工人员详细介绍和交待工程的施工方法、施工工艺、质量要求、安全注意事项等内容,以确保施工人员对工程施工的要求有清晰的认识,并能按照标准化的施工流程进行操作,保证工程质量和施工安全。

二、施工技术交底的内容1. 工程概况:介绍工程的基本情况,包括工程位置、规模、用途等。

2. 施工图纸:详细讲解工程的施工图纸,包括平面图、剖面图、节点图等,以便施工人员准确理解工程结构和布置。

3. 施工方法和工艺:详细介绍工程的施工方法和工艺流程,包括施工顺序、施工工序、施工要点等。

4. 施工材料:介绍工程所使用的材料种类、规格、质量要求等,以及材料的储存、保管和使用注意事项。

5. 质量要求:明确工程的质量要求,包括尺寸精度、强度要求、密封性要求等,以及质量检验和验收标准。

6. 安全注意事项:强调施工过程中的安全注意事项,包括施工现场的安全防护、设备操作的安全规范、防火防爆措施等。

7. 环境保护要求:介绍工程施工过程中的环境保护要求,包括噪音、扬尘、废水处理等。

8. 管理要求:明确施工人员的管理要求,包括施工人员的资质要求、工作纪律要求、施工记录要求等。

三、施工技术交底的方式和要求1. 交底会议:组织施工人员进行交底会议,由施工单位负责人或者专业技术人员进行讲解和交底。

2. 交底记录:要求施工单位对交底会议进行记录,包括交底的时间、地点、参预人员、交底内容等,并由相关人员签字确认。

3. 确认理解:要求施工人员在交底会议结束后,进行确认理解,确保对施工内容有清晰的认识。

4. 定期复习:要求施工单位定期进行复习和巩固,以确保施工人员对施工内容的理解和掌握。

四、施工技术交底的效果评估1. 考核评价:要求施工单位对施工人员进行考核评价,评估施工人员对施工内容的理解和掌握程度。

2. 现场指导:要求施工单位派遣专业技术人员进行现场指导,及时纠正施工人员的错误操作,确保施工质量。

给排水工程施工技术交底

给排水工程施工技术交底

给排水工程施工技术交底引言概述:给排水工程施工技术交底是指在工程施工前,施工方向工程参与人员详细介绍工程的施工技术、施工方法、施工安全等内容,以确保施工人员了解工程的施工要求,并能够按照规范进行施工。

本文将从五个方面介绍给排水工程施工技术交底的内容。

一、工程概述1.1 工程背景1.2 工程范围1.3 工程目标二、施工技术要求2.1 施工材料要求2.2 施工工艺要求2.3 施工质量要求三、施工方法3.1 施工流程3.2 施工顺序3.3 施工工具和设备选择四、施工安全4.1 安全防护要求4.2 施工现场安全管理4.3 施工人员安全培训五、质量验收5.1 施工质量验收标准5.2 施工质量验收方法5.3 施工质量问题处理正文内容:一、工程概述1.1 工程背景:介绍工程的背景信息,包括工程的规模、用途、所处地理环境等,以便施工人员对工程有一个整体的了解。

1.2 工程范围:明确工程的范围,包括给排水管道的布置、设备的安装位置等,确保施工人员清楚工程的具体范围。

1.3 工程目标:阐述工程的目标和要求,包括施工质量、工期等,以便施工人员明确工程的目标和任务。

二、施工技术要求2.1 施工材料要求:介绍给排水工程所使用的材料要求,包括材料的规格、质量等,确保施工人员选择合适的材料进行施工。

2.2 施工工艺要求:详细说明给排水工程的施工工艺要求,包括施工方法、操作步骤等,确保施工人员按照规范进行施工。

2.3 施工质量要求:阐述施工质量的要求,包括工程的尺寸精度、施工质量控制等,确保施工人员能够按照要求保证工程的质量。

三、施工方法3.1 施工流程:详细描述给排水工程的施工流程,包括施工前的准备工作、施工中的各个环节以及施工后的清理工作等,确保施工人员了解施工的整个过程。

3.2 施工顺序:说明给排水工程的施工顺序,包括不同工序的先后顺序、关联工序的协调等,确保施工人员按照正确的顺序进行施工。

3.3 施工工具和设备选择:介绍给排水工程施工中所需的工具和设备的选择原则,包括工具和设备的种类、性能等,确保施工人员选择适合的工具和设备进行施工。

给排水工程施工技术交底

给排水工程施工技术交底

给排水工程施工技术交底引言随着城市化进程的加速,给排水工程在城市建设中的地位日益重要。

为了保证给排水工程的施工质量,降低施工过程中的风险,提高工程的社会效益和经济效益,施工技术交底成为一项重要的前期工作。

本文将从施工准备、施工流程、质量控制、安全措施、环境保护、技术创新与改进以及总结与展望七个方面,详细阐述给排水工程施工技术交底的内容。

一、施工准备技术资料准备:收集并熟悉工程设计图纸、施工规范、技术标准及相关资料,确保施工过程中的技术应用准确无误。

人员组织准备:明确各岗位人员职责,组建专业施工队伍,进行必要的技术培训和安全教育。

物资材料准备:根据工程需要,提前采购质量合格的施工材料,确保工程进度不受物资短缺影响。

施工现场准备:对施工现场进行勘察,确定施工组织方案,为施工创造良好条件。

施工技术准备:编制施工技术方案,制定施工计划,确保工程顺利进行。

二、施工流程测量定位:根据设计图纸进行现场测量,确定管道位置和标高。

沟槽开挖:按照设计要求进行沟槽开挖,注意保护周边环境。

管道安装:将预制好的管道按顺序安装至沟槽中,确保安装质量。

回填与夯实:管道安装完毕后,进行回填并夯实,确保管道安全。

竣工验收:按照相关标准进行验收,确保工程符合设计要求。

三、质量控制质量目标:明确工程的质量目标,确保工程达到设计要求和相关标准。

质量管理体系:建立完善的质量管理体系,对施工过程进行全面监控。

质量检测:加强质量检测工作,对不合格产品进行返工或更换。

质量控制点:设置质量控制点,对关键工序进行重点监控。

质量记录:做好质量记录,便于对工程质量进行追溯和总结。

四、安全措施安全教育培训:对施工人员进行安全教育培训,提高安全意识。

安全防护用品:为施工人员配备必要的安全防护用品,降低事故风险。

给排水施工技术交底

给排水施工技术交底

给排水施工技术交底作为一项重要的建筑工程活动,给排水施工技术在现代社会的建设中占据着不可忽视的地位。

准确的给排水施工技术交底是确保施工顺利进行的关键一步。

本文将对给排水施工技术交底进行详细阐述,包括施工前准备、施工过程中的注意事项和质量验收等方面的内容。

一、施工前准备在进行给排水施工前,必须进行一系列准备工作。

首先,施工人员必须详细阅读相关施工图纸和技术文件,了解施工要求和各项工作的标准。

其次,需要对施工现场进行合理的布置和划定工作区域,确保施工人员能够有序进行工作。

同时,施工现场要做好安全保护工作,设置合理的安全标志和警示牌,并配备必要的安全设施,如安全帽、防护眼镜等。

最后,施工前还需准备好所需的给排水材料和设备,确保施工工序能够按计划进行。

二、施工过程中的注意事项1. 管道布置:在进行给排水管道的布置时,应考虑到施工的方便性和管道的效能。

合理安排管道的走向和坡度,确保排水畅通,避免出现死角和积水现象。

同时,要注意与其他管道、设备和结构的布置相协调,确保施工的整体效果。

2. 材料选择:在给排水施工中,应选择符合国家标准的优质材料,确保施工质量和使用寿命。

特别是在选购管道和管件时,应注意检查是否有质量合格证书,避免使用低质量材料导致施工质量缺陷。

3. 施工工艺:不同的给排水工程有不同的施工工艺,施工人员必须熟悉并掌握相关工艺。

在施工过程中,要严格按照工艺要求进行操作,遵循规定的施工顺序,确保每个施工环节的质量和安全。

4. 排水测试:在给排水施工完成后,必须进行排水测试以验证管道的质量。

排水测试时,应将管道与排水系统连接,并按照规定的方法进行试验。

排水测试的结果必须符合相应的国家标准,确保管道的密封性和排水能力。

三、施工质量验收施工完成后,必须进行质量验收,以确保给排水施工的质量和安全。

质量验收包括外观检查、管道通畅性测试和材料验收等方面。

首先,应进行外观检查,检查施工是否符合相关标准和要求。

然后,进行管道通畅性测试,确保排水功能正常,不堵塞。

给排水工程安全技术交底

给排水工程安全技术交底

给排水工程安全技术交底一、背景介绍为了确保给排水工程的安全运行,提高工程质量和施工效率,必须进行给排水工程安全技术交底。

本文将详细介绍给排水工程的安全技术交底内容,包括工程概况、安全管理措施、施工流程和注意事项等。

二、工程概况1. 工程名称:XX小区给排水工程2. 工程地点:XX市XX区3. 工程范围:涵盖整个小区的给排水系统建设,包括供水管网、污水管网、雨水管网等。

三、安全管理措施1. 安全责任制度:明确各责任主体的职责和权限,确保安全管理工作的有效实施。

2. 安全培训:对施工人员进行必要的安全培训,提高他们的安全意识和技能。

3. 安全设施:设置必要的安全设施,如警示标识、防护栏杆等,确保施工现场的安全。

4. 安全检查:定期进行安全检查,及时发现和解决施工中存在的安全隐患。

5. 废弃物处理:合理处理施工过程中产生的废弃物,防止对环境造成污染。

四、施工流程1. 前期准备:对施工现场进行勘察和测量,编制施工方案和施工图纸。

2. 基础施工:进行地基处理,铺设给排水管道的基础。

3. 管道安装:按照设计要求,进行给排水管道的安装和连接。

4. 设备安装:安装相关的给排水设备,如水泵、阀门等。

5. 系统调试:对给排水系统进行调试和试运行,确保其正常运行。

6. 竣工验收:对工程进行验收,确保工程质量符合要求。

五、注意事项1. 施工现场必须设置明显的警示标识,避免人员误入危(wei)险区域。

2. 施工人员必须佩戴个人防护装备,如安全帽、安全鞋等。

3. 施工过程中必须按照像关规范和标准进行操作,严禁违章施工。

4. 施工现场必须保持整洁,杜绝乱堆乱放,防止材料和设备滑倒或者坠落。

5. 施工人员必须严格按照施工流程进行操作,不得擅自更改或者省略工序。

6. 施工人员必须密切关注天气状况,避免在恶劣天气下作业,确保施工安全。

六、总结给排水工程安全技术交底对于确保工程质量和施工安全至关重要。

通过明确工程概况、采取安全管理措施、规范施工流程和注意事项,可以有效减少事故发生的概率,确保工程顺利完成。

给水管道工程施工技术交底

给水管道工程施工技术交底

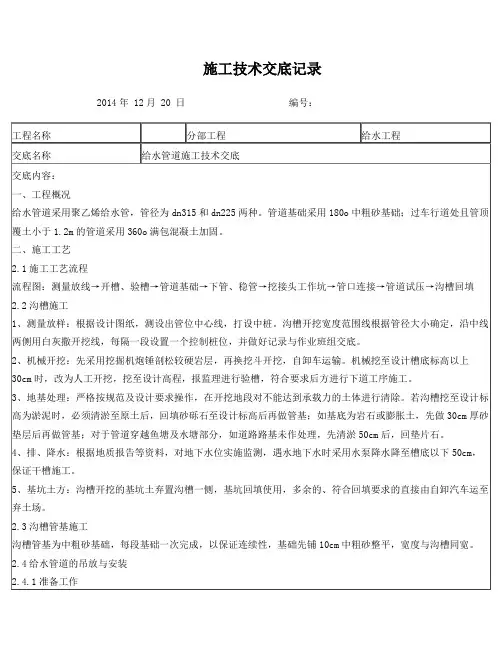

施工技术交底记录
2014年 12月 20 日 编号:
工程名称
分部工程
给水工程
交底名称
给水管道施工技术交底
交底内容:
一、工程概况
给水管道采用聚乙烯给水管,管径为dn315和dn225两种。管道基础采用180o中粗砂基础;过车行道处且管顶覆土小于1.2m的管道采用360o满包混凝土加固。
二、施工工艺
2.1施工工艺流程
3、地基处理:严格按规范及设计要求操作,在开挖地段对不能达到承载力的土体进行清除。若沟槽挖至设计标高为淤泥时,必须清淤至原土后,回填砂砾石至设计标高后再做管基;如基底为岩石或膨胀土,先做30cm厚砂垫层后再做管基;对于管道穿越鱼塘及水塘部分,如道路路基未作处理,先清淤50cm后,回垫片石。
4、排、降水:根据地质报告等资料,对地下水位实施监测,遇水地下水时采用水泵降水降至槽底以下50cm,保证干槽施工。
2、管子卸车拟采用小型挖掘机,用起吊孔、插销、横担联合起吊,起吊过程中禁止抛扔或撞击管道。
3、起吊前对起吊设备进行检查,确认机械性能完好后方可起吊。
2.4.2机械下管
采用小型挖掘机进行分节下管:
1、利用吊带拴住给水管的两侧,管子起吊时采用双点起吊,严禁单点起吊。
2、管道的铺设从下游排向上游。排管前复核基础表面标高,排管时控制管内底标高。
流程图:测量放线→开槽、验槽→管道基础→下管、稳管→挖接头工作坑→管口连接→管道试压→沟槽回填
2.2沟槽施工
1、测量放样:根据设计图纸,测设出管位中心线,打设中桩。沟槽开挖宽度范围线根据管径大小确定,沿中线两侧用白灰撒开挖线,每隔一段设置一个控制桩位,并做好记录与作业班组交底。
2、机械开挖:先采用挖掘机炮锤剖松较硬岩层,再换挖斗开挖,自卸车运输。机械挖至设计槽底标高以上30cm时,改为人工开挖,挖至设计高程,报监理进行验槽,符合要求后方进行下道工序施工。

给排水工程施工技术交底

给排水工程施工技术交底

给排水工程施工技术交底标题:给排水工程施工技术交底引言概述:给排水工程施工技术交底是指在施工前,施工单位向相关人员详细介绍工程的施工技术要求、工艺流程、安全注意事项等内容,以确保工程施工顺利进行,达到预期的效果。

在给排水工程中,施工技术交底尤为重要,只有做好交底工作,才能保证工程的质量和进度。

一、施工技术要求1.1 管道安装要求:要求施工人员按照设计图纸要求进行管道安装,保证管道的连接牢固,无渗漏现象。

1.2 排水系统设置:要求合理设置排水系统,确保排水顺畅,避免积水现象发生。

1.3 排水设备选择:要求选择合适的排水设备,根据工程实际情况确定设备的规格和型号。

二、工艺流程2.1 施工顺序安排:要求制定合理的施工顺序,确保各道工序有序进行,避免因施工顺序混乱导致工程质量问题。

2.2 施工工艺控制:要求施工人员按照标准工艺进行施工,严格控制施工质量,保证工程的稳定性和耐久性。

2.3 施工质量检查:要求定期进行施工质量检查,及时发现和解决施工过程中出现的质量问题,确保工程质量达标。

三、安全注意事项3.1 安全防护设施:要求施工单位设置必要的安全防护设施,确保施工人员的人身安全。

3.2 施工作业规范:要求施工人员按照规范操作,遵守施工安全规定,杜绝发生意外事故。

3.3 紧急应急措施:要求制定紧急应急预案,确保在突发情况下能够及时有效地处理,保障施工安全。

四、质量验收标准4.1 施工质量验收:要求严格按照工程质量验收标准进行验收,确保工程质量符合设计要求。

4.2 质量问题整改:要求及时整改验收中发现的质量问题,确保工程质量达到标准要求。

4.3 质量保证措施:要求建立健全的质量保证措施,确保工程施工过程中的质量问题得到有效控制。

五、施工进度控制5.1 施工计划制定:要求制定合理的施工计划,明确工程的施工周期和进度要求。

5.2 施工进度监控:要求对施工进度进行实时监控,及时发现进度偏差并采取措施加以调整。

5.3 进度风险评估:要求定期评估施工进度的风险,制定应对措施,确保工程按时完成。

给排水工程施工技术交底

给排水工程施工技术交底

给排水工程施工技术交底一、施工技术交底的目的和意义施工技术交底是指在工程施工过程中,施工方向施工人员进行详细的工程技术交底,明确工程施工的要求、标准和流程,确保施工人员能够准确理解和掌握工程施工的技术要点和操作规程,提高施工质量和施工效率,确保工程安全、质量和进度的顺利进行。

二、施工技术交底的内容和要求1. 工程概况交底:a. 详细介绍工程的基本情况,包括工程位置、规模、施工单位、监理单位等。

b. 说明工程的施工组织设计和施工方案,包括施工工序、施工方法、施工步骤等。

2. 施工图纸交底:a. 详细讲解施工图纸的内容和要求,包括图纸符号的解释、尺寸标注、工程量计算等。

b. 强调施工图纸的正确使用和理解,确保施工按照图纸要求进行。

3. 施工材料交底:a. 介绍工程所使用的主要材料,包括材料的种类、规格、质量要求等。

b. 强调材料的验收标准和使用方法,确保施工材料符合要求并能正确使用。

4. 施工工艺交底:a. 详细介绍施工的工艺流程和操作方法,包括施工顺序、施工步骤、施工要点等。

b. 强调施工中需要注意的安全事项和施工质量要求,确保施工过程中的安全和质量。

5. 施工设备交底:a. 介绍工程所使用的主要施工设备,包括设备的种类、规格、使用方法等。

b. 强调设备的操作规程和维护要求,确保设备能够正常运行并保持良好状态。

6. 安全生产交底:a. 强调施工中的安全生产意识和安全操作要求,包括个人防护、设备安全使用等。

b. 介绍事故应急预案和施工现场的安全管理措施,确保施工过程中的安全。

三、施工技术交底的方法和步骤1. 交底方式:a. 可以采用现场交底、讲解交底、培训交底等方式进行。

b. 可以结合图纸、样板、模型等辅助工具进行交底。

2. 交底步骤:a. 提前准备好相关资料和交底材料,确保交底的准确性和完整性。

b. 按照交底内容的顺序进行交底,逐一讲解和解答施工人员的问题。

c. 交底结束后,可以进行交底内容的总结和复习,确保施工人员能够掌握交底内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工技术交底记录编号:
工程名称重庆江北国际机场东航站区及第三跑道
建设工程C2D1、C2C3货运区道路及货
运东路上跨国道G319立交施工项目
工程地点重庆市渝北区
交底部位给水、排水管道施工交底日期年月日
主持单位中国建筑第八工程局有限公司主持人
交底内容简述:
一、设计概述
C2D1地块的管线主要包含给水、雨水、污水、电力电缆、通信管线等,场内生活生产用水与消防用水合用一条管线,给水管随地势敷设,管中心低于地面2.0m。

给水管材采用钢丝网骨架塑料复合管,热熔连接。

现场雨水管网沿场内道路网布置在道路红线范围内,为场内规划发展区域留出接口。

管道采用HDPE 塑钢缠绕排水管,环刚度SN12.5,不锈钢卡箍连接,主干管最小管径为DN300,雨水支管全部采用DN300管道,坡度不小于1%,雨水口布置间距30~50米。

雨水管网充分利用场地地势条件,重力流排放。

各地块内均预留雨水检查井,方便地块内雨水系统的接入。

雨水口井圈表面高程比该处道路路面低30mm,并与附近路面顺坡。

主线道路中央分隔带采用植草绿化,为了防止从中央分隔带渗下的雨水积聚在分隔带内浸泡路面基层影响道路的耐久性。

通过纵向和横向管道每60米左右排到检修道内的雨水检查井。

污水管网结合场内道路网布置在道路红线范围内,为场内规划发展区域留出接口(检查井)。

污水管道采用HDPE塑钢缠绕排水管,环刚度SN12.5,不锈钢卡箍连接,污水管直径不小于DN300,最小设计流速0.6m/s。

雨污水排水管线的竖向高程按图纸确定,在管线之间交叉时,管线之间的避让原则:压力管让重力自流管线,易弯曲管径管线让不易弯曲管径管线,分支管线让主干管线,小管径管线让大管径管线,工程量小的让工程量大的。

本工程管线之间避让优先关系为污水(或雨水)管线——电力电缆—通信管线—给水管线—照明电缆,施工时,参照管位示意图及管线综合交叉口竖向设计图灵活调整。

二、材料性能要求:
管节及管件的规格、性能应符合国家有关标准的规定和设计要求。

进入施工现场时其外观质量应符合下列规定:
渝市政竣-12
(4)对无表面镀层的端面裸露的钢丝,应进行防渗密封处理。

HDPE塑钢缠绕排水管采用卡箍式连接,橡胶套分两层,内层薄橡胶套,外层发泡橡胶板,在橡胶板外侧采用不锈钢套紧固,密封快在出厂前预制,连接大样图见图2。

连接要求如下:(1)连接前先检查管材表肋片顶面是否平整,有无凸凹及钢带裸露。

检查塑料密封块是否焊接牢固,与管体和肋片之间有无缝隙,如不符合要求应及时修补。

(2)清除管内杂物,清洁管端连接部位。

(3)将管道放在地基上,对齐管道,管道连接处的地基上应有适合连接操作的操作坑。

(4)将橡胶套套人管材端部,套人长度为橡胶套的一半,然后将另一半翻折回来套在同一管端。

(5)将两根管材管端对正( 轴线平直),并留出不小10mm的伸缩间隙然后将橡胶套翻回套在另一侧管端。

(6)将发泡橡胶板缠绕在橡胶套外面,发泡橡胶板应自然均匀贴合在橡胶套外,对口自然对靠且处于管顶中部,用胶带粘和固定。

(7)将不锈钢活套圈套在橡胶板外。

对不锈钢活套(供应状态为平板)的弯曲成型过程中,应保持连续圆顺的变形,不得出现死弯或折皱。

不锈钢套弯曲围套到位后,穿上并逐渐拧紧螺栓,拧紧时应边紧边用橡皮锤敲击不锈钢套外表面,保证不锈钢套与橡胶套均匀贴合,敲击力应适度,不得使板面上出现塑性凹陷。

图2:卡箍式连接大样图
5、沟槽回填
给水管在水压试验、雨污水管道在闭水试验合格之后及时进行沟槽回填,回填应从管道、检查井等构筑物两侧同时对称进行,从管底基础至管顶以上0.5m范围内,必须采用人工回填,严禁用机械推土回填,回填采用原状土。

图4:地面操作钢筋混凝土矩形立式闸阀井大样图
室外消火栓按照《室外消火栓安装》01S201第21页支管安装、第24页干管安装进行施工,见图5消火栓采用SA100/65-1.0MPa型,设一个DN100的出水口和一个DN65的出水口。

消防栓弯管底座及三通下设支墩,支墩要托紧弯管或三通底部。

图5:室外消火栓大样图(左:干管深装;右:支管深装)
2、雨、污水井设计
雨水井以管径为依据按照《排水检查井》02S515第13、16、18页圆形混凝土雨水检查井,第33页矩形直线型雨水检查井,第35页矩形三通混凝土雨水检查井进行施工。

污水检查井做法第22页圆形污水混凝土检查井组织施工。

井墙及底板混凝土强度为C20S4,盖板采用C25,井基采用C20混凝土。

钢筋锚固长度为35d,搭接长度为42d,混凝土净保护层厚度为35mm,座浆及抹三角灰均采用1:2水泥砂浆。

浇槽用M7.5水泥砂浆砌筑M10砖,1:2防水水泥砂浆抹面,厚度为20mm。

井室高度自井底至盖板高度
1、雨水口设计
雨水口做法按照《雨水口》05S518第10页砖砌偏沟式双篦雨水口(铸铁井圈)施工,见图6所示。

雨水口用M10水泥砂浆砌MU10砖,基础为C20混凝土基础,铸铁井圈与雨水口坐20mm厚1:3水泥砂浆。

过梁采用C30混凝土,保护层厚度为30mm,构件表面要求平直压光。

雨水口篦子采用球墨铸铁QT500-7,防腐采用涂沥青清漆一道。

2、施工流程及方法
施工工艺流程:测量放线→逐段下挖→雨水口连接管铺设→雨水口砌筑
1)基层施工验收合格后,测量工按道路图纸的设计位置放出雨水口及连接管的位置线。

2)按测量工放出的槽边线人工开挖至设计支管(雨水口)槽底。

3)按设计坡度进行雨水口连接管的铺设,铺设坡度不小于设计坡度。

4)雨水口采用M10水泥砂浆砌筑MU10砖。

5)雨水口周围按设计要求回填。

6)在道路凹曲线段布置雨水口时必须设在最低处,施工中应根据实际情况合理调整,双篦雨水口泄水能力要求不应低于35L/s。

7)雨水口深度取1000mm。

8)雨水口圈面高程应比附近路面低3cm,且应与附近路面接顺;管口与井内墙平。

图6 砖砌偏沟式双篦雨水口(铸铁井圈)大样图
3、质量要求
1)砌体砂浆必须嵌缝饱满、密实,无竖向通缝;砌体砂浆的抗压强度应符合设计要求,管材应符合设计要求。

2)雨水口主控项目与一般项目允许偏差必须符合规范设计要求,平面尺寸偏差不超过±10mm,高程误差不超过-10mm,混凝土井圈加工尺寸偏差±2mm;
3)雨水口内壁勾缝应直顺、坚实,不得漏勾、脱落。

4)井框、井篦应完整无损,安装平稳牢固,铸铁篦子及铸铁井圈偏差不超过±1mm。

5)雨水口管坡不小于1%。

6)井周回填必须满足路基要求。

7)支管应支顺,管内必须清洁,不得有错口“舌头灰”、反坡、凹兜存水及破损现象。

管头应与井壁平齐,不得有破口朝外。

参加交底人员:
1管道位置偏移或积水
9。
