隧道联络通道冻结法施工及验收规范
隧道联络通道冻结法施工及验收规范

隧道联络通道冻结法施工及验收规范(征求意见稿)2018年10月8日前言本规范是根据《国家能源局综合司关于印发2017年能源领域行业标准制(修)订计划及英文版翻译出版计划的通知》(国能综通科技〔2017〕52号)的要求,由中煤第五建设有限公司会同有关单位组成编制组编制而成。
编制过程中,遵照国家基本建设的有关方针和政策,认真总结了近年来经实践证明有效和成熟的科技成果和技术工艺,以多种形式征求了全国市政工程系统有关方面专家和单位的意见,经反复研究,多次修改,最后经审查定稿。
本规范共分10章和3个附录等,包括总则、术语、基础资料、施工准备、冻结及相关设计、冻结施工、开挖与支护、监测与监控、验收、安全与绿色施工等。
本规范由国家能源局负责管理和对强制性条文的解释,由中国煤炭建设协会负责日常管理,由中煤第五建设有限公司负责具体条款内容的解释。
在本规范执行工程中,如有新的建议或意见,请将意见寄送中煤第五建设有限公司(地址:江苏省徐州市淮海西路241号,邮政编码:221006 邮箱:*************),以供今后修订时参考。
本规范主编制、参编单位、参加单位、主要起草人和主要审查人:主编单位:中煤第五建设有限公司中煤隧道工程有限公司河南能源化工建设集团有限公司参编单位:主要起草人:主要审查人:目次1 总则 (1)2 术语 (2)3 基本规定 (6)4 施工准备 (7)4.1一般规定 (7)4.2基础资料 (8)4.3现场准备 (9)5 冻结及相关设计 (10)5.1一般规定 (10)5.2冻结壁设计 (12)5.3冻结孔设计 (16)5.4初衬设计 (18)5.5预应力支架设计 (18)5.6防护门设计 (19)5.7保温设计 (19)5.8冷冻站设计 (20)5.9供电系统 (25)6 冻结施工 (27)6.1一般规定 (27)6.3冻结管安装 (30)6.4供液管安装 (31)6.5冷冻站安装 (32)6.6冷冻站运转 (33)6.7冻结壁检测与判定 (34)6.8冷冻站停冻与拆除 (36)7 开挖与支护 (37)7.1一般规定 (37)7.2 预应力支架及防护门安设 (37)7.3开挖准备及试挖 (38)7.4开挖 (39)7.5初衬施工 (40)7.6防水施工 (42)7.7永久结构施工 (43)7.8冻结孔充填与封堵 (45)7.9充填与融沉注浆 (45)8 监测与监控 (48)8.1一般规定 (48)8.3监控要求 (48)9 验收 (52)9.1一般规定 (52)9.2初期支护验收 (52)9.3防水层验收 (53)9.4永久结构、成品验收 (53)10 安全与绿色施工 (54)10.1安全 (54)10.2绿色施工 (54)附录A 钻孔施工原始记录表 (56)附录B 钻孔打压原始记录表 (57)附录C 冷冻站运转记录表 (58)本规范用词说明 (59)引用标准名录 (60)条文说明 (61)Contents1 general rule (1)2 terms (2)3 basic provisions .................................................... . 64 construction preparation ............................................. .7 4.1 General rule ....................................................... .7 4.2 basic data......................................................... .84.3 site preparation................................................... .95 freezing and related design (10)5.1 general rule (10)5.2 freezing wall design (12)5.3 freezing hole design (16)5.4 primary lining design (18)5.5 design of prestressed support (18)5.6 protection door design (19)5.7 insulation design (19)5.8 freezing station design (20)5.9 power supply system (25)6 freezing construction (27)6.1 general rule (27)6.2 freezing hole construction (27)6.3 freezing pipe installation (30)6.4 installation of liquid supply pipe (31)6.5 freezing station installation (32)6.6 refrigerating station running (33)6.7 freezing wall detection and determination (34)6.8 freezing and dismantling of refrigerating station (36)7 excavation and support (37)7.1 general rule (37)7.2 prestressed support and protective door (37)7.3 excavation preparation and trial excavation (38)7.4 excavation (39)7.5 lining construction (40)7.6 waterproof construction (42)7.7 permanent structure construction (43)7.8 freezing hole filling and plugging (45)7.9 filling and thawing grouting (45)8 monitoring and monitoring (48)8.1 general rule (48)8.2 monitoring content (48)8.3 monitoring requirements (48)9 acceptance (52)9.1 general rule (52)9.2 initial support check (52)9.3 waterproof layer acceptance (53)9.4 permanent structure, finished product acceptance (53)10 safety and green construction (54)10.1 safety (54)10.2 green construction (54)Appendix A borehole construction record (56)Appendix B drill down original record (57)Appendix C operation chart of refrigerating station (58)The specification specifies (59)Quotation standard list (60)Clause (61)1总则1.0.1 为加强隧道联络通道冻结法施工管理,统一隧道冻结法施工技术及质量验收标准,确保施工过程的工程安全,环境安全和工程质量制定本规范。
冻结法超长联络通道施工工法(2)

冻结法超长联络通道施工工法冻结法超长联络通道施工工法一、前言:冻结法超长联络通道施工工法是一种用于在地下或水下埋设超长联络通道的工程方法。
该工法通过冻结地下或水下土层,形成强固的冻土墙来确保施工安全和稳定性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点:冻结法超长联络通道施工工法具有以下几个特点:1. 高度安全性:通过形成冻土墙,有效地防止地下水和土壤的塌方,确保施工过程中的安全。
2. 施工周期短:冻结法可以快速形成冻土墙,大大缩短了施工时间,提高了施工效率。
3. 适应性强:该工法适用于不同类型的土质和水质条件下的超长联络通道施工,具有良好的适应性。
4. 环境友好:施工过程中不排放任何有害物质,对周围环境没有污染。
三、适应范围:冻结法超长联络通道施工工法广泛适用于公路、铁路、隧道等工程的建设过程中的土壤处理和支护工程。
特别适合于软弱土壤条件下的施工,可以有效地提高工程的质量和安全性。
四、工艺原理:冻结法超长联络通道施工工法的工艺原理是通过循环注冷剂来冷却土层,形成冻结区域,将土壤凝固成冻土墙,以提供足够的支护力。
通过分析施工工法与实际工程之间的联系以及采取的技术措施,可以清楚地了解该工法的理论依据和实际应用。
五、施工工艺:1. 土层准备:清理施工区域,并确保土层的平整度和光洁度。
2. 钻孔:根据设计要求,进行钻孔作业。
每隔一定距离进行钻孔,孔径和孔深根据设计要求而定。
3. 冷却注浆:在钻孔孔壁上进行冷却注浆,注入冷却剂冷却土层,并通过管线系统循环使用。
4. 冻结成冻土墙:循环注冷剂使土层温度逐渐下降,达到凝固和冻结的温度,形成冻土墙。
5. 支护施工:在冻土墙的内外侧进行支护工程,保证冻土墙在施工过程中的稳定性。
6. 施工完成:达到设计要求后,进行联络通道的具体施工和完善工程。
六、劳动组织:冻结法超长联络通道施工工法需要合理组织施工人员,包括现场监理、工程师、施工人员和操作人员等。
地铁隧道联络通道工程地层冻结法施工技术

地铁隧道联络通道工程地层冻结法施工技术发布时间:2023-02-01T03:27:42.754Z 来源:《工程管理前沿》2022年第18期作者:张松[导读] 目前,我国的地铁工程已经进入了加速阶段,许多线路正在施工,一些大的工程正在进行,张松中铁一局集团城市轨道交通工程有限公司江苏省无锡市 214000摘要:目前,我国的地铁工程已经进入了加速阶段,许多线路正在施工,一些大的工程正在进行,已经有30多个城市已经建成。
跨线隧道施工是地铁隧道建设中的一个关键环节,也是一个危险累积期。
合理的冻结方案对确保项目的安全运行至关重要,通过实际应用,证明了冻结法是一种有效、安全可靠的方法。
传统的跨槽孔冻结技术在设计、施工方面较为成熟,但在特殊环境、承压含水层、特殊环境等条件下,仍然存在一些技术问题。
因此,本文就地铁隧道联络通道工程地层冻结法施工技术展开了详细的论述。
关键词:地铁隧道;联络通道;冻结法1.冻结法施工技术的原理冻结技术在地层加固中得到了广泛的应用。
以人工制冷技术为主,建立了低温管路系统。
利用低温制冷剂的循环系统,将制冷能力持续传输至地表,从而将土壤含水量降至零点以下,从而实现冻结。
在此基础上,通过冰的黏结作用,将土壤固化为不渗透的整体结构,从而提高土壤的强度、稳定性和不渗透性,从而在地下排水中起到防护的作用,并能有效地抵御岩土的压力,保证施工和支护的安全。
按照制冷方式的不同,冷冻方式可以分为两种:循环制冷和直接制冷。
循环制冷系统的核心理念是:以氨、氟利昂为制冷剂,以盐水为制冷剂。
这种方法具有成本低廉、应用范围广等特点。
低温液态氮及其他有关物质是直接制冷的制冷剂。
利用水泵装置,将低温流体经冷却管道送入地层,冻结地层。
鉴于循环制冷方式和直接制冷方式的特性,本工程选择了循环制冷方式。
2.冻结加固方案的设计要点 (1)根据现场条件,横穿隧道应按水平或斜向设置,并在各孔内设置有孔板。
针对钻机施工中,泥浆水易于涌出,在钻孔入口处设有专用的封堵装置。
冷冻法联络通道施工强制要求

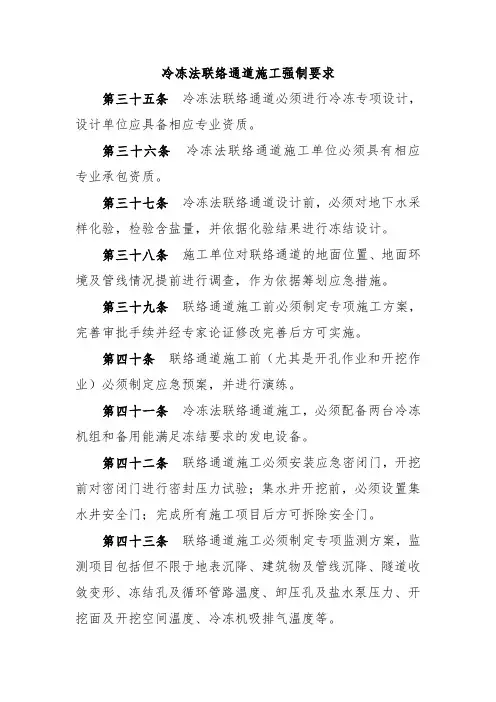

冷冻法联络通道施工强制要求第三十五条冷冻法联络通道必须进行冷冻专项设计,设计单位应具备相应专业资质。
第三十六条冷冻法联络通道施工单位必须具有相应专业承包资质。
第三十七条冷冻法联络通道设计前,必须对地下水采样化验,检验含盐量,并依据化验结果进行冻结设计。
第三十八条施工单位对联络通道的地面位置、地面环境及管线情况提前进行调查,作为依据筹划应急措施。
第三十九条联络通道施工前必须制定专项施工方案,完善审批手续并经专家论证修改完善后方可实施。
第四十条联络通道施工前(尤其是开孔作业和开挖作业)必须制定应急预案,并进行演练。
第四十一条冷冻法联络通道施工,必须配备两台冷冻机组和备用能满足冻结要求的发电设备。
第四十二条联络通道施工必须安装应急密闭门,开挖前对密闭门进行密封压力试验;集水井开挖前,必须设置集水井安全门;完成所有施工项目后方可拆除安全门。
第四十三条联络通道施工必须制定专项监测方案,监测项目包括但不限于地表沉降、建筑物及管线沉降、隧道收敛变形、冻结孔及循环管路温度、卸压孔及盐水泵压力、开挖面及开挖空间温度、冷冻机吸排气温度等。
第四十四条联络通道开挖前必须根据钻孔施工记录、冻结情况绘制孔位交圈图,并分析冷冻帷幕交圈效果。
第四十五条联络通道开挖前必须进行开挖条件验收。
第四十六条钻进孔和钻出孔施工时必须设置孔口止水装置(防喷涌),且使用二次开孔工艺。
第四十七条钻孔末端位移偏差不得大于100mm。
第四十八条监理单位必须对融沉注浆过程进行旁站监督。
第四十九条所有开挖作业必须遵循“先探后挖”原则。
第五十条联络通道集水井与隧道连结的排水管,应使用不锈钢管,不锈钢管的材质应符合设计要求。
排水钢管与隧道钢环要焊接,与集水井壁的连接应设止水环。
坚持报验制度,监理旁站监督,并做详细记录。
第五十一条喇叭口开挖施工必须坚持报验制度,喇叭口部钢管片背面要设置遇水膨胀止水条,并埋设全断面注浆管,及时注浆,喇叭口开挖与混凝土浇筑过程监理必须旁站监督,并做详细记录。
联络通道冻结法施工方案2

联络通道冻结法(冷冻法)施工方案一、工程概况让我们来了解一下工程概况。
本次工程位于城市繁华地段,地下管线复杂,为了保证施工安全、顺利进行,我们决定采用联络通道冻结法施工。
1.工程地点:市路2.工程性质:地铁联络通道施工3.施工方法:联络通道冻结法二、施工原理及设备我要详细介绍一下联络通道冻结法的施工原理及设备。
1.施工原理:通过在联络通道周围布置冻结管,注入液态二氧化碳,使土壤中的水分结冰,形成冻结帷幕,从而隔离地下水,达到安全施工的目的。
2.施工设备:冻结管:用于注入液态二氧化碳,形成冻结帷幕。
冷却系统:用于将液态二氧化碳冷却至所需温度。
循环泵:用于循环液态二氧化碳,保持冻结帷幕的稳定性。
三、施工步骤及要点1.施工前期准备:主要包括现场调查、编制施工方案、办理相关手续等。
2.冻结管布设:根据设计要求,在联络通道周围布置冻结管,确保冻结帷幕的完整性。
3.注入液态二氧化碳:通过冷却系统将液态二氧化碳注入冻结管,形成冻结帷幕。
4.冻结帷幕监测:实时监测冻结帷幕的稳定性,发现问题及时调整。
5.施工过程中注意事项:确保冻结管布设的准确性,避免因冻结管位置不准确导致冻结帷幕不完整。
控制液态二氧化碳的注入速度,避免因注入速度过快导致冻结帷幕不稳定。
加强现场监测,发现异常情况立即采取措施,确保施工安全。
四、施工安全及环保措施1.安全措施:加强现场安全管理,严格执行安全规定。
配备专业的施工队伍,提高施工人员的安全意识。
定期进行安全培训,提高施工人员的安全技能。
2.环保措施:严格控制液态二氧化碳的排放,避免对环境造成污染。
采用先进的施工设备,降低噪音污染。
施工过程中,加强对周围环境的影响评估,确保施工对环境的影响降到最低。
五、施工进度及验收1.施工进度:根据工程要求,制定详细的施工计划,确保工程按时完成。
2.验收标准:按照国家相关标准,对冻结帷幕的稳定性、施工质量等进行验收。
我要感谢团队的支持与配合,让我们一起为这个项目努力,共创辉煌!1.冻结管布设精准度注意事项:冻结管的位置必须精确,稍有偏差就可能导致冻结帷幕不完整,影响施工安全。
冻结法联络通道施工工法

7、冻结法联络通道施工工法7.1 施工顺序在第一台盾构机掘进贯通后立即开始联络通道施工,采用冻结法进行地层加固,然后采用矿山法在区间隧道内直接进行联络通道的开挖、初期支护、防水和衬砌施工。
由于盾构隧道内施工空间狭小,机械设备运输、转场困难,选择从最先贯通的隧道内向另外一侧隧道侧施工。
由于冻结加固和后续结构施工工序之间工艺要求衔接紧密,合理的安排各个联络通道的开工时间,是实现联络通道安全、快速施工的关键。
7.2施工流程①施工准备→②冻结孔施工和冻结管路安装→③积极冷冻,隧道管片加固保暖→④水平钻孔检验冻结效果→⑤打开钢管片→⑥联络通道开挖并实施临时支护,全过程维护冷冻→⑦防水层施工联络通道内衬结构施工→⑧冻结孔封孔、地层跟踪注浆、撤离。
7.3冻结加固方案施工7.3.1 冻结帷幕7.3.2 冻结孔布置及制冷(1)冻结孔的布置冻结孔开孔间距:冻结孔取0.8~1.0m。
冻结孔偏斜控制,原则上不允许内偏,为减少冻土挖掘量,应控制终孔径向外的偏角在0.5~1.0°范围。
终孔间距最大控制在1.4m之内。
根据施工工艺确定,冻结管选用φ89×8mm低碳钢无缝钢管。
联络通道冻结施工冻结孔布置形式及数量见表。
联络通道冻结施工冻结孔布置形式及数量一栏表(2)制冷①冻结参数确定设计盐水温度为-28℃~-30℃。
冻结壁厚度:3.0m。
冻结孔单孔流量不小于4m3/h。
冻结孔终孔间距Lmax≤1400mm,冻结帷幕交圈时间为35天,达到设计厚度时间为45天。
积极冻结时间为50天,维护冻结时间为60天。
为保证缩短冻结时间,保证整体冻结效果,在另一侧盾构隧道的联络通道冻结相应位置处在管片内部设置保温层。
测温孔和泄压孔分别为8个和4个,具体位置视现场情况而定。
测温孔一般定在终孔间距较大的位置。
②需冷量和冷冻机选型冻结需冷量计算:Q=1.2·π·d·H·K式中:H—冻结总长度;d—冻结管直径:φ89×8mm;K—冻结管散热系数:1.2;将上述参数代入公式得:Q=1.2·π·d·H·K =61989Kcal/h选用YSLGF300型螺杆机组2台套,设计工况制冷量为87500 Kcal/h,电机功率95KW。
区间隧道冻结法施工

区间隧道冻结法施工一、冻结施工过程1.水平冻结孔施工水平冻结孔施工采用二次开孔工艺,以防钻透地下结构体时大量出泥出水。
一次开孔采用金刚石取心钻在地下结构体上钻进300mm左右深度(不钻透结构体)。
一次开孔钻进完毕下入孔口管并安装阀门,进行二次开孔钻进,直至钻透结构体。
结构体钻透后,立即退出开孔钻头、关闭阀门。
用夯管法下冻结管,夯管和钻进时安装类似轴封的孔口止水装置。
对需要穿透地下结构体的冻结孔应先用夯管法下套管,套管下至结构体墙面,然后用钻机在套管中钻透结构体,再用夯管法下入冻结管。
钻进结构体时钻头部位应安装逆止阀和岩心管。
下完冻结管后,对冻结管与孔口管及套管间的间隙和孔口附近地层进行注浆充填。
下泄压管(滤水管)时,在泄压管内装满三合土以防夯进泄压管时出水影响施工。
应确保冻结孔定位准确。
冻结管夯进时,预设朝隧道外结构面法向的外偏角宜为0.5°~1°,以防冻结孔太靠近开挖面影响冻结壁有效厚度。
当钻进流沙层时需注意以下事项:安装孔口管后先注浆封堵,防止钻孔时漏水;钻孔中带水钻进,有部分水砂流出,所以钻孔施工结束后要及时适量补注双液水泥浆,防止地表下沉及封闭孔口防止漏水带来大的事故;要注意测斜、测深、打压、试漏;要达到钻孔设计及规范要求。
2.地层冻胀和融沉控制措施考虑到开挖时为确保冻结帷幕的有效厚度(开挖时不被挖掉)、少挖冻土方便施工,要合理布置冻结孔圈径。
在冻结壁内未冻土中设泄压孔,通过放水、排泥来减小冻结壁内的水土压力和消散作用在既有结构体上的冻结附加力。
泄压孔采用φ140mm以上的钻孔。
泄压孔滤管不包纱网,以便在冻胀引起地层压缩时,可从泄压孔泄水或排除部分土体。
施工中应根据既有结构体及地层变形监测结果和泄压孔中的水压变化情况进行泄压。
既有结构体附近应适当增设冻结孔和加热孔,加热孔兼作测温孔,应根据工程监测结果合理调整冻结孔的供冷量。
特殊情况下可通过在加热孔中循环热水来迅速提高冻结壁温度使冻结壁软化,从而减小冻胀力。
特殊条件下的地铁盾构区间联络通道冻结施工工法(2)

特殊条件下的地铁盾构区间联络通道冻结施工工法特殊条件下的地铁盾构区间联络通道冻结施工工法一、前言地铁盾构施工是一项复杂而困难的工程,特别是在特殊地质条件下的区间联络通道施工更是具有挑战性。
为了确保施工的安全和稳定,特殊条件下的地铁盾构区间联络通道冻结施工工法应运而生。
该工法通过冻结地层以防止地下水的渗透,并采用特殊的施工工艺和技术措施来进行施工,保证工程的顺利进行。
二、工法特点 1. 冻结施工:采用液态氮等低温冷却介质,将地层冻结形成冻土墙,避免水压力破坏和地层塌陷。
2. 施工速度快:相比传统的盾构施工,冻结施工可以大幅缩短施工周期,提高施工效率。
3. 易于控制:冻结施工过程中的温度、冻结深度等参数可以进行精确控制,使施工过程稳定可控。
4. 环境友好:冻结介质可回收利用,对环境没有污染,符合环保要求。
三、适应范围该工法适用于地质条件特殊、地下水位较高、砂层易涌水等情况下的地铁盾构施工,特别是在区间联络通道施工中效果显著。
四、工艺原理冻结施工工法通过将液态氮注入地下,冷却地层,使地层中的水分达到冻结状态,形成冻土墙。
这样可以防止地下水的渗透,确保地面和盾构隧道的稳定。
同时,施工过程中采取各种技术措施,如注浆、加固等,以加强施工工程的安全性和稳定性。
五、施工工艺1. 地层调查:通过地质勘探和水文地质调查,了解地下水位、地质条件和水文特点,为冻结施工提供依据。
2. 设计方案:根据实际情况确定冻结施工的参数和工艺,包括冻结介质的选择、施工温度、冻结深度等。
3. 施工准备:准备所需的材料和设备,如液态氮储存设备、管道系统、注浆设备等。
4. 冻结施工:将液态氮注入地下,冷却地层,形成冻土墙。
根据设计参数进行冻结时间的控制。
5. 注浆加固:在冻结区域进行注浆加固,以增加地下结构的稳定性。
6. 盾构施工:在冻结区域内进行盾构施工,注意与冻结区域的密切配合。
六、劳动组织冻结施工需要专业的施工团队,组织人员合理分工,协调工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隧道联络通道冻结法施工及验收规范TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-隧道联络通道冻结法施工及验收规范(征求意见稿)2018年10月8日前言本规范是根据《国家能源局综合司关于印发2017年能源领域行业标准制(修)订计划及英文版翻译出版计划的通知》(国能综通科技〔2017〕52号)的要求,由中煤第五建设有限公司会同有关单位组成编制组编制而成。
编制过程中,遵照国家基本建设的有关方针和政策,认真总结了近年来经实践证明有效和成熟的科技成果和技术工艺,以多种形式征求了全国市政工程系统有关方面专家和单位的意见,经反复研究,多次修改,最后经审查定稿。
本规范共分10章和3个附录等,包括总则、术语、基础资料、施工准备、冻结及相关设计、冻结施工、开挖与支护、监测与监控、验收、安全与绿色施工等。
本规范主编制、参编单位、参加单位、主要起草人和主要审查人:主编单位:中煤第五建设有限公司中煤隧道工程有限公司河南能源化工建设集团有限公司参编单位:主要起草人:主要审查人:目次Contents1 general rule............................................................................. (1)2 terms (2)3 basic provisions .................................................... . 64 construction preparation ............................................. .7General rule ....................................................... .7basic data......................................................... .8site preparation................................................... .95 freezing and related design (10)general rule (10)freezing wall design (12)freezing hole design (16)primary lining design (18)design of prestressed support (18)protection door design (19)insulation design (19)freezing station design (20)power supply system (25)6 freezing construction (27)general rule (27)freezing hole construction (27)freezing pipe installation (30)installation of liquid supply pipe (31)freezing station installation (32)refrigerating station running (33)freezing wall detection and determination (34)freezing and dismantling of refrigerating station (36)7 excavation and support (37)general rule (37)prestressed support and protective door (37)excavation preparation and trial excavation (38)excavation (39)lining construction (40)waterproof construction (42)permanent structure construction (43)freezing hole filling and plugging (45)filling and thawing grouting (45)8 monitoring and monitoring (48)general rule (48)monitoring content (48)monitoring requirements (48)9 acceptance (52)general rule (52)initial support check (52)waterproof layer acceptance (53)permanent structure, finished product acceptance (53)10 safety and green construction (54)safety (54)green construction (54)Appendix A borehole construction record (56)Appendix B drill down original record (57)Appendix C operation chart of refrigerating station (58)The specification specifies (59)Quotation standard list (60)Clause (61)1 总则为加强隧道联络通道冻结法施工管理,统一隧道冻结法施工技术及质量验收标准,确保施工过程的工程安全,环境安全和工程质量制定本规范。
本规范适用于以氯化钙盐溶液(简称盐水)为冷媒剂制冷系统的水平及近水平隧道联络通道冻结法施工及工程质量验收。
隧道联络通道施工合同和工程技术文件对施工质量的要求应符合本规范的规定。
隧道联络通道的施工应推广应用成熟的新工艺、新技术、新设备、新材料。
隧道联络通道冻结法施工除应符合本规范外,尚应符合国家有关标准的规定。
2 术语联络通道 contact passage隧道之间设置的横向逃生通道。
通道及泵站因其紧急疏散和汇集、排放区间积水的双重功能而被相辅应用。
本规范中的联络通道是通道和泵站的统称。
冻结法 ground freezing method在施工地下构筑物之前,用人工冻结的方法,对构筑物周围含水地层进行冻结,形成具有临时承载和隔水作用并满足工程施工安全需要的冻结壁,然后在冻结壁的保护下进行构筑物掘砌作业的一种施工方法。
清水系统 clean water system冷却塔与清水泵、闸阀、管路组装在一起形成的清水循环。
盐水箱与盐水泵、闸阀、管路组装在一起形成的盐水循环。
制冷系统 refrigeration system冷冻机与闸阀、管路组装在一起形成制冷系统。
冻土圆柱 frozen soil column冻结器与周围含水地层发生热交换并使周围含水地层冻结所形成的近似圆形的冻土柱。
冻结壁 frozen soil wall用冻结技术在构筑物周围地层所形成的具有一定厚度和强度的连续冻结岩土体。
又称冻土帷幕或冻土墙。
冻结壁由两两相交的冻土圆柱组成,相邻冻土圆柱的交界面称冻结壁界面。
冻结壁厚度 frozen soil wall thickness冻结壁壁面上任一点与另一壁面之间的最小距离。
设计冻结壁厚度系指在拟建构筑物开挖面外侧冻结壁所要达到的最小厚度。
有效冻结壁厚度为拟建构筑物开挖面外侧冻结壁所达到的厚度。
冻结壁平均温度 average temperature of frozen soil wall设计冻结壁冻结范围内温度分布的平均值。
从地层冻结开始至构筑物周围主要冻结器布置圈上所有相邻的冻结器所形成的冻土圆柱按设计要求完全相交所需的时间。
从地层冻结开始至冻结壁达到设计要求所需的时间。
也称积极冻结期。
冻结壁达到设计要求后,为了保证构筑物施工过程中的安全,继续向冻结器输送冷量,以维持冻结壁满足设计要求的一段时间。
也称维护冻结期。
按设计要求布置在联络通道周围用于安装冻结器的钻孔,有水平孔、倾斜孔之分。
冻结孔一般沿围绕构筑物的环线布置,该环线称冻结孔布置圈。
相邻两冻结孔之间的距离。
冻结孔不同深度处的冻结孔间距一般也是不同的。
相邻冻结孔孔口之间的距离称冻结孔开孔间距。
实际施工完成的冻结孔间距称冻结孔成孔间距。
安设在冻结孔内,用以循环冷媒剂并与地层进行热交换的装置。
冻结器由冻结管和置于冻结管内的供液管等组成。
用来观测和释放土层冻胀压力的孔。
布置在冻结壁及冻结降温区内、用于安装温度传感器监测不同时期地层温度分布状况的钻孔。
测温数据用来计算冻结壁扩展速度、冻结壁厚度和冻结壁平均温度等冻结壁形成特性参数。
用以检查土体冻结效果的检验孔。
检查冻结孔、测温孔、泄压孔在不同深度上的偏斜值和偏斜方位的工作。
检查冻结孔、测温孔、泄压孔的实际深度的工作。
在拟建联络通道附近集中安设制冷设备和设施的场所。
冷冻站主要由制冷剂(氟利昂等)循环系统、冷媒(盐水等)循环系统、冷却水循环系统及供电系统构成。
冻结法施工完成后,冻土在自然条件下缓慢解冻。
冻结法施工完成后,利用人工致热的方法将原冻结壁强制快速解冻。
联络通道掘进后未初次支护的通道。
联络通道正常钻孔前,在钻孔位置埋设一段带有法兰的钢管,是安装其它装置的基础这段钢管即为孔口管。
联络通道正常钻孔前,在孔口管上安装的用于防止钻进时泥水或砂喷涌的控制装置。
冻土融化时的下沉现象。
包括与外荷载无关的融化沉降和与外荷载直接有关的压密沉降。
人工冻结对地层土体产生的膨胀现象。
用于通道开挖过程中防止涌水、涌沙的安全门。
对隧道可施加预应力的一种被动支架,防止因冻胀、融沉对隧道产生的变形。
打透两条隧道,向开挖面对侧供盐水的孔。
并用来检查隧道线间距、里程及标高。
对土体与初期支护、初期支护与二衬之间的裂隙用浆液进行充填的方法。
对地层自然或强制解冻造成土体融沉的一种注浆控制方法。
3 基本规定盾构始发与接收冻结法施工应符合工程设计、施工组织设计、作业规程及施工安全措施等技术文件的规定。
要求技术文件编制应采用先进的技术工艺,提出明确的工程质量标准和要求,制定相应的质量保证措施。
隧道联络通道冻结法施工现场质量管理应具有适用的施工技术标准、健全的质量管理体系。
隧道联络通道冻结工程施工质量控制应符合下列规定:主要材料、半成品、成品、构配件符合设计要求应进行现场验收,按有关规定复验,并应经监理单位确认。
施工材料、设备和构件,必须符合设计要求及有关规范和产品质量标准,并应具有合格证明。
