设备监造计划(通用)精编版

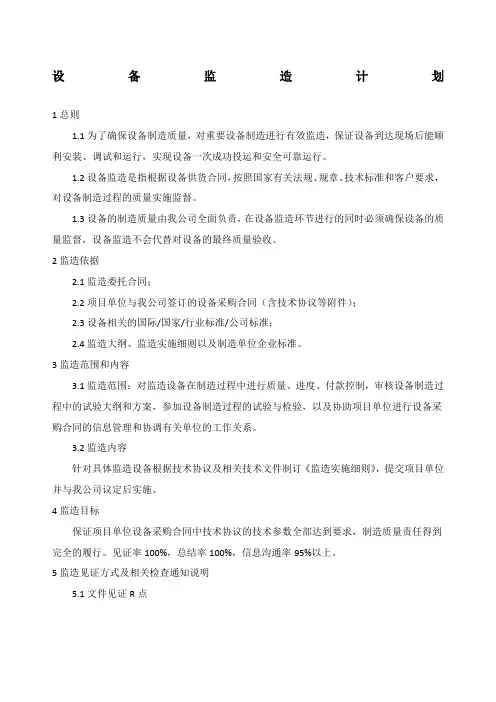

设备监造计划通用

设备监造计划1总则1.1为了确保设备制造质量,对重要设备制造进行有效监造,保证设备到达现场后能顺利安装、调试和运行,实现设备一次成功投运和安全可靠运行。
1.2设备监造是指根据设备供货合同,按照国家有关法规、规章、技术标准和客户要求,对设备制造过程的质量实施监督。
1.3设备的制造质量由我公司全面负责,在设备监造环节进行的同时必须确保设备的质量监督,设备监造不会代替对设备的最终质量验收。
2监造依据2.1监造委托合同;2.2项目单位与我公司签订的设备采购合同(含技术协议等附件);2.3设备相关的国际/国家/行业标准/公司标准;2.4监造大纲、监造实施细则以及制造单位企业标准。
3监造范围和内容3.1监造范围:对监造设备在制造过程中进行质量、进度、付款控制,审核设备制造过程中的试验大纲和方案,参加设备制造过程的试验与检验,以及协助项目单位进行设备采购合同的信息管理和协调有关单位的工作关系。
3.2监造内容针对具体监造设备根据技术协议及相关技术文件制订《监造实施细则》,提交项目单位并与我公司议定后实施。
4监造目标保证项目单位设备采购合同中技术协议的技术参数全部达到要求,制造质量责任得到完全的履行。
见证率100%,总结率100%,信息沟通率95%以上。
5监造见证方式及相关检查通知说明5.1文件见证R点监造人员审查设备制造单位提供的文件。
内容包括原材料、元器件、外购外协件的质量证明文件,施工组织设计、技术方案、人员资质证明、进度计划,制造过程中的检验、试验记录等。
由监造人员对符合要求的资料予以签认。
5.2现场见证W点对复杂的关键工序、测试、试验要求进行旁站监造,提前通知监造人员,监造人员到达现场进行见证和监造,现场见证项目应有监造人员在场对设备的试验、检验等过程进行现场监督检查,对符合要求的予以签认。
5.3停工待检H点指重要工序节点、隐蔽工程、关键的试验验收点或不可重复试验验收点。
停工待检项目必须有监造人员参加,现场检验签证后方能转入下道工序。
盾构设备监造工作计划范文

盾构设备监造工作计划范文一、项目概述盾构机是一种在地下进行隧道开挖的工程机械设备,广泛应用于地铁、水利、城市管网及其他地下工程领域。
盾构设备的监造工作是确保盾构设备生产制造过程中的质量和安全的重要环节,也是工程项目中的重要保障。
本工作计划针对盾构设备的监造工作进行详细的规划和安排。
二、工作目标1. 了解盾构设备的生产制造情况,确保设备符合相关标准要求。
2. 对盾构设备的关键零部件进行监控和检测,确保设备的安全可靠性。
3. 协调生产制造厂家,及时解决生产过程中的质量问题。
4. 编写监造报告,为项目后续工作提供参考依据。
三、工作内容1. 制定监造计划(1)对盾构设备的整体生产制造进行分阶段的监造规划,包括生产前期的准备、生产过程中的监控和检测、生产后期的总结和分析。
(2)明确监造工作的时间节点和责任人。
2. 监造前期准备(1)对盾构设备的生产制造厂家进行考察和评审,评估其生产能力和质量管理水平。
(2)与生产制造厂家进行监造合同签订,明确监造范围和要求。
(3)向相关部门提交监造计划,征求意见和建议。
3. 监控和检测(1)对盾构设备的关键零部件进行监控和检测,包括主轴承、刀盘、负压室等。
(2)确保每道工序都按照相关标准和要求进行检测和验收。
(3)及时发现问题并提出整改意见,确保设备的整体质量。
4. 协调与沟通(1)与生产制造厂家进行定期的沟通和协调,及时了解生产制造过程中的进展情况。
(2)解决生产制造过程中的质量问题,与厂家共同找出解决方案。
5. 编写监造报告(1)对盾构设备的监造过程进行总结和分析,编写监造报告。
(2)报告中包括监造过程中发现的问题及解决方案,对设备的整体质量进行评价。
(3)报告中还需要提出建议,为项目后续工作提供参考。
四、工作保障1. 人员保障(1)确保监造人员具备相关监造经验和专业知识。
(2)定期对监造人员进行培训和考核,提高其监造能力。
2. 资源保障(1)提供必要的监造设备和工具,包括监控仪器、检测设备等。
设备监造计划(医疗设备)

设备监造计划(医疗设备)1. 引言本文档旨在制定医疗设备的监造计划,确保设备的质量和合规性。
监造计划将涵盖设备的制造、测试和质量控制过程,以及监督和审查的安排。
2. 监造目标确保医疗设备的安全性、有效性和质量符合法规要求,并满足用户需求。
3. 监造流程3.1 设计和制造- 制定详细的设计规范,包括设备功能、性能指标和适用标准。
- 确保合理的设备制造工艺和材料选择,以满足设计要求。
- 设立制造流程和生产计划,包括材料采购、生产装配和设备测试。
3.2 测试和验收- 设定设备测试和验收标准,包括安全性、有效性和质量控制。
- 进行设备性能测试和功能验证,确保设备符合设计规范和标准要求。
- 进行设备的严格质量控制,包括原料检查、生产过程监控和终端产品检验。
3.3 反馈和改进- 建立设备不良事件报告制度,及时反馈和处理设备质量问题。
- 分析设备监测数据和用户反馈,识别潜在问题和改进方向。
- 开展持续改进活动,修订和完善监造流程和标准。
4. 监督和审查4.1 内部监督- 指定专责人员负责设备监造计划的实施和执行。
- 进行内部审核和评估,确保监造流程和标准的有效性和合规性。
4.2 外部审查- 定期进行外部审查,由第三方独立机构对设备制造过程和产品质量进行审查。
- 合规性审查包括法规要求和标准符合性的评估。
5. 文档控制- 设立文档控制制度,确保监造过程中的文档管理和存档规范。
- 对关键文件和记录进行版本控制和归档,以备查证和审查。
6. 参考文献- [相关法规和标准]- [设备设计和制造指南]- [设备性能测试方法和标准]以上为设备监造计划(医疗设备)的概要内容,请相关人员按照计划执行和监督设备的制造过程。
设备监造计划(电子产品)

设备监造计划(电子产品)1. 背景本文档旨在制定一个设备监造计划,用于监督电子产品的生产和质量控制过程。
2. 目标本计划的目标是确保电子产品的设计、制造、测试和交付过程符合质量标准和法律法规要求。
3. 计划概述3.1 设备监造流程- 设计阶段:确保产品设计满足技术要求和标准,并进行相关测试。
- 制造阶段:通过制定工艺流程和质量控制计划,确保产品制造过程符合规定。
- 测试阶段:进行样本抽查测试以验证产品的质量符合预期。
- 交付阶段:确保产品在交付前符合质量标准,并进行最终质量检查。
3.2 指标和标准本计划将依据相关国际和国内标准制定各阶段的指标和标准,并与合作伙伴共享。
3.3 岗位职责- 设计师:负责产品设计和相关测试。
- 生产经理:负责制定和执行生产工艺流程和质量控制计划。
- 质量经理:负责样本抽查测试,确保产品质量符合要求。
- 交付管理人员:负责最终质量检查和产品交付。
4. 时间计划本计划将根据产品开发和生产进度进行合理的时间安排,并确保各阶段的任务准时完成。
5. 风险管理本计划将考虑并管理可能的风险,如技术问题、供应链延迟等,并制定相关应对措施。
6. 审查和改进本计划将定期进行审查和改进,以确保计划的有效性和适应性。
7. 培训和沟通本计划将进行相关人员的培训和沟通,确保各岗位人员理解并执行计划要求。
8. 预算本计划将制定相应的预算用于实施设备监造计划,并进行费用控制与监督。
9. 附录- 相关标准和法规列表。
- 设备监造流程图。
以上为设备监造计划(电子产品)的概述,具体细节将在后续计划发展过程中逐步完善和制定。
设备监造计划(通用)

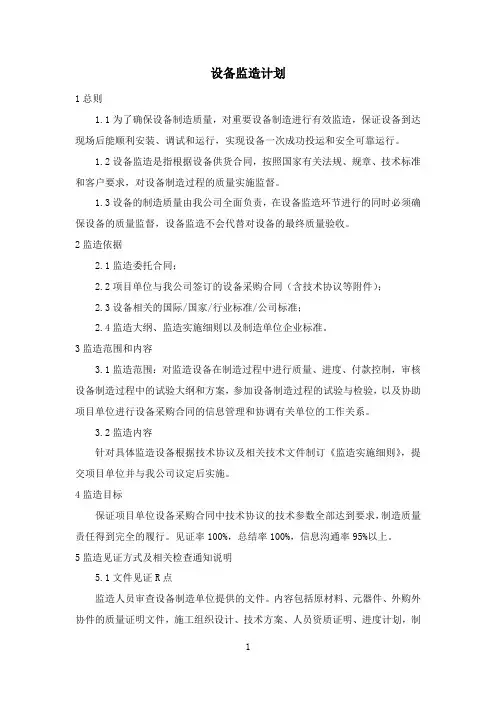

设备监造计划1总则1.1为了确保设备制造质量,对重要设备制造进行有效监造,保证设备到达现场后能顺利安装、调试和运行,实现设备一次成功投运和安全可靠运行。
1.2设备监造是指根据设备供货合同,按照国家有关法规、规章、技术标准和客户要求,对设备制造过程的质量实施监督。
1.3设备的制造质量由我公司全面负责,在设备监造环节进行的同时必须确保设备的质量监督,设备监造不会代替对设备的最终质量验收。
2监造依据2.1监造委托合同;2.2项目单位与我公司签订的设备采购合同(含技术协议等附件);2.3设备相关的国际/国家/行业标准/公司标准;2.4监造大纲、监造实施细则以及制造单位企业标准。
3监造范围和内容3.1监造范围:对监造设备在制造过程中进行质量、进度、付款控制,审核设备制造过程中的试验大纲和方案,参加设备制造过程的试验与检验,以及协助项目单位进行设备采购合同的信息管理和协调有关单位的工作关系。
3.2监造内容针对具体监造设备根据技术协议及相关技术文件制订《监造实施细则》,提交项目单位并与我公司议定后实施。
4监造目标保证项目单位设备采购合同中技术协议的技术参数全部达到要求,制造质量责任得到完全的履行。
见证率100%,总结率100%,信息沟通率95%以上。
5监造见证方式及相关检查通知说明5.1文件见证R点监造人员审查设备制造单位提供的文件。
内容包括原材料、元器件、外购外协件的质量证明文件,施工组织设计、技术方案、人员资质证明、进度计划,制造过程中的检验、试验记录等。
由监造人员对符合要求的资料予以签认。
5.2现场见证W点对复杂的关键工序、测试、试验要求进行旁站监造,提前通知监造人员,监造人员到达现场进行见证和监造,现场见证项目应有监造人员在场对设备的试验、检验等过程进行现场监督检查,对符合要求的予以签认。
5.3停工待检H点指重要工序节点、隐蔽工程、关键的试验验收点或不可重复试验验收点。
停工待检项目必须有监造人员参加,现场检验签证后方能转入下道工序。
设备监造计划(农业机械)

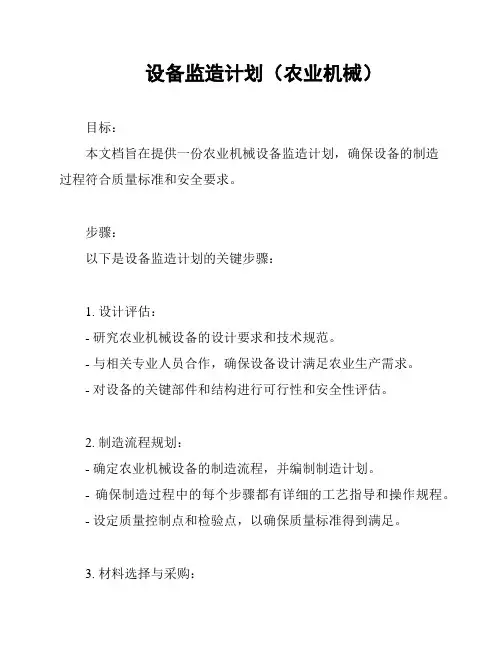

设备监造计划(农业机械)目标:本文档旨在提供一份农业机械设备监造计划,确保设备的制造过程符合质量标准和安全要求。
步骤:以下是设备监造计划的关键步骤:1. 设计评估:- 研究农业机械设备的设计要求和技术规范。
- 与相关专业人员合作,确保设备设计满足农业生产需求。
- 对设备的关键部件和结构进行可行性和安全性评估。
2. 制造流程规划:- 确定农业机械设备的制造流程,并编制制造计划。
- 确保制造过程中的每个步骤都有详细的工艺指导和操作规程。
- 设定质量控制点和检验点,以确保质量标准得到满足。
3. 材料选择与采购:- 根据设备设计要求,选择适当的材料,并确保其质量可靠。
- 确定可靠的供应商,采购高质量的材料。
- 对采购的材料进行质量检验和鉴定,合格后方可使用。
4. 制造过程控制:- 开展设备的制造和装配工作,确保每个过程环节符合制造计划和工艺要求。
- 建立制造过程控制体系,对每个制造环节进行监督和检验。
- 记录和跟踪制造过程中的关键指标,并及时纠正任何不合格情况。
5. 设备测试与验证:- 在设备制造完成后,进行设备的测试和验证。
- 检测设备的性能、功能和安全性,确保其符合设计要求和标准。
- 对测试结果进行分析和评估,确保设备的可靠性和稳定性。
6. 售后服务:- 为农业机械设备提供完善的售后服务计划。
- 确保设备的维修和保养工作得到及时安排和执行。
- 收集用户反馈和设备使用情况,不断改进设备质量和性能。
总结:本文档提供了一份设备监造计划的概述,包括设计评估、制造流程规划、材料选择与采购、制造过程控制、设备测试与验证以及售后服务等关键步骤。
遵循本计划,可以确保农业机械设备的质量和安全性符合要求,并提供有效的售后保障。
设备监造计划表

设备监造计划表篇一:设备监造监理规划北京华旭工程项目管理有限公司内蒙多晶硅项目设备监造监理规划总监理工程师:20XX年6月18日目录设备过程检验监造简介设备检验监造策划设备过程检验监造实施对检验监造过程的监控监造收尾结束语设备监理工程师的职责设备监造监理规划1设备过程检验监造简介1.1项目采购设备全过程检验监造流程,贯穿于设备采购全过程,属于项目驱动的质量监督。
首先进行监造策划,形成可行的项目检验监造程序,建立完善的质量监督体系;组织召开预检验会议,确立设备监造的执行依据和质量控制点,进入监造实施阶段;在实施过程中利用全过程质量管理方法,进行动态监控,根据设备类别、厂家制造水平和制造阶段的不同进行跟踪调控;设备交付、业主验收,提交监造总结报告后,检验监造过程关闭。
2设备检验监造策划现代质量管理的基本宗旨是:质量出自计划,而非出自检查。
只有做出精准的检验监造计划,才能指导项目的实施、做好检验监造控制。
检验策划和任务就是形成检验监造计划和建立检验监造质量管理体系。
2.1检验监造计划2.1.1项目采购计划、项目质量计划、询价单、检验预算、检验工作程序和以往的经验教训等为基础,根据项目特点、设备特点和制造厂的实际情况首先确立项目检验监造的工作范围、技术要点、执行依据、检验级别与检查点的划分原则,并找出能够确保高效满足(:设备监造计划表)相关规定、标准的过程方法。
经过监造策划形成了项目检验计划和标准文件是整个检验监造工作的基础。
2.1.2在策划中特别注意设备“关键性评定”表的作用,关键性评定是一种用于评定设备重要性的评估方法,它从设计成熟性、故障后果、产品特性、制造复杂性等方面评估设备的关键级别。
通过此方法可以确保设备的技术级别、审核与检验以及资源承诺等级与故障影响及后果一致。
关键性评定由设计经理组织设计、质量、检验等相关人员特定的程序进行,评估结果形成设备“关键性评定”表。
对于大量设备不可能同等对待,可以根据设备关键性级别进行重点针对性管理,从而在整体质量可接受的条件下,有效降低监造成本。
设备监造计划及实施方案

设备监造计划及实施方案一、背景介绍随着科技的不断发展,设备监造在工业生产中扮演着越来越重要的角色。
设备监造不仅可以保障设备的正常运行,还可以提高生产效率,确保生产安全。
因此,制定设备监造计划及实施方案对于企业的发展至关重要。
二、目标制定设备监造计划及实施方案的目标是为了提高设备的可靠性和稳定性,降低设备故障率,延长设备的使用寿命,从而提高生产效率,保障生产安全。
三、计划内容1. 设备监造范围:明确需要监造的设备范围,包括生产设备、仪器仪表、电气设备等。
2. 监造周期:根据设备的类型和重要性确定监造周期,对于关键设备可以增加监造频次。
3. 监造内容:明确监造的具体内容,包括设备的外观、运行状态、润滑情况、温度、振动等参数的监测。
4. 监造方法:确定监造的具体方法和技术,包括目视检查、仪器检测、数据分析等。
5. 监造人员:确定监造的责任人员,包括设备操作人员、维护人员、监造人员等。
6. 监造记录:建立监造记录,记录设备的监造情况和发现的问题,及时进行处理和跟踪。
四、实施方案1. 建立监造团队:组建专业的监造团队,包括设备操作人员、维护人员、监造人员等,明确各自的职责和权限。
2. 制定监造计划:根据设备监造范围和周期制定监造计划,明确监造内容和方法。
3. 设备监造培训:对监造人员进行培训,提高其监造技术和意识,确保监造工作的准确性和及时性。
4. 落实监造记录:建立监造记录系统,对设备监造情况进行记录和分析,及时发现问题并提出改进措施。
5. 定期评估和改进:定期对设备监造计划及实施方案进行评估,发现问题及时改进,确保监造工作的持续有效性。
五、总结设备监造计划及实施方案的制定对于企业的生产经营具有重要意义。
通过科学合理的监造计划和实施方案,可以提高设备的可靠性和稳定性,降低设备故障率,从而保障生产安全,提高生产效率,为企业的发展奠定坚实的基础。
希望全体员工能够认真执行设备监造计划及实施方案,共同努力,提升企业的核心竞争力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
设备监造计划
1总则
1.1为了确保设备制造质量,对重要设备制造进行有效监造,保证设备到达现场后能顺利安装、调试和运行,实现设备一次成功投运和安全可靠运行。
1.2设备监造是指根据设备供货合同,按照国家有关法规、规章、技术标准和客户要求,对设备制造过程的质量实施监督。
1.3设备的制造质量由我公司全面负责,在设备监造环节进行的同时必须确保设备的质量监督,设备监造不会代替对设备的最终质量验收。
2监造依据
2.1监造委托合同;
2.2项目单位与我公司签订的设备采购合同(含技术协议等附件);
2.3设备相关的国际/国家/行业标准/公司标准;
2.4监造大纲、监造实施细则以及制造单位企业标准。
3监造范围和内容
3.1监造范围:对监造设备在制造过程中进行质量、进度、付款控制,审核设备制造过程中的试验大纲和方案,参加设备制造过程的试验与检验,以及协助项目单位进行设备采购合同的信息管理和协调有关单位的工作关系。
3.2监造内容
针对具体监造设备根据技术协议及相关技术文件制订《监造实施细则》,提交项目单位并与我公司议定后实施。
4监造目标
保证项目单位设备采购合同中技术协议的技术参数全部达到要求,制造质量责任得到完全的履行。
见证率100%,总结率100%,信息沟通率95%以上。
5监造见证方式及相关检查通知说明
5.1文件见证R点
监造人员审查设备制造单位提供的文件。
内容包括原材料、元器件、外购外协件的质量证明文件,施工组织设计、技术方案、人员资质证明、进度计划,制
造过程中的检验、试验记录等。
由监造人员对符合要求的资料予以签认。
5.2现场见证W点
对复杂的关键工序、测试、试验要求进行旁站监造,提前通知监造人员,监造人员到达现场进行见证和监造,现场见证项目应有监造人员在场对设备的试验、检验等过程进行现场监督检查,对符合要求的予以签认。
5.3停工待检H点
指重要工序节点、隐蔽工程、关键的试验验收点或不可重复试验验收点。
停工待检项目必须有监造人员参加,现场检验签证后方能转入下道工序。
5.4监造内容见下表:
公司根据设备供货合同的要求,在质量见证点实施前及时通知项目部和监造人员参加见证。
R点随着制造过程中质量记录的产生随时由监造人员进行文件见证,W点、H点在预定见证日期以前(H点不少于5天,W点不少于3天),且应通知项目单位的监造人员或用户。
监造人员未按规定程序提出变更见证时间而又未能在规定时间参加见证时,我公司将认为监造人员放弃监造,可进行下道工序。
W点则转为R点见证;但H 点没有项目部书面意见时,不得自行转入下道工序,应与项目部联系商定更改见证日期。
如更改时间后,监造人员未按时到达,即H点可转为R点随后进行见证。
项目单位监造人员在收到我公司见证通知后,应及时参加见证,如不能及时参加,则要向我公司提出变更见证时间或另派监造人员参加。
