脱硫吸收塔危险点预控
07脱硫检修危险点分析及预控措施模板

4、触电
照明应采用12V行灯,工器具电源线绝缘良好,无破损裸露部分,电源最前端应配有合格的漏电保护器
序号
作业活动(检修项目)
危险条件/危险因素
可能导致后果
预控措施
责任岗位
7
紧支吊架螺丝
高空落物
1.物体打击
1.脚手架搭设牢固。
2.使用大锤时不许戴手套。
3.禁止在支吊架下进行其它工作。
脱硫检修班
可能导致后果
预控措施
责任岗位
3
阀门检修
检修操作
1、机械伤害
拆装时应防止手被夹伤
脱硫检修班
管道内部介质有残压
2、介质对人体的伤害
作业时做好管道内介质隔离,作业前应先进行泄压
序号
作业活动(检修项目)
危险条件/危险因素
可能导致后果
预控措施
责任岗位
4
GGH检修
电机电源
1、电机带电
1.工作前确认电机已停电,并由电气人员拆线。
密闭空间
4、中毒和窒息
作业前检测空气满足作业要求,保持GGH内部通风,必要进增设轴流风机送风
高空落物
5、物体打击
1.任何杂物均不可抛掷,旧轴承应用倒链安全放到零米。
2.尽可能避免交叉作业,必要时应在作业上方增设安全网
烟道内温度高
6、灼伤
尾部烟道温度必须低于60℃方可开人孔,内外脚手架要搭设牢固,人孔取下后放入安全位置.使用板子等工具应抓牢,螺丝放好。
脚手架
3、坍塌
1、脚手架使用前必须经过三级验收,合格后方可投入使用
2、在脚手架上作业时物品重量不得超过其荷重
高空落物
4、物体打击
避免交叉作业,作业时底部人孔门不得进入,并设专人监护
脱硫吸收塔事故预案

一、总则1. 为确保脱硫吸收塔发生事故时,能够迅速、有效地进行应急处置,最大限度地减少事故损失,保障人员安全和环境保护,特制定本预案。
2. 本预案适用于脱硫吸收塔在生产、检修、维护等过程中发生的事故。
二、事故分类及应急响应1. 事故分类(1)火灾事故:脱硫吸收塔内部或周围发生火灾。
(2)爆炸事故:脱硫吸收塔内部或周围发生爆炸。
(3)中毒事故:脱硫吸收塔内部或周围发生有毒气体泄漏。
(4)设备故障:脱硫吸收塔内部设备发生故障。
2. 应急响应(1)火灾事故1)立即启动火灾应急预案,组织消防队伍进行灭火。
2)切断事故区域电源,防止火势蔓延。
3)组织人员疏散,确保人员安全。
4)及时报告上级领导和相关部门。
(2)爆炸事故1)立即启动爆炸应急预案,组织救援队伍进行救援。
2)切断事故区域电源,防止二次爆炸。
3)组织人员疏散,确保人员安全。
4)及时报告上级领导和相关部门。
(3)中毒事故1)立即启动中毒应急预案,组织救援队伍进行救援。
2)切断事故区域通风,防止有毒气体扩散。
3)组织人员疏散,确保人员安全。
4)及时报告上级领导和相关部门。
(4)设备故障1)立即启动设备故障应急预案,组织维修人员进行抢修。
2)确保事故区域安全,防止事故扩大。
3)及时报告上级领导和相关部门。
三、应急组织及职责1. 成立事故应急指挥部,负责事故应急工作的组织、指挥和协调。
2. 设立以下应急小组:(1)消防应急小组:负责火灾事故的灭火和救援。
(2)爆炸应急小组:负责爆炸事故的救援和疏散。
(3)中毒应急小组:负责中毒事故的救援和疏散。
(4)设备故障应急小组:负责设备故障的抢修和恢复。
四、应急措施1. 火灾事故(1)立即启动消防设施,组织灭火。
(2)切断事故区域电源,防止火势蔓延。
(3)组织人员疏散,确保人员安全。
2. 爆炸事故(1)立即启动爆炸应急预案,组织救援队伍进行救援。
(2)切断事故区域电源,防止二次爆炸。
(3)组织人员疏散,确保人员安全。
脱硫危险点控制措施

目录一、脱硫吸收塔浆液循环泵检修危险因素及控制措施 (1)二、脱硫石灰石供浆泵检修危险因素及控制措施 (3)三、脱硫滤液泵检修危险因素及控制措施 (6)四、脱硫石膏排出泵危险因素及控制措施 (8)五、脱硫工艺水泵检修危险因素及控制措施 (10)六、脱硫地坑泵检修危险因素及控制措施 (12)七、脱硫事故浆液泵检修危险因素及控制措施 (14)八、更换阀门检修危险因素及控制措施 (16)九、增压风机机检修危险因素及控制措施 (16)十、真空皮带脱水机检修危险因素及控制措施 (19)十一、石膏、石灰石旋流器检修危险因素及控制措施 (21)十二、吸收塔搅拌器检修危险因素及控制措施 (23)十三、衬胶管道检修危险因素及控制措施 (25)十四、湿式球磨机检修危险因素及控制措施 (27)十五、渣浆泵更换填料危险因素及控制措施 (29)十六、称重给料机检修危险因素及控制措施 (30)十七、吸收塔检修危险因素及控制措施 (31)十八、吸收塔搅拌器检修危险因素及控制措施一、脱硫吸收塔浆液循环泵检修危险因素及控制措施二、石灰石供浆泵检修危险因素及控制措施三、滤液泵检修危险因素及控制措施四、灰渣泵入口门更换危险因素及控制措施五、(一、二期)灰渣泵出口门更换危险因素及控制措施六、二期灰渣泵检修危险因素及控制措施七、高低压泵检修危险因素及控制措施八、更换盘根检修危险因素及控制措施九、捞渣机检修危险因素及控制措施十、碎渣机检修危险因素及控制措施十一、渣浆泵检修危险因素及控制措施十二、回收泵检修危险因素及控制措施十三、灰管道检修危险因素及控制措施十四、回收水管道检修危险因素及控制措施十五、渣浆泵更换填料危险因素及控制措施十六、电除尘器电气部分检修危险因素及控制措施十七、电除尘器检修危险因素及控制措施。
脱硫除灰专业危险点及控制措施

脱硫除灰专业危(wei)险点及控制措施辅机启停及运行维护轴承缺油润滑油压低地脚螺钉松动转动机械启停及运行维护超负荷运行频繁启、停电动机受潮冷却水中断或者水量不够,水温高轴承超温、振动、设备损坏1.转动机械启动条件不满足,启不来。
2.转动机械运行中跳闸。
3.设备损坏。
振动大,设备损坏电动机过负荷烧毁。
1.电动机过负荷烧毁。
2.减少设备使用寿命。
电动机烧毁电动机损坏轴承超温,设备损坏1.按时巡视设备,检查轴承油位是否(高低油位线间)正常,管路是否泄漏。
2.发现轴承油位低、应及时补油。
3.发现油泄漏,应根据泄漏量的大小及具体设备情况来决定采取何种方式处理。
1.确认表计正常且投入.2.启动前,确认油站运行正常。
3.启动前,确认备用泵“联锁”投入且试验联锁动作正常.4.发现滤网阻塞,及时联系检修人员切换、清理。
5.加强现场巡查,及时发现泄漏等情况。
1.加强设备巡查。
2.密切监视各测点振动值及电流。
1.启动前,必须到现场检查。
若发现转动机械反转严重,必须先联系检修人员设法制动。
2.启动前,必须检查并确认转动机械各风门挡板关闭严密(符合启动要求)。
3.启动时,注意电流返回时间。
若电流长期不返回,应即将停运。
4.启动后,待电流返回后再开启各风门挡板。
1.严格控制电流在规定范围内,严禁超负荷运行。
2.定期进行设备倒换。
1.严禁转动机械多次重复启动。
鼠笼式电动机在正常情况下,允许冷态启动两次,但间隔不小于 5min,而在热态(铁芯温度>50℃)下只允许启动一次。
惟独在事故处理时对启动时间不大于 2~3s 的电动机才允许多启动一次。
2.转动机械在找动平衡时,严格控制起动间隔时间: 200kW 以下的不应小于 0.5 小时;200kW~500kW 的不应小于 1 小时; 500kW 以上的不应小于 2 小时。
1.带有水冷器的电动机住手后应将机电冷却水住手。
2.电动机停运超过 7 天或者机电受潮,启动前应联系电气人员摇测绝缘1.注意监视各测点的轴温。
脱硫风险预控

1、外围电气设备维护单位作业风险控制指导工作内容危险点控制措施输煤系统电气部分:皮带电机检修人员精神状态不佳1、身体状况、思想情绪不佳时不安排工作电源开关未拉开1、断开煤控楼6kV进线开关电源未对标识电源检修1、将煤控楼6kV进线开关拉至检修位未做工作标识1、在煤控楼6kV进线开关把手上挂“禁止合闸,有人工作”标示牌未做工作标识1、在煤控楼6kV进线开关柜及C2皮带电机上挂“在此工作”标示牌地刀未合1、检查煤控楼6kV进线开关柜地刀已合上突然来电1、在C2皮带电机处将三相电源短路并牢固接地遗留工具1、工作结束时应对所有工具进行清点回检,防止遗留和丢失输煤高压皮带电机检修. 人员精神状态不佳1、身体状况、思想情绪不佳时不安排工作电源开关未拉开1、断开煤控楼6kV电机电源开关未对标识电源检修1、将煤控楼6kV电机电源开关拉至检修位未做工作标识1、在煤控楼6kV电机电源开关把手上挂“禁止合闸,有人工作”标示牌未做工作标识1、在煤控楼6kV电源开关柜及高压皮带电机上挂“在此工作”标示牌地刀未合1、检查煤控楼6kV进线开关柜地刀已合上突然来电1、在高压皮带电机处将三相电源短路并牢固接地起重伤害1、工作前认真检验起重工机具是否合格2、构建起重作业区域并悬挂警示牌,设专人监护3、起重作业应由具备起重特种作业资格人员指挥操作4、起吊作业精神集中,禁止滞留在起吊物下方遗留工具1、工作结束时应对所有工具进行清点回检,防止遗留和丢失输煤综合楼6kV开关柜检修人员精神状态不佳1、身体状况、思想情绪不佳时不安排工作电源开关未拉开1、断开煤控楼6kV开关柜电源未对标识电源检修1、将煤控楼6kV开关拉至检修位未做工作标识1、在煤控楼6kV开关把手上挂“禁止合闸,有人工作”标示牌未做工作标识1、在煤控楼6kV开关柜上挂“在此工作”标示牌未做工作标识1、在相邻带点间隔设置隔离带并挂上“止步,高压危险”标示牌遗留工具1、工作结束时应对所有工具进行清点回检,防止遗留和丢失输煤高压静电除尘器检修人员精神状态不佳1、身体状况、思想情绪不佳时不安排工作电源开关未拉开1、检查就地控制箱电源开关已断开未放电1、将阴极挂好临时接地线并充分放电未做工作标识1、在就地控制箱开关上挂“禁止合闸,有人工作”标示牌未做工作标识1、在就地控制箱开关上挂“在此工作”标示牌高空坠落1、高空作业必须系好安全带遗留工具1、工作结束时应对所有工具进行清点回检,防止遗留和丢失输煤犁煤器检修人员精神状态不佳1、身体状况、思想情绪不佳时不安排工作人身触电1、工作前检查现场安全措施,详细核实设备名称及编号2、工作负责人向工作人员交待带电范围及注意事项3、着装符合规定,精神状态良好4、工作前必须验电。

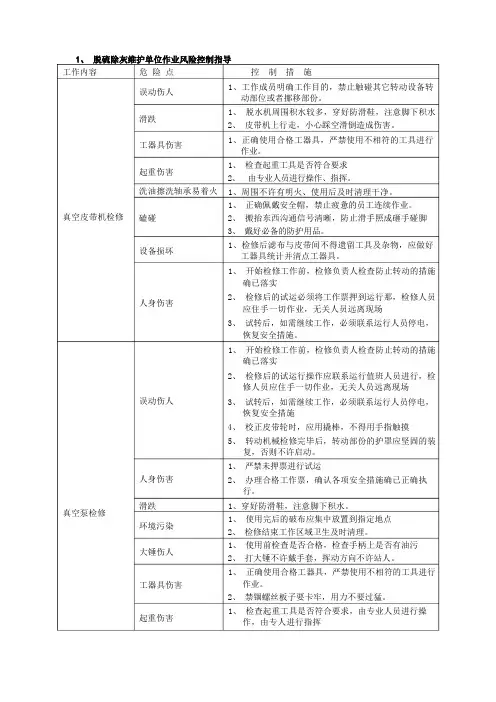

脱硫风险预控..

工作内容真空皮带机检修真空泵检修危险点误动伤人滑跌工器具伤害起重伤害洗油擦洗轴承易着火磕碰设备损坏人身伤害误动伤人人身伤害滑跌环境污染大锤伤人工器具伤害起重伤害控制措施1、工作成员明确工作目的,禁止触碰其它转动设备转动部位或者挪移部份。
1、脱水机周围积水较多,穿好防滑鞋,注意脚下积水2、皮带机上行走,小心踩空滑倒造成伤害。
1、正确使用合格工器具,严禁使用不相符的工具进行作业。
1、检查起重工具是否符合要求2、由专业人员进行操作、指挥。
1、周围不许有明火、使用后及时清理干净。
1、正确佩戴安全帽,禁止疲惫的员工连续作业。
2、搬抬东西沟通信号清晰,防止滑手照成砸手碰脚3、戴好必备的防护用品。
1、检修后滤布与皮带间不得遗留工具及杂物,应做好工器具统计并清点工器具。
1、开始检修工作前,检修负责人检查防止转动的措施确已落实2、检修后的试运必须将工作票押到运行那,检修人员应住手一切作业,无关人员远离现场3、试转后,如需继续工作,必须联系运行人员停电,恢复安全措施。
1、开始检修工作前,检修负责人检查防止转动的措施确已落实2、检修后的试运行操作应联系运行值班人员进行,检修人员应住手一切作业,无关人员远离现场3、试转后,如需继续工作,必须联系运行人员停电,恢复安全措施4、校正皮带轮时,应用撬棒,不得用手指触摸5、转动机械检修完毕后,转动部份的护罩应坚固的装复,否则不许启动。
1、严禁未押票进行试运2、办理合格工作票,确认各项安全措施确已正确执行。
1、穿好防滑鞋,注意脚下积水。
1、使用完后的破布应集中放置到指定地点2、检修结束工作区域卫生及时清理。
1、使用前检查是否合格,检查手柄上是否有油污2、打大锤不许戴手套,挥动方向不许站人。
1、正确使用合格工器具,严禁使用不相符的工具进行作业。
2、禁锢螺丝板子要卡牢,用力不要过猛。
1、检查起重工具是否符合要求,由专业人员进行操作,由专人进行指挥箱灌内部作业各种渣浆泵检修皮带挤手设备损坏机械伤害触电滑跌环境污染高空坠落大锤伤人窒息起重伤害光线不足磕碰误动伤人转动机械伤人滑跌环境污染2、起吊时,重物下严禁站人,严禁在起吊物下行走。
脱硫专业检修工作危险点控制措施

脱硫专业检修工作危险点控制措施脱硫专业序号工作内容危险点危险点控制措施负责人1 脱硫吸收塔、脱硫GGH(烟气换热器)、脱硫事故浆液箱、脱硫石灰石浆液箱、脱硫石灰石粉仓、废水三联箱及废水各溶液箱、各种水箱检修、脱硫原净烟道物体打击1、使用工具前应检查工具是否完好,禁止使用有缺陷的工具。
工作负责人及参修人员高空坠落1、在容器内如需站在梯子上工作时,梯子应完好无损,高处作业时,工作人员系好安全带并将挂钩挂在牢固的构件上。
触电1、进入容器内应使用12v行灯,电动工器具绝缘良好无破损2、现场临时电源必须装设漏电保护器。
窒息1、在容器内作业,工作人员不少于两人,一人在外面监护。
2、检查所有进水、进酸、进碱、出水门是否关闭。
3、在容器内焊接气割时,工作人员应轮换工作和休息。
4、打开所有人孔门加强通风,禁止向容器内输送氧气。
5、检修结束后,工作负责人清点人数和工具,确认无误后方可关闭人孔门。
火灾1、在容器内作业,禁止使用竹木脚手架。
2、容器内防腐作业时,检修现场区域范围内禁止一切动火工作。
3、吸收塔除雾器属于极易燃材料,因此禁止在吸收塔内部喷淋层以上高度动火作业(如需动火作业需要提前拆除除雾器)。
2工艺水泵及除雾器冲洗水泵进出口门联络门检修;石灰石浆液泵及石膏排出机械伤害1、进行检修前,必须确认电机已断电,并需将保险拔下,防止他人误操作,使水泵转动,造成人员受伤和部件损坏。
工作负责人及参修人员泵进出口门联络门检修;滤液泵进出口门联络门检修;吸收塔地坑泵进出口门联络门检修;2、转动机械未完全停止前不准进行检修工作,工作中应作好防止转动的制动措施,以免机械伤害。
试运时,所有人员站在转机的轴向位置,对人身没有伤害方可靠近。
物体打击1、使用工具前应检查工具是否完好,禁止使用有缺陷的工具。
3 废水系统泵进、出口、联络门检修;机械伤害1、进行检修前,必须确认电机已断电,并需将保险拔下,防止他人误操作,使水泵转动,造成人员受伤和部件损坏。
脱硫吸收塔内部动火过程中的风险辨识及安全管理(2020版)

脱硫吸收塔内部动火过程中的风险辨识及安全管理(2020版) Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改脱硫吸收塔内部动火过程中的风险辨识及安全管理(2020版)摘要:脱硫系统是发电厂极为重要的环保设施,脱硫系统中的吸收塔一般采用衬胶作为防腐材料,由于衬胶属于易燃物质,因此吸收塔内部动火属于高风险作业,必须要充分辨识作业风险,并要具备完善的安全预控措施,方能将风险降低至最小。
本文结合******公司#6机组脱硫吸收塔内除雾器改造施工工程,分析了施工中的作业风险点,提出了施工过程中安全管控的预防控制措施,保障工程施工安全顺利进行。
关键词:脱硫吸收塔内部动火风险辨识安全管理1改造工程简介******1000MW机组烟气脱硫工程,采用石灰石-石膏湿法、一炉一塔脱硫装置。
每座吸收塔各配有四台KSB浆液循环泵,各自对应吸收塔的四组喷淋层,每层喷淋装置布置有170个中空锥双向喷嘴。
喷淋层上部设有两级屋脊式除雾器,用以分离净烟气夹带的雾滴。
为提高除雾器效率,本次项目进行以下两个方面的改造:1)在屋脊式除雾器下方增装了一层RPT的管式除雾器;2)在第二层屋脊式除雾器的上表面增加手动冲洗管道。
施工部位主要集中在脱硫吸收塔内部的净烟气出口侧,29~31m 高度狭窄空间进行,本项目的特点是工作量大、作业面狭小、施工环境差,且防火要求比较高。
2脱硫吸收塔改造过程中的作业风险点分析脱硫吸收塔改造工程重点工作有:拆除部分屋脊式除雾器;剥除开孔及吊点位置的衬胶;吸收塔壁开孔(动火);焊接吊点挂钩(动火);吊装新增刚梁及部件;焊接梁和密封板(动火);冲洗水管进塔口开孔(动火);冲洗水管进塔口焊接(动火);所有焊口打磨(动火);喷砂处理;衬胶作业;安装管式除雾器和冲洗管道。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
危险源评价人员:日期:
3、安全措施
针对脱硫吸收塔改造施工高风险作业多,尤其是在导流板和防腐喷涂作业时最容易发生火灾、人员气体中毒事故,要认真制定并严格执行安全管理、安全施工的安全预控措施,确保改造施工工作安全顺利进行。
3.1改造施工前的预控措施
3.1.1制定符合施工实际的预控措施
结合改造施工组织设计和生产现场实际编制施工规范和作业指导书、预防高处坠落、物体打击、坍塌、触电、气体中毒、火灾等事故的施工方案和应急预案。
3.1.2安全资质审查、人员教育培训
对全体参加改造施工的队伍进行安全资格审查、人员安全教育培训。
若改造施工工作由外委承包商实施,则需要检查外委承包商的必须具备高空作业、防腐作业资质,安全生产许可证和连续三年来的安全生产业绩;外委承包商员工与其公司签订的劳动合同、劳动保险,焊工证、起重工证、高空作业证等特种作业整合安全员资格证。
凡不适合于高空作业作业人员不得从事高空作业。
严把入厂关,杜绝无证施工、无证管理、无证操作。
全体施工人员在施工前必须进行入厂三级安建环教育和《电业安全工作规程》、《电力设备典型消防规程》、吸收塔改造施工的风险预控措施、有关吸收塔改造施工规程规范和作业指导等书内容的学习培训。
3.1.3施工工器具、防护用品布置
施工所使用的电动工器具(电焊机、打磨工具、起重机、卷扬机、空压机、风管、电源箱、电缆卷轴)、气割工具等检验合格。
施工人员使用合格的安全帽、安全带、防坠器、防砸防扎劳保鞋、防护眼镜、防护手套、防护面罩、防静电鞋等个人安全防护用品。
为施工人员配备紧急救护用的洗眼器等紧急救护用品。
安全管理人员和施工人员配备足够数量的对讲机和防暴照明电筒。
现场安全措施布置
开工前对吸收塔施工现场全部用隔离栏进行隔离,只留一个出口有安全管理人员负责进出管理。
按脱硫区域检修平面布置图要求存放施工材料、施工机具,物品摆放整齐、有序。
对内部易燃物品进行检查和清理。
吸收塔逃生出口设有自发光指示灯。
电气工器具的电源开关设置在吸收塔外面并设置明显标志。
电焊机、电源箱做好防雨措施,电焊机可靠接地,并装有漏电保护器。
吸收塔可靠静电接地已落实,吸收塔内部照明使用低压防爆灯具,变压器及开关放置在人孔门外部。
在吸收塔作业面的人孔门外侧设置监护人,在防腐喷涂作业期间增减监护人。
氧气瓶乙炔瓶立方固定,防震圈齐全,气瓶距离8m,距离明火10m。
.拆卸下顶部排气门并加装向吸收塔内送气的风机,在吸收塔中部人孔门和底部人孔门加装向吸收塔内排气的风机,搭设的脚手架安全牢固、符合安全规范要求。
在吸收塔中部、顶部靠近防腐喷涂作业面的人孔门处、除雾器处接临时消防水管并配备消防报警装置,消防水阀门有人负责保证随时好用,消防水压力正常,随时进行施救。
吸收塔内部作业和人孔门外各放充足的二氧化碳或干粉灭火器,用
过的消防器材随时更换。
动火作业期间,作业面平台、导流板与除雾器之间铺满防火毯、封堵严密。
3.2改造施工过程中的预控措施
3.2.1施工前安全管理措施
每天开好班前会,发现着装不符合要求、精神疲惫、喝酒的人员严禁其进入施工现场作业。
结合每天的工作对全体施工人员认真进行安全技术交底,被交底人必须在签字栏内签字,做到“作业任务清楚、危险点清楚、安全措施清楚”。
施工作业前,安全管理人员全面检查个人安全防护用品、安全装置、安全设施等落实情况并且每天安排专人进行认真核查。
搭设的脚手架、临时爬梯等必须经过验收合格,签字后方可作业;严禁所有进入施工现场人员火种、手机等进入现场一律缴代为保管。
对个人防护用品不齐全、安全工器具、现场安全措施、逃生通道检查不合格不允许开工。
每天关注天气情况,遇到大雨天、大雾天、6级以上大风等恶劣天气,停止防腐喷涂作业和吸收塔外部进行的一切作业。
盛夏时做好防暑降温措施,冬季时做好防寒、防冻工作。
认真监督施工作业人员严格按照施工方案、作业指导书、安全技术措施、安全操作规程等文件施工。
杜绝违章作业和冒险作业。
加强监督、提醒,保证作业人员注意力集中,严禁打闹、打盹等忽视安全的行为。
每天随时检查脚手架、临时爬梯、起重设备、焊接设备,喷砂设备、防火毯、灭火器以及防爆灯具和使用情况,发现异常及时修复。
针对改造施工是在吸收塔内部较高位置受限空间进行和防腐喷涂作业期间
组织全体人员进行气体中毒、火灾应急预案演练,确保每位施工人员全部掌握。
3.2.2.施工作业安全措施
3.2.2.1脚手架搭设和拆除作业安全措施
脚手架搭设和拆除有具备高空作业的脚手架搭设专业人员进行。
脚手架须经验收合格后方可使用,高空作业必须系好安全带、防坠器。
安全带应是高挂低用,安全带挂钩随着脚手架高低逐步调整。
临时拆卸的围栏或孔、洞及时用架杆固定好,并设警示,防止高空坠落。
高空搭设的脚手架爬梯护笼齐全。
放在平台的木板、扣件、脚手架固定牢固,以不影响通行为标准,人孔门不允许堆放。
脚手架及架板上下传递用绳系好。
3.2.2.2吊运脚手杆及架板等构件时下方用围栏封闭,围栏内不得站人。
吊机吊装区域内,非操作人员严禁入内,把杆垂直下方不准站人;吊装式操作人员精力集中并服从统一的指挥号令,严禁违章作业;卷扬机专人操作、专人指挥、钢丝绳运行中不的挂卡。
吊装作业场所要有足够的调运通道,在吊装前应先进行一次的位置的试吊,以验证吊挂点的安全牢固性,不得变形。
从吸收塔下部人孔门向塔内运送钢材时,应做好内外沟通,塔内侧人应站在人孔门两侧,避免被深入的钢材打伤。
及时清理现场的施工杂物,消除高空落物的可能性。
3.2.2.3焊接、气割作业安全措施
所有焊接、气割作业人员、动火工作负责、监护人在施工前认真学习、掌握吸收塔防腐乙烯基鳞片特种涂料、除雾器(pp)材质的特性;消防器材部署情况;熟悉作业现场环境,尤其是逃生通道。
有电气专业人员安装焊接、照明灯检修临时电源,进入吸收塔内的电源电压等级(低于36v
)符合安全规范要求,应使用防水电缆和防爆灯具,并由专人负责管理临时电源;氧气、乙炔供气处有专人负责开关。
焊接、气割作业必须穿着专用防护工作服,带专用防护手套、防护眼镜。
手套湿透时应立即更换。
焊接气割作业人员不得进行交叉施工作业。
工具和焊条筒等小件装入工具袋。
防腐喷涂期间不能进行焊割作业,保证检修作业安全。
随时检查整个吸收塔工作区域防火毯覆盖情况,,做到防火毯架板铺满、导流板与除雾器间封闭严密,保证无丝毫火花溅落到脚手架架板、除雾器等可燃、易燃物品上。
动火负责人、监护人对下部导流板没2h浇一次水,并根据动火点数量增加浇水频率,防止铁水焊花堆积,引起木板除雾器着火。
监护人员随时检查、清扫施工现场各人物品,每天施工结束再次进行全面检查、清扫做到工完场清。
发生火灾险情,现场安全管理人员拉响手动报警器听到报警器响起立即切断总电源、关段气源,组织、指导人员疏散、逃生;吸收塔内部人员立即带好随身携带的口罩或面罩,沿着逃生引导绳向离自己最近通道撤出,4min为最佳逃生时间。
消防人员打开水门用消防水枪进行灭火,其他安全人员配合活用灭火器辅助灭火,安全管理人员向当班运行值长汇报,准确报出地址、着火材料、数量、被困人数、报警人姓名和电话号码。
若火险重大,值长立即汇报公司领导已决定启动火灾应急预案。
或被扑灭后迅速查清原因,整改合格后才可开工。
3.2.2.4喷沙、防腐喷涂作业安全措施
喷涂作业前的检查:1、温度、适度、气体浓度检测设备已悬挂到位。
2、机基体作安装完成并经检查合格后,对基体表面进行检查,满足鳞片树脂施工要求,基体安装单位与防腐施工单位进行工作移交,同时移交安全管理责任。
所有喷沙防腐喷涂作业人员、监护人在施工前认真学习、掌握吸收塔防腐乙烯基鳞片特种涂料的特性;熟悉消防器材部署情况,熟悉作业现场环境。
尤其是逃生通道。
对喷沙区作业人员进出进行严格登记,严禁一切非防腐施工人员进入。
内部工作人员收缴手机、对讲机任何火种,同一登记、保存。
进入吸收塔内喷沙、防腐喷涂作业人员必须穿防静电服、佩戴好防护眼镜、防护手套、防护口罩或面罩等个人安全防护用品。
喷沙时要注意防止沙粒溅伤他人。
防腐喷涂作业前再次检查作业面人孔门外洗眼器水量充足、使用便捷,通风设施运行正常,对内部易燃品全部清理干净。
每天防腐喷涂作业前,施工期间每间隔0.5h分别用可燃性气体检测仪。
苯乙炔(0~200ppm)检测仪对吸收塔作业面区域(特别是死角、空气不流通)进行全面检测并认真记录易燃易爆气体,有毒气体防爆浓度。
保真可燃气体浓度0.6%、苯乙烯浓度50ppm,完全符合允许工作标准要求时才许可施工作业。
严格控制作业人永远再有害气体工作区的时间、一般不超过4h。
要做到确保人员安全的情况下,逐渐增加施工人员人数,气源畅通,增加通风。
若发生鳞片溅洒到作业人员眼部时,立即使用洗眼器冲洗12min以上,必要时送往医院救护。
如果发生人员气体中毒、火灾时,立即撤离吸收塔,通知当班运行值长;值长立即汇报公司已决定启动火灾应急预案。
