水泥搅拌桩质量检验 完整方案
水泥搅拌桩地基的监理验收细节点

水泥搅拌桩地基的监理验收细节点一、水泥搅拌桩地基监理检查细节(一)施工材料监理检查内容(1)水泥。
32.5级以上新鲜普通硅酸盐水泥。
(2)外掺剂。
1)早强剂选用三乙醇胶、氧化钙、碳酸钠或水玻璃等材料,掺入量宜分别取水泥重量的0.05%,2%,0.5%,2%。
2)减水剂可选用木质素磺酸钙,其掺人量宜取水泥重量的0.2%。
3)石膏有缓凝和早强作用,其掺人量宜取水泥重量的2%。
深层搅拌桩加固软土的固化剂可选用水泥,掺入量一般为加固土重的7%~15%,每加固1m'土体掺入水泥约110~160kg,SJB-1型深层搅拌机还可用水泥砂浆作固化剂,其配合比为1'(1~2)(水泥·砂)。
为增强流动性,可掺入水泥重量0.20%~0.25%的木质素磺酸钙减水剂,另加1%的硫酸钠和2%的石膏以促进速凝、早强。
水灰比为0.43~0.50,水泥砂浆稠度为11~14 cm(二)施工过程监理检查内容(1)施工前应检查水泥及外掺剂的质量,桩位、搅拌机工作性能,各种计量设备(主要是水泥流量计及其他计量装置)完好程度。
(2)施工中应检查机头提升速度,水泥浆或水泥注人量:搅拌桩的长度及标高。
(3)施工结束后应检查桩体强度、桩体直径及地基承载力。
(4)进行强度检验时,对承重水泥土搅拌桩应取90d后的试件;对支护水泥土搅拌桩应取28d后的试件,试件可钻孔取芯,或按其他规定方法取样。
(5)对不合格的桩基应根据其位置和数量等具体情况,分别采取补桩或加强邻桩等措施二、水泥搅拌桩地基监理验收细节(一)水泥搅拌桩地基验收主控项目的验收方法(1)水泥及外掺剂质量。
按进货批次检查水泥出厂质量证明书和现场试验报告,外掺剂按品种、规格检查产品合格证书。
(2)水泥用量,逐根检查桩基的灰浆泵流量计,计算输入桩基内浆液(粉体)的与设计确定的水泥掺人置换率比较,以不小于设计置换率为合格,(3)桩体强度,水泥土桩基应在成桩后7d内进行质量跟踪检验。
水泥土搅拌桩施工质量保证措施

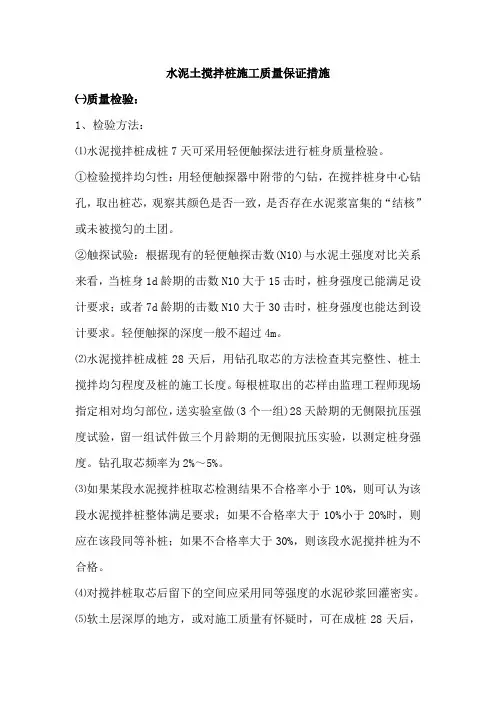

水泥土搅拌桩施工质量保证措施㈠质量检验:1、检验方法:⑴水泥搅拌桩成桩7天可采用轻便触探法进行桩身质量检验。
①检验搅拌均匀性:用轻便触探器中附带的勺钻,在搅拌桩身中心钻孔,取出桩芯,观察其颜色是否一致,是否存在水泥浆富集的“结核”或未被搅匀的土团。
②触探试验:根据现有的轻便触探击数(N10)与水泥土强度对比关系来看,当桩身1d龄期的击数N10大于15击时,桩身强度已能满足设计要求;或者7d龄期的击数N10大于30击时,桩身强度也能达到设计要求。
轻便触探的深度一般不超过4m。
⑵水泥搅拌桩成桩28天后,用钻孔取芯的方法检查其完整性、桩土搅拌均匀程度及桩的施工长度。
每根桩取出的芯样由监理工程师现场指定相对均匀部位,送实验室做(3个一组)28天龄期的无侧限抗压强度试验,留一组试件做三个月龄期的无侧限抗压实验,以测定桩身强度。
钻孔取芯频率为2%~5%。
⑶如果某段水泥搅拌桩取芯检测结果不合格率小于10%,则可认为该段水泥搅拌桩整体满足要求;如果不合格率大于10%小于20%时,则应在该段同等补桩;如果不合格率大于30%,则该段水泥搅拌桩为不合格。
⑷对搅拌桩取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。
⑸软土层深厚的地方,或对施工质量有怀疑时,可在成桩28天后,由监理工程师随机指定抽检单桩或复合地基承载力。
随机抽查的桩数不宜少于桩数的0.2%,且不得少于3根。
试验用最大载荷量为单桩或复合地基设计荷载的两倍。
2、外观鉴定:桩体圆匀,无缩颈和回陷现象;搅拌均匀,凝体无松散;群桩桩顶齐,间距均匀。
㈡水泥土搅拌桩施工注意事项:1、为了保证桩的深度,在桩机钻塔醒目处应做好识别标志。
2、为了保证桩的直径,桩机搅拌头直径应该不小于设计桩径的95%。
3、为了保证桩身的连续性、均匀性及桩身的强度,应该注意下面的问题:⑴严格按设计要求配制浆液,水灰比控制在0.45~0.55之间,严格控制水泥用量;⑵施工中严格控制搅拌机的下沉与提升速度,以使浆液与土体拌和均匀、充分;⑶施工中为防止灰浆离析,放浆前必须先搅动浆液30秒,再将浆液倒放集料斗中;⑷压浆阶段不允许发生断浆现象,输浆管道不能堵塞。
水泥搅拌桩质量检验记录

水泥搅拌桩质量检验记录一、引言水泥搅拌桩广泛应用于土木工程中,为确保工程的质量和安全,对水泥搅拌桩的质量进行检验是非常重要的。
本文记录了水泥搅拌桩的质量检验过程和结果,以供工程监理和有关人员参考。
二、检验项目及方法1. 桩型和尺寸检验:通过与设计图纸和规范进行对比,检查水泥搅拌桩的型号、直径和长度是否符合要求。
2. 混凝土材料检验:采集水泥、砂、石的样品进行实验室检测,检查水泥搅拌桩所使用的混凝土材料的配合比是否合理,强度是否达标。
3. 钢筋检验:对水泥搅拌桩的钢筋进行抽检,检查钢筋的规格、数量和布置是否符合设计要求。
4. 现场浇筑质量检验:监测现场浇筑过程中混凝土的坍落度、骨料分布和浇筑厚度等参数,确保混凝土均匀且密实。
5. 强度试验:采集所浇筑的混凝土样品,进行强度试验,确保水泥搅拌桩的强度满足设计要求。
三、检验记录1. 检验项目:桩型和尺寸检验检验结果:水泥搅拌桩的型号为XX型,直径为XXmm,长度为XXm,与设计图纸和规范要求一致。
2. 检验项目:混凝土材料检验检验结果:经实验室检测,混凝土采用的水泥配合比为1:3:5,强度达到设计要求。
3. 检验项目:钢筋检验检验结果:共抽检XX根钢筋,规格为XX,布置符合设计要求,钢筋数量满足工程需要。
4. 检验项目:现场浇筑质量检验检验结果:浇筑过程中混凝土坍落度为XXmm,骨料分布均匀,浇筑厚度达到要求,浇筑过程具备密实性。
5. 检验项目:强度试验检验结果:经强度试验,水泥搅拌桩的强度达到设计要求,满足工程使用要求。
四、结论根据以上检验结果,水泥搅拌桩的质量检验通过,各项参数均满足设计要求。
经过严格控制和检查,水泥搅拌桩的质量问题得到有效解决,能够确保工程的质量和安全。
五、建议为了进一步提高水泥搅拌桩的质量,建议在施工过程中加强对混凝土原材料的检验和控制,保证材料的质量。
同时,应加强对施工现场的监管,确保浇筑过程的操作规范。
六、参考文献无七、附录无八、致谢感谢所有参与水泥搅拌桩质量检验工作的人员,为工程质量提供了有力保障。
水泥搅拌桩检测规范

水泥搅拌桩检测规范水泥搅拌桩是一种常见的地基处理工艺,其质量直接影响到工程的安全性和可靠性。
为了保证水泥搅拌桩的质量,需要进行严格的检测。
下面就水泥搅拌桩的检测规范进行详细介绍。
1. 检测前准备在进行水泥搅拌桩检测之前,需要进行一些准备工作。
首先,要对检测设备进行校准和检查,确保其准确性和可靠性。
同时,要清理桩顶,将堆积在桩顶上的泥土和杂物清除干净,以便于检测。
2. 检测方法水泥搅拌桩的检测方法主要包括静载试验、动载试验和质量检验。
其中,静载试验是最常用的检测方法,可以通过加载一定的荷载,观察桩的沉降变形和抗力变化情况来评估桩的质量。
动载试验是在桩上施加动态荷载,通过振动传感器记录下振动响应来评估桩的质量。
质量检验主要针对桩身的成型质量和质量控制情况进行检查。
3. 检测参数和标准水泥搅拌桩的检测参数和标准包括桩直径、桩长、桩身强度、桩身的垂直度和偏斜度等。
桩直径和桩长是水泥搅拌桩设计的重要参数,需要在施工过程中进行实测,并与设计要求进行对比。
桩身强度可以通过静载试验和动载试验来评估,其强度要符合相关规范要求。
桩身的垂直度和偏斜度是评估桩的成型质量的重要指标,其偏差要符合相关规范要求。
4. 检测频率水泥搅拌桩的检测频率决定了检测结果的准确性和可靠性。
一般情况下,对于水泥搅拌桩的每批次,应当进行全批次的质量检测,确保每个桩的质量符合要求。
对于桩的强度和垂直度等参数的检测,可以按照设计要求和施工规范定期进行。
5. 检测结果的评估与记录在进行水泥搅拌桩检测后,需要及时对检测结果进行评估和记录。
评估结果应与设计要求和施工规范进行对比,判断桩的质量是否合格。
同时,要将检测结果详细记录,包括桩号、检测日期、检测人员和检测设备等信息,以备后期使用。
综上所述,水泥搅拌桩的检测规范主要包括检测前的准备工作、检测方法、检测参数和标准、检测频率以及检测结果的评估与记录等内容。
只有通过严格按照规范进行检测,才能保证水泥搅拌桩的质量,确保工程的安全性和可靠性。
水泥搅拌桩质量控制方案

水泥搅拌桩质量控制方案水泥搅拌桩质量控制方案一、引言水泥搅拌桩是一种重要的地基处理方法,用于增加地基的承载能力和稳定性。
为了确保水泥搅拌桩的质量,制定质量控制方案是至关重要的。
二、质量控制目标1. 搅拌桩的强度要符合设计要求,确保桩基的承载能力。
2. 搅拌桩的形状和尺寸要满足设计要求,保证地基的稳定性。
3. 搅拌桩施工过程中的管线和设备要符合安全要求,确保施工人员安全。
三、质量控制措施1. 原材料的选择和检验a. 水泥:选用符合国家标准的水泥,进行质量检验,包括检测强度、凝结时间、矿物控制等。
b. 砂:选用合适的细砂,并进行筛分分析和质量检验。
c. 石:选用符合规定要求的骨料,并进行筛分分析和质量检验。
2. 设备和工具的检验a. 搅拌机:检验搅拌桩施工所使用的搅拌机,确保其性能稳定。
b. 压桩机:检验压桩机的工作状态和稳定性。
c. 清洗设备:检验清洗设备的清洗效果和工作状态。
3. 施工工艺控制a. 搅拌时间和搅拌桩的混合比例要符合设计要求,确保搅拌桩的强度和稳定性。
b. 搅拌桩的形状和尺寸要根据设计要求进行控制,包括桩的直径、长度、间距等。
c. 施工过程中要严格控制桩的坍落度,确保桩的要求受力性能。
四、质量控制检测方法1. 搅拌桩强度测试:采用抗压试验的方法,对搅拌桩进行强度检测,确保其符合设计要求。
2. 搅拌桩形状和尺寸检测:采用激光测距仪等工具,对搅拌桩的形状和尺寸进行测量,确保其符合设计要求。
3. 搅拌桩坍落度检测:采用坍落度试验的方法,对搅拌桩的坍落度进行检测,确保其符合设计要求。
五、质量控制文件1. 水泥、砂、石质量检测报告2. 搅拌机、压桩机、清洗设备的检测报告3. 搅拌桩强度测试报告4. 搅拌桩形状和尺寸检测报告5. 搅拌桩坍落度检测报告六、法律名词及注释1. 建设工程质量管理条例:中国工程建设项目的质量管理法规。
2. 地基处理:指对土木工程地基进行加固和改良的工程技术。
3. 水泥搅拌桩:利用搅拌机将水泥、砂、石等原材料与地下土壤混合,形成一种具有一定强度的土水泥复合体,用于地基处理的方法。
水泥搅拌桩检测方案

水泥搅拌桩检测方案目录1.工程概况 (1)2.编写依据 (2)3.检测目的 (2)4.检验内容及部位 (3)5.检测方法 (3)6.检验仪器设备 (7)7.安全及质量保证措施 (7)8.水泥搅拌桩试桩桩位平面布置图 (8)水泥搅拌桩试桩检测方案1.工程概况新建湄洲湾南岸铁路支线位于福建省泉州市湄洲湾南岸,该线路北起在建的福厦铁路仙游站厦门端接出,经泉州市泉港区和惠安县至斗尾站,线路沿途经过仙游县、泉港区及惠安县,正线全长39.87km,疏解线长4.381km。
试桩位于线路DK25+951~DK26+049段,该段地貌情况为大部分位于滨海海积平原,局部为剥蚀残丘,地面标高为 2.83~6.0m,多为旱地,地形平坦,开阔。
地质情况为:上覆第四系全新统人工堆积层Q4ml,海积层Q4m 淤泥质粉质粘土,粉砂,细砂,中砂,粗砂,上更新统破积层(Q3dl+el),下伏燕山早期第一次侵入花岗岩(ηγ52(3))。
(1-2):素填土(Q4ml):褐黄色、灰黄色、灰色、分布不均,密度不一,以粉质粘土为主夹杂植物根茎,碎石等,层厚0.5-3.5m。
属于Ⅱ级普通土。
γ=18KN/m3,C=10kpa。
(2-1):Q4m 淤泥,深灰色,灰色,流塑-软塑,夹腐殖质和贝壳,含少量有机质,有腥臭味硬,偶夹少量中粉细沙,含量10-15%,层厚0-8.8m。
属于Ⅱ级普通土。
γ=16.5KN/m3,C=6kpa,【σ】=40kpa。
(6-1)Q4m 中砂,灰色、深灰色、灰黄色,松散-稍密,饱和、颗粒矿物成分以长石、石英为主,含少量泥质及贝壳碎片,层厚0-7.5m,γ=18KN/m3,C=0kpa,【σ】=120kpa。
(7-1)Q4m 粗砂,灰黄色、浅黄色,灰色,松散-稍密,稍湿-饱和、颗粒矿物成分以长石、石英为主,含少量泥质及贝壳碎片,层厚0-5.8m,γ=18KN/m3,C=0kpa,【σ】=150kpa。
(22-1):花岗岩W4 ((ηγ52(3)),全风化,浅黄色,褐灰色,风化强烈,岩芯呈土柱状,手捏易碎;矿物以长石、石英为主,含少量黑云母。
水泥搅拌桩质量检验

水泥搅拌桩质量检验
(2)质量检验
①成桩后3天内,可用轻型动力触探(10N)检查每米桩身的均匀性。
检查数量为施工总桩数的1%,且不少于3根;成桩7天后要求承包人采用浅部开挖检测,用目测法检查桩体成型情况、搅拌均匀程度,量测成桩直径,如实做好记录。
开挖深度为0.5m~1.0m,如发现凝体不良等情况,应报废补桩。
检查数量为总桩数的5%。
②成桩28天后,用钻控取芯的办法,检测桩身的完整性、桩土搅拌均匀程度及桩的施工长度。
桩体的设计强度(90天无侧限)为1.2Mpa,28天强度> Mpa。
对每桩取出的芯样监理工程师应现场指定相对弱的地方截取一段,送检测中心做一组(三个)一个月龄期的无侧限抗压试验,以测定桩身强度。
③在特大桥桥台或软土较厚的地方,或对施工质量有怀疑时,监理工程师可在成桩28天后,进行随机和抽检单桩或复合地基承载力。
由单桩或复合地基载荷试验测试其承载力,检验桩身质量。
随机抽检的桩数不宜少于总桩数的0.2%,并不得少于3根。
试验用最大载荷为单桩或复合地基设计荷载的两倍。
搅拌桩质量检验与验收方案

搅拌桩质量检验与验收方案
(1)、施工过程中必须随时检查施工记录,并对预定的施工工艺对每根工程桩进行质量评定,对于不合格的工程桩应根据其位置、数量等具体情况,采取补桩等措施,补救措施必须事前经设计代表和监理人的认可。
(2)、在已经完成的工程桩中应抽3%的桩进行成桩质量检验。
一般可在成桩后7天内,使用轻便触探器钻取桩身土样,观察搅拌均匀程度,同时根据触探击数(N10)用对比法判断桩身强度。
对地质条件复杂或出现过施工故障的部位,监理人可视具体情况增加抽检的桩数。
(3)、取样或开挖检验
A、对相邻搭接要求严格的搅拌桩,在搅拌桩养护到达一定龄期(28d)后,选取数根桩体进行开挖,检查其外观质量,开挖要求须符合有关规范和监理人的要求。
B、对搅拌桩桩身质量有怀疑时,应钻取桩身芯样进行检测,进行抽芯取样的桩数根据有关规范和监理人、设计代表根据现场情况商定。
C、基槽开挖时,应检查桩位、桩数与强度,抽选10%的桩数量测成桩直径。
如发现漏桩、桩位偏差过大或桩头强度偏低等质量事故,必须采取补救措施,补救措施需经设计代表及监理人认可。
D、资料收集与提供。
工程验收后按监理人的指示提供以下有关资料:
a、施工用材料检验和现场及室内试验报告;
b、施工参数、施工配方及施工工艺流程等资料;
c、施工记录和施工记录汇总;
d、竣工图和竣工报告。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥搅拌桩质量检验
施工期质量检验
1、桩位:偏差不超过5CM。
2、桩顶、桩底高程:均不应低于设计值,桩底一般应超深10-20CM,桩顶应超高10-50CM。
3、桩身垂直度:不应超过1%。
4、桩身水泥质量:允许每根桩的水泥用量在±25KG范围内调整。
5、水泥标号:按设计要求选用。
6、搅拌头上提喷浆(或喷粉)的速度:提升速度不超过0.5M/MIN。
7、外掺剂的选用:通常有氯化钙、碳酸钠、三乙醇胺、木质素磺酸钙、水玻璃等。
8、浆液水灰比:0.4-0.5。
9、水泥浆液搅拌均匀性。
10、喷粉搅拌均匀性。
11、喷粉到距地面1-2M时,无大量粉末飞扬、污染环境的现象。
12、对基坑开挖工程中的侧向围护桩,相邻桩体要求搭接施工,相邻桩体施工应连续,其施工间歇时间不宜超过8-10小时。
工程竣工后的质量检验
1、标准贯入试验和动力触探。
2、静力触探试验。
3、取芯检验。
4、桩基静载荷试验。
基坑开挖后的质量检验
1、墙面渗漏水情况。
2、桩墙的垂直、整齐度。
3、桩体裂缝的多少和开展程度,缺桩和断桩情况。
4、桩体强度和均匀性。
5、桩体和路面顶梁裂缝开展情况和脱开的程度。
6、桩顶水平位移。
7、坑底渗漏情况。
8、坑底隆起情况。
3.2.2 湿法工艺
3.2.2.1 施工时,先将深层搅拌机用钢丝绳吊挂在起重机上,用输浆胶管将贮料罐砂浆泵与深层搅拌机接通,开动电动机,搅拌机叶片相向而转,借设备自重,以0.38-0.75m/min的速度沉至要求的加固深度;再以0.3-0.5m/min的均匀速度提起搅拌机,与此同时开动砂浆泵,将砂浆从深层搅拌机中心管不断压入土中,由搅拌叶片泥浆与深层处的软土搅拌,边搅拌边喷浆直到提至地面(近地面开挖部位可不喷浆,做于挖土),即完成一次搅拌过程。
用同法再一次重复搅拌下沉和重复搅拌喷浆上升,即完成一根柱状加固体,外形呈“8”字形(轮廓尺寸:纵向最大为1.3m,横向最大为0.8m)。
3.2.2.2 施工中固化剂应严格按预定的配比拌制,并应有防离析措施。
起吊应保证起吊设备的平整度和导向的垂直度。
成桩要控制搅拌机的提升速度和次数,使连续均匀,以控制注浆量,保证搅拌均匀,同时泵送必须连续。
3.2.2.3 搅拌机预搅下沉时,不宜冲水,当遇到较硬土层下沉过慢时,方可适量冲水,但应考虑冲水成桩对桩身强度的影响。
3.2.2.4 所有使用的水泥都应过筛,制备好的浆液不得离析,泵送必须连续。
拌制水泥浆液的罐数、水泥和外掺剂用量以及泵送浆液的时间等应有专人记录;喷浆量及搅拌深度必须采用经国家计量部门认证的监测仪器进行自动记录。
3.2.2.5 当水泥浆液到达出浆口后应喷浆搅拌30s,在水泥浆与桩端土充分搅拌后,再开始提升搅拌头。
1 水泥搅拌桩的类型
水泥搅拌桩是一种应用较广泛的地基加固方法,根据水泥水化的化学机理,其施工工艺主要有两种:一种称为,先在地面把水泥制成水泥浆,然后送至地下与地基土搅和,待其固化后,使地基土的物理力学性能得到加强;另一种,采用压缩空气把干燥,松散状态的水泥粉直接送入地下与地基土拌和,利用地基土中的孔隙水进行水化反应后,再行固结,达到改良地基的目的。
目前我国水泥搅拌桩施工较多采用“喷浆”工艺。
2 水泥搅拌桩的施工工艺流程及质量控制
水泥搅拌桩是利用水泥作为固化剂的主剂,通过特制的深层搅拌机械在地基深部就地将软土和固化剂强制拌和,使软土硬结而提高地基强度。
这种方法适用于处理处理淤泥、淤泥质土、泥炭土和粉土土,处理效果显著,处理后可很快投入使用。
快把公路监理工程师站点加入收藏夹吧!
2.1 施工准备
2.1.1 搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍(包括大块石、树根和生活垃圾等)。
场地低洼时应回填粘土,不得回填杂土。
2.1.2 水泥搅拌桩应采用合格的R32.5级普通硅酸盐袋装水泥以便于计量。
使用前,承包人应将水泥的样品送中心试验室或监理工程师指定的试验室检验。
2.1.3 水泥搅拌桩施工机械应配备电脑记录仪及打印设备,以便了解和控制水泥浆用量及喷浆均匀程度。
监理工程师每天收集电脑记录一次。
2.1.4 水泥搅拌桩施工机械必须具备良好及稳定的性能,所有钻机开钻之前应由监理工程师和项目经理部组织检查验收合格后方可开钻。
2.2 施工工艺流程
桩位放样→钻机就位→检验、调整钻机→正循环钻进至设计深度→打开高压注浆泵→反循环提钻并喷水泥浆→至工作基准面以下0.3m→重复搅拌下钻并喷水泥浆至设计深度→反循环提钻至地表→成桩结束→施工下一根桩。
2.3 施工控制
2.3.1 水泥搅拌桩开钻之前,应用水清洗整个管道并检验管道中有无堵塞现象,待水排尽后方可下钻。
2.3.2 为保证水泥搅拌桩桩体垂直度满足规范要求,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制。
2.3.3 对每根成型的搅拌桩质量检查重点是水泥用量、水泥浆拌制的罐数、压浆过程中是否有断浆现象、喷浆搅拌提升时间以及复搅次数。
2.3.4 为了确保桩体每米掺合量以及水泥浆用量达到设计要求,每台机械均应配备电脑记录仪。
同时现场应配备水泥浆比重测定仪,以备监理工程师和项目经理部质检人员随时抽查检验水泥浆水灰比是否满足设计要求。
2.3.5 水泥搅拌配合比:水灰比0.45~0.50、水泥掺量12%、每米掺灰量46.25kg、高效减水剂0.5%。
