作业规程编制要求
作业规程编制要求

中煤第五建设公司《作业规程》编制要求2007.08(试行)为规范《作业规程》的编制和实施,进一步加强技术管理基础工作,促进安全生产,《作业规程》编制要求如下;一、《作业规程》的编制应由施工区队的施工技术员负责。
要做到:内容齐全,语言简明、准确、规范;图表满足施工需要,采用规范图例,内容和标注齐全,比例恰当、图面清晰,按章节顺序编号;采用计算机编制。
二、《作业规程》编制之前,施工区队的负责人应组织本单位的生产、安全、管理人员、技术人员和有经验的工人代表,对开工地点及邻近地层进行现场勘察分析。
检查施工条件,预测施工中可能遇到的各种情况,讨论制定施工方案、施工方法和针对性的安全措施,明确施工的程序和任务,为《作业规程》的编制做好准备工作。
三、《作业规程》编制内容应结合现场的实际情况,具有针对性。
对工程质量的要求不得低于《矿山井巷工程施工及验收规范》、《煤矿质量检验评定标准》中的规定,同时满足合同约定。
《作业规程》编制格式应参照执行公司制定的《作业规程》编制样本。
四、每一项工程在开工前,按照程序、时间和要求,编制《作业规程》;不得沿用、套用《作业规程》进行施工。
五、《作业规程》编写人员在编写前应做到以下几点。
1、明确施工任务和计划采用的主要工艺;2、熟悉现场情况,进行相关资料的分析研究;3、熟悉有关部门提供的技术资料;4、熟悉相关安全规程、施工规范、技术标准;六、掘进工作面作业规程一般应具备下列图纸。
1、巷道布置平、剖、断面图;3、预测地质平、剖面图;4、巷道开口大样图;5、巷道支护断面图;6、临时支护平、剖面图;7、掘进机截煤顺序图;8、设备布置示意图,供电系统图;9、炮眼布置正视图、侧视图、俯视图、装药结构示意图;10、通风系统图;11、运输系统、排水系统、防尘系统示意图;12、抽放瓦斯系统图;13、安全监测系统示意图;14、避灾路线示意图。
七、《煤矿安全规程》、《煤矿技术操作规程》、公司有关《管理规定》已有明确规定的,且又属于在《作业规程》中必须执行的条文,只需在《作业规程》中写上该条文的条、款号,在学习《作业规程》时一并贯彻其条款内容;未明确规定的,而在《作业规程》中需要规定的内容,必须在《作业规程》或《施工技术安全措施》中明确规定。
煤矿《作业规程》及安全技术措施编制要求

煤矿《作业规程》及安全技术措施编制要求一、《作业规程》及措施的编制原则1、必需严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》、《煤矿安全监察条例》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术标准。
2、坚持“安全第一、预防为主、综合治理”的方针,乐观推广、承受技术、工艺、设备、材料和先进的治理手段,提高经济效益。
3、单项工程、单位工程开工之前,必需严格依据“一工程、一规程” 的原则编制作业规程,不得沿用、套用作业规程,严禁无规程组织施工。
单项工程:”又称工程工程”,是建设工程的组成局部。
具有独立的设计文件r 竣工后具有独立发挥生产力量或工程效益的工程。
单项工程由几个或多个单位工程组成,对〔集团〕公司所属煤矿而言,一个采煤工作面系统,一个局部通风系统的形成等都可以称为单项工程。
同一采区承受对拉、顺拉等方式布置采煤工作面时,应视为同一个采煤工作面编制一个作业规程,依据“一工程,一规程”的原则编写,不得沿用、套用作业规程,严禁无规程组织施工。
单位工程:是单项工程的组成局部,是指具有独立的设计,可以独立组织施工,但竣工后不能独立发挥生产力量或使用效益的工程。
通常依据不同性质的工程内容,将一个单项工程划分为假设干个单位工程。
如一个采煤工作面〔进、回风巷道和切眼〕是一个单项工程,需要编制一份采煤作业规程;采煤工作面的进风巷、回风巷、切眼等巷道分别是一个单位工程应分别编制作业规程,如以上巷道是由一个掘进生产系统连续作业完成的可编制一份作业规程。
二、《作业规程》及措施的编制依据1、已批准的有关设计〔采区、采、掘工作面、根底工程等设计〕文件、资料。
编制《作业规程》前,必需认真学习采区设计等相关资料。
要依据采区设计中确定的采掘工作面的布置形式、工作而几何尺寸、工作面的相对位置和环境条件等相关参数来编制采煤工作面和掘进工作面作业规程。
2、由地质、测量部门供给的经批准的地质说明书及施工现场地质条件变化的勘察、水文地质等资料。
作业规程编制指南

作业规程编制指南1000字作业规程是指对某个作业过程的安全生产操作规程的编制,是企业管理中很重要的内容之一。
编制作业规程可以规范生产操作流程,减少事故发生风险,提高作业效率,保障生产安全。
下面是作业规程编制的指南,供大家参考。
一、作业规程编制前的准备1.确定编制作业规程的工作组作业规程的编制需要有专人负责,工作组应该由负责该项工作的高级管理人员或专门的生产安全管理人员和技术人员组成。
组成工作组的人员应具备以下条件:熟悉该项工作的技术原理、有一定的管理经验、了解安全生产法规和行业标准等。
2.收集相关资料作业规程编制需要收集技术资料、设备资料、生产现场的相关数据、安全生产标准和法规等方面的资料。
在资料收集的过程中需要注重资料的完整、准确和及时性,对数据要认真核对。
3.确定编制的范围制定作业规程应确定作业的范围,包括作业场所、作业时间、作业环境、作业步骤等内容。
二、作业规程编制的要点1.制定安全措施在制定作业规程的过程中,需要注意保障安全,制定必要的安全措施,例如防火措施、防爆措施、防毒措施、防静电措施等。
对特别危险的操作和有重大风险的作业环节要增加加强安全措施。
2.注重风险评估在制定作业规程的过程中,需要对作业过程进行风险评估,从而对存在的风险进行分类,确定相应的风险等级,并制定相应的安全管理措施。
3.制定作业流程制定作业规程时,需要规范其操作流程,明确操作的标准化要求。
作业规程应包括操作步骤、操作方法、操作时限、质量要求等内容。
4.合理规划备料制定作业规程时,需要结合实际情况合理规划备料,保证物资供应充足,防止由于物资短缺或不足造成生产线中断或其他质量问题。
5.操作规程制定作业规程制定需要详细规范操作规程,明确操作规范、操作方法和工艺要求,同时对可能存在的危险进行提示和提醒。
6.审核与修改制定作业规程后,需要进行审核,确认其实施可行性。
同时,需要定期评估与修改,避免规程落后、不合适的情况出现。
三、作业规程编制的注意事项1.编制作业规程的过程应该重视标准化,注重文本的规范性、可操作性、可读性,要求语言质量高、表述清晰。
煤矿《作业规程》及安全技术措施编制要求

煤矿《作业规程》及安全技术措施编制要求一、《作业规程》及措施的编制原则1、必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》、《煤矿安全监察条例》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。
2、坚持“安全第一、预防为主、综合治理”的方针,积极推广、采用新技术、新工艺、新设备、新材料和先进的管理手段,提高经济效益。
3、单项工程、单位工程开工之前,必须严格按照“一工程、一规程”的原则编制作业规程,不得沿用、套用作业规程,严禁无规程组织施工。
单项工程:“又称工程项目”,是建设项目的组成部分。
具有独立的设计文件,竣工后具有独立发挥生产能力或工程效益的工程。
单项工程由几个或多个单位工程组成,对(集团)公司所属煤矿而言,一个采煤工作面系统,一个局部通风系统的形成等都可以称为单项工程。
同一采区采用对拉、顺拉等方式布置采煤工作面时,应视为同一个采煤工作面编制一个作业规程,按照“一工程,一规程”的原则编写,不得沿用、套用作业规程,严禁无规程组织施工。
单位工程:是单项工程的组成部分,是指具有独立的设计,可以独立组织施工,但竣工后不能独立发挥生产能力或使用效益的工程。
通常按照不同性质的工程内容,将一个单项工程划分为若干个单位工程。
如一个采煤工作面(进、回风巷道和切眼)是一个单项工程,需要编制一份采煤作业规程;采煤工作面的进风巷、回风巷、切眼等巷道分别是一个单位工程应分别编制作业规程,如以上巷道是由一个掘进生产系统连续作业完成的可编制一份作业规程。
二、《作业规程》及措施的编制依据1、已批准的有关设计(采区、采、掘工作面、基础工程等设计)文件、资料。
编制《作业规程》前,必须认真学习采区设计等相关资料。
要根据采区设计中确定的采掘工作面的布置形式、工作面几何尺寸、工作面的相对位置和环境条件等相关参数来编制采煤工作面和掘进工作面作业规程。
2、由地质、测量部门提供的经批准的地质说明书及施工现场地质条件变化的勘察、水文地质等资料。
作业规程编制格式及内容编制要求

作业规程编制格式及内容编制要求(一)作业规程编号作业规程按专业分年顺序编号,内容包括:专业、年号、序号。
专业分为采煤、开拓、掘进、机电(主要为综采工作面的安装和撤除)四个专业,开拓工程施工按开拓编号,其他准备、回采巷道施工按掘进编号,专业书写采用3号宋体字;年号为四位3号阿拉伯数字,序号为两位3号阿拉伯数字,年号与序号之间采用“-”连接。
编号示例:开拓-2013-01。
(二)安全技术措施编号采掘工作面的安全技术措施编号按本工作面内顺序编号,内容包括:专业、工程号、年号、措施序号。
其他要求与作业规程编号规定一致。
编号示例:开拓-己14-31010运矸巷-2013-01。
(三)作业规程、安全技术措施编号管理所有作业规程措施以一个工作面为周期。
(四)作业规程、安全技术措施页面格式及字体1、作业规程内容编制格式按照开拓处下发的平煤股份〔2011〕195号《关于规范开拓掘进工作面作业规程编制的指导意见》的样式编制,并在内容里增加一章煤质管理。
2、页面设置:纸张大小为A4,上、下、左、右页边距为2cm,装订线为0.5cm,页眉为1.5cm,页脚为1.75cm。
3、作业规程封皮名称采用小初号宋体,下面部分为小二号宋体。
其中涉及到的人名、批准日期、执行日期必须为手写。
4、作业规程会审意见标题采用二号宋体加粗、居中、字间空一格,下面部分采用四号宋体,作业规程封皮及会审意见格式见附表。
5、作业规程“目录”两字为二号宋体加粗、居中、两字间空四格,与正文空一行,目录中章为四号宋体加粗,节为四号宋体,行间距为25。
6、作业规程内容中章的字体采用三号宋体加粗,节为四号宋体加粗,节内的“一、二、三……”等标题为四号宋体加粗,正文内容为四号宋体;表格标题为小四号宋体,表格内容为五号宋体,页眉、页脚为五号宋体;正文行间距为25;章、节标题段前0.5行、段后0.5行,表格标题段前0.5行,表格分页的要重写标题,并在标题上标注“附表1、附表2……”。

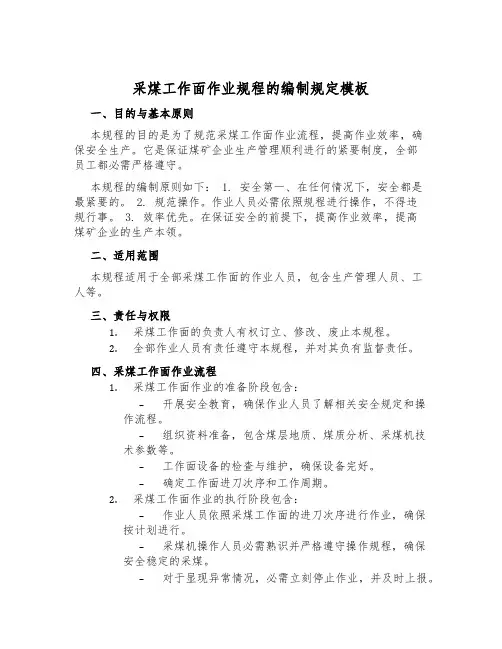

采煤工作面作业规程的编制规定模板

采煤工作面作业规程的编制规定模板一、目的与基本原则本规程的目的是为了规范采煤工作面作业流程,提高作业效率,确保安全生产。
它是保证煤矿企业生产管理顺利进行的紧要制度,全部员工都必需严格遵守。
本规程的编制原则如下: 1. 安全第一、在任何情况下,安全都是最紧要的。
2. 规范操作。
作业人员必需依照规程进行操作,不得违规行事。
3. 效率优先。
在保证安全的前提下,提高作业效率,提高煤矿企业的生产本领。
二、适用范围本规程适用于全部采煤工作面的作业人员,包含生产管理人员、工人等。
三、责任与权限1.采煤工作面的负责人有权订立、修改、废止本规程。
2.全部作业人员有责任遵守本规程,并对其负有监督责任。
四、采煤工作面作业流程1.采煤工作面作业的准备阶段包含:–开展安全教育,确保作业人员了解相关安全规定和操作流程。
–组织资料准备,包含煤层地质、煤质分析、采煤机技术参数等。
–工作面设备的检查与维护,确保设备完好。
–确定工作面进刀次序和工作周期。
2.采煤工作面作业的执行阶段包含:–作业人员依照采煤工作面的进刀次序进行作业,确保按计划进行。
–采煤机操作人员必需熟识并严格遵守操作规程,确保安全稳定的采煤。
–对于显现异常情况,必需立刻停止作业,并及时上报。
3.采煤工作面作业的收尾阶段包含:–清理作业现场,确保道路畅通,杜绝积水和聚积物。
–对设备进行检查和维护,发现问题及时修复。
–填写作业记录和日报表,认真描述作业情况和存在的问题。
五、安全措施与应急处理1.作业人员必需严格遵守安全操作规程,佩戴个人防护装备。
2.在作业过程中,必需及时清理煤屑和煤尘,避开积聚。
3.作业人员必需关注瓦斯和煤尘的积聚情况,并及时上报。
4.发现火灾、瓦斯、煤尘爆炸等不安全情况,必需立刻启动应急预案,并组织撤离。
5.各种设备和工具必需定期检查和维护,确保安全可靠。
六、作业考核与奖惩1.采煤工作面作业质量必需符合相关要求,实现预期目标。
2.对于作业质量差、安全规定违反等行为,将进行相应的奖惩。
煤矿作业技术规程编制指南

煤矿作业技术规程编制指南引言煤矿作业技术规程是指煤矿开采过程中必须遵守的操作规范和安全要求的文件。
规程的编制旨在确保煤矿作业的安全、高效进行,减少事故的发生,保护矿工的生命财产安全。
本文将介绍煤矿作业技术规程的编制指南,包括规程的编写原则、内容要求、组织架构等方面的内容。
规程编写原则煤矿作业技术规程的编写需要遵循以下原则:1.科学性:规程应基于科学的理论和实践,确保规程的可操作性和有效性。
2.可操作性:规程应具有实际操作性,能够指导矿工按规程进行作业。
3.全面性:规程应涵盖煤矿作业的各个环节,包括开拓、采掘、支护、通风、排水、运输等。
4.灵活性:规程应根据不同矿区、不同作业条件进行适当调整,保证规程的适用性。
5.可评估性:规程应具备可评估性,能够通过评估检查规程执行情况,及时进行修订和完善。
规程编写内容要求煤矿作业技术规程应包括以下内容要求:1.规程名称:规程的名称应具有明确性和唯一性,便于矿工识别。
2.规程编号:每个规程应具有唯一的编号,以便于管理和查找。
3.规程适用范围:规程应明确适用的煤矿作业类型和条件,避免误用和混淆。
4.规程编制依据:规程应明确编制的依据,包括相关法律法规、技术标准和企业内部规定等。
5.规程编制目的:规程应明确编制的目的和意义,指导矿工正确理解和执行规程。
6.规程组织架构:规程应包括目录、章节、条款等组织结构,便于读者查阅和理解。
7.规程内容:规程应详细描述煤矿作业的各个环节和操作要求,包括安全措施、技术要求、操作程序等。
8.附录和示意图:规程应配备必要的附录和示意图,以便于读者理解和操作。
规程编制流程煤矿作业技术规程的编制流程一般包括以下步骤:1.需求分析:明确规程编制的需求和目标,包括煤矿的具体情况、作业类型和安全要求等。
2.信息收集:收集煤矿作业相关的法律法规、技术标准、企业内部规定等信息,作为规程编制的依据。
3.规程编写:根据需求分析和信息收集的结果,进行规程的编写工作,包括组织架构、内容要求、操作程序等。
关于作业规程措施编制审批及贯彻执行的规定

作业规程措施编制、审批及贯彻执行的规定一、作业规程、措施的编制1、作业规程是煤矿三大规程之一,作业规程是采掘工作面施工的依据,必须严格遵照执行.所有采掘工作面施工前必须编制作业规程,严禁无规程施工.2、作业规程措施必须按技术科下发的统一格式进行编制,否则,对有关单位主管技术员罚款50元.作业规程要具有科学性、针对性,真正起到促进技术进步,指导安全生产,提高经济效益的作用;要积极采用行之有效的新技术、新工艺、新设备、新材料和现代化管理技术;坚持正规作业、循环作业、保证安全、提高效率.3、作业规程措施编制之前,必须具备下列文件:1矿总副总工程师审批下发的施工设计或生产技术业务联系单;2经过审批的开拓延深设计、采区设计、区段设计或单项工程设计等;3经过审批的该区域地质说明书或地质预报书.4、编制作业规程时,必须以安全规程、操作规程、工种岗位责任制为依据,并参照有关的安全技术管理制度和资料.如:工作面交接班制度,工程质量验收制度,巷道维修制度,采掘机电设备维修制度,瓦斯、煤尘管理制度,放炮和瓦斯检查制度,通风安全监测仪表使用维护制度,以及临近采区、同一煤层、相邻巷道的矿压观测资料等.5、作业规程与安全规程、操作规程、工种岗位责任制的关系:1凡安全规程明文规定要求在作业规程中作出规定的都必须在作业规程中予以规定;2凡安全规程、操作规程、工种岗位责任制无规定,而在作业中必须明确规定的内容,必须在作业规程或安全措施中明确规定;3凡属安全规程、操作规程、工种岗位责任制中已明文规定且又属作业中必须明确贯彻执行的条文,在作业规程中必须写清该条文的具体内容.6、以下各工程,可视为一个单项工程纳入一个作业规程编制.1水平运输大巷;2总回风巷;3采区进风石门;4采区回风石门;5轨道上下山和上下部车场及附属峒室;6运输上下山、通道和附属峒室;7通风和行人上下山及附属峒室;8采区煤仓;9岩石集中巷及与之关联的联络巷道;10岩石轨道巷及与之关联的联络巷道;11同一回采工作面的风巷、机巷、开切眼、轨道巷及联络巷道;12安技措专项工程等.7、下列情况需编制针对性的补充安全技术措施1在已视为单项工程中的附属工程;2掘进施工过程中遇较大的断层破碎带时;3掘进迎头出现较大的落棚时;4需改变巷道支护方式或巷道规格时;5掘进迎头发现有出水征兆时;6掘进迎头发现瓦斯涌出量有异常变化时;7掘进巷道遇老空区时;8掘进巷道穿过距离小于3米的上部和下部巷道.补充措施,要附在原作业规程上.8、下列情况必须编制专门安全技术措施1石门见煤或揭煤;2巷道贯通;3高突区域、水患威胁区域等;4、串连通风措施9、技术科提前10天下发生产技术业务联系单,施工单位的技术人员自接到生产技术业务联系单起,1天内向各职能科室下发巷道开工通知书,机电科、通防科在接到巷道开工通知书2天内,必须准备好规程编制所需的机电、通风方面的资料包括图纸,由施工单位技术员整理编制作业规程.作业规程必须在开工前3天内审批完毕并及时下发到各单位.不按规定时间进行各项工作的,无特殊原因,罚施工单位技术主管50元.10、作业规程编制前,施工单位技术人员必须到现场勘查,认真分析现场情况.编制过程中,要广泛征求本区队职工意见,要求内容齐全、重点突出、字迹清楚,文字简练通顺,图、表、文相符,计算依据充分、选取参数合理、技术先进、切合实际、操作上可行、安全上可靠、符合各种规定.作业规程必须由区技术主管编制,作业规程编制后,经区、队长、签署.作业规程必须打印,要求装订整齐、书面整洁.排版合理,字体统一.11、主井、副井、井底车场、水闸墙等工程必须编制施工组织设计.12、揭煤、贯通、过断层等技术安全措施的编制,以地测科下发的地质预报或业务联系单为依据,施工单位技术员根据地质预报或业务联系单的要求及时编制措施指导施工.因措施编制不及时影响生产的,罚施工单位技术主管300元.造成事故的,另行追究责任者责任.二、作业规程、措施的审批13、作业规程必须严格执行会审制度,由矿总工程师负责组织技术科、地测科、机电科、通防科、调度所、煤质办、安监处和施工单位等技术负责人共同会审;提出会审意见,进行会签,由总工程师批准后,下发一并贯彻执行.会审时必须有施工单位区、队长参加,否则,不予审批,影响生产由施工单位主管技术员和区队长负责.14、措施由矿分管副总工程师组织有关单位审查批准.规程及涉及重大安全技术问题的专项措施,必须由矿总工程师审查批准.审批权限规定如下:总工程师:作业规程、贯通措施、石门揭煤措施、探放水措施;掘进副总:掘进措施、修护措施;采煤副总:采煤措施、坑代措施;通风副总:“一通三防”措施;机电副总:机电措施、运输措施.技术安全措施会审时必须有施工单位队长参加,否则,不予审批,影响生产由施工单位主管技术员和队长负责.并对施工单位技术主管罚款50元.15、作业规程、措施参与会审单位必须明确规定审批人员,若规定审批人员因有事外出等原因不能审批时,由单位负责人指定人员代其审批,并向规定审批人员说明.如总副总工程师因事外出,可委托他人代签生效.16、作业规程、措施审批时间定于每周一、三、五下午14:00,各单位作业规程及技术安全措施审批人员做好准备,接到技术科通知后及时参加措施审批,迟到者,罚款20元,缺席者,罚款50元,影响生产责任由缺席者及其单位承担.紧急或应急措施即报即批.17、作业规程措施审批人员对报批的设计、规程、措施,必须认真审阅,积极提出修改意见.因审批把关不严而造成技术责任事故的,审批人员按其责任分工范围,同编写人员负同等技术责任.18、作业规程、措施有下列情况之一者,要求打回重写并罚编制人员、主管技术员各100元.1图纸、计算或应用数据错误的;2出现错字、别字或掉字现象达三处的;3字迹潦草一般人无法辨认的;4排版混乱,字体不一致的;5措施没有针对性、条理不清、语句不通顺的;6违反国家或上级及矿有关管理规定的;19、作业规程、措施审批后,进行统一编号,并加盖受控章后,在一天内分发到各单位.作业规程在2天内必须上网发布,发放布不及时的,每推迟一天罚款50元.没有盖受控章的,罚款100元.20、作业规程措施经矿总副总工程师批准生效后,任何人不得随意更改,若存在错漏之处确实需要更改的,应在技术科的组织下由施工单位技术员负责收集各单位持有的作业规程或技术安全措施进行更正,涂改更正之处应加盖编制技术员印章.擅自更改作业规程措施的,对施工单位技术主管罚款200元,造成事故的,另行追究责任者责任.三、作业规程的贯彻、执行21、作业规程及技术安全措施由施工单位的技术人员在开工前分三班向本单位全体工作人员认真贯彻.1作业规程、安全技术措施的贯彻,必须建立记录簿,其内容包括规程、技术安全措施的名称,贯彻日期,参加人员和区、队长签字,未参加人员及补充贯彻情况,作业规程考试成绩.安监处、技术科每月对作业规程措施贯彻情况进行一次检查,发现有一人次漏签代签上岗的罚单位技术主管20元,记录簿内容不齐全的发现一项次罚单位技术主管20元;2对分期施工或因故停工的工程,当再次恢复施工时,必须有复工报告,可以沿用原作业规程,但必须重新贯彻执行.当施工队伍复工调整时,应办理移交手续,交接有关技术资料,原则是谁施工、谁贯彻、谁负责.若因停工时间过长,施工工艺、设备、材料等施工条件或生产技术条件发生变化时,应编制补充措施连同原作业规程一并贯彻执行.3作业规程贯彻后,必须对所有上岗人员和区队干部进行考试,未参加考试或考试不及格者不准上岗.缺席者要进行补考.考试试卷由施工单位妥善保存,以备检查.考试成绩记入作业规程贯彻记录中.发现试卷分数统计与实际不符的,每发现一人次对技术主管罚款20元,每发现一人次替考现象的,对技术主管罚款50元.每发现一人次未参加考试或考试不及格者上岗的,对技术主管、队长、区长各罚款100元.22、施工中发生和遇到较大的冒顶区、破碎带等隐蔽工程和隐患,必须由施工单位的技术人员做好原始记录,报矿技术科.瞒报隐蔽工程或汇报不及时的,发现一次对施工单位技术主管罚款100元,造成事故的,追究施工单位技术员责任.23、矿每月组织技术科、安监处对作业规程措施的编制、审批及贯彻执行情况进行一次全面检查,检查要有专门记录,并将检查情况在网上及时进行通报,每发现少检查一次罚技术科负责人100元;查出的问题不按规定期限整改的,每条罚该区主管技术员50元.24、各分管副总工程师应组织技术科、安监处、通防科、调度所、施工单位等有关部门,依据现场具体情况,对作业规程、技术安全措施,每月进行一次全面复审,并提出复审意见,报矿总工程师审批.作业规程、技术安全措施复审由技术科提前半天通知复审人员,无故缺席不到者,罚缺席者50元,影响生产另行追究责任.作业规程、技术安全措施复审要有记录,并发放到施工单位及有关单位.25、严禁无规程、措施施工,否则罚施工单位区长、队长、指示无规程、措施施工的有关人员各300元并进“三违”学习班学习,造成事故的,追究相关人员责任.26、对设计、规程、措施在编制、审批和贯彻执行过程中出现以下违章现象,每发现一次罚矿安监处负责人100元.1经集团公司或矿检查发现无规程措施施工,尚未发现和制止的;2发现按规程措施的规定施工不能保证现场工人安全,不督促编制人员修改补充规程措施的.27、掘进每项工程竣工验收后,应由施工单位的技术人员将作业规程和技术安全措施、巷道支护形式、规格及隐蔽工程、重大隐患等整理成册,交技术科存档备查.否则,工程不予验收.28、采煤工作面收作后,采区技术员应提交“技术总结报告”,经采煤副总审核后,交技术科存档备查.“技术总结报告”包括以下内容:1巷道布置的优缺点,工作面超前压力及周围采空固定支承压力的影响范围,改进意见;2回采过程中存在的问题及处理方法;3采煤方法的优缺点及矿压显现规律和顶板管理经验;4提供工作面回采率的途径;5组织正规循环作业经验及存在问题;6各项技术经济指标的对比分析;7设备使用情况和事故分析;8劳动力配备的合理性分析;9高瓦斯工作面要总结瓦斯涌出规律及防治经验.。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(三)围岩松动圈分类法:根据巷道围岩松动圈分类及锚喷支护建议进行支护设计。
第五十条、巷道临时支护的方式:明确临时支护的方式,确定工作面与临时支护、与永久支护间的最小和最大距离。
第五十一条、坚硬稳定的煤、岩层中巷道不设支护的条件和要求:
第四十五条、观测内容:顶底板活动规律分析;不支护巷道表面位移量观测,支护巷道顶板离层量、底板及两帮变形相对移近量监测,支护质量动态监测,锚杆锚索锚固力检测等。
第四十六条、观测方法:主要包括矿压观测仪器、仪表的选型、安设位置,矿压观测方式、观测时段等。根据掘进巷道顶板压力显现状况,安设顶板离层仪、锚杆压力指示仪等,对锚杆受力及围岩位移进行适时观测。
第三节地质构造
第二十六条、描述巷道煤(岩)层产状要素(走向、倾向、倾角),断层,褶曲,裂隙,火成岩侵入的岩墙、岩床,陷落柱,导水性及其控制程度等参数。
第二十七条、受冲击地压威胁的煤(岩)层或应力集中区掘进,对施工的影响,应有技术分析。
第二十八条、在突出煤层顶底板掘进岩巷时,必须使用经定期验证的地质资料。
(三)、熟悉有关部门提供的技术资料。
第三条、作业规程一般应具备下列图纸。
(一)、巷道布置平面图、剖面图。
(二)、地层综合柱状图。
(三)、地质平面图、剖面图。
(四)、巷道开口大样图。
(五)、巷道支护断面图。
(六)、临时支护平面图、剖面图。
(七)、掘井机截割顺序图。
(八)、设备布置示意图,供电系统示意图。
5.喷射材料(水泥标号,速凝剂型号,砂子、石子的颗粒等),根据混凝土强度要求,计算出配比,混合料的搅拌、速凝剂用量、喷射工艺等;量、底板及两帮变形相对移近量监测,支护质量动态监测,锚杆锚索锚固力检测等。
(二)支架支护。
1.钢混支架:钢件和钢筋混凝土加工件的品种、制作形状、规格尺寸、强度、配件、背板、充填材料的规格、质量等要求:
(一)、必须符合《煤矿安全规程》第一百零八条的规定。
(二)、工序安排,在掘进巷道贯通前,综合机械化掘进巷道在相距50m前、其他巷道在相距20m前,只准从一个掘井工作面向前贯通,另一个工作面必须停止作业等。
(三)、工作面加强顶板支护的支护方式。
(四)、贯通前长探短掘,明确探眼的位置、角度、深度、数量,附三视图。
第五十三条、位于软岩中的巷道和受动压影响的巷道,采用柔性或可缩性支护形式,有底鼓的应明确防治办法。
第五十四条、按比例绘制巷道支护平面图、断面图。按比例绘制临时支护平面图、剖面图。
第五十五条、巷道支护分类,见附件7。主要支护型式参考表,见附件8。支护设计参考,见附件9。锚喷支护参数参考表,见附件lO。坑木和钢材对照参考值表,见附件11。
6、作业规程有关规定不具体或未包括的内容;
7、其他可能受到危害或威胁的施工现场。
(四)、安全技术专项措施编制内容:
1、施工方法、工艺、工序安排等;
2、支护方式和支护材料;
3、生产系统与原规程不同的,在措施中说明;
4、工程的规格尺寸等,要有附图;
5、其他与措施有关的内容。
第八条、巷道贯通专项安全技术措施。
(三)、出现下列情况之一者,应编写专项安全技术措施。
1、施工过程中突然遇到地质构造,过较大的断层、褶曲构造、老空、瓦斯异常、透水等;
2、与冲击地压、煤与瓦斯突出、冒顶区、应力集中区;
附近、注浆采区下分层威胁施工安全;
5、施工现场地质条件、施工方法、支护方式发生变化,与作业规程不符;
(九)、炮眼布置正视图、侧视图、俯视图,装药结构示意图等。
(十)、通风系统示意图。
(十一)、运输系统、排水系统、防尘系统示意图。
(十二)、抽放瓦斯系统、安全监测仪器仪表布置图。
(十三)、避灾路线示意图。
第四条、巷道布置应因地制宜,以安全、经济为原则。
第五条、掘井作业规程按章节附图表,并按顺序编号。
第六条、《煤矿安全规程》、《煤矿技术操作规程》、上级文件已有明确规定的,且又属于在作业规程必须执行的条文,只须在作业规程中写上该条文的条、款号,在学习作业规程时一并贯彻其条文内容;未明确规定的,而在作业规程中需要规定的内容,必须在作业规程或施工措施中明确规定。
(一)巷道开凿后,岩体不发生明显的变形和位移。
(二)巷道在整体均匀的岩层+,无冲击地压危险。
(三)煤和半煤岩巷道中,煤层无自然发火危险。
(四)岩体位移测定自然稳定,或有相邻矿井同类地质条件不设支护的巷道为依据。
(五)制定不设支护的安全措施。
第五十二条、复合顶板、软岩巷道或特殊地点需锚索时,可根据现场实际确定锚索长度及布置方式。
第二节煤(岩)层赋存情况
第二十一条、叙述煤(岩)层产状、厚度、结构、坚固系数(f),预计巷道揭露的各煤层间距,顶、底板岩性及特征分析。
第二十二条、预测巷道瓦斯涌出量、瓦斯突出倾向、煤层自然发火倾向、煤尘爆炸指数、地温等。
第二十三条、其他煤(岩)层技术特征分析。
第二十四条、按比例绘制地层综合柱状图。
第二十五条、常用的围岩分类参考表见附件1。锚喷围岩分级见附表2。
第四十七条、数据处理:监测数据与支护设计不符时,应重新计算,改进设计。
第三节支护设计
第四十八条、根据巷道围岩性质,矿压观测资料,施工现场实际情况,选择科学的支护设计,确定巷道支护形式,选择支护参数等。
第四十九条、巷道支护设计,可采用以下办法。
(一)解析法:根据巷道围岩的物理学性质、坚固程度、地压作用方向及大小,巷道的不同用途、条件,合理选择支护方式与参数。
陕西燎原煤业有限责任公司
煤矿作业规程编制要求
一、掘井工作面作业规程
第一部分编制概要
第一条、每一个工作面,在开工前,按照程序、时间和要、编制作业规程;不得沿用、套用作业规程进行施工。
第二条、规程编写人员在编写前应做到以下几点。
(一)、明确施工任务和计划采用的主要工艺。
(二)、熟悉现场情况,进行相关的分析研究。
第四章施工工艺
第一节施工方法
第五十八条、确定巷道施工方法。
第五十九条、巷道开口施工方法:从支设巷道开口临时棚开始,到支上固定棚止,施工顺序作必要的描述。
第六十条、特殊条件下的施工方法如:
1.石门揭开煤层时的施工方法:放震动炮、打超前钻排放瓦斯等;
2.硐室的施工方法:硐室位于I类、Ⅱ类围岩中宜采用全断面施工法,位于类、1Y类围岩中宜采用分层施工法;
第七条、专项安全技术措施编制要求。
(一)、专项安全技术措施,由施工单位的工程技术人员根据施工现场生产条件发生变化的实际情况进行编写。
(二)、编写的专项安全技术措施要有预见性、针对性、可行性。编制前,编写人员必须先到现场勘查工作面的实际情况,掌握现场施工条件;要使专项安全技术措施符合工程设计文件的规定。
第四十条、巷道施工顺序:巷道为分段定向施工时,逐段说明巷道中线方向、坡度、各段长度、与煤层的相对位置等。
第四十一条、特殊地点的施工:如车场、硐室、溜煤眼、交叉点、绞车房等,该巷道与其顶部或底部老巷道的岩层厚度,要将其空间位置、坡度和特殊要求描述清楚。特殊工程应按设计要求绘制大样图,标出开口的位置、转变点、起坡点,平、竖曲线等计算数据。
第十六条、说明有关矿压观测资料。
第十七条、其他有关规定。
第二章地面相对位置及地质情况
第一节地面相对位置及邻近采区开采情况
第十八条、巷道相应的地面位置、标高,区域内的水体和建、构筑物对工程的影响等。
第十九条、巷道与相邻煤(岩)层、邻近巷道的层间关系,附近已有的采掘情况对工程的影响。
第二十条、分析老空区的水、火、瓦斯对工程的影响。
第二部分规程编制
第一章概况
第一节概述
第十一条、巷道名称、位置与煤(岩)层、相邻巷道关系,巷道的用途、设计长度、工程量、坡度、服务年限、开(竣)工时间等。
第十二条、施工中的特殊技术要求、需要重点说明的问题。
第十三条、按比例绘制巷道布置平面图。
第二节编写依据
第十四条、经过审批的设计及其批准时间等。
第十五条、地质部门提供的地址说明书,提交批准时间和编制内容必须符合《矿井地质规程》规定。
3,交岔点的施工方法:交叉点位于工类、Ⅱ类围岩中宜采用全断面施工法,位于迅类、汉类围岩中宜采用分部施工法,位于V类围岩中宜采用导硐施工法;
4.倾斜巷道的施工方法:支架应有迎山角、支架防倒采用上、下撑拉杆,增设防滑、防跑车装置,掘进、扒装机械固定等。
第二节凿岩方式
第六十一条、确定凿煤(岩)方式。
第六十二条、机掘作业方式,截割顺序等。
第三十三条、分析第四纪砂硕层水、承压水等的水量、水压及其与工程的距离和关系,进行隔水层安全厚度计算。
第三十四条、积水区域附近掘进巷道,应在掘金工程平面图上标出其“三线”(积水线、探水线、和警戒线)。
第三十五条、隔水层安全厚度计算参考公式,见附件4;导水断裂带发育高度计算参考公式,见附件5。
第三章巷道布置及支护说明
第四节支护工艺
第五十六条、各类支护工艺及要求。
(一)锚杆及联合支护。
1.锚杆(锚网、锚索)的材质、规格、间排距、安装(包括药卷的种类、数量及使用要求)、锚固力等要求;
2.锚杆的孔位、孔深和孔径应与锚杆类型、长度、直径相匹配等要求:
3.锚网的铺设与锚杆或其他锚固装置连接牢固等要求;
4.软岩使用锚杆支护时,必须全长锚固等要求;
第二十九条、按比例绘制地质平面图、剖面图。按比例绘制瓦斯地质图。
第三十条、普氏岩石分类,见附表3。
第四节水文地质
第三十一条、分析巷道区域的主要水源,有影响的含水层厚度、涌水形势、涌水量、补给关系、影响程度等。
第三十二条、分析巷道区域的图纸资料,分析相邻老巷、老空积水、钻孔终孔位置、封孔质量、构造导水等对施工安全的影响。
