变压器的冲击试验和试运行有什么要求

合集下载

主变冲击试验方案

主变冲击试验方案

###########有限公司热电厂八号主变冲击试验方案批准:###########有限公司热电厂批准:审核:###########有限公司大修分厂批准:审核:编制:组织措施1.现场总指挥2.现场协调3.试验负责人4.试验监护人5.试验操作组长:成员:6.主要设备监护组长:成员:7.设备操作8.电气设备的巡检八号主变冲击试验方案一、冲击试验目的1、检查#8变压器返厂维修后在额定电压下的机械强度和电气绝缘强度。

2、进行变压器与系统的核相工作。

二、冲击试验范围110kV #8主变间隔、#8主变压器、主变至发电机出口母线及发电机出口3组PT及以上设备继电保护、控制、表计、信号回路。

三、冲击试验前应具备的条件1、本次充电范围内一、二次设备应全部检修完毕,设备标志、编号齐全准确,经有关部门检查验收合格。

2、与本次充电有关的保护、控制、表计、及信号回路均应检修完毕,经传动试验动作正确无误,保护根据“定值通知单”整定完毕,经验收检查合格。

3、110kV变电站内相关断路器、隔离开关、接地刀闸之间的联锁经检查合格。

4、冲击试验范围内所有一次设备电气试验合格,并经有关部门验收合格。

5、#8主变压器冷却系统运行正常。

6、#8主变压器绝缘油化学分析及耐压试验合格,油位正常,无渗油现象,本体瓦斯继电器经校验合格。

7、#8主变压器电压分接头位置应在Ⅰ档:120.75kV/10.5kV。

8、所有与本次充电有关的设备恢复正常运行状态时的安全措施。

9、与本次充电有关的直流电源、交流电源应安全可靠。

10、#8主变压器处配备足够的消防用品。

11、#8主变应清扫干净,无灰尘及金属杂物。

12、带电范围内一次设备接地良好,接地系统符合设计要求,并经检测合格。

13、在发电机出线小室内,将发电机引出线与母线断开,并进行绝缘隔离,避免发电机带电。

★★★14、充电范围内PT消谐装置应合格好用(可临时在PT二次开口三角处加装临时消谐装置)。

15、电气主控制室和带电区之间有可靠的通讯联系,充电时各冲击试验设备处(#8主变、#8主刀小室、发电机PT小室内)设有专人进行监视并配有对讲机。

变压器冲击试验方案

变压器冲击试验方案

有载调压远方控制屏检修方案山西引黄工程总二泵站主变压器有载调压装置采用德国MR设备,其远方控制屏检修步骤如下:1、外观检查:应无明显损坏。

2、屏柜清扫:屏柜内部装置及端子清扫。

3、屏内螺丝紧固。

4、绝缘检查:在与就地装置连接的情况下,用500V兆欧表检测二次回路5、通电检查:在回路完整的情况下,装置加控制电压,检查装置显示正常,与就地装置显示应一致。

6、遥控检查:就地选择开关置“远方”位置,在远方控制屏控制有载开关升、降,功能及显示应正常。

变压器全电压冲击试验及试运行方案1、试验条件:变压器大修安装工作结束;变压器带电前单体试验、分系统试验全部结束,试验数据合格;变压器保护全投;主变冷却器全投;消防系统全投;系统调度允许试验;110KV母线带电;变压器在热备用状态;10KV侧开关全部断开并拉至试验位置。

2、试验人员准备:试验人员分4组,每组2人,1组负责就地监视,2组负责远方操作,3组负责监测保护装置,4组负责与系统调度联系。

3、工器具准备:万用表两只、对讲机两对、干粉灭火器两只。

4、试验步骤:4.1 试验人员就位,通知系统调度并经允许后,开始第一次冲击试验;4.2 合变压器110KV侧开关,确认开关合上后迅速断开110KV侧开关,全电压冲击变压器一次;4.3 各组试验人员确认变压器本体、保护控制设备均无异常,记录时刻年月日时分,通知调度,第一次冲击试验结束;4.4 通知系统调度并经允许后,开始第二次冲击试验;4.5 合变压器110KV侧开关,确认开关合上,各组试验人员确认变压器本体、保护控制设备均无异常,记录时刻年月日时分,变压器带电5分钟后,断开110KV侧开关,通知调度,第二次冲击试验结束,记录时刻年月日时分;4.6 通知系统调度并经允许后,开始第三次冲击试验;4.7 合变压器110KV侧开关,确认开关合上,各组试验人员确认变压器本体、保护控制设备均无异常,110KV侧开关不再断开,通知调度,变压器冲击试验结束,进入带电状态,记录带电时刻年月日时分。

浅谈变压器操作冲击试验

浅谈变压器操作冲击试验

[ 摘 要] 目前 , 在供 电监控 系统 中 , 变 电所 都 已达 到 无人值 守 和 四遥 的功 能 , 但 设备 内部 发 生故 障所 造 成熔 断器 熔 断后 , 故 障信息 不 能及 时反 馈到 主站 , 远 程监控 中心 ; 造成盲 区让 事故进 一步 的扩大 , 造成更 大 的事 故 和经济损 失 。 本 项 目研 究一 种无人 值守 变 电所 熔 断器 集 中监视 装置 , 对 整个无 人变 电所集 中熔 断器 管 理。 该 装置 能集 中监 视变 电所 熔 断器是否 熔 断 , 达 到及 时发 现故 障 , 及 时的处 理 故 障, 防止事 故进 一步 的扩 大 。 [ 关键 词] 供 电监 控系 统 ; 无人 值守 变 电所 ; 电网故 障 ; 改 造方 案 中图 分类号 : TM6 3 文 献标识 码 : A 文 章编号 : 1 0 0 9 — 9 1 4 X( 2 0 1 3 ) 1 1 — 0 2 5 9 — 0 1
项 目研 究 内窖 . 方 法 及结论 国家 电网公 司对 电网运 行管理 的要 求 : 应能在 正常 和 电网故 障时 , 采集 和 处理各 种装置 信. 息, 为分 析 、 处 理 电网故 障提 供支 持。 本 装置 涉及变 电所熔断 器 的实 时监 测 , 由多组熔 断器 、 信号 处理 电路 、 单片 机和 无线 路 由器组 成 。 设 计研 发监测装 置 , 作 为附加 电路 , 就地安 装在 开 关内 ( 或保 护柜 内或 操作箱 内) 。 装置正 常 时处于 监测状 态 , 当有 熔 断器熔 断 时, 信号 处理 电路 开始工 作 , 将变换 后的数 字信号 送给单 片机处 理 。 无 线路 由器 将单 片机处 理结果 经变 电站 内自动化系统 上报监 控 中心 。 监 控中心工 作人 员根 据上 报信 息作 相 关处理 。

电力变压器试验规章制度

电力变压器试验规章制度

电力变压器试验规章制度第一章总则第一条为了保障电力变压器的安全运行,提高变压器的可靠性和效率,制定本规章制度。

第二条本规章制度适用于各种额定电压等级的电力变压器的试验,涉及电力变压器的检验、试验、保养等工作。

第三条电力变压器试验包括出厂试验和现场试验,各种试验均应按照国家标准和相关规定进行。

第四条电力变压器试验应由专业人员进行操作,确保试验的准确性和安全性。

第五条电力变压器试验应根据具体情况制定试验计划和试验方案,确保试验的顺利进行。

第六条电力变压器试验结果应详细记录,并及时报告上级部门和相关人员。

第二章电力变压器出厂试验第七条电力变压器出厂试验应按照国家标准和相关规定进行,包括:绝缘电阻试验、耐压试验、空载试验、负载试验、短路试验等。

第八条绝缘电阻试验应在恰当的环境条件下进行,确保试验结果的准确性。

第九条耐压试验应在标准电压下进行,试验时间应符合相关规定。

第十条空载试验应根据变压器的额定参数进行,记录变压器的各项参数并做出相应的评价。

第十一条负载试验应根据实际负载情况进行,观察变压器的运行状态并记录相关数据。

第十二条短路试验应在规定条件下进行,检测变压器的耐受能力并记录试验结果。

第十三条电力变压器出厂试验合格后方可出厂运输和安装。

第三章电力变压器现场试验第十四条电力变压器安装完毕后,应进行现场试验,包括:绝缘电阻试验、耐压试验、空载试验、负载试验等。

第十五条现场试验的内容和方法应参照国家标准和相关规定进行,确保试验的准确性和安全性。

第十六条现场试验应由专业人员操作,确保试验的顺利进行。

第十七条测试数据应详细记录,并定期进行数据分析和评估,发现问题及时处理。

第十八条现场试验结果应报告上级部门和相关人员,根据试验结果做出相应决策。

第四章电力变压器保养第十九条电力变压器的保养工作应定期进行,包括:清洁、润滑、绝缘检测等。

第二十条清洁工作应注意变压器的外部和内部,保持变压器的清洁度。

第二十一条润滑工作应根据变压器的具体情况进行,确保变压器的运行顺畅。

关于发电厂主变压器冲击试验的分析

关于发电厂主变压器冲击试验的分析

关于发电厂主变压器冲击试验的分析发布时间:2021-05-28T01:00:53.214Z 来源:《中国电业》(发电)》2021年第4期作者:朱斌[导读] 总结了在冲击试验过程中对相邻发电机功率有哪些扰动,以及在冲击试验时影响发电机功率摆动的因素,希望能够给大家提供参考。

华能淮阴电厂江苏省淮安市 223001摘要:本文主要介绍了发电厂主变压器在首次投运前进行受电冲击试验的目的、方法、及过程中对相邻机组的影响,通过以我厂为列,对我厂#4主变压器3次冲击试验过程中各数据的变化的分析,总结了在冲击试验过程中对相邻发电机功率有哪些扰动,以及在冲击试验时影响发电机功率摆动的因素,希望能够给大家提供参考。

关键词:冲击试验;主变压器;保护装置;励磁涌流一、前言主变压器在首次投运前应该按照交接试验标准在额定电压下进行受电冲击合闸试验,对变压器的绝缘能力及机械强度能够进行有效检验,同时考核压器差动保护定值躲过励磁涌流的能力。

我厂#4主变压器因第一次投运,按规定要求应进行受电冲击试验,在额定电压下冲击合闸三次,第一次受电后持续时间应不小于10分钟,后两次受电后持续时间应不大于10分钟,两次受电间隔不小于5分钟。

本次变压器启动,采用零起升压;变压器的无载调压装置,于变压器投运前调整为4挡。

二、我厂主接线及主变压器参数我厂为大型燃煤火力发电厂,#4发动机组电气主接线采用发动机-变压器组单元接线接入220KV系统。

#4机组6KV厂用电源为A、B两段,高厂变低压侧为双分支,主变压器参数见表1,发动机主接线如图1所示表1图1三、变压器冲击合闸试验目的1、带电投入空载变压器时,会产生励磁涌流,其值可达7~9倍额定电流。

励磁涌流开始衰减较快,一般经0.5~1秒即减到0.25~0.5倍额定电流值,但全部衰减时间较长,大容量的变压器可达几十秒乃至几分钟。

由于励磁涌流产生很大的电动力,为了考核变压器的机械强度,需做冲击试验。

2、拉开空载变压器时,有可能产生操作过电压。

变压器冲击试验方案

变压器冲击试验方案

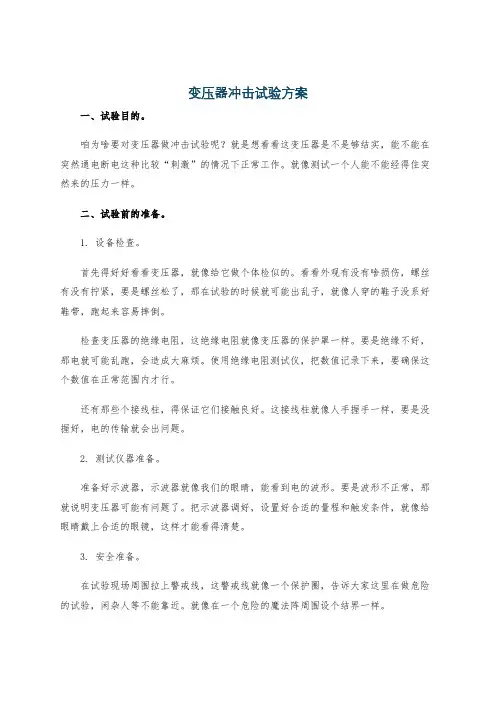

变压器冲击试验方案一、试验目的。

咱为啥要对变压器做冲击试验呢?就是想看看这变压器是不是够结实,能不能在突然通电断电这种比较“刺激”的情况下正常工作。

就像测试一个人能不能经得住突然来的压力一样。

二、试验前的准备。

1. 设备检查。

首先得好好看看变压器,就像给它做个体检似的。

看看外观有没有啥损伤,螺丝有没有拧紧,要是螺丝松了,那在试验的时候就可能出乱子,就像人穿的鞋子没系好鞋带,跑起来容易摔倒。

检查变压器的绝缘电阻,这绝缘电阻就像变压器的保护罩一样。

要是绝缘不好,那电就可能乱跑,会造成大麻烦。

使用绝缘电阻测试仪,把数值记录下来,要确保这个数值在正常范围内才行。

还有那些个接线柱,得保证它们接触良好。

这接线柱就像人手握手一样,要是没握好,电的传输就会出问题。

2. 测试仪器准备。

准备好示波器,示波器就像我们的眼睛,能看到电的波形。

要是波形不正常,那就说明变压器可能有问题了。

把示波器调好,设置好合适的量程和触发条件,就像给眼睛戴上合适的眼镜,这样才能看得清楚。

3. 安全准备。

在试验现场周围拉上警戒线,这警戒线就像一个保护圈,告诉大家这里在做危险的试验,闲杂人等不能靠近。

就像在一个危险的魔法阵周围设个结界一样。

试验人员得戴上绝缘手套、穿上绝缘鞋,这是保护自己的装备。

要是不小心触电了,那可就惨了,这绝缘装备就是我们的“魔法护盾”。

三、试验步骤。

1. 第一次冲击。

先合上电源开关,给变压器来个突然袭击,就像突然给正在休息的人一个大惊喜一样。

这时候,我们要紧紧盯着示波器、电压表和电流表,看看它们的反应。

如果这时候听到变压器有异常的声音,比如“滋滋”声或者“嗡嗡”声特别大,那就像人咳嗽得很厉害一样,可能是有毛病了。

得赶紧把电源断开,然后检查是哪里出了问题。

2. 间隔时间。

第一次冲击后,让变压器休息一会儿,就像人跑了一段路要歇一歇一样。

这个休息时间可以设为5分钟左右,这期间我们可以再检查一下仪器的读数有没有什么变化。

3. 后续冲击。

变压器的安装调试运行技术措施

变压器的安装调试运行技术措施

变压器的安装调试运行技术措施作者:王来增来源:《沿海企业与科技》2010年第03期[摘要]电力变压器是电力网的核心部件,是传输和分配电能的枢纽,其安全可靠的运行不仅关系到用户的电能质量,而且对整个电力系统的安全也是至关重要的。

电力变压器的安全可靠性不单取决于设计和材料,与检修维护也是密切相关。

文章重点介绍电力变压器及其安装和调试过程,并对安装和调试过程中可能出现的问题进行简要阐述。

[关键词]电力变压器;安装;运行[作者简介]王来增,广东火电工程总公司岭澳核电分公司,广东深圳,518120[中图分类号] TM42 [文献标识码] A [文章编号] 1007-7723(2010)03-0144-0002一、引言变压器是用于交流电转换的电气设备。

它能把一种交流电压或交流电流的电能转换成另外一种交流电压或交流电流的电能,且其具有相同的频率。

变换电压是变压器的主要作用,这样有利于电能的传输。

经升压变压器把电压升压后,可以降低线路损耗,提高送电的经济性,实现远距离送电的目的。

经降压变压器把电压降压后,得到各级用电设备所需要的电压,满足了用户的使用需要。

在火电厂的电力供电系统中电力变压器具有重要的地位,电能在传输和配送的过程中,电力变压器是能量传输和转换的核心元件,在大到国民经济各行各业,小到千家万户的能量来源之中,变压器是必经之路,其在电网中是最关键和最重要的设备。

电力供电系统通过升压变压器,实现了远距离输电输送到城市和工业区网络,多个电站联合组成一个系统时变压器也是不可缺少的。

电力变压器在火电厂的电力系统中是极其重要的设备。

在火电厂的电力设备防御系统中,为避免电网重大事故的第一道防线最关键的设备就是变压器。

变压器的事故不仅会导致设备的损坏,还会中断电力供给,给社会造成的经济损失不可估量。

在火电厂的电力系统中,变压器有广泛而重要的用途,在火电厂可以看到不同容量、不同电压等级、各种型式的变压器。

所以,正确掌握变压器的安装和调试的方法,对日后变压器的安全运行和检修维护有着重要的意义。

2号主变冲击试验方案

2号主变冲击试验方案

2号主变冲击试验方案一、试验目的与要求二、试验装置和设备1.主变电压2号主变电压为XX千伏,额定容量为XX兆瓦。

2.试验装置试验装置主要由电源装置、脉冲发生器、测量仪器以及保护系统组成。

其中,电源装置为电源输入,脉冲发生器用于模拟电网故障时的脉冲冲击,测量仪器用于记录主变在试验过程中的相关参数,保护系统用于监测主变运行状态。

三、试验步骤1.准备工作(1)检查试验装置和设备是否正常运行,保证其安全可靠。

(2)对主变进行预试验,确保其基本功能正常。

(3)安排试验时间和人员,确保试验的顺利进行。

2.试验准备(1)将主变与试验装置连接,确保连接牢固、接触良好。

(2)设置试验条件,包括电源输入和脉冲发生器的参数设定。

(3)对测量仪器进行校准和调试,确保其记录准确可靠。

(4)确认保护系统能正常监测主变的运行状态。

3.试验过程(1)开始试验前,确保主变处于正常工作状态。

(2)根据设定的试验条件,触发脉冲发生器,模拟电网故障造成的冲击。

(3)记录主变在试验过程中的电压、电流、温度和振动等相关参数。

(4)保护系统实时监测主变的运行状态,确保其在试验过程中不发生故障。

(5)观察主变的运行状况,记录任何异常情况。

4.试验结果分析(1)根据试验记录和保护系统的报警信息,分析主变在试验过程中的响应情况。

(2)结合试验要求和标准,评估主变的抗冲击性能。

(3)如果发现任何故障或异常情况,及时停止试验并进行维修或调整。

四、试验安全措施1.人员必须熟悉试验装置和设备的操作规程,严格按照规定进行操作。

2.试验过程中,必须保持周围环境安静,并严格禁止闲杂人员进入试验区域。

3.试验装置和设备必须通过安全检查,并确保其正常运行。

4.试验过程中,应有专人监控主变的运行情况,并及时采取措施处理异常情况。

五、试验总结与结论试验结束后,根据试验结果和分析,对主变的抗冲击性能进行评估,并提出相应的改进建议。

同时,总结试验过程中的经验和教训,为今后类似试验提供参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

变压器的冲击试验和试运行有什么要求?
(1) 冲击试验次数。

新投变压器5次,大修变压器3次
(2) 每次冲击试验均应检查变压器有无异音、异状
(3) 第一次冲击试验,至少不少于10min,并记录空载电流和励磁涌流
(4) 对变压器做冲击试验前,应投入变压器的全部保护
(5) 变压器的试运行时问至少不少于24h,在此期间应加强巡视检查
(6) 新投、大修或换油后的变压器,在施加电压前静止时间不少于以下规定
110kV及以下 24h;
220kV及以下 48h;
500kV及以下 72h
(7) 凡需要空投、空切变压器时,应首先进行开关传动,且必须将高压侧中性点接地。
