巷道验收标准
巷道验收标准的规定范文

巷道验收标准的规定范文概述:巷道验收是指对巷道工程进行检查和评估的过程,以确保工程的质量符合规定标准。
巷道验收标准是指验收过程中所遵循的规定和指导原则。
本文将阐述巷道验收标准的规定范文,重点突出巷道工程质量验收的要求和标准。
一、巷道验收的基本要求1. 巷道基本信息(1) 巷道名称、位置和长度符合工程设计要求;(2) 巷道类型和用途与设计一致;(3) 巷道开挖形式、结构和尺寸符合设计规定;(4) 巷道顶拱、煤墙和底板的净空和平整度满足要求。
2. 巷道支护与固结(1) 巷道的支护方式以及材料的选择符合设计要求;(2) 巷道支护结构的稳定性满足安全要求;(3) 巷道固结材料的施工质量符合规定标准;(4) 巷道的排水和通风系统正常运行。
3. 巷道地面及交通设施(1) 巷道地面平整度、强度和防滑性满足要求;(2) 巷道的供电设施和照明系统正常运行;(3) 巷道的信号标志和指示牌设置合理,能够提供必要的安全警示;(4) 巷道的消防设备和安全逃生通道设置完备,符合安全规范。
二、巷道验收的具体标准1. 巷道地质条件验收(1) 巷道的地质勘探数据齐全,清晰的地质剖面图和地质钻孔记录可靠;(2) 巷道的地质参数计算准确,包括地应力、地下水位、岩石强度等;(3) 巷道的地质预报结果与实际地质情况基本吻合;(4) 巷道的地质灾害预防措施落实到位,有效减少地质灾害风险。
2. 巷道开挖验收(1) 巷道开挖进度合理,开挖工艺符合规定标准;(2) 巷道顶拱、煤墙和底板的形状、线形和净空满足设计要求;(3) 巷道面平整度和质量符合规定标准;(4) 巷道开挖过程中的预支护和围岩稳定措施有效,能够保证工人和设备的安全。
3. 巷道支护验收(1) 巷道支护结构的稳定性检测合格;(2) 巷道围岩的变形和应力状态符合预期;(3) 巷道支护结构与围岩之间有足够的间隙,支护材料完整无损;(4) 巷道支护材料的拌合比例和施工工艺符合规定标准。
4. 巷道地质灾害防治验收(1) 巷道地质灾害监测系统可靠,能够及时发现地质灾害隐患;(2) 巷道地质灾害防治措施符合设计要求,有效防止地质灾害的发生;(3) 巷道地质灾害防治设施完好,能够满足工作面和巷道的安全要求。
井下巷道工程验收制度

井下巷道工程验收制度一、总则为了规范井下巷道工程验收流程,确保工程质量和安全,特制定本验收制度。
二、验收范围本验收制度适用于井下巷道工程的各个阶段,包括设计阶段、施工阶段和竣工验收阶段。
三、验收主体1. 设计阶段:由设计单位负责编制方案,并经相关部门审批。
2. 施工阶段:由施工单位按照设计方案开展施工。
3. 竣工验收阶段:由监理单位对井下巷道工程进行验收。
四、验收流程1. 设计阶段验收(1)对设计方案进行审查,确保方案符合相关规范和要求;(2)设计方案审查需提交相关设计文件和报告,并经专业人员审核通过。
2. 施工阶段验收(1)按照设计方案进行施工,确保施工质量;(2)定期进行工程进度检查,及时解决施工中出现的问题。
3. 竣工验收(1)对井下巷道工程进行全面检查,包括结构、安全等方面;(2)提交验收报告,明确工程的验收结果和建议。
五、验收标准1. 设计阶段验收标准(1)设计方案符合相关规范和要求;(2)设计文件齐全,包括设计说明、图纸和计算书。
2. 施工阶段验收标准(1)按照设计方案进行施工,质量符合相关标准;(2)工程进度符合计划,安全措施到位。
3. 竣工验收标准(1)井下巷道工程结构完好,符合设计要求;(2)安全设施齐全,保证工作人员安全。
六、验收结果1. 设计阶段验收结果:(1)通过:设计方案符合要求,可以进入施工阶段;(2)不通过:设计方案存在问题,需重新修改。
2. 施工阶段验收结果:(1)通过:工程质量符合要求,可以进入竣工验收阶段;(2)不通过:工程质量有问题,需整改后重新验收。
3. 竣工验收结果:(1)合格:工程符合验收标准,可以正式投入使用;(2)不合格:工程存在严重安全隐患,需整改后重新验收。
七、验收责任1. 设计单位负责设计方案的编制和提交;2. 施工单位负责按照设计方案进行施工,并保证施工质量;3. 监理单位负责对井下巷道工程进行验收,并提出验收结论。
八、验收记录1. 验收过程中需做好验收记录,包括验收报告、工程照片等;2. 验收记录需妥善保存,作为工程质量和安全的重要依据。
巷道工程质量验收检查项目标准

掘进工作面、综采工作面检查验收标准一、掘进工作面:1、根据巷道的设计,巷道净宽0-+200mm,净高0-+200mm.2、巷道的支护必须符合设计要求,包括锚杆的间排距、允许偏差0-±100mm、锚杆外漏长度露出托盘≤50mm。
3、顶网、帮网间的压茬必须牢固,压茬不的小于20mm,顶网连接的联扣不得大于20cm。
4、锚杆、锚索的托盘必须要紧贴巷道的顶板及巷帮,不得出现托盘松动,帮锚杆的托盘必须要垂直巷帮,不得出现倾斜现象。
5、巷道必须确保顶底板平整,不得出现明显的凹凸现象,巷道内确保无淤泥、无积水(长5米,深0.1米)。
6、巷道的支护材料必须码放整齐,不得在巷道乱扔。
并有标志牌。
7、管路吊挂平直,行人侧高度不得低于0.7米。
8、临时支护必须安装可靠,封顶木紧贴顶板,杜绝出现前探梁滞后或虚设。
9、割煤完毕后必须将综掘机退出工作面,将截割头落地,闭锁开关。
10、所有的生产工具必须要码放整齐,并有标志牌,不得在巷道内乱仍乱放。
11、各转载点的喷雾装置必须完好。
12、采掘工作面必须要有敲帮问顶工具。
13、设备运行区域必须要设置标志牌。
14、有指定的交接班地点,并有标志牌。
15、支护与未支护界限有警示杆。
16、巷道内路标及安全出口标示牌板完整。
17、作业现场有,规范的符合现场实际施工的断面图、炮眼布置图三视图、爆破说明书及避灾路线图。
18、锚杆无漏打现象,失效锚杆必须及时补打。
19、巷道必须安装顶板离层仪观测顶板,测定必须要符合作业规程的规定,并有记录牌板。
20、工作面无空帮及空顶现象。
二、综采工作面:1、工作面控制范围内,顶底板移近量按采高≤100mm/m。
2、工作面顶板不出现台阶、下沉,液压支架前梁接顶严实。
3、机道梁端至煤壁顶板冒落高度不大于300mm.4、液压支架初撑力不低于规定值的80%,(立柱和平衡千斤顶梁有表显示)。
5、工作面支架要排成一条直线,其偏差不超过±50mm。
中心距按作业规程要求,偏差不超过±100mm.6、支架顶梁与顶板平行支护,其最大仰角<7度。
巷道质量标准验收细则

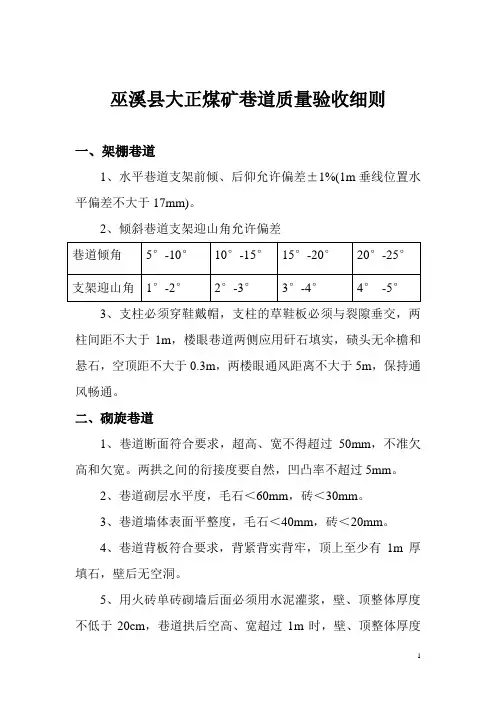

巫溪县大正煤矿巷道质量验收细则一、架棚巷道1、水平巷道支架前倾、后仰允许偏差±1%(1m垂线位置水平偏差不大于17mm)。
2、倾斜巷道支架迎山角允许偏差3、支柱必须穿鞋戴帽,支柱的草鞋板必须与裂隙垂交,两柱间距不大于1m,楼眼巷道两侧应用矸石填实,碛头无伞檐和悬石,空顶距不大于0.3m,两楼眼通风距离不大于5m,保持通风畅通。
二、砌旋巷道1、巷道断面符合要求,超高、宽不得超过50mm,不准欠高和欠宽。
两拱之间的衍接度要自然,凹凸率不超过5mm。
2、巷道砌层水平度,毛石<60mm,砖<30mm。
3、巷道墙体表面平整度,毛石<40mm,砖<20mm。
4、巷道背板符合要求,背紧背实背牢,顶上至少有1m厚填石,壁后无空洞。
5、用火砖单砖砌墙后面必须用水泥灌浆,壁、顶整体厚度不低于20cm,巷道拱后空高、宽超过1m时,壁、顶整体厚度不低于40cm。
6、砌体要捣实,砌旋料石之间要充满沙浆,灰缝饱满无瞎缝、干缝、裂缝。
7、净宽以轨面部位的宽度为最小宽度为准,净高为轨面至顶处的高度,净高、宽都不小于原设计规定的50mm。
三、裸露巷道1、巷道断面净高、净宽不小于设计规定50mm,净宽为巷道两帮最窄宽度,净高为轨面顶部到巷道中间高度,但巷道两帮最低处不低于中间高度10cm。
2、巷道超挖宽度不计算超方,超高20﹪以上才能计算超方,如果自然垮落没有打炮放炮的,按出碴工资计算单价。
超高部分按实际长、宽、高计算立方,不准以窄处按宽处计算。
3、巷道需要增加车场的,其车场宽度不少于原巷道的 1.5倍,且错车道应设在不是水沟的一侧,其最低高度不低于巷道设计高度20cm。
4、巷道顶帮无浮矸、煤,完整无脱皮及和掉渣现象,煤层应在巷道的中间部位,煤层在巷道一侧不低于轨道面。
5、巷道的转弯半径不得低于6m,突出部分不能影响整体外观。
水沟畅通,巷道中无淤泥,无积水,无矸石或杂物堆积。
6、风、水管路,电缆、信号线悬挂整齐,符合要求,其高度电缆2.2m,水风管1.9m,两点间距3m。
巷道工程质量验收标准是怎样的?

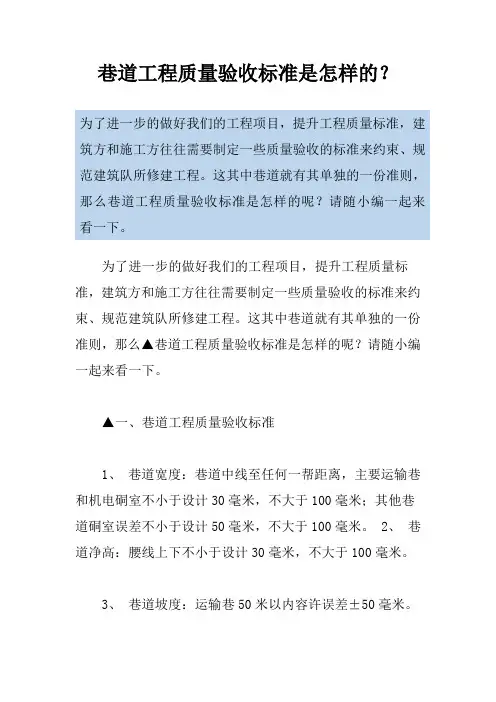

巷道工程质量验收标准是怎样的?为了进一步的做好我们的工程项目,提升工程质量标准,建筑方和施工方往往需要制定一些质量验收的标准来约束、规范建筑队所修建工程。
这其中巷道就有其单独的一份准则,那么巷道工程质量验收标准是怎样的呢?请随小编一起来看一下。
为了进一步的做好我们的工程项目,提升工程质量标准,建筑方和施工方往往需要制定一些质量验收的标准来约束、规范建筑队所修建工程。
这其中巷道就有其单独的一份准则,那么▲巷道工程质量验收标准是怎样的呢?请随小编一起来看一下。
▲一、巷道工程质量验收标准1、巷道宽度:巷道中线至任何一帮距离,主要运输巷和机电硐室不小于设计30毫米,不大于100毫米;其他巷道硐室误差不小于设计50毫米,不大于100毫米。
2、巷道净高:腰线上下不小于设计30毫米,不大于100毫米。
3、巷道坡度:运输巷50米以内容许误差±50毫米。
4、砌体灰缝:灰缝饱满,无干缝、瞎缝。
检查点周围1.2米范围内不超过两处。
5、砌体压茬及接茬:压茬不小于砌块宽度的1/4,接茬严密。
检查点1.2米范围内重缝不超过3处,拱墙接茬圆滑,拱间接茬沿巷道方向平直。
6、掘进作业规程:要求审批完善,有工人学习记录及考核情况,有掘进施工图,设计图,巷道断面图,通风系统图,避灾路线图,掘进工作面供电系统图,炮眼布置图,爆破说明书,巷道断面、临时支护方式、永久支护方式及规格的规定。
7、巷道内无杂物,无淤泥,无积水(淤泥、积水长度不超过5米,深度不超过0.1米)8、掘进巷道必须悬挂爆破说明书、巷道施工断面图、巷道避灾路线图、炮眼布置三视图。
9、巷道在掘进过程中,新暴露的巷道顶、帮必须做严密的敲帮问顶工作,并必须架设临时支护。
▲二、单位工程质量保证资料核查项目▲(一)、技术文件:1、设计施工图、施工图,设计变更文件或记录。
2、施工组织设计、作业规程、施工技术措施。
3、地质水文资料、柱状图、实测柱状图。
▲(二)、原材料、预制构件检验资料:1、钢材、管材、钢筋、钢轨出厂合格证。

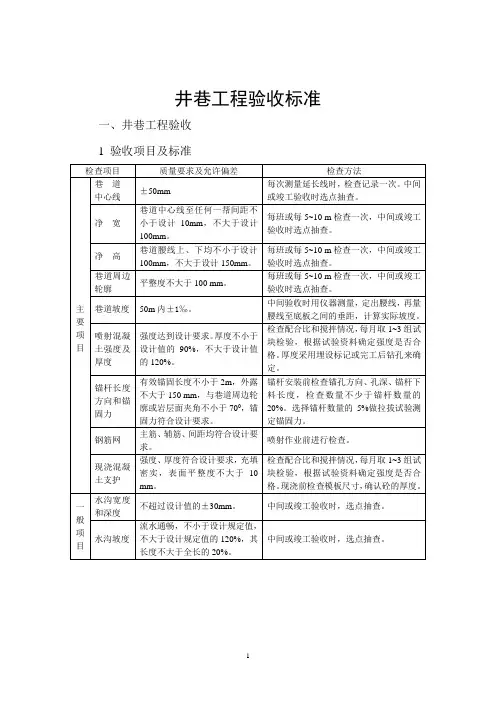

井巷工程验收标准

锚杆长度方向和锚固力
有效锚固长度不小于2m,外露不大于150 mm,与巷道周边轮廓或岩层面夹角不小于700,锚固力符合设计要求。
锚杆安装前检查锚孔方向、孔深、锚杆下料长度,检查数量不少于锚杆数量的20%。选择锚杆数量的5%做拉拔试验测定锚固力。
每班或每5~10 m检查一次,中间或竣工验收时选点抽查。
巷道周边轮廓
平整度不大于100 mm。
每班或每5~10 m检查一次,中间或竣工验收时选点抽查。
巷道坡度
50m内±1‰。
中间验收时用仪器测量,定出腰线,再量腰线至底板之间的垂距,计算实际坡度。
喷射混凝土强度及厚度
强度达到设计要求。厚度不小于设计值的90%,不大于设计值的120%。
5
贫化率
不得大于5%。
回采前或回采中刻槽取样确定设计出矿品位。每十天(力争每天)取生产样化验实际出矿品位。
6
废石分捡
堆码在空区适当的位置或工区管理人员指定的位置。堆码整齐,便于计算方量,不得妨碍车辆和人员通行。
每班进行检查,月底统一收方。
7
采场浮矿
采场矿石清收干净,不允许有浮矿。
月底验收时综合评定。
钢筋网
主筋、辅筋、间距均符合设计要求。
喷射作业前进行检查。
现浇混凝土支护
强度、厚度符合设计要求,充填密实,表面平整度不大于10 mm。
检查配合比和搅拌情况,每月取1~3组试块检验,根据试验资料确定强度是否合格。现浇前检查模板尺寸,确认砼的厚度。
一
般
项
目
水沟宽度和深度
不超过设计值的±30mm。
2023年巷道验收标准的规定

2023年巷道验收标准的规定一、前言巷道验收标准是为了确保巷道工程质量,保障建设环境安全而制定的一系列规定。
2023年巷道验收标准的规定主要涉及巷道工程的设计、施工和验收等阶段,目的是规范巷道工程建设的各项要求,确保工程的质量和安全性。
二、巷道设计标准1. 巷道设计应符合国家相关设计规范和标准,并考虑当地的地质、水文地质等具体情况。
2. 巷道设计应根据巷道形式和用途确定相应的尺寸、坡度、断面形状和开挖方法等。
3. 巷道设计应考虑通风、照明、防水、防灾等方面的要求,并确认相应的设施和措施。
三、巷道施工标准1. 巷道施工应根据设计要求,采用适当的施工方法和工艺,确保施工质量和安全性。
2. 巷道施工过程中应做好地质勘探、支护、通风、排水等工作,确保施工环境安全。
3. 巷道施工材料应符合国家相关标准,确保材料质量和使用效果。
4. 巷道施工过程中应严格按照工序和施工要点进行操作,确保施工质量和进度。
四、巷道验收标准1. 巷道验收前应进行各项试验和检测,包括但不限于地质勘探、地下水位、通风效果、防水效果等。
2. 巷道验收前应对施工过程中的关键工序和关键点进行检验和评估,确保符合设计要求。
3. 巷道验收时应组织相关专业人员进行现场检查和综合评估,确认巷道工程的质量和安全性。
4. 巷道验收合格后,应及时办理验收手续,确保工程的合法性和有效性。
五、巷道使用和维护标准1. 巷道的使用应符合相关规定,禁止违法、违章行为,确保巷道环境的安全和卫生。
2. 巷道的维护应定期进行,包括但不限于巡视、检查、维修等工作,确保巷道设施和构件的正常运行。
3. 巷道维护工作应有专门的管理人员负责,并建立相应的维护记录和档案,确保维护工作的及时性和有效性。
六、巷道验收标准的监督和检查1. 巷道验收标准的执行应由相关部门进行监督和检查,确保标准的执行情况和效果。
2. 巷道验收标准的监督和检查可以通过抽查、稽查、检验等方式进行,对违反标准的行为进行处理和整改。
掘进巷道工程质量验收制度

掘进巷道工程质量验收制度一、总则为规范掘进巷道工程质量验收工作,保证工程质量,保障工程安全,制定本工程质量验收制度。
本制度适用于掘进巷道工程的验收工作。
二、验收依据1. 《建筑工程质量验收规范》(GB 50300-2013)2. 《城市地铁工程掘进巷道施工技术规范》(T/CJT 397-2017)3. 《城市轨道交通工程工程量清单》4. 工程设计文件三、验收对象1. 掘进巷道的地基基础工程2. 掘进巷道的结构施工3. 掘进巷道的设备安装4. 掘进巷道的防水、防腐及渗漏处理四、验收程序1. 提交验收申请:施工单位在工程验收前提出申请,提供工程完工的相关资料。
2. 验收准备:验收委员会成员进行工地勘察,准备验收所需要的资料。
3. 验收会议:验收委员会召开验收会议,审查工程施工过程中的质量记录资料,听取相关负责人汇报,并对工程质量进行综合评定。
4. 验收报告:验收委员会根据实地考察和资料检查形成验收报告,确定验收结果并提出整改意见。
5. 整改复验:施工单位按照验收报告中的整改要求进行整改,并向验收委员会申请复验。
6. 验收合格:整改合格后,验收委员会进行复验,确认工程符合要求后出具验收合格证明。
五、验收标准1. 地基基础工程:符合设计要求,承重能力符合安全要求。
2. 结构施工:符合设计要求,结构强度和稳定性达到规定标准。
3. 设备安装:设备安装齐全,运行稳定,无渗漏现象。
4. 防水、防腐及渗漏处理:材料选用合理,工艺符合要求,无泄漏现象。
六、验收注意事项1. 验收过程中,应严格按照验收程序进行,不得违规操作。
2. 验收前应做好相关资料的准备,确保验收工作能够顺利进行。
3. 对于出现质量问题的工程,应及时提出整改要求,并在规定时间内整改。
4. 验收委员会应保持客观公正的态度,不得私心偏袒,严格按照标准进行验收。
5. 施工单位应配合验收工作,主动提供相关资料和配合验收委员会的工作。
七、制度执行1. 验收委员会成员应按照职责分工,认真履行工作职责,保证验收工作的质量和效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
巷道工程验收
第6.6.1条巷道竣工后,应检查下列内容:
一、标高、坡度和方向、起点、终点和连接点的坐标位置;
二、中线和腰线及其偏差;
三、永久支护规格质量;
四、水沟的坡度、断面和水流畅通情况。
第6.6.2条工程竣工验收时,应提供下列资料:
一、实测平面图,纵、横断面图,井上下对照图;
二、井下导线点、水准点图及有关测量记录成果表;
三、地质素描图、柱状图和矿层断面图;
四、主要岩石和矿石标本、水文记录和水样、气样、矿石化验记录;
五、隐蔽工程验收记录、材料和试块试验报告。
第6.6.3条巷道起点的标高与设计规定相差不应超过100mm。
第6.6.4条主要运输巷道轨道的敷设,必须符合下列要求:
一、铺轨:
1.轨距不得小于设计规定3mm,不得大于设计规定5mm;轨道中心线与设计的偏差不得超过50mm;双轨轨道的中心距离不得小于设计规定,不得大于设计规定20mm;
2.轨道的坡度应符合设计规定,其局部允许偏差应为±1‰;
3.轨道的接头应平整,其高低及内侧偏差均不应超过2mm,螺栓、夹板必须齐全。
在直线上,两侧钢轨的接头应对齐;在弯道上,两侧钢轨的接头必须错开,其错开长度宜为钢轨长度的1/3~1/4;
4.钢轨接头的间隙,在直线部分不得超过5mm,曲线部分不得超过8mm。
当采用焊接时,焊缝不得有裂纹;
5.直线段两轨轨面的水平偏差,不应大于5mm;
6.弯道曲轨应符合曲线弯度,外轨超高,内轨加宽,双轨中心距加宽,均应符合规定数值。
其允许偏差:外轨超高应为+5mm,-2mm;内轨加宽应为+5mm,-2mm;双轨中心距加宽应为±20mm。
两轨之间应设拉杆固定;
7.架线电机车的轨道回流线,应符合设计规定。
二、道岔:
1.铺设的道岔应符合设计要求,并与线路的轨型一致。
道岔基本轨起点与设计位置的允许偏差应为±300mm;
2.岔尖必须紧贴每块滑板,岔尖趾部必须紧靠基本轨,其间隙不得超过2mm,岔尖不得高出基本轨,但也不得低于基本轨2mm;
3.护轨与主线或支线钢轨的高度应一致,位置应符合设计。
转撤器应操作灵活。
三、道碴和轨枕:
1.轨枕间距的允许偏差,应为±100mm,轨道中心线与轨枕的中心线宜一致;
2.曲线轨道的轨枕应与曲线半径方向一致;
3.道碴应采用碎石或卵石,其粒径宜为20~60mm,不得混有软岩、煤块、矿石、木块等;
4.道床应平整,轨枕埋入道碴的深度,应为轨枕厚度的1/2~2/3,轨枕底面下的道碴厚度,不应小于100mm。
第6.6.5条水沟深度和宽度的允许偏差应为±30mm,其上沿的高度允许偏差,应为±20mm。
水沟的坡度应符合设计要求,其局部允许偏差,应为±1‰,并保证水流畅通。
水沟盖板应齐全、平整稳固。
第6.6.6条架线电机车的导线吊挂高度,不得低于设计规定,亦不得超过设计规定60mm,并应符合下列数值:导线距巷道顶或棚梁之间不得小于200mm,距金属管线之间不得小于300mm。
第6.6.7条架线电机车的导线左右偏移;板式或环式集电弓,不应大于设计规定20mm;滑轮或滑块集电弓,不应大于设计规定10mm。
第6.6.8条巷道底板应平整,局部凸凹深度不应超过设计规定100mm。
巷道坡度必须符合设计规定,其局部允许偏差应为±1‰。
第6.6.9条砌石旋巷道的净宽:从中线至任何一帮的距离,主要运输巷道不得小于设计规定,其它巷道不得小于设计规定30mm,均不应大于设计规定50mm。
巷道净高:腰线上下均不得小于设计规定30mm,也不应大于设计规定50mm。
拱、墙、基础的砌体厚度,局部不得小于设计规定30mm。
第6.6.10条砌石旋巷道的表面不平整度:每平方米面积内,料石砌体不应超过25mm;毛石砌体不应超过40mm;混凝土砌块不应超过15mm;浇灌混凝土不应超过10mm。
各种砌体的外观,不得出现曲折和倾斜现象。
各种砌体的灰缝,应灰浆饱满,无重缝。
第6.6.11条支架巷道的规格质量,应符合下列要求:
一、巷道净宽、净高应符合本规范第6.6.9条的规定;
二、支架立柱斜度的允许偏差应为±2°;
三、支架梁应水平,两端高差不应超过40mm;
四、两支架的间距允许偏差,应为±100mm;
五、支架应垂直于底板,前倾后仰不应超过40mm,倾斜巷道支架迎山角允许偏差应为±1°;
六、支架梁应垂直于巷道中心线,梁端的扭距不应超过100mm,曲线巷道支架的方向应与曲线半径一致;
七、梁与立柱的结合面应严密;
八、背板的长度,宜大于支架间距300mm,背板应排列整齐,背板与岩帮间应充填严实;
九、倾斜巷道支架间的横撑和拉条应齐全、牢固。
第6.6.12条裸体巷道和喷射混凝土巷道的规格质量,应符合下列要求:
一、巷道净宽:从中线至任何一帮最凸出处的距离,主要运输巷道不得小于设计规定,其它巷道不得小于设计规定50mm,均不应大于设计规定150mm。
巷道净高:腰线上下均不得小于设计规定30mm,也不应大于设计规定150mm。
二、喷射混凝土厚度应达到设计要求,局部的厚度不得小于设计规定的90%;
三、锚杆端部及钢筋网,不得露出喷层表面;
四、裸体巷道的壁面,应符合光爆质量要求:
1.巷道轮廓线,应均匀留下60%以上的眼痕;
2.岩面上不应有明显的炮震裂缝。
第6.6.13条混凝土、喷射混凝土的强度和锚杆抗拔力的检查与验收,应按本规范附录四、五的规定执行。
天井、溜井和硐室的施工验收
第7.4.1条硐室及天井、溜井竣工后,应提供下列资料:
一、实测平面位置图;
二、硐室实测平面图,主要部位剖面图;
三、主要天(溜)井实测井筒纵、横剖面图;
四、主要硐室、天(溜)井实测地质柱状图;
五、实测设备基础图;六、隐蔽工程验收记录、材料和试块试验报告。
第7.4.2条天井、溜井的规格,应符合下列要求:
一、无提升设备的天井及溜井:从井筒中心线至任何一帮的距离,不支护的天井、溜井,不得小于设计规定100mm,也不得大于设计规定200m
m;支护的天井、溜井,不得小于设计规定50mm,也不应大于设计规定100mm。
二、有提升设备的天井,应符合本规范第三章第七节的规定。
第7.4.3条机电硐室的中心线偏差,不得超过设计规定20mm,底板标高的偏差,不得高于或低于设计规定50mm。
第7.4.4条硐室净宽,从中心线至任何一帮的距离,机电硐室不得小于设计规定,其它硐室不得小于设计规定20mm。
砌石旋硐室不应大于设计规定50mm,锚喷硐室不得大于设计规定100mm。
硐室净高,砌石旋硐室不应大于设计规定50mm,锚喷硐室不应大于设计规定150mm,均不得小于设计规定30mm。
第7.4.5条机电硐室中的设备基础,纵横轴线位置的偏差不得超过设计规定20mm,基础面标高不得高于设计规定。
基础的埋入部分不得浅于设计规定。
锚杆基础,找平层厚度不应小于100mm。
第7.4.6条主硐室中安装联动设备的附属硐室位置应准确,实际中心线与设计中心线偏差不应超过20mm,底板标高与主硐室底板标高的偏差不得超过设计规定20mm,断面和体积不应小于设计规定。
第7.4.7条硐室的起重梁或起重环的高度和位置偏差,不应超过设计规定50mm。
第7.4.8条安装桥式起重机的硐室,其行车梁及立柱的允许偏差,应按表7.4.8规定执行。
第7.4.9条防水闸门、排泥仓密闭门硐室的抗压强度验收,应符合下列要求:一、试验水压应逐渐升离,注意观察硐室、闸门及邻近巷道的漏水、渗水情况,并做出记录;二、水压升至设计规定,保持24h,其漏水量不得大于1m3/h。
