预应力钢绞线安装
预应力钢绞线要求规范

预应力钢绞线规预应力钢绞线规预应力砼连续梁结构整体性好、大跨度,减少桥面伸缩缝个数,在高速公路和城市快速路工程中得到广泛应用。
本文就几座预应力砼连续梁桥谈一下长束预应力质量控制的几个关键因素。
一、预应力钢绞线安装预应力钢束的孔道位置、钢绞线是否发生缠绞现象是质量控制的关键。
孔道位置不准确,改变了结构受力状态,如果曲线孔道标高变化段不圆顺还会增大预应力孔道摩阻损失,因此孔道位置准确与否直接关系到施工的预应力度能否与设计的预应力度相吻合,对结构安全和工程使用阶段是否会产生裂缝都有很深的影响。
多根钢绞线如果缠绞在一起,拉时各根钢绞线受力不均匀,增大了钢绞线之间的摩阻,造成预应力损失加大。
实际施工中很多施工单位并不重视这些细部工作,固定钢束的井字架位置不准确或不按照规和设计规定的间距布设,必然造成钢束位置与设计不符、有的还会在曲线变化段产生急弯(半径太小)或孔道局部偏差过大。
目前仍有小部分队伍使用人工进行穿束,尤其对多根钢绞线的长束重量很大,人工穿束费时费力,容易造成工人转动钢束穿进,使钢绞线互相缠绞在一起。
市某快速干道(高架桥)工程四标段共有九联连续梁,施工时固定钢束用的井字架间距为1米,梁高1.6米,因此竖弯变化量不大,间距满足要求,但是施工时由于工人工作不认真使井子架坐标不准确,并且采用人工穿束,束长在100米到120米不等。
拉时发现大部分钢束的伸长值与理论伸长值不符(有的比理论值少11%),拉过程中经常听到部钢束缠绞在一起后被拉开的声音,当时立即对设备进行检定,在设备没有问题的情况下设计单位、监理单位和施工单位开始对问题进行分析,其中钢绞线计算伸长值时采用实测弹性模量,μ、κ取值按规推荐值。
设计单位对结构进行重新验算,最后确定在保证拉力的情况下,伸长值误差保证在12%以,无疑降低了结构安全系数。
二、预应力钢绞线拉1、拉控制应力与伸长值拉控制应力能否达到设计规定值直接影响预应力效果,因此拉控制应力是拉中质量控制的重点,拉控制应力必须达到设计规定值,但是不能超过设计规定的最大拉控制应力。
预应力钢绞线施工方案

04
预应力钢绞线施工安全措施
施工人员的安全培训
培训内容
施工前应对所有施工人员进行安全培 训,包括预应力钢绞线施工的基本知 识、安全操作规程、紧急救援措施等 。
培训方式
采用集中授课、现场演示、模拟演练 等多种方式进行培训,确保施工人员 能够熟练掌握安全操作技能。
施工设备的安全操作
设备检查
施工前应对所有设备进行检查,确保设备处于良好状态,无安全隐患。
选择合适的张拉设备,如千斤顶或张 拉机,确保张拉力符合设计要求。
张拉顺序确定
根据施工条件和设计要求,确定合理 的张拉顺序,避免钢绞线发生交叉或 扭曲。
安全措施落实
在穿束与张拉过程中,应采取必要的 安全措施,如设置防护栏杆式选择
根据设计要求和实际情况,选择合适的锚固方式 ,如夹片锚或墩头锚。
防护处理方式选择
为防止钢绞线受到腐蚀和损伤,应选择合适的防 护处理方式,如涂装、包覆或其他防腐措施。
质量检验
对锚固与防护处理后的钢绞线进行质量检验,确 保符合设计要求和使用安全。
03
预应力钢绞线施工质量控制
施工材料的质量控制
总结词
严格筛选,确保质量
详细描述
在预应力钢绞线施工过程中,对施工材料进行严格筛选,确保其质量符合设计 要求和相关标准。对进场的钢绞线、锚具、夹具等材料进行质量检验,确保其 性能指标符合规范要求。
汽车、火车或船舶。
包装方式选择
为防止钢绞线在运输过程中受 到损坏,应选择合适的包装方 式,如木箱或塑料袋。
存储环境要求
确保存储环境干燥、通风良好 ,避免阳光直射和潮湿。
定期检查
在存储期间定期检查钢绞线的 状态,如有异常及时处理。
钢绞线的下料与加工
预应力钢绞线规范标准[详]
![预应力钢绞线规范标准[详]](https://img.taocdn.com/s3/m/6d0d7975c850ad02de8041ee.png)
预应力钢绞线规范预应力钢绞线规范预应力砼连续梁结构整体性好、大跨度.减少桥面伸缩缝个数.在高速公路和城市快速路工程中得到广泛应用。
本文就几座预应力砼连续梁桥谈一下长束预应力质量控制的几个关键因素。
一、预应力钢绞线安装预应力钢束的孔道位置、钢绞线是否发生缠绞现象是质量控制的关键。
孔道位置不准确.改变了结构受力状态.如果曲线孔道标高变化段不圆顺还会增大预应力孔道摩阻损失.因此孔道位置准确与否直接关系到施工的预应力度能否与设计的预应力度相吻合.对结构安全和工程使用阶段是否会产生裂缝都有很深的影响。
多根钢绞线如果缠绞在一起.张拉时各根钢绞线受力不均匀.增大了钢绞线之间的摩阻.造成预应力损失加大。
实际施工中很多施工单位并不重视这些细部工作.固定钢束的井字架位置不准确或不按照规范和设计规定的间距布设.必然造成钢束位置与设计不符、有的还会在曲线变化段产生急弯(半径太小)或孔道局部偏差过大。
目前仍有小部分队伍使用人工进行穿束.尤其对多根钢绞线的长束重量很大.人工穿束费时费力.容易造成工人转动钢束穿进.使钢绞线互相缠绞在一起。
沈阳市某快速干道(高架桥)工程四标段共有九联连续梁.施工时固定钢束用的井字架间距为1米.梁高1.6米.因此竖弯变化量不大.间距满足要求.但是施工时由于工人工作不认真使井子架坐标不准确.并且采用人工穿束.束长在100米到120米不等。
张拉时发现大部分钢束的伸长值与理论伸长值不符(有的比理论值少11%).张拉过程中经常听到内部钢束缠绞在一起后被拉开的声音.当时立即对设备进行检定.在设备没有问题的情况下设计单位、监理单位和施工单位开始对问题进行分析.其中钢绞线计算伸长值时采用实测弹性模量.μ、κ取值按规范推荐值。
设计单位对结构进行重新验算.最后确定在保证张拉力的情况下.伸长值误差保证在12%以内.无疑降低了结构安全系数。
二、预应力钢绞线张拉1、张拉控制应力与伸长值张拉控制应力能否达到设计规定值直接影响预应力效果.因此张拉控制应力是张拉中质量控制的重点.张拉控制应力必须达到设计规定值.但是不能超过设计规定的最大张拉控制应力。
钢绞线支架安装规范

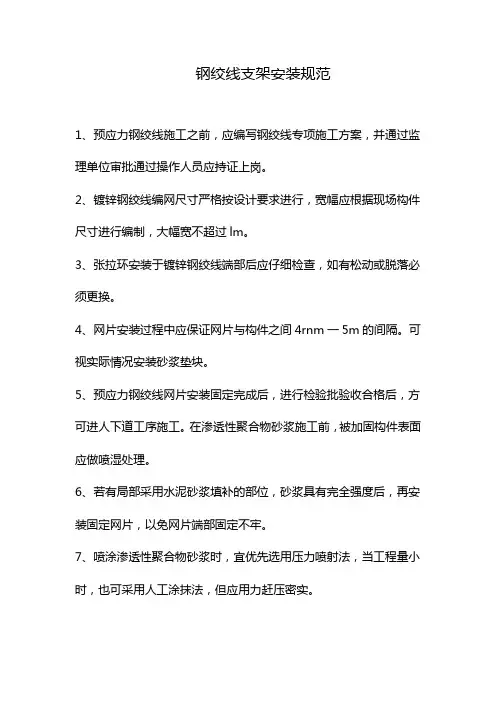

钢绞线支架安装规范
1、预应力钢绞线施工之前,应编写钢绞线专项施工方案,并通过监理单位审批通过操作人员应持证上岗。
2、镀锌钢绞线编网尺寸严格按设计要求进行,宽幅应根据现场构件尺寸进行编制,大幅宽不超过lm。
3、张拉环安装于镀锌钢绞线端部后应仔细检查,如有松动或脱落必须更换。
4、网片安装过程中应保证网片与构件之间4rnm一5m的间隔。
可视实际情况安装砂浆垫块。
5、预应力钢绞线网片安装固定完成后,进行检验批验收合格后,方可进人下道工序施工。
在渗透性聚合物砂浆施工前,被加固构件表面应做喷湿处理。
6、若有局部采用水泥砂浆填补的部位,砂浆具有完全强度后,再安装固定网片,以免网片端部固定不牢。
7、喷涂渗透性聚合物砂浆时,宜优先选用压力喷射法,当工程量小时,也可采用人工涂抹法,但应用力赶压密实。
a.铲除加固部位原有抹灰层,完全露出混凝土结构层,并清洗干净,个别部位可采用手持电动磨轮进行清理。
b.剔除松散或有缺陷的部分混凝土至坚实表面。
c.用水泥MIJ10砂浆将缺陷的部位填补平整,个别露筋已锈蚀,还应进行除锈处理后再封闭。
预应力钢绞线工程专项施工方案

目录一、编制依据. (1)二、工程概况. (1)(一)工程概述 (1)(二)技术标准 (2)(三)主要工程数量表 (2)三、劳动力安排 (2)四、施工机械设备 (3)五、预应力施工方案 (4)(一)预应力构件安装 (4)(二)预应力张拉 (6)(三)管道压浆. (12)六、施工注意事项 (13)(一)材料设备注意事项 (13)(二)张拉注意事项 (14)(三)压浆注意事项 (15)(四)安全注意事项 (16)七、附录. (16)一、编制依据1、《走马二次垃圾转运站对外交通施工设计图》2、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62~2004)3、《公路桥涵施工技术规范》(JTG/T F50-2011 )4、《预应力混凝土用钢绞线》(GB/T 5224~2014)5、《预应力筋用锚具、夹具和连接器》(GB/T14370-2014);6、《市政桥梁工程质量检验评定标准》(CJJ2-90);7、《OVM预应力锚具体系设计施工手册》(2014 版)。
8、《公路桥梁预应力钢绞线用锚具、连接器试验方法及检验规则》(JT329.2 ~97)9、《预应力混凝土桥梁用塑料波纹管》(JT/T 529 ~2004)二、工程概况(一)工程概述重庆走马垃圾二次转运站位于九龙坡区走马镇,本项目主要由成渝高速公路主线(变速车道)、新建A匝道、新建B 匝道、改建C匝道、改建D 匝道、改建F 匝道、新建进场道路、还建道路构成,工作内容有:道路、桥梁、岩土、交通安全、照明、收费场站、排水等。
A匝道桥上部结构采用2x(28+29+28)+(29+2x30)+(3x30)=349 米预应力混凝土连续箱梁,桥梁单幅设置;B 匝道桥上部结构采用3x(3X30)+(27+29+27.5)+(50+55+33)=491.5 米,其中3x(3X30)+(27+29+27.5)为预应力混凝土连续箱梁,(50+55+33)为等截面钢箱梁,桥梁单幅设置;D匝道桥上部结构采用2x20=60米普通钢筋混凝土连续箱梁,桥梁单幅设置;还建一采用5x26m现浇预应力混凝土连续箱梁,桥梁整幅设置。
后张法预应力钢绞线张拉施工

后张法预应力钢绞线张拉施工后张法预应力钢绞线张拉施工是指在混凝土结构中,通过在结构内部张拉预应力钢绞线来提高结构承载力的一种施工方法。
本文将介绍后张法预应力钢绞线张拉施工的步骤、注意事项以及在施工过程中的质量控制。
后张法预应力钢绞线张拉施工主要分为以下几个步骤:1、预应力钢绞线的制作和布置。
根据设计要求,将钢绞线切割成一定长度的束或单根,并将其按照设计要求布置在混凝土结构中。
2、锚具的安装。
将锚具安装在混凝土结构的两端,确保锚具与钢绞线紧密连接。
3、张拉设备的选择与安装。
选择合适的千斤顶和压力表,将其安装在混凝土结构的两端,确保其能够承受预应力钢绞线的张拉力。
4、张拉力的计算与调整。
根据设计要求,计算出预应力钢绞线的张拉力,并将其调整到所需值。
5、张拉操作。
在张拉过程中,需要时刻关注压力表的读数,确保钢绞线的张拉力符合设计要求。
同时,还需要对钢绞线的伸长量进行测量,确保其符合设计要求。
6、锚固操作。
在达到设计要求的张拉力后,需要对钢绞线进行锚固,确保其能够保持稳定的预应力。
在后张法预应力钢绞线张拉施工过程中,需要注意以下几点:1、钢绞线的材质和规格必须符合设计要求,同时需要检查其是否受损或存在质量问题。
2、锚具的型号和规格必须与钢绞线相匹配,同时需要检查其是否完好无损。
3、张拉设备的选择需要根据钢绞线的规格和所需张拉力进行选择,同时需要对其进行定期维护和校准。
4、在张拉过程中,需要注意安全问题,如佩戴安全帽、安全带等。
5、在施工过程中,需要做好质量控制,如对钢绞线的切割长度、锚具的安装等进行检查。
后张法预应力钢绞线张拉施工能够显著提高混凝土结构的承载力和抗裂性能,对于保证结构的安全性和稳定性具有重要意义。
在实际施工过程中,需要严格按照设计要求和施工规范进行操作,确保施工质量符合要求。
还需要做好质量管理和安全控制工作,确保施工过程的安全性和稳定性。
预应力钢绞线张拉计算程序预应力钢绞线张拉计算程序:实现精确控制的必备工具在现代化的建筑和工程设计中,预应力钢绞线被广泛用于各种结构中,如桥梁、大跨度建筑、高速公路和电力传输设施等。
预应力钢绞线规格特点,预应力钢绞线详细安装过程?

预应力钢绞线规格特点,预应力钢绞线详细安装过程?佰材网桥梁工程材料电商交易平台分享:什么是预应力钢绞线及其常用规格特点,以及预应力钢绞线详细安装过程?各位网友看官,一起来学习了解下吧!什么是预应力钢绞线预应力钢绞线通常是由倆根、三根、七根或者十几根刚强度钢丝组成拧合在一起的一种钢缆,并且经过厂家进行消除应力处理,适合预应力混泥土工程运用的一种钢缆。
预应力钢绞线规格的特点:预应力钢绞线具备强度高和松弛性能好2大优势特点。
预应力钢绞线批发市场常见的抗拉强度规格分别是:1860MPa、1720MPa、1960MPa、2000MPa、2100MPa 等强度等级。
预应力钢绞线安装过程预应力钢绞线的安装运用工程中需要与波纹管、锚垫板、连接器等各类桥梁工程材料配套使用,钢绞线安装步骤流程如下:<1>钢绞线安装下料钢绞线下料的时候需要注意工作场地的平坦性、没有水及其他杂物的情况下下料,且钢绞线下料长度需要经过专业人员精心计算确定长度值。
计算的时候应当把孔道曲线长度、夹具长度、千斤顶长度和预应力钢绞线外裸露长度这些因素都需要考虑进去。
值得注意的是预应力切割建议采用砂轮锯切割,下料过程中钢绞线切口处需要先用铁丝捆绑紧固,然后再采用砂轮切割机进行切割。
<2>钢绞线编束施工钢绞线编束的时候得要在钢绞线之间相互平行的状态下进行,不能出现交叉情况。
依次从中间往俩边间隔约1米的距离依次用铁丝捆绑扎紧固。
与此同时还需给预应力钢绞线束做标记编号。
编束完成以后,需要同一编号码、进行挂提示牌、分类摆放整齐,便于工程应用。
<3>预应力钢绞线穿束施工a、钢绞线进行穿束时候,应当提前排查管道是否有堵塞,一旦发现马上采取疏通措施。
b、穿束钢绞线前得要把钢绞线头部做成锥状并且把它给裹藏起来,然后可通过人工或者卷扬机在浇砼之前做牵引。
(温馨提示:如果是需要横跨大堤悬浇箱梁,则是在浇筑后进行穿束)c、钢绞线进行穿束的时候需要在管道里面提前穿入一根引索,借用引索钢丝扯出来,再将钢丝另外一端和钢束的进行拖拉的一头衔接在一起,最后用卷扬机把钢束拖扯出来。
预应力钢绞线施工方案

预应力钢绞线施工方案1. 引言预应力钢绞线是一种重要的结构材料,被广泛应用于预应力结构中。
预应力钢绞线施工方案是指在结构施工过程中,如何进行预应力钢绞线的安装和张拉,以确保结构的安全和稳定性。
本文将详细介绍预应力钢绞线施工方案的步骤和注意事项。
2. 施工步骤2.1 准备工作在进行预应力钢绞线施工前,需要进行以下准备工作:•资源准备:准备好所需的预应力钢绞线、张拉设备、固定设备等。
•施工材料准备:准备好与预应力钢绞线施工相关的材料,如导向器、锚固套管等。
•施工人员准备:组织好施工人员,并进行相关培训。
2.2 钢绞线布设钢绞线的布设是指在结构中预留布置预应力钢绞线的孔洞或槽口。
具体步骤如下:1.在结构上确定钢绞线的布设位置,根据结构设计图纸进行定位。
2.利用特定工具在结构中开设与钢绞线尺寸相匹配的孔洞或槽口。
3.检查开设的孔洞或槽口是否符合要求,如尺寸、位置等。
2.3 钢绞线安装钢绞线安装是指将预应力钢绞线放置到预留的孔洞或槽口中,并与结构进行紧密固定。
具体步骤如下:1.清理孔洞或槽口,确保其干净无杂物。
2.使用导向器将钢绞线引导至孔洞或槽口中。
3.在钢绞线的两端进行固定,可使用固定设备如锚固套管进行固定。
2.4 钢绞线张拉钢绞线张拉是将钢绞线进行张拉,使其产生预应力作用,以增强结构的承载能力。
具体步骤如下:1.检查钢绞线的固定情况,确保其牢固可靠。
2.利用张拉设备对钢绞线进行张拉,根据设计要求进行力值控制。
3.在张拉过程中,要注意控制张拉速度,避免产生过大的应力冲击。
2.5 钢绞线固定钢绞线固定是指将张拉后的钢绞线进行固定,以保持预应力状态。
具体步骤如下:1.在钢绞线的张拉端和固定端分别设置锚固套管。
2.将张拉端的钢绞线插入锚固套管,将其固定住。
3.利用固定设备,将固定端的钢绞线固定在结构上。
3. 施工注意事项在进行预应力钢绞线施工时,需要注意以下事项:•施工过程中要保证钢绞线的质量和安全,避免出现损坏或断裂的情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、预应力钢绞线安装
预应力钢束的孔道位置、钢绞线是否发生缠绞现象是质量控制的关键。
孔道位置不准确,改变了结构受力状态,如果曲线孔道标高变化段不圆顺还会增大预应力孔道摩阻损失,因此孔道位置准确与否直接关系到施工的预应力度能否与设计的预应力度相吻合,对结构安全和工程使用阶段是否会产生裂缝都有很深的影响。
多根钢绞线如果缠绞在一起,张拉时各根钢绞线受力不均匀,增大了钢绞线之间的摩阻,造成预应力损失加大。
实际施工中很多施工单位并不重视这些细部工作,固定钢束的井字架位置不准确或不按照规范和设计规定的间距布设,必然造成钢束位置与设计不符、有的还会在曲线变化段产生急弯(半径太小)或孔道局部偏差过大。
目前仍有小部分队伍使用人工进行穿束,尤其对多根钢绞线的长束重量很大,人工穿束费时费力,容易造成工人转动钢束穿进,使钢绞线互相缠绞在一起。
沈阳市某快速干道(高架桥)工程四标段共有九联连续梁,施工时固定钢束用的井字架间距为1米,梁高米,因此竖弯变化量不大,间距满足要求,但是施工时由于工人工作不认真使井子架坐标不准确,并且采用人工穿束,束长在100米到120米不等。
张拉时发现大部分钢束的伸长值与理论伸长值不符(有的比理论值少11%),张拉过程中经常听到内部钢束缠绞在一起后被拉开的声音,当时立即对设备进行检定,在设备没有问题的情况下设计单位、监理单位和施工单位开始对问题进行分析,其中钢绞线计算伸长值时采用实测弹性模量,μ、κ取值按规范推荐值。
设计单位对结构进行重新验算,最后确定在保证张拉力的情况下,伸长值误差保证在12%以内,无疑降低了结构安全系数。
沈大高速公路苏家屯互通立交D匝道为4孔一联的曲线连续梁,梁长220米,曲线半径55米,因此钢束既有平弯又有竖弯,井字架按照50cm间距布设而且坐标准确,采用人工配合机械穿束(将钢绞线束固定在一个锥形的牵引装置上,用卷扬机牵引锥形牵引装置),在广州南部快速路工程14标马克特大桥2联100米连续梁施工中,同样使用以上方法,由于特别注意控制孔道坐标和孔道线形圆顺,并且很好的避免了钢绞线间的互相缠绞,张拉过程中以上两项工程钢束伸长值均满足要求。
二、预应力钢绞线张拉
1、张拉控制应力与伸长值:张拉控制应力能否达到设计规定值直接影响预应力效果,因此张拉控制应力是张拉中质量控制的重点,张拉控制应力必须达到设计规定值,但是不能超过设计规定的最大张拉控制应力。
预应力值过大,超过设计值过多,虽然结构抗裂性较好,但因抗裂度过高,预应力筋在承受使用荷载时经常处于过高的应力状态,与结构出现裂缝时的荷载接近,往往在破坏前没有明显的预兆,将严重危害结构的使用安全。
因此为了准确把握预应力的施加情况,以应力控制方法张拉时必须以伸长值进行校核。
因此能够提供准确的理论伸长值显得尤为重要,必须对《公路桥涵施工技术规范》(JTJ041-2000)中理论伸长值的计算有个正确理解:
①预应力孔道坐标符合设计要求、曲线孔道圆顺的情况下,孔道局部偏差和预应力筋与孔道壁间的摩擦系数对理论伸长值大小的影响不大,均可按照规范取中值。
②钢绞线的弹性模量Ep取值对理论伸长值大小的影响较大,应根据实测值进行计算。
③L的取值:计算平均张拉力时应按照孔道长度计算,计算伸长值时L的取值应加上锚垫板至工具夹片的前端的距离。
另外在比较理论伸长值与实际伸长值时应以初应力到控制应力部分的值为准进行比较,因为从零到初应力的伸长值是推算的,并且测量次数多,产生累积误差较大。
2、模板支架的影响:由于施加预应力,砼必然产生弹性变形,同时产生轴向变形和上下方向的挠曲。
张拉时如果约束其轴向收缩和挠曲,就会使砼产生预想不到的裂缝,重则出现质量事故。
因此,张拉前必须拆除对梁体轴向收缩有约束作用的梁侧模板,拆除支座周围对活动支座在顺桥方向的移动和旋转、以及对固定支座的旋转有约束作用的模板和支架。
我们对广州南部快速路工程14标马克特大桥2联100米连续梁张拉前后梁长进行观测,结果表明每米梁长约缩短.鉴于以上实践,如果不拆除各种约束,很可能造成梁体局部裂缝或支座变形。
其中在广东东莞某高架桥120m连续梁施工中,由于张拉预应力前支座周围钢底模未拆除,张拉后发现底模板大部分变形,固定盆式支座发生侧翻。
3、张拉要点:
①张拉顺序:张拉顺序应按照设计规定进行,若设计没有规定应避免使构件截面呈过大的偏心受力状态,不使构件边缘产生过大的拉应力。
尤其对曲线桥梁更应注意,张拉时不能使曲线梁内、外边缘产生过大的拉应力,而使梁腹产生裂缝。
张拉时必须先张拉靠近截面形心的钢束,如果有多排钢束,必须对称进行。
②张拉长度:连续梁钢束长度较大,提倡两端同时张拉。
如果设备不足,可先固定一端、张拉另一端,然后再张拉固定端补足应力。
尤其对曲线预应力筋更应如此。
一端张拉时,虽然张拉端达到了控制应力,但由于孔道长度大,导致钢束转角θ增大,摩擦力增大,使得预应力由张拉端向固定端逐渐减小,固定端附近预应力明显不足。
沈阳市某快速干道(高架桥)工程120米预应力连续梁采用一端张拉,另一端扎花锚固于梁体内,张拉时伸长值不能满足要求,主要原因在于孔道摩阻损失太大(受孔道转角θ值太大和孔道长度的影响)。
一端张拉长束钢绞线的做法是失败的,一方面,一旦出现事故(如断丝等)将很难处理;另一方面,由于钢束给结构施加的预应力不足,危害结构使用安全。
4、断丝、滑丝的处理:施工过程中,由于操作失误或千斤顶压力不准确或锚具安装误差、夹片质量差等原因,有时会发生断丝和滑丝的情况,当断丝或滑丝数不超过规范值时,可采用超张拉方式补足应力,若超过规范值必须卸锚,更换钢束。
对此处理时必须慎重,必须质量和安全。
(1)、补足应力处理:根据断丝数确定应力损失值,通过提高其它钢丝应力补足断丝造成的应力损失,但在任何情况下都不得使钢绞线应力达到,否则必须更换钢束。
(2)、更换钢束的处理方法:
①、丝束放松。
将千斤顶按张拉状态装好,并将钢丝在夹盘内楔紧。
一端张拉,当钢丝受力伸长时,锚塞稍被带出。
这时立即用钢钎卡住锚塞螺纹(钢钎可用φ5mm的钢丝、端部磨尖制成,长20~30cm)。
然后主缸缓慢回油,钢丝内缩,锚塞因被卡住而不能与钢丝同
时内缩。
如千斤顶行程不够可如此反复进行至锚塞退出为止。
然后拉出钢丝束更换新的钢丝束和锚具。
②、单根滑丝单根补拉。
将滑进的钢丝楔紧在卡盘上,张拉达到应力后顶压楔紧。
③、人工滑丝放松钢丝束。
安装好千斤顶并楔紧各根钢丝。
在钢丝束的一端张拉到钢丝的控制应力仍拉不出锚塞时,打掉一个千斤顶卡盘上钢丝的楔子,迫使1~2根钢丝产生抽丝。
这是锚塞与锚圈的锚固力就减少了,再次拉锚塞就容易拉出。
三、孔道压浆
预应力管道压浆工作在后张预应力构件中起着举足轻重的作用:防止预应力钢材锈蚀;使预应力钢材与混凝土有效粘结,实现整体应力效果,增强梁体的承载能力;减轻锚固体系的负荷。
因此必须高度重视压浆质量。
因此要求压入孔道内的水泥浆在结硬后应有可靠的密实性,能起到预应力筋的防护作用,同时也要具备一定的粘结强度和剪切强度,以便将预应力有效的传递给周围的砼。
在以往的工程实践中,由于施工人员对孔道压浆的工艺和材料质量未给予足够重视,导致预应力筋过早生锈,降低结构耐久性。
要想使压浆工作成功,必须做到以下几点:
①、水泥、水、外加剂和压浆设备符合规范要求。
②、水泥浆的水灰比、泌水率、膨胀率和稠度等指标符合规范要求。
③、压浆前检查孔道是否畅通。
④、压浆顺序正确。
按孔道由低向高的顺序进行。
⑤、严格控制压浆压力和速度。
⑥、采用真空压浆技术。
预应力砼连续梁一般都是作为全预应力结构进行设计,准确的建立预应力度极为重要。
但是实际施工中常有由于以上原因造成预应力不足、梁体产生裂缝、支座破坏等问题,因此施工过程中必须严格控制影响预应力施工质量的关键因素。
