连续梁满堂支架现浇法施工工艺流程图

合集下载

桥梁上部结构现浇施工—满堂支架现浇施工

桥梁上部结构现浇施工—满堂支架现浇施工

扣件式 脚手架
(a)
(b)
(c)
(d)
(e)
(a)双向可调顶托 (b)可调底座 (c)单向可调顶托
(d)高低调节螺杆 (e)双向调节螺杆
钢管支架介绍
2 碗扣式脚手架
碗扣式 脚手架
碗扣式 脚手架 的组成
钢管支架介绍
上碗扣
下碗扣
立杆
限位销 横杆接头
横杆
碗扣式 脚手架
钢管支架介绍
碗扣
下碗扣 上碗扣
横杆两端焊有“插 头”,该插头下插入下 碗扣,上插入上碗扣
搭设 支架
地基处理和搭设支架
支架预压: ➢1.预压的目的:为清除支架变形,同时检查支架安全性。 ➢2.预压方法:采用1.2倍梁体自重的砂袋预压。
搭设 支架
地基处理和搭设支架
支架预压的注意事项: ➢1.施工前对支架各部位进行仔细检查。 ➢2.应将预压材料运至预压区附近,并统计好数量。 ➢3.加载前布置好各种监控和测量基准点。 ➢4.加载应对称均衡进行。 ➢5.预压全过程,必须有专人指挥。
课程总结
满堂支架现浇箱梁的施工时,钢筋和预应力 钢筋工程与预制施工有一定的区别,有其特殊的 地方,所以在施工的时候要注意其不同点。针对 其特点采取相应的保障措施进行施工。
混凝土施工
混凝土施工
1 混凝土拌和运输入模 2 混凝土浇筑
混凝土施工
1 混凝土拌和运输入模
混凝土 拌和运 输入模
混凝土施工
混凝土 浇筑
混凝土施工
现浇箱梁混凝土浇筑 ➢1.入模后不得出现离析现象。 ➢2.应分层浇筑。 ➢3.应在12h之内浇筑完成。 ➢4.浇筑过程应对支架沉降变形进行检测。
课程总结
现浇梁板的施工时,混凝土施工需要进行长 距离的运输,并需要垂直运输,所以一般需要采 用泵送混凝土。泵送混凝土在配制、搅拌、运输 和振捣过程都有其特殊性。

支架法连续箱梁施工技术

支架法连续箱梁施工技术

3 支 架 搭 设 施 工 方 案
3 1 支 架 基 础 处 理 .
清 除地 表腐 植 土 , 原地 面整 平 压 实 。在 整平 将
压 实 的场 地 上铺设 如 岩碴 、 石 、 、 凝土 、 碎 砂 混 灰土 等 垫层 材料 , 并碾 压 夯 实 , 高 地基 的承 载 能力 , 支 提 将
方 木最大 间距不 超 过3 m, 0c 然后 钉 装在 底 部 分 布木
上, 纵横 向接缝 要在 一条 直线 上 , 在模 板底 加 设木 楔 来 消除相邻模板 的高差 , 模板钉装 完成后用 液体玻璃
胶水填塞模板接缝。脱模剂采用色拉油 , 并涂刷均匀 。
4 2 内 模 加 工 .
预应 力连续 箱梁 内模选 用竹 胶板 做面板 。竹胶 板 内用 5e ×1 m方 木 封 闭 式 框 架 , 距 一 般 m 0e 间
熊 爱 国
XI ONG — o Aigu
( 中铁 十八 局集 团第 一 工 程 有 限公 司 , 北 涿 州 0 25 ) 河 7 70
摘 要 : 绍 了采 用 满 堂 支 架 现 浇 法 施 工 预 应 力 连 续 箱 梁 的 施 工 方 案 。 对 地 基 处 理 、 架 搭 设 预 压 、 凝 土 浇 筑 以 及 张 拉 压 介 支 混 浆 等 主要 工 序 的施 工 技 术 进 行 详 细 阐述 , 提 出 了一 些 提 高 连 续 梁 的外 观 质 量 的 建 议 。 并 关 键 词 : 应 力 ; 梁 ; 浇 ; 工 技 术 预 箱 现 施
中 图分 类 号 : 4 5 1 U 4 . 文 献 标 识 码 : B 文 章 编 号 :0 8— 7 7 2 1 ) 8— 0 9—0 10 3 0 (0 1 0 0 4 2

连续箱梁钢管满堂支架现浇施工技术及受力验算

连续箱梁钢管满堂支架现浇施工技术及受力验算

连续箱梁钢管满堂支架现浇施工技术及受力验算摘要:满堂支架是箱梁现浇施工中常用的方式之一,支架结构的承载力及稳定性直接影响到梁体的施工质量及施工安全。

本文以德胜互通主线桥工程实例为依托,介绍了连续箱梁满堂支架现浇的施工技术、支架预压及设计承载力验算。

为同类结构施工提供参考。

关键词:连续箱梁现浇钢管满堂支架受力验算中图分类号: u448.21+3 文献标识码: a 文章编号:1工程概况来宾市永鑫大桥的河西引桥1桥位于主线k1+233处,本桥为上跨c匝道而设置,交叉里程桩号ck0+446.02处,该桥设计按90°正交布设桥跨,该桥上部采用20+25+20m现浇预应力混凝土连续箱梁,下部采用柱式墩,柱式台,钻孔灌注桩基础。

本桥平面在r=1007.62m的圆曲线内,本桥立面位于r=25000m,t=434.191m,e=3.77m的竖曲线内,墩台径向布置。

上构箱梁梁高为1.6m。

连续箱梁横断面结构尺寸见图1。

图1箱梁横断面示意图(单位:cm)2满堂支架设计方案河西引桥1桥桥墩高度在4.5~7m之间,桥址处原为耕地,目前地面零星堆放一些建筑及生活垃圾,表层耕植土厚度为30cm左右,部分地段存在少量松软堆积土,下部为黄色砂粘土,其结构密实,承载能力好。

在桥下施工范围内没有其它构筑物,具备箱梁满堂支架现浇的施工条件。

经对常用的现浇支架方案进行技术及经济等方面的综合比选,并结合项目部目前既有材料设备情况,决定采用具有适用性强、承载力大、拆卸方便的钢管支架。

经过对支架方案进行优化及对各结构承载力进行检算,最终施工时采用的满堂支架方案如下:清理场地表面的建筑垃圾、检软土层至砂粘层原状土,检测地基承载力,换填50cm厚的风化石碴,风化石碴上为10cm厚的碎石垫层,在碎石垫层上浇注厚为20cm的c20封面砼。

为防止地基受到雨水侵泡,支架基础和层均做成1%~2%的坡度,并在地基四周开挖40cm深排水沟,排出地表水。

盘扣式满堂支架现浇盖梁施工

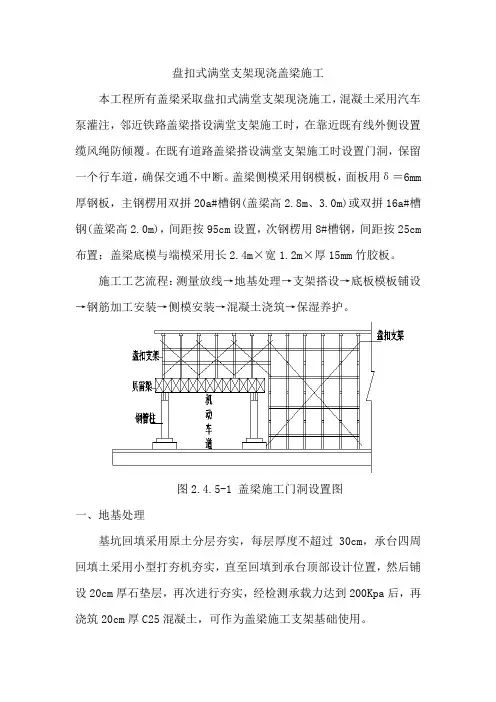

盘扣式满堂支架现浇盖梁施工

盘扣式满堂支架现浇盖梁施工本工程所有盖梁采取盘扣式满堂支架现浇施工,混凝土采用汽车泵灌注,邻近铁路盖梁搭设满堂支架施工时,在靠近既有线外侧设置缆风绳防倾覆。

在既有道路盖梁搭设满堂支架施工时设置门洞,保留一个行车道,确保交通不中断。

盖梁侧模采用钢模板,面板用δ=6mm 厚钢板,主钢楞用双拼20a#槽钢(盖梁高2.8m、3.0m)或双拼16a#槽钢(盖梁高2.0m),间距按95cm设置,次钢楞用8#槽钢,间距按25cm 布置;盖梁底模与端模采用长2.4m×宽1.2m×厚15mm竹胶板。

施工工艺流程:测量放线→地基处理→支架搭设→底板模板铺设→钢筋加工安装→侧模安装→混凝土浇筑→保湿养护。

图2.4.5-1 盖梁施工门洞设置图一、地基处理基坑回填采用原土分层夯实,每层厚度不超过30cm,承台四周回填土采用小型打夯机夯实,直至回填到承台顶部设计位置,然后铺设20cm厚石垫层,再次进行夯实,经检测承载力达到200Kpa后,再浇筑20cm厚C25混凝土,可作为盖梁施工支架基础使用。

二、支架搭设盖梁支架采用承插式盘扣支架,立杆为60*3.2mm钢管。

设计布置间距:纵向:按照60cm布置;横向:按照90cm布置,步距150cm,水平剪刀撑采用普通钢管或水平斜拉杆满布,竖向间距每隔3m设置一道。

盖梁支架搭设四周安装投影面各侧各宽出约0.9m左右,后期张拉压浆施工时,横桥向盖梁两端加宽至 1.8m。

为确保邻近既有线盖梁支架施工稳定性,为加强支架的整体稳定性,已完成的支模架应与桥梁立柱拉结。

a、竖向连接间隔3m(两步),优先布置在水平剪刀撑或水平斜杠层处;b、水平方向连接间隔不宜超过8m;c、附柱拉结杆件距支撑结构主节点宜不大于300mm。

支架与附柱拉结杆件平面布置示意图高低差支模架做法(一)调节到同一水平线:通过调节可调底座高度,使立杆连接节点(盘扣连接盘)在同一水平线上,水平杆可以拉通连接。

高低差支模架做法(二)普通钢管拉结成整体:无法通过底座调节立杆使节点在同一水平线上时,可采用扣件式钢管每步拉结成整体(向两端延伸至少扣接2根定型支架的立杆)。

满堂支架施工

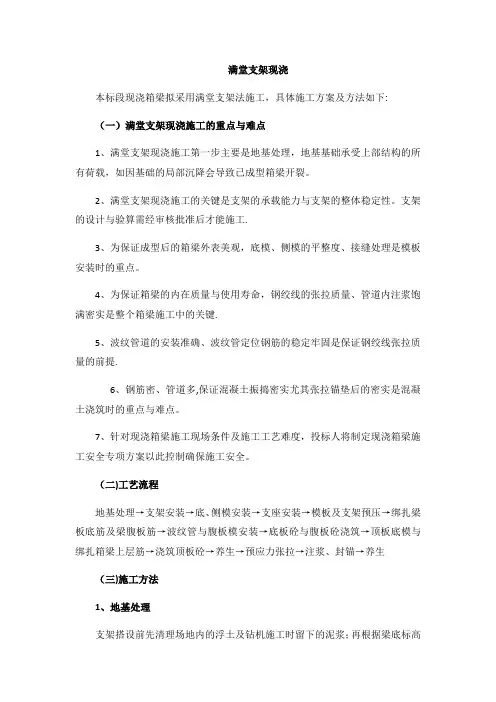

满堂支架施工

满堂支架现浇本标段现浇箱梁拟采用满堂支架法施工,具体施工方案及方法如下:(一)满堂支架现浇施工的重点与难点1、满堂支架现浇施工第一步主要是地基处理,地基基础承受上部结构的所有荷载,如因基础的局部沉降会导致已成型箱梁开裂。

2、满堂支架现浇施工的关键是支架的承载能力与支架的整体稳定性。

支架的设计与验算需经审核批准后才能施工.3、为保证成型后的箱梁外表美观,底模、侧模的平整度、接缝处理是模板安装时的重点。

4、为保证箱梁的内在质量与使用寿命,钢绞线的张拉质量、管道内注浆饱满密实是整个箱梁施工中的关键.5、波纹管道的安装准确、波纹管定位钢筋的稳定牢固是保证钢绞线张拉质量的前提.6、钢筋密、管道多,保证混凝土振捣密实尤其张拉锚垫后的密实是混凝土浇筑时的重点与难点。

7、针对现浇箱梁施工现场条件及施工工艺难度,投标人将制定现浇箱梁施工安全专项方案以此控制确保施工安全。

(二)工艺流程地基处理→支架安装→底、侧模安装→支座安装→模板及支架预压→绑扎梁板底筋及梁腹板筋→波纹管与腹板模安装→底板砼与腹板砼浇筑→顶板底模与绑扎箱梁上层筋→浇筑顶板砼→养生→预应力张拉→注浆、封锚→养生(三)施工方法1、地基处理支架搭设前先清理场地内的浮土及钻机施工时留下的泥浆;再根据梁底标高与碗口支架配杆高度确定地面标高;然后用推土机推平场地,用平地机刮平后,用20吨振动压路机压实;再在已处理平整、压实的地基基础上浇筑一层10cm 厚的C25混凝土垫层以方便支架的搭设及稳定。

地基两侧顺桥向各设排水沟一道,以保证排水系统要畅通,避免雨水浸泡地基。

2、支架搭设满堂式支架采用满堂碗扣式脚手架,根据支架受力计算确定碗扣架立杆纵向间距为80cm,横梁端部位置纵向间距为40cm,横向间距为60cm,肋板处横向间距为30cm,水平杆步距为1.2m、顶端步距为0.6m,支架搭设时先在支架底部铺设10×15cm木方,再安装脚手架底托,安装碗扣支架主杆及水平杆,安装时应保证立杆处于底托下垫钢板中心位置,构件结点以碗扣锁定,用锤子顺时针锤击上碗扣至锁死为止。

连续梁支架法现浇施工方案

连续梁支架法现浇施工方案

连续梁0#段支架法现浇施工方案一、0#段施工施工流程支架拼装完成→支架预压→分片吊装外侧模板→安装底模板→绑扎底板钢筋→安装底板纵向预应力管道→绑扎腹板钢筋→安装腹板纵向预应力管道→安装竖向预力筋及管道→安装内模板→绑扎顶板钢筋→安装顶板纵向、横向预应力管道→穿好横向预应力筋→搭设混凝土浇筑工作平台→浇筑混凝土→养生→拆模→穿钢绞线束→施加预力→压浆。

(1)支架搭设0#段采用盘扣式满堂支架搭设。

某桥的主墩承台尺寸为10.6m×14.6m,而0#块支架尺寸为10.6m×11.2m,主墩承台尺寸为9.0×11.0m,承台顶面可作为支架基础,横向承台两侧各加1m宽作为人行道支架基础。

支架搭设采用直径48mm,壁厚3.5mm标准碗扣式脚手架,底模下脚手架立杆的纵向间距为30cm,横向间距根据箱梁对应位置分别设为:底板下为60cm,腹板处为30cm、翼缘板处脚手架横向间距为90cm,沿梁高方向支架步距为120cm,方木按横桥向30cm布置。

侧面模板采用挂篮模板,底模和内模采用钢木组合模板,支架顶端从下往上纵向14工字钢、横向12×12cm方木,支架底端纵向铺设15×15cm枕木。

支架计算见附注。

在0#段以外各搭设支架用做工作平台使用。

为方便工人上下,搭设扶梯通道,并用密目网防护,保证工人上下行的安全。

(2)支架预压为防止灌注的梁段因支架下沉造成混凝土出现裂缝,并保证梁段的线形与设计一致,除应提高支架刚度,减小支架上部结构变形外,还应对支架进行预压。

预压荷载取设计荷载120%,满载后持荷时间不小于24h。

加载时按照50%、100%、120%设计荷载分三级加载(采用砂袋或钢筋、钢绞线,起重机吊装)加载时注意加载重量的大小和加荷速率,使其与地基的强度增长相适应,待地基在前一级荷载作用下,观测地基沉降速度已稳定后,再施加下一级荷载,特别是在加载后期,更要严格控制加载速率,防止因整体或局部加载量过大、过快而使地基发生剪切破坏。

支架现浇梁施工技术

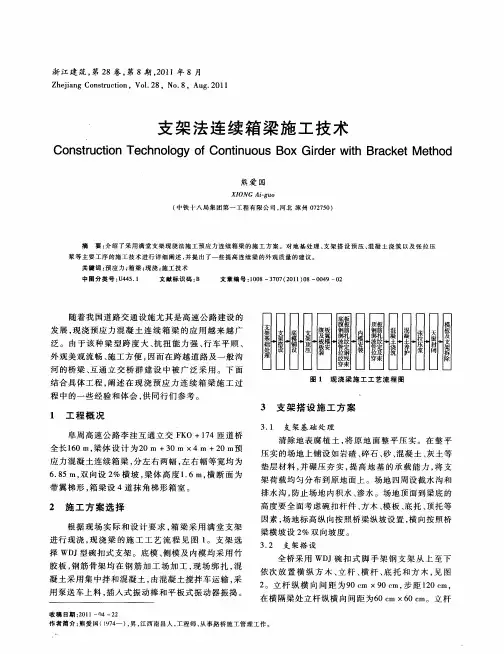

支架现浇梁施工技术
支撑梁的跨度和间距由计算的强度和挠度决 定的,挠度计算比强度严格一些,一般以挠 度来控制。
箱梁外侧模板使用钢模板、竹胶模板,大多 为满铺,内模板使用木模板或者钢木组合模 板。外模支撑框架依据箱梁横截面形状和支 架情况确定,一般满堂支架直接支撑到模板 底,大跨支架需要在平台上二次安装模板框 架。内模板制作芯模框架或者排架支撑。
4、支架预压
这两年排架倒塌事件屡屡发生,我们九局也有类似事 件发生。较多倒塌事故发生在支架预压阶段,这充分 说明了预压的重要性。因此要求我们技术管理人员必 须坚持预压程序。
★支架预压的目的是检验支架承载能力、消除缩性沉 落量和测定弹性变形量曲线。按相关施工技术规范要 求,箱梁预制必须准确设置预留拱度和沉降量。预留 拱度和沉降量只有通过预压才能做到准确预留。
4、支架预压
★支架预压加载形式:原则上模拟箱梁等截面重量加 载,由于加载工作比较繁琐,大多简化施工,直接在 模板平台上堆载。
模拟箱梁等截面重量加载示意图如下图所示:
模拟箱梁等截面重量加载时,对应箱梁腹板的堆载物 会很高,可以使用工字钢或者方木多为过渡横梁,摊 平堆码物高度。
4、支架预压
★加载的重物依据现场条件,因地制宜就地取材 ,一般采用砂袋、碎石袋、混凝土块、型钢等重 物。
1、支架地基基础
满堂支架的地基怕水侵泡,水侵后承载力降低。 避免不均匀下沉和整体下沉,地基基础表面要比 周围地面高出至少20cm,周边设置排水沟,表面 遮盖防水。
较高的支架,采用满堂支架造价就会很高,一般 以9米高为界限。超过这一高度,应设法改用粗钢 管支架、加大间距,减少支柱数量。
当支架地基承载力很差时,就要考虑桩基础,利 用桩基的摩擦力和端承支撑力(与前面力的性质 改变了)。桩基础造价都很高,就要加大支架跨 度,以减少桩基和支柱工程量。桩基础有混凝土 灌Hale Waihona Puke 桩、打拔钢管桩、压入预应力管桩等。

满堂支架连续梁施工方案、方法

满堂支架连续梁施工方案、方法

5.1。

5.满堂支架连续梁施工方案、方法5.1。

5.1施工方案5.1.5。

1。

1地基处理本标段内的九峰1号特大桥7—10#墩满堂支架连续梁施工地点位于鱼塘软弱地层内,地质土层含水量较大,承台基坑开挖对土层有影响,需要对地基进行处理。

开挖的基坑采用粗砂回填并压实,处理后的承载力大于120Kpa。

基坑之间的原地面进行平整、翻晒,用18T压路机压实,压实后的地基承载力大于120Kpa,用静载试验测定地基承载力。

压实好地面后铺粗砂10cm、铺碎石10cm、浇注C20混凝土10cm.混凝土顶面设纵横排水坡,两边设排水沟。

5.1.5.1.2现浇连续流工艺满堂支架现浇连续箱梁施工支架采用钢管脚手架搭设,模板采用木模板,混凝土采用一次整体浇注。

5.1.5.1。

3.满堂支架布置满堂支架采用普通钢管搭设,钢管下设底座上设顶托,横向间距为0。

6m、0。

9m,纵距0.6m、0.9m,步高0.9m,离地面30cm 高处设置纵横扫地杆,立杆采用对接,接头错开50%,脚手架每孔设置5道纵向剪刀撑和5道横向剪刀撑,剪刀撑的斜角为45~600.箱梁底板钢管顶托上布置横向10×15cm方木,再纵向铺10×10cm方木,腹板处间距20cm,底板中部10×10cm方木间距30cm,再铺18mm 厚胶合板.采用碗扣脚手架搭设时横断面布置与普通钢管相同纵向间距为0。

6m、0。

9m、1.2m,钢管和碗扣支架搭设时要根据具体混凝土硬化面到梁底高差配置立杆,立杆接头错开50%。

5。

1.5。

1.4。

支架布设注意事项(1)脚手架钢管立面用6m、5m、4m、3m等钢管错开对接进行高度找平。

碗扣脚手架立杆用3m、2。

4m、1.8m、1.2m等错开搭接进行高度找平。

(2)立杆的垂直度应严格按1/1000加以控制,且全高的垂直偏差应不大于5cm。

(3)脚手架拼装时,应用经纬仪检查横杆的水平度和立杆的垂直度.并在无荷载情况下逐个检查立杆底座有否松动或空浮情况,并及时旋紧可调座和薄钢板调整垫实.(4)斜撑的网格应与架子的尺寸相适应。
